资源落地方案:产品经理开展资源管理的最佳实践案例解析

资源落地方案:产品经理开展资源管理的最佳实践案例解析

项目延期时,产品经理最常听到的解释是“人手不够”,但我在资源复盘中更常看到的真实原因是:团队把需求、工时和人员放在不同表格里,没人能说清楚哪项工作正在占用谁、占用多久,以及它挤掉了什么。资源管理不是把人排满,而是让有限的人力、时间、预算和外部依赖,流向当前最值得做的工作。本文会用一个明确标注为情景模拟的中型企业案例,拆解产品经理怎样从需求池走到可执行的资源方案,并说明哪些数据值得跟、哪些排期方式看似高效实则危险。

一、先讲核心结论:资源管理不是排满日历,而是做取舍

1. 产品经理真正要管理的是资源与承诺之间的关系

资源管理常被误解为“把任务分给人”。这只是执行层动作。产品经理更重要的工作,是判断目标、范围、人员能力、可用时间和风险之间是否匹配,并在它们不匹配时及时调整承诺。

一份可落地的资源方案,至少要回答五个问题:要完成什么结果;哪些工作必须先做;需要哪些能力;这些能力什么时候可用;遇到变化时,优先牺牲范围、时间还是成本。若这些问题没有答案,排期表再精细也只是视觉上完整。

我的判断是:资源管理的核心产物不是一张排期表,而是一套可反复校准的决策规则。排期表呈现当前方案,决策规则解释为什么这么排、什么变化会触发重排,以及重排时谁有权做决定。

2. 先区分容量、负荷与承诺

容量是团队在一个周期内理论上可以投入的时间;负荷是已经分配给任务的工作量;承诺则是团队对外确认的交付结果。三者不能混为一谈。例如,团队每周有 200 小时理论容量,不代表能承诺 200 小时的需求工作,因为会议、支持、缺陷处理、请假和跨团队等待都会消耗时间。

我通常把团队容量拆成“计划性工作”和“非计划性工作”两部分。对于产品研发团队,非计划工作并非异常噪声,而是稳定存在的经营条件。若持续把它当作零,计划表就会系统性过载,最后靠加班掩盖预测错误。

可执行的承诺应低于理论容量,并留出应对变化的空间。缓冲不是浪费,而是把不确定性显式纳入计划。缓冲比例需要从团队自己的历史数据中估算,不能直接照搬别人的经验值。

3. 资源优先级必须能追溯到业务结果

资源分配不应由“谁催得急”决定,也不应简单按部门平均分。产品经理应把需求映射到业务结果,例如收入机会、用户留存、合规风险、关键客户交付、运营成本或技术风险。需求被优先处理,需要有可解释的理由;被延后,也需要明确机会成本。

当两个项目争夺同一位架构师、同一位数据分析师或同一段发布窗口时,关键不是争论哪个项目更重要,而是比较它们的价值、时效性、依赖关系和延后代价。资源有限本身不是失败,无法解释资源为什么这样分配,才是管理失效。

二、背景和真实场景:为什么“每个人都很忙”仍然会延期

1. 典型场景:三个项目争用同一组关键能力

下面的案例是基于常见企业协作问题构造的情景模拟,不代表某个真实客户的经营数据。假设一家约 180 人的企业正在推进三个方向:一是面向核心客户的权限改造,二是提升新用户激活率的引导优化,三是重构一项容易出故障的数据同步服务。三个方向都具备业务理由,却共同依赖两位后端工程师、一位测试工程师和一位数据分析师。

产品团队原先按项目分别估算人天,结果每个项目都把关键人员排进了同一个月份。项目负责人各自看到的是“本项目只需要几天”,团队负责人看到的却是同一周内出现了多次冲突。资源不是被某一项大需求占满,而是被许多看起来不大的承诺叠加耗尽。

这个场景还有一个容易被忽视的细节:分析师只在需求前期被标记为“需要参与”,没有明确投入时段和交付物。于是埋点口径、实验设计和结果复核都被默认成“有空再做”,最终变成上线前的阻塞项。没有明确责任人和时间窗口的能力需求,通常不等于已经获得资源。

2. 多项目环境下,局部最优会制造整体损失

项目负责人倾向于优先推进自己负责的事项,这种行为本身并不奇怪。如果组织缺少统一的优先级和容量视图,每个人都可能做出局部合理的选择:先做自己的紧急需求,先占用专家时间,先把发布日期写进计划。累积起来,团队却会同时维护多个半成品。

这类损失通常不会立即显示在工时表里,而会体现在切换成本、等待时间、返工和发布风险中。一个人同一天在三个项目间频繁切换,表面上三个项目都在推进,实际上每个项目的连续工作时间都被切碎。任务开始得多,不代表完成得快。

因此,我会把“在制工作数量”与“完成速度”放在一起看,而不只看人员利用率。若利用率接近满载、在制工作持续增加、交付周期却变长,问题通常不在员工不够努力,而在工作进入系统的速度超过了系统完成工作的能力。

3. 资源方案需要覆盖的不只是全职员工

产品经理做资源盘点时,容易只统计研发和设计人员,却漏掉测试、数据、法务、安全、采购、运营、客户成功以及外部供应商。某些角色只在关键节点短暂参与,却可能成为真正的关键路径。例如安全评审通常投入工时不多,但若没有提前预约,审批等待可能直接影响上线。

我会把资源分成四类:稳定投入的核心成员;阶段性投入的专业角色;共享服务与审批角色;外部依赖和供应商。对每一类,都要分别记录投入窗口、交付物、响应时限和替代方案。只写“需要安全支持”不够,应该进一步写清楚评审对象、材料准备日期、期望反馈时间和逾期升级方式。

资源类型 常见角色 需要记录的内容 主要风险
核心执行资源 产品、设计、研发、测试 周期容量、任务估算、并行数量 超载、切换频繁、关键人单点依赖
阶段性专家资源 数据、安全、架构、法务 投入窗口、审核材料、交付节点 预约过晚、等待时间不可控
组织共享资源 运维、发布、采购、运营 服务时段、排队机制、准入条件 需求被遗漏、上线窗口冲突
外部依赖 供应商、客户团队、合作平台 负责人、合同边界、接口与验收条件 响应延迟、变更费用、责任不清

三、拆解常见误区:看起来在管理,实际上在转移风险

1. 误区一:把 100% 利用率当作团队效率目标

当每个人的日程都被填满,团队看起来很有效率,但任何临时缺陷、客户问题或需求变更都会挤占原计划。完全没有余量的系统,面对波动时只能通过加班、延期或降低质量来吸收冲击。

资源利用率适合用于发现长期闲置或长期超载,不适合作为个人绩效的唯一指标。若团队不断被要求提高利用率,成员可能会倾向于把任务拆得更碎、提前占满日程,却不一定提高真正的交付价值。管理者需要关注完成价值和流动效率,而不只是忙碌程度。

我的实务做法是先区分“计划容量”和“可承诺容量”。例如,以过去若干个周期的数据估算固定会议、支持工作与缺陷处理所占比例,再从理论容量中扣除。缓冲留多少,要看需求波动和业务风险,而不是为了让表格看起来整齐而设一个统一数字。

2. 误区二:只按人天估算,不拆能力和交付物

“需要一个设计师两天”不是完整的资源描述。设计工作可能包括用户研究、交互方案、视觉规范、评审修改和交付研发标注,不同任务需要的能力与参与时点不同。若只填一个总工时,容易出现前期没人做研究、后期临时压缩验收的情况。

同样,“后端 10 人天”也可能隐藏架构评审、数据迁移、联调支持和上线观察等工作。资源估算应关联具体交付物,至少拆到能判断顺序和依赖的粒度。估算不必假装精确,重要的是能够在新信息出现时定位哪些假设需要修订。

3. 误区三:所有需求都能靠加人解决

增加人员不一定缩短周期。新成员需要理解业务、系统和团队约定;若任务高度依赖核心专家,新增人员反而增加沟通成本。对已经进入后期的复杂项目,新增人手可能更适合承担边界明确的测试、数据核对或文档任务,而非直接接手核心设计。

我会先判断瓶颈属于容量不足、技能缺口、依赖等待、决策延迟,还是工作范围膨胀。只有瓶颈确实是可并行的执行容量不足,增加资源才可能带来净收益。若瓶颈是决策和审批,增加工程师不会让审批更快。

4. 误区四:以“已经开始”作为继续投入的理由

项目投入了一些工时,不代表必须继续投入。产品经理需要定期检验剩余价值,而非只看沉没成本。若市场条件变化、关键客户退出、合规要求改变,继续投入可能只是为了证明过去的决定没有错。

资源计划应包含停止条件和重评节点。例如,某项实验达到预设样本量后若没有观察到有效提升,就暂停扩大开发;关键外部接口逾期超过约定期限时,评估降级方案;成本预测超出预算阈值时,重新比较项目收益。资源管理不仅决定把资源放在哪里,也要定义何时收回资源。

5. 误区五:把“工具里有排期”误当作“组织已经对齐”

系统能够展示任务、负责人和日期,却不能自动消除目标冲突。若不同团队对优先级、完成定义和资源承诺理解不一致,工具中的字段只会让分歧变得更整齐。

对于中大型企业,协作平台可以帮助汇总需求、排期、工作量和风险,但要先定义统一的资源口径与治理规则。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合将需求、迭代、任务与跨团队协作放入共同视图;但能否落地,仍取决于组织是否明确谁维护容量数据、谁确认优先级、谁负责处理冲突。工具解决可见性,不替代管理决策。

四、专业判断逻辑:从业务目标推导到可承诺容量

1. 先定义结果,再建立需求入口

每项资源申请都应关联一个可判断的结果。结果不一定都能直接换算成收入,也可以是风险降低、合规满足、用户体验改善或运营成本下降。关键是申请方要说明目标用户、问题证据、预期改变和验证方式。

我会要求需求进入统一入口,而不是在会议、即时消息和个人表格里分别排队。统一入口不意味着所有请求都要走复杂审批,而是确保它们使用同一套最小信息:业务目标、期望时间、范围、依赖、估算可信度、负责人和延后代价。

资源决策应尽量基于“价值与成本的相对关系”,而非给每项需求制造虚假的精确分数。评分模型适用于初筛,不适合自动做最终决策。特别是合规、重大稳定性和关键客户风险,不能因为评分公式不占优势就被机械排除。

2. 建立技能矩阵,而不只看总人数

团队总人数无法说明关键能力是否可用。八名工程师并不一定能替代一名熟悉核心账务链路的工程师。技能矩阵可以用“能力领域、熟练程度、可投入时间、替代人选、知识集中度”描述关键能力,而不是给员工贴简单的高低标签。

对关键技能,我会重点检查三件事:是否只有一人掌握;是否有可交接的文档和测试;出现缺勤或优先级变化时是否存在替代路径。资源管理如果只看人员数量,容易忽视知识集中带来的交付风险。

能力领域 当前覆盖示例 资源判断 建议动作
核心服务架构 1 名主要负责人,1 名初级备份 关键人依赖偏高 安排结对评审和技术文档补齐
数据分析 1 名分析师支持多个项目 窗口冲突风险高 按实验与决策节点预约投入
测试自动化 覆盖部分主流程 重复回归占用人工时间 先自动化高频回归路径
业务验收 依赖产品和运营临时配合 验收责任不稳定 提前确认验收人和通过标准

3. 用工作类型估算容量,而不是套用统一折扣

不同团队的非计划工作比例差异很大。成熟平台团队可能有较多线上支持和维护任务;探索型产品团队则可能把更多时间投入研究、试验和方案迭代。把同一个“预留 20%”套给所有团队,可能对某些团队过松,对另一些团队过紧。

我建议至少观察 6 至 12 周,按工作类型记录计划投入、实际投入和等待时间。若团队已经使用迭代机制,也可以回看若干个迭代周期,注意排除异常假期、重大事故和组织调整对结果的影响。样本不足时,先把估算标为低置信度,不要把初步判断包装成精确预测。

容量预测的关键不是算出一个漂亮数字,而是识别偏差来源。例如,计划工时持续低于实际投入,可能是估算偏乐观;任务经常等待评审,可能是共享专家不足;任务频繁返工,可能是需求质量或验收定义有问题。不同偏差需要不同的管理动作。

4. 同时管理投入量与流动时间

人天能够帮助比较负荷,却不直接等于交付周期。一个工作项即使只需要 10 小时,若排在审批队列中等待两周,实际从提出到完成的周期仍然可能很长。因此,我会同时看工作量、开始时间、完成时间和等待环节。

可以用工作项的周期时间观察系统效率,用在制工作数量识别并行过多,用阻塞时间定位外部依赖,再用交付结果验证资源投入是否有业务效果。这些指标要结合阅读,不能拿某一项单独评判个人。

资源落地方案:产品经理开展资源管理的最佳实践案例解析

5. 让优先级和容量在同一张决策桌上讨论

优先级高但没有容量,只是愿望;有容量但价值低,也不意味着应该立即启动。资源决策至少要同时比较价值、时间窗口、成本、关键依赖和替代方案。对高价值但资源不足的项目,可以缩小首期范围、拆分阶段或延后低优先级工作,而不是把所有工作同时承诺。

建议将决策分为两个层次:管理层决定目标、风险容忍度和资源边界;产品与交付团队决定在边界内如何拆解和执行。这样既避免微观排期由高层逐项审批,也避免团队在没有明确业务取舍权的情况下背负不可能完成的承诺。

五、情景案例:把冲突从排期表转成可执行选择

1. 案例设定与数据口径

以下仍为情景模拟,不是公开企业调查结果。假设一个产品交付小组在未来 6 周内要处理三个项目,核心团队由 2 名后端、2 名前端、1 名测试、1 名产品设计师和 1 名数据分析师构成。根据过去两个季度的记录,团队每周约有 70% 的理论工作时间可用于已计划事项,其余时间用于会议、线上支持、缺陷和跨团队协作。

这里的 70% 只是该模拟团队的历史观察值,不应被当成行业标准。实际项目启动时,我会把口径说明清楚:是否扣除了休假、是否包含会议、缺陷是否计入计划、外包人员是否纳入。口径不一致时,百分比看似能比较,实际上没有可比性。

三个项目分别是权限改造、激活引导优化和同步服务稳定性改造。管理层初始要求三个项目都在六周内交付。资源盘点发现,权限改造需要后端、安全评审和客户验收;引导优化依赖数据埋点与实验分析;稳定性改造则必须由熟悉旧系统的工程师主导。三项工作争用的是不同组合的稀缺能力,而非简单的总人天。

2. 第一步:将需求拆成可选择的交付切片

我不会直接争论“哪个项目必须延期”,而是先让团队说明每个目标能否拆出有效的最小交付。权限改造可以先覆盖高风险角色和核心接口;激活引导可以先选一个关键入口做实验;稳定性改造可以先处理故障影响最大的同步链路,再把低频重构留到后续。

切片必须能独立产生价值或降低风险,不能只是把工作拆成更小的任务,却仍要求所有部分完成后才能验证。若一项功能拆小后无法形成可用结果,也无法降低风险,那么拆分只是管理上的表面动作。

3. 第二步:画出关键能力的时间窗口

接下来,我会按周检查关键人员的容量,而不是只看项目总人天。下面的模拟数据展示一个简化后的负荷变化。资源占用率是“计划工作量除以估算可承诺容量”,超过 100% 表示该角色的承诺已经超出可用窗口;数字不用于绩效评价。

关键角色 估算可承诺容量 原计划负荷 原计划占用率 主要冲突
后端工程师 A 24 人时/周 31 人时/周 129% 稳定性改造与权限接口并行
后端工程师 B 24 人时/周 29 人时/周 121% 权限需求与客户问题抢占窗口
测试工程师 22 人时/周 27 人时/周 123% 三个项目的回归集中在同一周
数据分析师 12 人时/周 17 人时/周 142% 埋点定义与实验分析未错开

4. 第三步:按业务时效与风险排序,而非按声量排序

模拟决策中,团队将权限改造的高风险接口列为第一优先级,因为延后会增加客户审计和权限误配风险;同步服务稳定性改造保留故障高发链路,低风险重构后移;激活引导优化先做一个可测量的入口实验,而不是一次性开发完整方案。这个决定并不意味着激活优化不重要,而是把投入改成更小、更容易验证的承诺。

为了避免主观争论,团队记录了每项决策的依据:预期业务结果、最晚决策时间、依赖、延后后果、可缩减范围和验证方式。分数只用于提醒比较维度,不用来替代讨论。某项合规风险即使短期收入贡献不高,也可能因为不可接受的风险而获得优先保障。

5. 第四步:设置变更触发条件

排期发布后,团队仍需要知道什么时候重排。模拟方案设定三类触发器:关键人员可承诺容量连续两周低于计划 15% 以上;外部评审逾期超过约定窗口;关键需求的验收范围出现实质变化。触发后由项目负责人提交影响分析,而不是直接把新任务插入团队日程。

影响分析至少说明:新增工作需要哪些角色、预计占用多少窗口、会推迟哪些现有承诺、是否存在缩小范围或替代方案。这样,业务方提出新需求时,团队能够谈取舍,而不是把变化偷偷转化成超时和加班。

6. 模拟调整后的预期变化

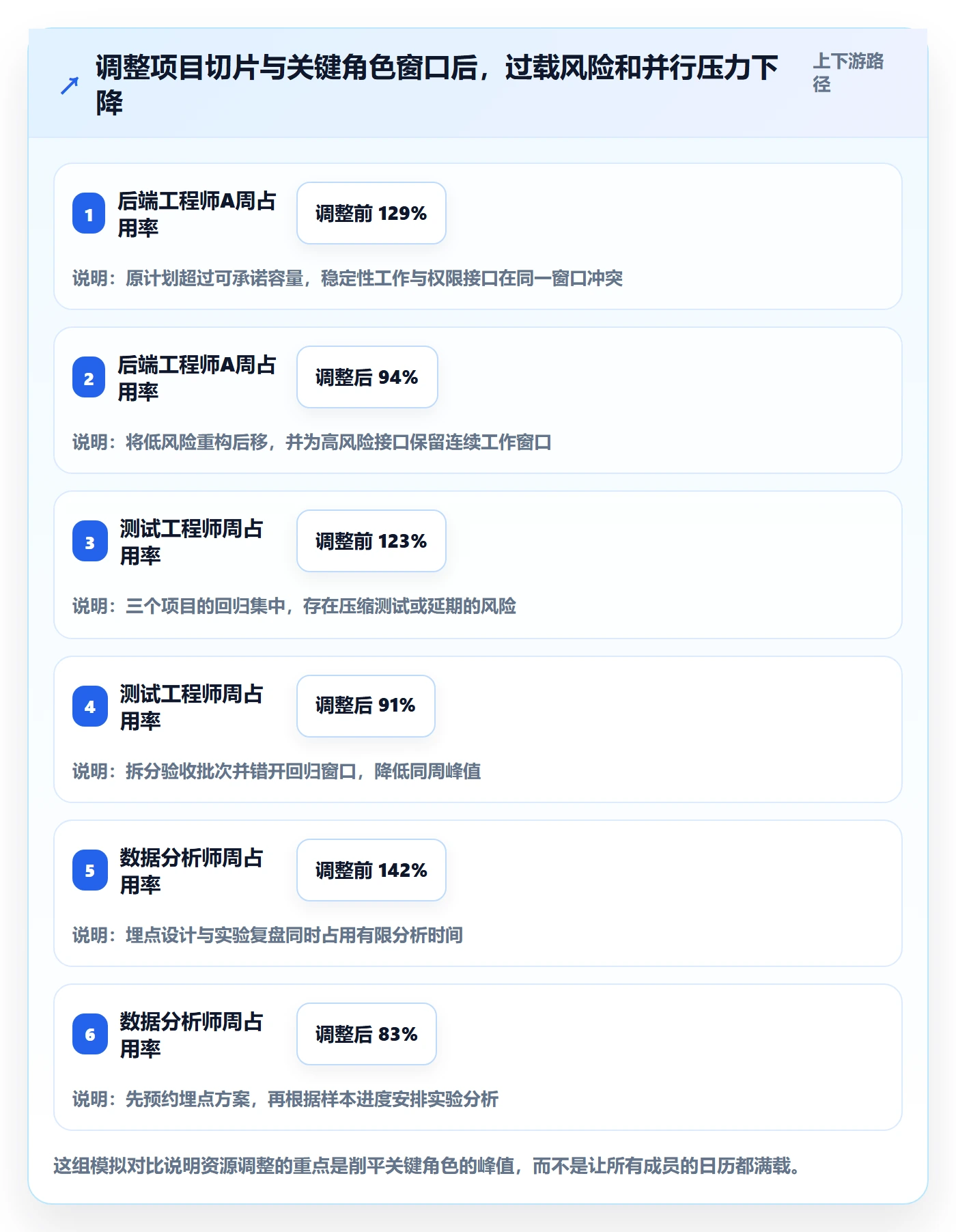

以下数据是该情景模拟中的方案推演,用于演示怎样检查资源调整是否有帮助,不是实际客户的前后对比。方案通过拆小激活实验、后移低风险重构、错开测试窗口和提前预约分析资源,降低关键角色的过载,并减少在制项目。预计交付表现仍需在真实执行中验证。

资源落地方案:产品经理开展资源管理的最佳实践案例解析

7. 用复盘数据验证方案,而不是只庆祝按期上线

项目完成后,团队需要核对预估与实际之间的差异。若按期上线但关键指标没有变化,说明资源虽然交付了功能,却未必创造了预期价值;若功能延期但发现了高风险问题,资源投入也可能是合理的。复盘要同时看交付、质量、业务结果和预测准确性。

我会记录计划工作量、实际工作量、等待时间、返工量、上线缺陷、范围变化和目标指标。更重要的是,对偏差进行分类:估算误差、临时插单、需求变更、技能不足、外部等待或技术未知。只有把偏差归因到可改变的环节,下一轮容量预测才会变得更可靠。

资源落地方案:产品经理开展资源管理的最佳实践案例解析

六、落地方法:把资源方案做成团队能持续使用的工作机制

1. 建立统一需求入口与资源申请模板

需求入口不必复杂,但应避免关键信息散落在聊天记录和会议纪要中。建议模板包含业务目标、目标用户、预期收益或风险、需求范围、期望时间、验收方式、依赖角色、估算区间、估算置信度、延后代价和申请负责人。

估算用区间比单点更诚实。例如,初期可以写“约 3 至 5 人天,低置信度”,并说明不确定性来自接口现状;完成技术评估后再缩小范围。单点数字容易给人确定感,却可能把尚未验证的假设伪装成承诺。

2. 按固定节奏进行容量评审

资源管理需要规律,而不是发生冲突才开会。对多数团队,可以按月或按迭代节奏进行容量评审;跨部门或关键资源较多的组织,适合另设周期性组合评审。评审的目标不是逐条检查所有任务,而是解决优先级、资源冲突、重大依赖和计划变更。

会前由项目负责人更新状态和风险,团队负责人确认人员窗口,产品负责人补充业务取舍。会议中集中讨论需要决策的事项,不重复朗读表格。会后将决策、负责人、截止时间和被影响的承诺记录下来,让未参会成员也能理解变化。

3. 为每项工作设定明确的完成定义

任务“完成”如果只代表代码合并,可能还没有经过测试、业务验收、数据验证或上线观察。产品经理应和相关角色约定交付边界,例如功能是否需要灰度、埋点是否验收、回滚方案是否准备、运营材料是否就绪。

完成定义越清晰,资源估算就越接近真实交付成本。若团队发现每次都在最后阶段临时补文档、补测试或补验收,说明计划所覆盖的工作范围不完整,而不一定是执行效率低。

4. 把共享资源预约纳入项目计划

共享专家不适合等到项目快完成时再临时求助。对安全、数据、架构、法务、发布和运维等角色,产品经理应提前确认需要参与的节点与输入材料。预约时不必锁定整段周期,可以按评审、咨询、验收等具体活动分配窗口。

如果共享团队无法承诺具体日期,至少需要明确服务时限、排队方式和升级路径。项目计划也应保留外部等待的风险,而非把所有等待时间都藏在任务估算里。

5. 用工具支撑可见性,但保持数据口径统一

当项目数量少、团队协作简单时,轻量表格可能足够;当多个团队共享专业资源、需求频繁变更、项目之间存在复杂依赖时,集中式项目管理平台更有帮助。平台能提供需求、任务、迭代和负荷的共同视图,减少重复维护,但前提是字段含义一致、负责人明确、更新节奏固定。

若评估 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,我会先验证几个具体场景:能否按团队与角色查看计划负荷;需求变更后是否能追踪受影响的任务;跨项目依赖能否被识别;管理层视图能否从项目总览下钻到责任人与节点;权限与数据隔离是否符合组织要求。不要只看功能清单,要用真实工作流试跑。

工具选型还要计算维护成本。若每周需要多人花大量时间同步同一份资源数据,或者平台中的计划长期不更新,问题可能是流程设计过重或数据责任不清。工具越复杂,不代表管理越成熟;能够让关键冲突更早暴露,才算有实际价值。

6. 设计资源治理的最小指标集

指标太多会让团队忙于填报,太少又无法解释问题。我建议从五类信息起步:容量占用、在制工作数量、工作项周期时间、阻塞等待时间、计划与实际偏差。稳定性或业务效果指标则按项目目标加入,不必强行全公司统一。

所有指标都要说明统计口径和使用边界。例如,周期时间从“开始处理”还是“需求确认”起算;等待时间是否包含外部审批;占用率是否扣除会议和支持;计划偏差是否区分需求变化。口径一旦改变,应留下记录,避免误把统计方法变化当成业务改善。

七、不同情况下的行动建议:先诊断瓶颈,再决定补什么资源

1. 团队规模较小、项目数量不多

小团队不必一开始就搭建复杂的资源委员会。建立一份统一的需求与人员窗口表,固定每周检查一次关键冲突,优先识别只有一人掌握的能力、已确定的发布时间和无法并行的任务。产品经理与团队负责人面对面确认取舍,通常比引入繁复审批更有效。

小团队应尽量避免同时启动过多项目。若每项工作都只有一部分成员投入,协作和切换成本会迅速上升。可以先完成一个清晰的阶段结果,再启动下一项;即使业务方要求多线并行,也应明确哪些工作只是探索,哪些是正式承诺。

2. 中大型组织、多项目共享专家较多

中大型组织的难点往往不是缺少表格,而是优先级缺少统一解释。建议建立组合层面的资源评审机制,将项目按战略价值、合规与风险、客户承诺、收益时效等分类,并明确冲突升级路径。对于共享专家,应按服务能力管理,而不是把他们视为可无限调用的公共资源。

此时,项目管理平台和组合视图可能显著提升透明度,但应先确定数据治理责任:项目负责人更新工作范围,团队负责人确认容量,业务负责人确认优先级,治理角色处理跨部门冲突。若所有人都能改数据、却没有人对数据准确性负责,平台只会更快传播错误信息。

3. 高不确定性、探索型产品项目

探索项目不适合把全部工作预先排成固定任务清单。应把资源分成发现、验证、决策和扩展几个阶段,为每阶段设置时间上限、证据要求和继续投入条件。团队先购买信息,再依据证据决定是否扩大投入。

例如,先用少量设计与分析资源验证用户问题是否普遍,再决定是否投入完整研发。若实验结果不支持假设,及时停止也是资源管理的成功。探索项目应以学习速度和决策质量作为重要观察对象,不能只用功能交付数量评估。

4. 合规、稳定性或重大客户项目

这类项目的优先级不能只看短期收益。应把风险后果、发生概率、可检测性和缓解方案纳入判断,提前锁定评审与发布窗口。对不可压缩的安全、测试和验收工作,产品经理要明确拒绝通过“先上线再补流程”来虚增进度。

如果关键资源无法按时到位,应及时比较范围降级、分阶段发布、临时替代方案和延期风险。所谓快速上线,不应建立在风险没有被记录的基础上。

5. 关键人员离职、休假或临时支援其他项目

人员变动发生时,第一步不是把他的全部工作平均分给其他人,而是盘点尚未完成的工作、隐性知识、决策记录和外部依赖。将任务分为必须继续、可暂停、可交接和可取消,优先保护关键路径。

长期来看,应通过结对、代码评审、文档、轮岗和自动化降低单点依赖。替代能力不是把某个人培养成复制品,而是让组织在关键成员不可用时,仍知道如何判断风险、找到信息和恢复服务。

八、资源分配中的取舍:没有万能公式,只有可解释的边界

1. 专项团队还是共享资源

专项团队的优势是目标清晰、切换少、责任集中,适合周期较长、战略优先级明确或业务连续性要求高的项目。代价是资源灵活性下降,短期需求波动时可能出现局部闲置。

共享资源能提高专业能力的复用,适合需求量波动、专家技能稀缺的场景。代价是排队和优先级冲突更频繁,跨项目协调成本更高。若采用共享机制,必须有透明队列、响应时限和冲突升级规则,不能靠关系或临时催促分配资源。

2. 追求高利用率还是留出缓冲

高利用率适合需求较稳定、工作可预测且紧急任务少的团队;但若工作高度不确定,过高利用率会让小波动转化为延期。留出缓冲会让短期看起来不够忙,却能降低关键节点失控的概率。

缓冲不是人人每天空出固定比例,而是根据团队历史负荷、工作类型和风险水平确定。若连续多个周期几乎没有使用缓冲,可以逐步调整;若经常因插单耗尽缓冲,则应先治理需求入口,而不是简单增加工作量。

3. 购买外部能力还是内部培养

外部供应商适合补充边界清晰、时长有限、内部短期不具备的专业能力。选择时要核对交付标准、知识产权、数据安全、接口责任、维护期限和变更成本。供应商能够增加执行能力,却不一定拥有完整业务上下文,因此需求定义和验收责任仍要留在内部。

内部培养适合长期重复出现、影响核心竞争力或涉及关键业务知识的能力。它需要时间,也可能短期降低现有产能。若组织既想马上交付,又希望通过培养长期替代外部能力,应将两类目标分别排进计划,避免让培养工作成为没有预算、没有窗口的“额外任务”。

4. 固定范围、固定时间还是固定资源

在真实项目中,时间、范围和资源很难同时固定。产品经理需要先明确业务最不能让步的约束。若发布日期由监管或市场窗口决定,可以让范围具备弹性;若完整范围是不可缺少的合同交付,就必须接受调整时间或增加资源的可能;若资源被严格限定,则应设定优先级并分阶段交付。

我倾向于把承诺写成“目标范围、必须范围、可延后范围”三层,而不是只写一个无法变化的完整清单。这样一旦出现风险,团队能按预先讨论过的规则调整,而不是到最后一周才临时削减质量保障。

决策条件 优先固定的约束 可调整的部分 主要取舍
法规或市场窗口明确 时间 非必要范围、分阶段能力 尽早定义最小合规或可用交付
合同范围明确且不可拆 范围 时间、外部资源或内部优先级 核算延期成本与增援成本
预算和团队规模受限 资源 范围、发布节奏 按价值排序,避免多项目同时满载
探索项目、收益未知 阶段预算上限 后续投入与目标范围 先验证关键假设,再决定是否扩张

九、怎样判断资源管理机制正在改善

1. 看冲突是否更早暴露,而非只看延期是否归零

成熟的资源管理不会让所有项目都准时,也不可能消除不确定性。更可信的改进信号,是资源冲突在承诺前暴露,调整原因能够被解释,受影响方及时获得信息,团队不再依赖持续加班维持计划。

如果延期数量突然下降,却伴随测试缩水、缺陷上升、团队加班增加或需求被悄悄移出统计,不能据此判断机制有效。指标必须与质量、范围和人员负荷一起观察,避免优化了表面交付率,却把成本转移到团队或用户身上。

2. 看预测误差是否逐步收敛

预测准确度不是要求每项任务都估算到小时,而是观察团队对工作量、周期和风险的理解是否改善。若同类工作长期出现类似偏差,说明估算模型或工作流程有可学习的规律;若每次偏差都归因于“突发情况”,组织可能没有认真记录实际原因。

资源预测应保留估算版本和假设。这样,复盘时可以知道问题是工作范围变化,还是起初就没有识别出依赖。没有这些记录,管理者很容易在事后把预测失误改写成执行问题。

3. 看资源投入是否转化为业务结果

工时、任务数和完成率都是过程信息,不是最终价值。产品经理要回到最初的业务目标,检查用户行为、收入、成本、风险或运营结果是否发生预期变化。若没有变化,可能是问题判断错误、方案无效、目标指标不敏感,也可能是上线后的推广和运营资源不足。

因此,资源方案不应止于发布日期。数据分析、运营跟进、用户反馈和后续修正也需要纳入资源计划。只为开发安排资源,却不为验证和推广安排资源,容易形成“功能交付完成,业务结果无人负责”的断点。

4. 用逐步迭代代替一次性制度建设

资源治理机制最好从一两个真实痛点开始,例如共享专家冲突、排期频繁失真或关键人员单点依赖。先统一最小数据口径、试行固定评审节奏,再根据实际成本调整。若一开始就要求所有团队填写大量字段、维护复杂评分,执行很可能流于形式。

每个周期都问三个问题:哪些冲突比以前更早被发现;哪些数据没有产生决策价值;哪个流程让团队多花了时间却没有降低风险。删减无用流程与增加必要控制同样重要。

十、结语:最好的资源方案,是让不做什么也变得清楚

产品经理开展资源管理,最难的不是计算工时,而是把隐性的冲突变成可以讨论的选择:哪些目标值得优先,哪些能力真正稀缺,哪些工作可以拆分,哪些风险不能靠加班吸收,哪些项目应该暂停。清晰的资源方案不会保证所有需求都被满足,但能让每一次承诺都有依据,每一次调整都能说明代价。

我更看重一支团队能否稳定完成少数重要工作,而不是同时启动多少项目。高效并不意味着人人满载,而是重要工作有连续的资源窗口,依赖提前进入计划,变化发生时有规则可循,交付之后能够验证结果。

下一步可以从一个正在争抢资源的项目组合开始:列出未来 6 至 12 周的目标、关键角色和依赖;用团队历史记录估算可承诺容量;标出超过容量的时段;再与业务负责人讨论缩小范围、错开时间、增加资源或暂停工作的取舍。先让冲突可见,再决定投入,是资源管理真正落地的起点。

常见问题解答(FAQ)

1. 产品经理做资源管理,第一步应该盘点什么?

我接手一个跨部门项目时,发现排期表里只有任务和截止日期,却看不出谁已经超负荷。我想先盘点人员、时间还是技能,才能避免做出一份看起来完整、实际无法执行的资源表?

先盘点“可投入能力”,再盘点具体任务。建议按成员、技能、项目、可用工时四个维度建表,同时标出休假、会议、运维值守等固定占用。一个实用口径是:每周可用工时不直接按40小时计算,而是先扣除固定工作,再给临时沟通和突发事项留出缓冲;例如每人每周按30至32小时规划,通常比把40小时全部排满更接近实际。

盘点结果要和团队成员逐项确认,避免把名义上的空闲误当成真实产能。

2. 多个项目争抢同一位专家时,产品经理怎么分配资源?

我遇到过两个项目都把同一位后端负责人列为关键路径,双方都认为自己的需求更急。我不想只靠谁声音大来协调,但也担心做复杂评分表会拖慢决策,应该用什么办法判断优先级?

先把争抢从“谁更重要”改写成“延迟的代价是什么”。逐项比较用户影响、业务窗口、合规或交付风险、替代方案和延期成本,并确认该专家是否必须亲自完成,还是可以拆分、转交或通过评审支持。可以用一页决策记录列出选项、影响和最终取舍;

若两个项目延期代价接近,优先保护不可移动的外部承诺,同时明确另一个项目的新日期。关键不是做出看似精确的分数,而是让取舍依据透明、可复查。

3. 资源计划排得很满,为什么项目还是经常延期?

我曾经把团队成员的每周工时都分配到具体任务,表格看起来没有闲置,项目却总被临时需求和评审打断。我想知道这是估算不准,还是资源计划本身少考虑了什么,缓冲该留多少才合理?

常见原因不是团队不够忙,而是计划把“可工作时间”当成“可交付时间”,忽略了协作、返工、等待和突发事项。可先连续记录三到四周,比较计划工时与实际投入,并按任务类型查看偏差;如果工作经常被打断,可以从每周预留约15%至25%的缓冲开始试行,再根据实际偏差调整。

缓冲不应藏在个人名下,而要明确作为团队容量或风险余量管理;否则一旦出现冲突,大家仍会把它误认为可随意占用的空档。

4. 使用项目管理工具做资源管理,应该重点看哪些信息?

我用过只展示任务负责人和截止日期的看板,临近交付时才发现关键成员同时承担了好几个高优先级任务。我在考虑换一种管理方式,但不确定该先看负载视图、日历还是技能信息,哪些数据真正能帮助我提前决策?

先选能暴露冲突的信息,而不是功能最多的工具。至少检查成员在同一时间段的任务负载、任务优先级与依赖关系、可用时间,以及超负荷或空档的预警;若项目需要专门技能,再补充技能标签和替代负责人。

试用时可拿一个真实迭代做对照:把任务负责人、预计投入和期限录入后,验证能否在承诺日期前发现重复占用,并追溯负载变化原因。若数据更新需要大量手工维护,或负责人无法及时看到冲突,再丰富的图表也难以形成可靠决策。

核心关键词

读者评论

白
白雅楠

文中把“非计划工作”单独算进容量,这点很有实际意义。我们团队以前只按需求工时排期,线上问题和临时支持一多,计划就全部失真。后来改成按工作类型记录,虽然前期维护数据麻烦,但确实更容易看出延期到底是估算偏差还是资源被打断。

许
许思源

技能矩阵比单纯统计人数更接近实际情况。不过矩阵如果长期不更新,很快会变成形式。建议同时记录最近一次独立交付时间和可替代程度,否则“会一点”和“能承担关键任务”容易被混为一谈。

武
武安琪

统一入口和容量视图确实能减少信息分散,但我比较关心数据维护责任由谁承担。实际使用某项目管理平台时,最初排期很完整,几周后因工时、请假和临时事项没人及时更新,视图反而制造了虚假的确定性。工具上线前最好先明确更新频率和校准机制。

文章包含AI辅助创作:资源落地方案:产品经理开展资源管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612398

赞 (0)
飞飞飞飞
资源占用流程与规范:产品经理资源管理最佳实践关键指标
上一篇 3小时前
资源管理如何做好资源分配?产品经理最佳实践与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
