产品经理做资源管理,最危险的误判不是“人手不够”,而是把计划表上的空闲时间当成真实产能。一个跨产品、研发、测试的版本项目,表面上有 12 名成员、预计 6 周交付;逐项扣除会议、线上值守、其他项目承诺和技能不匹配后,真正可用于关键路径的投入可能不到计划的一半。本文通过一个去标识化的项目情景,拆解产品经理如何识别资源风险、建立可执行的控制机制,并说明何时该加人、延期、砍范围,何时反而不该动计划。
一、先讲结论:资源管理不是分人,而是控制交付承诺
1. 产品经理要管理的是“可兑现产能”
资源管理常被误解为排任务、催进度、协调谁做什么。对产品经理来说,更重要的工作是把业务目标转化为可检验的交付承诺:哪些角色必须参与,何时参与,投入多少,依赖什么条件,出现变化后由谁决策。
“团队有 10 个人”并不等于“项目有 10 个人可用”。有人只投入 20%,有人掌握唯一的支付接口知识,有人同时承担线上故障响应,还有人虽被排入任务,却没有权限或环境完成工作。只有同时满足时间可用、技能匹配、依赖就绪、决策授权四个条件的投入,才能计入项目可兑现产能。
2. 风险控制的重点是提前暴露,不是事后追责
资源风险通常不是某一天突然发生的。它会先表现为评审迟到、接口答复变慢、关键人员被临时抽走、测试环境反复不可用,最后才表现为里程碑延期。若项目经理只在周报里写“进度正常”,这些早期信号就会被掩盖。
我建议把管理目标从“保证每个人都满负荷”改为“尽早发现承诺失真”。满负荷并不等于高效率:任务切换、等待和返工都会消耗产能。资源计划应给不确定工作留出缓冲,而不是把每个人的日历排到没有缝隙。
3. 先建立三张表,再讨论加人或延期
在进入详细排期前,至少要形成角色需求表、容量与冲突表、风险触发与决策表。它们不一定要依赖复杂软件,关键是字段能支持决策,而不是只记录任务名称和负责人。
- 角色需求表:每个阶段需要什么技能、多少投入、投入窗口和交付物。
- 容量与冲突表:人员实际可用时间、已承诺项目、值班负担和关键依赖。
- 风险触发与决策表:何种信号出现时,谁在多长时间内决定调整范围、资源或日期。
把这三张表连起来,产品经理才能回答管理层真正关心的问题:按当前范围和资源,哪一项承诺最不可靠;如果不增加资源,应该先保护什么;如果日期不能变,哪些需求必须退出本次交付。
二、背景与真实场景:计划里有资源,关键路径上却没有人
1. 一个 6 周版本项目的资源错觉
以下案例是根据常见的中大型企业协作场景做的匿名化情景推演,数字用于展示分析方法,不代表某家企业的统计结果。某业务团队要在 6 周内上线“客户自助开票”能力,涉及产品、前端、后端、测试、数据、财务运营和安全评审。
项目启动会上,项目负责人看到 12 名相关成员,便初步判断资源充足。但其中 4 名研发人员同时支持两个在途项目,测试负责人每周有一天承担线上值守,财务运营只能在月中提供评审窗口;此外,只有一名后端工程师熟悉旧开票服务。
计划表将 12 人都列为项目成员,却没有标注投入比例、可用窗口和替补能力。结果看起来“人人有责任”,实际关键路径只有少数几个人能够推进。风险不是成员人数不够,而是工作集中在不可替代的角色上,且他们的时间没有得到真实承诺。
2. 从工作量到产能,中间还隔着四种约束
估算工作量时,团队常把“需要 10 人日”直接换算成“一个人两周可以完成”。这个换算忽略了日常工作中断、评审等待、环境依赖和技能差异。对跨职能项目来说,工作量是任务本身的规模;产能则是特定角色在特定时间内真正能用于任务的能力。
- 时间约束:并行项目、休假、值班、会议和临时支持会压缩可用窗口。
- 技能约束:有空闲的人未必拥有完成任务所需的领域知识或技术权限。
- 依赖约束:接口、数据、测试环境或外部审批未就绪时,投入会转化为等待。
- 授权约束:执行者能完成工作,不代表有权决定范围、优先级或风险接受方式。
因此,资源盘点不能只问“谁有空”,还要问“谁能在这个窗口完成这项工作,并且不被其他承诺打断”。这两个问题的答案,往往决定计划是否可信。
3. 先计算净可用时间,再给出承诺
可以用一个简单的容量估算框架,避免把合同工时直接当成项目产能。比如某工程师每周有 40 小时工作时间,扣除固定会议与支持 8 小时、其他项目承诺 12 小时、休假折算 2 小时,再为临时协作和缺陷留出 20% 缓冲,项目净可用时间约为 14 小时,而非 40 小时。
这个数不是精确到小时的绩效指标,而是用于发现计划是否建立在不现实假设上的校验值。若关键岗位连续数周被安排超过其可用容量,计划并不会因此更有约束力,只会把风险推迟到交付前暴露。
| 容量核算项 | 示例数值 | 对项目的含义 |
|---|---|---|
| 每周名义工作时间 | 40 小时 | 只是日历上限,不是项目可用时间 |
| 固定会议与支持 | 8 小时 | 需要从可投入时间中扣除 |
| 其他项目承诺 | 12 小时 | 若无负责人确认,不能假设可取消 |
| 休假与轮值折算 | 2 小时 | 按周平均折算,避免临近假期才调整 |
| 不确定性缓冲 | 约 4 小时 | 用于处理沟通、返工和突发支持 |
| 估算净可用时间 | 约 14 小时 | 用于排期讨论,不用于个人绩效评价 |
4. 资源问题会沿着依赖链放大
产品需求评审晚两天,不一定只让产品工作晚两天。如果后端需要等需求口径,前端需要等接口约定,测试又要等环境和数据准备,延迟会沿依赖链传递。更棘手的是,等待期间被占用的人员可能转去处理其他工作,之后再回到项目还需要重新理解上下文。
这就是为什么资源风险应按关键路径识别,而不是按部门平均分摊。一个角色投入不足,可能影响多个下游任务;另一个角色短期有空,也未必能抵消关键岗位的瓶颈。

三、常见误区:看起来在管资源,实际是在隐藏风险
1. 误区一:把成员名单当作资源承诺
项目群里拉齐了成员、任务系统里录入了负责人,并不意味着资源已经落实。资源承诺至少应包含投入比例、开始和结束时间、任务优先级冲突的处理方式,以及承诺人或其直属负责人对安排的确认。
如果一名工程师同时被两个项目标记为“核心成员”,产品经理不能靠沟通热情解决冲突。应要求项目组合负责人明确优先级,或把工作拆成可分时段交付的内容。没有冲突处理机制的资源计划,只是希望大家自行加班。
2. 误区二:按百分比排人,却不检查任务是否可切分
计划表写“后端投入 50%”似乎比写“后端投入 100%”更合理,但半个人并不总能完成一个连续工作块。若任务要求连续两天完成数据迁移和联调,每天只安排四小时,反而可能增加上下文切换和交接成本。
资源百分比应与工作形态一起判断。探索、代码评审、接口答疑等任务可以碎片化;复杂设计、故障排查和迁移实施通常需要成段时间。产品经理要确认的不只是投入比例,还包括投入的连续性和可预测性。
3. 误区三:认为加人就能缩短工期
增加人手只有在任务可并行、交接成本可控、环境与权限允许的情况下,才可能缩短时间。若瓶颈是唯一的领域专家、外部审批或等待测试环境,再加人可能只是增加沟通和培训负担。
当工作已经进入集成阶段,临时加入的成员需要理解业务背景、代码结构、决策历史和未解决问题。若关键节点距离上线很近,新增人员的有效产出可能晚于其协调成本出现。加人不是默认补救措施,先识别瓶颈类型,再评估边际产出。
4. 误区四:把缓冲当成浪费,排期追求百分之百利用
团队没有任何空余时间,不代表资源利用得好。没有缓冲时,一个缺陷、一次接口变更或一场突发故障,就会把后续任务整体推迟。日程被排满会让风险没有吸收空间,也让成员在不同优先级之间频繁切换。
缓冲不宜随意设置成固定比例后不再检查。业务新颖度高、依赖多、技术方案未验证的项目,应保留更大的不确定性空间;成熟流程、重复交付、依赖稳定的工作,缓冲可以更小。重要的是记录缓冲对应的风险来源,而不是把它藏在“工期估算偏保守”里。
5. 误区五:只看任务状态,不看等待时间和返工来源
“进行中”不等于持续产生有效产出。一个任务可能连续一周处于进行中,实际却在等待接口答复、权限开通或业务确认。只统计完成数量,容易让团队忽视交接处的堵塞。
建议把等待原因至少分成需求待确认、外部依赖、环境与权限、人员冲突、技术阻塞、评审待办六类。分类的目标不是给责任人贴标签,而是发现能通过流程或决策机制消除的等待。
| 表面症状 | 容易采取的错误措施 | 更有效的检查问题 |
|---|---|---|
| 任务连续多日未完成 | 要求负责人每天更新进度 | 当前真正等待的输入是什么,谁能解除? |
| 关键岗位经常超时 | 默认增加个人投入 | 是否存在跨项目冲突或不可替代知识? |
| 测试阶段集中暴露问题 | 临时增加测试人手 | 测试是否过晚介入,环境与验收条件是否稳定? |
| 范围持续增加 | 让团队“先做起来” | 新增需求是否替换了旧范围,决策人是谁? |
四、专业判断逻辑:把风险从“感觉”变成可行动的信号
1. 用角色、时间窗和交付物描述资源需求
资源需求如果只写“需要研发支持”,就无法判断是否已满足。更好的表达方式是:“第 2 周需要一名熟悉开票服务的后端工程师,连续投入约 3 个工作日,完成接口方案与数据边界确认;第 3 至第 4 周需要后端与前端共同进行联调。”
这个描述把角色、能力、时间窗、投入方式和结果联系起来。若团队无法提供熟悉该服务的工程师,就能在项目早期讨论替代方案:先安排知识转移、调整实现方式、缩减范围,或者重新评估日期,而不是等到开发中期才发现缺人。
2. 为每项关键资源标注替代性和恢复成本
关键岗位并不等于职级最高的人,而是缺席后会造成明显停滞、且难以迅速替代的能力。产品经理可以为关键任务评估两项因素:替代者是否具备基本能力,以及替换后需要多少时间恢复到有效产出。
一名领域专家若可在两小时内完成规则解释,且资料完整,其风险可能低于一名虽然有替代者、但需要三周熟悉复杂历史逻辑的维护者。这个判断能帮助团队决定是否需要知识沉淀、结对工作或预留备份人选。
3. 给风险设触发阈值和响应时限

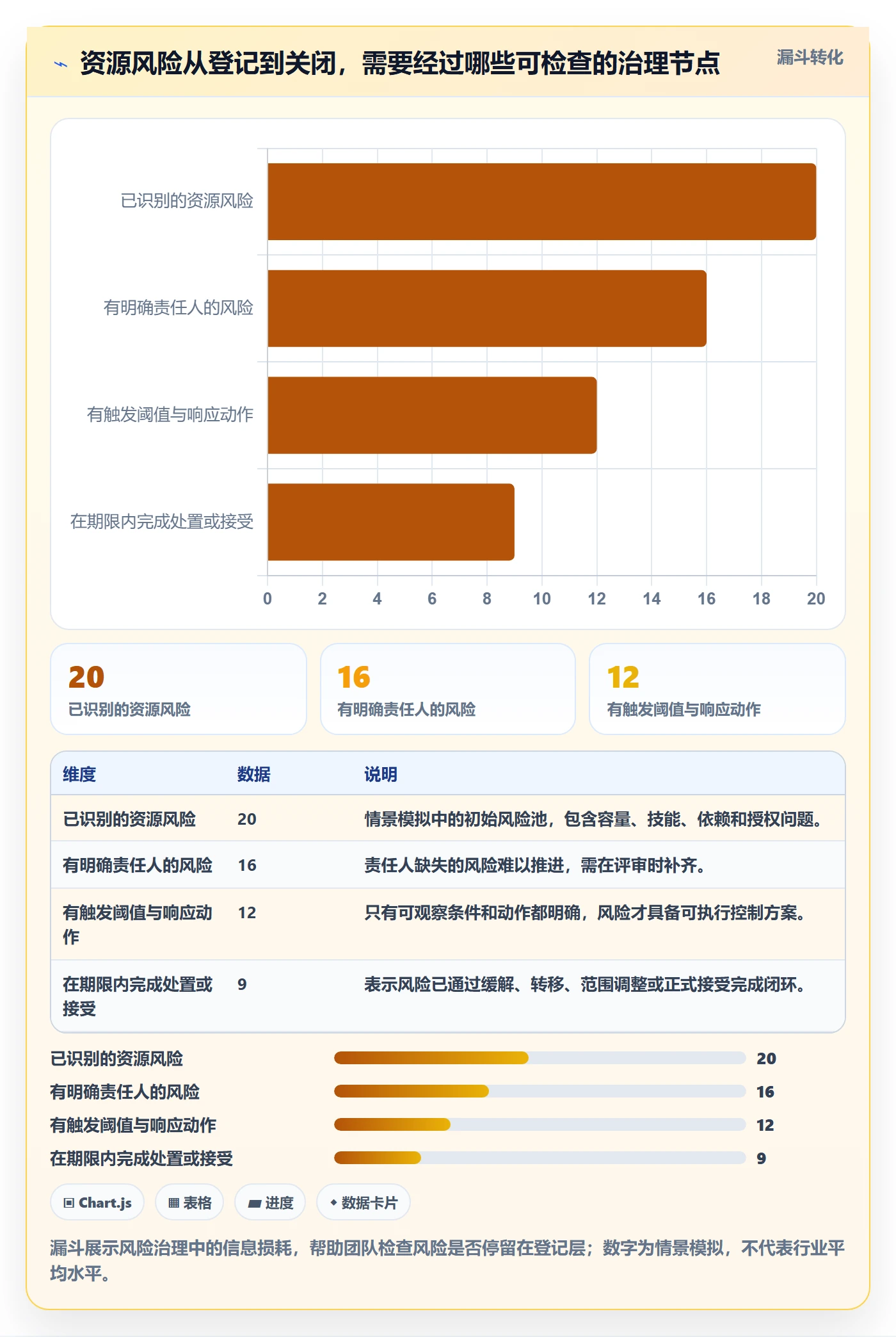

风险登记表如果只有“可能延期”这一句,无法推动行动。每个高优先级风险应写明可观察信号、阈值、责任人、应对动作和决策时限。阈值不必追求精确统计学意义,重点是团队能够一致识别、及时处理。
| 风险信号 | 触发条件示例 | 建议响应 | 决策时限 |
|---|---|---|---|
| 关键专家不可用 | 关键评审前 5 个工作日仍未确认投入 | 启动备份人选或缩小依赖该专家的范围 | 1 个工作日内 |
| 外部接口未稳定 | 联调窗口前仍缺少字段定义或测试环境 | 冻结接口假设,安排契约测试或调整联调顺序 | 2 个工作日内 |
| 任务等待增长 | 关键任务阻塞超过 2 个工作日 | 升级依赖方并明确需要的决策或输入 | 当日提出,次日升级 |
| 范围变化累积 | 新增工作量超过已预留缓冲 | 执行范围替换、日期调整或资源变更决策 | 下次范围评审前 |
阈值应依据项目节奏调整。例如,外部依赖响应通常需要 3 天的项目,就不能照搬“阻塞 1 天即升级”的规则;但也不能因响应慢而不设升级机制。阈值是控制动作的开关,不是给团队制造更多状态汇报。
4. 将资源风险按影响链路排序
常见的风险优先级公式是“发生可能性 × 影响程度”,但产品经理还应补充可发现性与恢复时间。低概率但几乎无法恢复的故障,可能比高概率、容易绕开的延迟更值得优先处理。
可以用一个轻量的四维判断:发生概率、交付影响、发现提前量、恢复成本。将每项按低中高分级,不必伪装成精确概率。评分的价值在于促使团队解释判断依据,而不是把风险表算得像科学实验。

5. 观察领先指标,而非等待延期这个结果指标
延期是结果指标,出现时很多调整空间已经消失。更适合日常控制的领先指标包括:关键岗位承诺确认率、关键依赖按期就绪率、阻塞平均时长、关键任务等待占比、需求变更进入率、评审按期完成率。
领先指标不宜堆得太多。一个 6 周版本项目,可以每周检查 5 至 7 项,且每项都要对应负责人和行动。若指标不能改变决策,就不值得为了漂亮仪表盘额外填报。
五、案例拆解:从“全员到位”到关键路径可控
1. 项目基线:先明确范围与关键路径
回到开票项目情景,团队将范围拆成四个交付单元:身份与权限校验、开票规则配置、开票服务集成、运营验收与灰度发布。原始计划把所有工作排进 6 周,却没有明确哪些能力必须首发,哪些可以后续补齐。
产品经理与业务负责人先将需求分为必须上线、可延期、需验证三类。必须上线的内容包括合规校验、核心开票链路和异常处理;批量导出和低频运营筛选进入候选范围;自动化提醒作为验证后决定是否纳入的功能。
这一步不是为了让产品经理替团队砍需求,而是把“日期、范围、质量”之间的取舍显性化。资源紧张时,如果范围没有分层,团队就只能以加班和质量风险来维持表面承诺。
2. 第一轮盘点:找出关键岗位的真实窗口
团队逐一核对角色需求与可用时间。后端专家第 2 周只能连续投入 2 天;测试人员第 4 周有 3 天值班;财务运营可以在第 2 周周四参加规则评审,但第 3 周无法参与;安全评审需要至少提前 5 个工作日预约。
盘点后,最大的风险不是后端人日不足,而是规则确认、接口实现与安全评审之间的窗口衔接。若财务规则评审错过第 2 周,后端实现很可能依赖假设;若安全评审预约过晚,开发完成也无法按期发布。
3. 第二轮调整:先移动依赖,再争取资源
团队没有立即申请新增研发,而是先调整顺序。产品在第 1 周提前准备规则问题清单,财务运营在第 2 周集中评审;后端专家把有限连续时间用于接口边界确认和高风险实现;其他工程师通过结对方式提前掌握旧服务结构。
测试则从开发后期提前介入,在接口方案确定时编写验收场景,并预约环境。安全评审同步提前排期,先审查数据流和权限设计,再对最终实现做补充核验。此举把原先串行等待的一部分工作变为并行准备,减少关键角色被动等待。
4. 第三轮控制:用范围闸门避免需求持续侵入
项目约定每周一次范围评审。新增需求要说明业务价值、工作量区间、依赖角色和对关键路径的影响,并明确替换哪一项现有范围。没有替换项的新增需求,不自动进入本次版本。
这个规则尤其适用于“看起来只是一点小改动”的需求。单个需求可能只增加半天工作,但如果涉及接口、测试用例、文档、权限和运营培训,实际成本会沿多个角色扩散。范围评审需要关注端到端成本,而不是只看最初提出者估算的开发时间。
5. 第四轮决策:用触发点而非情绪做取舍
情景推演中,团队设定了三个明确触发条件:关键规则评审若未在第 2 周完成,先冻结低优先级规则能力;安全评审若未在第 4 周前完成初审,准备灰度窗口调整;关键路径任务阻塞超过 2 个工作日,由产品负责人和工程负责人共同判断是否削减范围。
这样做的好处是,团队不需要等到发布日期临近才讨论延期。每次触发都对应预先约定的选项,减少临时争论,也让业务方清楚:日期承诺不是无条件的,范围和资源发生变化时,需要同步调整决策。
6. 案例观察:用示意数据评估控制动作
下面数据为情景模拟,用于示范如何比较控制动作,不是来自公开行业样本,也不能当作普遍规律。假设同一项目采用两种计划方式:一种按名义人数排满 6 周,另一种先核实容量、调整依赖并保留范围闸门。
在情景模型中,第二种方式并不保证所有任务提前完成,但能减少后期集中暴露的风险。估算重点不只是“是否准时”,还包括阻塞时长、返工和关键岗位过载。这样管理层可以看到控制措施改变了什么,而不是只看到一个最终日期。

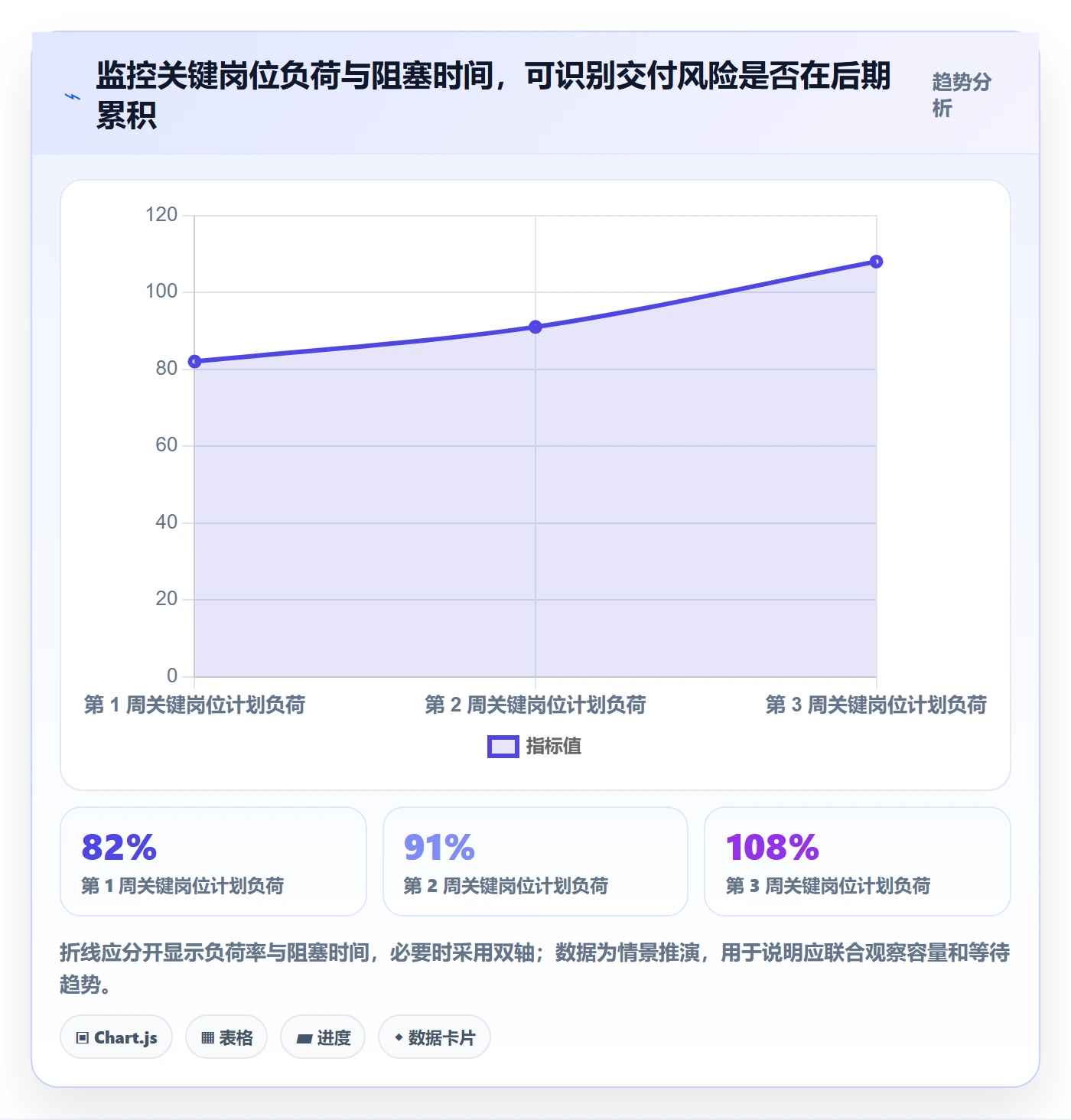

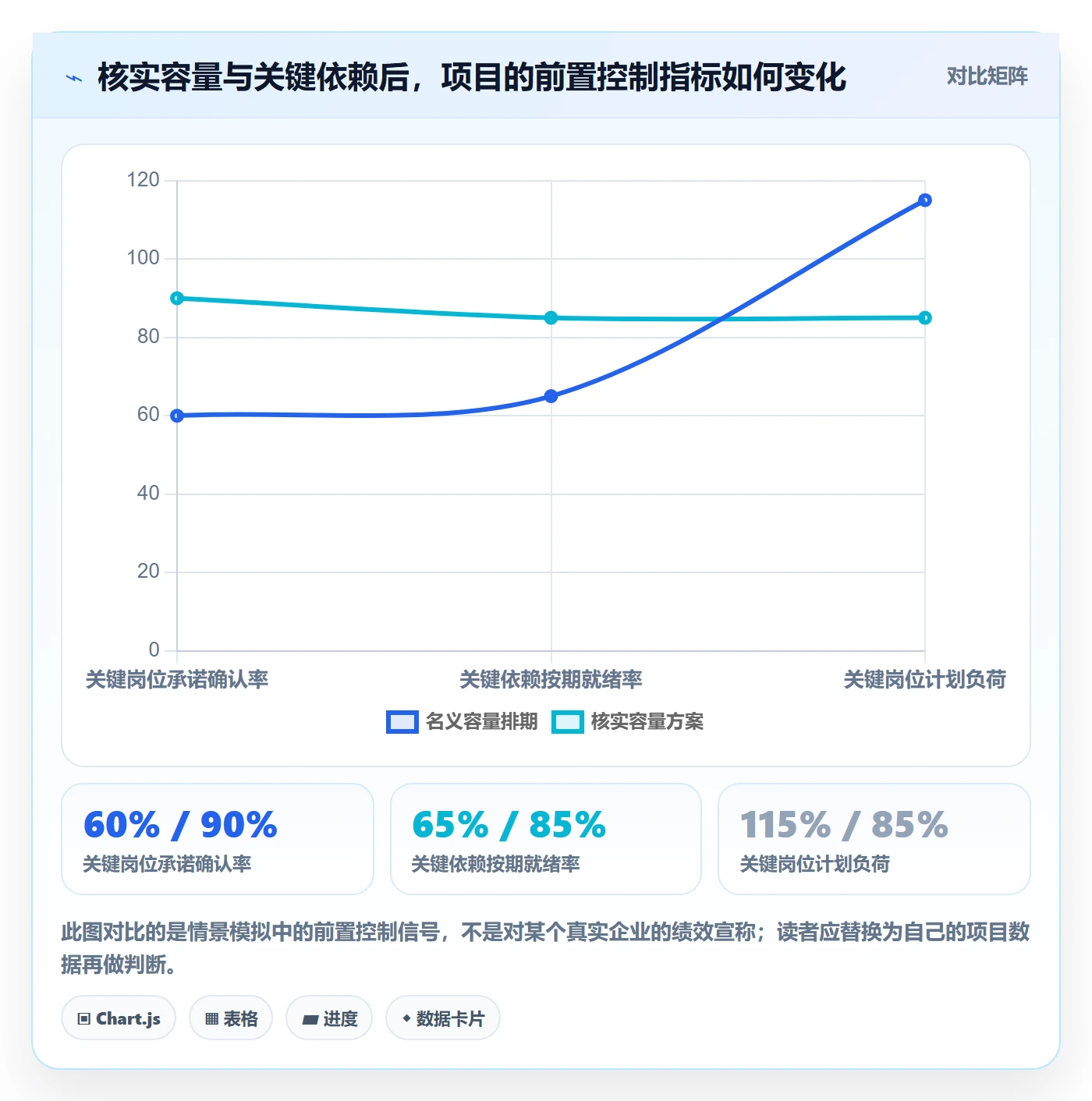

| 观察维度 | 名义容量排期 | 核实容量并设置闸门 | 解释 |
|---|---|---|---|
| 关键岗位承诺确认率 | 约 60% | 约 90% | 情景估算,反映排期前是否获得可用窗口确认 |
| 关键依赖按期就绪率 | 约 65% | 约 85% | 提前安排评审和环境后,依赖更容易在开发前到位 |
| 阻塞平均时长 | 约 3.5 个工作日 | 约 1.8 个工作日 | 通过触发升级和责任人明确,缩短等待时间 |
| 关键岗位计划负荷 | 约 115% | 约 85% | 负荷按计划需求除以可用容量估算,超过 100% 代表承诺超载 |
| 低优先级范围占比 | 约 30% | 约 15% | 范围闸门使首发版本更聚焦关键用户价值 |

7. 为什么不把“按期交付率”作为唯一结果
如果只看发布日期,团队可能通过删减验证、压缩测试或临时加班达成目标,却把质量成本留给上线后。若只看功能完成率,也可能忽略用户是否能顺利使用、运营是否完成培训、异常是否有回滚方案。
案例复盘因此同时观察范围兑现率、关键缺陷数量、上线后支持量、关键岗位加班和阻塞来源。若日期达成但关键岗位连续超负荷,说明交付方式不可持续;若延期但提前保护了合规和数据安全,则需要区分合理调整与管理失误。
8. 用工具支撑透明度,但不要让工具替代判断
当组织超过 100 人、团队并行项目较多时,资源信息往往分散在任务系统、表格、即时沟通和个人日历中。某项目管理平台可以帮助团队集中维护需求、任务、负责人、依赖、风险和状态,让跨团队负责人看到冲突与变更历史。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合评估的不是功能清单是否很长,而是能否把需求、计划、任务、风险与协作记录连成一条可追溯链路。若系统只记录任务状态、不展示资源冲突和依赖关系,管理者仍然要靠人工拼接信息。
选工具时,我会先拿一个真实项目做小范围验证:能否快速识别关键岗位过载?跨团队依赖变更后,受影响任务是否可见?管理者能否在同一处看到决策记录、责任人和触发阈值?这些问题比“有没有漂亮的仪表盘”更能说明工具是否解决了资源治理难题。

六、落地方法:不同成熟度的团队采用不同控制强度
1. 小团队或单项目:用轻量表格维持承诺清晰
人员少、依赖简单的团队不必一开始就引入复杂资源管理流程。一个共享表格加每周一次短会,通常足以覆盖角色、投入窗口、阻塞原因和决策事项。重点是让表格成为讨论的共同依据,而不是每周额外维护的汇报材料。
可以先用以下字段:任务或交付物、所需技能、负责人、预计投入区间、投入时间窗、外部依赖、替代人选、当前风险、决策人。若团队无法判断投入区间,就记录区间和不确定性来源,而不要强迫负责人给出虚假的精确值。
2. 多项目共享关键岗位:先建立冲突裁决机制
当产品、研发、数据和测试人员同时服务多个项目时,资源争议本质上是优先级争议。产品经理无权要求不同业务线成员自行牺牲其他承诺,也不能假设“紧急项目”自然拥有最高优先级。
组织应明确谁有权决定项目间优先级,采用什么依据,多久复核一次。可参考业务价值、合规期限、客户影响、关键依赖和替代方案,而不是由谁在群里催得更急来决定。没有裁决机制的多项目组织,计划很容易变成互相覆盖。
3. 关键岗位单点依赖:优先做知识冗余
若某项工作只能由一个人完成,临时加人通常来不及。更有效的中长期措施是结对、文档化决策背景、代码或流程交接、让替代者参加关键评审,并在低风险阶段演练接手。
知识冗余不等于所有事情都由两个人重复做。应优先覆盖不可替代、恢复成本高、且位于关键路径的能力。对于低风险、可快速重做的工作,维持单人负责可能更经济。
4. 高不确定项目:用阶段性承诺代替一次性精确排期
探索型产品、技术预研或需求尚未验证的项目,早期估算误差往往更大。此时把 6 个月计划拆成若干验证阶段更稳妥:先承诺验证假设和关键技术,再根据结果更新范围、资源和日期。
每一阶段都要定义继续、调整、停止的条件。例如用户测试未达到最低采用意愿,或关键技术方案无法在成本边界内实现,就暂停扩大投入。阶段承诺降低了组织把早期假设误当成确定计划的风险。
5. 资源已紧张但日期固定:按价值分层,而非平均削减
当法规窗口、合同日期或市场活动不可移动时,资源不足并不自动意味着所有功能按比例缩减。应围绕用户完成核心任务所必需的能力,识别必须具备的端到端链路,再删减低频、可人工替代或可后续补齐的功能。
平均削减容易造成“每个功能都做了一点,但没有一个可以可靠使用”。更合理的策略是保住核心闭环、质量门槛和回滚能力,推迟次要体验增强与低优先级自动化。
6. 使用项目管理平台时:先定义治理问题,再配置流程
平台落地失败,常见原因不是功能不够,而是组织先配置了大量字段和审批,却没有明确要解决什么决策问题。建议先选取一类高频痛点,例如关键岗位冲突、依赖延期或范围变更,再验证系统能否减少人工追问和信息遗漏。
试点时可以比较上线前后的人工汇总耗时、状态更新时间、阻塞发现提前量和风险关闭率。若工具让填报工作增加,却没有让决策更快、更透明,就应该调整字段、流程或适用范围,而不是用“大家还没养成习惯”解释所有问题。
七、不同情况下如何取舍:加人、延期、砍范围还是接受风险
1. 何时值得加人
加人更适用于工作可以拆分并行、现有成员能够完成带教、环境权限已准备、且新增成员的产出早于交付窗口的情况。例如可独立开发的模块、可并行执行的测试用例或清晰定义的数据清洗任务。
加人前应检查三个问题:工作是否可并行;新增成员是否需要关键专家大量投入培训;集成和评审是否会成为新的瓶颈。若答案分别为“否、是、是”,新增人手大概率不会按预期缩短工期。
2. 何时应延期
延期通常比带着不可接受的质量风险上线更合理,尤其涉及安全、合规、资金、隐私、核心数据完整性或不可逆用户影响时。延期不是管理失败的同义词,关键要说明触发依据、影响范围、恢复计划和新的控制条件。
如果延期只是因为工作量估算偏差,应补充解释偏差来自未知依赖、需求变化还是容量假设错误。若原因没有被修正,改一个发布日期并不会让下一版计划更可靠。
3. 何时优先砍范围
当日期具有外部刚性、核心价值可以通过更小闭环实现、且删减内容不会破坏安全和业务完整性时,砍范围往往比加班或临时扩编更有效。产品经理要说明删掉的不是“谁声音小就删谁的需求”,而是基于价值、风险、依赖和替代方案做排序。
范围调整应明确哪些内容进入后续版本、何时重新评估、是否有人工补偿流程。否则“先不做”容易变成没有负责人和日期的永久欠账。
4. 何时可以接受风险
不是所有风险都需要消除。发生概率低、影响可控、恢复成本低,且缓解成本明显高于风险损失的事项,可以由有权限的业务负责人正式接受。但风险接受必须有责任人、复核日期和触发后的应急动作。
产品经理不应替业务、合规或安全负责人接受超出授权范围的风险。对用户数据、资金、法律义务或安全控制的风险,须由相应责任角色按组织机制决策,并保留记录。
5. 取舍矩阵:用约束条件决定方案,而非靠习惯

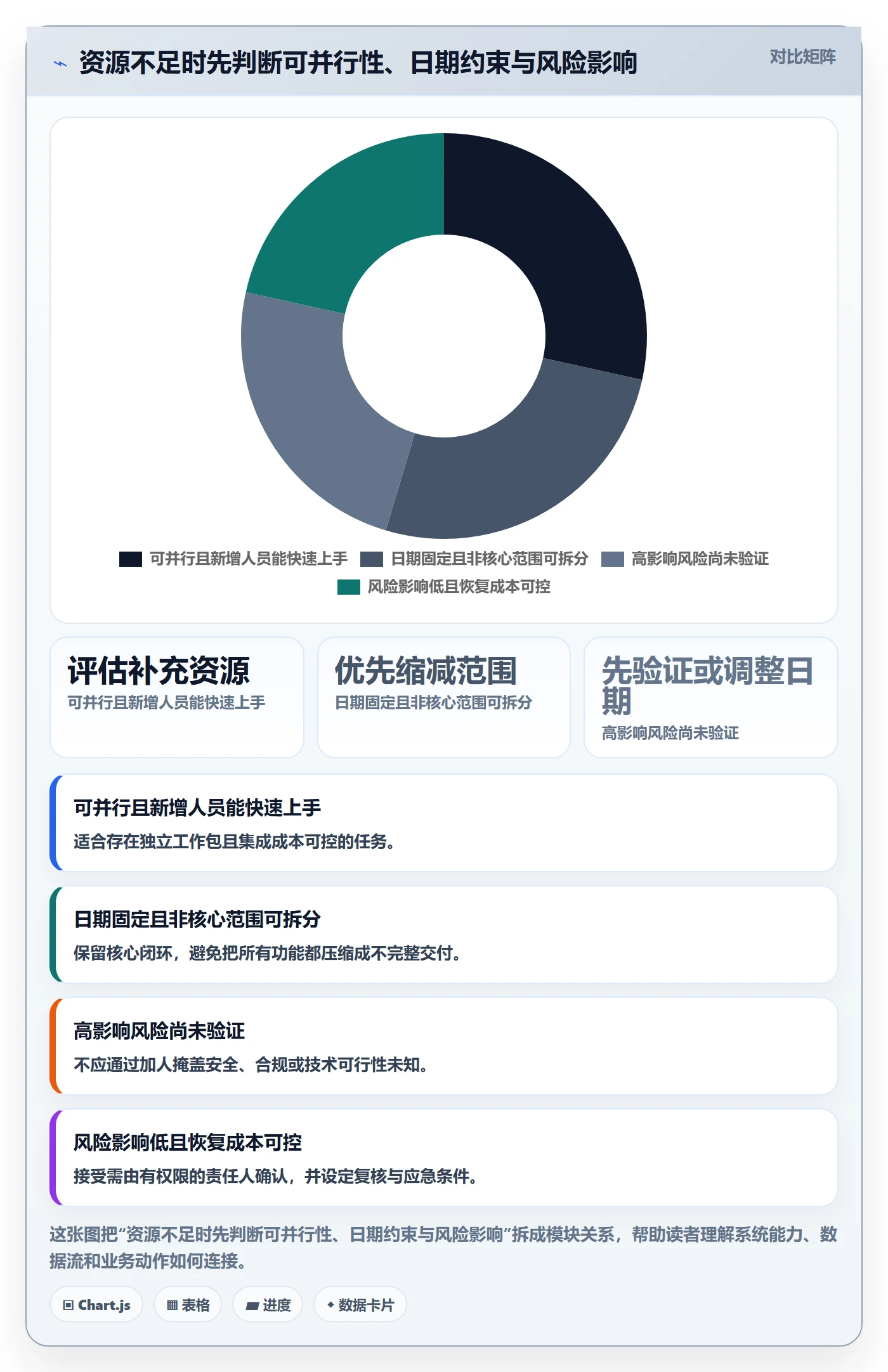

| 当前情况 | 优先考虑 | 需要避免 | 关键确认 |
|---|---|---|---|
| 工作可并行,新增成员能快速上手 | 补充资源并拆分工作包 | 未经协调就把新人塞进集成阶段 | 带教成本、权限和集成责任是否明确 |
| 日期固定,次要需求可独立延期 | 保护核心闭环并缩减范围 | 对所有功能平均削减 | 用户流程和质量底线是否完整 |
| 高影响风险尚未验证 | 设置验证阶段或调整日期 | 把未知问题当作乐观估算 | 失败时是否可回滚或降级 |
| 风险低、可快速恢复,缓解成本高 | 正式接受并设置监控 | 无责任人地“先上线再说” | 接受权限、复核时间和应急动作 |
| 跨项目冲突长期重复出现 | 升级到组合优先级治理 | 要求一线成员自行协调所有冲突 | 谁有最终裁决权,依据是什么 |

八、会议与沟通机制:少做状态汇报,多做资源决策
1. 周会围绕变化和阻塞,而不是逐项念进度
资源管理周会可以控制在 30 至 45 分钟,重点讨论本周发生的容量变化、关键依赖、阻塞、范围变更和待决事项。任务状态稳定且无异常的内容可以异步更新,会议时间留给需要协调和决策的问题。
每个议题最好按四句话表达:发生了什么变化;影响哪些角色和日期;有哪些可选方案;需要谁在何时做决定。这样可以减少“大家都知道有问题,但没有人知道下一步”的会议。
2. 资源冲突沟通要讲影响,不只讲请求
向职能负责人请求资源时,不要只说“我们很缺人”。应说明缺的是哪种能力、需要的时间窗、当前影响的关键路径、延迟或缩范围的后果,以及可接受的替代方案。
例如,与其说“希望后端多支持一些”,不如说“第 2 周需要该服务负责人连续投入两个工作日确认数据边界;若无法安排,我们可选择把批量开票移出首发,或延后接口冻结”。这让对方有明确的决策对象,也避免把资源协商变成单纯的压力传递。
3. 建立决策日志,避免同一问题反复讨论
关键资源调整、范围替换、风险接受和日期变更,都应记录决策人、决策时间、依据、影响范围和复核条件。记录不是为了追责,而是防止团队后续用不同版本的假设执行。
当负责人更换或成员加入时,决策日志能缩短背景交接时间。它也有助于复盘:当时的判断是否基于已知事实,触发条件是否合理,资源安排是否在授权范围内。
九、复盘与持续改进:从单次救火变成组织能力
1. 复盘要追问系统原因,而不是只找“谁没做好”
项目结束后,产品经理可以从几个问题开始:哪些岗位的实际可用时间与计划差异最大;哪些等待本可提前发现;哪些工作因单点知识导致无法并行;哪些范围变化没有及时替换;哪些风险反复出现却没有进入组织级改进。
如果答案总是“某个人沟通不及时”,应继续追问:是否有明确的响应时限?是否有人负责依赖?是否存在过多项目同时承诺同一角色?把问题停留在个人层面,通常会让相同风险在下个项目重演。
2. 沉淀可复用的估算区间,不要照搬历史工期
历史数据可以改善估算,但不能简单把上个项目的 10 天复制到新项目。应记录工作类型、团队熟悉度、依赖数量、返工原因和中断情况,再比较相似工作在不同条件下的实际周期。
建议以区间表达估算,例如“接口联调通常需要 3 至 5 个工作日,若外部环境未准备,可能增加 2 至 4 天”。区间并不是逃避承诺,而是把影响因素摆在台面上,让团队知道哪些条件会改变计划。
3. 区分效率提升与过度利用
项目周期变短,不一定代表团队效率提升。若缩短依赖于长期加班、关键成员不休假、线上支持无人替补,短期结果可能换来疲劳、缺陷和后续人员流失风险。
复盘时同时看交付周期、返工、缺陷、加班、阻塞和成员负荷。若任务交付快了,但返工与加班明显上升,应判断为风险转移,而不是简单认定流程优化成功。

十、产品经理的执行清单:从下一次评审开始
1. 项目启动前确认资源承诺
- 把范围拆成可验收的交付物,标出关键路径和外部依赖。
- 为每个关键角色写清技能要求、时间窗、投入方式和替代方案。
- 核实名义工作时间之外的值班、并行项目、会议和休假安排。
- 确认跨项目冲突的裁决人,不把冲突留给一线成员自行解决。
- 记录估算区间和主要假设,不用单一日期掩盖不确定性。
2. 执行中每周检查五类信号
- 关键岗位承诺是否发生变化。
- 关键依赖是否按时就绪,等待是否超过触发阈值。
- 计划负荷是否持续超过可用容量。
- 新增需求是否替换了现有范围,或正在无声侵入。
- 质量、安全和上线准备是否被压缩来换取日期。
3. 发生偏差时按顺序做判断
- 确认偏差的真实原因:容量、依赖、估算、范围、技术未知还是决策延迟。
- 判断问题是否位于关键路径,以及是否有可行替代方案。
- 检查新增资源能否并行产出,以及带教和集成成本是否可接受。
- 比较加人、调整顺序、缩减范围、延期和接受风险的成本与后果。
- 由有权限的人做决定,并记录依据、责任人和复核节点。
4. 不同规模团队的最小可行做法
小团队可以从一张共享资源表和每周 30 分钟风险检查开始;多项目团队要增加优先级裁决和跨项目容量视图;人员分布广、依赖复杂的组织,则需要统一的需求、任务、风险和决策记录机制。流程复杂度应与协作复杂度相称,不要为了“看起来成熟”复制大组织的审批层级。
如果目前连关键岗位的可用窗口都无法确认,先不要急着做高级预测或资源仪表盘。先把承诺、冲突和依赖记录准确,再逐步自动化。输入不可信,系统只会更快地生成不可信的计划。
十一、结语:资源管理的核心,是让承诺经得起条件变化
1. 资源管理不是把每个人排满
产品经理的资源管理能力,不体现在把任务表填得多细,而体现在是否能识别真正的瓶颈、提前说明约束、推动正确的人做出取舍。团队的名义人数、任务数量和进度颜色都只是表象,真正决定交付可靠性的,是关键能力能否在正确时间进入关键工作。
2. 下一步从一个关键岗位开始
如果你正在启动一个项目,不必先做一套庞大的管理体系。先挑出最可能影响关键路径的一个岗位,核对其真实可用窗口、替代能力、并行承诺和恢复成本;再为它设一个触发阈值和备选动作。
当团队能够在问题变成延期之前说清楚“哪个条件失效、会影响什么、谁来决定、有哪些选择”,资源管理才真正从催进度转向风险控制。最可靠的计划不是不会变化的计划,而是变化发生时,团队知道如何保护用户价值、质量底线和组织承诺。
常见问题解答(FAQ)
1. 产品经理开展资源管理时,怎样识别最容易被忽略的风险?
我负责的项目经常不是没人做,而是关键工作都压在同一个人身上,计划表看起来却仍然按时。我想知道,除了看任务有没有负责人,还应该检查哪些信号,才能尽早发现资源风险?
先查“关键人集中度”,不要只看任务是否有人认领。可把未来两周的任务按角色、人员和预计工时汇总,再标出只有一人具备交付能力的工作;如果该人员同时承担多个关键路径任务,人员请假、需求返工或临时支持都会放大延期风险。
一个便于试行的预警规则是:单人承担某周可用工时的80%以上,或某项关键工作没有备份人选时,列为黄色风险;超过100%或关键节点只有单点依赖时,列为红色风险。这些阈值不是通用定律,应结合团队历史数据校准。
示例:某迭代中测试负责人名义上每周可投入40小时,已分配36小时,另有约8小时支持线上问题,真实负荷达到44小时;即使任务负责人字段齐全,也已存在约4小时的容量缺口。
2. 产品经理如何区分资源不足、排期不合理和需求范围失控?
我遇到延期时,研发说人手不够,业务方说需求没变,项目计划却显示任务已经排满。我不确定该先申请增员、调整日期,还是砍需求,怎样用证据判断问题根源?
把需求变更、估时偏差和实际可用容量分开记录,再看它们发生的时间顺序。若范围和估时基本稳定,但成员的会议、支持工单或跨项目投入增加,通常是可用容量不足;若投入容量稳定而实际耗时持续高于估时,优先检查任务拆分、依赖和估算依据;若新增验收条件或需求反复变化,则属于范围控制问题。
示例:原计划100人日,迭代中新增20人日需求,团队实际有效产能为每周25人日,单是新增范围就约增加四个工作日;此时单纯要求加快速度并不能消除缺口。决策时先量化缺口,再比较缩减范围、调整日期、借调人员的成本和风险,不要把所有延期都归结为“缺人”。
3. 跨部门共享人员时,产品经理怎样降低资源冲突和责任不清的风险?
我所在的项目要和另一个团队共用设计师及测试人员,双方都认为自己的节点更紧急,临近交付时还出现过任务没人确认的情况。我想知道,怎样安排协作,既不靠口头承诺,也不把冲突拖到最后才处理?
共享人员前先确认三件事:投入比例、优先级裁决人、交付验收责任人,并把约定落实到具体时间段和交付物。不要只写“本周支持项目”,应写明例如“周二、周四各投入半天,完成支付流程原型评审;冲突由两项目负责人在当天协调”。每周检查一次实际投入与承诺投入的差异;
连续两周偏差超过约定工时的20%,就重新排期或缩小交付范围。示例:测试人员承诺每周投入两天,却因另一个项目的发布临时只投入半天,计划中的回归测试便不能继续按原日期承诺。此时产品经理应同步影响范围和新的决策选项,而不是把未完成责任留给测试人员个人。
4. 资源管理中,产品经理应该用哪些指标判断风险是否正在恶化?
我现在能看到任务完成率,但它经常到迭代末期才明显下降,不能帮助我提前协调资源。我想建立一套不复杂的检查方式,又担心指标太多后团队只是在填表,哪些数据真正值得持续看?
建议从三项轻量指标开始:未来两周负荷率、关键任务备份覆盖率、承诺与实际投入偏差。负荷率按“已承诺工时÷扣除休假、会议和固定支持后的可用工时”计算;备份覆盖率统计关键任务中至少有两人能接手的比例;投入偏差按实际投入与承诺投入的差额跟踪。
示例:团队可用产能为每周120小时,已承诺任务108小时,负荷率为90%;若关键任务备份覆盖率只有30%,即便当前进度正常,仍应把人员变动或返工列为主要风险。每周固定查看趋势而非单周数字,并为每个红色信号指定责任人、处理期限和升级条件。
指标的目的不是考核个人,而是让项目在延期发生前拥有调整范围、顺延节点或补充支持的选择。
核心关键词
文章包含AI辅助创作:角色落地方案:产品经理开展资源管理的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612158
读者评论
净产能的拆解很实用,尤其是把值班和跨项目承诺单独扣除。不过每周留多少缓冲,实际操作中可能还得结合团队历史数据,不然容易变成另一种主观估算。
我遇到过关键专家时间确认了,但临时故障还是会把计划打乱的情况。除了备份人选,知识文档和交接演练也值得提前安排,否则替补未必能马上接手。
按关键路径看资源比按部门平均分配更有参考价值。文中提到的触发阈值,是否适合节奏很快、需求频繁变化的小团队?阈值设得太多也可能增加维护成本。
