项目资源管理最容易被误判的时刻,往往不是项目延期,而是所有人看起来都很忙:关键岗位排期已满,里程碑仍一再后移;部门报表显示人力充足,项目经理却找不到能在本周接手的测试工程师。资源管理资源全流程的核心,不是把每个人填进计划表,而是让组织在正确的时间,把合适的能力投入到优先级最高的工作中,并用可验证的数据持续校正决策。
一、先讲核心结论:资源管理不是排人头,而是管理供需与选择
1. 资源全流程是一套决策闭环
我把资源管理看成六个连续环节:需求识别、能力盘点、供需匹配、计划承诺、执行监控、复盘调整。它们不是各自独立的表格,而是一条决策链。前一步信息不准,后一步的精细化就会制造虚假的确定感。
例如,项目经理填报“需要两名开发人员”,并不代表需求已经清楚。还要知道需要哪类技能、投入何时开始、预计持续多久、是否可拆分、是否必须由特定人员承担,以及这项工作在多个项目之间的优先级。缺少这些条件,供需匹配只能凭熟悉程度或谁先开口。
资源管理的目标不是让利用率尽可能接近百分之百,而是让有限能力支持组织最重要的结果,同时保留处理变化的空间。高利用率可能意味着没有缓冲;低利用率也可能意味着资源没有匹配到真正需要的工作。判断好坏必须回到业务目标和交付结果。
2. PMO要同时管理四种资源事实
PMO不能只问“有多少人”,还需要区分可用容量、需求容量、承诺容量和实际消耗。可用容量是考虑休假、会议、运维及其他固定职责后能够投入项目的时间;需求容量是项目预计需要的时间;承诺容量是组织已经批准、分配给工作的时间;实际消耗则是最终发生的投入。
这四种数字经常被混为一谈。把名册人数直接当作可用容量,会高估供给;把项目申请量直接当作确定需求,会夸大缺口;把批准计划当成实际投入,则会掩盖执行偏差。PMO的价值,首先是让这些口径可以区分、追溯和比较。
| 资源事实 | 回答的问题 | 常见误读 | PMO应补充的口径 |
|---|---|---|---|
| 可用容量 | 在指定期间内,理论上可用于项目工作的时间有多少? | 把全职员工人数直接乘以工作日 | 扣除休假、固定运营工作、会议和其他职责 |
| 需求容量 | 已知工作需要多少能力与投入? | 把申请的工时都当作已经确认的需要 | 关联工作范围、角色、技能、时间窗与优先级 |
| 承诺容量 | 组织实际批准投入多少资源? | 把资源计划等同于人员实际到位 | 记录承诺人、确认时间、适用期限和约束 |
| 实际消耗 | 工作最终用了多少资源? | 把登记工时当作完整、准确的事实 | 核对记录覆盖率、工作类型及统计周期 |
以下文章中的数字示例,若未注明公开来源,均为用于说明管理方法的情景模拟数据,不是行业调查结果。企业可以按自己的工时制度、岗位结构和项目周期替换参数,但不能把模拟数值直接当成组织基准。
3. 资源决策的第一优先级是暴露冲突
一个成熟的资源机制,不一定让每个项目都立即得到所有申请资源,但应该能尽早暴露冲突:谁在同一时间被多个项目承诺,哪个技能是瓶颈,哪些需求可以延后,哪些工作可以调整范围,以及谁有权作出取舍。
如果组织每周都在临时借人、加班和改计划,却没有留下决策依据,表面上看是资源紧张,实质上往往是优先级、容量口径和变更规则没有被明确。PMO的任务不是替所有部门分配每一分钟,而是让冲突变得可见、可比较、可升级。

二、背景和真实场景:为什么“忙碌”不能证明资源配置有效
1. 资源冲突通常先表现为等待,而不是闲置
在多项目组织中,关键岗位往往不是持续做同一项目,而是在多个项目之间切换。一个架构师上午处理线上问题,下午参加新产品评审,隔天又要支持交付验收。每个项目计划只写了他的若干投入时数,但没有把切换、等待和临时打断计入实际工作方式。
因此,资源紧张未必表现为所有员工都在工位上连续工作。更常见的症状是任务等人、评审排队、测试窗口错过、接口问题无人确认。项目团队看到的是进度延误,PMO看到的则应是瓶颈角色的需求集中、时间窗口重叠,以及工作之间的依赖关系。
我在资源复盘时会先区分“没有人做”和“工作无法开始”这两种情况。前者可能是真实容量不足;后者也可能是需求定义不清、前置条件未完成、审批等待或决策人缺席。若把所有等待都计入人力缺口,组织可能会错误地招聘,却没有解决阻塞来源。
2. 资源申请的单位不统一,会让比较失去意义
一个部门按人头报需求,一个部门报工时,一个项目经理报“半个人”,另一个团队只写职位名称。表面上数据齐全,实际上无法比较。PMO需要把申请转换为一致的资源需求描述,至少包含角色或技能、数量或投入比例、起止时间、工作包、优先级、依赖项和可信度。
“需要一名资深测试人员”是岗位描述;“在第八至第十二周,需要具备自动化测试经验的工程师,每周投入三天,负责回归测试框架和关键路径用例”才是可以参与供需匹配的需求。越接近执行窗口,需求描述越应具体;但过早阶段也不宜假装精确到每天。
3. 企业扩大后,资源管理从局部排期变成组合治理
小团队可以靠负责人记忆协调;组织扩大、项目并行、岗位专业化之后,记忆就会变成隐性系统。谁答应过哪项工作、某专家还有多少可用时间、某个项目为何优先,这些信息如果分散在邮件、聊天和个人表格中,决策速度会随着项目数增加而显著下降。
在 100 人以上的组织中,常见难题不是完全没有数据,而是数据散落在项目计划、人事名册、财务预算、工时系统和团队表格中。使用 PingCode 等项目管理平台时,可以把项目、工作项、迭代或里程碑作为资源需求的业务载体;但平台不能自动替组织决定优先级,也不能凭空修复不一致的数据口径。工具解决的是协同和追溯问题,治理规则仍需由管理层和 PMO建立。
4. 资源管理中的时间尺度需要分层
战略层看季度或年度:哪些能力要建设,哪些项目组合值得投入。战术层看月度或双周:需求是否超过容量,瓶颈是否需要调整优先级。执行层看周或日:人员是否到位,关键工作是否被阻塞,临时变更是否已经进入计划。
如果一个组织用日级排期讨论季度策略,管理成本会非常高;如果只用年度人力预算管理下周的关键岗位冲突,信息又太粗。正确做法不是选一个最细的时间单位,而是让不同时间尺度共用同一套资源定义,并明确各层级能决定什么。
三、拆解常见误区:数字越精细,不代表决策越准确
1. 误区一:把员工人数直接当成项目容量
一个团队有十名员工,不等于每周拥有十个完整人周的项目产能。有人承担运维、售前、管理、培训或支持工作;有人兼职多个职能;有人处于休假或交接期。忽略这些因素,会让计划从一开始就建立在不可能实现的容量上。
我的做法是先建立“计划容量”口径,再把实际记录作为校准材料,而不是一开始就要求所有岗位按理想状态满负荷登记。对于专注项目工作的团队,可以用历史数据估计非项目占比;对运维、支持或客户响应任务较多的团队,则应单独保留弹性容量,不能把未发生的突发工作假装为零。
2. 误区二:利用率越高越好
资源利用率适合用来观察容量是否被使用,不适合作为所有岗位、所有周期的单一绩效目标。若某岗位长期接近满负荷,遇到故障、需求变化或返工时,就没有吸收波动的余地。若所有计划都按满载编排,延期会通过队列传递到下游,最终增加交付等待时间。
相反,低利用率也未必说明资源浪费。某些岗位需要留出响应空间;新团队需要学习和知识沉淀;某些能力虽然稀缺,但项目需求呈阶段性。真正要问的是:闲置是否有业务理由、容量是否可被重新配置、当前缓冲是否足以应对不确定性。
3. 误区三:工时登记等于准确的工作事实
工时数据的质量取决于记录覆盖率、分类口径、登记时效和团队是否理解记录目的。若员工只在月底补填,时间分配容易受记忆偏差影响;若项目名称或活动分类过于复杂,团队可能把工时记入最熟悉的类别;若工时直接用于个人绩效排名,数据还可能出现行为扭曲。
因此,我不会单独用工时记录判断个人效率,而会把它与工作完成情况、缺陷返工、等待时间、工作类型和团队交付节奏一起看。工时数据更适合回答“组织把时间投向哪里”,不适合直接回答“某个人是否优秀”。
4. 误区四:项目申请越早,资源承诺越可靠
早期申请有助于预警,但早期估算的不确定性通常更大。需求范围、技术方案、审批条件和客户窗口都可能变化。如果把早期申请直接冻结成刚性承诺,团队会花大量精力维护一份看似稳定、实际频繁失真的计划。
更合理的方式是为需求标记成熟度。例如概念阶段只报能力类型和大致时间窗;立项阶段补充工作范围和投入区间;执行准备阶段再确认具体岗位、负责人和关键日期。资源承诺应随信息成熟而逐步收敛,而不是在信息不足时提前制造确定性。
5. 误区五:资源缺口都应该通过招聘解决
招聘是增加能力供给的一种方式,但周期长、成本高,而且新员工需要熟悉业务。缺口也可能来自项目组合过载、重复建设、需求范围膨胀、关键岗位过度集中或执行效率低。若瓶颈工作只在一个季度高峰出现,长期招聘未必是合理解法。
PMO应把解决路径拆开看:重排优先级、调整范围、改变交付顺序、减少无效工作、培养替补、跨团队借调、外部采购,最后再评估招聘。不同方法在成本、速度、质量和组织长期能力上的取舍不同,不宜用“缺人”一词把所有问题包起来。
| 误区 | 短期看似有效的做法 | 隐藏成本 | 更可靠的判断方式 |
|---|---|---|---|
| 把名册人数当容量 | 按人数平均分配项目 | 固定职责和休假被遗漏,计划初始就超载 | 按岗位与周期计算可用容量,并记录扣减项 |
| 追求满负荷 | 把每个人排到接近百分之百 | 变化无缓冲,切换和等待增加 | 结合工作波动、依赖和瓶颈设置适度余量 |
| 用工时评价个人 | 按工时多少比较效率 | 鼓励过度记录或把时间记向易解释的工作 | 结合交付结果、返工、等待和团队情境分析 |
| 缺口一律招聘 | 增加长期编制 | 需求可能是短峰值,新增人员未必及时补位 | 先分析缺口持续时间、能力稀缺性和组合优先级 |
四、专业判断逻辑:PMO如何把资源数据转化为决策
1. 先统一资源对象,再定义指标
资源不只包括人。项目组织还要管理设备、环境、供应商产能、预算、数据权限和关键决策人的时间。不同资源的单位、可替代性和约束各异,不能全部折算成一个数字后就认为可以互换。
对于人员资源,建议至少保留岗位、技能、组织归属、可投入时间、固定职责、当前承诺和可替代人选。若只能看到“某部门有多少人”,便无法识别特定能力的供需风险。对于设备或外部资源,则要记录数量、使用窗口、成本、预约规则和不可用条件。
2. 把需求写成可以检查的资源请求
每条资源需求应能回答几个问题:服务于哪个项目或工作包;需要什么岗位、技能或设备;需要多少投入;从什么时候到什么时候;必须何时到位;是否有替代方案;需求依据和可信度是什么;若无法满足会影响什么结果。
这不是为了增加表单,而是为了让审核有依据。需求越模糊,越容易发生“抢人”;需求越具体,越容易讨论阶段投入、替代能力、范围裁剪和时间调整。对于尚未明确的需求,可以先标记区间与假设,避免伪精确。
3. 供需匹配要同时看时间、技能和优先级
资源匹配不能只看总量。某个季度总容量充足,并不代表关键周的架构师、测试工程师或审批专家也充足;一个人有空,也不代表具备所需技能;技能相符,也不代表项目在组合中的优先级足以占用其时间。
我通常把匹配判断分成三层:先看时间窗是否重叠,再看技能和资质是否符合,最后看投入顺序是否得到授权。若任一层不成立,需求都不能被标为“已满足”。可将状态分为已承诺、条件满足、待协调、存在缺口,避免用一个模糊的“已排期”覆盖不同风险。
4. 计算容量时,显式写出假设
示例:某团队有十名成员,在一个四周周期内,按每人每周五个工作日估算,名义容量为二百人天。若其中休假及培训占十二人天,固定运营工作占四十人天,跨团队会议占十六人天,则计划项目容量为一百三十二人天。这个结果仍是计划容量,不等于实际必然可交付的人天。
计算式可以简单表达为:计划项目容量=名义工作时间-已知休假与培训-固定运营职责-必要的协作与管理时间。组织应根据工作性质调整扣减项,并把计算假设留在资源视图中。对于需求波动较大的团队,还可以设置容量缓冲,但缓冲应是有理由的风险策略,不是随意打折。
5. 利用率、负载率和交付可靠性要分开看
计划利用率可以定义为已承诺项目容量除以计划项目容量,用于检查承诺是否接近可用边界。负载率可以观察需求量相对容量的压力。交付可靠性则看团队是否按承诺完成工作。三者相互关联,但不能混成一个“资源效率分数”。
若计划利用率较高而交付可靠性稳定,说明团队可能具备较成熟的预测和执行能力;若利用率高且延期频繁,应检查缓冲是否不足、切换是否过多、需求是否频繁变更;若利用率不高但交付可靠性差,则要调查技能错配、依赖阻塞、质量返工或数据记录问题。
6. 设定数据质量门槛,避免分析建立在空缺上
做PMO数据分析时,我会先检查数据是否具备可用性,而不直接跳到仪表盘。至少检查需求字段完整率、资源分配确认率、工时登记覆盖率、项目状态更新时间和人员重复承诺情况。若某关键字段缺失严重,图表可以用于发现缺口,却不应被包装成可靠预测。
以下指标更适合用来评估数据是否能支撑决策。阈值应由组织依据数据用途确定;例如,战略组合预警对单条工时记录不敏感,但对项目优先级和关键岗位需求的完整性要求很高。
| 数据质量维度 | 检查方式 | 可能造成的决策偏差 |
|---|---|---|
| 完整性 | 检查岗位、周期、优先级和工作包等字段是否齐全 | 需求总量看似可汇总,实际无法分配或比较 |
| 及时性 | 比较计划更新时间与决策周期 | 过期排期被当作当前承诺,漏掉新变化 |
| 一致性 | 核对项目、岗位、工时类别是否使用统一定义 | 同类工作被拆成多个类别,跨团队分析失真 |
| 可追溯性 | 查看需求和承诺是否有负责人、审批记录及调整理由 | 无法解释为什么资源发生变化,也无法复盘决策效果 |
五、具体案例与数据观察:一次关键岗位冲突如何被识别
1. 案例背景:不是总人数不足,而是时间窗撞在一起
以下是一个虚构的情景模拟案例。某企业有三个并行项目:客户交付、平台升级和内部合规改造。团队总人数看起来足够,但自动化测试能力集中在四名成员身上。三个项目都把关键回归安排在同一个月,且每个项目按各自计划申报了完整测试投入。
项目经理分别认为自己的需求合理。客户交付有合同节点,平台升级有发布窗口,合规改造有审计期限。若PMO只汇总全公司人头,可能看到“测试团队四人,容量正常”;若按周拆分技能需求,就能看到第三周与第四周出现集中冲突。
2. 先把分散申请转成同一口径

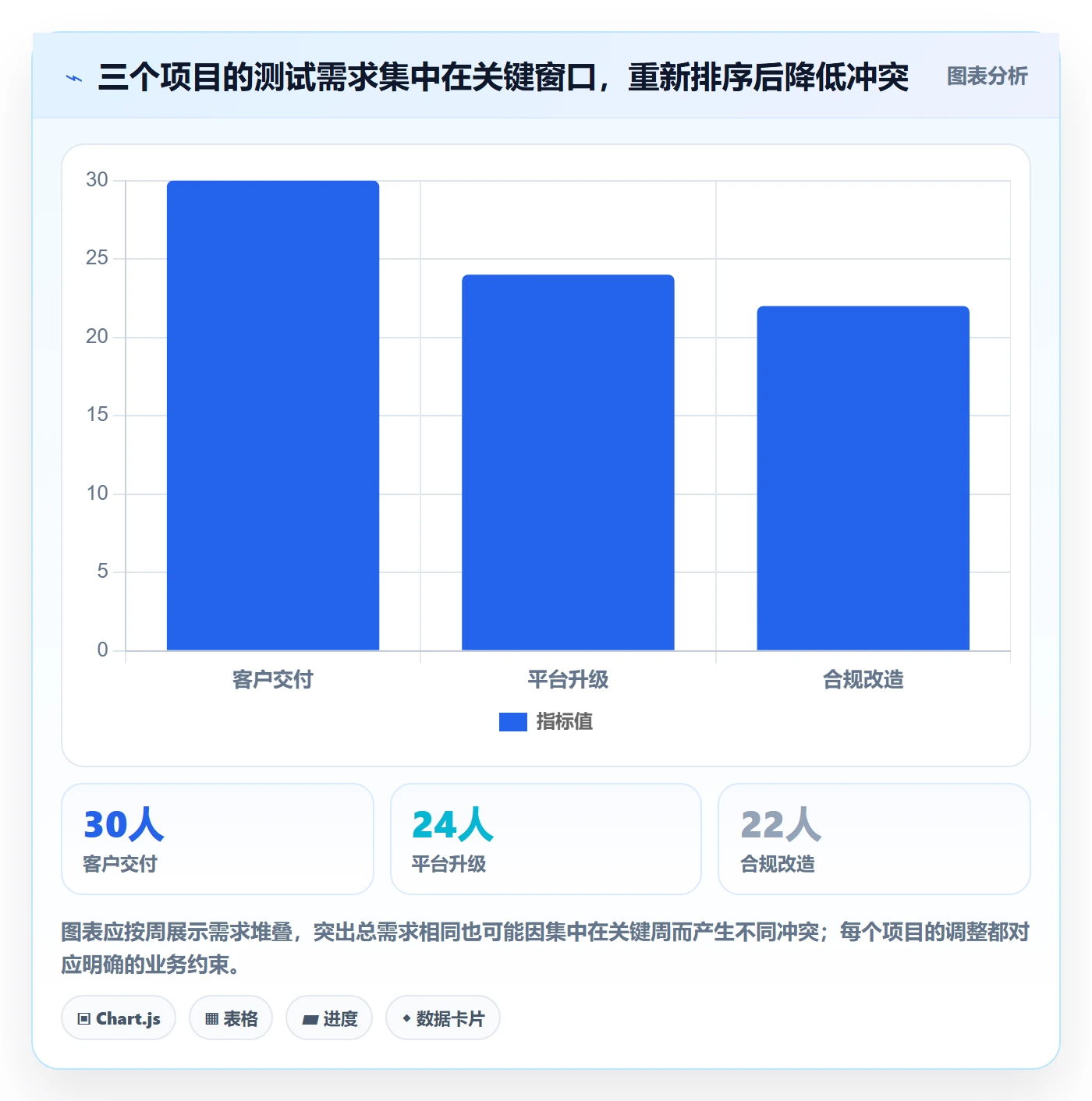

PMO将三个项目的需求统一为“自动化测试角色、周投入人天、关键工作窗口、最晚开始时间、项目优先级、可替代性”。随后把固定支持、已承诺任务和计划休假从名义容量中扣除,并把可变需求分成必须完成、可分阶段和可延后几类。
模拟数据中,测试团队在一个四周窗口内的计划容量为八十人天;既有支持工作占二十人天;三个项目申报需求分别为三十、二十四和二十二人天,合计七十六人天。需求总量加上既有支持已超过团队容量,但更关键的是,四十八人天集中在第三、第四周,无法靠前两周的剩余容量自然解决。
这类问题不能只用“缺四个人天”概括。如果把工作往前移,可能需要开发版本提前稳定;如果把人借到第三个项目,可能损害客户交付;如果拆分回归范围,则必须确认风险接受人。真正的决策单位是工作窗口与风险,而不是简单的人天差额。
3. 组合层级的取舍:先保交付窗口,再调整可变范围
评审时,PMO没有按项目声音大小分配资源,而是依据项目承诺、延期影响、工作依赖和替代空间提出方案。客户交付的测试窗口与外部验收绑定,列为优先保障;平台升级将一部分非关键回归移至下一窗口;合规改造保留高风险控制项,低风险自动化扩展进入后续迭代。
这样做并没有让需求消失,而是把“全部同时做”改成“关键项先做、可变项后做”。调整后,关键窗口的需求从四十八人天降到三十六人天,团队可用容量经扣除支持工作后为六十人天,仍留出一定空间应对返工与突发支持。
这个案例的重点不是三十六人天比四十八人天更正确,而是每一次调整都能追溯:哪个项目受保护,哪个工作被延后,接受了什么风险,谁批准了取舍。资源管理的成熟度,体现在组织能否有意识地接受代价,而不是假装没有代价。

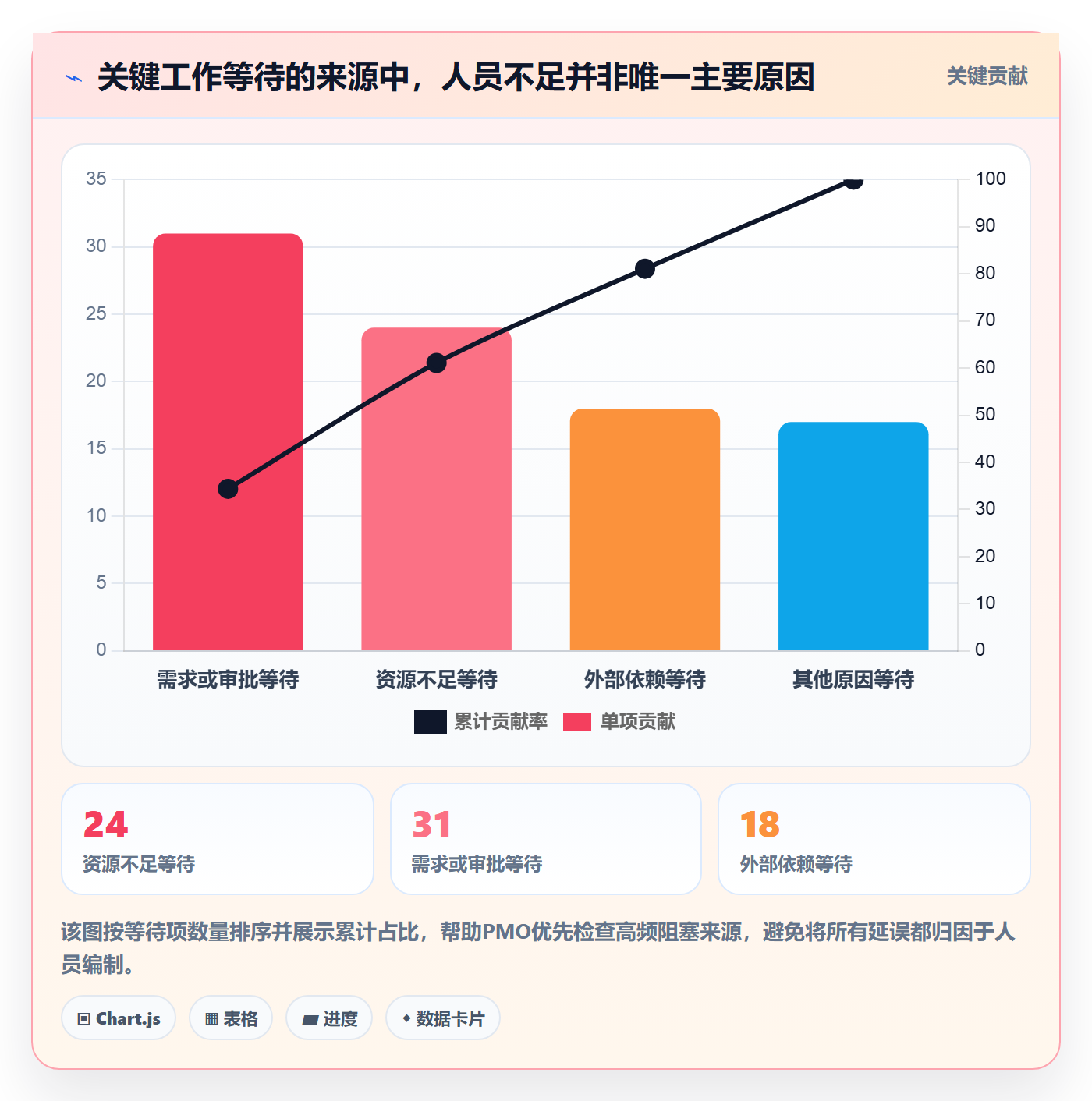

4. 用数据观察区分“容量问题”和“流程问题”
PMO在资源分析中还应查看等待发生在哪里。假设某季度登记了九十个关键工作项,因缺少资源而等待的有二十四项,因需求澄清或审批未完成而等待的有三十一项,因外部依赖而等待的有十八项,其余为其他原因。这组模拟数据提示,若只增加人员,最多能直接处理部分等待,并不能自动解决其他阻塞。
在实际组织中,等待原因应使用固定分类,但分类数量不宜过多。类别过细会降低填报质量,过粗又无法驱动行动。可以从资源不足、需求未就绪、审批等待、外部依赖、环境不可用、质量返工等少量主类开始,每月抽样复核原因是否被正确填写。

5. 复盘时同时看承诺偏差与工作类型
资源复盘不能只问“计划人天和实际人天差多少”。还要看偏差来自需求变更、估算误差、临时支持、返工、资源缺席还是计划执行方式变化。若项目连续三个月实际投入高于承诺,应检查基线是否被频繁绕过;若实际投入偏低,应检查是否工作未启动、工时漏记或资源被其他项目占用。
可以给项目建立简洁的偏差记录:原承诺、实际投入、偏差类别、影响事项、批准人和后续纠正动作。记录目标是积累组织预测能力,不是追究某个人为何多用几小时。缺少偏差原因时,数字只能显示“发生了变化”,不能支持下一轮计划改进。
六、不同情况下的行动建议:按组织成熟度与问题类型推进
1. 如果连统一资源清单都没有,先做最小可用盘点
不要一开始就要求全员填报复杂的逐日计划。先选一个项目群或一个关键部门,建立人员、角色、技能、固定职责、可用时间和当前承诺的基本清单。同步明确更新负责人、更新频率和数据有效期。
第一轮盘点应以可验证为目标,而不是追求全量细节。先识别关键岗位和高风险项目,再逐步补充其他角色;先确保项目经理与职能负责人对“已承诺”和“意向需求”的区别达成一致,再考虑自动化汇总。
2. 如果资源冲突频繁,建立定期组合评审
当同一岗位经常被多个项目争抢,个人临时协调不再可靠。PMO可以建立每周或双周的资源冲突评审,参会者只讨论有冲突、有风险或需要升级的需求,不必逐项审阅所有没有变化的排期。
评审应有清晰的决策输入:项目优先级、资源缺口时间窗、延期影响、替代方案、调整成本和决策责任人。会议输出也要标准化,记录决定、未决问题、负责人和完成时间。若每次会议都只交换状态、不作取舍,机制就会沦为报表会。
3. 如果关键技能单点依赖,优先建设替补能力
某项技能只有一两个人掌握时,资源管理不仅是排期问题,也是组织韧性问题。即使当前没有明显缺口,休假、离职或突发故障都可能让工作停摆。可按关键技能绘制覆盖图,识别“只有一人能承担”“多人具备但经验不均”“已建立替补”的能力状态。
解决方式包括结对交付、知识文档、轮岗、培训、代码或流程评审,以及引入外部专家。培训需要真实工作承载,不能只统计课程完成率;应观察替补人员能否独立完成任务、所需协助时间是否下降,以及关键工作是否不再集中在单个人身上。
4. 如果计划与实际长期脱节,先查口径和行为,不要先换工具
计划偏差大,可能来自估算方法不适合、任务拆分过粗、临时工作没有进入记录、管理者在执行中不断插单,也可能是团队不相信填报数据会被合理使用。访谈项目经理和一线成员,抽查最近几个周期的工作记录,通常比立即重做仪表盘更有效。
如果工具中的字段太多、录入步骤重复,才应优化流程或整合平台。使用 PingCode 等工具时,可以评估项目工作项、迭代计划、团队协作和报表能力是否支持当前资源视图;但应先决定哪些数据是决策必需,避免把原来分散的表格原样搬进系统。
5. 如果人力预算有限,先区分短缺是结构性的还是阶段性的
结构性短缺通常表现为多个周期持续超出容量、需求来自稳定业务、技能缺口难以通过短期培训补足。阶段性短缺则可能只集中在某个发布窗口、客户交付季或一次性合规项目。两种情形需要不同的成本方案。
结构性问题可以评估长期招聘、岗位转型、关键技能建设和工作流程自动化;阶段性问题可以考虑短期供应商支持、跨团队调配、范围分期和临时外包。外部资源能够加快短期补位,但要把交接、质量控制、权限和知识沉淀的成本纳入比较。
6. 如果项目组合经常变化,采用滚动计划而不是一次性冻结
面对高不确定性业务,年度排期只能提供方向,不能代替持续校正。可以设定近端窗口做较细的资源承诺,中期窗口做区间估算,远期只保留能力需求和容量边界。每次滚动更新时,明确哪些变化是新信息,哪些是管理层重新排序。
滚动计划并不等于随时推翻计划。为了保护团队执行,应设定变更门槛:何种业务影响可以改变已经承诺的工作,谁有权批准,变更后哪些项目需要重新评估。没有规则的“敏捷”容易变成不断插单,有规则的滚动计划才能同时保留响应速度和稳定性。
七、不同情况下的取舍:没有一种资源方案适合所有缺口
1. 什么时候选择调优先级,什么时候增加供给
如果需求总量超过容量,且不同项目的业务价值、交付约束差异明显,优先级调整通常比平均削减所有项目更有用。平均分配可能让每个项目都缺一点,结果是多个项目同时延误;集中资源完成较高价值或不可延期的工作,可能更符合组织目标。
如果多个周期都出现同一技能缺口,且需求有稳定来源,增加供给才更值得讨论。供给可以来自招聘、培养、跨团队调配或服务采购。判断前要把缺口的持续时间、上手周期、管理成本、质量风险和未来需求不确定性放到同一张评估表中。
2. 什么时候提高利用率,什么时候保留缓冲
工作较稳定、任务可以快速切换、突发请求较少的团队,可以通过提高已承诺容量改善资源使用。但如果团队依赖外部审批、经常处理线上问题,或者工作需要集中思考和长时间衔接,过高的利用率可能让少量中断放大成排队。
缓冲不应凭感觉设置成固定比例。可以从历史临时工作量、缺陷返工、计划变更和不可预测中断中估算需求,再观察缓冲实际被使用的频率。如果缓冲长期完全没被使用,可以逐步降低;如果总被临时事项吃掉,则应重新评估工作分类或运营容量。
3. 什么时候购买管理平台,什么时候先解决流程
当组织已经有稳定的资源定义和例行决策,但信息仍散落、版本冲突频繁、报表重复制作、资源承诺无法追溯时,平台能显著降低协作与维护成本。中大型组织可以评估项目、工作项、团队容量、权限、流程和报表是否能在一个可治理的环境中衔接。
如果团队还没有明确谁能批准资源、项目优先级如何确定、需求变化怎样记录,那么上线系统往往会把争议转移到字段配置和审批流程里。此时应先通过轻量规则验证决策机制,再把稳定的流程配置到平台中。先解决“谁决定什么”,再解决“数据放在哪里”,通常比先追求功能完整更稳妥。
4. 什么时候使用外部资源,什么时候培养内部能力
外部资源适合短期、边界清晰、验收明确的工作,尤其在内部能力暂时不足且业务窗口不能等待时。使用前要确认访问权限、信息安全、交付责任、质量标准和知识交接方式,并避免把关键上下文只留在供应商手中。
内部培养适合长期反复出现、对产品或业务理解要求高、会形成组织核心能力的工作。它短期看速度较慢,却有利于降低持续依赖。若某能力既紧急又长期重要,可以采取双轨方案:外部资源补短期峰值,内部人员在真实项目中跟做并逐步接管。
5. 资源管理方案取舍表
| 方案 | 见效速度 | 主要成本 | 适用条件 | 需要防范的风险 |
|---|---|---|---|---|
| 重排项目优先级 | 较快 | 被延后项目的机会成本 | 项目价值和时限差异明确,组合有调整空间 | 优先级依据不透明,导致团队只按关系争取资源 |
| 调整范围或分阶段交付 | 较快至中等 | 功能减少、后续迭代和沟通成本 | 工作可拆分,低风险部分可以延后 | 缩减范围影响质量或违背外部承诺 |
| 跨团队调配 | 中等 | 交接、学习和原团队机会成本 | 相邻团队存在可迁移技能,工作边界清楚 | 名义调配但缺少授权,形成双重汇报和隐性超载 |
| 外部采购 | 中等 | 采购、管理、交接和质量控制成本 | 需求阶段性、交付标准可定义、内部能力可验收 | 知识外流、依赖供应商、实际成本超过报价 |
| 招聘或长期培养 | 较慢 | 招聘、培养、管理与长期固定成本 | 需求持续存在,关键能力对未来业务重要 | 把短期波峰当成长期缺口,导致后续供给过剩 |
八、落地路线与复盘机制:让资源数据形成组织能力
1. 从一个业务单元开始,验证资源口径
第一阶段选择一个项目群、职能团队或业务单元,定义计划容量、需求字段、优先级规则、变更记录和数据责任人。范围不宜过大,否则不同部门的口径争议会掩盖真正的业务问题。
试点的目标不是证明管理平台的功能,而是验证组织是否能回答三个问题:有哪些需求没有被满足,冲突发生在什么窗口,谁有权选择放弃或延后哪项工作。若这三个问题都无法回答,优先补流程和数据,不急于制作更多仪表盘。
2. 建立最小指标集,避免指标越多越没人负责
每月先看少量能够驱动行动的指标:计划容量、未满足需求、关键岗位冲突、承诺变更、实际投入偏差、等待原因和数据完整性。每个指标都要定义口径、数据来源、负责人、刷新频率和触发动作。
例如,关键岗位冲突数量增加时,动作应是召开组合评审或调整窗口;实际投入连续偏离承诺时,动作应是核对计划假设和变更记录;数据完整性不足时,动作应是修复填报流程,而不是把低质量数据拿来给团队排名。
3. 把每次资源变更都作为可复盘的决策事件
资源变化不是坏事,未经解释的变化才会破坏预测能力。调整记录至少需要包括原计划、变更内容、变更原因、影响项目、风险接受人、执行负责人和生效日期。这样,PMO才能区分合理应变与管理失控。
复盘时不必评判每一次变更是否“正确”,而要检查决策是否及时、依据是否充分、代价是否被看见、承诺是否同步更新。若某类变更反复发生,例如临时售前支持总占用研发容量,就应考虑重新定义固定容量,而非每月重复解释。
4. 用滚动回看校准预测,而不是追求预测零误差
预测的目的不是保证未来完全不变,而是逐步缩小组织对容量和需求的误判。每个周期可以比较预测和实际:哪些岗位需求经常低估,哪些工作类型容易超时,哪些项目的需求成熟度较低,哪些突发工作反复出现。
对不同周期的预测误差应看趋势,而不是用一次偏差给团队下结论。误差增大可能源于业务变化,也可能说明原先的计划方式已经不适用于当前复杂度。只有把变化原因分类,误差才会成为改进输入,而不是一项没人愿意面对的考核数字。
5. 逐步形成容量、技能与组合的三张视图
容量视图回答“什么时候可投入”;技能视图回答“哪些能力稀缺、是否有替补”;组合视图回答“哪些项目应该优先获得资源”。三张视图可以来自同一套数据,但服务于不同层级的管理者,不能把一张复杂报表强行满足所有决策场景。
项目经理需要看到本项目的已承诺容量和风险窗口;职能负责人需要看到团队负载与技能覆盖;PMO和管理层则需要看到组合需求、关键冲突、选项和取舍结果。将信息按决策角色组织,通常比展示更多图表更能促进使用。
九、结语:真正的资源效率,来自有根据地选择不做什么
资源管理的独特难点,是组织常常把“资源不够”当作答案,却没有先问清楚:缺的是哪种能力、发生在哪个窗口、由哪些工作造成、持续多久,以及哪些需求可以改变。没有这些判断,更多人力、更多工时和更复杂的报表,都可能只是扩大现有混乱。
PMO的专业价值,不在于把每个人排得毫无空隙,而在于让资源供需透明,让关键冲突提前出现,让项目优先级能被解释,让变更代价有人承担。衡量一套资源管理机制是否有效,可以从一个朴素的问题开始:管理者是否比以前更早知道哪里会冲突,也更清楚有哪些可选方案?
下一步可以从本季度的一个项目群开始,统一资源口径,抽取关键岗位需求,标出时间窗口和优先级,再用一次正式评审处理真实冲突。先让一次取舍有依据、有记录、有复盘,再考虑扩大覆盖范围。资源管理不是把所有工作都安排进去,而是让组织把最重要的工作安排得更可信。
常见问题解答(FAQ)
1. PMO如何建立资源管理全流程?
我们团队现在靠各项目经理分别报人力需求,到了月末才发现同一个人被排进了两个紧急项目。我想把需求、分配、执行和复盘串起来,但不确定流程应该从哪一步开始,也担心流程太重反而没人愿意填。
先不要从购买系统或设计审批表开始,先统一资源管理的对象和口径。建议按“需求提出,供需评估,资源承诺,执行跟踪,变更调整,周期复盘”六步运行,并明确每一步的责任人、更新时间和判断规则。比如,需求方填项目、角色、所需技能、投入比例、起止日期和优先级;职能负责人确认人员可用性;PMO处理跨项目冲突;
项目经理按周更新实际投入。一个容易被忽略的细节是区分“申请资源”和“承诺资源”:需求被登记不代表已经分配。试运行时先选一个部门、几个并行项目,连续跑四周,再根据缺失字段和重复录入情况删减流程。
2. PMO做资源数据分析,优先看哪些指标?
我手上已经有项目工时、人员名单和计划排期,但开会时大家还是各讲各的:有人说忙,有人说资源闲置。我想用数据判断到底是人员不足、计划不准,还是任务分配有问题,哪些指标最值得先做?
先做能触发行动的指标,而不是堆一屏利用率。可从四类开始:需求与供给差额、已承诺容量占比、计划投入与实际投入偏差、关键技能缺口。举例来说,若某角色未来四周需求为120人日、可用容量为100人日,缺口是20人日;
若计划投入与实际投入连续两周偏差超过20%,应先查范围变更、任务拆分或工时口径,而不是立即判定人员效率低。分析时要把数据按周、角色和项目切片,并标注请假、支持性工作等不可用于项目的时间。单看“利用率高”容易误判:长期接近满载可能意味着没有缓冲,短期看似高效,遇到缺勤或需求变化就会造成延期。
3. 项目之间争抢同一名关键人员时,PMO应该怎么排资源?
我们有一位掌握核心技术的同事,同时被两个项目列为关键成员,双方负责人都认为自己的项目优先。我不想只靠谁声音大或谁先提交申请来分配,但也担心一套打分规则把业务判断变成机械排序,应该怎么处理?
把冲突拆成“必须由此人完成的工作”和“可以调整的工作”,再做可解释的优先级判断。PMO可先核实交付期限、延期影响、技能稀缺程度、替代方案和投入时段,要求双方提交最小必要投入,而不是直接争整个人月。
比如一个项目只需该专家每周评审半天,另一个项目需要连续两周集中开发,可以比较任务是否可拆、交接成本和延期后果,再决定错峰、短期借调或引入替代人员。决策记录应留下依据、有效期限和复核日期;若需求变化,就重新评估,而不是把一次分配永久化。打分表适合暴露分歧,不应替代负责人对风险的确认。
4. 如何判断资源管理流程和数据真的改善了项目交付?
我担心上线资源台账后,大家只是多填了一张表,PMO汇报时看起来数据更完整,项目延期却没有减少。我们应该怎样设计试点和复盘,才能分辨流程是否有效,而不是只证明工具有人在用?
试点前先记录基线,再用同一口径比较试点前后,至少跟踪资源冲突处理时长、计划与实际投入偏差、临时调人次数和关键岗位需求满足率。比如先取过去四周的数据作为基线,随后选相似规模的项目运行六至八周;如果冲突处理时间下降,但计划偏差扩大,说明审批更快未必代表分配更准。
每周抽查少量记录,核对排期是否真实、变更是否留痕,并访谈项目负责人确认数据是否改变了决策。不要仅以填报率或系统活跃度作为成功标准;最终要看是否更早发现容量缺口、减少重复承诺,并让延期原因更容易被解释。
核心关键词
文章包含AI辅助创作:资源管理资源全流程:PMO数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/611526
读者评论
我们之前也把申请工时当成需求,后来发现不少工作还没过前置评审。把需求成熟度和承诺状态分开后,报表确实更接近实际,但维护这些口径需要明确负责人,否则很快又会各填各的。
利用率不设成个人考核指标这点比较重要。我们团队月底集中补工时,数字看起来很完整,但很难据此判断等待和返工花了多少时间。想知道文中建议的记录频率如何兼顾数据质量和一线负担。
跨项目协调时,技能和关键时间窗比部门总人数更有用。不过临时故障和客户支持很难提前估算,固定扣除比例也可能失真;我更倾向于按岗位保留弹性容量,再用一段时间的实际数据定期校准。
