资源池怎么做?PMO风险控制:资源管理从0到1

资源池刚建起来时,最容易出现的不是“没有人”,而是系统里显示有 12 名可用工程师,项目负责人却说一个都借不到:有人只剩零散工时,有人技能不匹配,有人已被口头承诺给另一个项目,还有人名义上属于共享资源,实际优先级从未说清。资源池怎么做,关键不在于把人名汇总进表格,而在于让需求、能力、承诺、优先级和风险进入同一套可验证的决策机制。本文以 PMO 从 0 到 1 的落地路径为主线,给出建池边界、容量口径、分配规则、预警机制和 90 天试运行方案;

案例数据均为情景模拟,用于说明方法,不代表行业统计。

一、先讲核心结论:资源池不是名单,而是决策机制

1. 资源池要回答五个问题

我判断一个资源池是否有效,通常不先看系统里有多少人,而是看它能否在一次真实的资源冲突中回答五个问题:谁能做、什么时候能做、已经承诺了什么、冲突时谁来决策、做错分配后如何纠偏。

如果这五个问题仍靠项目经理私聊、部门经理口头答复和一张没人维护的表格解决,那么团队只是把通讯录做成了电子版,并没有形成资源管理能力。资源池的价值,是把隐性的承诺变成可见的约束,把分配依据变成可讨论的规则。

  • 资源对象:纳入的是员工、岗位能力、团队产能,还是外部供应商?
  • 容量口径:可投入工时如何扣除日常工作、休假、会议和维护任务?
  • 需求口径:项目要的是多少人天、什么能力、在哪个时间窗口?
  • 冲突规则:多个项目争同一资源时,谁根据什么信息做取舍?
  • 风险闭环:发现超配、延期或能力缺口后,谁负责采取行动?

我更愿意把资源池定义为一套“供给,需求,承诺,例外,反馈”的运营机制。工具可以承载信息,但工具不会自动替组织决定项目优先级,也不会替管理者承担资源取舍的责任。

2. 先把目标设成可验证的管理结果

“提高资源利用率”常被拿来当建池目标,但单独追求利用率很危险。一个团队利用率达到 100%,看起来没有闲置,却几乎没有空间处理缺陷、紧急事项、评审、学习和项目间切换。高利用率可能意味着高风险,而不是高效率。

建议第一阶段把目标设为可验证的过程结果,例如:关键岗位的未来 4 周需求可见率达到 90%;未审批的跨项目承诺减少;资源冲突在开工前暴露;重要项目的关键能力缺口有明确责任人和决策时限。目标要能驱动行为,不能只追求一个好看的百分比。

管理目标 可观察信号 不建议单独追逐的数字
提高供需透明度 未来需求有时间窗口、能力要求和负责人 资源池里登记的人数
减少分配冲突 重复承诺在开工前被识别并处理 每个人都被排满的比例
控制交付风险 关键岗位缺口有缓解方案和升级期限 所有项目计划都显示绿色
改善预测质量 预测与实际投入差异逐步收敛 单月工时填报完整率

这组指标不是通用行业基准,而是资源池启动时的管理设计参考。组织应先记录基线,再判断改善幅度;没有基线的目标容易变成考核口号。

资源池怎么做?PMO风险控制:资源管理从0到1

3. 从小范围试点,而不是从全公司一次铺开

从 0 到 1 的目标不是一次性建成完美数据库,而是先让一类真实资源、一组相关项目和一段固定周期进入同一套规则。优先选择资源冲突已经显现、负责人愿意参与、需求类型相对稳定的业务单元。

我通常建议以 6 到 10 周作为第一轮试运行窗口。这个长度足以观察需求提出、分配、变更和复盘的完整过程,又不至于在规则还没验证前就投入大规模系统改造。试点结束后再决定扩大范围、调整口径或暂停机制。

二、为什么资源管理会失控:真实场景通常不是缺人那么简单

1. 多项目并行让隐性承诺快速累积

设想一家 150 人左右的研发组织,同时推进客户交付、平台改造和内部合规项目。每个项目分别找职能经理要人,职能经理也许在周会上说“可以支持”,却没有统一记录投入比例和开始结束时间。一个资深工程师可能在三个项目计划里都被安排为 50%,表面上总分配 150%,但每位项目负责人都认为自己拿到了确认。

这类冲突不一定来自管理者故意重复承诺,往往是因为决策发生在不同时间、不同会议和不同表格里。项目计划更新了,部门排班没有更新;临时支持变成长期责任,却没有回收;资源从一个项目转走,原项目的交接和知识转移成本也没有被计入。

资源短缺常常同时包含真实缺口和可见性缺口。前者需要招聘、外包、范围调整或延后;后者需要把已有承诺、真实容量和技能匹配关系看清。把两者混为一谈,会导致组织一边喊缺人,一边把有限人力投入低优先级工作。

2. 把“忙”当成“产出”,会掩盖系统性浪费

一些管理团队会用填报工时、会议时长或任务数量判断人员负荷。这些信息可以提供线索,却不能直接等同于产出。相同的 40 小时,可能包含有效开发、返工、等待审批、环境故障和跨团队沟通;如果只看投入总量,问题会被误判为“人不够”。

我会把资源消耗拆成三类:交付工作、必要运营工作、摩擦性消耗。交付工作直接支撑项目成果;运营工作包括值班、维护、评审等不可避免的职责;摩擦性消耗则包括重复沟通、等待、频繁切换和返工。资源池不必一开始就精确到每一种工时,但至少要避免把所有时间都当成可供项目分配的容量。

3. 共享资源的“优先级”往往没有共同定义

当业务负责人说“这个项目最重要”,技术负责人也说“那个系统必须先修”,冲突的根源常不是资源表不够细,而是组织没有共同的优先级规则。若所有需求都被标成最高级,标签就失去了区分作用;若优先级只由项目经理自评,结果通常是各自争取、缺少横向比较。

PMO 应推动组织把“重要”拆成可讨论的维度,比如法定或合同期限、收入和客户影响、战略依赖、风险暴露、延误成本、替代方案和资源稀缺度。维度并非为了算出一个看似客观的分数,而是让决策者能够说明为什么某个项目先获得有限资源。

资源池怎么做?PMO风险控制:资源管理从0到1

4. PMO 的职责是让取舍可见,不是替职能经理抢人

PMO 在资源管理中的位置容易被误解。若 PMO 直接给每个人排工作,却没有业务授权、能力判断和职能管理责任,就会变成新的协调瓶颈。若 PMO 只收集报表、不推动冲突决策,又会变成数据汇总部门。

更可行的分工是:项目负责人提出经过拆解的需求;职能负责人确认技能、可用容量和人员发展约束;PMO维护统一口径、揭示组合层面的冲突并组织决策;业务或组合委员会处理超出授权范围的优先级取舍。职责可以因组织而异,但“谁能承诺、谁能调整、谁承担延期影响”必须说清。

三、常见误区:看似精细,实际让资源池更难用

1. 误区一:先把所有人都录进系统,再讨论口径

建立一份包含姓名、职级、技能、成本、当前项目和可用时间的完整清单,看起来是扎实的起点。但若字段没有定义,数据很快会变得不可比:有人把可用时间理解成合同工时,有人扣除了日常会议,有人把尚未批准的项目也记成确定任务。

我建议先定义少量关键字段并写清计算规则,再导入试点范围。初期可先覆盖资源标识、所属团队、技能等级、固定职责、已批准承诺、可用时间窗口、数据更新时间和确认人。无法维护的字段暂不纳入,避免“字段越多,过期越快”。

2. 误区二:用利用率排名逼出更多产能

利用率适合作为容量诊断信号,不适合直接作为个人绩效排名。若管理者要求每个人长期接近满负荷,员工会倾向于把会议、学习和隐性支持藏起来,项目计划也会失去应对变化的余量。到最后,数字更满,预测反而更差。

更稳妥的做法是观察团队在一段时间内的负荷区间,并分开看计划工作、固定运营和突发支持。对于高不确定性项目,容量缓冲应高于成熟、重复性的工作。缓冲不是浪费,而是为风险和变化付费;具体比例需通过本组织的历史波动校准,不宜照搬固定百分比。

3. 误区三:把所有技能都做成细颗粒标签

技能标签一旦过细,很容易出现几十种相似写法:后端开发、服务端开发、Java 开发、分布式服务工程师。不同经理使用不同术语,搜索结果看似丰富,实际无法支持分配。标签也不能替代对熟练程度、近期经验和可独立承担范围的判断。

初期把能力目录控制在能影响分配的关键能力即可。每项能力使用清晰定义,例如“可独立承担生产级服务设计与故障排查”,并采用有限等级描述。技能等级应由有事实依据的人确认,标注最近验证时间,允许员工补充证据,避免把标签变成永久身份。

4. 误区四:项目一获批,资源就永久锁定

资源承诺需要有时间范围、容量上限和回顾节点。若一旦获批便长期占用,项目范围变化、优先级调整或延期时,资源池仍会保留过期承诺。相反,若资源分配随时可被抽走,项目负责人也无法可靠规划。

我会区分“需求申请”“暂定预留”和“正式承诺”。申请阶段不代表资源已锁定;暂定预留需要有效期和确认条件;正式承诺则明确投入比例、起止日期、关键交付和变更审批路径。这样可以减少口头上的“先帮我留着”。

5. 误区五:上线管理软件就等于完成资源管理

在中大型组织里,工具能帮助统一需求、项目、人员和容量数据,但前提是业务定义与权限规则已经建立。若团队对“可用工时”“确认资源”“项目优先级”理解不一致,系统只会更快地产生互相冲突的数据。

以 PingCode 为例,中大型企业及 100 人以上组织可以把项目计划、工作项、团队协作和管理视图连接起来,用于提升需求与执行信息的可追溯性。实际落地时,是否适合组织仍取决于流程复杂度、现有系统集成、权限模型和数据治理要求。选型应先验证一个端到端场景,而不是先比较功能清单。

6. 误区六:只看计划负荷,不看切换成本和知识风险

同一个人被安排在三个项目各投入 30%,纸面上似乎还有 10%余量,但频繁切换会增加上下文恢复成本。若项目还依赖少数关键专家,专家离开或临时缺席造成的风险也不能用普通工时平均值表达。

因此,资源池需要至少标记关键岗位、单点依赖和切换频繁度。对关键专家,管理动作可能不是继续增加投入,而是安排结对、文档化、替补培养和交接窗口。资源管理不是把所有空档填满,而是保证系统在现实波动下仍能交付。

四、专业判断逻辑:从资源清单走向可执行的分配规则

1. 先定义资源池边界和对象层级

第一步是确定“池”到底装什么。最常见的对象有个人、岗位能力、团队产能和外部供应能力。个人适合工作量相对明确、人员确需指定的场景;团队产能适合需求可以在团队内部调度的场景;能力池适合稀缺技能匹配;供应商资源则需要合同、交付边界和采购约束。

不要在同一张表里把人、团队和岗位当成同一种对象。例如,“数据分析师 2 人”可能是能力需求,“数据团队本月可投入 40 人天”是团队容量,“张某本周可投入 2 天”是个人可用性。三者可以关联,但必须保留层级差异。

资源对象 适用场景 管理风险 建议确认者
个人资源 必须由特定专家或授权人员完成的工作 过度指定导致单点依赖 职能负责人和项目负责人
团队产能 团队可内部调度、任务可分解的工作 容量被承诺后仍可能缺少具体技能 团队负责人
能力资源 需按技能、级别或经验匹配的需求 标签不准或等级含义不一致 能力负责人或技术评审人
外部供应 需要外包、顾问或供应商支持的工作 合同周期、验收和交接成本被忽略 业务负责人和采购接口人

2. 用净容量,而非名义工时做计划

净容量可以用简单口径起步:计划工作日乘以每日有效工作时长,再扣除休假、固定运营、已批准承诺和必要缓冲。这个计算不是为了精确预测到每小时,而是让各项目采用相同的容量边界。

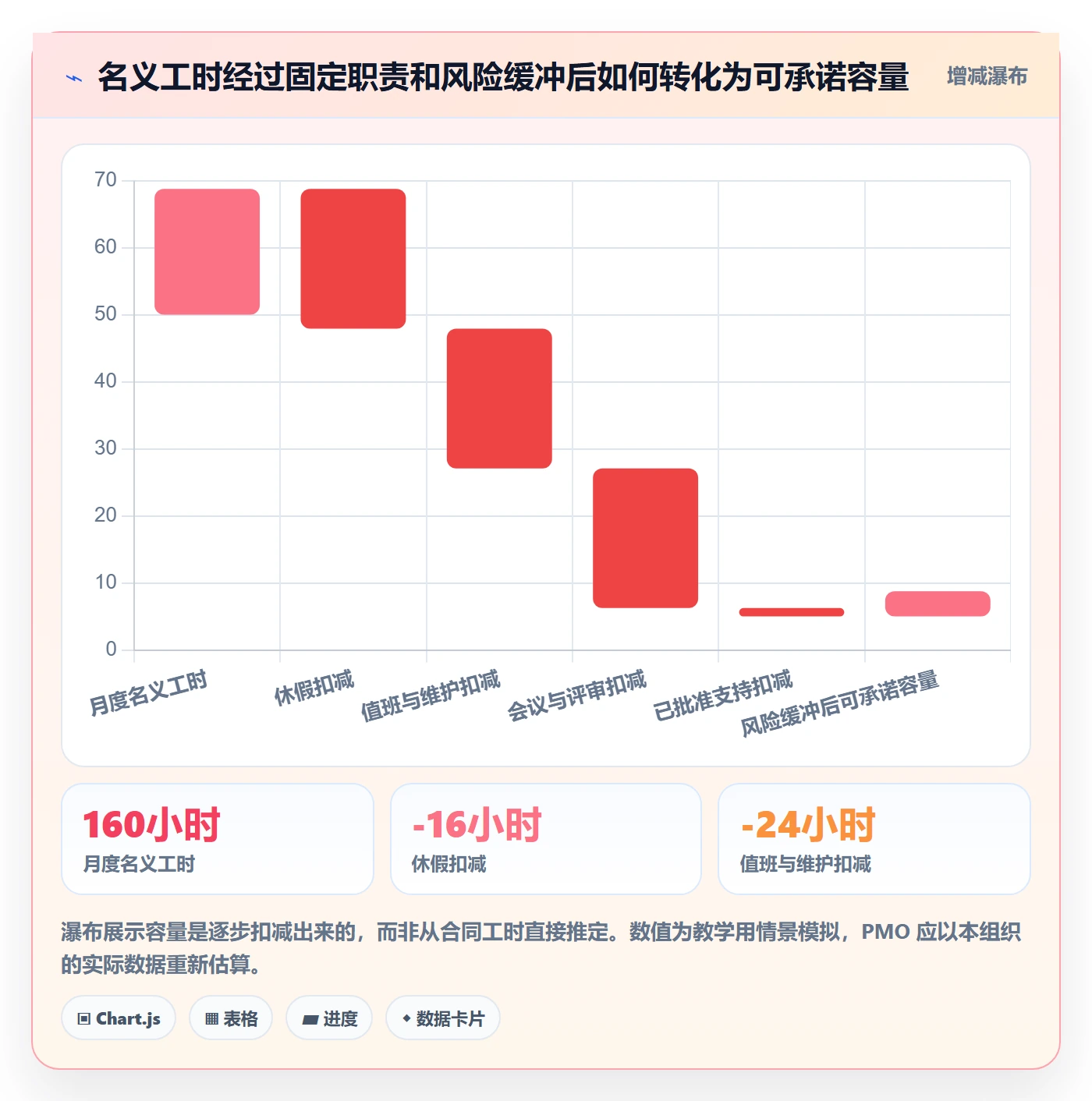

例如,一个团队下月有 20 个工作日,按每人每天 8 小时计算,名义容量为 160 小时。扣除 16 小时休假、24 小时值班维护、20 小时固定会议与评审、20 小时已批准的跨项目支持后,剩余 80 小时还不是“全部可分配容量”;若业务波动较大,还要保留经团队校准的缓冲。

不要把“有效工作时长”误解为每天连续编码或执行的时长。它只是统一计划的计算口径。若组织的任务类型差异很大,可用人天、团队周或能力产能表达,重点是定义稳定、可解释、可回顾。

资源池怎么做?PMO风险控制:资源管理从0到1

3. 需求必须写成可分配的资源请求

“下个月需要一名高级工程师”不是足够完整的资源需求。PMO 应推动项目负责人至少说明:要解决的交付问题、所需能力、投入窗口、预计负荷、关键依赖、是否允许替代人选、迟到的影响和退出条件。

如果需求无法说明具体交付物,往往意味着范围还没拆清;如果必须指定某个人,项目应解释知识、权限或历史背景为何不可替代;如果只说“全程支持”,则需要进一步拆成阶段和时间窗口。资源需求的质量,是资源决策效率的上游条件。

  • 交付结果:完成什么工作,验收条件是什么?
  • 能力要求:需要什么经验、权限或领域知识?
  • 时间窗口:何时开始、何时结束,哪些阶段最关键?
  • 负荷估算:需要多少人天或每周多少比例?估算依据是什么?
  • 替代弹性:哪些能力可以由其他人或团队提供?
  • 延误后果:影响客户、收入、合规、依赖项目还是内部目标?

4. 采用分层决策,而不是所有事情都上委员会

小范围的日常调整不该每次都进入高层会议;重大优先级冲突也不该由资源协调员私下决定。建议把决策分成三个层次:团队内调度、部门间协调、组合级取舍,并为每层设置授权边界。

例如,团队负责人可在不影响已承诺里程碑、且不超过约定投入范围时调整任务顺序;跨部门资源冲突由相关职能负责人和项目负责人共同确认;涉及高优先级项目延期、法规风险或关键客户影响的取舍,则升级到有权改变目标和资源配置的业务决策人。

授权边界需要具体到例子。只有“重大事项升级”这类表述,无法帮助一线判断。可以明确:若调整会使关键里程碑延后超过约定阈值、导致单点岗位连续超负荷,或使合同义务存在风险,就触发升级。

5. 用风险而非平均负荷优先定位问题

总负荷是必要信息,但平均数会掩盖尾部风险。团队整体负荷 75%,并不意味着安全;若唯一能审批生产变更的专家负荷已达 120%,项目仍可能被卡住。资源池要同时看总容量、关键能力容量和岗位替代性。

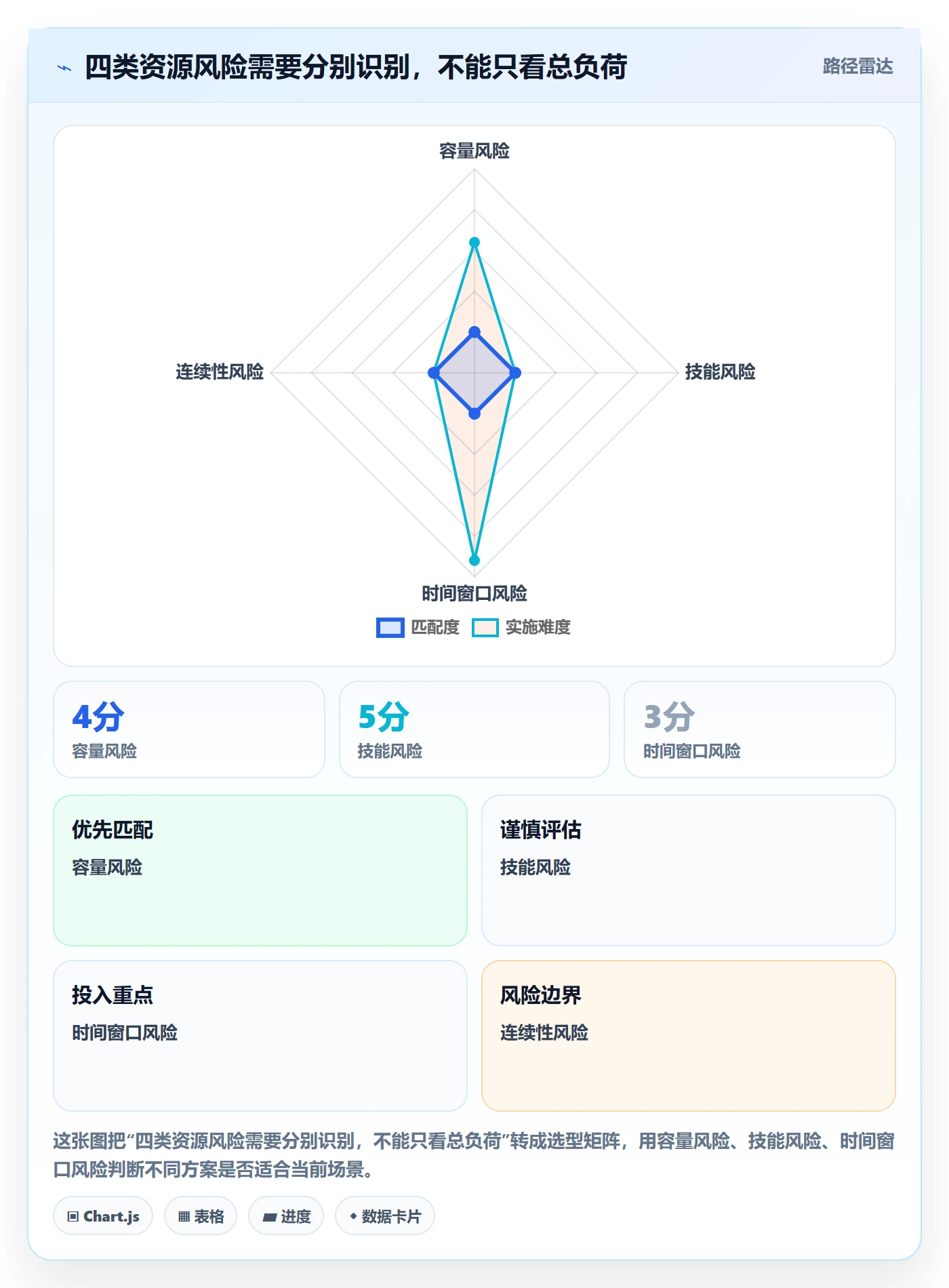

我会将风险分成四类:容量风险、技能风险、时间窗口风险和连续性风险。容量风险是总量不足;技能风险是有工时但没人会做;时间窗口风险是资源可用时间晚于需求日期;连续性风险是任务依赖单人、单团队或不可替代供应商。不同风险需要不同动作,不能一律用“再要一个人”解决。

资源池怎么做?PMO风险控制:资源管理从0到1

五、一个可复用的案例:把口头抢人变成组合层面的取舍

1. 案例背景与数据口径

以下是匿名化情景模拟,综合了中型研发组织常见的资源管理问题,不代表某一家企业的真实数据。团队规模为 42 人,涉及产品、研发、测试、设计和运维;同期有 7 个项目,其中 3 个承诺客户交付日期,2 个涉及平台稳定性,另有日常运营工作。

试点启动前,项目负责人各自维护计划表,部门经理通过邮件和会议分配人员。PMO 将最近 4 周的计划与实际情况对照后,发现 11 人至少被两个项目重复列入,4 个关键岗位没有稳定替补,临时支持大多没有结束日期。实际分配数据仅用于本案例推演,不能当成行业普遍比例。

团队先统一两项规则:一是资源申请必须包含时间窗口、能力和交付物;二是每周滚动更新未来 6 周的承诺,前 2 周按已确认安排管理,后 4 周作为预测而不是保证。这个区分很关键:预测用来发现风险,承诺用来承担责任。

2. 不先抢人,先把任务重新排成可比较的需求

初步收集后,7 个项目共提出 29 项资源需求。PMO 发现其中 8 项没有明确验收结果,5 项把“全程支持”写成长期占用,3 项指定了个人却没有说明不可替代原因。经过项目负责人补齐信息,需求被拆成 19 项可比较的工作包。

这一步没有创造新产能,却减少了虚假的资源需求。有些工作可以改成阶段性评审,有些可以由团队级容量承接,也有一项项目把原计划的两名专家全程投入,改成前期设计和关键评审投入。真正需要逐日指定人的工作少于初始申请数量。

3. 用明确的裁决依据处理冲突

冲突集中在一位平台专家身上。客户交付项目希望其投入 60%,平台升级希望 50%,日常生产支持还需要约 20%。名义合计达到 130%,且几个项目都把相同的连续六周写进计划。

PMO 没有直接判断谁更重要,而是把交付日期、客户影响、生产风险、替代方案和任务可拆分性放到同一张决策记录里。最终,平台升级将专家投入集中到前两周完成架构评审;客户项目由另一名工程师承担常规实现,专家每周安排固定评审时段;生产支持保留轮值窗口,并为高风险变更安排备份。

这个选择不是“平均满足所有人”,而是把稀缺专家投入到边际价值最高、替代性最低的任务,同时明确了其他工作的风险与责任人。若客户项目因此延期,业务负责人必须决定是否调整范围或交付日期,不能把风险留给资源协调会议自行消化。

4. 试运行观察:看过程数据,不夸大因果

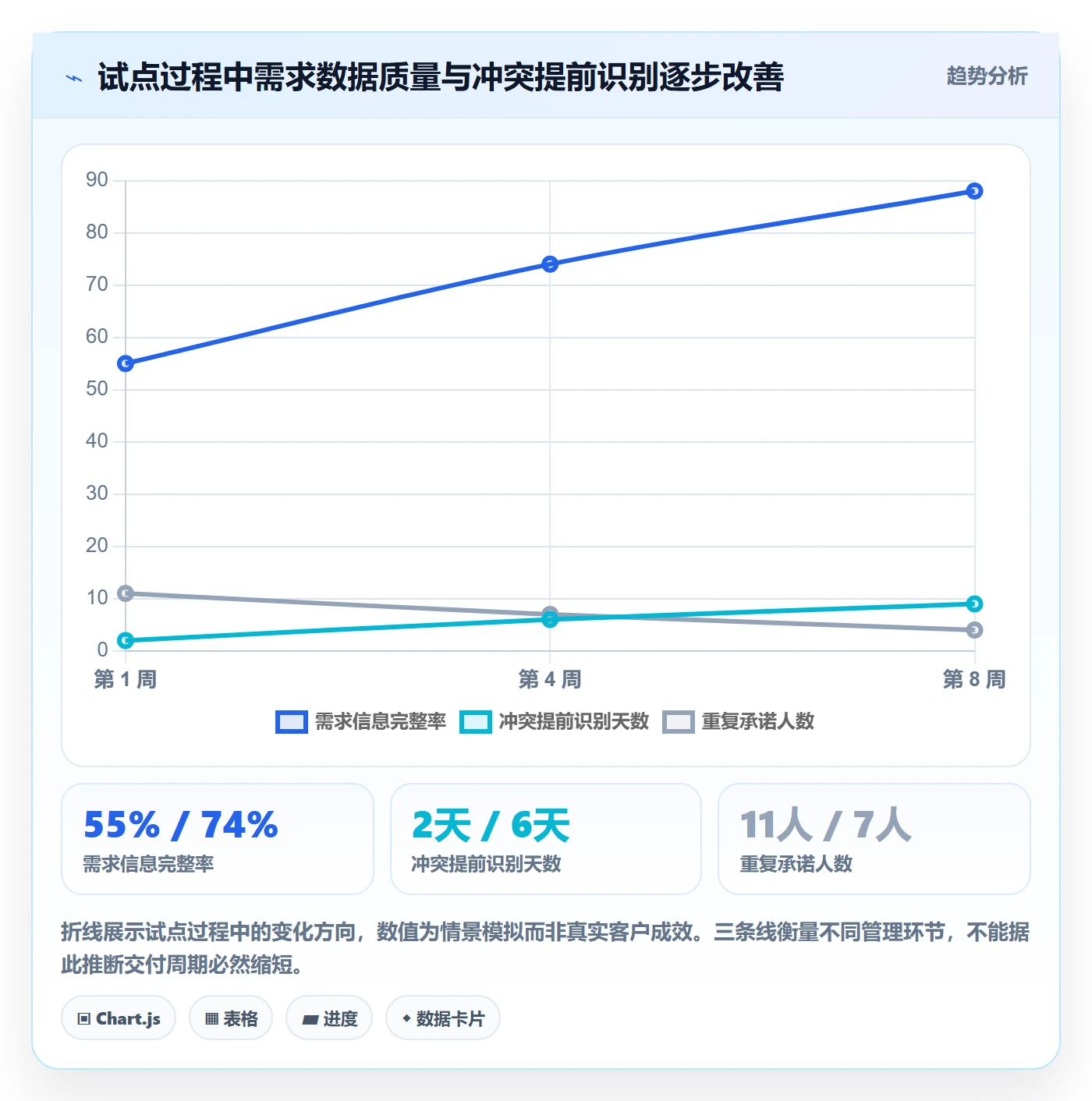

情景模拟的 8 周试运行中,需求信息完整率从 55%提高到 88%,跨项目重复承诺从 11 人降到 4 人,资源冲突平均在计划开工前 9 天被识别。与此同时,项目经理每周填报和核对资源信息的时间增加,前两周数据维护负担明显上升。

这些变化只能说明试点期间的流程表现改善,不能证明工具或资源池单独造成了交付效率提升。同期项目范围、管理参与度和团队工作量也可能发生变化。更严谨的做法是把过程指标、交付结果和外部变化分开记录,并在扩大试点时继续观察至少两个计划周期。

试点团队最后没有把利用率设成唯一成功标准,而是观察需求数据质量、冲突提前量、关键岗位替代性、变更响应速度和实际延期原因。若项目没有延期但团队长期透支,仍不能判定资源管理成功。

资源池怎么做?PMO风险控制:资源管理从0到1

5. 案例里最值得复用的不是数字,而是决策记录

每次资源冲突都应留下简明记录:冲突对象、涉及项目、可选方案、关键假设、最终决定人、受影响的目标、临时缓解措施和复核日期。记录不需要写成长篇会议纪要,但必须能回答“为什么这么分”“谁承担后果”“什么时候重新评估”。

有了决策记录,组织才有机会复盘自己的优先级规则是否合理。如果某类项目总是临时插队,可能是战略排序不清;如果同一能力连续多个季度短缺,可能需要招聘、培养、自动化或调整产品路线;如果临时支持不断延长,则说明退出条件没有被真正执行。

六、从 0 到 1 的落地路径:90 天搭建能运行的资源池

1. 第 1 至 2 周:明确试点目标与治理边界

先选试点范围,不要一次覆盖所有部门。确认参与的项目、资源对象、责任人和决策会议,再确定首轮要解决的具体问题。项目太少,看不出组合冲突;范围太大,数据治理和沟通成本会压垮试点。选择资源冲突已真实发生的范围,通常比选择最配合、但没有痛点的团队更有学习价值。

在启动会上明确:哪些资源由团队自行调度,哪些需要跨部门确认,哪些必须升级;谁可以提出需求,谁负责确认容量,谁有权改变项目优先级;数据多久更新一次,逾期如何处理。把责任写成工作规则,而不是只写在项目章程里。

2. 第 3 至 4 周:建立最小可用资源目录

资源目录的首轮字段应少而关键。建议先收集资源或团队标识、所属部门、关键能力、能力证据或确认人、固定运营职责、已批准承诺、可用时间窗口、替代人员和最后更新时间。

避免在启动阶段收集与分配无关的个人敏感信息,也不要将未经核实的绩效评价混入技能目录。资源池管理的是工作供给和能力匹配,不应变成对员工个人价值的简单排名。涉及个人数据时,应遵循企业内部数据治理和访问控制要求。

3. 第 5 至 6 周:统一需求模板和净容量算法

把需求模板和容量算法放进同一套流程。若只要求项目经理填写需求,却没有告诉职能负责人怎样确认可用性,双方仍会用不同语言争论。建议用一个样例完整演示从需求提交、容量校验、冲突处理到正式承诺的全过程。

对容量估算不要追求假精确。先以周或月为单位,记录团队计划投入、固定职责、休假和已知支持,再与实际偏差比较。若连续几个周期发现某类工作总被低估,应修正规则;不要用一个“统一利用率系数”掩盖工作类型差异。

4. 第 7 至 10 周:滚动预测并运行冲突会议

建立固定节奏,例如每周更新近 6 周预测,每两周召开一次 45 分钟资源冲突会。会议前由 PMO 输出容量差异、关键能力缺口、重复承诺和到期预留;会议中只讨论需要跨团队取舍的事项,普通工作安排在团队内部完成。

冲突会议要避免逐个项目念进度。每项议题应带着可选方案进入,例如调整范围、改变顺序、替换能力、延后日期、增加供给或接受风险。没有选项的议题,可以先作为风险登记,不必在会上临时逼出虚假承诺。

5. 第 11 至 12 周:复盘规则,决定扩大、修正或停止

复盘不能只问“大家觉得好不好用”。要把启动前基线与试点数据对照,检查需求信息完整程度、冲突发现提前量、重复承诺、预测偏差、关键岗位替代情况和数据维护成本。结果不理想时,先找机制问题,不急着归咎于参与者“不配合”。

若规则运行稳定、数据能被责任人持续维护、冲突确实进入有权决策的会议,可扩大到相邻团队。若只有 PMO 在填表,管理者不据此做取舍,建议暂停扩张,先补齐授权和职责。扩大一套无人使用的流程,只会让成本成倍增加。

资源池怎么做?PMO风险控制:资源管理从0到1

七、不同情况下的行动建议:按问题类型选动作

1. 总容量确实不足时,先区分短缺是暂时还是结构性

若缺口集中在一个交付高峰,先比较范围调整、里程碑错峰、临时供应和跨团队借调的成本。短期缺口不一定要通过长期招聘解决,但外部支持也有获取、磨合和交接时间,不能假设“签约后马上产出”。

若同一类能力连续多个周期短缺,或关键项目长期依赖少数专家,问题更可能是结构性的。应评估招聘、培养内部替补、产品范围收敛、架构简化和自动化的组合,而非每个季度重复申请临时人手。

2. 工时看似有余,技能却不匹配时,先补能力映射

如果团队总量未满,但关键需求仍无法分配,应检查技能标签、等级定义、权限和经验是否足够准确。将“有空的人”安排到不具备能力或权限的任务,往往会把资源缺口转成质量风险和返工成本。

可以先安排短期结对或导师支持,把专家时间用于关键设计、评审和风险检查,将可标准化的执行工作交给成长中的成员。这样做的前提是任务可拆分,且有足够的复核机制;不能把培养当成不设保护的“边做边学”。

3. 资源总是被临时抢走时,先检查授权与变更规则

如果项目计划总被紧急事项打断,资源池不能只显示“谁被占用”,还要明确哪些事项可以插队、插队后由谁确认代价。设置一个有限的应急容量或值班轮换,有时比不断重排所有项目更稳定。

紧急通道必须有准入条件和复盘。若每个项目都能自行宣布紧急,紧急机制会成为绕过优先级管理的入口。每次插队后应记录原承诺受何影响,并由有权限的人接受风险。

4. 项目组合变化很快时,缩短预测周期但保留稳定承诺区

高变化环境里,远期资源预测不应伪装成确定承诺。可以把近 1 至 2 周作为稳定承诺区,之后作为滚动预测,并标注信心等级和假设。若业务变化频繁,预测周期可以更短,但仍需保留足够窗口识别招聘、交接和跨团队协调所需时间。

不要因为预测误差大就取消预测。预测的目的不是承诺永远正确,而是尽早揭示不确定性。记录预测与实际的偏差来源,才能判断误差来自需求变化、估算偏差、临时插队还是产能假设不准确。

5. 员工对资源池有抵触时,先说明用途和边界

员工可能担心资源数据变成绩效排名,或担心自己被无差别借调。管理层应明确资源池用于工作规划和风险管理,不把单一利用率数字直接作为个人评价;同时说明谁可以查看个人级信息、如何纠正错误数据、借调如何获得本人及职能管理者的确认。

若团队将数据维护看成额外行政负担,先缩减字段和更新频率,再检查系统是否从项目计划自动汇总了已有信息。让员工重复录入同一份工时、任务和承诺,会迅速削弱机制的可信度。

八、工具、指标与治理:让系统服务于决策,而不是制造表格

1. 先做流程验证,再决定工具承载方式

试点初期可用受控表格或现有项目管理系统验证字段与会议节奏,但必须设定数据负责人、权限、版本和更新规则。临时表格并非天然错误,问题在于它是否能被持续维护、能否追溯变更、是否存在多个互相冲突的“最终版”。

若组织已进入多部门、多项目、多角色协作,且需要把工作项、项目计划、人员能力和管理视图关联起来,可评估 PingCode 等项目管理平台是否适合承载相关流程。评估时应拿真实场景做验证:提交一个需求,完成容量校验,处理一次冲突,再追踪变更和复盘。不要只看演示环境中的功能截图。

2. 选型时验证五个端到端问题

  • 数据来源:人员、项目和工作项信息能否减少重复录入?
  • 权限边界:员工、项目负责人、职能经理和高层是否能看到恰当的信息?
  • 计划粒度:系统支持的时间单位是否符合组织实际,过细是否增加维护负担?
  • 变更追溯:谁修改了承诺、为什么修改、影响了哪些项目,能否被追踪?
  • 决策视图:管理者能否快速看到关键能力缺口、重叠承诺和需要升级的风险?

还应评估数据迁移、现有系统集成、访问控制、培训和运营成本。平台功能再完整,如果关键职能负责人不愿确认数据,资源池仍然不会成为可信的决策来源。

3. 指标要分成质量、风险、结果和成本四类

资源池不能只盯着一个指标。建议至少区分四类:数据质量指标回答信息是否可用;风险指标回答哪里可能出问题;结果指标回答交付和组合目标怎样变化;成本指标回答这套治理机制需要多少维护投入。

指标类别 可采用指标 解释时要注意
数据质量 需求完整率、承诺更新时间、技能信息复核率 完整不等于正确,需抽查事实与责任人确认
风险识别 重复承诺人数、关键岗位缺口、冲突提前量 发现更多风险可能代表识别变好,不一定代表风险变多
交付结果 里程碑偏差、范围变更次数、关键项目延期原因 结果受范围、决策、外部依赖等多因素影响
治理成本 每周数据维护时间、会议时长、跨部门协调次数 成本应与减少的返工和风险共同评估

4. 建立数据校验,而不是假设填报天然准确

资源数据会受到估算误差、项目变化和行为激励影响。建议设置数据更新时间、负责人和抽查机制。若某个项目连续多周显示投入与实际差异很大,先检查计划粒度、工作类型和变更记录,而不是直接把偏差归咎于执行者。

可以采用低成本校验:每周抽查少量重点资源,把计划承诺与团队实际工作、任务状态和休假安排对照;每月检查关键技能是否仍有效;每季度复盘长期预留是否仍有必要。数据校验的目的不是监控每个人每小时在做什么,而是保护决策基础的可信度。

九、不同情况下的取舍:资源池不是越集中、越细、越自动越好

1. 集中管理与团队自治之间的取舍

集中管理有利于看清跨项目冲突,也容易形成审批瓶颈;团队自治响应更快,却可能导致局部最优和重复承诺。成熟做法通常不是二选一,而是把稳定的团队内调度下放,把跨团队、关键岗位和组合级冲突集中治理。

如果组织规模较小、项目依赖少、资源替代性高,过度集中的机制可能得不偿失。若组织涉及多个业务线、共享专家多、项目目标冲突明显,统一的组合视图更有价值,但仍需让职能团队保留专业判断权。

2. 个人级计划与团队级容量之间的取舍

个人级计划能看见关键专家和特定任务的冲突,但维护成本较高,也可能让团队过度关注个人占用。团队级容量更轻量,适合任务可在团队内部调度的工作,但可能掩盖技能缺口和单点依赖。

实践中可采用混合方式:一般工作按团队产能管理;确需指定人的关键任务按个人承诺管理;稀缺能力通过能力池识别供需。不要因为系统支持个人排期,就把所有工作都排到个人级。

3. 利用率与缓冲之间的取舍

高利用率减少账面闲置,却降低面对突发变化的韧性;较多缓冲提升应变空间,却可能造成短期产能看似未充分使用。缓冲大小应结合需求波动、任务可预测性、故障频率和外部依赖来设定。

对重复、稳定、可替代的工作,可以使用更紧的容量计划;对探索性项目、生产支持或高依赖交付,应保留更多应急空间。若组织发现缓冲长期被固定工作吞噬,问题可能不是缓冲过大,而是日常职责没有被纳入计划。

4. 精细数据与维护成本之间的取舍

按天排期可以帮助处理短期关键冲突,却可能让团队花大量时间更新计划;按月管理简单,但难以暴露具体交付窗口。时间粒度应匹配决策所需精度,而不是追求看起来细致。

一个实用检验是:如果把更新粒度从周改成天,管理者是否会因此做出不同决策?若不会,就不值得增加填报负担。只有关键岗位、短期窗口和高风险任务需要更细颗粒度。

5. 统一规则与业务例外之间的取舍

统一规则让不同团队能够比较,但业务差异客观存在。完全统一可能忽略研发探索、客户交付、运营值班之间的工作方式差异;例外太多又会让规则失效。做法是统一定义和治理原则,允许少数经过说明的业务例外,并记录例外的适用范围和到期时间。

任何例外都应能回答三个问题:为什么常规规则不适用、谁批准、何时复核。没有复核日期的例外,往往会逐渐变成未经治理的永久规则。

十、结尾:先让冲突可见,再让取舍可追溯

1. 从“有没有空人”转向“什么工作值得占用稀缺能力”

资源池真正改变的,不是每个人的忙碌程度,而是组织对稀缺资源的使用方式。它要求管理者承认容量有限,也要求项目负责人把需求说清楚,更要求决策者公开承担优先级取舍的后果。

我认为资源池建设最重要的成熟标志,不是每个员工都被排得满满当当,而是组织能在项目开工前发现冲突,能解释为什么某项工作优先,能指出哪项承诺因此受到影响,并在变化发生时及时重新评估。

2. 下一步可以从三个动作开始

  1. 选一个真实冲突点:找出当前最常重复承诺的团队或关键岗位,不要先覆盖全公司。
  2. 统一三项口径:明确净容量、正式承诺和优先级的定义,并写出一页可执行规则。
  3. 运行一个周期:滚动预测未来 4 至 6 周,记录冲突、裁决、影响和维护成本,再决定是否扩大范围。

资源管理从 0 到 1,不是先造一座装满数据的池子,而是先建立一条能把需求带到决策、再把决策带回执行的闭环。名单解决“谁在组织里”,机制才解决“谁在什么时候为哪项工作投入,以及代价由谁承担”。

常见问题解答(FAQ)

1. 资源池从0到1应该先建什么?

我所在的团队项目越来越多,大家都说缺人,但我发现没人能说清楚究竟缺哪类人、缺多久。我想从零搭资源池,应该先做人员名单,还是先统一需求和能力口径?

先建“可用于决策的资源台账”,不要一上来就做复杂的人才画像。最低限度记录人员、技能等级、当前项目、未来4至8周的可用工时、已承诺事项和信息更新时间。尤其要把“在岗人数”与“可调度工时”分开:一个人名义上属于团队,不代表他本月还有可分配时间。

建议先选一个部门或3至5个项目试运行两周,检查台账是否能回答三个问题:谁有空、何时有空、能承担什么类型的工作。字段能支持这三个判断,再逐步扩充;否则容易先投入大量时间维护技能标签,却仍然无法排项目。

2. 资源池里的可用容量怎么计算才不容易高估?

我以前按每人每周40小时排计划,结果会议、支持和临时任务一多,项目节点还是不断延期。资源池里到底应该按合同工时、历史实际投入,还是项目负责人报的数字来算?

不要把名义工时直接当产能。可以用“工作日可用工时-固定会议与职责-已承诺项目工时-必要缓冲”估算可分配容量,并用过去4周的实际投入校准。比如某人每周40小时,固定会议和支持约8小时,已承诺项目24小时,再预留4小时处理突发事项,可新增承诺的容量约为4小时,而不是16小时。

对需求波动大的岗位,缓冲应高于稳定岗位;对关键专家,还要单独标出不可替代风险。容量数字必须注明统计周期和更新时间,过期数据不应直接用于承诺交付日期。

3. 多个项目同时争抢同一名专家时,PMO应该怎么排优先级?

我遇到过两个项目都把同一位架构师写进计划,双方负责人都认为自己的任务更紧急。PMO如果只按谁先提出需求来分配,后续很容易变成互相指责;有没有更可解释的判断方法?

先把争抢从“谁声音大”改成“延迟代价比较”。建议统一收集四项信息:项目目标与承诺日期、该专家介入的最晚时间、延迟一周的业务影响、是否存在替代人选或可拆分任务。再由有决策权的业务负责人和PMO共同确认优先级,PMO负责呈现影响与容量,不应单独替业务拍板。

例如项目甲延迟会错过外部上线窗口,项目乙可由其他成员先完成准备工作,那么可以安排专家先支持甲,同时把乙的任务拆成不依赖专家的部分。结论、取舍理由和复核日期都要留痕,避免同一冲突每周重新争论。

4. 资源池运行后,PMO用哪些指标判断它真的有效?

我担心资源池最后只变成一张不断更新的表,大家填了数据,却没有改变项目交付。我该看利用率、延期率还是需求满足率?指标怎样设置才能避免团队为了数字好看而过度排满?

不要把单一利用率当成成功标准。资源长期接近满载,可能意味着排期脆弱,而不是管理高效。建议同时观察需求满足率、关键岗位冲突次数、临时调配次数、计划与实际工时偏差,以及资源数据按期更新率。

比如连续4周利用率超过90%,同时临时调配和延期上升,通常应优先检查缓冲是否不足、需求是否重复承诺,而不是继续压缩空闲时间。指标先用于发现问题,不要立刻与个人绩效挂钩;否则成员可能少报真实负荷,资源池反而失去可信度。

每月复盘一次指标对应的具体决策,若数据没有改变排期、优先级或招聘判断,就应删减无用字段。

核心关键词

读者评论

许
许晴

我们试过按人天汇总可用容量,后来发现值班和临时支持没扣进去,数字看着够,排期还是不断撞车。先把固定运营工作算清楚,确实比扩充技能标签更急。

蔡
蔡天佑

文中区分申请、暂定预留和正式承诺很实用。不过如果职能负责人迟迟不确认,需求卡在中间怎么办?试点时最好连确认时限和超时升级路径一起定下来。

童
童欣

利用率不适合直接当个人考核,这点有切身体会。团队长期排满后,一个小故障就会挤掉计划工作;但缓冲留多少也不能凭感觉,还是得结合历史突发量和项目类型调整。

文章包含AI辅助创作:资源池怎么做?PMO风险控制:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/611444

赞 (0)
飞飞飞飞
资源分配管理指南:PMO如何做好资源管理,风险控制全流程
上一篇 42分钟前
资源实操方法:PMO提升资源管理效率的风险控制方法与模板
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
