延期管理最容易失控的时刻,往往不是项目已经晚了两周,而是团队第一次把“可能延期”说出口时,没人追问影响范围、证据和恢复方案。我的判断是:延期不是一个日期变更动作,而是一项需要重新确认承诺、范围、资源和风险的项目决策。把延期申请、影响评估、审批、计划更新和复盘串成闭环,项目经理才能分清可控偏差与失控风险;只改甘特图、不改交付约束,通常只是把问题挪到下一个里程碑。
一、先讲核心结论:延期管理不是“改日期”,而是重做承诺
1. 延期流程要回答五个问题
我在项目治理中判断一次延期是否管理到位,不看审批表填得多完整,而看流程是否明确回答五个问题:为什么延期、影响什么、能否恢复、谁来决策、如何避免重复发生。少任何一个,延期就容易沦为“日期挪动”,而不是经评估的计划变更。
举例来说,开发团队说“接口联调晚了三天”,项目经理不能直接把上线日期顺延三天。首先要核实接口是关键路径还是有并行工作;其次看联调窗口、测试资源、数据准备、发布审批是否会把三天放大成一周;最后比较压缩范围、调配资源、分批上线和调整日期各自的代价。
我建议把延期管理定义为:对已承诺基线的偏差进行识别、量化、决策、执行和复盘的变更控制过程。“基线”是经相关责任人确认的范围、时间、资源和质量约束。未确认过的目标日期,不能假装成稳定承诺;但即使基线不完整,也要记录当前预测和假设,避免口头计划无人负责。
2. 管理结果看闭环,不看表单数量
延期流程的有效性,至少要从三个结果观察:风险是否提前暴露、决策是否基于影响分析、变更后是否形成新的可执行计划。审批记录只是证据之一,不代表项目已经恢复控制。一个延期单即使填了十个字段,如果没有负责人、完成时间和验证方式,仍然不是可执行方案。
以下数字是用于团队自我诊断的建议基准,不是行业统计。项目类型、迭代周期和治理成熟度不同,阈值应在本组织校准。更重要的是连续观察变化,而不是拿单一数字给团队排名。

3. 最低可用流程应包含六步
对多数跨职能项目,我使用的最低可用流程是:发现信号、提交延期申请、完成影响评估、做出决策、更新基线并同步、跟踪恢复及复盘。它不要求每个组织都使用复杂审批系统,但每一步都要有明确输入和输出。
- 发现信号:实际进度偏离计划,或前置条件、资源、质量风险已经威胁承诺日期。
- 提交申请:说明原承诺、当前预测、偏差原因、证据和申请的决策事项。
- 评估影响:核对关键路径、范围、质量、成本、资源、客户和依赖项目。
- 做出决策:比较恢复日期、缩减范围、分批交付、增援或接受延期等方案。
- 更新基线:同步里程碑、责任人、资源安排、外部承诺及版本记录。
- 跟踪复盘:检查新计划是否兑现,记录根因与预防动作,并验证改进是否落实。
二、背景与真实场景:为什么“晚三天”会变成“晚三周”
1. 日历偏差与交付偏差不是一回事
项目计划上某个任务晚了三天,并不必然意味着最终交付晚三天。如果任务有浮动时间,且后续资源不冲突,偏差可能在计划内吸收。反过来,一个只晚半天的任务如果卡在发布窗口、法规审查或外部供应商交接点上,也可能造成数周的后果。
因此,我不把“落后百分比”当成延期判断的唯一依据。我会先问:这是关键路径上的任务吗?后续任务有没有可用浮动时间?偏差影响的是内部目标还是外部承诺?风险是否仍可通过并行、替代方案或范围调整控制?只有把这些关系画清楚,延期天数才有决策意义。
例如,一个计划在周五完成的系统联调,周三发现测试环境证书尚未开通。表面看只差两天,实际还需环境配置、数据校验、回归测试和上线审批。若发布窗口固定在每月末,错过窗口就可能多等一个周期。项目经理应记录“窗口约束”这一传导机制,而不是只把证书问题归类为技术任务延迟。
2. 多团队依赖会放大局部偏差
在中大型组织中,延期常常不是单团队的问题,而是依赖链条上的输入没有按时到达。产品需求确认晚、接口契约未冻结、测试数据未脱敏、采购审批未完成,都可能让下游团队看起来“没有进度”。如果项目经理只催下游交付,却不管理上游输入,团队会不断报告“等待中”,但没人对等待时间负责。
我会把依赖拆成可核验的交付件:谁提供什么、何时提供、验收标准是什么、延误时的替代路径是什么。模糊的“需要业务配合”不是依赖管理;写成“业务负责人于某日确认字段映射,若逾期则先按已确认字段完成接口桩测试”,才具备执行性。

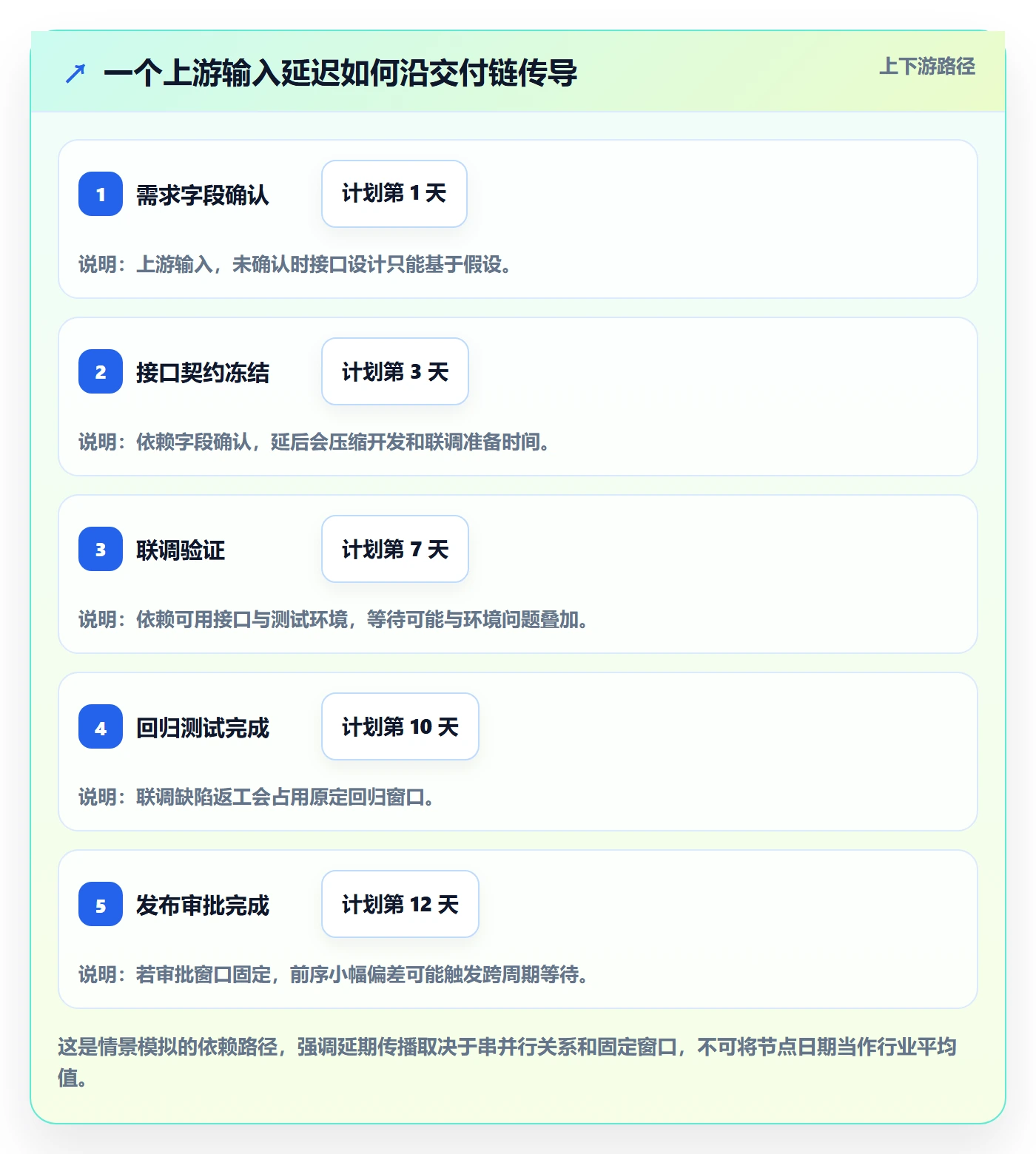

下图为一个情景模拟,用于说明依赖等待如何通过串行链条扩大日历影响,并非真实项目统计。实际项目应从任务系统记录开始和结束时间,分辨等待、返工与有效工作时长。

3. 预警越晚,恢复选项越少
项目早期发现偏差时,通常还有多种选择:重新排序、并行执行、先交付高价值子集、增加专项资源或调整验收范围。到了临近发布才暴露,测试窗口、客户培训、采购合同和外部公告都可能已经锁定,项目经理实际只剩“加班”和“接受延期”两种难受选择。
因此,延期管理要设计预警触发条件,而不能等到负责人确定“肯定来不及”才启动。可把“预计完成日期越过基线”“关键依赖逾期”“剩余工作量超过可用容量”等设为风险信号。预警不等于正式申请;它的价值是更早打开选项,争取决策时间。
三、常见误区:看似积极,实际会让延期失去控制
1. 误区一:先改日期,后补理由
有些团队为了让看板恢复绿色,先把任务截止日期往后拖,再补一条“资源不足”或“需求变化”。这种做法会破坏计划基线的可信度,也让趋势分析失去意义。若所有计划日期都可以随时覆盖,管理者看不到原始承诺与预测之间的差距,团队也无法识别偏差何时真正发生。
正确做法是保留原基线,另行记录当前预测日期及变更版本。变更后能够回答:原日期是什么、何时发现不可达、为何不可达、谁批准新日期、哪些条件仍未解决。日期变化本身不是错误,隐去变化过程才会损害治理。
2. 误区二:把加班当作默认恢复方案
加班可以在短期内增加投入,但它不是免费的容量。疲劳会提高缺陷、返工和沟通成本;如果真正瓶颈是等待外部确认、测试环境或决策排队,增加开发工时并不能缩短关键路径。项目经理应先识别约束,再决定是否增援。
我会要求恢复方案说明“新增资源投到哪个瓶颈、预计减少多少日历时间、引入什么交接成本、质量风险如何控制”。如果增援人员需要一周熟悉系统,却只剩五天交付,新增人手可能让原团队承担更多解释和评审工作,反而降低短期吞吐。
3. 误区三:延期原因只写“需求变更”
“需求变更”是现象分类,不是根因。需要继续追问:变更是谁提出的、何时提出、原需求是否存在歧义、变更是否经过影响评估、为什么直到开发后期才确认?同样是需求变化,管理责任与改进措施可能完全不同。
如果问题是业务规则迟迟没有决策,改进措施应包括决策人和决策时限;如果是需求基线不清,措施应是验收条件前置;如果是新信息确实无法提前获得,则重点应是设置变更缓冲和分阶段验证。根因必须能导出具体动作,而不是只服务于解释。
4. 误区四:只统计延期项目比例
延期项目比例容易被误读。组织可以通过把目标日期设得宽松来降低比例,也可能把延期拆成多个新项目以改变分母。单一比例既不能反映延期幅度,也不能说明交付价值、预测准确性和延期原因。
我更关注组合指标:预测偏差的方向与幅度、关键里程碑按期率、延期申请提前量、变更原因分布、恢复计划兑现率和延期后的质量表现。指标组合能揭示“按期但频繁砍范围”或“延期很少但预测不断漂移”等被单一按期率掩盖的现象。
5. 误区五:审批通过就代表风险消失
延期获批,只表示组织接受了新的承诺或方案,不表示约束已经消除。若新日期仍依赖未落实的人员、未确认的业务规则或尚未开放的环境,延期只是把不确定性向后移动。
每次批准都应附带条件,例如关键岗位到位日期、外部输入确认时间、范围冻结点和风险复核日期。条件未满足时,项目经理要再次升级,而不是等到新日期前一天才报告第二次延期。
四、专业判断逻辑:先辨原因,再选动作,最后定新承诺
1. 第一步:把事实、预测和假设分开
延期评估最常见的混乱,是把“已经发生的事实”“对未来的预测”和“尚未验证的假设”混在一起。比如“测试环境还没好”是事实;“环境晚一天,发布就晚一周”是预测;“供应商明天一定能解决”则是假设。三者的证据强度不同,不能用同一种语气写进审批结论。
我建议申请人提供最小证据包:原基线、实际完成记录、剩余工作清单、关键依赖状态、可用资源、当前预测方法和关键假设。工作量预测可以来自负责人估算、历史吞吐或拆分后的剩余任务,但要说明口径。仅凭“感觉还要几天”不够支撑高影响项目的日期承诺。
2. 第二步:判断偏差属于哪类约束
分类的目的不是做漂亮的原因统计,而是匹配恢复手段。需求不稳定,优先管范围和决策;容量不足,评估资源与优先级;质量返工,先处理缺陷来源;外部依赖,明确交付责任和替代路径;审批或发布窗口,尽早调整治理节奏;估算偏差,则要重新拆分工作并校正预测方法。
实际项目常常有多个原因叠加。不要强行选一个“主因”掩盖链条。例如,需求变动导致返工,返工消耗测试时间,测试拥堵再错过发布窗口。复盘时应记录主要驱动因素与放大因素,行动项也应分别对应,而非全部归因于“沟通不及时”。
3. 第三步:确认关键路径和可恢复空间
项目经理需要核对剩余工作,而非只看已完成百分比。完成 80% 不代表只剩 20% 时间:剩余部分可能包含集成、验证、审批等高不确定任务。要检查任务依赖、日历约束、资源冲突和浮动时间,再判断偏差是否会传导至最终里程碑。
当关键路径不清晰时,我会先做轻量级的依赖梳理:列出剩余工作、前置条件、责任人、最早开始时间和验收点。大型项目可用网络图或关键路径分析;小团队至少要把“必须先完成什么”写清楚。形式可以不同,但不能靠会议中的口头记忆推断交付日期。
4. 第四步:把方案放到同一把尺子上比较
延期决策不是“按期”与“延期”的二选一。常见选项包括维持范围并调整日期、缩减或分批交付、增加资源、调整质量门槛以外的非必要工作、改变技术路径、接受风险或取消低价值事项。比较方案时要同时看日期、成本、质量、客户价值和后续维护负担。
不能为了按期而无声降低质量门槛。如果方案依赖减少测试、跳过安全审查或压缩验收,应将风险明确列出,由有权承担风险的人决策。项目经理的责任是把代价讲明白,而不是替组织默认接受不可见的技术债。
| 方案 | 适用条件 | 主要收益 | 主要代价或风险 | 审批关注点 |
|---|---|---|---|---|
| 调整交付日期 | 范围和质量要求不可变,恢复空间不足 | 保留完整交付内容,减少强行压缩造成的缺陷 | 客户承诺、商业窗口或依赖项目可能受影响 | 确认新日期的前置条件及外部沟通方案 |
| 分批交付 | 功能可拆分,核心价值能独立验收 | 核心能力较早可用,后续范围可继续迭代 | 需要维护多版本、兼容和阶段验收 | 明确首批边界、后续退出条件及责任归属 |
| 增加资源 | 瓶颈工作可并行,人员能快速投入 | 可能缩短部分路径的工作时间 | 沟通和交接成本上升,未必缩短日历等待 | 说明资源投入点、爬坡时间和预期收益 |
| 调整范围 | 存在低优先级内容,核心验收仍可满足 | 减少工作量,保护关键目标 | 利益相关方可能对价值缩水有异议 | 记录删减项、恢复条件及验收影响 |
| 接受风险继续执行 | 发生概率低且影响可控,组织明确接受 | 避免为小概率事件付出过高成本 | 风险可能兑现,需有监控和应急预案 | 明确风险所有者、触发阈值和应急动作 |
5. 第五步:判断谁有权批准
项目经理可以组织分析、提出方案和推动执行,但不一定有权单方面改变所有承诺。影响团队内部任务安排的调整,可由项目负责人按授权处理;影响合同、客户验收、预算、监管节点或跨项目依赖的变化,应升级至相应的业务、产品、交付或治理责任人。
审批级别不应只按延期天数划分。延期两天可能导致监管窗口失守,影响远大于延期两周的内部优化任务。更合理的升级标准是看影响范围、风险等级、不可逆成本和对外承诺。组织可以设置金额、天数等阈值,但必须允许重大影响事项越级触发。
五、案例与数据观察:把一次延期申请做成可决策的材料
1. 案例:接口联调偏差如何变成有条件的分批上线
以下是一个情景化案例,数据用于展示分析方法,不代表某个真实客户或平台的项目业绩。某企业内部业务系统计划在六周后上线,核心接口联调比计划晚四个工作日。团队最初提出“全量上线顺延一周”,但项目经理没有直接批准,而是把影响拆成接口范围、测试覆盖、发布窗口和业务验收四项。
进一步检查发现,延误集中在两个低频接口,核心交易链路已经具备测试条件;测试团队还有一段可用窗口,但业务验收人员只能在原计划日期集中参与。若全量顺延,业务培训和试运行都要整体后移;若分批交付,则可以先上线核心链路,将两个低频接口纳入第二批,并保留回滚方案。
团队最终比较了三个方案:全量顺延五个工作日、增加两名开发人员尝试赶回原日期、分两批交付。情景估算显示,新增开发人员的熟悉和评审成本较高,且不能解决业务验收窗口的限制;分批交付能保住核心业务日期,但会增加一轮版本验证和后续维护工作。决策人选择分批交付,同时要求明确第二批完成时间、接口替代流程和首批运行监控指标。
这个案例的关键不是“分批总是最好”,而是将方案与真实约束匹配。若低频接口涉及法规要求或核心业务完整性,分批就可能不可接受;若版本并行会显著提高维护风险,调整日期反而更稳妥。项目经理要呈现证据和边界,不能把自己偏好的方案包装成唯一正确答案。

2. 案例中的延期申请应怎样写
一份有用的申请,不是把所有背景都塞进长文,而是让审批人快速找到事实、影响、备选方案和请求的决定。下面是一份字段示例,实际组织可按风险等级删减或增加内容。
| 字段 | 填写示例 | 为什么需要 |
|---|---|---|
| 原承诺与当前预测 | 原计划某日完成;当前预测为原日期后四个工作日 | 区分已批准基线与最新判断,避免日期覆盖 |
| 偏差事实 | 两个低频接口联调未通过,核心交易链路已通过初轮验证 | 说明已发生事实,避免用笼统原因替代状态 |
| 根因与证据 | 字段定义变更晚于接口冻结;附变更记录与测试结果 | 让影响判断能追溯,不依赖口头描述 |
| 影响范围 | 影响第二批接口、回归计划及维护安排,不影响核心链路验收 | 帮助审批人确认范围边界和外部影响 |
| 备选方案 | 全量延期、增加资源、分批交付,列出各自代价 | 表明团队已进行方案比较,不是只请求更多时间 |
| 决策请求 | 批准核心链路按原日期上线,第二批接口按新计划交付 | 明确审批人需要作出的具体决定 |
| 恢复条件与责任人 | 字段冻结、回归通过、业务验收签字及对应负责人 | 把批准转换成可追踪的执行条件 |
3. 用项目管理平台支撑流程,但不要让工具替代判断
当组织规模扩大到多个产品线、数十个协作团队或百人以上,延期信息容易散落在会议纪要、电子表格、即时消息和个人日历中。此时,项目管理平台的价值不只是展示任务状态,而是把基线、依赖、变更记录、审批意见和风险责任人关联起来,让管理者看到同一件延期在不同团队中的影响。
以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合关注跨团队协作、项目过程管理和组织级可视化的场景。其产品能力可用于承载需求、任务、迭代、缺陷及项目进度等信息;组织在选型时仍应基于自己的流程进行验证,不应把“有项目管理功能”直接等同于“延期治理已经成熟”。
对有数据控制要求的组织,私有化部署可能是重要的评估维度;若团队需要从既有工具迁移,也要验证历史数据、工作流、权限、附件和报表的迁移范围。PingCode支持私有化部署,并提供 Jira 平滑迁移能力;是否适合某一组织,仍应通过迁移演练、权限验证、用户试点和运维评估确认。将其视为国产替代候选之一,比把任何工具称作不二选择更符合严谨选型。
我建议把平台用于建立可追溯链路,而不是强制所有延期都走同一张复杂表单。对低风险、短周期的内部任务,可以简化审批;对合同节点、客户承诺、合规要求或跨项目关键依赖,则要求保留完整影响分析和决策记录。工具要支持分级治理,不能用统一流程增加低风险事项的负担。

4. 数据观察要区分“事实统计”与“管理基准”
组织可以从工单或项目记录中统计延期申请提前量、偏差天数、反复延期率和恢复计划兑现率。但要先统一口径:延期天数按工作日还是自然日?一次变更后再次调整算不算第二次延期?取消范围后是否仍计为按期?口径不一致时,不同项目的数字不能直接横向比较。
我通常先取连续数个项目或数个迭代周期作为基线,不急着设硬性奖惩。先看趋势,再访谈偏差最大的项目,判断问题来自估算、依赖、决策、质量还是数据记录。指标的作用是提出问题、促成行动,不是把“少报风险”变成团队的理性选择。

六、不同情况下的行动建议:把流程做成可执行的分支
1. 轻微偏差且不影响关键路径
如果任务有浮动时间、后续工作不受影响,且没有外部承诺变化,可以先由任务负责人和项目经理在日常节奏内处理。记录原因、当前预测和恢复动作即可,不必为了形式启动高层审批。项目经理仍应观察偏差是否累积,尤其要注意多个非关键任务同时滑动后是否侵蚀总浮动。
适合的动作包括调整任务顺序、澄清未完成工作、安排短周期复核。若偏差连续扩大,或原本可吸收的任务变成关键路径,就应升级为正式延期风险,不要因为前几次“最后都赶上了”而忽略变化。
2. 关键路径偏差,但仍有可行恢复方案
当偏差已触及关键路径,但通过并行、资源调整或范围切分仍可能恢复时,应迅速完成方案比较。要求每个方案给出关键假设、负责人、最早可验证节点和失败后的备选方案。项目经理要防止团队用未验证的乐观估算作为唯一恢复计划。
可以设一个短周期检查点,例如在两到三个工作日内验证环境、接口或资源问题是否解除。若前提未实现,及时切换到备选方案并更新预测。短周期复核并非频繁催促,而是尽早验证高风险假设,避免把失败一直拖到新日期前。
3. 外部承诺、合同节点或合规要求受到影响
涉及客户交付、合同里程碑、监管窗口、财务结算或公开发布时,必须同步相应责任人,并确认通知时限、法律或商业后果以及可接受的替代方案。不要等到技术团队“把日期算准”才通报,因为外部干系人可能需要时间安排人员、环境或审批。
对外沟通要区分确认事实、当前预测和尚待验证事项。避免给出没有证据的保证,也避免只说“项目有风险”而不提供下一次更新时间。可信的沟通不是承诺永不变化,而是明确当前判断、依据、影响和复核节点。
4. 原因是范围变化或需求决策延迟
先冻结当前已确认范围,列出变更内容、提出时间、业务价值、验收影响和新增工作量。由有权决定优先级的人选择保留、延期、替换或取消。若范围仍不断变化,新的日期预测就只能是暂定值,应明确列出范围冻结条件和重新估算触发点。
不要将“业务还没定”当作无限期等待的理由。应指定决策人和决策截止时间,并准备默认处理路径:到期未决时按已确认方案继续、移出本次范围或升级决策。默认路径需要由业务责任人认可,不能由项目经理暗中代替业务做决定。
5. 原因是质量返工或缺陷集中暴露
此时不宜先砍测试来换日期。先区分缺陷是需求歧义、设计遗漏、代码缺陷、环境差异还是测试数据问题,并判断缺陷是否集中在某一模块或共因。若质量问题仍有系统性,追加人手和延长工时可能只增加修复速度,不会消除缺陷源。
恢复计划应包含缺陷分级、修复责任、回归范围、未解决风险和上线门槛。对高风险系统,要明确哪些质量条件不可降低;对低风险内部功能,也应由有权责任人接受已知风险,并保留回滚和监控方案。
6. 项目已经连续多次延期
连续延期通常说明问题已不只是某个任务估算失准,而是范围、决策、依赖或治理机制存在结构性缺口。此时应重新评估项目是否仍值得按原目标继续,必要时重做范围和商业论证,而不是在旧计划上不断加几天。
我会要求召开一次短而聚焦的恢复评审:哪些目标仍然有效、哪些工作必须完成、剩余容量是多少、关键假设是否成立、是否存在停止或拆分项目的合理选择。承认项目需要重设基线,不等于失败;在错误计划上继续投入,才可能造成更大的沉没成本。
七、不同情况下的取舍:没有零代价的延期方案
1. 追求原日期,还是保护完整范围
当外部日期不可移动,而交付内容可拆分时,分批交付可能比全量延期更合适;但如果功能间强耦合、版本并行会产生严重兼容风险,完整延期更稳妥。决策要基于价值边界和系统耦合,而不是把“按期”当成唯一成功标准。
在估算分批方案时,要把后续维护、重复测试、用户培训和运营支持计入总成本。只计算首批上线日期,会把成本隐藏到第二批;只看一次性交付完整性,也可能忽略核心价值提前落地的收益。
2. 增加资源,还是降低并行度
只有当工作可以拆分、知识转移成本可控、瓶颈确实是可增加的人力工作时,增援才可能改善日期。若瓶颈是唯一决策人、单一测试环境、外部审批或不可并行的集成步骤,更多人手未必能缩短工期。
在高度耦合的系统中,减少同时进行的工作、优先打通关键路径,可能比扩大团队更有效。资源决策要看边际收益:新增人员带来的有效产出是否大于沟通、评审和返工成本。无法量化时,至少通过小规模试投入验证,不要一次性调整整个团队结构。
3. 接受延期,还是接受受控风险
延期会产生机会成本、客户影响和资源占用;按期但带着风险交付,也可能引发事故、数据损失或合规问题。两者都不是天然更优。管理者需要把发生概率、影响程度、可检测性、回滚能力和风险承受者放在一起判断。
如果风险发生后难以恢复,且影响重大,应优先保护质量与安全;如果风险影响有限、可快速发现并回滚,组织可以在明示责任和监控条件下接受。任何受控风险都应有触发阈值、责任人和应急动作,不能把“大家知道有风险”当作风险管理完成。
4. 流程严格,还是执行敏捷
流程过轻,重大延期可能未经影响评估就改变客户承诺;流程过重,团队会把时间花在填表和等待审批上,反而降低响应速度。更合理的方式是按影响分级:低风险由项目经理快速处理,中风险由相关负责人评估,高风险进入正式变更或治理机制。
可以采用简化申请和快速复核,但不能省略事实、影响、决策人和新责任。所谓敏捷,不是没有控制,而是以较低成本获得足够的控制;所谓规范,也不是流程越多越好,而是重要承诺变化时能留下可追溯的判断依据。

八、关键指标与复盘:用数据识别流程薄弱点
1. 关键指标要配套定义和用途
指标不能只列名称,还要写清楚计算口径、数据来源、更新频率和责任人。没有统一定义的“延期率”会让部门之间各说各话;没有行动责任人的报表,只会成为月会装饰。建议先选少量指标,确保能指导改进,再逐步增加维度。
| 指标 | 建议口径 | 可以发现什么 | 使用时的限制 |
|---|---|---|---|
| 延期申请提前量 | 原承诺日期减去首次正式预警日期,按工作日统计 | 风险是否过晚暴露,团队是否存在报喜不报忧 | 需区分风险预警与正式延期审批 |
| 预测偏差天数 | 实际完成日期与最近一次批准预测日期的差值 | 预测是否逐步接近实际,是否反复乐观估算 | 保留每次预测版本,不能只保存最终日期 |
| 恢复计划兑现率 | 按期完成的恢复动作数除以到期恢复动作总数 | 方案是否可执行,资源和责任是否落实 | 需防止把动作拆得过细以美化比例 |
| 重复延期申请率 | 已批准延期后再次变更日期的项目数占比 | 新计划是否建立在未验证假设上 | 长周期项目应按阶段和项目类型分层 |
| 延期后质量表现 | 延期交付项目在约定观察期内的严重缺陷或回退情况 | 团队是否通过压缩质量换取日期,或延期是否真正改善质量 | 需统一严重度定义和观察窗口 |
| 关键里程碑按期率 | 按原批准基线完成的关键里程碑数占比 | 组织的交付承诺稳定性及计划控制情况 | 不宜单独作为绩效指标,避免人为放宽基线 |
2. 复盘关注机制,不把责任简单归咎于个人
延期复盘要围绕时间线展开:最早信号何时出现、何时被记录、何时完成影响评估、何时做出决策、恢复动作何时开始、哪项假设失效。时间线能帮助团队看到问题是“发现晚”“判断慢”“资源不到位”还是“方案不可执行”。
复盘要区分可控因素与不可控因素,但不能把不可控当作不改进的理由。市场政策变化可能不可控,预警机制、备选方案和对外沟通仍可改进;供应商突发故障可能不可控,关键依赖是否有替代路径则可以提前设计。
3. 改进动作必须可验证
“加强沟通”“提升意识”“做好计划”不是可验证的改进行动。把它改成“每个关键外部依赖必须指定交付责任人和最晚确认日期”“需求冻结前完成接口字段评审”“关键路径风险每周更新预测区间”,才可能在下一周期检查是否执行。
每项改进都应有责任人、完成日期、验证证据和复查时间。若同类延期连续出现,说明动作可能没有执行、动作没有针对根因,或组织约束使动作无法落地。此时应升级治理方式,而不是重复写同一条经验教训。
九、结尾:让延期成为有证据的决策,而不是迟到的通知
我对延期管理的核心判断是:优秀的项目经理不一定能让所有项目按原日期交付,但应该能让组织尽早知道哪些承诺正在失去可行性,并把可选方案、代价和责任摆到桌面上。延期不是管理失败的同义词;隐瞒偏差、不断覆盖基线、没有恢复条件地批准新日期,才会让项目真正失去控制。
下一步可以从一个正在执行的项目开始:保留原始基线,建立当前预测;挑出关键路径和前三个高风险依赖;准备一份包含事实、影响、备选方案和决策请求的延期申请;再用两到三个复核周期观察预警提前量与恢复计划兑现情况。先把这一条闭环跑通,再扩展到组织级指标和工具配置。
延期管理的目标不是让报表永远绿色,而是让每一次日期变化都能被解释、被决策、被执行,并最终转化为更可靠的下一次承诺。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:延期流程与规范:项目经理延期管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610607
读者评论
我们之前也遇到过接口只晚两天、最后错过整月发布窗口的情况。把发布窗口和前置依赖一起纳入影响评估,比单看任务延期天数有用得多。
文中把事实、预测和假设分开这点很实用。实际开会时,大家常把“预计能赶上”当成确定结论,最好顺手注明依据和待确认事项。
指标里的建议比例适合做讨论起点,但不太适合直接考核团队。不同项目的周期和外部依赖差别很大,还是要结合自身历史数据校准。
