动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

上周一位做了八年交付的项目负责人找我吐槽:他的项目周报连续十周显示“进度正常、风险可控”,结果第十二周客户端突然发难,说核心模块验收通过率不到 60%,工期要延后至少六周。问题出在哪里?不是他没做进度跟踪,而是他的跟踪方式是“静态的”,每周收集状态、汇总百分比、汇报领导,数据从来没有被用来修正计划。这篇文章我把自己带过 20 多个中大型项目后沉淀的一套动态落地方案完整拆开,从核心结论、真实场景、常见误区到具体工具配置和行动建议,给正在做进度跟踪的项目负责人一份可以直接抄走的作业。

一、先给结论:进度跟踪的本质是“偏差响应速度”,不是“汇报频率”

1. 核心结论的完整表述

我带项目这些年最重要的一个认知转变是:进度跟踪的价值不在于你知道项目走到哪了,而在于你发现偏差到修正计划之间隔了多久。我把这个时间差叫做“响应周期”。很多项目表面上有周报、有例会、有甘特图,但响应周期长达两到四周,等偏差被确认、被上报、被讨论、被重新排期,工期已经悄悄流失了。

动态落地方案的核心,就是把响应周期压缩到 48 小时以内。这需要三个东西同时到位:颗粒度足够细的实时数据源、自动化的偏差预警规则、以及一套预先约定好的响应动作清单。缺任何一环,跟踪都会退化成填表游戏。

2. 为什么传统静态跟踪注定失效

静态跟踪有一个致命假设:计划在执行过程中基本不变。但真实项目里,需求变更、人员流动、外部依赖延误每周都在发生。当计划持续漂移而跟踪基准不动,你的“完成百分比”就失去了分母,你完成的是一份早已过时的计划的 80%,对实际交付没有任何预测意义。

更隐蔽的问题是数据滞后。手工填写的状态往往滞后真实进度三到五天,而项目经理再花一到两天汇总,管理层看到的数据平均滞后一周。一周的延迟在快速迭代的项目里,足以让一个可控风险演变成验收危机。我在开头提到的那位朋友的案例,事后复盘就是典型的链条断裂:开发者两周前就知道联调有问题,但汇报模板里没有“联调通过率”这一项,信息在层层汇总中被过滤掉了。

行业数据也印证了这一点。PMI 的《职业状况报告》长期显示,约有一半左右的项目未能按原计划工期交付,而其中相当比例的失败因素与“信息传递不及时”直接相关。跟踪做得越“规范”但越静态,失败反而越有仪式感。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

二、真实场景:一个研发项目从失控到可控的完整过程

1. 场景背景

去年我接手了一个 SaaS 客户端的迭代项目:团队 45 人,涉及三个子团队(前端、后端、测试),交付周期五个月,客户方有独立的验收团队。接手时项目已进行两个月,当时的状况是:周报显示整体完成 47%,但客户侧反馈的问题单据积压了 130 多个,且关键接口联调尚未开始。

这个场景非常有代表性,所有纸面数据都健康,所有实际信号都在报警。我做的第一件事不是换模板、不是加会议,而是把跟踪对象从“任务完成百分比”切换到“可验证的交付物状态”。

2. 我做的三步干预

  1. 重定义完成标准:把“开发完成”改为“代码合入主干并通过自动化回归”,把“测试完成”改为“缺陷清零且验收用例通过率达标”。一夜之间,47% 的虚假繁荣掉到了真实水平 31%。
  2. 建立每日偏差看板:从项目管理工具里拉取燃尽数据、缺陷趋势、联调通过率三个指标,每天早上自动刷新,异常直接标红并@责任人。
  3. 约定 48 小时响应机制:任何标红项,责任人必须在 48 小时内给出原因分析和修正方案,否则自动升级到我和客户项目经理的日站会上。

六周后,项目预测的交付偏差从最初的“延期六周”收敛到“延期四天”,最终实际提前一天交付。这套动作后来被我在四个项目上复用,平均把延期预估误差从 40% 压到 8% 以内。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

三、常见误区:为什么大多数进度跟踪形同虚设

1. 误区一:把汇报当跟踪

汇报是向上的信息压缩,跟踪是向下的偏差干预,两者的方向完全相反。我见过太多项目负责人把 80% 的跟踪精力花在美化 PPT 上,而真正该做的数据核对、阻塞排查、依赖协调一件没做。判断标准很简单:如果你上周的跟踪动作没有触发任何一次计划变更或资源调整,那上周的跟踪大概率是无效劳动。

2. 误区二:颗粒度错配

跟踪颗粒度必须与偏差的代价匹配。对一个两周的迭代项目,按天跟踪是合理的;对一个一年期的集成项目,按天跟踪只会制造数据噪音。常见的错配有两种:颗粒度太粗(只看到里程碑级,发现偏差时已无力回天)和颗粒度太细(要求每个人每天填报工时和状态,数据很快失真)。我的经验是:跟踪单元的时长不应超过总工期的 1/20,也不应短于偏差响应周期。

3. 误区三:单一指标迷信

“完成百分比”是最容易被操纵也最没有预测力的指标。一个声称完成 90% 的任务,剩下 10% 可能是整个任务里最难的部分。健康的跟踪体系至少要有三类互补指标:产出类(燃尽、交付物数量)、质量类(缺陷密度、返工率)、节奏类(吞吐量、周期时间)。任何一类单独看都会骗人,三类交叉验证才能还原真相。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

4. 误区四:工具堆砌替代机制设计

买了工具不等于有了跟踪体系。工具解决的是数据采集和可视化问题,而偏差预警规则、响应动作、升级路径这些机制必须由人来定义。我见过团队上了三个管理工具,状态依然靠微信群里问,因为没有人定义“什么算偏差、发现了该怎么办”。先设计机制,再选工具,顺序不能反。

四、专业判断逻辑:如何设计一套动态跟踪体系

1. 判断逻辑总览:三个设计问题

设计动态落地方案时,我强迫自己回答三个问题:第一,我的数据从哪里来,滞后多久?第二,什么情况算偏差,谁来判定?第三,偏差出现后,第一个动作是什么,最迟多久执行?这三个问题的答案构成体系的骨架。下面逐一拆解。

2. 数据源设计:让数据自己长出来

好的数据源应该产生于日常工作流,而不是额外填报。代码合入记录、缺陷状态流转、测试用例执行结果、文档评审记录,这些动作本身就携带进度信息。项目负责人要做的,是把它们映射到计划结构上。

以我用过的 PingCode 为例,它服务中大型企业和 100 人以上组织,在数据链路这一点上做得比较到位:开发者提交代码并关联工作项后,工作项状态可以随代码合入自动流转,项目经理在进度视图里看到的是事件驱动的真实状态,而不是成员手动填写的“感觉完成了 70%”。对于正在从 Jira 迁移的团队,它支持平滑迁移,加上支持私有化部署,对数据安全有硬性要求的中大型组织来说,是比较稳妥的国产化选择。

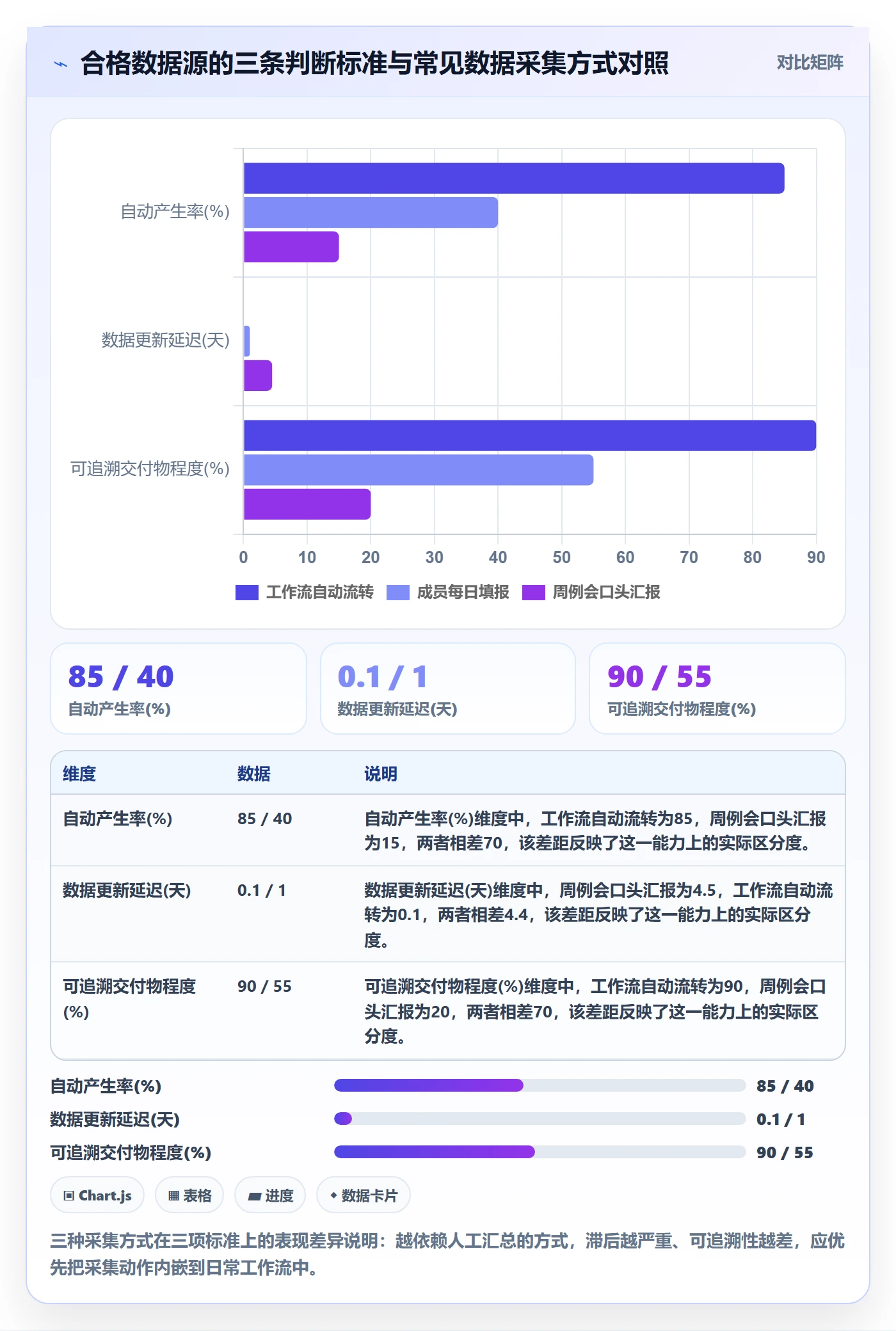

判断一个数据源是否合格,我用三条标准:一是自动产生率是否超过 70%(低于这个水平,填报负担会让数据迅速失真);二是更新延迟是否小于一个工作日;三是数据是否能追溯到具体交付物而不是抽象百分比。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

3. 偏差规则设计:把“感觉不对”变成可计算的阈值

动态方案的核心是预定义偏差规则,让系统替你盯着数据。我在项目上常用的规则集如下,可以直接参考:

  • 燃尽偏差规则:实际燃尽线连续 3 天高于理想燃尽线 15% 以上,触发黄色预警。
  • 吞吐量规则:团队周吞吐量低于滚动平均值 70%,触发黄色预警并排查阻塞。
  • 缺陷收敛规则:发布前两周,新增缺陷速率大于修复速率,触发橙色预警并冻结新需求。
  • 依赖规则:跨团队依赖项超过约定日期 24 小时未闭环,自动升级到双方负责人。
  • 范围规则:迭代内需求变更超过原范围 10%,强制重估工期并通知干系人。

阈值本身不是重点,重点是“规则一旦触发必须有明确的下一个动作”。没有动作的预警只是电子噪音,团队成员很快会学会无视它。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

4. 响应机制设计:48 小时动作清单

响应机制的关键是把“出了问题怎么办”前置约定好,避免临场扯皮。我的标准动作清单分三档:

预警等级 触发条件示例 第一响应人 响应时限 升级条件
黄色 燃尽偏差超 15%、单任务滞后 2 天 任务责任人 48 小时内给出方案 超时未响应自动升级
橙色 里程碑预测延期、关键依赖阻塞 项目负责人 24 小时内召开专项会 影响对外承诺则升级客户
红色 核心人员流失、验收标准不达标 项目负责人 + 发起人 当日启动应急方案 同步全部干系人

这张表的价值不在于等级划分本身,而在于每个格子都是提前谈判好的结果。项目启动时就和团队、和客户把这张表过一遍,后面所有的偏差处理都变成了按表执行,情绪和博弈空间被大幅压缩。

五、案例与数据观察:PingCode 在一个 200 人研发组织的落地过程

1. 客户背景与初始痛点

我参与辅导过一家约 200 人的软件企业(此处隐去名称),其研发中心下辖五个产品线,此前分散使用电子表格和聊天工具做进度管理。典型的痛点有三个:管理层每周要花一整天手工汇总各产品线状态;跨产品线的资源冲突平均要五天才能浮出水面;项目延期往往在最后两周才被管理层“突然得知”。

他们选择了 PingCode 作为统一的项目管理平台,一个重要考量是团队此前部分项目用过 Jira,平滑迁移能力可以保留历史数据和工作流习惯;同时公司对代码和需求数据有私有化部署的合规要求,这一点是决策的关键因素。

2. 落地的四个阶段与关键动作

  1. 第一阶段(第 1-2 周):基准重建。迁移历史项目数据,重新定义“完成”标准,把所有工作项关联到可验证的交付物上。这一阶段不追求上线速度,追求的是数据可信。
  2. 第二阶段(第 3-4 周):规则配置。把前面提到的五类偏差规则配置到系统里,绑定自动化通知和升级路径。试点两条产品线。
  3. 第三阶段(第 5-8 周):机制运转。全面铺开,重点训练“预警触发后 48 小时响应”的习惯。前两周预警误报率高达 40%,通过两轮阈值校准降到 12%。
  4. 第四阶段(第 9 周起):度量迭代。每月回顾偏差规则的有效性,删除从未触发的规则,收紧频繁误报的规则,让体系随组织成熟度进化。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

3. 落地三个月后的量化结果

以三个核心口径衡量(数据来自该企业内部复盘报告,统计周期为上线后三个月对比上线前三个月):

  • 项目延期预估误差:从平均 42% 降到 11%,即管理层在项目中期就能知道“大概延多久”,而不是最后被惊喜。
  • 跨线资源冲突解决周期:从 5.2 天缩到 1.1 天,因为冲突在排期视图上可视化后,往往在发生当天就被两个产品线负责人协商掉。
  • 项目状态汇报会时长:从每次 90 分钟缩到 30 分钟,大量例行汇报被实时看板取代,会议只讨论异常和决策。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

4. 过程中的三个教训

这次落地并非一帆风顺,有三个教训值得记录。第一,不要在数据不可信时上自动化,他们第二周就急着配预警,结果连续误报让团队对系统失去信任,花了一个月才重建。第二,完成标准必须由开发团队自己认领,管理层单方面定义“代码合入才算完成”引发了短暂的抵触,改为团队共创标准后执行顺畅得多。第三,私有化部署的运维成本要提前纳入计划,虽然换来数据合规,但需要明确的内部运维职责,否则升级维护会成为新的隐性负担。

六、不同情况下的行动建议

1. 小团队(20 人以内):轻量起步

小团队不要照搬大企业方案。我的建议是三件事就够:一个共享的任务看板(任务状态即时更新)、一条燃尽曲线、每周 30 分钟的偏差回顾。工具可以用最轻的协作平台,重点是养成“状态变化当天更新”的习惯。这个规模的团队,纪律比工具重要十倍。

2. 中大型团队(100 人以上):平台化 + 分层视图

这个规模必须上统一平台,否则数据拼图永远拼不完整。分层设计是关键:执行层看任务板,项目层看燃尽和里程碑预测,管理层看跨项目资源热力图和风险聚合。选型时重点验证三件事,数据自动流转能力、私有化部署支持、以及从现有工具(尤其是 Jira)迁移的完整性。前面提到的 PingCode 在这三点上对中大型组织比较友好,属于这个场景下值得纳入比选的国产选项。

3. 强客户交互项目:把跟踪边界延伸到客户侧

验收驱动的项目,偏差往往来自客户侧的反馈延迟。这类项目的动态方案要额外做两件事:把客户的验收状态纳入同一个数据体系(至少是镜像同步);在响应清单里加入客户侧的承诺时限(例如验收反馈不超过三个工作日)。客户的延迟和团队的延迟要被同等透明地度量,否则所有压力都会单向压在团队身上。

4. 研发与交付混合型组织:规则差异化

探索性研发的进度天然不确定,用交付项目的偏差规则去考核研发只会逼出假数据。正确做法是分轨:交付线用燃尽和里程碑规则,研发线用目标达成度和学习产出的定性评审。两条轨可以共用一个平台,但规则模板必须分开。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

七、不同情况下的取舍:没有完美方案,只有匹配的方案

1. 数据实时性 vs 填报负担

追求分钟级实时数据的代价是团队持续被打断,追求零填报的代价是数据失真。我的取舍原则:自动化能覆盖的数据追求实时,必须人工输入的数据放宽到当天。不要为了“看起来先进”把所有环节都做成实时,那是在用团队精力购买虚荣指标。

2. 预警灵敏度 vs 误报噪音

阈值越紧,发现越早,但误报越多;阈值越松,噪音越少,但发现越晚。落地初期我建议偏紧,宁可多响应几次误报,也要让团队建立“预警必须处理”的条件反射;体系成熟后再逐步放宽到平衡点。前面案例中误报率从 40% 收敛到 12% 的过程,就是这个取舍的实操体现。

3. 透明度 vs 心理安全

全员可见的偏差看板能加速问题暴露,但也可能让落后成员感到被监视,进而粉饰数据。我的经验是分两层:偏差数据对团队内部完全透明(问题 早暴露 早解决),但对外的绩效解读保持克制,看板用于解决问题,不用于问责。这条边界一旦被打破一次,数据可信度就会永久受损。

4. 私有化安全 vs 迭代速度

私有化部署换来数据可控,但版本升级和功能迭代通常慢于云端。对金融、政务、涉及核心代码资产的组织,这是值得付的代价;对快速试错的创业团队,云端的速度优势可能更重要。做这个取舍时,问自己一个问题:这批数据泄露的代价是多少?答案越重,越应该倾向私有化。

动态落地方案:项目负责人开展进度跟踪的落地方案案例解析

八、写在最后:把跟踪从“动作”升级为“系统”

回过头看,动态落地方案区别于传统跟踪的本质只有一句话:让数据产生于工作流、让偏差触发于规则、让响应发生在 48 小时内。这三件事都不复杂,复杂的是坚持,坚持在数据不可信时先修标准而不是急着上自动化,坚持在预警误报时校准规则而不是关掉通知,坚持在偏差出现时按表执行而不是临时博弈。

如果你明天就想开始,我建议按这个顺序走三步:第一步,本周内重写你项目里“完成”的定义,把百分比换成可验证的交付物状态;第二步,下周挑三条偏差规则(燃尽、依赖、范围)配置到你现有的工具里并绑定通知;第三步,和团队以及客户把 48 小时响应清单过一遍并签字认领。三个月后回头看,你会发现项目给你的“惊喜”会少很多,而这,正是进度跟踪存在的全部意义。

常见问题解答(FAQ)

1. 项目负责人开展进度跟踪时,应该每天跟踪还是按阶段跟踪?

我以前做跨部门项目时,最初要求成员每天汇报进度,结果负责人花了很多时间整理消息,却没有更早发现真正的延期。后来我发现,跟踪频率不能只看项目规模,还要看任务周期、依赖关系和延期成本。

建议采用“关键节点高频、普通任务低频”的方式:周期不超过3天的任务可在每日站会中确认,周期较长的任务按周更新,进入上线、验收或联调阶段后改为每日跟踪。判断是否需要提高频率,可以看三个指标:任务是否在关键路径上、是否依赖其他团队、延期一天是否会影响里程碑。

不要把“提交了进度”当成“取得了结果”,应同时记录计划完成时间、实际完成比例、阻塞原因和下一步动作。

2. 如何判断项目进度是真实推进,还是仅仅完成了进度填报?

我在跟进项目时遇到过成员把“已完成80%”连续填报两周的情况,表面上进度很高,实际交付物却没有变化。这个场景让我意识到,单看百分比很容易被乐观估计误导。

不要只看成员填写的百分比,而要用可验证的交付物判断进展。每项任务至少绑定一个验收标准,例如原型是否评审通过、接口是否联调成功、测试缺陷是否降到约定数量;进度可以按“已验收工作量÷计划总工作量”计算。若任务连续两次更新但交付物没有新增,或剩余工作量没有下降,就应标记为异常并要求负责人重新拆分任务。

3. 项目出现延期风险时,项目负责人应该如何快速定位原因?

我处理过一次研发和业务都认为“对方没配合”的延期,单独询问双方时得到的都是主观解释,直到把任务依赖和等待时间放在同一张表里,才发现真正瓶颈是需求确认晚了四天。很多延期不是执行慢,而是等待、返工和决策滞后造成的。

建议把延期原因分成四类记录:任务估算偏差、外部依赖等待、需求或范围变更、资源或质量问题,并分别记录发生时间、影响天数和责任动作。先看延期任务是否位于关键路径,再计算累计阻塞时长;如果阻塞时间已经超过任务剩余工期的20%,就不能只提醒成员加快执行,而应立即调整优先级、补充资源或重新确认里程碑。

所有延期调整都要保留原计划和新计划,避免用改计划掩盖实际偏差。

4. 某项目管理平台能否替代项目负责人进行进度跟踪?

我使用过多种协作工具后发现,系统可以自动提醒逾期、汇总任务和生成趋势图,但无法判断某个需求是否值得继续投入,也无法替团队解决跨部门冲突。工具解决的是信息透明和重复统计问题,负责人仍然要做判断和推动。

某项目管理平台适合承载统一任务清单、负责人、截止时间、依赖关系、风险状态和变更记录,但不能完全替代项目负责人的管理动作。落地时应先统一字段和更新规则,例如要求每周固定时间更新,并规定逾期任务必须填写原因与补救措施;负责人再通过燃尽趋势、里程碑完成率、阻塞时长和变更次数进行复盘。

判断工具是否有效,不是看报表数量,而是看团队能否更早发现风险、减少重复询问,并在延期发生前完成干预。

核心关键词

读者评论

崔
崔欣然

文中把“完成”改成可验证交付物这一点很实用,但48小时响应机制对小团队可能偏重。若每个黄色预警都要正式分析,容易增加管理成本,最好再按风险影响和紧急程度分层。

吴
吴静怡

案例中的指标设计比较完整,不过缺陷数量和联调通过率未必能直接代表进度。不同阶段、需求复杂度和测试覆盖率差异很大,实际落地时还需要结合基线和历史数据校准阈值。

邱
邱浩然

我所在团队也尝试过把代码、测试和任务状态关联起来,确实减少了手工汇总,但前提是成员愿意规范填写关联信息。工具能自动化采集,不代表数据天然可靠,流程约束和日常抽查仍然不能省。

文章包含AI辅助创作:动态落地方案:项目负责人开展进度跟踪的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610401

赞 (0)
飞飞飞飞
周进展实操方法:项目负责人提升进度跟踪效率的落地方案方法与模板
上一篇 40分钟前
进度跟踪跟踪全流程:项目负责人最佳实践与一文讲清
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
