跨部门项目最常见的进度误判,不是“没人更新”,而是每个部门都更新了,却仍然没人能回答:这个里程碑为什么延期、延期会影响谁、下一步由谁在什么时候完成。进度日志教程真正要解决的,不是把日报写得更长,而是让状态、证据、依赖和决策连成一条可追溯的数据链。本文按可落地的日志结构、分析口径、跨部门案例和工具取舍,拆解如何跟踪进度并避开“看起来很忙、实际上不可判断”的数据陷阱。
一、先讲结论:进度日志不是日报,而是决策记录
1. 进度数据的价值,在于提前暴露偏差
我判断一套进度日志是否有效,通常不先看字段多不多,而是问三个问题:团队能否识别偏差,能否定位偏差来自哪个环节,能否在影响扩大前指定负责人和动作。如果日志只能说明“本周完成了什么”,却不能说明“下一步是否会卡住”,它更像工作汇报,不是管理工具。
进度跟踪的核心对象应当是可验证的工作项和里程碑。每条记录至少要能回答:计划是什么、实际发生了什么、证据在哪里、偏差多少、影响哪些对象、谁负责采取什么行动。没有基线的进度百分比,没有证据的完成状态,没有责任人的风险描述,都不适合直接用于管理决策。
2. 先建立最小可用字段,再逐步增加分析维度
团队刚开始做日志时,常见反应是一次性设计二三十个字段。结果是填报负担上升、字段含义各自解释、后期数据质量更差。我更建议先用一组最小字段跑通两到三个迭代周期,再根据实际决策需要增加字段,而不是先追求“看起来全面”。
| 字段 | 填写要求 | 管理用途 |
|---|---|---|
| 工作项与里程碑 | 使用唯一名称或编号,关联明确交付物 | 防止同一件事被不同部门用不同名称重复统计 |
| 计划开始、计划完成 | 记录经确认的基线日期,变更要留痕 | 作为判断偏差的参照,不用最新日期覆盖历史计划 |
| 当前状态与更新时间 | 按统一状态定义更新,并记录最后更新时间 | 区分真实阻塞与长期未更新造成的“假平稳” |
| 完成证据 | 关联测试结果、评审结论、交付文件或验收记录 | 核实“完成”是否意味着可被下游使用 |
| 依赖与风险 | 写明依赖方、需要的输入、最晚日期和影响范围 | 让跨部门等待从口头提醒变成可跟踪事项 |
| 下一步行动与负责人 | 一个行动对应一个主责人和一个到期时间 | 把异常转化为可检查的处理承诺 |
3. 每条记录都要能支持一次明确判断
假设日志写着“接口联调完成 80%”,这个数字本身无法支持决策。80%可能是接口数量完成比例,也可能是开发人员主观估算,还可能只代表代码提交完成。更可用的记录是:“12个接口中9个已通过集成测试;剩余3个依赖上游字段确认,业务负责人周三下班前给出定义;若未确认,联调验收预计顺延2个工作日。”
前一种写法表达感觉,后一种写法说明分母、证据、依赖、截止时间和影响。进度日志的颗粒度应足以让不在现场的人理解偏差,但不需要记录每一次沟通细节。这是控制信息质量与填报成本的关键平衡。
二、背景与真实场景:跨部门进度为什么容易失真
1. 部门边界会把一个交付物切成多种“完成”
以一次产品功能上线为例,产品部门可能认为需求评审通过就算完成;研发部门认为代码合并就算完成;测试部门认为回归通过才算完成;运营部门则要等配置、培训和公告就绪后才认为可以上线。每个部门都可能诚实地报告“已完成”,但项目负责人看到的是彼此矛盾的状态。
解决方法不是强迫所有部门使用同一套专业术语,而是为共同里程碑定义可验证的验收条件。例如,“功能可上线”可以拆成代码冻结、关键用例通过、数据迁移校验、回滚方案评审、运营材料准备等条件。部门仍可保留自己的工作状态,但对外汇报时必须映射到共同里程碑。
2. 依赖关系比单个任务的完成率更能解释延期
许多项目的延迟不是某个人做得慢,而是前后顺序和等待时间没有被记录。研发等接口定义,测试等稳定环境,运营等价格策略确认;每一段等待单独看都不长,串联后却可能形成明显的关键路径风险。若只统计“各部门完成百分比”,这些等待会被平均值掩盖。
我会把跨部门依赖写成一个完整句式:谁需要谁提供什么输入,最晚什么时候提供,若未提供将影响哪个里程碑,当前由谁跟进。这让会议从“大家再协调一下”转向“哪项输入尚未到位、谁来关闭、何时复核”。
3. 组织规模越大,统一口径越重要
当团队从十几人扩展到多个部门、多个业务线时,靠项目经理逐条询问很难保证信息完整。不同团队可能使用不同工具、状态命名和汇报周期,管理层看到的报表看似统一,底层口径却并不一致。尤其是 100 人以上组织,权限、流程、审计和跨项目视图通常会成为日常管理的一部分,不能只依赖个人维护的表格。
工具可以减少重复录入和状态汇总成本,但不会自动消除口径分歧。选型时要验证工作项关联、字段配置、权限边界、历史记录、报表过滤和跨项目依赖等能力。若企业考虑 PingCode,应结合其面向中大型企业及 100 人以上组织的定位,实际验证私有化部署、Jira 平滑迁移、权限模型和数据迁移范围;“支持迁移”不等于所有字段、自动化规则和历史报表都能无损复用,验收清单仍需逐项确认。
三、常见误区:看似量化,实际让判断更困难
1. 用一个百分比代表全部进度
“项目完成 70%”很容易被传播,也很容易误导。若项目有十个任务,九个简单任务完成、一个关键验收未完成,按任务数量计算可能接近九成,但上线条件仍未满足。若团队把完成率作为对外口径,必须说明计算方法,并将关键里程碑单独呈现。
更稳妥的做法是同时展示任务完成情况、里程碑状态和关键路径风险。任务完成率用于观察工作量推进,里程碑状态用于判断阶段结果,关键路径用于评估延期影响。三者不能相互替代。
2. 把“忙碌程度”当作进度证据
加班时长、会议次数、评论数量和任务切换次数可以描述投入,却不能直接证明交付完成。一个团队可能连续开会,仍然没有解决接口责任不清的问题;一个人可能提交很多小任务,却没有关闭关键路径上的阻塞。工作量数据适合用于解释异常,不宜单独充当进度结论。
在复盘时,我会区分投入指标与结果指标。投入指标回答“资源花在哪里”,结果指标回答“交付是否达到验收标准”。如果进度变慢,应进一步判断是工作量估算偏差、等待时间过长、返工增加,还是验收条件变化,而不是仅凭工时就归因于人员效率。
3. 只记录当前状态,不保留状态变化
把旧计划直接覆盖成新计划,会让延期历史消失。到了复盘时,团队只看到“当前预计周五完成”,却不知道原计划是哪一天、为什么调整、调整发生在风险出现之前还是之后。这样既无法评估预测能力,也难以判断风险是否被及时处理。
至少应保留基线日期、每次预测日期、变更原因和批准人。若计划确需调整,更新当前预测的同时保留原始基线。基线不是为了追责,而是为了分辨正常调整、范围变化和执行偏差。
4. 把风险写成模糊形容词
“有风险”“可能延期”“需重点关注”都不是可执行的风险记录。风险至少要包含触发条件、影响对象、发生概率或判断依据、责任人和应对动作。对于概率难以量化的事项,可以使用高、中、低等级,但必须说明判定依据,避免不同部门各自定义“高风险”。
| 模糊写法 | 可执行写法 | 为什么更有用 |
|---|---|---|
| 测试环境有问题 | 测试环境缺少脱敏样本;平台组周二提供20条样本;否则回归计划顺延1天 | 说明缺少什么、谁负责、期限和影响 |
| 需求还没定 | 促销规则的优先级未确认;业务负责人周三前签字;未确认则本期不纳入上线范围 | 把不确定性与范围决策连接起来 |
| 接口进度偏慢 | 12个接口中3个等待字段定义,已影响联调;产品与研发周一完成字段评审 | 给出分母、依赖和下一步关闭动作 |
5. 日志更新太频繁,反而增加噪声
并非每个项目都需要每天更新所有字段。若工作状态稳定、风险没有变化,强制每日重复填写会增加形式化内容。相反,关键路径、外部依赖和临近验收的工作项应提高更新频率。日志频率应跟风险和决策节奏走,而不是简单规定“每天一报”后就认为管理到位。
四、专业判断逻辑:从记录到预警的分析方法
1. 先定口径:什么才算完成
每类工作项都需要明确完成定义。需求分析可以以评审结论和验收条件确认作为完成证据;开发任务可以要求代码合并并通过静态检查;测试任务可以要求用例执行结果、缺陷处置状态和回归结论。完成定义不必完全相同,但必须能被他人核验。
如果一项工作无法定义可验证证据,先不要急着要求填百分比。可以将其拆成更小的可验收结果,或明确它属于探索性任务,使用假设、实验、结论和后续决策来追踪。探索工作不适合伪装成精确的线性进度。
2. 识别偏差:同时看日期、范围和依赖
进度偏差不能只看“晚了几天”。范围发生变化、资源发生调整、外部输入延误,都可能改变计划。记录偏差时,我会同时检查:原始基线、当前预测、范围变更、已完成证据、未关闭依赖以及关键路径影响。只有把这些放在一起,才能区分执行问题与计划条件变化。
对单项工作,可采用简单的日期偏差:当前预测完成日减去基线完成日。对阶段性工作,还要关注剩余工作是否重新估算。若只看已完成工作量,可能出现前期进度漂亮、后期突然暴露大量返工的情况。每周至少复核一次剩余工作和验收条件,往往比追问一个精确到个位数的完成率更有价值。
3. 追踪依赖:把等待时间单独记录
等待时间容易隐藏在“处理中”状态里。建议将工作时间与等待时间分开统计:工作时间指负责人实际处理的时段,等待时间指等待审批、输入、环境或外部确认的时段。对跨部门项目而言,这两种时间的改进方式不同;前者可能需要拆分任务或调整资源,后者则需要明确服务时限、升级路径和决策人。
不要把等待时间简单归咎于某个部门。记录应描述具体输入和约定日期,并检查需求是否完整、请求是否过晚、优先级是否冲突。管理分析的目标是改变流程条件,而不是给每段等待贴上责任标签。
4. 设置预警:规则要能触发动作
预警阈值不是越多越好。若每个任务晚一天都发红色提醒,团队很快会忽略告警。建议先设置少量与决策相关的规则,例如关键路径里程碑预测延误超过两个工作日、跨部门依赖逾期未关闭、阻塞状态超过一个工作日、验收缺陷超过约定阈值。
每条预警都要关联处理动作:谁收到、谁判断、何时升级、是否需要调整范围或资源。没有响应机制的红黄绿看板只是装饰。阈值也要根据项目周期和行业约束校准;一个两周迭代与一个半年交付项目,不能机械使用同一套天数标准。
5. 分开看指标:不要用平均值掩盖尾部风险
跨部门汇总时,平均完成率会掩盖少数关键工作项的严重滞后。除了平均值,我会同时看逾期工作项数量、关键路径上的未关闭项、阻塞持续时间的中位数和高分位数,以及预测日期的变化趋势。中位数反映典型等待,较高分位数则能暴露少数长期卡住的事项。
例如,等待时间中位数只有一天,但第90百分位达到八天,说明多数依赖处理较快,却有一小批事项长期悬而未决。只报告平均等待时间,管理层可能误以为流程健康;把分布展示出来,才能决定是否需要建立升级通道或重新划分责任边界。
五、案例与数据观察:一次上线计划如何从日志里发现风险
1. 场景设定:四个部门共同交付一个上线版本
下面用一个情景模拟案例说明日志如何工作,不代表任何企业的真实项目统计。某团队计划在六周内完成一项业务功能上线,涉及产品、研发、测试和运营四个部门。项目开始时,团队认为任务总量可控,按周汇报完成率;第三周汇总显示整体完成约60%,但联调工作实际上已经落后。
把日志拆开后发现:12个接口中9个已通过基础检查,但其中3个缺少最终字段定义;测试环境准备完成,却没有可用的脱敏样本;运营培训材料已经起草,却仍等待规则确认。原先的“整体60%”把开发工作量和上线准备混在一起,无法体现这些未关闭依赖对里程碑的影响。
2. 建立证据链:从状态描述改成可复核记录
团队随后把共同里程碑拆成“接口联调通过”“关键用例回归通过”“数据校验完成”“运营准备就绪”四项。每项均指定验收证据、主责人和截止日期,并把跨部门输入单独建成工作项。状态从“进行中”细化为“待输入、处理中、待验证、已验收、阻塞”,同时保留每次状态变更时间。
一周后,管理者不再只问“还剩多少工作”,而是先检查三项风险:字段定义是否已确认、脱敏样本是否已到位、规则变更是否影响测试用例。日志显示,开发团队的编码任务大部分按期完成,但测试前置条件有两项逾期,预计将影响关键回归窗口。这个发现让团队在问题扩大前调整了联调顺序。
3. 观察数据:指标要解释机制,不是追求漂亮结果
以下数据为情景模拟,用于展示分析口径而非宣称真实行业基准。对比重点不是“上线后一定能提升多少”,而是观察依赖记录和预警动作是否缩短问题暴露时间、改善预测质量。若实际使用,应按自身项目周期、样本量和工作项定义建立基线,不能直接照搬数值。

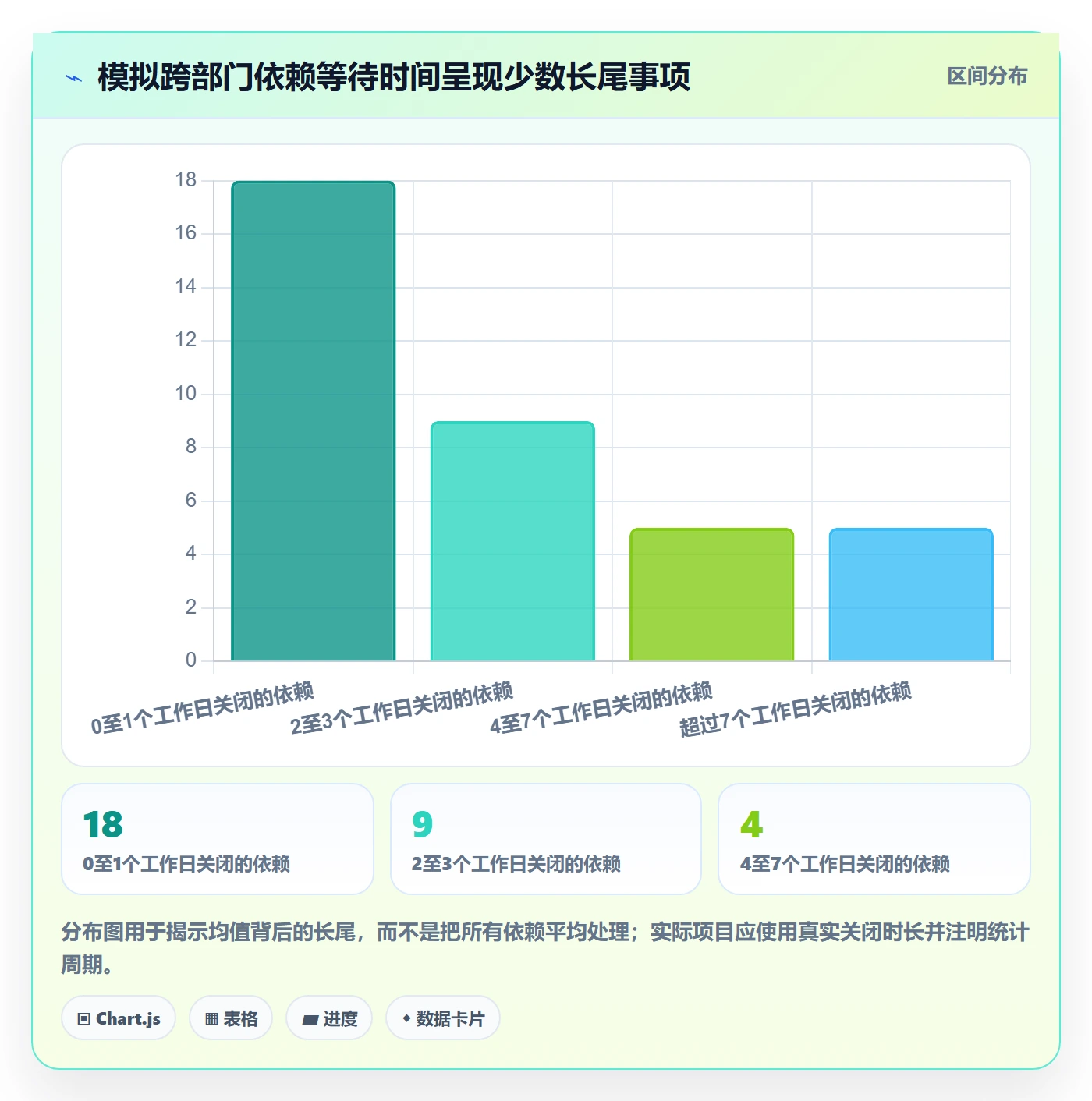

4. 看分布而非只看均值,才能找出真正的卡点
团队再把依赖等待按事项统计。情景模拟中,大多数依赖在两天内解决,但少量事项超过一周,且集中在需要跨部门确认业务规则的环节。平均值看起来尚可,长尾却持续威胁上线窗口。随后团队增加一条规则:业务规则确认超过约定日期一天,自动进入项目负责人的风险复核清单。
这个例子说明,日志的价值并非把所有偏差都变成提醒,而是把反复出现的等待类型识别出来。若长尾集中在审批,应简化决策路径;若集中在环境准备,应提前定义环境交付标准;若集中在需求变更,应设置变更评估窗口。工具负责让模式可见,改进仍要落到流程和责任设计上。

六、行动建议:把教程变成团队的日常做法
1. 第一步:先画出里程碑和交付依赖
不要从搭建报表开始。先把项目目标拆成可验收的里程碑,再梳理每个里程碑需要哪些输入、由谁提供、最晚何时提供。若团队说不清一项工作的完成证据,先补齐验收定义;若工作之间存在先后关系,明确依赖和关键路径。
- 列出项目最终交付物和验收人。
- 拆分阶段里程碑,并为每个里程碑写出完成条件。
- 标出跨部门输入、外部审批、环境准备和数据准备事项。
- 给依赖指定提供方、接收方、截止日期及逾期影响。
2. 第二步:创建最小字段和状态字典
字段名称要明确,状态数量要适中。若“待处理”和“未开始”没有区别,就不必同时存在;若“已完成”可能代表代码完成、测试完成或验收完成,则需要拆分或补充定义。上线前让不同部门分别用同一条样例填写,检查是否会产生多种解释。
同时确定更新责任。工作项负责人更新执行事实,里程碑负责人核实验收证据,项目负责人汇总风险和决策。不要让一个协调人员替所有部门编写状态,否则信息容易变成二手转述,错误也更难追溯。
3. 第三步:固定更新节奏,但允许风险驱动加密
通常可按项目节奏设置更新频率:普通工作项每周更新一次,关键路径或临近验收事项每周两至三次,发生阻塞或预测变化时即时更新。这里的频率是操作建议,不是通用标准。迭代短、上线窗口紧或外部依赖多的项目,可能需要更密集检查;稳定运行的长期项目则可降低频率。
每次更新聚焦变化:本周期新增了什么证据,计划或预测是否变化,风险是否触发,依赖是否关闭,下一步行动由谁负责。状态没有变化时可以明确写“无变化”,不需要用长段文字重复上次内容。
4. 第四步:把会议从逐项念状态改成处理异常
如果会议时间大部分用于逐条朗读进度日志,说明数据没有被有效利用。会前先完成更新,会上重点讨论红色或黄色事项、预测发生变化的里程碑、逾期依赖、需要决策的范围冲突,以及即将消耗完的缓冲时间。每个讨论项都应留下决策、负责人和截止日期。
为了避免“开完会就散”,我建议会议结束前复述三类结果:今天做出的决定、需要外部支持的事项、下一次复核时间。若一项风险连续两次周会没有动作,就要判断它是否被错误分级,或是否缺少真正有权解决问题的决策人。
5. 第五步:用历史数据校准估算,不用单个项目下结论
积累多个项目后,可以比较类似工作项的计划与实际完成时间、依赖等待时长、返工比例和预测偏差。比较时要控制范围、团队熟练度和项目类型,不能把不同难度的工作直接排名。样本不足时,应把结论称为初步观察,而不是组织效率基准。
建议至少记录统计周期、样本数、数据定义和排除条件。例如,统计“逾期依赖关闭时间”时,应明确逾期从哪一天开始、关闭由谁确认、取消的依赖是否计入。没有口径说明的数字很难复用,也容易在不同部门之间产生争议。
七、不同情况下的取舍:表格、平台与流程如何选择
1. 小团队、短周期项目:先用轻量表格验证口径
团队规模较小、项目数量有限、权限要求简单时,共享表格可以快速启动。它适合验证字段是否好填、状态定义是否清晰、会议是否能依据日志做决策。缺点是依赖关系、权限控制、版本留痕和跨项目统计容易依赖人工维护。
如果同一条信息需要在多个表格、群聊和汇报材料中重复录入,或者经常无法确认“当前版本是哪一个”,就应评估迁移成本。不要因为表格免费就忽略维护时间;也不要一开始就为复杂系统支付配置成本。先用实际的协作摩擦作为迁移依据。
2. 多部门、多项目组织:优先验证统一工作流和审计能力
多团队并行时,关注点会从单个任务跟踪转向跨项目依赖、权限隔离、流程配置、历史记录和统一报表。此时,工具需要支持组织的治理边界,而不只是任务列表。选型演示应使用真实的项目样例,要求供应方现场展示字段映射、跨部门权限、报表筛选和变更留痕,而不是只看预设的漂亮看板。
对于考虑 PingCode 的中大型组织,可把私有化部署、Jira 平滑迁移能力和国产替代需求纳入候选评估,但应通过试点验证具体边界。尤其要检查历史数据是否保留、工作流规则如何映射、用户和权限是否能对应、附件和评论如何迁移、迁移后报表是否一致。是否适合,取决于组织的流程和合规要求,不应仅凭“替代”这一标签决定。
3. 强合规或数据敏感场景:把部署方式和留痕纳入验收
当项目数据涉及敏感信息、监管要求或严格审计时,除了功能清单,还需审查数据存储位置、访问控制、身份认证、备份恢复、日志留存、漏洞响应和运维责任。私有化部署可以满足部分组织对环境控制的要求,但它也会带来部署、升级、监控和灾备责任,不能只按软件授权成本比较。
试点时应模拟权限变更、人员离职、项目归档、数据导出和故障恢复。让安全、运维、项目管理和业务代表共同验收,避免项目团队认为“能用”而信息安全团队认为“不可上线”。
4. 工具能力与组织成熟度不匹配时,先改流程
如果团队还没有统一工作项定义,直接引入复杂流程系统,往往会把混乱固化到配置里。相反,若流程已经稳定,却仍靠人工复制汇总,长期会让项目管理人员陷入报表劳动。判断顺序应是:先明确要改善的决策,再定义数据口径,然后验证流程是否稳定,最后决定需要何种工具能力。
| 情况 | 优先做法 | 主要取舍 |
|---|---|---|
| 小团队、项目少、流程简单 | 用表格试运行最小字段和周度复核 | 启动快,但要接受人工汇总和版本治理成本 |
| 多部门、多项目并行 | 验证统一工作流、依赖追踪和组合视图 | 数据一致性提高,但配置与推广需要投入 |
| 强合规、数据敏感 | 把权限、留痕、部署和恢复纳入验收 | 控制力更强,同时增加运维和治理责任 |
| 流程仍在频繁变化 | 先用试点验证流程,再扩大工具配置 | 避免过早固化,但短期可能保留部分人工操作 |
八、结尾:从“报进度”转向“管理不确定性”
1. 一份好日志,能让团队更早采取行动
进度跟踪不是把每个人的忙碌汇总成一个百分比,而是把计划、实际、证据、依赖、影响和责任连接起来。真正有用的日志,不保证项目永不延期,但能让团队更早知道偏差来自哪里、还有多少缓冲、需要谁做决定,以及下一步如何验证风险已经关闭。
我的独特判断是:跨部门项目不缺状态,缺的是状态之间的因果关系。当日志能够解释“为什么这个里程碑可能变晚”,团队才有机会在延期变成事实之前调整顺序、补齐输入、改变范围或升级决策。
2. 下一步:用一个项目做小范围验证
现在就选一个仍在进行的项目,不必先建设完整体系。先确定三个共同里程碑,定义每个里程碑的验收证据;挑出最关键的五项跨部门依赖,记录提供方、截止日期和影响;连续运行两周后,检查预测偏差、逾期依赖和日志更新负担。
若团队因此更早发现了阻塞,且会议能围绕具体行动而非重复报数展开,就可以逐步扩展字段和工具能力。若填报很多、决策却没有变化,先删掉没人使用的字段,重新检查口径和责任机制。先让一条数据真正改变一次决策,再扩大整套进度管理体系。
常见问题解答(FAQ)
1. 跨部门进度日志应该记录哪些信息?
我以前只要求大家写“已完成”或“进行中”,到了周会上才发现不同部门对完成的理解完全不一样。我想知道日志写到什么程度,才能既方便分析,又不变成额外的填表负担。
每条日志至少记录任务名称、负责人、所属部门、计划完成日期、当前状态、本期完成事项、剩余工作、阻塞原因和下一步动作;涉及时间分析时,再补充实际投入工时。把“完成”定义为可验证的交付物,例如文档已评审或接口已联调,并统一状态和日期口径。实际试运行时,可先要求每项任务每周更新一次;
遇到阻塞或里程碑变化则及时更新。
2. 怎样从进度日志中发现跨部门依赖风险?
我遇到过上游部门写着“按计划推进”,下游团队却已经因为等接口停工的情况。我想提前识别这种信息不同步的问题,而不是等到里程碑延期后才追责。
为每项跨部门依赖记录提供方、接收方、交付物、承诺日期和验收条件,并把日志中的阻塞事项与依赖任务关联。每周检查“承诺日期已过但未验收”“下游已开始等待”“关键交付物没有负责人”这几类信号;出现任一项,就指定协调人和解决期限,而不是只把状态改成红色。
3. 用进度日志分析项目延期,应该看哪些数据?
我曾经看到团队用任务完成率判断项目健康度,但有的任务数量很多却不影响交付,有的关键任务晚一天就会拖动整个计划。我想知道怎样分析才不会被表面百分比误导。
同时看里程碑按期率、关键路径任务偏差、阻塞时长和未完成工作量,并按部门、阶段及周次拆分。延期天数应以基准计划日期和实际完成日期计算;尚未完成的任务则比较当前预测日期与基准日期,避免把“未完成”错误记为零延期。完成率可以作为辅助指标,但不能单独用于判断项目是否可交付。
4. 如何提高进度日志的真实性和更新率?
我在跨部门协作中见过日志连续几周都写“正常”,临近交付时才集中暴露风险。我担心要求大家频繁汇报会增加负担,也想找到既能及时更新又不鼓励报喜不报忧的办法。
将更新频率与风险程度匹配:普通任务按固定周期更新,关键路径任务和已阻塞任务则在状态或预测日期变化时更新。用明确的状态定义和少量必填字段减少填写成本,并在例会上抽查日志与交付物、评审记录或验收结果是否一致。评价重点放在风险是否提前暴露、预测是否持续校准,不要只按是否按期完成考核,否则容易诱发延迟上报。
核心关键词
文章包含AI辅助创作:进度跟踪进度日志教程:跨部门团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609603
读者评论
我们之前也试过把进度字段加得很细,最后不少人只是按时填完,会议上还是要重新确认。先用少量字段跑几轮、再按实际决策补充,这点比较符合团队日常。
文章强调依赖和等待时间很有用。不过跨部门依赖有时不是没人跟进,而是双方对输入是否完整理解不同;日志里最好也留一个确认标准,避免到期后才发现交付物不符合预期。
保留原始基线对复盘有帮助,但计划频繁变更时,记录审批人和原因也会增加维护成本。我们通常只对关键里程碑保留变更轨迹,普通任务则按需要记录,数据更容易坚持维护。
