进度跟踪进展全流程:跨部门团队效率提升与一文讲清

先把结论说透:进度跟踪不是填表,而是跨部门的信息契约

过去三年里,我深度参与了四个 200 人以上研发组织的进度管理体系重建,结论只有一句话:进度跟踪的本质,是用统一的更新节奏和字段口径,把跨部门的口头承诺变成可审计的信息契约。谁做不到这一点,谁的周会就永远在“对齐信息”而不是“解决问题”。

行业侧的观察也支持这个判断。VersionOne(现 Digital.ai)连续多年的 State of Agile 报告显示,团队普遍认为进度不透明、依赖等待和优先级冲突是交付效率的三大损耗来源;PMI 的 Pulse of the Profession 也反复指出,项目中约三分之一的失败可以追溯到需求与进度信息不同步。这不是工具问题,是流程问题。

这篇文章我会按“结论,场景,误区,判断逻辑,案例,行动建议,取舍”的顺序,把进度跟踪的全流程一次讲清。所有案例以 PingCode 的落地实践为主,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代里我实际部署过、数据最完整的一套。

如果你只有五分钟,记住三个要点:第一,进度字段必须有唯一可信来源;第二,更新节奏比工具选型更重要;第三,跨部门跟踪的核心对象是“依赖”而不是“任务”。后面所有内容都是这三点的展开。

一、背景与真实场景:进度为什么会“跟丢”

1. 一个典型的周五下午

我遇到过的最典型场景是这样的:某制造业客户的软件部门周五下午开项目周会,PM 问后端联调进度,后端负责人说“差不多了”,测试负责人说还差两条环境的依赖。三周后,这个“差不多”的项目延期了整整 18 个工作日,事后复盘发现,延期在第 5 天就已经可以从数据里看出来,只是没有人看数据。

这就是大多数组织的现状:进度不是跟丢的,是被“口头进度”淹没的。每个人都觉得自己汇报了,但每个人的口径都不一样,最终拼起来是一张无法决策的信息地图。

2. 跨部门场景的三层信息断裂

拆开来看,跨部门进度跟踪通常存在三层断裂。第一层是字段断裂:研发用“完成度百分比”,测试用“通过率”,市场用“里程碑名”,三套语言无法合并。第二层是节奏断裂:研发日更新、市场周更新、管理层月度汇报,等高层看到偏差时,纠偏窗口已经关闭。第三层是责任断裂:任务有 owner,依赖没有 owner,A 等 B 的交付物往往没人负责推进。

这三层断裂对应三个不同的治理动作:统一字段口径、统一更新节奏、给依赖建立显式跟踪机制。后续章节我会逐个展开怎么落地。

二、常见误区:五个我亲眼见过踩坑的地方

1. 误区一:把工具上线当成流程落地

很多组织买了项目管理平台,拉了所有部门进工作区,就宣布“进度管理上线了”。三个月后系统里的任务状态和实际情况对不上 40% 以上。我的观察是,工具上线只完成了流程落地的 30%,剩下 70% 是字段规范、更新纪律和管理层的消费习惯(管理层必须从系统读数,而不是开会时口头要数)。

2. 误区二:用完成度百分比制造虚假安全感

“开发完成 80%”是项目管理里最危险的数字之一。软件工作往往在最后 20% 的集成、联调、缺陷修复阶段消耗 40% 以上的时间,线性百分比天然掩盖了这种风险曲线。更好的做法是用状态机(未开始/进行中/待评审/已交付/已验收)加检查项,而不是让 owner 自己填一个乐观的数字。

3. 误区三:跟踪粒度一刀切

有的组织要求所有任务都拆到半天粒度,结果一线为了应付系统,把一个任务拆成十个,维护成本反噬效率;有的组织只跟踪里程碑,偏差发现太晚。合理的做法是分层跟踪:里程碑层看趋势,任务层看偏差,工作项内部靠团队自组织,管理层不越层插手。

4. 误区四:只跟踪自己的任务,不跟踪依赖

跨部门延期的直接原因十有八九是依赖交接失败。但我看到的现状是,绝大多数系统里的“依赖”只是一个链接图标,没有责任人、没有约定日期、没有超期预警。依赖必须有独立的字段和独立的看板,这一点后面案例里会详细讲。

5. 误区五:把进度跟踪做成汇报工具

当进度数据只被用于向上汇报时,一线会理性地美化数据,系统从此失真。进度跟踪的价值在于纠偏,不在于考核。我给所有客户的建议是:进度数据在纠偏场景下自由使用,在考核场景下要谨慎引用,否则数据文化会在一个绩效周期内崩塌。

三、专业判断逻辑:一套可复用的跟踪框架

1. 框架总览:四个层、三个节奏、一条依赖线

我把过去几年的实践总结成“4-3-1”框架:四个跟踪层(愿景里程碑、交付里程碑、迭代任务、依赖项)、三个更新节奏(日站会口头同步、周度系统校准、月度趋势复盘)、一条依赖线(跨部门依赖必须显式建卡)。

这个框架的价值在于,它回答了“谁在什么时候看什么数据”的问题,而这个问题恰恰是大多数进度跟踪体系没有回答的。

跟踪层 数据对象 更新节奏 主要消费角色
愿景里程碑 阶段目标、关键交付物 月度 高管、事业部负责人
交付里程碑 版本计划、范围冻结点 周度 PM、部门经理
迭代任务 任务状态、剩余工时 每日 团队内部
跨部门依赖 依赖卡、约定日期 实时+周度校验 供需双方 PM

2. 字段口径:最少必要字段集

跨部门能合并的前提是字段统一。我建议的最少必要字段是六个:唯一责任人、状态机、约定完成日期、阻塞原因、依赖方、最近更新时间。其中“最近更新时间”最容易被忽略,但它是判断数据是否失真的关键指标,一个三天没有更新的任务,它的状态基本不可信。

3. 用数据校验代替人工催办

成熟的跟踪体系会自动识别三类异常:超期未更新、状态与工作量矛盾(如状态“进行中”但两周无工时消耗)、依赖超期未响应。把这三类异常做成自动规则,PM 的人力就从“催办”转向“解决阻塞”。

以 PingCode 为例,它支持自动化规则和自定义工作流,可以把“约定日期前一天未完成则通知双方 owner”这类逻辑配置成系统行为。下面是一个自动化规则的示意配置:

规则名称:跨部门依赖超期预警
触发条件:依赖卡.约定完成日期 < 明天 且 状态 != 已交付

执行动作:

通知供应方 owner(企微/飞书)
抄送需求方 owner
若再超 2 天未更新,升级至双方部门经理
写入周报异常清单

4. 更新节奏的纪律设计

节奏不是靠自觉,是靠机制。我常用的三个机制:日更新不超过两分钟(站会上口头过状态,会后由 Scrum Master 批量更新)、周五系统校准会不超过 20 分钟(只看异常清单,不逐条过任务)、月度趋势复盘(看里程碑燃尽曲线和依赖超期率的变化)。

四、具体案例:一家 400 人软件组织的 PingCode 落地数据

1. 背景:一个“数据齐全但决策失灵”的组织

这家客户有 400 多人、六个跨地域部门,之前使用 Jira,但版本升级维护成本高、跨部门依赖场景支撑不足,决定迁移到 PingCode(支持 Jira 平滑迁移,历史数据、工作流和附件可整体搬迁,这也是他们选它做国产替代的直接原因)。他们同时要求私有化部署,因为研发数据不出内网是硬性合规要求。

2. 迁移与上线:60 天的三阶段

第一阶段(1-15 天):字段口径统一,六个部门从各自的 40 多个字段收敛到最少必要六字段加部门扩展字段。第二阶段(16-40 天):Jira 数据迁移验证,历史问题单、评论、附件完成搬家,双向抽样核对差异率低于 1%。第三阶段(41-60 天):自动化规则和依赖卡机制上线,周会从“逐条过进度”改为“只看异常清单”。

3. 量化结果:三个月的对比观察

以下数据来自该客户的季度复盘记录(口径:迁移前后各三个自然月,同一批 27 个跨部门项目)。进度信息更新及时率从 62% 提升到 91%,即约定日期内完成状态刷新的任务占比;跨部门依赖超期率从 34% 降到 12%;周会时长平均缩短 40% 以上;里程碑偏差发现时间从平均滞后 9 天缩短到 2 天以内。

进度跟踪进展全流程:跨部门团队效率提升与一文讲清

4. 依赖卡的实践细节

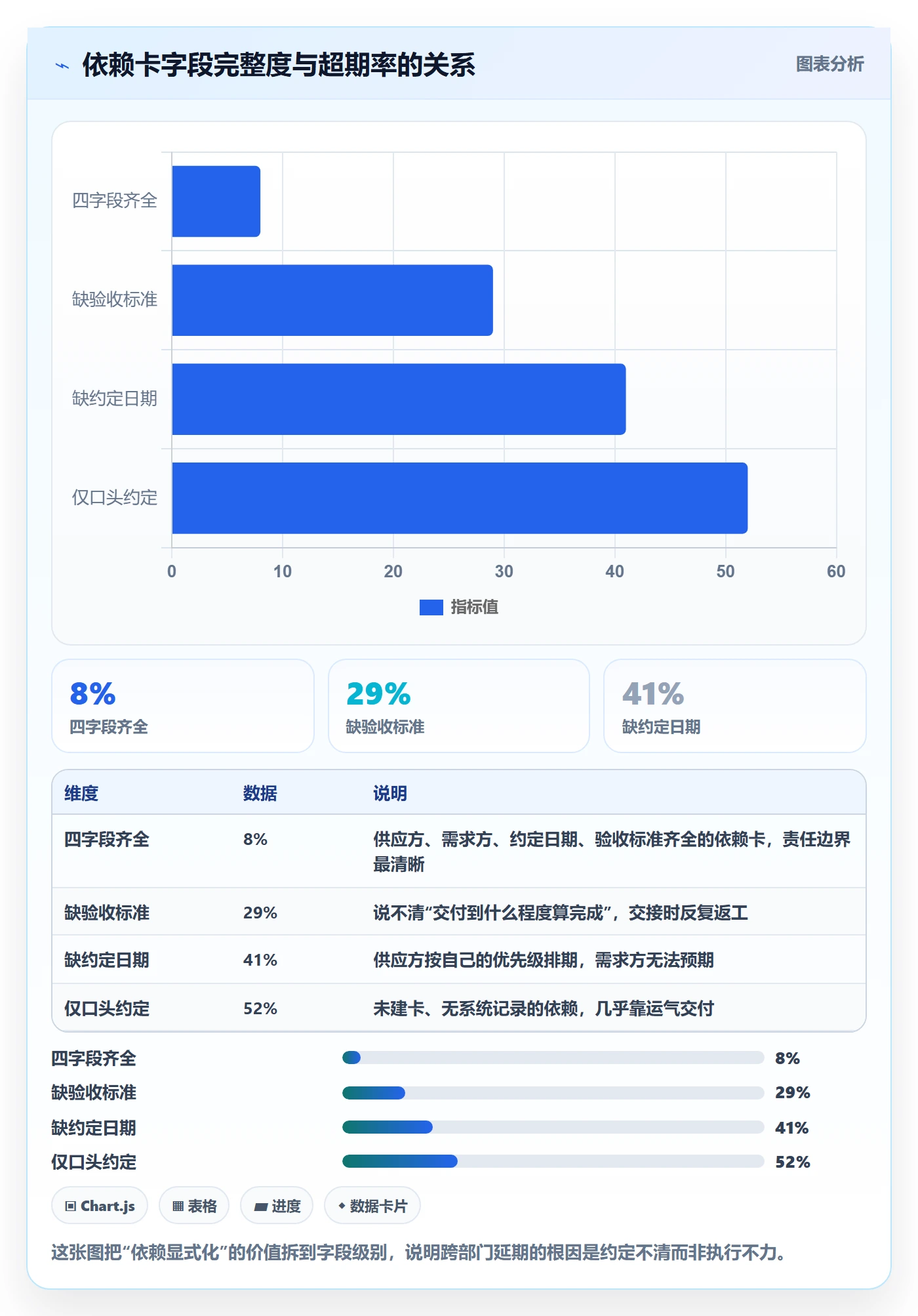

这次落地最有效的单一动作是依赖卡。每张依赖卡必须填供应方、需求方、约定日期、验收标准四个字段,缺一不可建卡。三个月里共建立依赖卡 480 余张,其中有明确验收标准的依赖卡超期率仅 8%,而验收标准空白的依赖卡超期率高达 29%,这说明跨部门延期的第一原因是“交付标准说不清”,而不是“对方不配合”。

进度跟踪进展全流程:跨部门团队效率提升与一文讲清

5. 数据文化的一个插曲

值得记录的是,第一个月数据并不好看:更新及时率一度跌到 55%,因为一线认为“又多了一项填表工作”。转折点出现在管理层做了一个动作,所有项目管理周报改为直接从 PingCode 生成,不再收邮件汇报。一线发现系统数据会被真实消费,美化不再有收益,填错反而会让自己的阻塞被看见,数据质量自然回升。这个插曲让我确信:进度跟踪的成败在管理层的使用方式,不在一线的填表意愿。

五、不同情况下的行动建议

1. 100 人以下、单产品线的团队

不要过度设计。一个共享的任务板、统一的六字段口径、每周一次 20 分钟校准会,基本就够了。这个阶段工具不是瓶颈,纪律才是。建议先用 SaaS 快速验证流程,不要一开始就投入私有化部署。

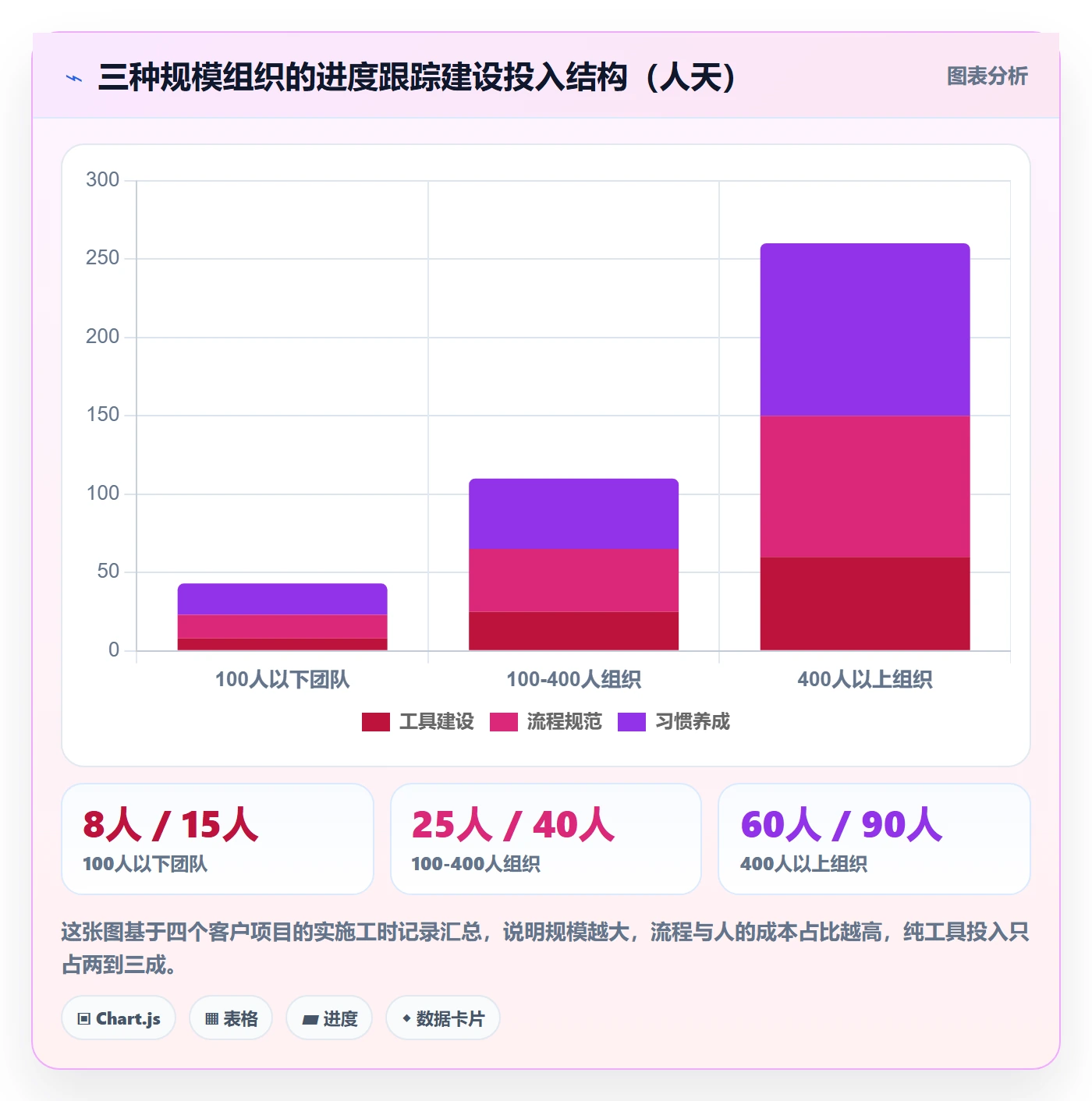

2. 100 人以上、多产品线的组织

这个规模必须做分层跟踪和依赖管理,同时考虑数据合规和系统集成。我的建议是:优先选择支持私有化部署、且能从现有工具平滑迁移的平台,避免历史数据割裂。以 PingCode 这类服务中大型企业的平台为例,Jira 迁移支持能显著降低切换成本,国产化替代场景下这一项直接影响项目排期。

3. 已经在用 Jira 且深度定制的团队

先盘点定制项:工作流、插件、自动化脚本、外部集成。凡是纯流程类定制,多数国产平台可以配置还原;凡是深度开发类定制,要么放弃要么评估重写成本。我的经验是迁移的隐性成本约等于迁移本身工时的 1.5 到 2 倍,主要花在流程重规范化和历史口径清理上,做预算时不要只看许可费用。

进度跟踪进展全流程:跨部门团队效率提升与一文讲清

4. 跨国协作或强合规场景

如果涉及数据出境限制,私有化部署是必选项而不是加分项。这时评估平台要看三点:审计日志完整性、权限颗粒度(能否做到按项目甚至按字段授权)、以及离线环境下的集成能力(与内网的 CI/CD、IM 系统打通)。这三点不达标,流程设计再好也落不了地。

六、不同情况下的取舍:没有完美的方案,只有匹配的方案

1. 精细跟踪 vs 轻量跟踪

跟踪越细,偏差发现越早,但一线维护成本越高。我的判断线是:任务工期超过两周的必须拆,短于两天的不要强行拆。宁可让管理层接受“迭代内部靠团队自组织”,也不要用微观粒度摧毁一线的信任。

2. 自动化 vs 人工确认

自动化规则能消灭催办人力,但状态自动流转可能掩盖真实的业务判断。我的取舍原则是:低风险、可逆的状态流转交给自动化(如超期提醒、抄送升级);高风险、不可逆的节点(如版本发布、范围冻结)必须人工确认,哪怕慢一点。

3. SaaS 快速验证 vs 私有化一步到位

SaaS 的优势是两周内可用、总拥有成本低;私有化的优势是数据可控、深度定制。对于 100 人以下团队,我的建议是先 SaaS 后迁移;对于有明确合规要求和 400 人以上组织,直接私有化,因为二次迁移的组织成本高于首次部署成本。需要提醒的是,私有化部署的隐性成本在后续版本升级的运维投入,选型时要问清楚厂商的升级支持方式和频率。

4. 数据透明 vs 数据保护

全员透明能减少信息寻租,但也会让某些探索性项目的进度暴露过早、被过早质疑。我的折中方案是:常规项目全员透明,探索性项目设置独立工作区和受限可见范围,但里程碑层仍然向上透明,团队可以保护过程,不能隐瞒结果。

进度跟踪进展全流程:跨部门团队效率提升与一文讲清

5. 国产替代 vs 维持现有工具

维持现状的最大成本不是许可费,是持续的信息割裂和本地化支持缺位。替代的最大风险是迁移期数据混乱和流程退化。我的建议是:如果现有工具的服务与合规风险可控,不必为替代而替代;如果已经出现数据出境压力、本地支持响应慢、跨部门场景撑不住三者中的两项,替代窗口就是现在,且要选择有成熟迁移路径的平台,把切换风险压在一个迭代周期内。

七、写在最后:进度跟踪的下一步

复盘全文,我最想留给读者一个反直觉的观点:进度跟踪体系的天花板,不是工具能力,而是管理层对数据的消费方式。当管理层坚持从系统读数、用异常清单开会、用趋势而不是单点做判断时,一线的数据质量会自我修复;反过来,任何工具都救不了一个“会上要数、会下不信数”的组织。

具体的下一步,我建议分三步走。第一步,本周内把你们当前项目里的跨部门依赖列出来,检查有多少有书面约定日期和验收标准,这个比例大概率会吓到你。第二步,在现有工具里把最少必要六字段落下去,跑两周,把“最近更新时间”纳入周会异常清单。第三步,如果你们在 100 人以上规模、面临国产化替代或 Jira 迁移,认真评估 PingCode 这类支持私有化部署、有平滑迁移路径的平台,用两周试点验证字段口径和依赖卡机制,再决定全面推广。

进度跟踪做得好的组织,会议越来越短,数据越来越真,决策越来越快。它不神奇,只是把“口头承诺”升级成了“信息契约”。这套契约,任何一个团队都可以从下周一开始签署。

常见问题解答(FAQ)

1. 进度跟踪的全流程具体包括哪些环节?

我在带一个跨部门项目时,发现大家对“进度跟踪到底要跟踪什么”理解不一致,有人只看任务完成度,有人还看资源和风险。想知道一套完整的进度跟踪流程应该拆成哪几步?

完整流程一般分五步:一是任务拆解与责任人确认,把目标拆到可验收的任务颗粒;二是设定里程碑和节点时间,明确每个阶段的交付物;三是定期收集进度数据,常见频率是每日站会同步状态、每周更新整体进度;四是对比计划与实际,识别偏差和阻塞点;五是偏差处理与复盘,超过阈值的偏差要启动调整或升级机制。

判断口径是否完整的标准是:任何一项偏差都能追溯到具体任务、责任人和影响范围。

2. 跨部门团队的进度信息不对称,怎么解决?

我是产品经理,项目涉及研发、测试、市场三个部门,每周开会大家口径都不一样,研发说快完成了,测试那边还卡着环境问题,最后交付一拖再拖。这种信息不对称有什么实际可行的解法?

核心是统一信息源和统一口径。做法上:建立一个所有部门共同维护的进度看板,任务状态用统一的定义(如“进行中”“待验收”“已完成”必须有明确判定标准);关键状态变更由责任人主动更新,而不是靠会上口头汇报;每周例会只讨论偏差和阻塞项,不复述正常进展。

判断是否有效的标准是:任何一个部门的人在任意时间点查看看板,得到的信息都是一致的,会前不再需要额外对齐。

3. 进度偏差多大时需要上报或调整计划?

我经常纠结这个问题:任务延期一两天要不要惊动领导?不报吧,最后延期两周收不了场;报早了吧,又显得小题大做。有没有一个客观的判断标准?

可以设两级阈值:单个任务延期但里程碑不受影响,记入周报风险栏即可,不必升级;当关键路径上的任务延期、或延期会导致里程碑漂移超过项目总周期的5%-10%时,必须当天上报并给出调整方案。判断依据看三个指标:是否在关键路径上、是否影响外部承诺(如客户交付日)、偏差是否连续两期在扩大。

三个条件命中任意一个就该升级,不要等。

4. 如何衡量进度跟踪这件事本身带来的效率提升?

我们引入了进度跟踪机制后,老板问“这套流程到底有没有用”,我只能说感觉协作顺了一点,拿不出数据。进度跟踪的收益应该用什么数据口径来衡量?

常用四个口径:一是里程碑准时达成率,对比实施前后各3个月的数据;二是需求或任务的平均交付周期,从开始到验收的时长变化;三是阻塞问题的平均解决时长,衡量信息流通效率;四是例会时长和会议数量的下降幅度,衡量沟通成本。建议取至少一个季度、同一类型项目的数据做前后对比,单次项目的波动参考意义不大。

如果准时达成率提升10个百分点以上,就可以认为机制有效。

核心关键词

读者评论

郑
郑安琪

依赖卡要求验收标准这点很实用,不过实际协作里标准有时要边做边定,建议也留出变更记录,不然卡片建完还是可能反复确认。

杨
杨宇轩

这组前后数据有参考价值,但样本是同一批项目,且上线期间流程也一起调整了,效果未必都来自工具,推广到其他团队还得看项目类型。

谭
谭婉清

周会只看异常清单确实能省时间,不过如果一线更新需要重复录入,负担还是会回来。最好先确认任务状态能否从现有工作流自动带出。

文章包含AI辅助创作:进度跟踪进展全流程:跨部门团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609435

赞 (0)
飞飞飞飞
动态实操方法:跨部门团队提升进度跟踪效率的效率提升方法与模板
上一篇 32分钟前
进度日志最佳实践:跨部门团队进度跟踪效率提升,常见问题
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
