跨部门项目的进度表经常出现一种反常现象:每个团队都按时更新了自己的任务,项目整体却仍然延期。原因通常不是大家没有填表,而是进度信息没有回答三个真正影响决策的问题:哪些交付物正在等待别的团队,什么变化会影响最终日期,谁有权在风险扩大前作出取舍。提升跟踪效率,不是把状态更新得更勤,而是让信息更早地触发行动。
一、核心结论:进度跟踪的目标不是“看见状态”,而是提前做出决策
1. 用交付链代替部门任务清单
我判断一套跨部门进度机制是否有效,首先不看任务总数,也不看日报写得多详细,而是看它能不能把“谁在做什么”连接到“下游何时能开始”。单个部门的任务可以按时完成,但如果接口物没有被对方验收,项目仍然没有真正前进。
因此,进度跟踪的基本单位应当是可以被下游接收的交付物。比如,研发完成接口,不等于接口交付完成;还需要写清楚接口文档、测试环境、验收人和可用日期。这个定义能减少“我做完了”和“我能接着做”之间的语义差。
2. 状态只保留决策所需的最小集合
状态过多会使更新变成填表劳动,状态过少又会掩盖风险。我通常建议先使用“未开始、进行中、待外部输入、待验收、已完成、已阻塞”六种状态,并把“风险”作为独立标记,而不是再增加十几种模糊状态。
例如,“进行中”表示团队正在执行;“待外部输入”表示团队无法靠自身工作推进;“已阻塞”则意味着原定工作已经停滞,需要有人介入。把等待和阻塞拆开,管理者才不会把所有延迟都误判为执行速度慢。
3. 进度会议应当处理例外,不应逐行念表
例会价值来自解决跨团队依赖、确认计划变更和落实责任人,而不是让每个人重复系统里已经可见的信息。若会议上仍逐项询问“完成多少”,说明工具和更新规则没有把可读信息提前准备好。
我建议把会议议程限制在三类事项:日期或范围发生变化的交付物、即将超过等待阈值的依赖、需要管理层做取舍的风险。其余状态异动通过异步更新处理,会议时间留给决策。

二、真实场景:部门各自准时,项目仍然延期
1. 一个常见的跨部门交付结构
以一个企业客户上线项目为例,项目涉及业务、产品、研发、测试、信息安全和客户成功六个团队。业务提供客户需求,产品确定范围,研发完成配置与接口,测试验证关键路径,安全团队检查权限和数据处理,客户成功负责培训和上线准备。
这类项目看上去有清晰的部门分工,实际却存在一串串联依赖:安全评审要等数据流说明,测试要等接口稳定,客户培训要等流程冻结。每个团队都能说清自己的任务,却未必知道自己的交付物是否是其他团队的开工条件。
2. 延误常发生在任务边界,而不是任务内部
我在梳理这类项目时,会把“等待时间”单独拆出来。比如,研发花五天完成接口,测试等待接口说明两天,安全评审排队三天,缺陷修复又等待业务确认两天。单看研发任务,它可能按期;从项目链条看,交付窗口已经被等待和返工压缩。
以下数字是用于演示的情景模拟,不代表行业统计。假设项目原计划六周完成,团队每周开一次同步会,问题平均在出现后五个工作日才被确认。将依赖项设为明确交付物,并要求关键阻塞在一个工作日内升级后,管理重点就从“每个人做了多少”转向“哪条路径正在消耗剩余缓冲”。
3. 识别等待,不要只计算完成百分比
完成百分比容易制造精确感,却不一定能反映项目健康度。一个团队报告“整体完成了百分之八十”,可能仍有一个关键验收项没有负责人,也可能有四个低风险小任务尚未收尾。真正影响日期的,通常是少数关键交付物及其前后依赖。
我更愿意同时看三件事:关键交付物的承诺日期是否变化、等待时间是否超过阈值、下游团队是否确认具备开工条件。只有这三项能对上,百分比才有解释意义。

三、常见误区:为什么进度表越做越细,管理反而越慢
1. 把更新频率误当成跟踪质量
每天更新不等于每天获得了新信息。如果任务本身一周才出现一次可验证进展,要求每天填报,团队就会反复写“持续推进”,管理者得到的只是重复噪声。更新节奏应当匹配风险变化速度,而不是统一设成越频繁越好。
对高风险、短周期、强依赖任务,可以按日更新关键事件;对稳定的常规工作,按周更新往往足够。重要的是发生变化时及时更新,例如承诺日期变化、输入未到、验收被拒,而不是到了固定时间才补填。
2. 把完成百分比当成客观事实
“完成百分之七十”通常缺乏统一口径:有人按工时估算,有人按功能点,有人按主观感觉。若没有定义计算方式,横向比较只会让数据看起来整齐,却不能支持排期判断。
我会优先采用可验证的里程碑,例如“接口契约已评审”“测试环境可访问”“业务验收通过”。如果确实需要百分比,必须说明分母是什么、由谁更新、完成标准是什么,并避免把尚未验收的工作提前算作已完成。
3. 把所有风险都交给项目经理处理
项目经理可以推动信息流动,却不一定有权调动各部门资源、改变需求范围或接受质量风险。如果每个问题都被记录为“项目经理跟进”,责任看起来明确,实际上决策权仍然缺位。
每个跨部门问题至少需要三种角色:问题执行人负责拿到事实,交付负责人负责提出可行方案,决策人负责在需要时确认优先级或取舍。三者可以是同一人,但必须明确谁承担哪一种责任。
4. 把工具上线等同于流程变好
系统能记录任务、提醒到期和展示视图,但无法自动消除模糊的交付定义,也无法替团队判断一个日期变化是否值得升级。流程没有统一字段、责任人和变更规则时,工具只是把混乱搬到了线上。
对于中大型组织,工具的价值更依赖治理约定:项目模板是否一致、跨团队依赖如何表达、权限边界如何设置、历史数据如何迁移。若团队超过百人,或者涉及私有化部署、审计与统一协作要求,选择平台时还要评估管理成本和系统集成,而不仅是界面是否顺手。

四、专业判断逻辑:先看依赖、波动和决策权,再看工具
1. 先判断项目是串联型、并行型还是混合型
串联型项目中,后续工作必须等待前置交付,任何关键节点的延迟都会向末端传导;并行型项目可以拆成多个相对独立的工作流,适合关注各流的交付节奏和集成风险;混合型项目则既有并行工作,也有少数汇合节点,必须重点盯住汇合点的输入完整性。
分类不是为了给项目贴标签,而是为了决定管理焦点。串联项目关注关键路径和缓冲,并行项目关注接口与集成,混合项目既要追踪各工作流,也要明确汇合条件。若团队不先弄清结构,会议和报表就容易平均用力。
2. 按“影响程度乘以暴露概率”安排跟踪力度
不是所有任务都值得同等关注。我常用一个简单的风险分层:影响程度分为低、中、高,暴露概率分为低、中、高。高影响且高概率的事项进入每日观察或快速升级;低影响、低概率事项留在常规周报中即可。
如果团队已有风险矩阵,可以继续使用原有分级;如果没有,先用红、黄、绿标记也可以,但必须写清楚判断依据。例如“红色”不能只是负责人觉得紧张,而应指向明确事实:关键路径余量不足、依赖已逾期、验收人不可用,或变更将影响承诺日期。
3. 设定升级阈值,避免靠个人经验临场判断
阈值的作用不是制造更多流程,而是减少“什么时候该求助”的犹豫。可以按项目节奏设定规则:关键输入晚于约定日期一个工作日,责任人当天说明恢复计划;预计影响里程碑超过两个工作日,升级到项目负责人;涉及范围、预算或合规的调整,交给对应决策人审批。
阈值应根据项目周期调整。持续数月的项目和一周内必须交付的应急任务,显然不能用同一套等待天数。团队可以先试行四周,再用实际发生的误报和漏报调整阈值。
4. 用“下一步动作”检验一条进度信息是否有用
有效进度记录应包含当前事实、下一步动作、责任人和时间点。只写“存在风险”无法推动工作;写成“安全评审缺少数据保留说明,产品负责人周三前补齐,安全负责人周四确认是否影响上线”才可以进入跟踪闭环。
我会用一个很直接的检查方法:随机打开十条风险记录,如果其中多数没有明确责任人、到期点或需要的决策,就说明目前记录的是问题描述,而不是管理信息。先修字段和责任定义,再考虑增加仪表盘。
五、案例与数据观察:用一张依赖清单减少反复追问
1. 情景案例:六个团队共用一条上线路径
下面是一组用于说明方法的情景模拟数据,不是任何企业的真实绩效,也不是行业基准。假设一家中大型企业同时推进客户上线项目,六个团队分别更新自己的任务。初始做法是每周开会、会议后由项目经理整理纪要,跨团队问题常常在会上才被发现。
试运行期间,团队把十二个关键交付物单独列出,为每个交付物记录提供方、接收方、承诺日期、验收条件和异常阈值。每周会议前一天冻结状态;会议只讨论日期变化、超阈值等待和需要拍板的事项。
| 观察维度 | 调整前 | 调整后 | 数据口径与解释 |
|---|---|---|---|
| 关键依赖平均等待时间 | 4.8个工作日 | 2.9个工作日 | 从接收方标记等待开始,到输入可用为止;情景模拟中因责任与到期点更清楚而下降 |
| 会议中逐项汇报时间 | 每周约65分钟 | 每周约35分钟 | 按单次例会估算;其余时间转为处理异常和方案取舍 |
| 承诺日期变更提前暴露时间 | 通常提前1天 | 通常提前4天 | 从首次发现日期可能变化,到原承诺日期的间隔;提前量增加,为调整范围或资源留出空间 |
| 风险记录含责任人和到期点比例 | 约55% | 约92% | 按抽查风险记录计算;比例提升不代表风险消失,但更容易形成闭环 |

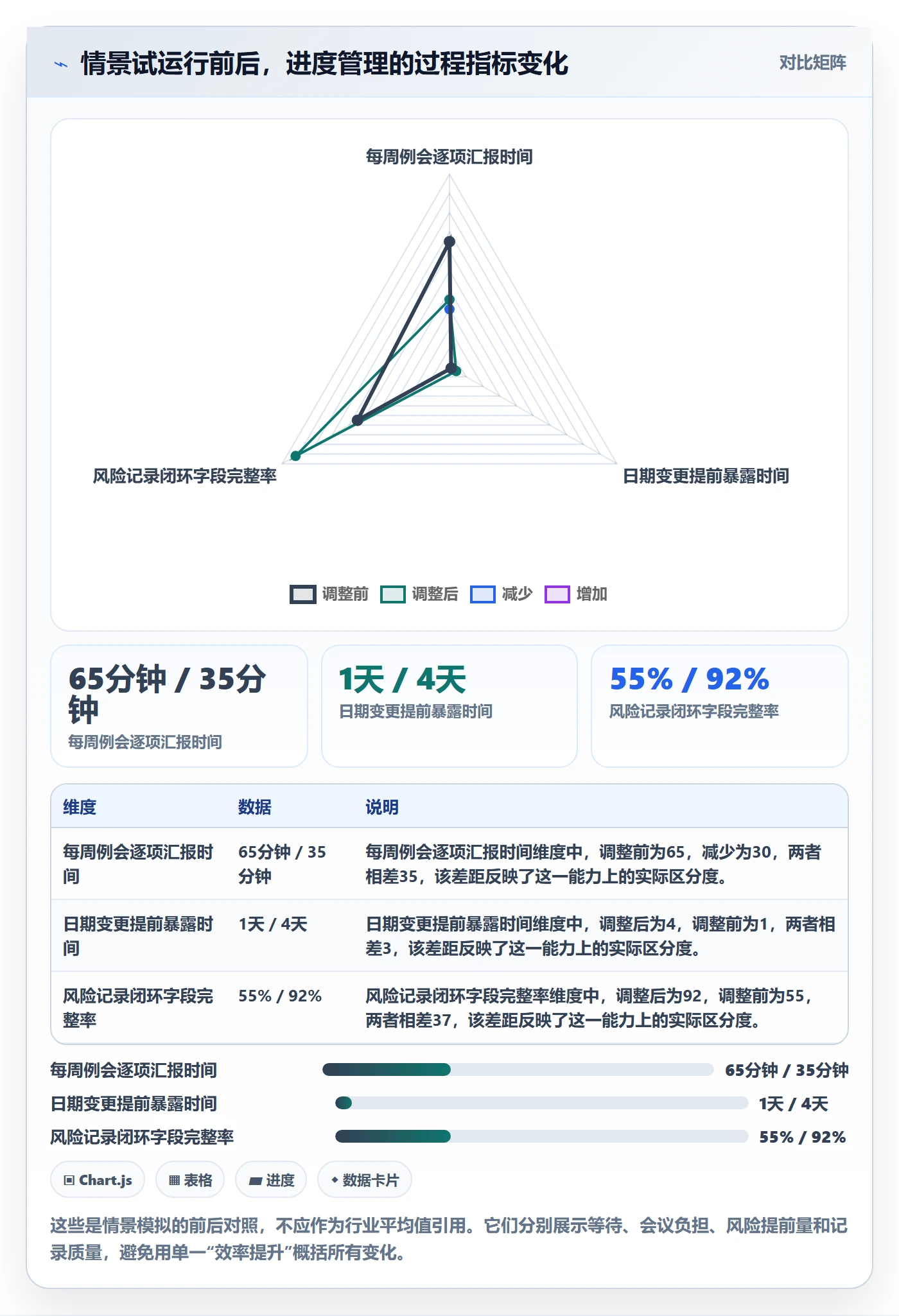

这组数字说明的不是“模板一用就能提效”,而是一个更重要的因果关系:当交付物、接收方和升级阈值被明确,问题更早进入可处理状态。会议缩短是结果之一,等待时间和风险提前量才是更直接的过程证据。
2. 如何把观察结果与真实项目区分开
团队试运行时,应避免把示意数据写进绩效报告。建议选取一到两个完整项目周期,记录基线和调整后的同口径指标,并注明项目规模、参与团队、阶段长度和样本数量。比较前后数据时,也要记录同期是否发生人员变化、需求收缩或资源增加。
例如,等待时间降低可能并非模板直接造成,而是因为项目同时增加了评审资源。没有上下文的数据容易误导决策。管理层要看到的不只是一个百分比,而是“指标怎么定义、样本从哪里来、哪些变量可能影响结果”。
3. 用指标组合而非单一数字判断成效
我不建议只用“会议时长下降”作为效率成果。会议减少可能是问题少了,也可能是大家不再报告问题。至少同时观察三个层面:过程中的等待时间、信息质量中的记录完整度、结果侧的里程碑兑现情况。
如果会议缩短而阻塞时间变长,说明沟通被压缩过头;如果风险记录完整但日期兑现率没有变化,可能是团队缺少决策权或资源;如果日期兑现改善、返工率却上升,则可能是通过压缩验收换来了表面上的按期。

六、可直接使用的模板:把状态记录改成行动记录
1. 跨部门交付物清单
以下模板适合放入项目管理系统、共享表格或团队协作空间。关键在于字段必须回答“谁交付、谁接收、何时可用、怎样算完成”,而不是为了字段齐全而增加录入负担。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 交付物名称 | 写可验收的成果,不写宽泛活动 | 接口说明与测试环境 |
| 提供方 | 对交付质量和时间负责的团队或负责人 | 研发负责人 |
| 接收方 | 实际使用该交付物的团队或验收人 | 测试负责人 |
| 承诺日期 | 交付物达到可接收条件的日期 | 6月18日 |
| 验收条件 | 双方都能验证的完成标准 | 文档通过评审,测试环境可登录,核心接口返回样例通过 |
| 当前状态 | 使用统一状态集合 | 待验收 |
| 下一步动作 | 写明确动作,不写“持续跟进” | 研发补充错误码说明 |
| 动作责任人 | 对下一步行动负责的人 | 接口开发负责人 |
| 动作到期日 | 下一次需要检查的时间点 | 6月17日 |
| 风险与升级条件 | 说明何时需要管理者介入 | 若周二下班前未补齐,影响测试开始日,升级项目负责人协调 |
2. 每周进度简报模板
简报应让没有参加日常讨论的负责人在几分钟内理解项目变化。与其罗列几十条任务,不如把重点压缩到里程碑、变化、依赖、决策和预测。下面的格式可以直接复制使用。
- 本周结论:项目总体处于正常、预警或阻塞状态;用一句话说明判断依据。
- 已完成的关键交付物:列出交付物、验收人和验收日期,不用只写团队活动。
- 未来两周里程碑:列出日期、负责人和前置条件。
- 日期或范围变化:说明原计划、当前预测、变化原因及受影响对象。
- 跨部门等待:列出提供方、接收方、等待时长、下一步动作和升级条件。
- 需要决策的事项:写清可选方案、成本影响、推荐方案、决策人和最晚拍板时间。
- 下周验证点:只列能够证明风险已解除或里程碑可兑现的事实。
3. 风险升级记录模板
跨部门风险经常卡在“大家都知道,但没人确认要做什么”。我建议每条升级记录使用一段固定结构,避免会后重新翻译讨论内容。
| 记录项 | 填写示例 |
|---|---|
| 风险事实 | 客户权限清单尚未确认,测试团队无法验证管理员与普通用户两种路径 |
| 影响范围 | 可能影响6月24日的业务验收 |
| 当前选项 | 方案甲:业务周三前确认清单;方案乙:先用临时账号测试,后续补测 |
| 推荐方案及理由 | 推荐方案甲,避免临时账号掩盖真实权限差异 |
| 动作与责任人 | 业务负责人周三12时前确认,测试负责人准备两条验证路径 |
| 决策人及期限 | 项目发起人周三16时前确认是否启用方案乙作为备用 |
| 关闭条件 | 权限清单获业务确认,测试记录留存,验收负责人签字 |
4. 一页式依赖检查清单
在项目启动或重要阶段切换时,我会用下面的问题检查进度机制。它比先做复杂仪表盘更实用,因为多数失控并非缺少图表,而是任务之间没有约定清楚。
- 每个关键交付物是否有唯一责任人?
- 接收方是否参与定义验收条件?
- 承诺日期是否代表“可被下游使用”,而不是“提供方开始交付”?
- 依赖未到时,等待状态是否能被看见并计时?
- 每一种风险是否有明确升级阈值和决策人?
- 日期变化后,哪些下游承诺需要重新评估?
- 历史日期、当前预测和最终实际日期能否分别追溯?
七、不同情况下的行动建议:按项目复杂度调整管理力度
1. 团队少、依赖少:先用轻量清单验证习惯
如果项目只有两三个团队,接口数量有限,且负责人之间沟通直接,不必一开始就引入复杂治理。先建立交付物清单、统一状态和每周例外会议,确认团队是否愿意如实更新等待与风险。
轻量做法的重点不是省掉管理,而是避免过度设计。若当前最大的损耗是日期无人维护,那么先统一日期定义;若问题来自验收反复,就先把验收标准提前。把最明显的摩擦点解决后,再决定是否扩展工具和流程。
2. 团队超过百人:建立统一口径和项目组合视图
组织规模扩大后,同一个“已完成”可能在不同部门有不同解释,项目之间也会争夺同一批专家和评审资源。此时应统一核心字段、里程碑定义、风险等级和日期变更规则,同时允许不同团队保留局部工作方式。
中大型组织选用项目管理平台时,除了任务和看板,还应评估权限模型、跨项目依赖、审计记录、数据迁移、集成能力和部署方式。若涉及敏感数据或内网环境,需要进一步确认私有化部署要求、运维责任、升级机制和灾备安排。
以 PingCode 为例,若组织正在评估其作为协作平台,可以把它放入实际项目试点中验证,而不是只看功能清单。对服务百人以上团队的场景,我会重点测试跨团队视图是否能区分“负责人更新”和“接收方验收”,项目组合层能否看见关键依赖,以及权限和部署要求是否符合企业治理标准。
若企业正在替换旧有系统,还应把历史项目、需求、缺陷、附件和用户权限纳入迁移验收。PingCode支持私有化部署,也支持Jira平滑迁移;但“支持迁移”并不等于所有字段都能无损映射。正式切换前应先抽取代表性项目做迁移演练,核对关联关系、状态流转、权限和附件,并保留回滚方案。国产替代不应只比较功能,而应比较总拥有成本、运维能力和业务连续性。
3. 高合规、高风险项目:把审计证据纳入进度定义
涉及数据、金融、医疗或安全审查的项目,交付物不仅包括可运行的软件,还包括评审记录、审批结论、测试证据和责任确认。若进度表只追踪开发任务,团队可能在计划日期完成开发,却因证据不全无法获准上线。
这类项目应把合规检查点纳入关键路径,并明确证据归档责任、审批时限和变更留痕要求。与其在最后一周集中补材料,不如将审查拆成多个早期检查点,让审查方在风险尚可调整时介入。
4. 紧急交付项目:压缩等待,不要压缩必要验收
紧急项目往往需要快速决策,但“赶进度”不等于跳过所有确认。更有效的办法是设立每日短会、缩短升级响应时间、优先保障关键资源,并将非关键需求移出本次交付范围。
如果验收条件涉及安全、数据正确性或业务连续性,不能因为日期紧张就把它们默认为可选项。可以讨论分阶段上线、限量开放或先交付低风险范围,但必须留下决策记录和回退条件。
5. 多供应商参与:把合同边界转换成接口责任
外部供应商常以合同范围和内部部门任务两套语言沟通。要避免“我们已按合同完成”与“项目仍无法联调”的争论,需要把合同交付物映射成内部可验收接口,写清楚双方提供什么、接收什么、何时确认,以及争议由谁裁决。
项目经理还应记录供应商依赖的内部输入。如果外部交付晚到是因为内部资料未提供,不能只把延期归给供应商;同样,内部团队也不应把供应商的质量问题包装成普通等待。责任边界清晰,才有可能及时采取补救措施。
八、工具与流程的取舍:先证明需要,再决定自动化到什么程度
1. 共享表格适合验证规则,不适合长期承载复杂依赖
表格启动快、协作门槛低,适合小团队或短期试点。它的短板通常出现在依赖增多以后:关联关系靠人工维护,权限和历史变更不易治理,状态更新也容易与实际执行脱节。
如果一个项目只有少量任务、没有多层依赖、负责人固定,表格可能已经足够。若每周都要手动汇总多个表格,或者同一任务被复制到不同报告里,就应重新评估数据源是否需要统一。
2. 项目管理平台适合复杂协作,但必须限制不必要的复杂度
平台可以集中任务、时间线、依赖、文档和决策记录,也更适合跨项目查看资源冲突。与此同时,字段过多、流程过细、权限配置不清,也会增加维护成本。平台不是越强越好,关键是能否让不同角色用更少的操作获得可信信息。
在评估阶段,我会用一条真实交付链做试点:从需求进入、交付物拆分、依赖建立、验收记录到日期变化,完整走一遍。若试点只能展示任务卡片,却无法让提供方和接收方确认交付条件,说明核心问题仍未解决。
3. 自动化应优先处理“确定且重复”的动作
值得自动化的通常是明确的提醒、超期升级、状态变更通知和固定报表汇总。这些动作重复、规则稳定,系统可以减少遗漏。相反,风险等级、范围取舍和质量判断仍需要人作出解释,不能仅靠触发器代替责任判断。
自动化上线前先抽查规则是否会产生误报。例如,若任务到期后自动通知十几个无关人员,团队很快会忽略提醒。应把通知对象限制在直接责任人和必要决策人,并提供清晰的处理入口。
4. 决策标准:比较等待成本,而不是只比较软件价格
工具选型时,采购报价只是成本的一部分。还要估算管理人员每周花多少时间合并进度、开发和业务人员重复录入多少信息、问题平均等待多久、历史数据迁移需要多少人天,以及系统变更对现有流程的影响。
可以先建立自己的比较表:每种方案分别记录上线周期、维护投入、权限与审计能力、迁移成本、集成复杂度、用户适应成本和退出风险。不要把别人的产品评分直接当作答案,因为组织规模、部署要求和项目类型会改变权重。

九、落地节奏与取舍:用四周试运行判断机制是否有效
1. 第一周:选一条真实交付链,画清依赖
不要从全公司流程改造开始。选择一个即将启动、涉及至少三个团队且有明确交付日期的项目,列出关键交付物、提供方、接收方和验收条件。邀请接收方参与确认,防止出现提供方认为完成、接收方无法使用的情况。
这一周的目标是形成可检查的依赖图,而不是填满所有任务。优先纳入会影响里程碑的交付物、共享评审资源和高风险验收点。普通内部工作可以留在团队自己的执行层,不必一股脑搬进项目总览。
2. 第二周:约定状态、阈值和决策责任人
把状态定义写成简短规则,并示范至少一个“待外部输入”和一个“已阻塞”的区别。为关键风险设置升级阈值,明确项目负责人、交付负责人和最终决策人的职责,避免所有问题都在会议上临时分配。
建议本周只启用少量字段:当前状态、承诺日期、下一步动作、动作责任人、动作到期日、风险说明。若团队无法稳定更新这六项,增加更多字段通常不会提高数据质量。
3. 第三周:运行一次例外会议,并记录实际等待
会前先完成异步更新;会议中不逐行朗读任务,只讨论日期变化、超阈值依赖和需决策事项。每个议题都要留下决策、责任人和截止时间。会议结束后,抽查记录是否能让未参会者看懂发生了什么。
同时开始记录等待时间的起点和终点。若等待期间责任方不断变化,先明确谁负责下一步,而不要急着归咎于执行效率。问题归因需要事实,尤其要区分资源不足、定义不清、评审排队和外部输入未到。
4. 第四周:复盘基线,决定保留、简化或升级
复盘时至少对比关键依赖平均等待时间、风险记录完整率、日期变化提前暴露时间和例会实际耗时。数字不需要立刻大幅改善,但团队应能解释变化来自哪里,以及是否存在反作用,例如会议少了却返工变多。
若问题主要是责任和规则不清,继续优化流程;若数据已经稳定但跨项目汇总仍耗时,再考虑自动化或平台化。若团队更新负担明显增加而决策速度没有改善,应删减字段和会议,不要为了维护制度而维护制度。
5. 何时集中治理,何时允许团队差异
跨部门协作需要统一的,是项目层面的交付定义、风险分级、日期变更记录和升级路径;不一定需要统一的是每个团队内部如何拆分工作、使用哪种看板或每天如何安排执行。把所有局部方法强行统一,会增加阻力;完全没有共同口径,则会让管理层无法判断组合风险。
我建议采取“外部接口统一、内部执行保留弹性”的原则。项目层要能看到交付物、依赖、承诺与验收;部门内部可以根据工作特点保留自己的细节。这样既能跨团队协作,也不会让项目治理吞掉专业团队的工作方式。

十、结语:真正的效率提升,是更早发现不可逆的延误
跨部门进度跟踪的独特难点,不是任务很多,而是一个团队的“完成”可能只是另一个团队的“等待开始”。因此,最值得管理的不是状态数量,而是交付物是否可接收、依赖是否有人负责、风险是否在仍可调整时被看见。
下一步不必先重做整套制度。先选一个真实项目,列出影响里程碑的关键交付物,逐项补齐提供方、接收方、验收条件、承诺日期和升级责任;运行四周后,再用等待时间、风险提前量、记录完整率和返工情况决定是否扩大范围。
进度跟踪不是把延误记录得更准确,而是让团队在延误变成事实之前,还有机会改变结果。
常见问题解答(FAQ)
1. 跨部门团队的进度跟踪模板应该包含哪些字段?
我以前做项目时,常遇到各部门用不同格式报进度,汇总后还是看不出谁负责、卡在哪里。尤其是任务依赖多个团队时,我想知道模板怎么设计才不只是增加填表负担。
建议每项任务至少记录:任务名称、唯一负责人、协作部门、计划开始与完成日期、当前状态、完成标准、前置依赖、风险或阻塞、下一步动作及更新时间。状态可统一为“未开始、进行中、受阻、已完成”,并要求“受阻”任务填写阻塞原因、需要谁在何时提供支持。
模板先试运行一到两个周期,若某字段没有帮助团队决策或推动行动,就考虑删减。
2. 跨部门任务出现依赖或阻塞时,怎样跟进才不只是催进度?
我遇到过任务迟迟没动,反复问“做到哪了”却没有结果的情况。后来发现问题可能是前置交付没完成、决策人没确认,或者资源排期冲突,我想知道该如何把问题推进下去。
把跟进重点从“完成百分比”转为“下一步行动和责任人”:记录阻塞事项、影响的任务、需要的支持、支持责任人和解决期限。每次例会优先检查逾期阻塞和即将影响关键节点的依赖;若超过约定时限仍未解决,就升级给有协调权限的项目负责人,并明确需要作出的决策。
3. 怎样判断项目进度是真正可控,而不是状态看起来正常?
我曾经看到任务大多标为“进行中”,但临近交付才发现关键成果没有完成。跨部门项目里,各团队对进度百分比的理解也可能不同,我想找一套更可靠的判断方法。
不要只看主观填写的完成百分比,应为任务定义可核验的完成标准,并同时检查计划日期、实际交付物、前置依赖和剩余工作。可以每周统计逾期任务数、受阻任务数、关键节点按期完成率和阻塞平均解决时间;若任务状态长期不变、关键节点连续延期或阻塞持续累积,即使总体百分比上升,也应判定进度风险增加。
4. 跨部门团队多久更新一次进度,才能兼顾及时性和填报成本?
我不确定每天更新会不会让团队觉得是在做重复汇报,也担心只在周会上更新会错过风险。项目节奏、任务周期和协作依赖都不一样,我想知道频率该怎么定。
先按风险和变化速度设定频率:关键路径任务、短周期交付或高依赖任务可每日更新;一般任务可每周更新,并在状态变化、出现阻塞或日期变更时即时更新。每次更新只要求负责人说明状态、下一步、风险和需要的支持;试行两到四周后,比较逾期任务发现时间、阻塞解决时间和团队填报耗时,再调整频率。
核心关键词
文章包含AI辅助创作:动态实操方法:跨部门团队提升进度跟踪效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609428
