进度日志最常见的失败,不是成员忘了填,而是日志写得很勤、项目却仍然失控:每天都有“已完成、处理中、无风险”,到了里程碑才发现关键依赖没交付,延期原因也没人说得清。我的判断是,进度日志不该是日报的另一个名字,而应该是一套让团队尽早暴露偏差、明确下一步责任、留下可追溯证据的协作机制。本文从项目成员实际填写和项目负责人实际使用两个角度,拆解怎样把进度跟踪做成低负担、可验证、能触发行动的流程。
一、先讲核心结论:日志不是汇报,而是偏差预警
1. 一条有效日志必须回答三个问题
成员写完日志后,负责人应能在一分钟内看明白三件事:原计划是什么、实际发生了什么、接下来由谁在什么时候完成什么。缺少其中任何一项,日志就很难支持判断。
例如,“接口开发中”只是状态,不是进度证据;“订单查询接口已完成字段校验和分页,联调阻塞在测试环境缺少脱敏数据,今天由李某提交样例申请,预计周三 15:00 恢复联调”才包含完成范围、阻塞原因、责任人和下一步时间。
我会把进度日志定义为一条可验证的工作记录,而不是一段工作感想。它不追求每天写得多,而是追求发生变化时能留下证据;计划没有变化时,也要能判断“没有变化”是否合理。
2. 先追求可行动,再追求信息完整
不少团队一开始就设计十几个字段,要求成员填写工时、百分比、风险等级、任务说明、问题分类、关联需求、预计完成时间等。结果是填写时间变长,成员开始复制昨天内容,负责人得到大量字段,却仍不知道该找谁解决问题。
落地初期建议把必填内容控制在四项:本期承诺、实际结果、偏差或阻塞、下一步责任与时间。任务链接、附件、工时等信息按工作场景选填。字段不是越多越专业,只有能改变判断或推动行动的字段才值得保留。
3. 让异常进入管理视野,而不是让所有内容都进入日报
进度管理的关键不在于每天阅读每个人的文字,而在于尽早识别计划偏差。对稳定、低依赖的任务,简短记录甚至自动同步即可;对关键路径、跨团队依赖和高不确定性任务,则需要更高频的更新和明确的升级规则。
我通常用“基线,实际,预测”三者判断项目:基线是团队承诺过的节点,实际是有证据的完成情况,预测是按当前条件推算出的完成时间。日志的价值,主要体现在预测开始偏离基线时,而不是项目结束后回忆发生过什么。

二、背景和真实场景:成员写了日志,负责人仍然看不出风险
1. 典型场景:每个人都在更新,关键依赖却没人跟

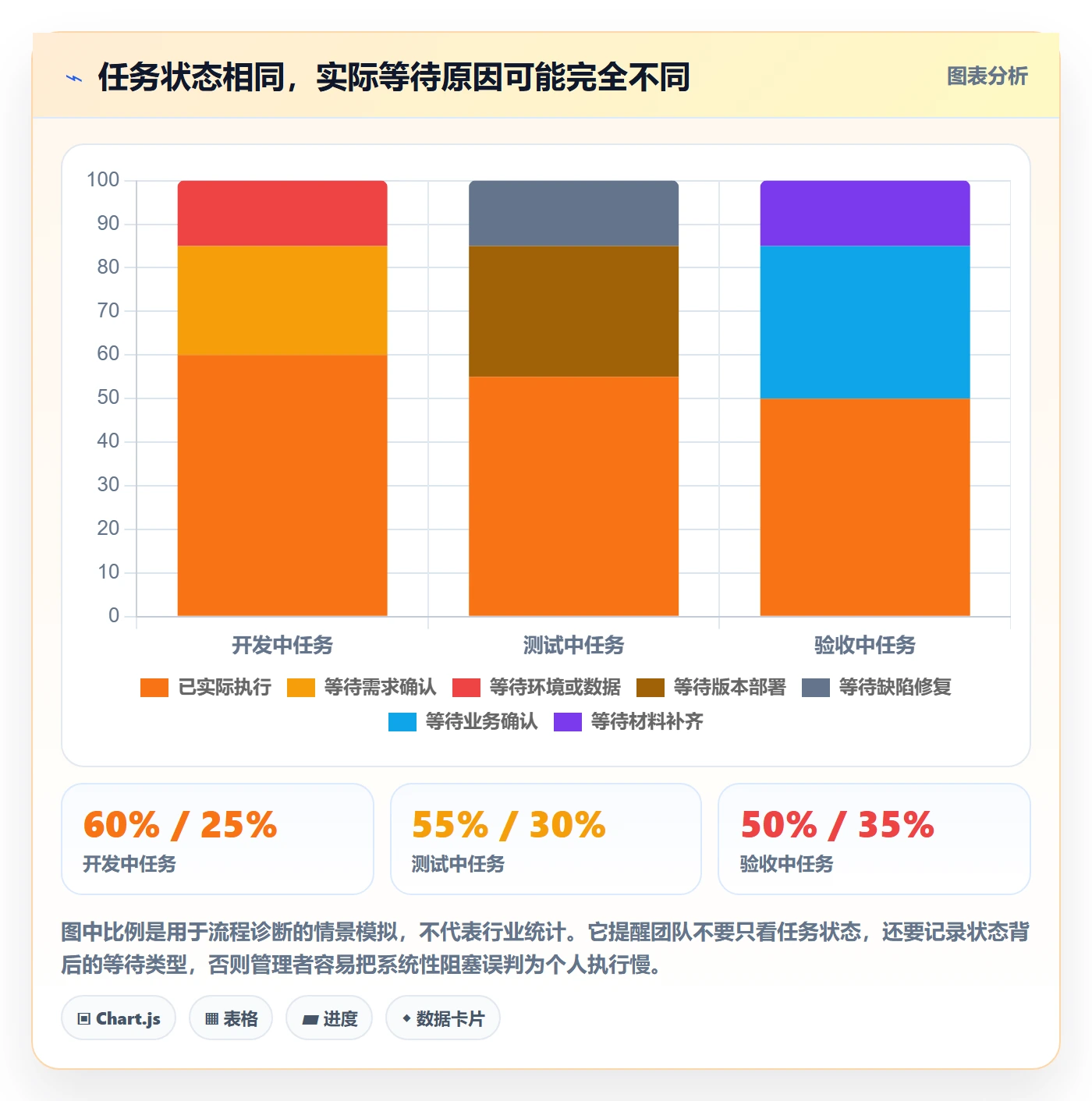

以一个包含产品、开发、测试和运营的版本交付为例:产品需求已评审,开发拆分了接口和页面任务,测试计划也排了日期。项目看板上的任务大多显示“进行中”,成员每天补充一句进度。表面上更新率很高,实际上测试环境账号尚未开通,接口字段也没有最终确认。
问题并非成员不负责,而是日志格式没有强制暴露依赖。开发写“接口开发 80%”,测试写“用例准备中”,两条记录都像是正常推进,但没有任何一条说明测试要等什么、由谁提供、最晚什么时候提供。等到联调时,团队才发现这些看似独立的任务其实串在同一条交付链上。
2. 进度百分比为什么容易误导
“完成 80%”通常没有统一口径。有人按代码量估算,有人按任务时间估算,有人把已经投入的努力当成完成度。对于设计、开发、数据迁移等不同工作,百分比更可能表达主观感受,而不是可验收成果。
我更建议成员优先写已完成的可检查产物,例如“完成 3 个接口中的 2 个,剩余接口等待字段确认”;如果团队确实需要百分比,就先规定计算依据,例如按验收条目、可交付子任务或工作量权重计算。没有共同口径时,精确到个位数的比例只是精确的错觉。
3. 不同项目对日志的需求并不相同
短周期、低依赖的个人任务,重点是确认承诺是否兑现;跨部门项目,重点是依赖、审批和等待时间;探索型工作,重点是试验假设、结果和下一次决策。把同一张日报模板强加给所有项目,往往会让简单任务变繁琐,让复杂任务仍然缺信息。
因此,开始设计流程前,先把项目按风险和协作复杂度分层。成员每天更新还是每周更新,不应由管理者的习惯决定,而应由偏差被发现后还有没有时间纠正来决定。

三、常见误区:为什么日志越写越多,管理效果反而越差
1. 把日志写成流水账
“上午开会,下午改代码,晚上回复消息”描述了时间经过,却没有说明交付变化。日志不是工作日记,除非时间分配本身是项目需要验证的内容,否则活动列表对进度判断帮助有限。
修正方法是从活动改写为结果:“完成用户权限接口的异常分支处理,新增 4 条自动化用例;未完成原因是权限规则待产品确认,下一步由产品负责人在周二 12:00 前给出结论。”如果没有可交付结果,就说明当前工作处于探索、等待或受阻状态,并写明验证动作。
2. 用“正常、无风险”掩盖不确定性
很多团队把“没有风险”当成默认选项,成员担心写出问题会被追责,于是把不确定性留在私聊里。到项目会上,风险第一次公开时往往已经成为延期事实。
管理者应明确区分“没有发现风险”和“确认没有风险”。前者表示信息不足,后者需要证据支持。比如依赖已由对方确认交付日期,才可以写成风险受控;只是在群里问过一次、尚未得到承诺,就仍然是待确认事项。
3. 把工时、完成率和绩效混为一谈
进度日志如果被成员理解为绩效打分依据,信息质量会迅速下降。成员会倾向于报喜不报忧、把任务切得过细,或者花时间证明自己很忙。工时记录可以用于容量规划和成本估算,但单独的工时投入不能证明成果,也不能直接解释任务为什么延期。
如果需要使用工时,应把它和任务范围、验收结果结合起来分析,并先说明用途、访问范围和保留周期。团队要传递的信号是:早报风险是负责任的行为,隐瞒风险才会增加项目损失。
4. 每日更新所有任务,却不处理逾期事项
如果任务已经连续三天逾期,系统每天提醒成员更新“处理中”,却没有触发负责人介入,那么提醒只是增加噪声。日志流程必须包含行动后果:逾期多久升级、谁负责处理、如何记录决策、何时回看结果。
不要把“更新率”当成唯一的流程指标。成员按时提交但没有有效信息,表面合规、实际无效。更值得关注的是阻塞是否及时暴露、责任是否明确、关键问题是否在承诺时间内关闭。

四、专业判断逻辑:用风险决定频率,用证据决定状态
1. 先识别哪些任务值得高频跟踪
不必让所有任务都按同一节奏更新。我会把任务按三个维度判断:是否在关键路径上、是否依赖其他团队、当前工作是否存在较高不确定性。三项中命中越多,越需要频繁更新和更严格的证据要求。
例如,独立完成的文案校对即使晚半天,通常不会改变整体交付;需要外部团队确认的数据接口,如果延迟一天就会压缩测试时间,就应纳入每日关注。跟踪频率的目标是争取纠偏时间,而不是制造“每天都有动作”的管理观感。
2. 用可验证证据定义完成
不同工作类型应采用不同完成证据。软件开发可以是代码合并、自动化测试通过或验收环境可访问;需求分析可以是评审通过的需求清单;运营准备可以是已发布的物料、已确认的排期或已完成的审批。
团队不需要把所有证据都塞进日志正文。可以在任务系统中关联交付物、文档或验收记录,让日志说明变化,把系统记录作为证据入口。这样既减少重复填写,也让后续复盘有据可查。

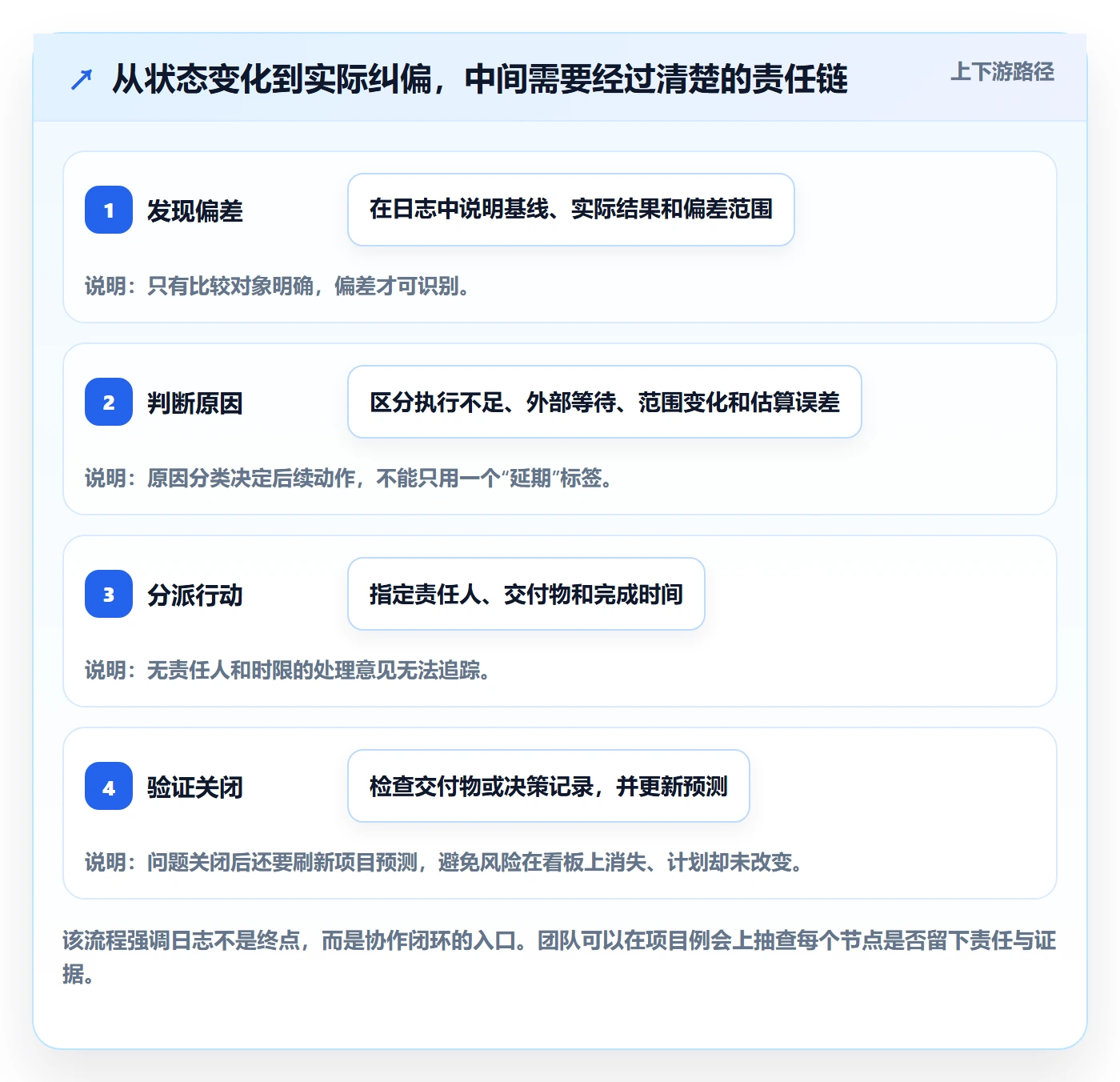

3. 将偏差分成可纠正、待决策和不可控三类
可纠正偏差通常能由任务负责人调整顺序、补充协作或缩小范围解决;待决策偏差需要产品、业务或管理者尽快做取舍;不可控因素则需要评估影响、准备替代方案,而不是无限期写“等待外部回复”。三类问题要进入不同处理路径。
当预测完成时间晚于基线时,日志不应只写“可能延期”,而应写清影响范围和可选方案:保持范围则需要延后几天;保持日期则需要删减哪部分范围;增加资源是否来得及,以及新增交接成本是否抵消收益。管理者需要的是可决策的信息,而不是单纯的警报。
4. 建立轻量升级阈值
项目可以从简单阈值开始,例如关键路径阻塞超过一个工作日、普通任务偏差超过两个工作日、依赖方没有在约定时间确认,就要求负责人查看并决定是否升级。阈值不是放之四海皆准的规定,应该根据项目节奏和纠偏窗口调整。
尤其要避免“所有黄色风险都升级到高层”。如果每个问题都被标成最高级,真正需要高层决策的事项就会被淹没。团队可以约定普通提醒、项目负责人介入、管理层决策三个层级,并明确每一级需要提供什么证据。

五、落地教程:项目成员如何写,负责人如何用
1. 第一步:确定更新对象,不要从写模板开始
先列出项目的里程碑、关键交付物和主要依赖,再决定哪些对象需要日志记录。一个可操作的粒度通常是团队确实能判断完成与否的任务,而不是每一次点击、每一段代码或每个小时的工作。
如果任务大到需要多人并行、状态无法一句话说明,就拆分成有独立验收标准的子任务;如果任务小到更新所花时间超过实际执行时间,就合并。拆分的依据是是否能单独验证、能否明确负责人、是否可能独立阻塞。
2. 第二步:写清基线和承诺时间
没有基线就无法区分正常波动和实际偏差。基线至少包括任务范围、负责人、计划完成日期、验收条件和必要依赖。计划日期一旦变更,应保留变更原因和批准记录,不要直接覆盖旧日期,否则复盘时看不到承诺是怎样变化的。
在不确定性较高的任务上,可以同时记录目标日期和区间估计,例如“目标周五完成,较大概率在周四至周一之间”。这样比给出看似精确、实际没有依据的单日承诺更诚实,也更有助于安排后续工作。
3. 第三步:成员按变化记录,而不是每天复制全文
成员更新时,先写本次周期内实际交付了什么,再写没有完成的部分和原因。若计划没有变化,可以只记录“本期无新增交付,原因是等待某项确认;下一次检查时间为周三 14:00”,不必把之前的背景再抄一遍。
推荐使用以下结构,字段可按团队习惯调整:
任务:订单查询接口
本期承诺:完成分页参数和错误码处理
实际结果:分页参数已合并,错误码处理待字段口径确认
偏差或阻塞:业务方尚未确认两种异常场景
下一步行动:产品负责人周二12:00前确认;开发负责人周二16:00前补齐实现
预计完成:周三
完成证据:代码合并记录、接口测试结果
4. 第四步:把阻塞写成可执行的问题
“被卡住了”还不是合格的阻塞记录。至少说明等待什么、向谁等待、何时发起请求、最晚需要什么时间得到结果,以及没有结果会影响哪个节点。若存在替代方案,也应简要写出启动条件。
例如,“等待测试环境权限”可以改为:“周一 10:00 已提交权限申请,环境管理员尚未确认;若周二 12:00 前未开通,将无法按原计划完成全量回归,建议先在临时环境验证核心路径。”这样负责人可以立即判断是催办、协调还是接受计划变更。

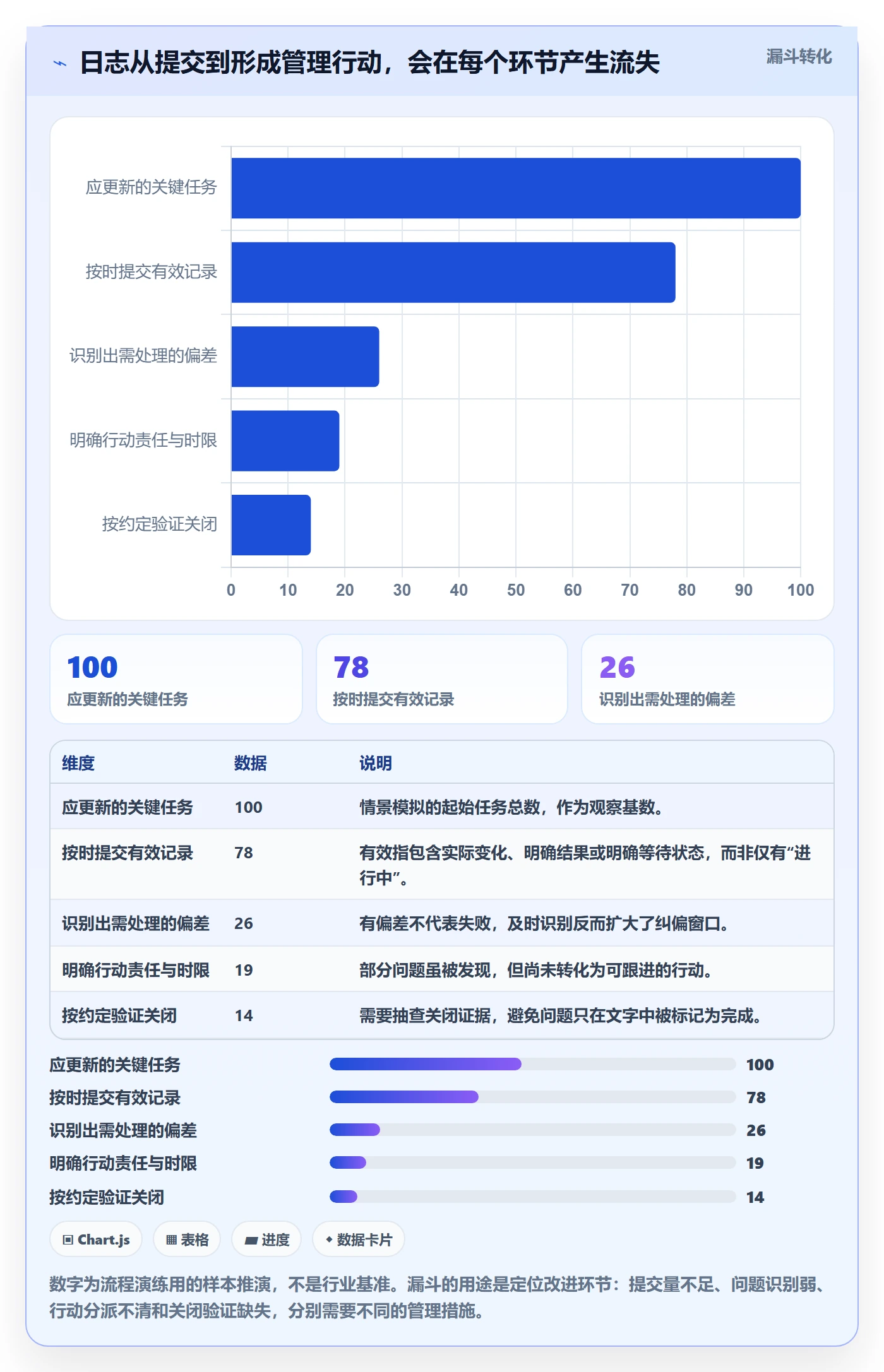

5. 第五步:负责人先看异常,再看文字细节
项目负责人可以每天先筛选逾期任务、关键依赖未确认、预测日期晚于基线、连续多次状态不变的事项。发现异常后,再打开具体日志核实证据,而不是从头阅读所有成员的日常描述。
阅读时重点问四个问题:计划有没有变、变化是否被批准、阻塞由谁处理、处理结果何时验证。若答案都明确,日志可以保持简短;若任何一个答案缺失,负责人要补的是管理动作,不是要求成员把文字写长。
6. 第六步:用每周复盘校准预测,不用会议重复读日志
周会不应变成逐人朗读日报。会前让系统或负责人汇总关键偏差,会议集中处理跨团队决策、范围取舍和资源冲突。普通任务只要证据齐全、风险受控,就不必占用所有人时间。
每周复盘还要比较预测与实际:哪些任务经常低估、哪些依赖反复延误、哪些工作类型需要预留验收时间。复盘的结果应改变下一轮估算、流程或资源安排,否则记录得再完整,也只是在保存历史。

六、具体案例与数据观察:一个版本交付如何把风险提前一周暴露
1. 情景说明:先声明哪些是示例,哪些是观察指标
下面用一个 8 周版本交付作为演示案例,团队约 24 人,包含产品、开发、测试和业务验收角色。数字是用于说明分析方法的情景模拟,不应理解为某个组织的真实业绩,也不代表行业平均水平。实际团队应从自己的任务系统和会议记录中提取基线、实际完成时间及阻塞时长。
项目原先以“任务完成率”做周报。第三周时,开发任务显示完成约六成,整体状态仍为绿色;但测试环境开通和业务规则确认两个依赖没有责任时限。改用结构化日志后,团队把这两项列为明确阻塞,并测算如果周四前不解决,回归测试将至少减少两个工作日。
2. 关键变化不是提交更多,而是风险更早浮出
团队没有要求所有人每天写长日报,而是对关键路径任务每日更新,对普通任务每两天更新一次,并要求所有状态变化附带产物或等待事项。周三的日志暴露出一个此前被“开发进行中”掩盖的问题:核心接口已完成,但验收用例依赖的字段规则尚未定稿。
项目负责人据此安排业务决策人当天确认字段范围,并把非核心字段放到后续迭代。这样做不是因为日志本身加快了编码,而是因为它缩短了从“问题已经存在”到“决策者知道问题”的时间。进度工具最有价值的改善,往往是减少等待和误判,而不是让人看起来更忙。
3. 用多个指标判断流程是否有效

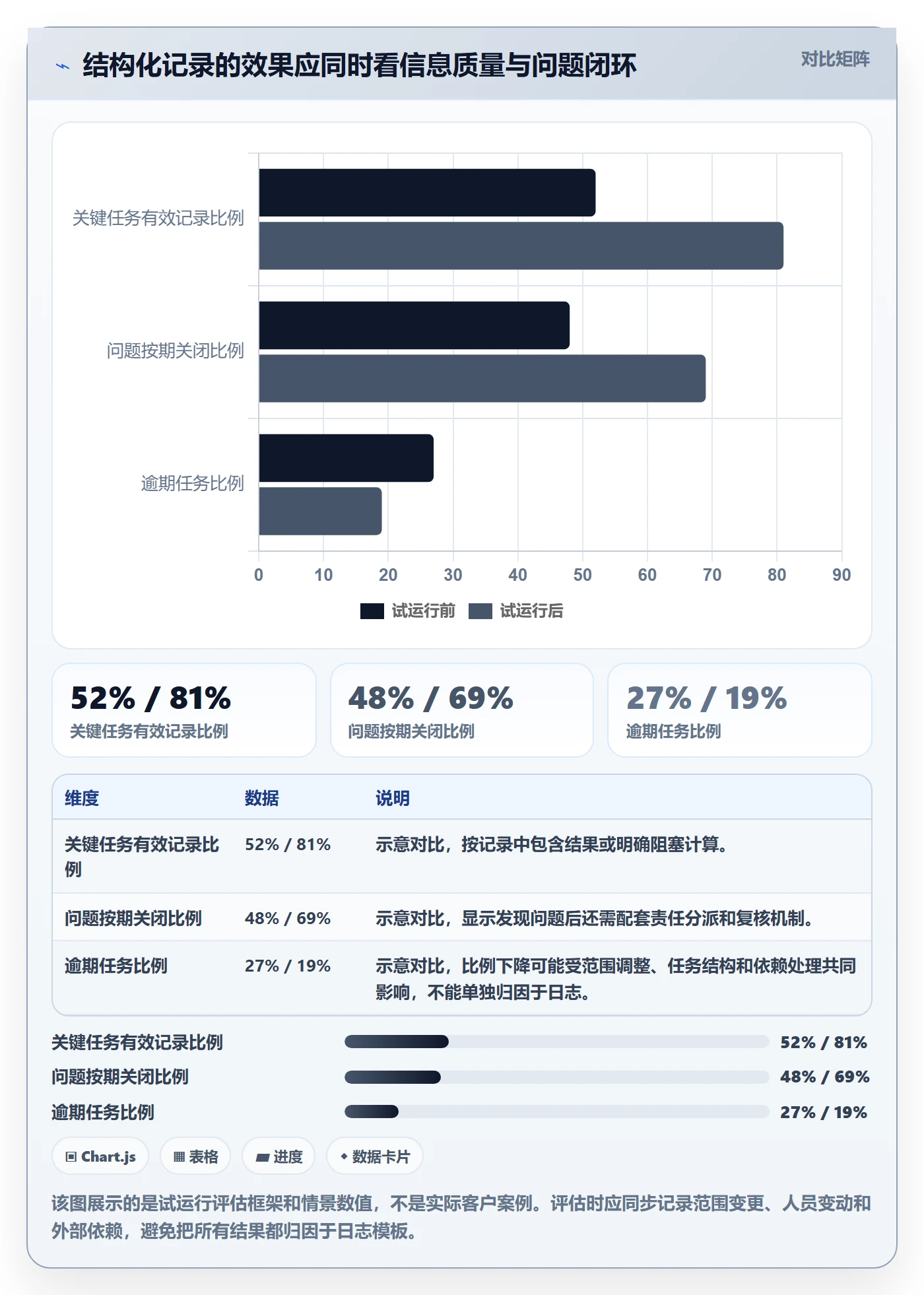

单看更新率容易得出“成员都填了,所以流程有效”的错误结论。更完整的观察至少包括:关键任务偏差发现时间、阻塞平均未处理时长、逾期任务比例、有效记录比例、问题按期关闭比例。要保证口径稳定,例如“偏差发现时间”是从阻塞首次发生到首次进入可见记录的工作时长,不是从负责人读到日志开始计算。
示例数据中,团队重点观察阻塞暴露时间和关闭时间,而不是比较谁的日志写得最多。两周试运行后,再抽样检查日志是否真正包含责任人、时限和证据链接。若提交率提高但关闭率没有改善,就应调整处理机制,而不是继续增加提醒频率。

七、工具与组织规模:什么时候用表格,什么时候用项目平台
1. 小团队可先用轻量表格,但要设定退出条件
十人以内、任务关联少、依赖关系清晰的团队,可以先用共享表格试运行。表格应有负责人、基线日期、状态、最近结果、阻塞责任人和下一步时间,并避免多人同时修改导致历史被覆盖。
当团队开始出现跨项目资源冲突、权限隔离需求、版本变更追溯困难、依赖关系无法维护,或者每周要花大量时间人工汇总时,表格的低门槛就会转化为隐性成本。此时不应只问“要不要换工具”,而应先明确需要管理的是任务关联、流程审批、权限审计还是多项目视图。
2. 中大型组织要把日志嵌入任务和交付流程
对 100 人以上、多个团队并行的组织,单独维护一份日志通常会产生双录:任务系统一份、周报一份、群聊又一份。合理做法是把日志和任务状态、交付物、缺陷、依赖及里程碑关联起来,让成员主要补充“变化和判断”,而不是重复抄写已有信息。
如果组织有数据合规、内部网络隔离或部署控制要求,选型时要核查部署方式、权限模型、审计记录、备份恢复和升级策略,而不是只看界面或字段数量。以 PingCode 为例,它面向中大型企业及 100 人以上组织,支持私有化部署,也提供 Jira 平滑迁移能力;是否适合某组织,仍应以本地部署验证、数据映射测试、权限评估和迁移演练结果为准。“国产替代不二选择”是产品定位层面的说法,具体采购决策不能只凭宣传语,应和实际需求、成本及迁移风险对照评估。
3. 迁移工具前先迁移规则和口径
从旧系统迁移任务,如果只搬标题、状态和负责人,旧有问题也会原样搬过去。迁移前要统一状态定义、完成证据、字段必填条件、权限范围和历史数据保留策略。尤其要检查旧系统里的“已完成”是否等于验收通过,避免新系统上线后出现数据看起来完整、口径实际上不一致。
建议先选一个小团队或一个版本做试点,验证任务关系、用户权限、通知规则、报表口径和历史附件。试点期间保留回退方案,确认负责人能独立完成配置和日常维护后,再扩大范围。平台功能多不等于流程成熟,流程是否可持续仍取决于组织能否保持规则一致。
八、不同情况下的行动建议与取舍
1. 如果项目周期短、任务少
用最少字段记录承诺、结果和阻塞即可,不必上复杂审批或全员每日更新。短项目最重要的是让任务负责人及时说清偏差,避免为了仪式感建立维护成本高于项目本身的机制。
取舍在于历史分析能力较弱,但流程简单、成员负担低。若项目结束后需要审计或复盘,再补充交付物链接和变更记录,而不是一开始就设计大型组织级流程。
2. 如果跨部门依赖多、等待时间长
为每个关键依赖指定提供方、接收方、约定日期、最晚决策时间和替代方案。日志重点不是每个人做了多少,而是依赖是否按约定到位、延迟会影响哪一个下游节点。
取舍是需要花时间协调责任边界,但这通常比反复开状态会更便宜。遇到责任边界模糊的事项,先升级决策机制,不要通过新增日志字段掩盖组织协作问题。
3. 如果探索性任务多、完成路径不确定
不要过早要求精确完成百分比。记录当前假设、已验证证据、被否定的路径、下一次实验及决策日期。探索项目的“进度”可能体现在风险被消除、假设被证伪或方案范围收敛,而不是传统意义上的任务数量增加。
取舍是短期看起来不如确定性任务整齐,但更能反映真实认知变化。负责人应给探索工作设置阶段性检查点,避免无限探索;每个检查点都要回答是否继续、缩小范围或停止。
4. 如果管理者要求增加日报字段
先问每个字段将触发什么决定。如果某字段既不影响风险判断,也不影响资源安排、验收或复盘,就不要作为必填项。可以先试行两周,观察填写耗时、有效信息比例和行动闭环率,再决定保留与否。
取舍是少字段可能无法满足所有分析需求,但可降低复制粘贴和机械填报。需要做组织级分析时,应优先考虑从任务、缺陷和交付记录自动汇总,而不是把数据采集工作全部转嫁给成员。
5. 如果团队已经有项目管理平台
先检查是否能关联任务、保存状态变化、标记阻塞、指定责任人、设置提醒和查看历史。能复用现有能力时,不要另建一套孤立日志;确实缺少关键能力,再比较配置、集成、权限和维护成本。
取舍在于平台配置需要治理,规则过度定制会增加升级和培训成本。选型时以真实项目跑通一个闭环为准:从成员更新、负责人识别、问题分派到证据关闭,整个过程都能被团队理解和维护,才算适用。

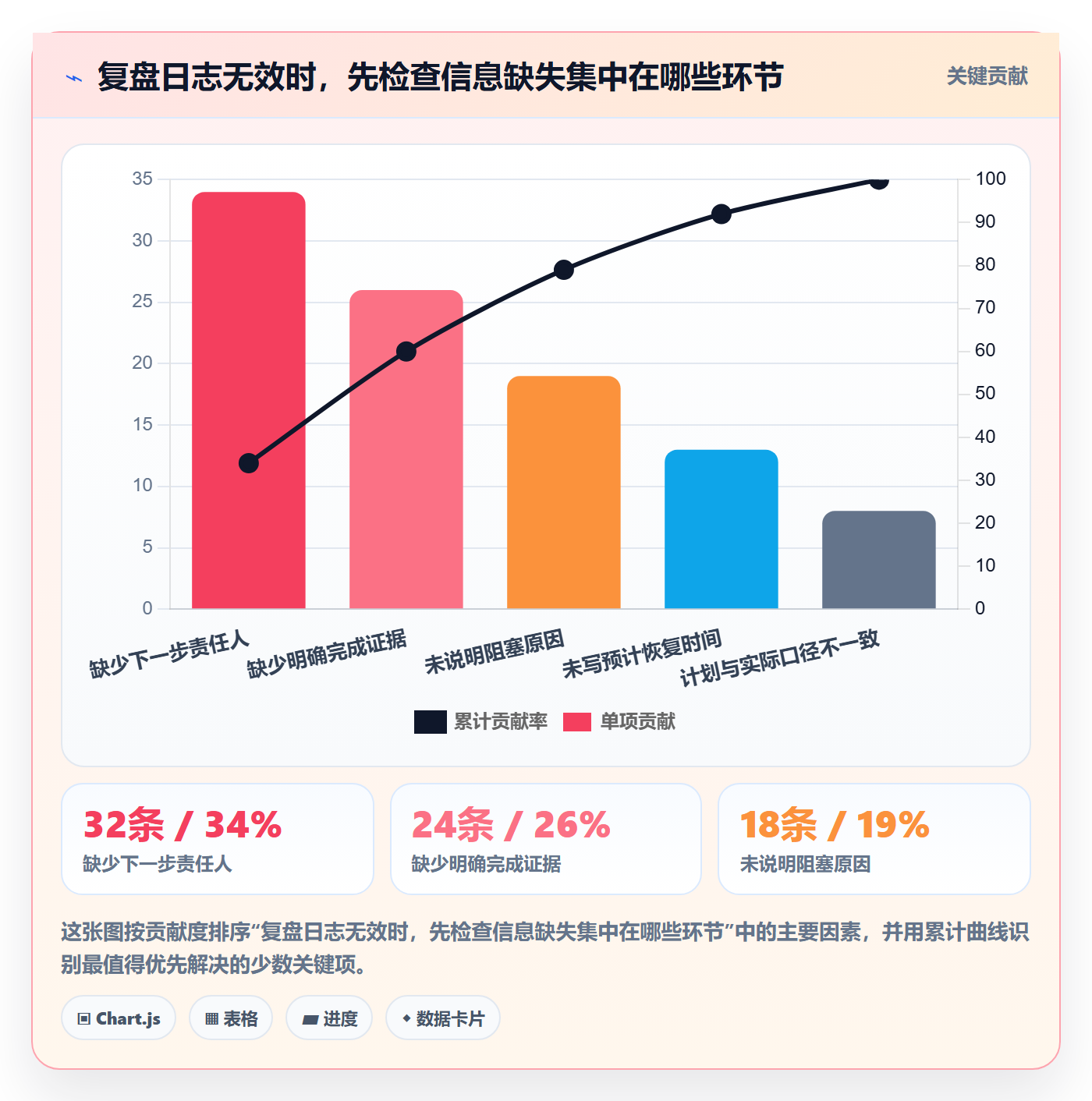

九、避坑检查清单:上线前后都要验证
1. 上线前检查
-
每个日志字段是否对应一种判断或行动?无法说明用途的字段应删除或改为选填。
-
关键任务是否有可验证的完成标准?只有状态名称、没有验收口径的任务需要先补定义。
-
阻塞是否要求责任人和处理时限?若没有,问题可能只被记录,不会被处理。
-
计划变更是否保留原基线和变更理由?直接覆盖日期会破坏后续复盘。
-
日志用途、可见范围和保留周期是否已向成员说明?不透明的绩效用途会诱发低质量填报。
2. 运行中检查
-
抽查最近十条关键任务日志,确认结果、偏差和下一步是否都能被第三方理解。
-
检查连续多次状态不变的任务,判断它是真正稳定推进,还是存在未公开的等待。
-
对逾期事项随机追踪关闭证据,不以状态改成“完成”作为唯一验收。
-
按月查看日志填写耗时和有效信息比例,若耗时上升而决策速度不变,应精简字段或改用自动采集。
-
复核预测与实际的差距,区分估算偏差、范围变化和外部等待,不能只用一个平均数评价团队。
3. 不要用一个指标评价整个机制
更新率高并不代表风险管理有效,逾期率低也可能是团队频繁修改基线。至少同时观察信息质量、问题发现速度、行动闭环和预测准确性,并结合项目规模、任务类型及外部依赖解释变化。
如果项目数量较少,不要急于做复杂统计。先用连续几个周期建立自己的基线,记录数据定义和范围变化,再判断趋势。没有稳定口径时,图表看起来精确,结论仍然可能不可靠。
十、总结:好日志的标志,是团队更早做出更好的决定
进度日志不是成员每天证明自己在工作,也不是管理者收集文字的工具。它的核心作用,是让计划与实际之间的偏差更早可见,让需要协调的问题找到明确责任人,让负责人能基于证据做范围、资源和时间取舍。
我的独特判断是:衡量日志质量,不要先问“写了多少”,要问“它让哪个决定提前发生了”。如果一条记录能让团队提前发现依赖未确认、阻止错误预测进入周报、或在延期前完成范围取舍,它就有价值;如果只是增加了一个每天必须填的文本框,字段再齐全也只是管理噪声。
下一步可以从一个正在执行的项目开始:选出 10 至 20 个关键任务,保留四个核心信息,本期承诺、实际结果、偏差或阻塞、下一步责任与时间;试运行两周,抽查有效记录比例、阻塞暴露时长和按期关闭比例。根据结果删掉无用字段、补上缺失的责任机制,再决定是否扩大到更多团队或迁移到更适合的项目平台。
常见问题解答(FAQ)
1. 项目进度日志应该记录哪些内容?
我以前只让成员写“进行中”或“已完成”,开会时才发现没人知道具体做了什么。我想把日志要求定得够清楚,又担心字段太多会让大家敷衍。
每条日志至少写清本期完成事项、当前状态、下一步计划、预计完成时间和阻塞问题;有风险时补充影响范围及需要谁协助。建议用具体产出描述进展,例如“完成接口联调并通过3项测试”,不要只写“持续开发”。字段先控制在5至6项,试运行一周后再根据团队反馈调整。
2. 项目成员多久更新一次进度日志比较合适?
我参与的项目有些任务一天就能完成,有些则要持续几周,统一要求每天更新似乎有点机械。我想知道怎样安排频率,既能及时发现偏差,也不让记录变成额外负担。
按项目节奏和任务风险设定频率:日常短周期任务可在每天收工前更新,跨周任务至少每周更新两次;关键路径任务或存在阻塞的任务应在状态变化时及时补记。可以约定固定更新时间,并在评审会上检查过期记录;若连续两个工作日没有更新且任务仍在进行,应由负责人确认原因和下一步安排。
3. 怎样判断进度日志中的完成率是否可信?
我遇到过任务写着完成了80%,但临近截止日期才发现剩下的工作比预想复杂得多。我想避免团队只报一个看起来乐观的百分比,却没有证据说明实际进展。
不要只凭个人感觉填写完成率,应先把任务拆成可验收的子项,再按已完成且通过验收的工作量计算。若子项权重相同,可用“已验收子项数÷子项总数”作为口径;权重不同,则按预先确认的工作量权重计算。日志同时记录验收证据和未完成项,并对比计划完成日期与预计完成日期。
4. 项目进度落后时,日志应该怎么写才能推动解决?
我担心写出延误后会被理解成推卸责任,所以有时只写“存在风险”,没有说明具体影响。可等到问题影响交付时,团队已经来不及调整了。
用事实、影响和行动三部分记录:说明偏差及原因、受影响的里程碑或任务、负责人和解决时限。例如记录“测试环境延迟两天,可能影响周五验收;由环境负责人周三下班前恢复,开发先完成不依赖环境的用例”。项目负责人应按影响程度分级处理,并在下一次更新中核对措施是否有效、预计日期是否变化。
核心关键词
文章包含AI辅助创作:进度跟踪进度日志教程:项目成员落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609062
读者评论
我们之前也要求每天报完成百分比,后来发现不同岗位的口径差很多。改成写清交付物和未完成原因后,信息更能用于排查;不过跨团队依赖最好再有统一的确认渠道,光写在日志里不一定有人及时看到。
关键路径任务高频更新、普通任务降低频率,这个思路比较实用。落地时还得注意别让负责人把“风险暴露”变成追责依据,否则成员可能还是会把不确定事项留在私下沟通。
文中强调下一步责任人和时间很重要,我们复盘时常见的问题正是有人记录了阻塞,却没人确认是否解决。想问下团队规模较大时,怎么抽查日志质量,才能避免负责人又陷入逐条阅读?
