更新记录管理最容易被误解成“把做过的事写下来”:团队每天发状态,周会上也逐项汇报,项目却仍然会在临近交付时突然暴露依赖未完成、验收口径不一致、风险无人跟进等问题。我的判断是,更新记录的价值不在于留下多少文字,而在于让成员和负责人能从同一份记录中看清“计划与实际差在哪里、谁要采取什么行动、何时验证结果”。本文按一套可复用的管理方法,拆解更新记录的设计、执行、复核和工具取舍;涉及效率数字的案例均为情景模拟,不代表行业统计。
一、先讲核心结论:更新记录要连接事实与行动
1. 记录不是日报,而是项目的状态证据
日报回答“我今天做了什么”,更新记录回答“项目现在处于什么状态,以及接下来需要谁做什么”。两者有交集,却不是一回事。若成员每天写了很多工作内容,但看不出交付物是否完成、阻塞是否有人处理、计划日期是否变化,这些文字对项目决策的帮助就很有限。
我建议把一条有效更新定义为:能对应到明确工作对象,能说明当前事实,能指出与计划的差异,并能导向下一步动作。例如,“接口联调持续推进”几乎没有决策价值;“订单查询接口已完成开发,测试环境因权限未开通暂不能验证,平台组负责人周三 15:00 前确认权限,若未完成则将联调顺延一天”,才具备可追踪性。
2. 把更新质量拆成五个可检查要素
团队不必追求复杂评分,但可以检查每次更新是否覆盖五个要素:对象、事实、计划差异、风险或阻塞、下一步动作。并非每条记录都必须写出风险;如果没有风险,应明确写“当前无新增阻塞”,而不是留空让读者猜测。
- 对象:具体需求、任务、里程碑、缺陷或交付物。
- 事实:已完成什么,凭什么判断完成,例如评审通过、测试通过或材料已交付。
- 差异:实际进度与承诺日期、范围、验收口径有无偏离。
- 风险:可能影响交付的因素、发生概率或触发条件。
- 动作:负责人、截止时间、验证方式,必要时写清升级对象。
这五项的顺序也有意义:先说明事实,再谈判断,最后落到行动。若记录开头先写“风险很大”,却不说明风险来自哪里,团队通常会陷入争论;若先摆出事实和触发条件,讨论更容易变成可执行的决策。
3. 管理目标不是更新频率越高越好
更新频率过低,项目变化会被延迟发现;频率过高,成员会把时间花在重复汇报上。适合的频率取决于工作变化速度、协作依赖和错误代价。稳定的维护项目可以按周更新;临近发布且跨团队依赖密集的项目,关键任务可能需要按日更新;线上故障处理则应按事件节点更新,而不是等到固定日报时间。
频率应跟着风险和决策节奏走,不应由“大家每天都要填”这种管理习惯决定。当一条信息不会改变排期、资源、优先级或风险判断时,强制增加一次更新,通常只会增加噪声。

二、背景和真实场景:为什么“大家都在更新”仍然会失控
1. 进度信息分散在不同位置,造成重复确认
在常见项目场景中,成员把进度写在即时消息里,负责人把里程碑维护在表格里,缺陷状态放在研发系统里,客户确认意见又留在邮件或会议纪要中。每个人都觉得自己已经同步过,真正需要决策时,却没有人能快速回答:当前版本的范围是什么、哪个依赖还没完成、日期是谁确认的。
这类问题不是“沟通不够努力”,而是信息缺少统一对象和上下文。消息适合快速讨论,却不适合作为唯一的状态依据。讨论结束后,如果结论没有回写到对应的工作项或里程碑,后来者只能从聊天记录里重建项目历史,既耗时,也容易误读。
2. 任务完成不等于里程碑完成
成员说“开发完成”,可能指代码已经提交;负责人理解成测试已通过;业务方却认为还包括数据迁移和操作手册。三方对“完成”的定义不同,进度会上就会出现看似矛盾的汇报。解决办法不是要求所有人多写几段解释,而是提前定义每类交付物的完成证据。
例如,一个功能任务可以约定以代码合并、自动化测试通过和验收环境可用作为完成条件;一个业务交付则可能还要有用户确认、培训材料和交接记录。没有验收证据的完成状态,只是个人判断;与证据绑定的状态,才适合用于项目决策。
3. 风险往往不是突然出现,而是迟迟没有被写明
不少延期看起来发生在最后一周,回头检查却能找到早期信号:依赖方没有确认时间、测试环境反复不可用、需求边界持续变化、关键人员同时承担多个交付。风险升级太晚,往往不是没人看到问题,而是更新记录把问题写成了“持续跟进”,没有说明触发条件、影响范围和需要的决定。
我会特别关注“连续多次状态不变”的条目。状态不变不必然意味着停滞,但如果连续两个更新周期都没有新增证据、没有明确阻塞,也没有调整计划,就应该追问:任务是否拆得太粗、负责人是否缺少决策权、估算是否已经失效?这比只看颜色标记更能找到原因。

三、常见误区:为什么记录越多,管理未必越清楚
1. 把字数当成透明度
长篇叙述容易让人误以为信息充分,但项目负责人真正需要的是可定位的事实。比如一段记录写了当天开会、讨论接口、联系测试、查看数据、和客户确认等过程,却没写接口是否确定、测试何时开始、客户确认了什么,读者仍然不知道项目状态。
建议先写结论,再补必要上下文。对于稳定任务,一条更新用几句话说明结果和下一步即可;对于重大偏差,再增加影响分析和备选方案。记录不是展示忙碌,而是降低他人判断当前状态的成本。
2. 用“正常、顺利、持续推进”代替证据
“正常”没有参照物,“顺利”没有完成标准,“持续推进”没有结果边界。它们适合口头交流,不适合作为长期的项目证据。可以把这些词改成可验证描述,例如“接口协议已评审通过,剩余字段由业务方周四确认”,或者“测试通过 18 项、失败 2 项,失败项均与权限配置相关”。
也不必为了显得客观而堆砌精确数字。只有当数字有明确口径时才值得记录。写“完成度 80%”却没有说明是按功能点、工时还是子任务估算,可能制造虚假的精确感。对大型工作项,与其填一个看似准确的百分比,不如拆分成已完成、进行中、未开始和待确认的子项。
3. 把风险栏当作免责区
“存在延期风险,已关注”不是风险管理。它既没有说明触发条件,也没有说明影响和处置。更好的写法是:“若周三前未获得测试账号,回归测试将顺延两天;由平台负责人周二下班前确认,若仍未开通,项目负责人决定是否启用备用环境。”
风险记录的目的不是证明团队早就说过,而是让组织有机会在损失发生前采取行动。因此,风险必须能够引出具体选择:加资源、缩范围、改日期、接受风险,或升级决策。若记录无法导向其中任何一种选择,通常还没有分析充分。
4. 只更新变化,不保留基线
如果计划日期每次变化都被覆盖,团队就会失去判断预测能力的依据。结果可能是项目从未“延期”,因为承诺日期一直在往后改;管理者却无法知道原始计划偏差,也不能识别估算过于乐观的重复模式。
保留原始基线、当前预测和变更原因,能让团队区分两种情况:一是执行中发生了意外,二是计划制定时就缺少必要信息。两者的改进办法不同,前者可能需要风险预案,后者则需要完善估算与范围澄清。
5. 把更新记录变成惩罚工具
如果成员一写出风险就被追责,最理性的做法就是少写、晚写、写得模糊。管理者应区分“及时暴露问题”和“隐瞒问题”,并将复盘重点放在信息是否及时、应对是否合理,而不是把每一次偏差都归咎于最后一个经手人。
这并不意味着对承诺不负责。更有效的做法是同时看承诺质量、变化原因、升级时点和处置动作。团队可以对反复不更新、无证据报完成、风险长期不升级设定规则,但不能把诚实报告风险本身变成负面行为。

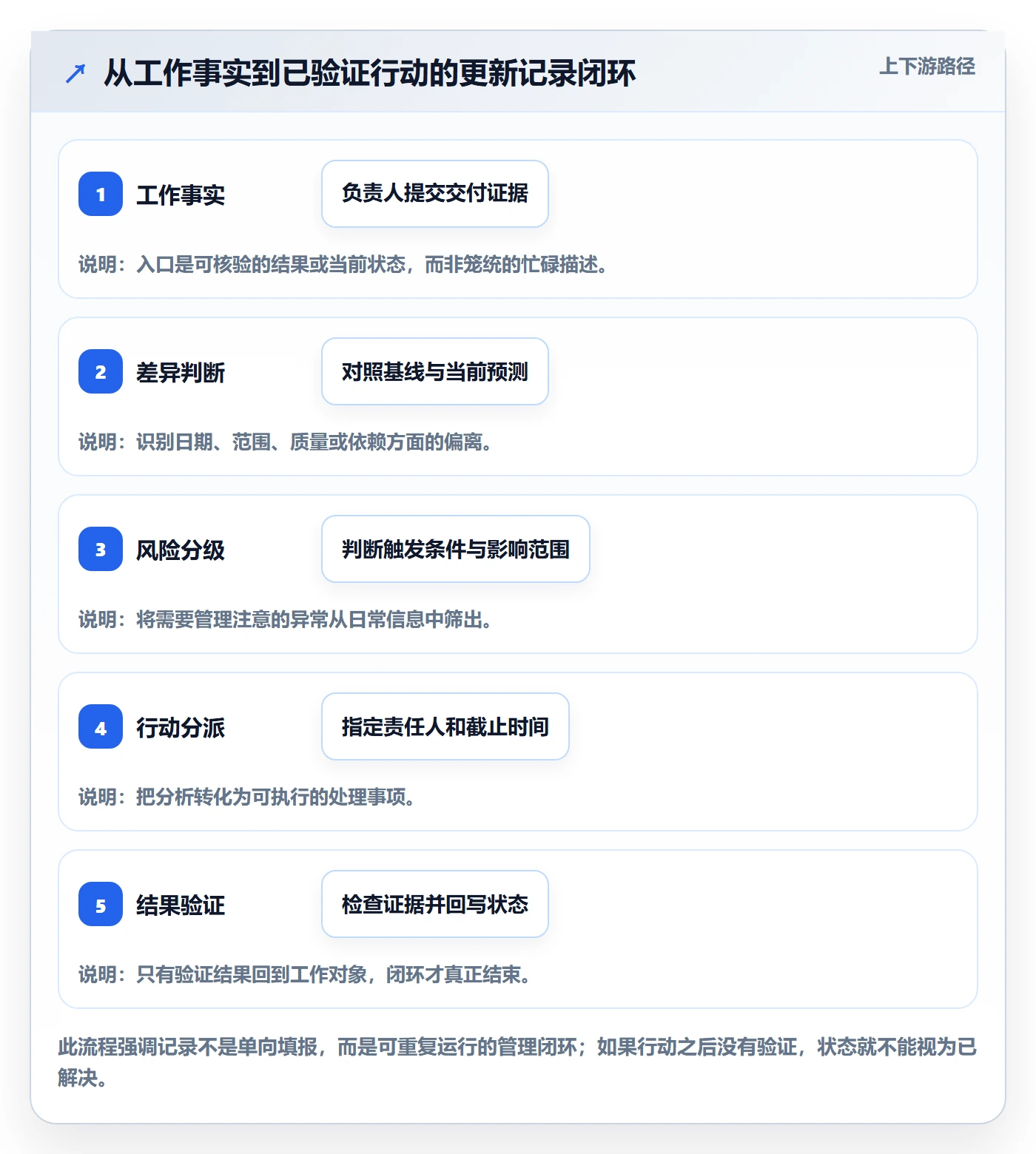

四、专业判断逻辑:怎样设计一条能被复核的更新记录
1. 先确定更新对象,再选记录粒度
一个常见错误是先建一张“每人每日进度表”,再试图把所有工作塞进去。实际操作中,记录对象应尽可能贴近可交付的工作项:需求、任务、缺陷、里程碑或风险。人员可以是负责人字段,但不应成为信息的唯一组织方式,否则人员调动后,工作历史难以延续。
粒度太粗,更新只能写“整体推进”;粒度太细,成员需要维护过多条目,负责人也无法看出全局。判断粒度是否合适,可以问:这项工作是否有独立结果、责任人、验收条件和计划日期?如果其中几项都无法明确,应该先拆解或澄清,而不是急着要求更新状态。
2. 建立状态词典,避免同词异义
团队可以采用一套简单状态,例如“未开始、进行中、待外部输入、待评审、已完成、已取消”。状态数量不宜过多,但每个状态要有进入条件和退出条件。“进行中”不能覆盖等待依赖的情况;“已完成”也应绑定验收证据。
若状态因团队业务而需要更细,例如“待联调”或“待客户验收”,就应说明这些状态对应谁的动作,以及它们是否计入完成率。没有定义的状态越多,报表越难解释,跨团队比较也越容易失真。
3. 用“基线,当前预测,差异原因”管理时间
建议至少保留原计划日期和当前预测日期。原计划回答“最初承诺是什么”,当前预测回答“按现有信息预计何时完成”,差异原因回答“为什么改变”。如果只保存当前日期,管理者看不到承诺变化;如果只保存原日期,报表又无法支持现实排期。
对于频繁变化的项目,还可以记录每次日期调整的时间、提出人、依据和批准人。记录不必复杂,但应能回答:变化是由范围改变、依赖延迟、技术问题还是估算误差造成?这样,复盘才有可能从“为什么又延期”转向“下次怎样降低类似偏差”。
4. 把风险写成条件句,而非情绪判断
一个可用的风险描述通常包含四项:触发条件、影响对象、影响程度、应对动作。比如,“若周五前没有收到第三方字段说明,数据映射将无法冻结,预计影响两名开发人员一天;由接口负责人周四发起升级,必要时先按已确认字段开发。”这种写法既不夸大风险,也不掩盖不确定性。
风险概率没有必要装成精确模型。团队可以使用高、中、低等分级,但必须统一解释,并定期检查分级是否能帮助排序。对影响范围很大、发生后几乎无法补救的风险,即使概率不高,也值得提前准备备选方案。
5. 设置最小更新模板,减少自由发挥成本
我更倾向于用结构化字段加简短说明,而不是要求成员写固定长度的日报。模板可以包含:工作对象、当前状态、已完成证据、计划差异、阻塞与风险、下一步负责人及时间。对于无变化项,可以允许简短确认,但必须能辨别“确实无变化”和“忘记更新”。
示例模板如下。它不是要求每项都写长,而是确保必要信息不会因个人习惯不同而遗漏:
工作对象:订单查询接口联调
当前状态:待外部输入
本周期完成:内部字段映射已完成,评审记录已归档
计划差异:较原计划晚1个工作日
阻塞与影响:第三方未提供状态码说明,测试用例无法冻结
下一步动作:接口负责人周三15:00前升级确认;若未回复,项目负责人决定采用临时映射方案
完成证据:评审记录、测试用例版本号、第三方确认邮件
6. 把更新时间安排在决策之前
更新节奏不应只看团队习惯,还要看信息什么时候会被使用。如果周四下午开项目例会,成员周四晚上才补记录,管理者会在会上凭记忆讨论。更合理的做法是会前截止更新,会议只讨论异常、风险和需要决策的事项。
更新时间也要考虑不同工作性质。研发任务可能按日或按工作节点变化;采购和外部审批适合按承诺日期及跟进节点更新;探索型研究则可以按假设验证周期记录,不应强行套用“每天完成多少百分比”。

五、案例与数据观察:一支跨职能团队如何减少状态误判
1. 情景说明:不要把模拟数字误当成行业基准
下面用一个匿名化的情景推演说明方法。假设一支 24 人的产品交付团队,包含产品、研发、测试和运营,计划在八周内上线一个面向内部用户的业务流程。团队原先使用周会口头汇报和一张共享表格,跨团队依赖则散落在消息和邮件中。
在模拟复盘中,负责人抽查了 40 个工作项,发现 11 项虽标注“进行中”,却没有最近一次可验证进展;7 项的计划日期已变化,但记录仍显示原日期;5 项依赖外部输入,却没有明确确认人和升级时间。这里的数字只是展示诊断方式的样本,不是普遍统计结论。
2. 先做问题分类,不要先换工具
团队没有立即购买新系统,而是先把问题分成三类。第一类是字段问题:什么算完成、是否保留原计划;第二类是流程问题:谁负责更新、什么时候更新、谁复核;第三类才是工具问题:信息是否能关联工作项、依赖、风险和里程碑。
这个顺序很重要。若团队连状态定义都没有统一,换到更强大的平台,可能只是把混乱搬进新系统。相反,如果定义和流程已经清楚,却仍要靠人工在多个表格之间复制状态,工具整合才可能产生直接价值。
3. 用两周试运行验证模板是否有用
试运行时,团队只对高风险工作项启用完整模板,普通任务维持简洁更新。每次例会前由负责人检查:是否有无变化但长期未更新的事项、是否有日期变化未说明原因、是否有风险没有责任人。会议中不再逐人轮流念进度,而是集中处理需要决策的差异。
按这个情景推演,试运行开始时一次例会约需 60 分钟,主要用来收集各自的状态;第二周之后,若会前更新完成,会议可压缩到约 40 分钟,节省约三分之一时间。这个变化不是因为填表更快,而是会议从“听取信息”转为“解决异常”。实际项目应自行记录会议时长和决策数量,不能直接把这个模拟结果当成承诺。
4. 观察指标要同时看效率与质量
只统计“更新完成率”容易诱发形式主义:成员可以按时填表,却仍然没有证据和行动。建议至少同时观察四类指标:更新及时性、计划日期变更透明度、风险行动按期完成率、会议中重复确认状态的时间。它们分别衡量流程是否执行、偏差是否可见、行动是否有效、信息是否真正可复用。
还要注意指标的边界。例如,计划日期变更次数减少,并不一定说明项目更稳定;也可能是成员不愿修改日期。更可靠的判断是同时看预测准确性、变更原因记录完整度,以及延期是否提前暴露。

5. 用异常样本复盘,比看平均分更有用
两周后,团队优先检查最差的五条记录:为什么有任务连续两次没有更新?为什么有日期变化却没有同步到里程碑?为什么风险被标为高,却没有升级?这些具体样本通常比一个全员平均分更能揭示系统问题。
例如,若多数延迟都来自同一个外部审批节点,解决方向应是增加审批预留时间或设定升级机制,而不是要求每个成员每天写更多状态。若记录质量差异主要集中在跨职能交接,则需要澄清交接条件和验收责任,而不是增加一张日报表。
六、不同情况下的行动建议:按项目节奏调整更新机制
1. 小团队、短周期项目:轻量模板加固定复核
少于十人的团队,若成员协作紧密、任务依赖少,可以不追求复杂的状态流转。用统一工作清单记录负责人、目标日期、完成证据和阻塞即可。每周复核一次未完成事项,重大风险出现时即时更新,不必为了“看起来规范”而让每个人维护多份周报。
这类团队的关键风险通常不是系统功能不足,而是负责人把状态记在脑中,成员又不知道哪些变化需要同步。应先约定更新触发条件,例如目标日期变化、范围变化、出现外部依赖、验收失败或负责人调整时必须更新。
2. 多团队、百人以上组织:统一口径与分层视图
当组织跨多个团队、项目并行且依赖复杂时,仅靠自由格式表格很难维持一致性。应先统一核心字段和状态定义,再允许各团队保留少量业务专属字段。项目成员看到自己的任务和依赖,项目负责人看到里程碑、风险和资源冲突,管理层看到组合层面的趋势与需要决策的事项。
在这类场景中,PingCode 可以作为项目管理平台候选之一,尤其适合评估中大型企业及 100 人以上组织是否需要统一管理需求、任务、缺陷和交付状态。选型时不应只看界面或功能清单,而应通过真实项目验证权限、跨团队依赖、报表口径、历史数据追溯和管理成本。
若组织有数据驻留、内网访问或安全审计要求,可以向供应商确认私有化部署的适配范围、升级方式、运维责任和服务边界。若原有流程在 Jira 中运行,也应在迁移前核对字段映射、历史记录、附件、权限和自动化规则,而不是只看任务数量能否导入。是否适合作为国产替代方案,应以业务覆盖、安全要求、迁移成本及长期维护能力的实测结果为依据,不宜把“支持迁移”理解为所有历史配置均可无损复刻。
3. 高风险发布项目:按事件节点而不是固定日报追踪
发布窗口、数据迁移和外部接口切换通常具有明确的关键节点。应围绕环境就绪、回归测试、业务验收、回滚预案等节点更新,而不是机械要求每个成员每天提交同样的文字。每个关键节点都要设定通过条件、责任人、证据来源和失败后的备选方案。
如果某个风险会影响不可逆操作,应明确决策门槛。例如,关键数据校验不通过就暂停切换;备用回滚路径未验证就不进入下一阶段。这里更新记录的价值,是让团队能在当下知道“是否允许继续”,而不是事后完整复述发生过什么。
4. 探索型项目:记录假设和证据,不强求线性进度
创新探索、用户研究或技术预研的工作量不容易按传统任务百分比衡量。对于这类项目,应记录正在验证的假设、证据来源、反例、结论可信度和下一轮实验。比如“完成 70% 调研”不如“访谈 8 位目标用户,6 位在同一操作环节遇到阻塞,但样本尚未覆盖低频用户”更有决策价值。
探索项目的阶段结果可能是“不值得继续”,这并不等于工作失败。若记录只奖励功能交付和按期完成,成员会倾向于把否定性证据藏起来。管理者要关注假设被验证的速度与证据质量,并区分研究结论不确定和执行没有推进。
5. 故障与突发事项:采用时间线和责任交接
事故处理需要按时间记录发现时间、影响范围、临时措施、负责人交接和恢复验证。此时更新节奏应更密,但不宜要求一个人同时写长篇记录和处理故障。可以指定记录负责人,由处置人员提供关键事实,恢复后再补充根因分析和预防动作。
需要特别标注时间口径,例如统一使用同一时区和时间格式。多团队协同事故中,含糊的“刚刚恢复”会导致判断混乱;写明“14:32 监控恢复正常,14:45 完成抽样验证,业务负责人确认交易恢复”,更方便后续复核。

七、不同情况下的取舍:记录成本、可追溯性与控制力度
1. 自由文本与结构化字段之间的取舍
自由文本适合描述复杂背景、探索过程和异常原因,学习成本低,但难以汇总,也不容易自动识别逾期风险。结构化字段便于筛选、统计和提醒,却可能让复杂问题被压缩成选项,导致成员只为完成表单而填写。
较稳妥的做法是“核心字段结构化,解释空间保留自由文本”。状态、负责人、日期、依赖对象和风险等级可以结构化;复杂原因、方案比较和复盘结论则留给说明字段。不要把所有内容都做成必填,否则空洞的占位文字会越来越多。
2. 每日更新与按事件更新之间的取舍
每日更新适合任务变化快、依赖密集、决策窗口短的工作;它能更早暴露阻塞,但也会增加维护负担。按事件更新适合稳定项目或长周期工作,能减少重复填报,却要求团队严格定义触发条件,否则信息可能数周不变。
折中方案是“日常轻更新、异常即时更新、节点完整复核”。普通工作只需说明当前状态是否变化;日期、范围、依赖和质量出现异常时,立即补充原因与动作;里程碑前再进行完整验收。这能在响应速度和记录成本间取得平衡。
3. 统一模板与团队自治之间的取舍
统一模板有利于跨团队汇总和管理层比较,但模板过于僵硬,容易削弱业务适配。完全自治则让团队更容易采用,却会造成状态口径不一致,组织层面无法汇总风险。
建议设置“组织必需字段”和“团队自定义字段”两层。组织必需字段只保留跨项目决策真正需要的信息,例如负责人、计划日期、当前预测、状态、风险和完成证据;团队可以增加领域特有字段,但要说明用途,并定期清理不再使用的字段。
4. 先优化流程还是先更换管理平台
如果团队说不清状态定义、验收条件和更新责任,优先优化流程;如果规则已经明确,却长期需要人工复制、无法追踪变更历史、权限边界混乱,才更有理由评估平台。软件可以降低重复劳动、提供关联关系和审计记录,但不能替团队做业务判断。
对于工具评估,我会设计一段真实试点,而不是只看演示:选一个跨职能项目,覆盖需求、任务、缺陷、里程碑、风险和变更;邀请项目成员、负责人、安全与运维人员参与;连续运行数周,观察录入时间、信息缺失率、依赖发现时点和报表口径是否稳定。
| 决策问题 | 更适合轻量方案 | 更适合系统化平台 | 需要重点验证的边界 |
|---|---|---|---|
| 团队规模与协作范围 | 单团队、依赖少、项目短 | 多团队并行、跨项目共享资源 | 组织变化后,字段和权限是否仍可维护 |
| 信息追溯要求 | 只需近期状态与简单交接 | 需要保留变更历史、审计和关联证据 | 历史数据能否导出、查询和长期保存 |
| 流程稳定程度 | 流程尚在探索,变化频繁 | 核心流程已稳定,需要自动提醒与汇总 | 过度配置会不会增加后续升级成本 |
| 安全与部署约束 | 数据敏感度低,协作边界简单 | 存在私有部署、权限隔离或审计要求 | 部署、升级、备份和运维责任如何划分 |
5. 指标透明与人员压力之间的取舍
把每个人的更新数量、逾期次数和完成率直接排名,看似便于管理,实际容易诱发拆分任务、推迟确认风险或争抢容易完成的工作。指标应优先用于流程诊断,而不是简单作为个人绩效替代品。
如果确需用于绩效讨论,应结合任务难度、依赖条件、范围变化和验收质量,并让成员有机会解释背景。任何单一指标都只能显示一部分事实;成熟的管理方式是用指标提出问题,再回到具体记录和证据中寻找原因。
八、落地执行:从第一周开始的更新管理闭环
1. 第一天:选一个项目,画出信息流
先不要全公司铺开。选择一个团队愿意配合、范围清楚但确实存在协作成本的项目,画出需求如何进入、任务如何分配、风险如何升级、交付如何验收。列出当前信息所在位置,并标记哪些内容需要重复抄写,哪些决策常常缺少依据。
这一步的输出不是一份很厚的流程文档,而是一张能回答“谁在什么时间把什么信息交给谁”的简图。若一条信息没有明确接收者,它大概率不会产生行动;若同一个字段需要在多个地方人工维护,就应判断是否能减少重复。
2. 第二天:定义最少必需字段和完成证据
字段只保留影响项目决策的内容。对于任务,至少明确负责人、状态、计划日期、当前预测和完成证据;对于风险,至少明确触发条件、影响、责任人、应对动作和复核时间。遇到不同业务类型时再增加字段,不要先把模板做得面面俱到。
同时定义状态转换规则。例如,任务从“进行中”变成“已完成”,需要满足哪些条件;“待外部输入”是否仍计入进行中;被取消的事项如何记录原因。不同团队可以有差异,但关键口径必须在项目内部一致。
3. 第三天:明确谁更新、谁复核、谁决策
成员负责更新自己直接掌握的事实,任务负责人负责确认交付证据,项目负责人负责识别跨团队影响并推动决策。三者可以由同一人承担,但职责要清楚。若每个人都以为“项目经理会补”,记录就会变成事后填报。
复核不要等于逐字检查。负责人应优先筛选状态长期不变、日期偏离、风险无动作、完成无证据和依赖未确认的事项。需要管理层决策的问题,应说明需要的决定和最迟时间,而不是只在周会上展示红色标记。
4. 第一周:开短会,只讨论差异和决策
试运行第一周可以安排一次短会,先检查更新是否能被理解,再修正模糊字段。会议按异常排序:先看会影响里程碑的事项,再看需要跨团队协调的依赖,最后看普通状态更新。没有变化且没有决策需求的事项,不必逐条口头重述。
若成员对模板感到负担,应询问负担来自重复录入、字段含义不清,还是管理者要求写过多背景。不同原因需要不同措施:重复录入要整合信息源,字段不清要统一定义,文字过多则要缩小更新范围。
5. 第二周:检查行动闭环,而不是只看填报率
试运行第二周,抽查风险和偏差是否有负责人、截止时间和验证结果。可统计会前更新完成率、未更新工作项数量、风险行动逾期数,以及例会中用于重复确认信息的时间。指标要有固定口径,避免每周换算法,导致趋势无法比较。
如果更新率上升,但会议时间没有下降、风险仍然晚暴露,就说明记录内容还没有转化为决策。此时应检查是否有记录但无人复核、复核后没有行动,或行动无法返回原工作对象,而不是继续增加提醒频率。
6. 第三周以后:清理无效字段并固化复盘机制
运行一段时间后,检查哪些字段从未被用于筛选、决策或复盘。没有明确用途的字段应删除或改为可选,避免模板持续膨胀。对于高频风险,可以沉淀成检查项,例如发布前必须确认权限、测试数据和回滚方案。
项目结束时,保留原计划、预测变化、关键风险和验收结果,不必归档所有无意义的状态噪声。复盘应回答三个问题:哪些风险最早出现、何时被识别、什么动作有效或无效。这样的历史记录才能改进下一个项目的估算和协作方式。

九、结语:更新记录的终点不是“写完”,而是“能少问一次”
好的更新记录,不是让项目看起来毫无偏差,而是让偏差更早被看见,让责任和选择更早变得清楚。它既要保存事实,也要保留计划变化的原因;既要帮助成员协作,也要避免把每次更新变成对个人的监控。
如果你准备从现在开始改进,先抽查一个项目的十条记录,看看每条是否能回答:当前事实是什么、与原计划差在哪里、下一步由谁在何时完成、用什么证据验证。若有三条以上答不出来,先改模板和复核节奏;若答案清楚却仍要到处复制,再评估是否需要统一的平台支持。
最值得坚持的原则是:少记录无用过程,多保留决策所需证据;少追求统一字数,多确保状态口径一致;少用更新追责,多用更新提前处理风险。从一个项目、一个更新周期和一组可验证指标开始,通常比一次性推行复杂制度更容易得到真实反馈,也更容易形成持续改进。
常见问题解答(FAQ)
1. 项目更新记录多久维护一次比较合适?
我以前以为周会前集中补一次就够了,但任务一多,很多细节当时没记下来,后来很难还原进度。团队日常有并行任务时,更新频率应该怎么定?
建议按任务变化频率设定:进行中的高风险或跨团队任务,每个工作日更新一次;普通任务至少每周更新一次;发生阻塞、范围变更或关键节点延期时立即补记。判断标准不是记录数量,而是负责人、当前状态、下一步和预计完成时间能否及时反映真实情况。
2. 一条有效的项目进度记录应该包含哪些内容?
我见过不少更新只写“处理中”或“基本完成”,看起来有记录,实际上无法据此安排后续工作。尤其是任务交接或进度落后时,哪些信息最值得固定下来?
每条记录至少写明更新时间、负责人、当前状态、已完成事项、下一步行动、预计完成时间和风险或阻塞原因。涉及延期时,再记录原计划日期、调整后的日期及影响范围;这样团队既能看懂进展,也能判断是否需要协调资源或调整计划。
3. 发现任务延期后,项目成员应该如何更新进度并推动解决?
我担心刚发现延期就上报会显得自己没有掌控好任务,但等到截止日期临近再说,又可能影响依赖它的同事。遇到这种情况,怎样记录才有助于尽早处理?
一旦判断原预计时间无法兑现,就及时更新状态和预计完成日期,并写清原因、已尝试的处理方式、需要谁提供什么支持,以及对后续任务的影响。若延期会触及里程碑或阻塞其他成员,应同步通知项目负责人;不要只改日期而不说明变更依据。
4. 如何判断进度跟踪是否真正提升了团队效率?
我所在的团队每周都在更新记录,但有时开会仍要逐项询问,问题也常常到临近交付才暴露。除了看更新次数,还能用什么方式判断这套做法有没有效果?
可以连续观察四项指标:按期完成率、延期或阻塞被发现的提前量、状态信息缺失率,以及每周用于追问进度的会议时间。先记录两到四周的基线,再保持统计口径一致地比较;如果记录更完整但追问时间和风险暴露时间没有改善,就应检查更新是否及时、字段是否可执行,以及负责人是否据此采取行动。
核心关键词
文章包含AI辅助创作:更新记录管理指南:项目成员如何做好进度跟踪,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608763
读者评论
我们团队以前也要求每天填进度,后来发现大量内容只是重复描述。把更新对象改成具体交付项后,确实更容易发现依赖没确认的问题,不过关键还是负责人要定期看记录并推动行动。
保留原计划日期和当前预测这个做法很实用。以前日期一改就覆盖,复盘时很难分清是执行偏差还是估算有问题。想请教一下,小团队用表格时怎么避免版本太多、信息又分散?
认同更新频率应跟风险走。日常维护项目按天填容易变成形式,但跨团队联调时只按周更新又可能太迟。我们还会约定哪些变化必须立即同步,减少等到例会才暴露阻塞的情况。
