项目成员进度跟踪最常见的失败,不是团队没有填表,而是表格每天都更新,项目风险却仍在最后一周才暴露。动态管理的关键,不是把汇报频率提到每天,而是让进度信息能够触发下一步行动:谁来处理、何时处理、什么情况需要升级。下面这份制度设计清单,从跟踪对象、状态口径、例会节奏到工具落地逐项拆解,帮助团队建立一套既看得见偏差、又不把成员困在汇报里的管理方法。
一、先讲核心结论:进度跟踪不是催办,而是建立可触发的反馈回路
1. 一套有效制度要回答四个问题
我设计项目进度跟踪制度时,首先不问“日报几点交”,而是先确认四件事:我们跟踪什么、如何判断偏差、偏差发生后谁来处理、什么条件下需要升级。四个问题都能回答,制度才有管理作用;否则,填报再勤快,也只是收集状态。
跟踪的对象应该是可验收的工作结果,而不是成员看起来有多忙。“完成页面开发”太宽泛,“商品详情页已接入价格接口,异常状态和空数据场景通过测试”更容易核验。目标越模糊,进度越容易靠主观判断。
我建议每项工作至少记录:责任人、交付物、验收标准、计划完成时间、当前状态、下一步动作、阻塞因素。团队规模较小,可以用一张表管理;事项跨团队、依赖多、需要留存变更记录时,再采用更完整的项目管理系统。
2. 动态管理的本质是“状态变化,判断,行动”
静态跟踪只回答“现在到哪了”;动态跟踪还要回答“与计划相比发生了什么变化”“这种变化影响谁”“下一次复核是什么时候”。换句话说,状态字段不是制度的终点,而是反馈回路的输入。
我会把跟踪回路写成四步:成员更新可核验事实,负责人比较承诺与实际,项目经理识别影响范围,相关责任人执行纠偏。若下一次更新时仍没有变化,就重新判断阻塞是否被低估,而不是重复发送催办消息。
以下的天数、比例和阈值均是便于制度设计的建议基准或情景模拟,不代表行业统计。项目团队应通过一个迭代或两到四周的试运行校准,不能把示意数字直接当成组织绩效标准。

3. 先判断项目需要多强的跟踪
并非每个项目都需要每日更新。稳定、独立、交付边界明确的工作,按周检查通常足够;涉及多个团队、外部依赖或上线窗口的项目,才有理由提高关键事项的检查频率。跟踪强度应随风险变化,而非默认所有人每天提交同样的信息。
- 低不确定性:按里程碑或每周更新,重点关注交付物是否按约定验收。
- 中等不确定性:每周两次检查关键路径,记录依赖、预计完成时间和风险变化。
- 高不确定性或临近上线:对关键事项按日更新,但只追踪影响决策的变化,不要求重复填写未变化内容。
二、背景和真实场景:为什么“看起来正常”会突然变成延期
1. 任务完成比例不等于项目健康度
一个常见场景是:项目看板显示整体完成了八成,测试团队却刚发现关键接口尚未联调。原因往往不是成员故意隐瞒,而是各角色对“完成”的定义不同:开发把代码提交当成完成,测试把通过验收当成完成,项目经理则可能把任务状态直接相加。
若一项工作包含设计、开发、联调、验证四个阶段,不能因为开发完成就把整项工作记为百分之百。更可靠的做法是拆成交付阶段,明确各阶段的进入条件和完成证据,并识别哪些环节位于关键路径。对于不能直接相加的事项,宁可使用“未开始、进行中、待验证、已验收”等状态,也不要制造精确但失真的百分比。
2. 延期常由依赖和等待累积,而非单项工作做得慢
项目计划看上去由一串任务组成,实际交付却经常被等待时间拉长:需求确认晚一天,接口联调就晚一天;联调窗口错过,测试排期可能再延后数天。成员汇报“正在处理”并不能说明等待是主动工作还是外部阻塞。
我会要求关键事项同时报告“正在做什么”和“在等什么”。例如,“开发中”不是充分状态;“主流程已完成,等待数据团队提供测试样本,预计周三复核”才让管理者知道具体依赖、影响和下次检查点。这样,项目经理可以提前协调依赖方,而不是在节点失守后才追查原因。
3. 管理频率要围绕风险窗口设计
制度不应平均用力。项目启动初期,重点是澄清范围、责任人与验收口径;进入执行阶段,重点是依赖、变更和关键路径;上线前,重点是缺陷关闭、回退准备和决策时限。相同的日报模板从头用到尾,往往会让前期信息过多、后期风险信息不足。
我通常把信息分成两层:日常记录留在任务或项目看板里,便于追溯;例会只讨论有偏差、有依赖、有决策需求的事项。这样做不是减少透明度,而是把人的注意力留给真正需要协同的问题。

三、拆解常见误区:高频填报不等于高质量管理
1. 误区一:把在线状态和忙碌程度当作进度
频繁查看成员是否在线、发了多少消息、是否及时回复,容易让管理注意力偏离交付。在线状态能说明沟通可达性,却不能证明工作已经完成。更糟糕的是,团队可能学会优先制造可见活动,而不是完成最重要的任务。
替代办法是问“目前可验证的产出是什么”“下一步交付是什么”“当前阻碍需要谁介入”。若任务没有可见交付,也要写清楚正在验证的假设、技术探索结果或待拍板事项,不能只写“持续推进”。
2. 误区二:全员每天填写相同的日报
日报有适用场景,例如临近发布、值班响应或高风险迁移期。但对稳定工作要求每天重复填写计划、已完成、明日计划,通常会造成重复劳动。成员写得越来越像,管理者也越来越难从大量文字中找到有用变化。
我倾向于采用“变化才更新、关键项定时复核”的原则。若任务状态没有变化,保留原记录并标明“无变化”即可;若发生依赖变化、范围变化或预计完成日变化,则必须说明原因和影响。信息的价值来自变化及其含义,不来自字数。
3. 误区三:用单一红黄绿状态替代风险分析
红黄绿颜色便于快速浏览,却不能独立解释风险。两个黄色事项可能完全不同:一个是等待外部审批,另一个是技术方案尚未验证。前者可能靠协调解决,后者可能需要缩小范围或增加验证资源。
颜色必须对应可执行的规则。例如,绿色代表交付日期与当前预测一致且无未处理关键依赖;黄色代表存在可能影响日期的风险,但有明确缓解动作;红色代表关键节点已受影响,或在约定时间内无法完成风险处置。规则要先于颜色,不要让颜色变成主观印象。
4. 误区四:把计划日期不断往后改,营造“仍按计划”
计划可以调整,但调整需要留痕。若成员每次发现延迟都直接修改原日期,项目历史会被覆盖,管理者就看不到偏差从何时发生、经过几次调整、影响了哪些后续节点。
我建议同时保存基线日期、当前预测日期和变更原因。基线用于复盘承诺与现实的差异,当前预测用于安排下一步工作,变更原因用于判断是范围变化、资源变化、估算偏差还是依赖失效。没有历史记录,就无法分辨合理调整与延迟被隐藏。

四、专业判断逻辑:把状态、风险和行动分开管理
1. 用“交付物,验收证据”定义任务完成
每项工作开始前,先写清交付物是什么,谁有权验收,验收依据是什么。比如“完成数据迁移”不够具体;可以改为“完成指定范围的数据迁移,抽样核对规则通过,异常记录归档,并由数据负责人确认”。具体到什么程度,取决于风险和返工成本。
工作拆分也不宜无限细化。若一项任务需要多名成员、涉及多个交接,或估计超过一个迭代周期,通常值得进一步拆分;若拆到每个微小动作都要单独管理,跟踪成本就会超过透明度收益。拆分的目的,是让偏差能及时被发现并有责任人处理。
2. 把状态、健康度、风险等级分成三个字段
我不建议用一个“状态”字段同时表示工作进度、项目健康度和风险等级。它们回答的问题不同:状态说明任务处于哪个阶段;健康度说明当前预测是否仍可实现;风险等级说明不确定性及潜在影响。把它们混为一谈,容易让“进行中”掩盖“高风险”。
| 管理字段 | 回答的问题 | 可用选项示例 | 更新责任 |
|---|---|---|---|
| 任务状态 | 工作走到了哪个阶段 | 未开始、进行中、待验收、已完成、已阻塞 | 任务责任人 |
| 健康度 | 当前预测能否满足计划 | 正常、需关注、已偏离 | 任务负责人或项目经理 |
| 风险等级 | 不确定性可能造成多大影响 | 低、中、高 | 风险责任人协同评估 |
| 下一步动作 | 谁在何时做什么 | 协调接口、补充验证、申请决策 | 指定执行人 |
“已阻塞”是任务状态,不等于“红色风险”;一个阻塞可能影响很小,也可能卡住整个发布窗口。颜色或等级应根据影响范围、剩余缓冲、替代方案和决策时限判断,不能简单由任务状态自动映射。
3. 用偏差阈值触发动作,而不是只触发提醒

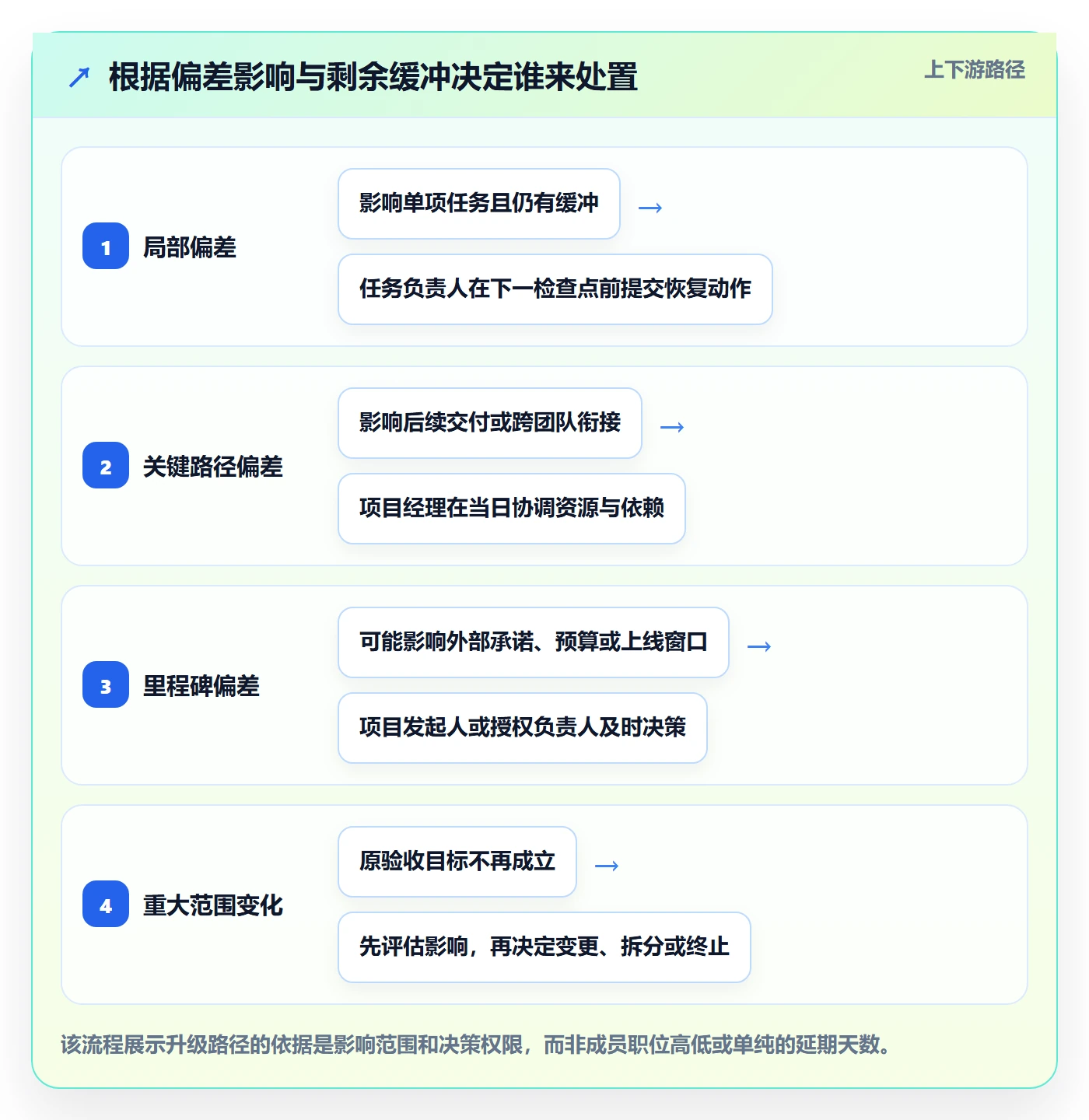

阈值的作用是让团队知道何时必须改变做法。建议先设一个简短的分级规则:预计完成时间偏离基线但尚有缓冲,负责人提出恢复方案;关键路径受到影响,项目经理协调资源或依赖;可能影响范围、预算或上线日期时,提交有决策权的人处理。
阈值必须按项目类型调整。探索性研究的估算误差通常更大,过早升级会制造噪声;对外承诺日期固定的上线项目,留给纠偏的窗口较小,必须更早暴露风险。不要照搬其他团队的“延期一天变红”规则。
4. 把会议设计成决策机制
例会应围绕偏差与决策,而不是每个人轮流朗读状态。会前由成员更新事实;会上优先处理关键路径、未关闭阻塞和需要跨团队协调的事项;会后记录决定、责任人和期限。没有需要讨论的风险时,可以异步更新,避免为了维持会议而制造议题。
我常用一个简单的检查顺序:先问目标日期是否变化,再问关键依赖是否变化,接着核对当前最可能影响交付的事项,最后确认谁在何时关闭它。这个顺序比按成员名单轮流汇报更容易把时间集中在项目整体上。

五、具体案例与数据观察:用一段交付链验证制度是否有效
1. 先用情景案例看清信息缺口
设想一个需要产品、研发、测试和数据团队协作的功能项目,计划六周交付。第二周时,开发负责人更新“主流程完成百分之七十”,项目看板整体显示正常;但接口字段尚未确认,测试数据也没有到位。如果跟踪制度只收集完成比例,项目经理看不到两个关键依赖,更谈不上主动处理。
如果制度要求记录交付物、验收证据、依赖责任人与下一复核时间,情况就会不同。主流程开发可以标记为“进行中”,接口确认标记为“等待产品决策”,测试样本标记为“等待数据团队提供”;项目经理可以判断两项等待是否位于关键路径,并安排决策时限。这个案例是用于说明方法的情景推演,不是对某个真实客户项目的统计描述。
2. 用前后对照验证制度有没有改善问题发现
试运行时,不必先追求所有指标都变好。优先观察三类结果:风险是否更早暴露,阻塞是否有人负责,计划变化是否能说明原因。若这些指标改善,但成员填报时间显著增加,就说明制度还要减字段、改频率,而不是继续加报表。
下面的数字是一个建议基准示例,用于说明团队可以如何设定验证目标。实际组织应记录本团队的初始值,并在相同项目类型和统计口径下比较,避免把模拟值当成行业平均或工具效果承诺。
| 观察指标 | 试运行前的情景基线 | 试运行目标示例 | 统计口径 |
|---|---|---|---|
| 重大阻塞首次暴露时间 | 发现时已影响后续任务 | 阻塞出现后一个工作日内登记 | 从阻塞实际出现到首次记录的时间 |
| 阻塞事项责任人明确率 | 部分事项只记录问题,没有指定处理人 | 至少九成事项有责任人与复核日期 | 有责任人和日期的阻塞数除以全部阻塞数 |
| 计划变更原因完整率 | 只修改日期,未说明变更原因 | 每次基线或预测调整均记录原因 | 含原因、影响范围和批准人的变更数占比 |
| 成员周均跟踪耗时 | 按团队现状实测,不预设统一数字 | 不高于可接受的团队约定上限 | 成员实际用于更新状态的总时间除以人数 |
3. 观察“提前发现”比观察“准时完成率”更有诊断价值
准时完成率会受到范围变化、外部依赖和估算口径影响。若团队为了提高该比例不断缩小承诺,或者延期后重设基线,指标就可能变漂亮而项目没有变健康。我会把“首次暴露风险距受影响节点还有多久”作为诊断指标之一,因为它能反映团队是否获得了处理问题的窗口。
另一个值得观察的指标是“重复阻塞率”:同一原因是否在不同迭代、不同任务中反复出现。若每次都靠临时协调解围,却没有修复依赖流程,跟踪制度只是在提醒团队反复救火。把重复原因分类后,才能判断该改的是资源安排、审批路径、验收标准还是跨团队接口。

4. 工具的价值在于保留上下文,不在于制造更多字段
工具是否适合,取决于团队的协作复杂度。如果项目只有少数成员、依赖简单、状态变更不多,一张共享表格可能已经够用;当项目数量增加、跨部门依赖变多、权限和审计要求提高时,分散表格容易出现版本不一致、更新责任不清和历史不可追溯等问题。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并支持 Jira 平滑迁移。对有本地部署、现有项目数据迁移或国产替代需求的团队,可以将其纳入候选评估;但不能仅凭功能介绍就决定更换。应先核对权限模型、字段映射、历史记录、自动化规则、报表口径和用户培训成本,再用真实项目做小范围验证。
选工具时,我会让业务负责人现场走一遍最常见的场景:新建任务、更新交付证据、登记阻塞、调整预测日期、查看变更记录、跨团队升级。若工具需要成员在多个地方重复录入同一信息,制度越严格,维护负担越大;此时应优先精简信息流或整合系统,而不是要求成员承担数据搬运。
| 评估维度 | 需要验证的问题 | 容易忽略的成本 |
|---|---|---|
| 迁移能力 | 旧项目的任务、附件、评论、权限和历史日期能否正确映射 | 数据清洗、字段重建和迁移后核验的人力 |
| 部署与安全 | 部署方式是否符合组织的数据、网络与审计要求 | 运维、升级、备份和故障恢复责任 |
| 协作适配 | 跨团队任务、依赖关系和权限能否覆盖真实流程 | 培训、角色调整及旧流程退出所需时间 |
| 报告可信度 | 看板能否追溯状态变更和计划调整 | 指标口径不统一导致的重复核对 |
六、制度落地清单:从试点到常态化的六步做法
1. 先选一个有代表性的试点
不要一开始就全公司统一。选择一个有明确交付窗口、存在真实协作依赖、负责人愿意复盘的项目。项目太简单,验证不出制度的价值;项目已经失控,则容易把制度试运行变成紧急救火。试点应有足够复杂度,但仍有调整流程的空间。
2. 统一最小字段,而不是堆满表单
第一版只保留决策必需的信息:交付物、责任人、验收标准、计划日期、当前状态、下一步动作、阻塞与依赖、下次检查时间。只有在团队反复遇到某类问题时,才考虑增加字段。每个字段都要能回答“谁会用它作什么决定”,答不上来就先不加。
3. 明确更新时点和数据责任
任务责任人负责更新交付事实和下一步动作,项目经理负责判断整体风险和协调依赖,业务负责人负责及时处理需要授权的决策。更新时点要明确,例如每周例会前完成;若发生关键变化,则不必等到固定时点才记录。不要让“所有人都负责”变成“没人负责”。
4. 设定状态与升级规则
把每种状态写成可观察的条件,明确哪些情形需要负责人介入、哪些情形需要升级。制度发布前,用三到五个真实或模拟案例走一遍规则:接口未确认算不算阻塞,预计延期但仍有缓冲算什么,需求改变后是否重设基线。团队在案例中的判断不一致,说明规则还不够清晰。
5. 让例会围绕例外事项展开
会前读取看板,不逐项复述;会上集中讨论状态变化、关键路径、超时阻塞和需要决策的事项。每项讨论结束时写清结论、执行人和复核时间。若某类问题连续两周没有推进,应检查升级路径是否失效,而不是继续给会议增加时长。
6. 两到四周后删减与校准
试运行结束后,复盘哪些字段真的用于决策、哪些提醒造成噪声、哪些风险还是靠私聊才被发现。可以把每周成员填报耗时、逾期事项、阻塞关闭时间和计划变更原因完整率放在一起看。指标相互矛盾时先查口径,例如填报耗时下降是否因为成员不再更新,而不是简单宣布制度成功。

七、不同情况下的行动建议:跟踪节奏随变化速度调整
1. 小团队、短周期、依赖少
优先采用轻量方式:每周更新一次交付结果与下周计划,关键节点前检查验收标准。工作量较小的时候,不必建立复杂审批或多层风险等级。若共享表格能够清楚展示责任人、日期和阻塞,就先用它跑通流程。
但轻量不等于口头化。决定、范围变化和日期调整仍应留下记录,否则人员变动或任务交接时,团队会重新讨论已经做过的判断。小团队最值得保留的,是清晰责任和变更历史,而不是更多报表。
2. 多团队协作、依赖频繁
把依赖事项提升为一等跟踪对象。每条依赖记录提供方、接收方、所需内容、承诺时间、验收人和升级路径。只写“等其他团队”没有管理价值;需要能回答对方交付什么、谁负责确认、延误会影响哪个节点。
在会议上,先看跨团队依赖是否到期,再看各团队内部任务。依赖方尚未确认时间时,应将其视为不确定项,而非默认按时完成。项目经理要帮助双方明确接口和优先级,避免让任务责任人承担自己无权解决的问题。
3. 临近上线或关键交付窗口
提高关键事项的检查频率,但缩小检查范围。每天检查可以聚焦未关闭高风险缺陷、发布依赖、回退方案、审批和责任人确认,不必要求每位成员重写全天工作内容。日更的目的,是缩短重大变化被发现和处置之间的时间。
这类项目还应明确冻结规则:哪些变更可以进入当前版本,哪些必须延后,谁有权批准例外。否则,项目表面上仍在跟进,实际工作范围却不断扩大,任何进度预测都失去意义。
4. 研究探索或需求仍在变化
不要过早把不确定工作伪装成精确排期。将目标拆成假设验证、方案比较、原型测试等可检查的阶段,记录每个阶段的退出条件。探索类工作更适合检查学习进展与关键决策,而非以固定功能完成率衡量。
当探索结果改变原有方案时,重新评估范围、资源和日期,并保留变更原因。计划变化本身并非管理失败;在信息不充分时假装计划完全稳定,才会让团队失去调整窗口。
八、不同情况下的取舍:透明度、管理成本与预测精度不能同时无限提高
1. 追踪越细,不代表越准确
细分任务可以更早暴露偏差,但拆得过细会增加维护成本,成员也可能把时间花在更新状态而不是交付。判断是否继续拆分,关键看拆分后是否能更早采取不同的管理动作。如果每个子任务的状态变化都不会改变决策,通常没有必要继续细化。
2. 统一规则与团队自主之间要留出边界
跨组织项目需要统一字段、状态定义和升级路径,才能进行协同与汇总;不同工作类型又需要适合自身的检查频率和验收证据。比较稳妥的做法是统一“最低要求”,允许团队在此基础上增加适配字段,而不是让每个团队各自定义完全不同的状态语言。
3. 预测准确性要与计划稳定性分开评估
预测经常变化,可能是估算能力不足,也可能是需求确实变化、外部依赖失效。不要仅因预测调整就惩罚成员,否则信息会被隐藏。应同时看预测偏差、变更原因、风险暴露时间和实际处理动作,区分可控问题与外部条件变化。
4. 工具复杂度要与组织协作成本匹配
如果团队依靠邮件、表格和即时消息重复维护同一份信息,集中管理工具可能减少查找与对账成本;如果任务关系简单、使用人数少,迁移和培训的投入可能超过收益。工具选型前,先估算当前每周花在同步、追问、重复录入和历史核对上的时间,再用试点比较,而不是按功能清单的长短判断。
| 管理选择 | 收益 | 代价与风险 | 适用条件 |
|---|---|---|---|
| 每日全员更新 | 高频看到状态变化 | 重复填报与筛选成本较高 | 临近上线或变化速度快的短期阶段 |
| 每周集中更新 | 维护成本较低,适合稳定工作 | 突发风险可能晚于例会被发现 | 依赖少、交付节奏稳定 |
| 风险触发式更新 | 把精力放在偏差、阻塞和决策上 | 需要团队会识别并及时登记变化 | 状态定义清楚、成员具备基本协作习惯 |
| 全流程系统化管理 | 便于追溯、汇总和跨团队协作 | 迁移、配置、培训和运维投入较大 | 项目数量多、权限复杂、审计要求明确 |
九、最后的落地清单:先让问题变得可见,再让制度持续变轻
1. 发布制度前逐项核对
- 每项关键工作是否有明确的交付物和验收标准。
- 任务状态、风险等级和项目健康度是否分别定义。
- 每个阻塞是否有责任人、处理期限和升级路径。
- 基线日期与当前预测日期是否分开保存。
- 更新频率是否根据风险、依赖和交付窗口调整。
- 例会是否讨论偏差和决策,而不是重复朗读状态。
- 系统或表格能否追溯状态变化、日期变化和原因。
- 试运行是否明确了复盘时间和指标口径。
2. 复盘时优先问五个问题
- 哪些风险在影响节点之前被发现,哪些只在延期后才暴露?
- 阻塞从登记到有人行动,通常要经过哪些等待环节?
- 哪些字段真正改变了决策,哪些字段只是增加了填写负担?
- 计划变化是否保留了原因、影响范围和批准记录?
- 制度减少了重复追问,还是把追问改成了更多表单?
我认为,成熟的进度制度不是让管理者随时看到每个人做了什么,而是让团队在问题还可处理时看见变化,并知道下一步由谁行动。它衡量的不是汇报的密度,而是信息从出现到作出有效处置所需的时间。
下一步可以从一个真实项目开始:选出五到十项关键交付工作,统一交付证据、阻塞责任人和复核时间,试运行两到四周,再根据实际填报耗时与风险发现情况删改规则。先把反馈回路跑通,再决定是否增加工具、字段和管理频率;这比一开始建设一套庞大制度,更容易获得真实、持续的执行效果。
常见问题解答(FAQ)
1. 项目成员进度跟踪多久进行一次比较合适?
我在团队里遇到过每天催进度、成员觉得被打扰,等到周会再问又发现风险已经拖了好几天的情况。不同项目的节奏差异很大,我不确定应该按天、按周还是按里程碑跟踪。
按任务周期和风险等级设频率:短周期、高依赖或高风险任务每日更新,普通任务每周至少更新一次,关键里程碑前增加检查点。跟踪的目标是及时发现偏差,不是增加汇报次数;如果连续两次检查都没有新增信息,可以降低频率。
2. 进度跟踪制度里应该要求成员汇报哪些内容?
我以前只让大家报完成百分比,结果有人报了80%,任务却卡在联调上,团队无法据此安排后续工作。现在我想把汇报内容定得更清楚,又担心字段太多会变成填表负担。
每次更新至少包含当前状态、已完成事项、下一步、预计完成日期和阻塞问题;涉及跨团队协作时,再注明依赖方及需要的决策。百分比只适合可拆分、验收标准明确的任务,不能替代交付物或阶段结果。
3. 发现成员进度落后时,管理者应该怎么处理?
我遇到过成员连续几次更新都显示延期,但直接追问原因容易让对方觉得是在追责。项目节点又不能无限顺延,我需要一种既能找到问题、又能推动解决的处理方式。
先核实偏差事实:比较计划日期、实际完成情况和剩余工作量,再区分估算偏差、资源不足、外部依赖或范围变化。与成员共同确定恢复方案、负责人和复查时间;若影响关键路径或交付承诺,应立即升级并同步调整范围、资源或日期,而不是只把状态改成红色。
4. 如何判断项目成员进度跟踪制度是否真正有效?
我参与过建立日报和周报的项目,表格按时提交了,延期却没有减少,会上也常常重复讨论同一批问题。单看更新率似乎无法说明制度有没有帮到项目。
至少观察三类指标:更新及时率、风险从发现到形成行动方案的时间,以及里程碑按期完成率;同时抽查状态记录是否与可验收成果一致。可以先试运行四周,比较试运行前后的延期数量和阻塞处理时长,再删减没人使用的字段或调整跟踪频率。
核心关键词
文章包含AI辅助创作:动态管理方法大全:项目成员进度跟踪制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608756
读者评论
我们之前也遇到过完成比例很高、联调却没开始的情况。把开发完成和验收完成拆开记录后,状态更接近实际;不过验收人最好在任务启动时就确定,临近交付再找人容易形成新的等待。
变化才更新”比较适合稳定任务,但跨团队依赖有时几天都没变化,直到突然影响节点。我们会给这类事项设固定复核时间,同时写清等待方和最晚反馈日期,比单纯标注无变化更有用。
保留基线日期对复盘确实有帮助,但如果团队只拿它追责,成员可能更不愿意提前报风险。落地时还得说明预测日期可以调整,重点看原因、影响和纠偏动作,否则留痕制度容易变成另一种压力。
