项目进度跟踪最容易失效的时刻,往往不是成员没有更新任务,而是每个人都更新了,项目负责人仍然不知道交付是否会延期。任务完成率看起来达到 80%,但关键依赖还没解除、验收条件仍有争议,最后一周却集中暴露出风险。设计进度跟踪制度,重点不应是“催得更勤”,而是让团队用一致的口径报告事实、尽早暴露偏差,并明确谁在什么时间采取什么动作。本文给出一套可落地的跟踪流程、指标口径和不同规模团队的取舍方法;
文中的模拟数据均用于说明制度设计,不代表行业统计。
一、先讲核心结论:跟踪制度不是填报制度,而是偏差处理制度
1. 进度跟踪要回答四个管理问题
我设计进度制度时,通常先把它压缩成四个问题:承诺的结果是什么、现在有什么可验证的完成证据、与计划相比偏差在哪里、偏差由谁在何时处理。只要制度不能稳定回答这四个问题,增加日报、周报或看板字段,通常只会增加维护成本。
这里的“完成”不能只表示成员主观判断的百分比。它应该对应可以检查的产物或状态,例如代码已合并、测试已通过、需求已验收、发布已完成。否则,同一个“完成 90%”,可能代表有人还差一次评审,也可能代表另一个人连关键依赖都没有拿到,数字无法用于决策。
2. 制度至少要同时管理结果、时间、风险和行动
我建议把指标分成四组,而不是只盯任务完成率。结果指标说明交付是否形成;时间指标说明计划偏差和预测变化;风险指标说明问题是否被及时发现;行动指标说明识别偏差后,团队有没有落实纠偏责任。
| 指标组 | 要回答的问题 | 代表指标 | 常见误用 |
|---|---|---|---|
| 交付结果 | 承诺的工作是否形成可验收产物 | 里程碑达成率、验收通过率 | 用任务关闭数量代替交付质量 |
| 计划时间 | 当前预测与基线相差多少 | 进度偏差、预测偏差 | 只看原计划,不更新预测 |
| 风险暴露 | 阻塞是否被及时发现和升级 | 阻塞暴露时长、逾期预警提前量 | 把“没有登记风险”当作没有风险 |
| 纠偏行动 | 发现偏差后是否有人负责处理 | 行动项按期关闭率、复发率 | 记录问题,却不设负责人和期限 |
我的判断是:制度成熟度不看团队填了多少字段,而看偏差出现后,多久能形成可执行的处置决定。如果一次风险从被发现到明确负责人需要三天,日报再完整也无法弥补决策链条的迟缓。

二、背景和真实场景:为什么“大家都在更新”仍然会失控
1. 多角色协作时,进度信息天然不在同一个地方
一个跨职能项目可能同时涉及产品、研发、测试、设计、采购和业务验收。成员各自掌握的是局部事实:开发知道接口尚未稳定,测试知道环境不可用,业务方知道验收规则临时调整。管理者看到的却可能只是统一看板上的“进行中”。如果没有约定更新口径和升级路径,分散的信息就无法拼成可信的项目判断。
项目人数越多,这类信息差越明显。几十人的团队靠口头同步,负责人还能凭记忆补上下文;当参与者达到百人以上,跨团队依赖增多,记忆不再是可靠的管理系统。此时需要固定的信息结构、权限边界、变更记录和汇总机制,但不等于所有人都要填写同样复杂的表单。
2. “完成百分比”看似直观,实际容易掩盖关键路径
假设一个交付包含十项任务,其中九项已关闭,但剩下的一项是必须通过的安全评审。按任务数量计算,完成率达到 90%;按交付条件计算,项目仍然无法上线。进度跟踪若不区分任务重要性、依赖关系和验收门槛,就会出现“局部数字好看、整体承诺危险”的错觉。
我会把关键路径任务、里程碑和一般工作分开看。关键路径上的工作影响最终日期,里程碑代表阶段性验收,一般任务提供执行细节。三类工作可以共享同一套状态定义,但不能用同一个权重简单相加后,假装得出了精确的项目健康度。
3. 远程协作与多项目并行放大了更新延迟
异步协作中,成员不一定在同一时段在线。若制度要求所有问题都等到例会才说,紧急阻塞可能在会议前已经损失数个工作日。另一方面,若任何变化都要求即时通知所有人,团队又会被消息淹没。制度需要区分普通状态更新、需要协作的问题和必须立即升级的风险。
一个实用的边界是:普通进展按约定节奏更新;影响关键日期、外部承诺、安全或合规的问题立即升级;不影响交付路径的细节放到任务评论或团队工作区处理。分级沟通比“所有事情都实时同步”更可持续。

三、常见误区:看上去很忙,实际上没有提高可预测性
1. 把日报频率当成管理力度
每日填报不必然比每周更新有效。对于持续数周的复杂工作,若每天只重复“正常、进行中”,新增信息很少,却会形成机械填报。高频更新适合变化快、风险高或需要密切协同的工作;稳定、可独立推进的任务可以降低频率,把管理精力留给关键节点。
判断更新频率是否合适,可以观察一个问题:更新带来了什么新决策?如果连续几周的日报没有触发资源调整、依赖协调、范围澄清或风险处置,可能是频率过密,也可能是团队根本没有使用这些信息。不能仅凭“大家都按时填了”判断制度有效。
2. 把任务数量、工时或完成百分比当作产出
关闭了多少任务,容易受拆分粒度影响;投入多少小时,说明消耗而非价值;完成百分比则可能没有共同定义。这些信息并非完全无用,但必须和交付物、验收条件、质量结果结合。否则,团队可能为了让指标更漂亮而把任务拆得更碎、提前报高完成度,反而削弱信息可信度。
3. 把延期归因于个人,忽略系统性约束
成员晚交任务可能是执行问题,也可能是需求反复、外部审批迟延、测试环境不可用或关键人员被多个项目争用。只做个人排名,会让成员更倾向于隐藏坏消息,而不是提前报告风险。跟踪制度要把责任和归因分开:责任用于明确下一步行动,归因用于识别机制和资源问题,不能把两者混为惩罚依据。
4. 把红黄绿状态当成充分的风险说明
颜色只能帮助快速筛选,不能代替解释。一个任务标红,如果没有受影响的交付物、预计影响日期、处理负责人和下一次复查时间,管理者仍然不知道该怎么做。颜色也容易被团队调节:若“红色”会带来追责,成员可能长期使用黄色,直到问题无法挽回。
| 常见做法 | 表面收益 | 实际风险 | 改进方向 |
|---|---|---|---|
| 每天要求所有人报百分比 | 看起来信息更新很勤 | 口径不一致,更新内容重复 | 按风险等级和工作周期设频率 |
| 只看关闭任务数 | 容易统计和展示 | 忽略关键路径和验收质量 | 结合里程碑、依赖和验收证据 |
| 将延期直接归责个人 | 责任边界似乎明确 | 坏消息晚报,系统约束被遮蔽 | 区分行动责任与根因分析 |
| 只汇报红黄绿 | 高层浏览速度快 | 缺少影响、处置和复查信息 | 颜色后附事实、负责人、日期 |
四、专业判断逻辑:把制度设计成可以执行、检查和调整的规则
1. 先定义工作对象,再统一状态口径
进度制度的最小管理对象,应是能够被分派、估算、跟踪并验证结果的工作项。工作项可以是任务、缺陷、需求、交付件或里程碑,但要明确它们之间的层级。成员更新执行任务,负责人关注里程碑,项目管理者关注跨团队交付和风险;如果层级混乱,一个任务可能被重复统计,也可能没人负责。
我建议每个关键工作项至少包含:唯一标识、责任人、预期交付物、验收条件、计划开始与完成日期、当前状态、阻塞信息、依赖对象和最近一次更新时间。并非每个字段都要成员手工填写,有些信息可以从工作流、版本记录或审批记录自动获取;重点是数据能追溯到实际执行。
2. 用证据定义状态,避免“进行中”无限期延长
一个简洁的状态模型可以包含“未开始、进行中、待评审或待验收、已完成、已阻塞、已取消”。状态名称不必复杂,但每个状态必须有进入条件和退出条件。例如,“已完成”需要满足验收条件并附上证据;“已阻塞”需要记录阻塞原因、影响对象和下一次更新时间。
对于“进行中”,我会特别要求说明剩余工作和预计完成日期。任务开始后如果连续多次更新都没有可验证进展,应触发复核,而不是继续维持原状态。这样既能识别估算偏差,也能发现工作范围在执行中悄然扩大。
3. 基线、预测和实际完成日期必须分开
基线是经过确认的计划,预测是根据当前事实作出的最新判断,实际日期则是最终发生的结果。三者不能互相覆盖。若每次计划变更都直接改掉原日期,项目看上去永远按计划推进,组织却无法从历史偏差中学习。
当范围、资源或外部依赖发生变化时,可以审批调整基线,但要保留变更前后的日期、变更原因、批准人和影响范围。未获批准的调整应视为预测变化,而不是正式基线变化。这个区分能帮助团队同时做到“合理适应变化”和“保留承诺历史”。
4. 指标要有公式、分母、责任人和动作阈值
任何关键指标都应写清计算口径。例如,里程碑达成率可以定义为“按期完成的已到期里程碑数 ÷ 已到期里程碑总数”;若把尚未到期的里程碑也放进分母,指标会被未发生的结果稀释。指标口径还应规定数据来源、更新频率、负责人和异常后采取的动作。
| 指标 | 建议口径 | 观察用途 | 使用边界 |
|---|---|---|---|
| 里程碑按期达成率 | 按期完成的到期里程碑数 ÷ 到期里程碑数 | 检查承诺兑现情况 | 小样本项目不宜单独用于团队评价 |
| 预测偏差天数 | 最新预测完成日 − 当前批准基线完成日 | 观察交付日期变化 | 要区分工作日、自然日和范围变更 |
| 阻塞暴露时长 | 阻塞首次发生至记录或升级的时间 | 检查风险报告是否及时 | 需有可信的发生时间记录 |
| 行动项按期关闭率 | 按期关闭的到期行动项数 ÷ 到期行动项数 | 检查纠偏执行力度 | 不能靠延长截止日期美化结果 |
| 验收一次通过率 | 首次提交即通过的验收项数 ÷ 首次提交验收项数 | 观察交付质量和需求清晰度 | 要排除验收范围变更造成的误读 |
5. 设定阈值时,先看项目风险而不是追求统一数字
阈值不应直接照搬别的组织。一个两周迭代的项目,预测延迟两天可能已经影响发布;一个持续数月的内部改造,短暂延迟两天可能仍在缓冲内。更好的办法是依据剩余缓冲、关键路径和外部承诺,设定“提醒、升级、重新评估”的分层规则,并记录调整理由。
例如,团队可以把“预计偏离基线但仍在缓冲内”设为提醒,把“关键路径预测晚于承诺日期”设为升级,把“影响范围或验收条件发生变化”设为重新评估。这里的规则是情景化制度设计示例,不是适用于所有团队的统一标准。

五、案例与数据观察:一个百人以上组织如何把进度信息变成决策
1. 场景设定:同一交付由多个职能共同完成
以下是用于说明方法的情景模拟:某企业有 120 名项目参与者,分布在产品、研发、测试、运维和业务验收团队,正在推进一个跨部门版本。原有制度要求每周提交状态表,但管理者发现周报中的完成比例无法解释关键依赖,临近交付时才知道测试环境和验收人尚未就绪。
团队没有先增加更多填报字段,而是先梳理关键路径、验收门槛和依赖负责人。随后把更新内容缩减为“本周期交付、当前证据、剩余工作、预测日期、阻塞及所需决策”,并规定关键路径风险随时升级、普通任务每周更新一次。
2. 先处理信息质量,再观察指标变化
情景模拟中,团队选择连续四个迭代观察:首先统计状态更新的完整度和阻塞报告时间;其次对照里程碑偏差和行动项关闭情况;最后复核验收结果。下面的数字是为了展示制度评估方式而构造的样本推演,不是某个真实企业的实施成效,也不应被理解为产品效果保证。

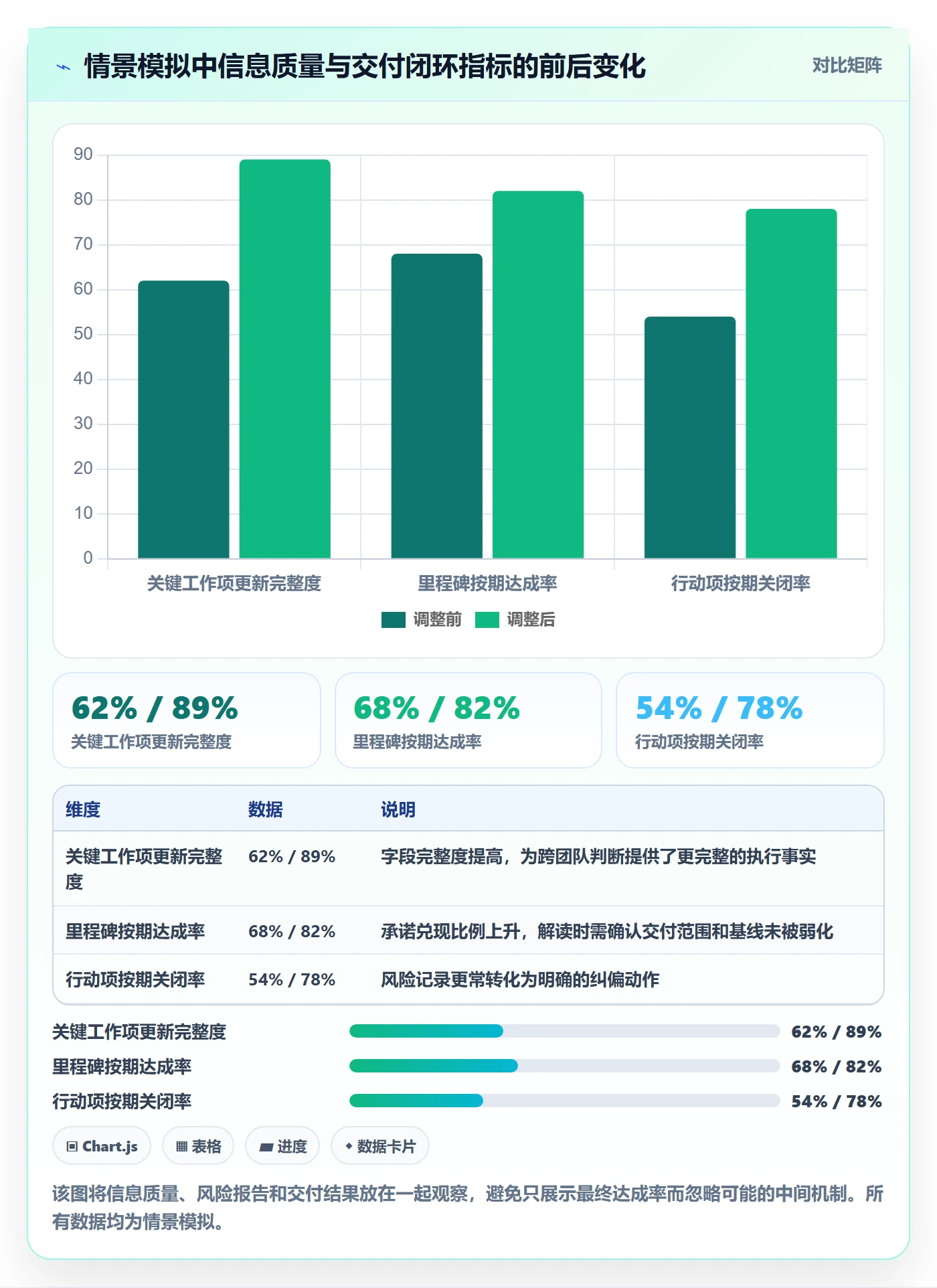

| 观察项 | 调整前样本推演 | 调整后样本推演 | 解释方式 |
|---|---|---|---|
| 关键工作项更新完整度 | 62% | 89% | 检查必需字段是否足以支撑判断 |
| 阻塞平均报告延迟 | 3.2 个工作日 | 0.9 个工作日 | 观察风险是否更早进入协作链路 |
| 里程碑按期达成率 | 68% | 82% | 观察计划兑现情况,同时核查范围是否一致 |
| 行动项按期关闭率 | 54% | 78% | 观察风险识别是否转化为实际处理 |
| 验收一次通过率 | 73% | 81% | 结合需求清晰度和验收口径解读 |
这些数字不能证明“更新频率提升就必然提高交付率”。更合理的解释是:制度把关键工作项的状态、依赖和纠偏动作放在同一条管理链路上,团队因此有机会提前发现风险。实际评估时还要控制范围变化、资源调整和外部依赖等因素,并检查基线是否被频繁重置。

3. 复盘要找出制度贡献,也要识别反例
模拟案例里,仍可能出现按期达成率提高、但成员负担同步增加的情况;也可能出现阻塞报告变快,却因为外部审批权不在项目组而无法缩短实际等待时间。复盘时应把“看得更早”与“解决得更快”分开,判断问题究竟在信息采集、决策权限、人员能力还是资源供给。
如果看板数据变好,而验收返工率、加班时长或范围变更数量恶化,不能简单宣布制度成功。至少要并列观察交付速度、质量、工作负荷和计划稳定性,避免通过压缩测试、提前关闭任务或重新定义基线,把表面进度做得漂亮。

六、可执行的跟踪流程:从计划建立到复盘学习
1. 计划阶段:确认承诺对象和比较基线
计划建立时,项目负责人应组织相关成员确认交付范围、关键里程碑、验收条件、责任人、依赖关系和风险缓冲。不要只把日期排进日历,还要确认日期背后的前提:谁提供输入、什么条件才算完成、需要谁验收、哪些事项会改变计划。
- 把目标拆成可交付、可验证的工作项。
- 标出关键路径、外部依赖和不可压缩的等待环节。
- 为每项关键工作指定唯一责任人,协作者可以多人,但主责不能模糊。
- 确认计划基线、估算依据和变更审批方式。
- 约定状态更新节奏、风险升级渠道和例会决策人。
2. 执行阶段:让更新围绕证据与下一步展开
更新时不必写流水账。对普通任务,成员说明本周期形成的交付、剩余工作、预计完成日期即可;对有风险的任务,额外说明影响对象、依赖方、需要的决策和下一次检查时间。这样管理者读到的是可行动的信息,而不是“今天做了很多”的主观描述。
团队可以将“逾期未更新”作为数据质量提醒,但不要自动等同于工作未完成。成员可能在处理紧急问题,也可能忘记更新;制度要让负责人先核实事实,再判断是否需要升级。自动提醒适合减少遗漏,不能代替管理沟通。
3. 例会阶段:先看偏差,再讨论原因和决策
周会不宜逐项朗读看板。建议会议前由成员完成更新,会议只讨论关键路径偏差、跨团队依赖、范围变更、资源冲突和待决策事项。每个议题都要形成结论:采取什么行动、由谁负责、何时完成、何时复核。
- 先确认最新预测日期与基线的差异。
- 识别影响里程碑或外部承诺的风险。
- 判断问题属于执行偏差、依赖阻塞、范围变化还是资源不足。
- 选择纠偏措施,并说明对成本、质量和范围的影响。
- 记录责任人、截止时间和复查条件。
4. 收尾阶段:复盘计划偏差,而不是只做完成总结
项目结束后,应将计划日期、最新预测和实际完成日期放在一起比较,并回看估算假设是否成立。重点不只是问“为什么晚了”,还要问风险何时出现、何时被报告、何时做出决定、哪项行动有效、哪项规则造成了额外等待。
复盘结果要形成可复用的制度调整,例如更早安排业务验收、为外部审批留出缓冲、将大型工作项拆分到可在一个周期内验证,或修改跨团队依赖的确认规则。没有后续规则变化的复盘,容易变成对过去的解释,而不是下一次项目的改进。

七、按团队规模和成熟度调整制度,不要照抄同一套表单
1. 小团队:优先减少维护成本
人数较少、依赖简单的团队,可以用精简状态字段和固定周会管理。关键是明确谁负责更新、哪些问题必须即时沟通、完成需要什么证据。小团队不必为了“制度完整”设置复杂审批,但应保留计划变更记录,避免所有调整都靠聊天记录追溯。
当成员已经能在日常协作中及时发现和处理问题,额外的日报可能得不偿失。此时更值得关注的是关键路径任务、未决事项和验收条件,而非追求每个人每天都有状态变化。
2. 多团队组织:优先解决依赖与汇总口径
多个团队共用一个交付目标时,需要约定统一的状态定义、里程碑口径、风险升级规则和跨团队责任边界。各团队可以保留适合本职能的执行字段,但项目层级必须能汇总出一致的预测日期和交付风险。
对于 100 人以上的组织,人工复制多份表格容易出现版本不一致、责任信息滞后和变更不可追溯。可考虑用项目管理平台集中管理工作项、依赖、权限和变更历史,再按角色生成不同视图。工具应帮助团队减少重复维护,而不是把原来的表格逐列搬进新系统。
3. 高合规、高安全或私有化要求:把审计与协作一起设计
金融、制造、政企或涉及敏感数据的团队,可能需要关注部署方式、访问控制、数据留存、操作审计和内部集成。只选“功能多”的系统不够,还要验证用户权限能否按组织结构配置、关键变更能否追溯、现有数据能否迁移、运维责任由谁承担。
例如,PingCode面向中大型企业及 100 人以上组织,提供私有化部署能力,并支持 Jira 平滑迁移;对有本地部署、数据管理或国产替代要求的团队,可以纳入候选评估。这里的“适合”仍需要通过组织自身的安全审查、迁移演练、权限验证和实际工作流试点来确认,不能仅凭产品描述替代采购验证。
4. 工具选型:先验证制度能否跑通,再比较界面和功能清单
我建议用一个真实项目做小范围试点,覆盖需求变更、跨团队依赖、阻塞升级、验收和历史追溯。试点期间观察成员是否重复录入、负责人是否能看懂预测、管理者是否能从异常视图找到待决策事项。若只是演示时好看,实际维护仍依赖大量人工汇总,工具并没有解决制度问题。
| 评估维度 | 需要现场验证的问题 | 不应只看什么 |
|---|---|---|
| 工作流适配 | 状态、审批、验收条件能否匹配真实流程 | 功能页面数量 |
| 数据迁移 | 历史任务、附件、责任人和关联关系能否验证 | “支持导入”的口头承诺 |
| 权限与审计 | 不同角色能否按需查看、编辑和追溯变更 | 权限功能是否仅停留在宣传描述 |
| 汇总与预测 | 能否从工作项追到里程碑和整体风险 | 图表数量或看板视觉效果 |
| 维护成本 | 成员是否需要重复录入,管理员需要多少配置工作 | 采购价格之外的单项报价 |

八、制度落地的取舍:哪些信息值得追踪,哪些负担应该删掉
1. 追求及时性,还是追求低打扰
高频更新能让风险更快进入管理视野,但会增加成员维护负担。若任务变化快、等待成本高,应缩短更新间隔;若工作相对稳定,周度更新加上异常即时升级可能更合适。判断标准不是团队是否“忙”,而是信息延迟是否会造成不可逆的交付损失。
2. 追求统一口径,还是允许团队差异
组织需要统一核心字段和状态定义,才能汇总比较;不同职能也需要保留专业流程,例如测试有缺陷严重度,业务验收有签署记录。合理做法是“核心口径统一、专业细节扩展”,而不是强迫所有团队使用完全相同的表单。
3. 追求精细度,还是追求数据可信
更细的拆分有助于定位偏差,但拆得过细会增加维护成本,也会制造大量低价值状态。若一项任务的进度无法通过有意义的证据验证,就应重新考虑拆分方式,而不是要求成员报到小数点。通常,能在一个跟踪周期内产生可检查结果的工作项,更容易形成可信状态。
4. 追求透明,还是保护必要的工作空间
透明应服务于协作和决策,不等于所有人都能看到所有信息。绩效讨论、敏感客户资料和安全事件需要按权限管理;任务状态、依赖和项目风险则应让相关协作者可见。权限设计过严会让信息孤岛化,过宽又可能违反组织要求,必须按工作需要分层。

九、落地检查清单与下一步行动
1. 制度发布前的检查清单
制度上线前,建议用一个实际项目走完“计划,更新,预警,处置,验收,复盘”全流程。重点不是让每个字段都填满,而是检查:不同角色是否知道自己的责任、项目负责人是否能识别偏差、决策人是否能快速处理超出团队权限的问题。
- 每项关键工作是否有唯一责任人和明确验收条件?
- 基线、最新预测与实际完成日期是否分别留存?
- 阻塞是否有发生时间、影响范围、负责人和复查时间?
- 里程碑和关键路径是否能从底层工作项追溯?
- 行动项是否有责任人、截止日期和关闭验证?
- 指标是否说明分母、数据来源、更新频率和触发动作?
- 成员是否需要在多个地方重复维护相同信息?
- 管理视图是否能区分普通延期、关键路径风险和范围变更?
2. 用四周试运行,而不是一次性全面铺开
建议先选一个跨职能、但边界清晰的项目试运行四周。第一周建立基线和口径;第二周观察更新成本和阻塞记录;第三周根据真实异常调整阈值;第四周复盘信息是否促成了更早决策。试运行期间不要同时大改组织考核,否则很难分辨变化来自制度还是激励机制。
试点结束后,保留真正帮助决策的字段,删除重复和低使用率字段;将例外情况写入制度,而不是不断增加新的必填项。若发现问题根源是决策权不清或资源长期不足,应该修组织机制,而不是继续要求成员写更详细的周报。
3. 最后记住一个判断标准
一套好的项目成员进度跟踪制度,未必让项目不再延期,但应该让延期更早可见、影响更容易判断、责任更清楚、纠偏更有依据。它不以成员更新次数衡量勤奋,而以组织能否在风险扩大前作出正确选择来衡量价值。
下一步可以从一个真实项目开始:明确一个关键交付物、定义验收证据、保留计划基线,再观察每次偏差从出现到采取行动需要多久。先把这个闭环跑通,再决定是否增加指标、工具或汇报频率。制度的核心不是把进度“看得更细”,而是让团队更早看见真正影响结果的变化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:跟踪流程与规范:项目成员进度跟踪制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608736
读者评论
我们之前也把完成百分比当成主要指标,后来发现验收和依赖状态更能反映真实进度。比较难的是让不同团队对“完成”的证据达成一致,文章提到的状态退出条件值得先试着统一。
区分基线和最新预测很实用,尤其适合需求经常变化的项目。不过基线调整的审批如果太繁琐,团队可能会绕开流程;实际落地时需要控制记录成本。
风险分级比所有情况都要求即时汇报更可行。想请教一下,阻塞暴露时长的起算点怎么确认?如果问题是逐步显现的,仅靠成员登记时间可能不够准确。
