项目成员每天更新进度,项目却仍然延期,问题往往不在“更新得不够勤”,而在于制度只收集状态,没有规定谁来识别偏差、何时升级风险、如何调整承诺。设计一套可执行的追踪落地方案,关键不是把日报做得更细,而是把计划基线、进度证据、异常阈值和决策动作连成闭环。下文以一个“模拟案例”拆解制度设计:其中的团队规模、周期和数据用于说明方法,不代表行业统计或真实客户结果。
一、核心结论:进度跟踪要追踪偏差,不是追踪表格
1. 制度的最小闭环
我判断一套进度跟踪制度是否可落地,通常先看四个问题能否回答:工作原计划何时完成,当前有什么可核验的交付物,偏差由谁判断,判断之后要触发什么动作。如果只知道“完成了百分之七十”,却不知道百分之七十对应哪些可验收成果,这个数字对决策帮助有限。
因此,制度至少应包含四个彼此衔接的部分:计划基线、状态更新、偏差判定、处理与复盘。基线规定比较对象,更新说明事实,判定区分正常波动与实质风险,处理则把异常转成负责人、期限和决策记录。少一个环节,追踪就容易退化为信息收集。
我更愿意把进度制度理解为一套“例外管理机制”。进展顺利时,团队不需要层层汇报;一旦关键交付物可能影响里程碑,制度就要让问题尽早浮出水面,并让有权限的人及时介入。它追求的不是人人都忙于报数,而是让管理注意力落在少数真正需要处理的偏差上。
2. 先统一三个口径
制度启动前,项目负责人要先统一“工作项”“完成”和“延期”三个口径。工作项应有清晰边界,完成应以验收条件或可检查的产物为准,延期则应相对于当前批准的计划基线判断。不同团队若各自定义,汇总出来的进度看似精确,实际无法比较。
举例来说,“接口开发完成”可能只代表代码提交,也可能代表联调通过、文档更新并获得验收。若制度没有写清楚,成员按自己的理解报进度,管理者就会在上线前才发现所谓完成并不等于可交付。完成定义应尽量贴近下游使用者的验收标准。
3. 把跟踪频率和风险等级绑定
并非所有工作都要每天更新。一个尚未启动、依赖明确且工期较长的工作项,每日催报只会增加沟通成本;一个临近发布、存在外部依赖的关键任务,则可能需要每日检查阻塞和剩余工作。频率应由风险、变化速度和决策时效决定,而非由管理习惯一刀切。
在制度中,我建议把周期更新与事件更新分开:周期更新服务于计划复核,事件更新用于关键变化发生时即时升级。比如依赖方取消交付、范围被批准变更、测试出现阻断缺陷,就不应等到周会才报告。这样既避免所有事项都高频打扰,也避免重大异常被固定节奏延迟发现。
二、背景与真实场景:为什么“天天报进度”仍然会延期
1. 模拟案例:跨职能项目的状态失真
以下案例为情景模拟,用来展示制度如何从问题诊断走到调整验证。假设某企业有一个 120 人参与的产品交付项目,成员分属产品、研发、测试、实施和安全团队,目标是在 12 周内完成一轮面向客户的版本交付。项目已按周汇总进度,成员也在协作平台更新状态,但第 7 周时,测试环境、权限审批和接口联调仍有多项未闭环。
项目负责人把团队反馈汇总后发现,状态口径并不一致:产品按文档提交报完成,研发按代码合并报完成,测试按用例执行报完成,实施则按客户验收报完成。四种“完成”被并列展示,却被当作同一阶段。管理层看到的总体进度因此比真实交付成熟度乐观。
另一个问题是依赖关系没有进入追踪表。研发等待测试环境,测试等待权限审批,实施等待接口稳定。各负责人都能说明自己“正在推进”,但没有一项记录明确标出依赖责任人、需要日期和逾期后的替代方案。问题不是没人工作,而是跨团队链条上缺少可行动的承诺。
2. 进度数字为何会产生误导
百分比适合表达同一工作项在明确规则下的估算,不适合直接相加成为项目整体进度。一个持续三周、工作量较大的关键任务报 80%,并不必然意味着整个项目完成了某个相同比例。若任务大小、权重和验收标准不一致,简单平均会让小任务的完成掩盖关键路径上的延误。
更可靠的做法是先把工作拆到可验收的交付项,再根据批准的计划权重汇总。即便如此,汇总百分比也只能作为导航信号,不能代替对里程碑、关键依赖和验收证据的检查。管理者应同时看到“总体数值”和“为什么是这个数值”。
对这类项目,我会先检查进度信息的来源链:状态是谁提交的、依据是什么、更新时间是什么、是否经过验收、变更有没有留痕。只要这些信息无法追溯,进度报表就更像意见汇总,而不是管理证据。
3. 先诊断流程断点,再决定上什么工具
工具可以承载工作项、负责人、日期、依赖、状态和风险,但它不会自动统一完成定义,也不会代替管理者决定延期如何处置。制度还没有厘清之前,先购买更多模块,往往只是把原有混乱搬到一个更复杂的界面中。
对 100 人以上、跨部门协作且已有私有化或数据治理要求的组织,选择项目管理平台时,可以把权限、部署、迁移、流程配置和审计记录纳入评估。比如在符合组织安全与流程要求的前提下,可将 PingCode 作为评估对象之一,重点验证它是否适配本组织的工作项体系、权限模型和汇报路径。支持私有化部署、Jira 平滑迁移等能力应以当前产品方案和实际验证结果为准,不应仅凭宣传表述作采购结论。
三、常见误区:表面上在追踪,实际没有形成管理动作
1. 把“按时填报”当成制度目标
要求所有人每天填报,不等于管理更细致。若填报字段很多,更新内容又不影响排期、资源或决策,成员容易复制昨天的内容,管理者则面对大量低价值信息。填报完成率可以监测流程是否被执行,却不能单独证明进度风险已被控制。
我建议把填报负担和信息用途逐项对应。一个字段若不能用于判断交付、依赖、风险、资源或决策,就要考虑删除或合并。状态更新应尽量基于已有工作记录,而不是要求成员在多个表格里重复描述同一件事。
2. 把“绿色、黄色、红色”当作风险分析
颜色是展示方式,不是判断依据。如果没有定义触发条件,同一个黄色在不同团队里可能代表“预计晚一天”“缺少关键人员”或“尚未开始”。颜色越醒目,越可能让管理层误以为风险已经被标准化。
每种状态应写明触发规则、责任角色和下一步动作。例如,关键里程碑预计偏离批准日期超过两个工作日,或关键依赖在约定日期后仍未交付,应进入黄色并要求补充影响判断;若已确认影响发布窗口或验收条件,则进入红色,提交项目决策人评估范围、资源或日期调整。阈值要结合项目节奏设置,不能照抄模板。
3. 只看完成率,不看剩余工作和证据
“完成 90%”经常被误当作“快结束了”。但复杂工作的最后 10%可能包含集成、验证、安全审查和客户验收,任何一项未通过,都可能阻止交付。若前期估算没有把这些活动纳入工作范围,百分比会持续上升,实际完成日期却不断后移。
因此,状态更新至少要回答:已完成什么证据、还剩哪些可验收工作、当前阻塞是什么、预计完成日期依据什么。若剩余工作仍然无法拆解,应该先做范围澄清,而不是继续要求成员报一个更精确的百分比。
4. 发现偏差后只追问“为什么”,不提供处置选项
追责式提问会让成员倾向于报喜、延迟暴露风险,尤其当延期由跨团队依赖、审批等待或范围变更造成时。管理者如果只追问个人原因,却不处理资源冲突和决策延迟,制度就会把系统性问题误判为执行态度问题。
更有用的复核方式是要求负责人给出影响范围、恢复方案和需要的决策。可选动作包括调整范围、增加资源、改变顺序、接受日期偏移或缩小发布批次。风险报告的价值,不在于解释过去,而在于让组织及时选择下一步。
| 常见做法 | 看似解决的问题 | 实际缺口 | 建议替代方式 |
|---|---|---|---|
| 所有人每日填报 | 提高可见性 | 信息重复,异常容易被淹没 | 按风险分层更新,关键事件即时上报 |
| 用百分比汇总全部任务 | 快速得到总体进度 | 权重与验收口径不统一 | 按交付物和基线权重汇总,并保留明细 |
| 用红黄绿直接判定风险 | 方便管理层浏览 | 没有阈值和处置责任 | 状态对应触发条件、责任人和决策期限 |
| 延期后要求补写原因 | 留下复盘材料 | 发现晚、行动更晚 | 前置识别依赖和趋势,设置升级时点 |

四、专业判断逻辑:用一套可执行的规则判定进度
1. 先建立基线,再允许有控制地变化
基线不是一张永远不能修改的原始计划,而是经授权后用于比较的当前承诺。项目启动时记录范围、里程碑、关键依赖和责任人;发生范围变更或外部约束改变时,经过评估和批准后更新基线,同时保留旧版本及变更原因。没有版本记录,就无法判断项目是执行偏差,还是承诺本身已经改变。
每次调整至少要回答三个问题:改变了什么,影响哪些交付和依赖,谁批准了这次调整。只修改日期而不记录范围和影响,会让历史偏差被“洗掉”;反过来,拒绝更新任何计划,又会让已不存在的承诺持续污染团队判断。
2. 以工作项的可验收性设计状态
一个工作项应尽可能有明确负责人、开始条件、完成条件、计划完成日期、依赖对象和证据位置。对于较大的任务,应拆分为可以在合理周期内验证的子项。拆分的目的不是把管理颗粒度无限变小,而是让风险出现时,团队能定位偏差发生在什么环节。
状态名称应简单、互斥且可理解。例如“未开始、进行中、待验收、已完成、受阻”。“待验收”值得单独保留,因为提交成果和成果通过验证并不是同一个事实。对于被阻塞的事项,还要注明阻塞开始时间、阻塞责任方、需要日期和升级路径。
3. 将进度偏差拆成时间、范围和依赖问题
看到延期预测时,不要立刻只看“晚了几天”。先判定偏差的性质:是工作量估算不足、范围变化、资源冲突、返工质量问题、外部依赖等待,还是决策卡点。原因分类可以帮助选择动作,但分类不应演变成给成员贴标签,更不能取代具体事实。
例如,资源冲突可能通过优先级调整缓解;范围变化需要重新确认交付边界;外部依赖等待需要明确对方责任人和最迟日期;返工则需要检查验收条件是否过晚暴露。相同的延期天数,处置方式可能完全不同,所以制度必须保留偏差原因和应对动作,而不只是一个差值。
4. 设定分级升级规则
小偏差由任务负责人和直接协作方处理;影响阶段里程碑的偏差由项目负责人组织协调;影响业务承诺、预算或交付范围的事项,提交有授权的决策人。制度应明确每一级谁来接、多久响应、需要哪些材料,以及无法按期决策时如何继续升级。
阈值不宜追求精确到所有项目通用。可以从组织的实际交付周期、历史波动和客户承诺出发,先设一个可操作的初始规则,再通过复盘修订。比如短周期迭代项目可能更关注连续两次未完成承诺,长周期项目则更关注关键路径缓冲消耗和阶段验收偏移。
5. 区分活动度与结果证据
会议次数、评论数和更新次数可以反映协作活动,却不能直接证明交付完成。制度评估应优先看计划准确性、关键依赖按期解决率、风险提前发现时间、里程碑兑现情况和未闭环异常数量。对于质量敏感项目,还应结合返工、缺陷和验收结果,防止以赶日期换取表面完成。
指标不宜一开始就堆得很多。先选少量能改变决策的指标,观察数据是否稳定、口径是否统一,再决定是否增加维度。若不同团队对同一指标的定义不一致,先修正定义,再做排名或考核。

五、案例拆解:从周报汇总转向交付证据闭环
1. 第一步:明确项目范围与里程碑
回到前述 120 人模拟项目,项目负责人先把原先按部门罗列的任务,重新映射到五个可检查的阶段交付:需求冻结、核心功能完成、集成验证、客户验收准备和发布批准。每个阶段设有负责人、验收条件、计划日期和上游依赖,不再用“研发进度”“测试进度”这类难以界定边界的部门标签代表整体交付。
随后,团队保留原计划作为第一版基线,并把已批准的范围变化单独记录。需要调整日期时,不能直接覆盖原日期;项目负责人要同步说明变化原因、受影响的交付项和后续承诺。这个步骤让延期不再只是一个结果,也成为可以追溯的管理事件。
2. 第二步:给工作项补上完成证据
对“接口开发完成”这类描述,团队把验收条件拆成代码合并、自动化检查通过、联调记录完成、接口文档更新和责任方确认。并不是每种工作都必须使用相同证据,但证据必须能让非执行者判断当前状态,而不是依赖口头解释。
成员更新时只需填写当前状态、完成证据链接、剩余工作、预计日期、阻塞和需要的决策。若信息已在工作项、测试记录或评审记录中存在,应直接关联,不要求重复抄写。项目助理或负责人检查缺失信息,不替成员代填对事实的判断。
3. 第三步:从依赖链上找出最早可干预的节点
模拟项目的测试环境依赖被记录为一条明确链路:环境申请人提交配置,安全团队完成权限审核,平台团队部署环境,测试负责人验证可用性。每个节点都有需要日期和责任人。这样,“测试还没开始”不再是孤立状态,而是可以定位到审批等待还是部署失败。
我建议在跨团队依赖中加入“最迟需要日期”,而不只记“预计完成日期”。预计日期表达对方当前计划,最迟需要日期表达下游工作若要守住承诺,最晚何时必须得到输入。两者之间的差额就是协商和升级的窗口。
4. 第四步:按异常开会,不按表格逐项念
周会不再轮流复述每个成员的工作,而是只看三类事项:关键里程碑偏差、跨团队依赖异常、需要管理层决策的变更。每项控制在一个简短的决策摘要内:事实是什么、影响是什么、建议选项是什么、谁在什么时间前执行。
如果一项工作状态正常,负责人无需在会上重复讲述。若异常没有新的信息,也不应通过重复讨论制造进展感,而要确认责任动作是否完成、下一次检查时间是什么。会议结束后,决策和行动项写回工作记录,避免口头决定与系统状态脱节。
5. 第五步:用结果验证制度是否改善
案例中可以观察几个指标,但必须先说明口径:状态证据完整率是有可核验交付依据的更新数占应更新数的比例;异常闭环时长从异常首次记录到责任动作完成计算;关键依赖按期率以约定需要日期为基准;里程碑兑现率则比较批准基线和实际验收日期。数据来源应来自项目记录,不能事后凭印象补齐。
下面的数据是为了演示评估方法而构造的情景模拟。它展示的是一种可能的变化方向,不可被引用为某个真实组织的改善结果,也不意味着采用某个平台就会自然获得同样结果。实际项目应建立自己的前后对照,并记录范围变化和项目难度差异。

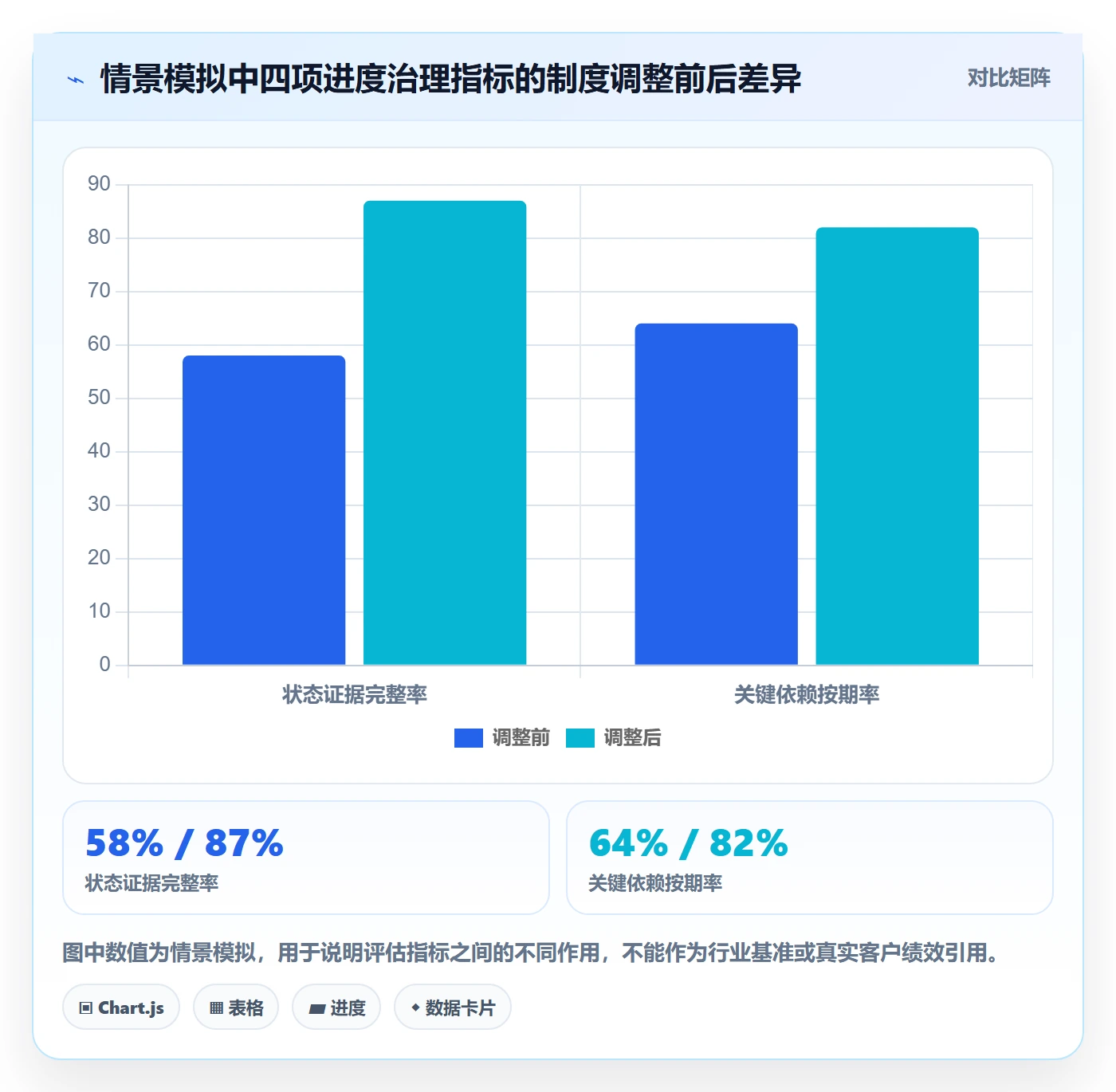

| 观察指标 | 制度调整前 | 制度调整后模拟值 | 统计口径 |
|---|---|---|---|
| 状态证据完整率 | 58% | 87% | 有交付物或验收记录的状态更新占比 |
| 关键依赖按期率 | 64% | 82% | 在最迟需要日期前交付的关键依赖占比 |
| 异常首次发现提前量 | 约 2 个工作日 | 约 6 个工作日 | 从首次登记异常到原计划受影响节点的间隔 |
| 异常平均闭环时长 | 约 8 个工作日 | 约 5 个工作日 | 从异常登记到完成责任动作的工作日数 |

6. 案例的关键不是数字变好,而是解释变得可追溯
这组模拟数值中,最值得关注的不是某个指标提高了多少,而是组织是否能解释变化来自哪里。若证据完整率提高只是因为团队多贴链接,却没有改善验收判断;若异常闭环变快只是因为把复杂问题标记为已处理,数字就失去了意义。
因此,复盘时要抽查样本:状态是否有真实证据,依赖是否按约定交付,风险是否在影响里程碑前被识别,行动是否产生了可验证结果。统计指标负责发现趋势,抽样复核负责确认口径,二者结合才能避免“为了指标而管理”。
六、落地步骤:把制度分阶段放进日常工作
1. 第一阶段:梳理当前流程和信息流
先访谈项目负责人、执行成员、职能经理和决策人,画出计划怎么形成、状态在哪里更新、异常通过什么路径升级、决策如何回写。不要只看制度文件,也要观察团队实际操作。文件写着每周复核,成员却在多个表格里反复填报,这种差距才是制度设计需要处理的对象。
梳理时可以选一个近期项目,回看三到五个关键偏差:最早何时出现、何时被记录、谁知道、何时决定、造成了什么影响。选取少量真实事件,通常比先设计一套很长的制度手册更容易暴露流程断点。
2. 第二阶段:定义最小工作项与状态标准
确定哪些工作需要进入统一跟踪,哪些只保留在团队内部。对纳入项目层追踪的事项,统一负责人、计划日期、交付定义、依赖、风险和证据字段。不同工作类型可以有不同验收清单,但状态定义和升级规则应尽量一致。
试运行时,优先保障信息能被团队实际填写。若一项工作需要大量背景才能解释,制度应该允许关联设计稿、测试记录或审批单,而不是强迫成员把所有内容塞进状态描述里。数据结构的目标是可追溯,不是让每张卡片都变成报告。
3. 第三阶段:小范围试点并记录维护成本
先选一个跨职能、但管理边界清晰的项目试点,周期可以覆盖至少一个完整的计划,执行,验收循环。记录成员每次更新的大致用时、负责人汇总用时、异常升级等待时间、重复录入次数和证据缺失原因。没有这些成本数据,管理者无法判断制度是否提高了控制能力,还是只增加了填报负担。
试点时不要同时改变太多流程。例如一次性更换项目平台、组织架构、状态体系和绩效指标,会让团队难以判断哪项改变带来效果。先稳定一组核心规则,收集反馈,再分批调整,是更容易归因也更容易纠偏的做法。
4. 第四阶段:让例会、系统和决策记录一致
制度要规定哪些信息必须在线维护,哪些问题适合在会议上讨论。例会负责解决有争议的判断、跨团队冲突和需要授权的变更;平台负责保留工作状态、证据、依赖和行动项。会议中的决定应回写到项目记录,不能让系统显示“正常”,会议纪要却记录“预计延期”。
如果组织正在评估 PingCode 或其他项目管理平台,应使用真实项目场景做验证,而不是只看功能演示。可以测试工作项映射、权限分级、状态流转、历史记录、报表口径、数据导入导出、私有化部署方案和现有系统迁移路径。若需从 Jira 迁移,应提前验证字段映射、附件、评论、关联关系和历史记录的保留情况;“可迁移”不等于迁移后无需清理或复核。
5. 第五阶段:每月复核制度本身,而非只复盘成员
月度复核应检查规则是否让异常更早暴露、是否让决策更快发生、是否造成重复录入、是否存在没人负责的状态,以及各团队对完成口径是否一致。制度也可能过度设计:若大量字段长期为空,或每次更新都需要成员花时间解释模板,应该判断是培训不足、流程不适配,还是字段本身没有价值。
修订规则时保留版本和生效日期,让团队知道旧项目是否沿用旧口径、新项目从何时开始使用新口径。制度变化本身也要管理,否则不同项目会在不知情的情况下使用不同阈值,汇总数据又无法比较。

七、不同情况下的行动建议与方案取舍
1. 小团队、短周期项目:减少流程层级
十人左右、周期较短且依赖少的项目,不需要复制大型项目的审批链。负责人可以采用单一工作列表、每周一次风险复核和事件触发升级。重点是每项工作有明确完成条件,阻塞能及时被看见,范围变化有记录。
取舍在于:轻量制度减少维护成本,但对跨团队责任和历史审计的支持较弱。若项目逐渐增加外部依赖、并行小组或客户承诺,就要及时补上依赖责任、升级期限和基线版本管理,不能因为早期流程简单就永久不变。
2. 100 人以上、多部门协作:优先治理口径和权限
规模扩大后,状态的定义、数据的访问范围和跨团队依赖会比单个任务的填写便利性更重要。应统一关键交付物、里程碑、风险阈值和汇总口径,同时保留各团队必要的局部流程。中央规则要管住共同语言,不宜强迫所有专业团队使用完全相同的执行细节。
这类组织评估工具时,可将 PingCode 纳入候选验证,并检查其在组织规模、权限治理、私有化部署、历史记录和迁移方面的适配情况。所谓“国产替代不二选择”并不能直接作为客观结论;更严谨的做法是把候选平台放进统一测试清单,按安全、流程、迁移、扩展和运维要求逐项验证,再由业务与技术共同决策。
3. 强监管或高审计要求:优先保障证据链
若项目涉及受监管数据、严格审批或重要客户承诺,应把基线变更、风险接受、验收批准和权限操作纳入可追溯记录。状态更新必须能回答谁在何时作出判断、依据是什么、由谁批准。对这类项目,操作方便固然重要,但不可逆的数据丢失和审计缺口通常成本更高。
取舍是流程可能更重,团队响应速度也可能受审批影响。可以通过预先定义授权范围、标准变更模板和紧急升级路径降低等待,但不能用“快速处理”为理由绕开必要的审批与留痕。
4. 项目高度不确定:追踪假设和验证结果
探索性项目常常无法在开始时准确承诺完整交付日期。此时不宜用过度精细的长期计划制造确定感,可以把近期计划细化,远期计划保留为区间或阶段目标。每个阶段明确要验证的假设、可接受的证据和继续投入的决策条件。
取舍是管理层获得的不是一条看似精确的日期,而是一个带条件的判断。项目负责人要说明哪些未知因素可能改变方向,团队则持续更新验证结果。对不确定性负责,不等于拒绝承诺,而是诚实说明承诺成立的前提。
5. 进度数据质量差:先修口径,不急于排名
若不同项目对完成率、延期和风险的定义不一致,首先应统一定义并做小规模抽查。此时直接比较部门排名,容易把项目难度、任务结构和统计方式差异当作执行能力差异,诱发规避风险上报或调整任务拆分方式。
取舍是短期内管理层可能失去一张整齐的对比表,但可以避免用错误数据作资源配置或绩效判断。等口径稳定、数据来源可追溯后,再逐步增加横向比较,并明确哪些差异可以比较、哪些只能在项目内部观察。
八、结语:制度的成熟度,看坏消息能否变成及时决策
1. 判断方案是否落地的五个问题
在正式推广之前,我会用五个问题做最后检查:每项关键工作是否有验收定义;每个状态是否有证据或清楚的估算依据;关键依赖是否有责任人和最迟需要日期;偏差是否有明确升级规则;决策后是否有人、期限和回写记录。任意一项答不上来,都说明制度还缺少执行闭环。
还要确认执行成本是否可接受。制度不应让成员为了证明自己在工作而重复造数据,也不应让项目负责人把大量时间花在整合格式不一的表格上。若新增控制带来的信息价值无法抵消维护成本,就需要简化字段、缩短流程或重新划定追踪范围。
2. 下一步从一个项目开始
我建议先选一个有明确交付目标、跨团队依赖适中、管理层愿意参与复盘的项目,跑完一个完整周期。记录基线、状态证据、异常时间、决策和维护工时,再判断哪些规则真正帮助了团队。先拿到本组织的数据,再决定要不要推广到所有项目、是否需要更完整的工具能力。
好的进度制度不是让所有工作都被看见,而是让重要偏差在仍可处理时被看见。它的价值不在表格有多少列、会议开了多少次,而在于团队能否用可信信息调整顺序、协调资源、澄清范围,并对新的承诺负责。下一步不是先加日报,而是挑一个近期反复延期的项目,回溯一次偏差从出现到决策的全过程,再据此设计最小闭环。
常见问题解答(FAQ)
1. 项目成员进度跟踪制度应该由谁负责维护?
我以前在项目延期后复盘时发现,问题往往不是没有跟踪,而是没人真正对跟踪结果负责。项目经理负责推动、成员负责更新、部门负责人负责处理跨团队阻塞时,制度才不会变成单纯填表。
建议采用“三层责任制”:项目成员在约定时间内更新任务状态和剩余工时,项目经理每天或每周汇总异常,部门负责人只处理资源冲突和跨团队依赖。制度中要明确更新时间、必填字段、逾期处理方式和升级路径,例如任务连续2个工作日未更新,先由项目经理提醒;超过3个工作日仍未更新,则升级给直属负责人。
判断制度是否有效,不看填写数量,而看逾期任务发现时间是否缩短、阻塞事项是否在规定时限内关闭。
2. 项目进度跟踪应该每天更新,还是每周更新?
我在同时管理研发、设计和业务项目时发现,所有任务都要求每天填报,成员很容易把时间耗在维护状态上;但完全按周更新,又可能错过关键风险。不同类型任务需要不同频率,不能用一个周期覆盖全部场景。
建议按任务风险和周期分级:持续时间不超过5个工作日的任务,至少每天更新一次;跨周任务每周更新一次,但出现延期风险、外部依赖或剩余时间偏差超过20%时立即更新。每日跟踪重点看“今天完成什么、明天做什么、有什么阻塞”,周度跟踪则看里程碑、计划偏差和资源负荷。
可用“按时更新率”和“风险提前发现天数”评估频率是否合适,通常按时更新率低于90%时,应先简化字段,而不是继续增加催报次数。
3. 如何判断项目成员填报的进度是否真实?
我遇到过任务显示完成80%,但联调时才发现核心功能还没有交付的情况。单看百分比很容易被乐观估计误导,所以我更关注可验证产出,而不是成员主观填写的数字。
进度判断应绑定交付物和验收条件:需求任务以评审通过、开发任务以代码合并和测试通过、测试任务以缺陷关闭或验收结论为依据。制度中可以将任务状态限定为未开始、进行中、待验收、已完成、已阻塞,并要求成员填写下一步动作和阻塞原因,尽量少使用“完成80%”这类模糊比例。
复盘时重点比较计划完成日期、实际完成日期和返工次数;如果某类任务经常显示接近完成却反复延期,应调整拆分粒度和验收标准,而不是简单质疑个人填报。
4. 项目进度跟踪出现延期时,应该如何升级和处理?
我曾见过项目群里每天都有人说“正在推进”,但关键节点已经连续延期,直到上线前才集中暴露。真正有效的制度不是要求成员报告坏消息,而是让延期有明确的分级、责任人和处理时限。
可以按影响范围设置三级响应:预计延期不超过1个工作日且不影响后续任务,由成员说明原因并调整计划;延期达到2至3个工作日,项目经理应组织资源协调、拆分任务或调整依赖;预计影响里程碑、客户交付或关键质量指标时,须在24小时内升级给项目负责人并形成书面决策。
每次升级至少记录原计划、当前预测、影响范围、责任人和恢复措施。制度评价可关注延期预警提前量、阻塞事项平均关闭时长和里程碑按期率,而不是只统计延期次数。
核心关键词
文章包含AI辅助创作:追踪落地方案:项目成员开展进度跟踪的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608727
读者评论
我们团队之前也用百分比报进度,临近验收时才发现不少工作还卡在联调和审批。把“待验收”单独列出来确实更贴近实际,不过验收人和时限也得同步明确,否则只是多了一个状态。
按风险分层更新比全员日报合理,但跨部门依赖常常不是项目负责人能直接推动的。升级规则里最好明确依赖方的响应时限和逾期后的替代路径,不然异常记录齐了,事情还是可能停在原地。
基线保留版本这点很重要。实际项目里范围变更有时是口头确认,后面再补记录容易对不上;如果能把变更审批和计划调整放在同一流程里,复盘时会更容易分清执行偏差和承诺变化。
