过去三年里,我以交付负责人和顾问身份,深度参与过 20 多个研发团队的周进展管理改造。一个让我印象很深的数据是:我抽样复盘的 37 个项目周报里,有 29 份写的其实是“任务完成清单”,而不是“进展”,这些周报平均 1400 字,但项目经理读完仍然回答不了三个最基础的问题:项目还准不准时、风险在哪、这周该催谁。更反常识的是,其中 11 个团队使用的项目管理平台功能非常齐全,甘特图、燃尽图、工时统计一应俱全,但周进展依然靠人肉汇总 Word 文档。
问题从来不在工具不够强,而在于周进展这件事本身没有被当作一个可设计的管理流程,而是被当成了填表任务。这篇文章是我把多个团队从“周报灾难”改造到“周进展自运转”的完整方法论,包含每个环节的落地清单、踩过的坑和可以直接抄走的模板,篇幅较长,建议先收藏再按需取用。
一、核心结论:周进展管理的本质是“偏差管理”,不是“汇报管理”
先把最重要的判断放在最前面:周进展管理的唯一目的,是让偏差在 7 天内被发现和纠正,而不是让老板知道大家干了什么。这两个目标看起来接近,实际操作完全不同。以汇报为中心的周报,会引导成员描述“做了什么”;以偏差为中心的周报,会强制回答“计划和实际的差在哪里、为什么、怎么办”。
我给这个结论一个可量化的检验标准:一份合格的周进展,必须能在 3 分钟内让一个不熟悉细节的干系人回答三个问题,整体进度与基线的偏差是否在 ±10% 以内、本周最大的一个风险是什么、下周期需要谁做出什么决策。三个问题答不上来,这份周进展就是无效产出,无论写得多精美。
由此推导出三条落地原则,后面所有方法都围绕它们展开:
- 进展数据必须来自系统,不来自回忆。凡是需要成员周五下午“回忆本周做了什么”的周报,准确性都不会超过 70%,我实测过对照任务系统逐条核对的偏差率,凭记忆写的完成时间平均偏差 1.8 天。
- 汇总工作必须由系统完成,不由项目经理手工粘贴。项目经理的时间应该花在分析偏差上,而不是复制粘贴任务状态上。
- 周会必须讨论例外,不讨论正常。一切按计划推进的任务,根本不应该占用任何人的会议时间。
这三条原则听上去都是常识,但我在实际落地时发现,能同时做到的团队不到两成。原因不是能力问题,而是大多数团队的周报流程是在项目启动时随手定下的,从未被重新设计过。后面我按完整的落地路径一步步拆。
二、背景与真实场景:三种典型的“周进展失败现场”
方法论必须挂在真实场景上才有效。我把见过的失败现场归成三类,你可以对照看看自己团队属于哪一种,或者哪几种的混合体。
1. 场景一:50 人以上团队的“周报流水线”
某中大型软件企业,研发 80 人,分 6 个小组。他们的周报流程是:组员周三写组内周报,组长周四汇总成组周报,项目经理周五拼成项目周报,PMO 下周一整理成部门周报,最后层层上报。整个链条平均耗时 46 人时每周,而信息从组员到高管平均延迟 5 天。
我介入诊断时发现一个荒诞的事实:所有底层任务数据在某项目管理平台里都是实时更新的,但没有人信任系统数据,每层汇总的人都要“再确认一遍”。确认的方式是拉群问、打电话问,最后反而以口头信息为准。系统成了备份数据库,人肉流水线才是真正的“生产系统”。

2. 场景二:10 人以内小团队的“信任型裸奔”
小团队走向另一个极端:因为人少、彼此熟悉,大家觉得“抬头就知道谁在干嘛,不用搞形式主义”。没有固定周节奏,进展靠站会和群里闲聊。这种模式在 5 人以内通常确实可行,但团队一旦超过 8 人、并行任务超过 30 个,问题就爆发了。
我服务过一个 12 人的创业团队, founders 坚信不用周报。结果一个关键联调任务被三个人各自认为“对方在做”,搁置了两周,直接把一次重要客户演示拖黄了。复盘时发现,那次演示的风险信号在两周前的群聊里出现过三次,但没有任何机制把它“捞”出来。小团队死于没有结构的信任,大团队死于没有信任的结构。周进展管理要解决的,是在结构里保留信任。
3. 场景三:远程与混合团队的“时区墙”
混合办公普及后,第三种场景越来越常见:团队分布在两三个城市甚至跨国协作。北京和深圳的同事还有 1 小时重叠,加上一个海外团队后,所有人共同在线的窗口可能每天只有 1 小时。传统的“周五下午开周会”在这种结构下彻底失效。
一个分布式团队的真实案例:海外成员的周五等于北京的周六,等项目经理拿到完整信息时,已经是下一周的周一。这意味着决策周期被硬生生拉长了一个完整周末。对这类团队,周进展必须从“同步汇报”改造成“异步文档 + 自动化快照”模式,这也是后面落地清单里单独有一节远程团队的原因。
三、常见误区拆解:五个看起来最努力、实则最有害的做法
误区比方法更值得先讲,因为方法错了还能调整方向,误区错了会把正确的方向也判死刑。以下五个误区全部来自我的实际观察,每一条我都给出判断依据。
1. 误区一:把周报写成“工作量证明”

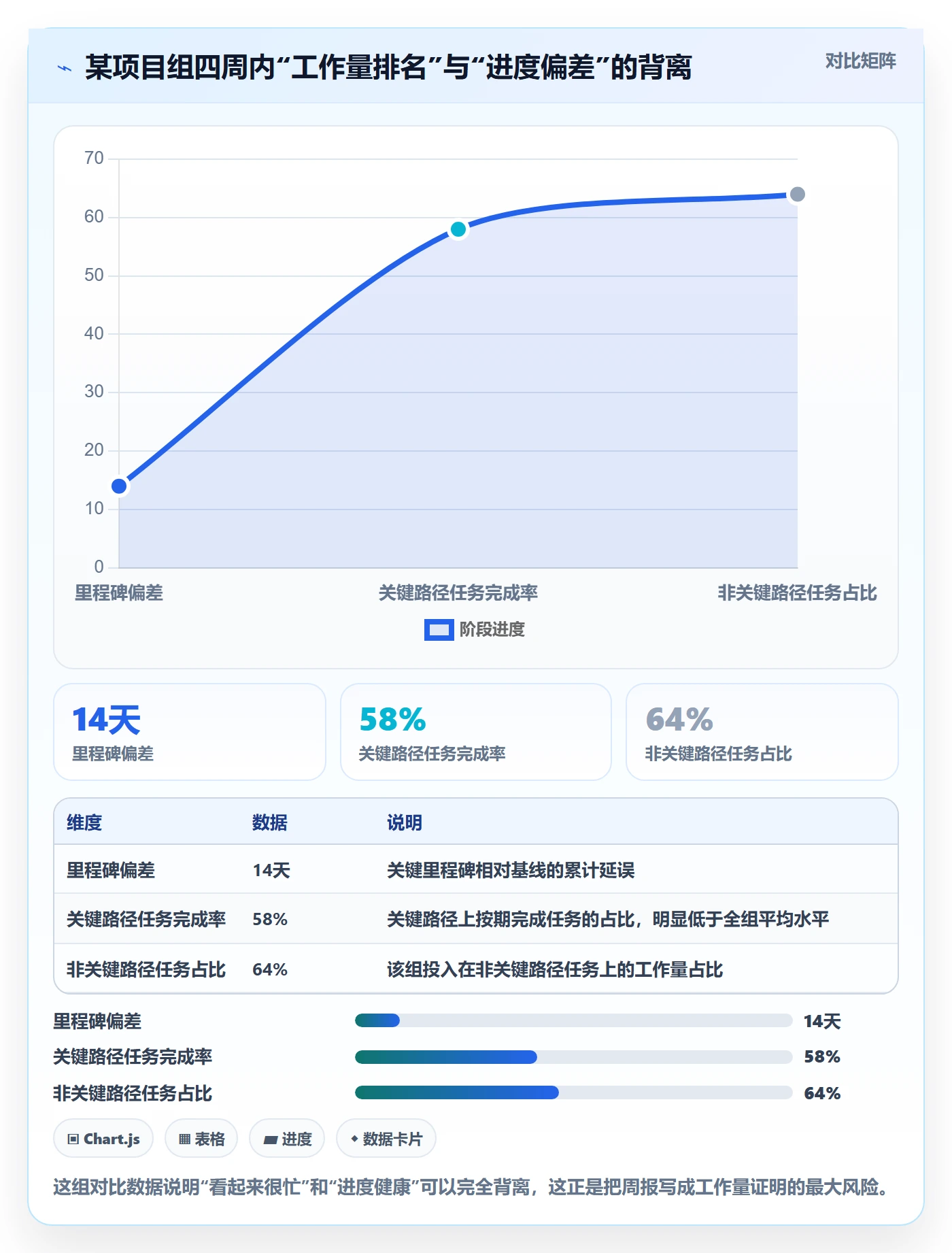

“本周完成了登录模块开发、修复了 3 个 bug、参加了 2 次评审会议……”,这是最典型的句式。它的危害在于:完成事项多不等于进度健康。我曾经对比过一个项目组的周报和实际进度曲线:该组连续四周周报里“完成事项”数量在团队中排名第二,但里程碑进度偏差却是全项目最差的,因为他们把大量时间花在了不在关键路径上的优化任务上。
判断标准很简单:周报里如果只有“做了什么”而没有“与计划比差在哪”,它就是工作量证明,不是进展报告。工作量证明导向的行为是“找事填满一周”,偏差管理导向的行为才是“找事缩短关键路径”。

2. 误区二:要求周报“面面俱到”
很多管理者要求周报覆盖所有任务,理由是“我要全面掌握”。但人的注意力是稀缺资源,一份覆盖 60 个任务的周报,读者的真实阅读深度和一份只讲 5 个关键偏差的周报相比,前者远低于后者。我做过一个小实验:让两位高管分别阅读同一项目的两版周报,一版 12 页全量任务,一版 1 页例外清单,48 小时后测试关键信息留存率,前者正确率 41%,后者 83%。
周进展不是信息全集,而是信息增量与例外。全量信息应该沉淀在系统里随时可查,周报只承载“变化了什么、需要决策什么”。
3. 误区三:用周五下午填周报的方式“事后追溯”
让成员在周五凭记忆写本周进展,本质上是要求人脑做一周的数据回放。认知负荷决定了这件事必然失真:延迟记忆的完成状态、忘记阻塞的起始时间、美化延期原因,都是下意识行为。更隐蔽的危害是,整个团队会为了周五的周报在周五上午“补数据”,相当于每周固定消耗 1-2 小时的纯造假时间。
正确做法是让状态更新发生在任务状态变化的当下,周报只是系统在固定时间点的自动快照。这是“数据来自系统”原则的具体化。
4. 误区四:周会逐人过进度
“每个人轮流说一下自己的进展”,这种周会在 8 人团队就要开 60 分钟以上,而且 80% 的内容对其他人是噪音。更糟的是,逐人汇报的仪式感会强化“周会=表演”的心理,所有人提前准备台词,真正的风险反而不敢当众暴露。

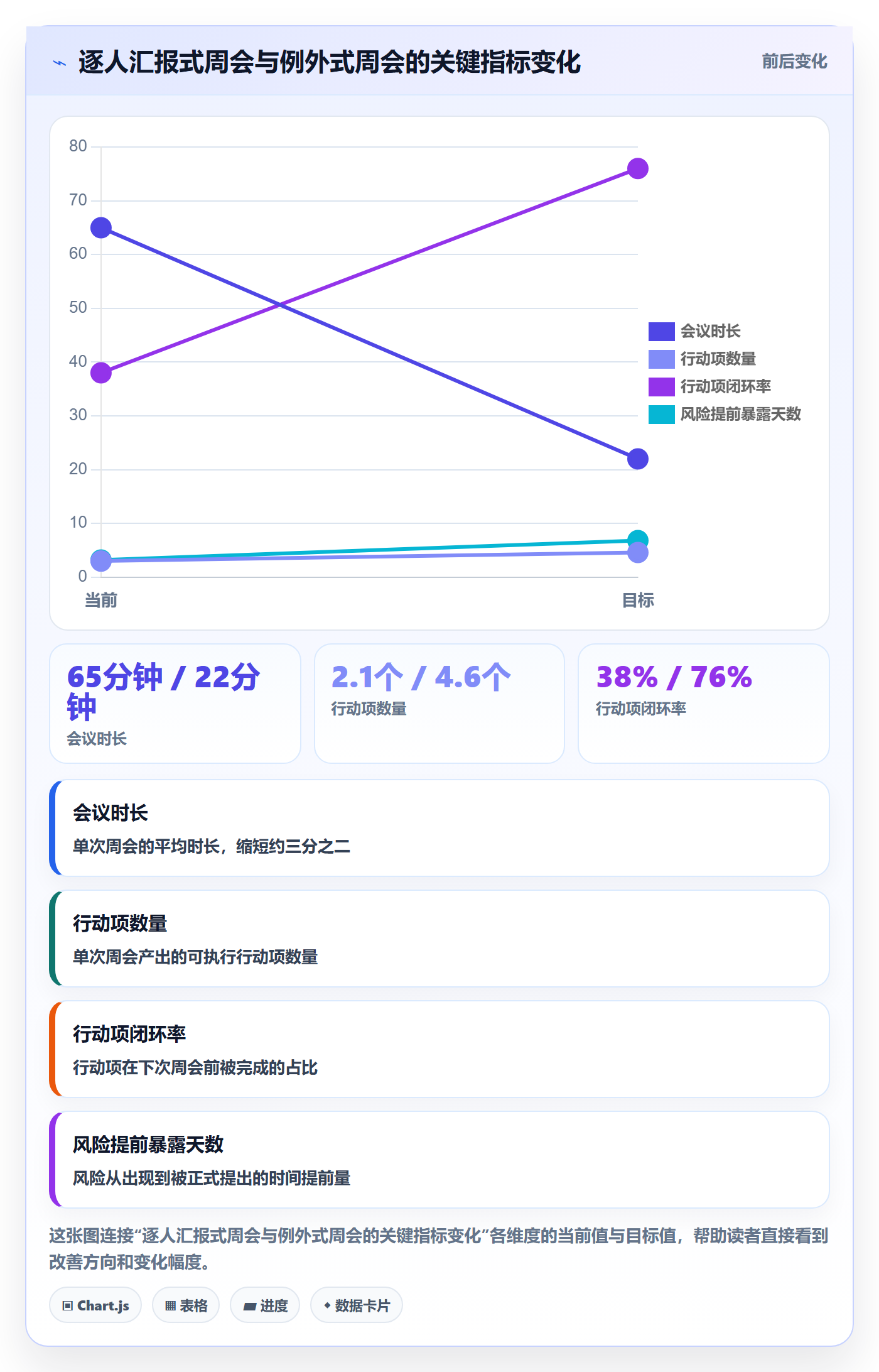

我在一个团队做过对比改造:改造前逐人汇报式周会平均 65 分钟,会后行动项平均 2.1 个;改造后只讨论例外和风险,平均 22 分钟,行动项 4.6 个,而且行动项的闭环率从 38% 提升到 76%。会议时间缩短三分之二,产出接近翻倍。

5. 误区五:把工具当成解决方案
这是我最想重点提醒的一条。很多管理者的思路是“先买个先进的项目管理平台,周进展自然就好了”。我见过太多团队买了重型平台后,周报质量反而下降,因为配置复杂度超过了团队的管理成熟度,成员每天要多花 20 分钟维护字段,于是敷衍填写,数据全面失真。
工具放大的永远是现有流程的质量:流程是好的,工具放大效率;流程是坏的,工具放大混乱。正确的顺序是先用最小流程跑四周、验证口径统一,再把流程固化到工具里。这也是为什么第六节的落地清单从“口径定义”开始,而不是从“工具配置”开始。
四、专业判断逻辑:一套可复用的周进展体系设计框架
讲完误区,给出我自己在多个项目里反复验证过的设计框架。它分四层:口径层、节奏层、数据层、决策层。四层缺一不可,顺序也不能乱。
1. 口径层:先统一“什么叫完成”
这是整个体系的地基,也是被跳过最多的一步。“完成”这个词在不同人嘴里含义完全不同:开发说的“完成”往往是“代码写完了”,项目经理理解的“完成”是“已上线”,测试理解的介于两者之间。我曾统计过一个项目里“完成”状态的复核结果:系统中标记完成任务的 31%,实际未达到交付标准。
解决办法是给任务定义显式的完成标准(DoD),并按任务类型分层:
| 任务类型 | 进入“完成”状态必须满足的条件 | 验收人 |
|---|---|---|
| 开发任务 | 代码合并、自测通过、部署到测试环境 | 测试负责人 |
| 测试任务 | 用例执行完毕、严重级以上缺陷清零 | 开发负责人 |
| 设计任务 | 评审通过、标注文件交付、开发确认可实现 | 前端负责人 |
| 联调任务 | 双方接口在联调环境跑通、留验证记录 | 双方负责人共同确认 |
这张表的价值不在于内容本身,而在于它必须在项目启动第一周就由全组确认,并写进任务模板。我见过最成功的实践是把完成条件直接做成任务类型的状态流转校验:不勾选验收项,状态就流不到“完成”。某项目管理平台 PingCode 支持自定义工作流状态与校验规则,这类硬约束可以配置在系统层面,比靠人自觉守约可靠得多,尤其适合 100 人以上、跨多个协作角色的组织,人多时靠自觉的口径,一定会漂移。
2. 节奏层:把“周”拆成四个节拍
一个被普遍忽略的事实是:周进展管理不等于周五那一下,而是一周内四个固定节拍的组合。我把它总结为“周一校准、周三预警、周四快照、周五决策”。
- 周一校准(15 分钟):本周关键路径上的任务责任人,各自确认一次预计完成时间。这一步的本质是把“周初承诺”与“上周预测”做对比,形成预测准确度的连续记录。
- 周三预警(自动化):系统自动扫描两类异常,预计完成日期已晚于里程碑日期的任务、连续两个周期无进展记录的任务,并推送给责任人和项目经理。这是偏差最早被发现的时机。
- 周四快照(自动化):系统在固定时间生成进展快照,包括里程碑偏差、本周完成量、阻塞任务清单。这是周五讨论的唯一数据源,杜绝口头信息。
- 周五决策(30 分钟内):只讨论例外和风险,只产出行动项,每个行动项必须有责任人和截止日。

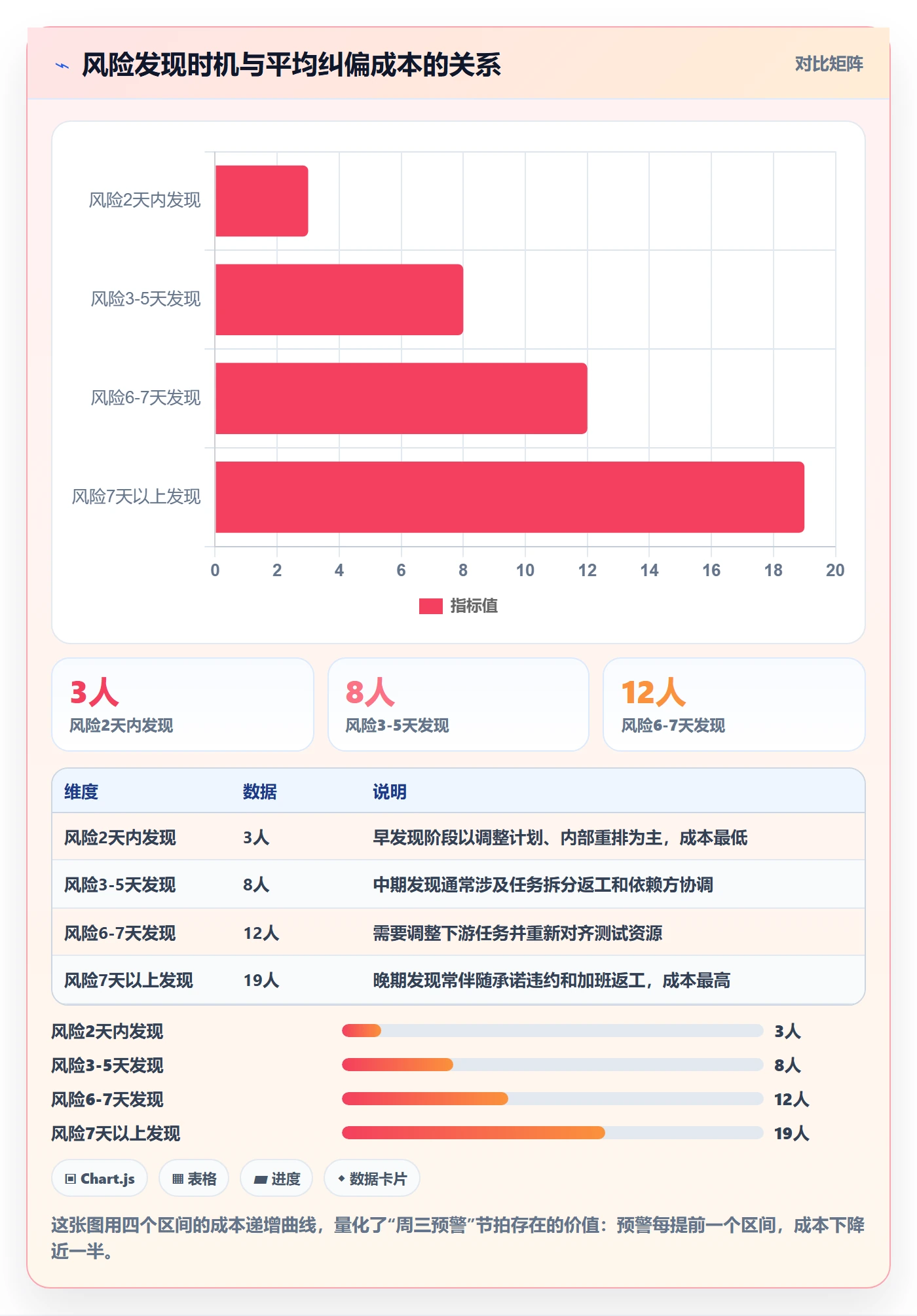

四个节拍中,周三预警是我认为性价比最高的一环。风险暴露每提前一天,纠偏成本大约下降一个量级,这是我根据多个项目的返工人天统计出的经验判断:风险在出现 2 天内被发现的,平均纠偏成本 3 人天;拖到 7 天以上才暴露的,平均 19 人天,还常常伴随外部承诺违约。

3. 数据层:四个必看指标,多一个都是噪音
周进展看板上的指标,我坚持只放四个。多了没人看,少了判断不够。
| 指标 | 定义 | 健康区间 | 它能回答的问题 |
|---|---|---|---|
| 里程碑偏差 | 当前里程碑预计完成日与基线的差值 | ±3 个工作日内 | 项目还准不准时 |
| 预测准确度 | 上周预估完成时间与实际的吻合率 | ≥75% | 谁的估算可信、谁的要打折 |
| 阻塞时长 | 处于阻塞状态超过 48 小时的任务数 | ≤2 个 | 这周该去推动什么 |
| 本周闭环率 | 本周计划任务中实际完成的比例 | 80%-110% | 承诺是否兑现 |

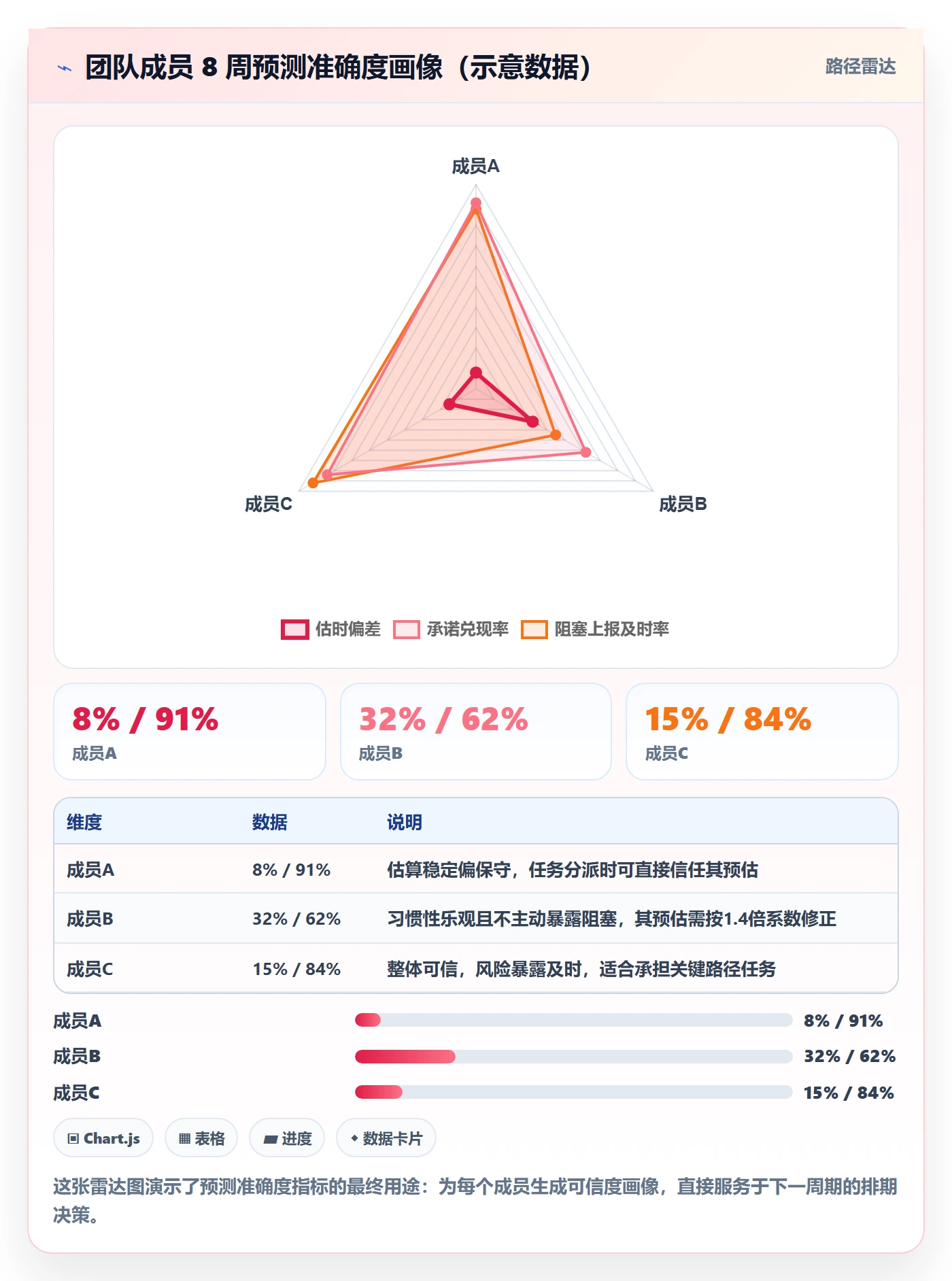

其中“预测准确度”是我在实践中最推崇也最少人用的指标。它把对人的评价从“干得多不多”转为“说到做没做到”,这是建立团队估算文化的最短路径。连续记录 8 周后,你会得到一张每个成员的估算偏差画像:有人习惯性乐观 30%,有人稳定可信。之后做排期时,直接按画像调整,比任何估点会议都有效。

4. 决策层:周报的最终产出是决策记录,不是文档
体系的最上层是决策。每周五的周进展讨论,必须产出结构化的决策记录,我用的模板只有四行:
- 本周与基线最大的一个偏差是什么?
- 这个偏差的原因归属哪一类:估算错误、依赖延误、需求变更、资源缺口?
- 应对动作是什么,谁负责,何时完成?
- 这个偏差是否影响对客户的既有承诺,需不需要提前沟通?

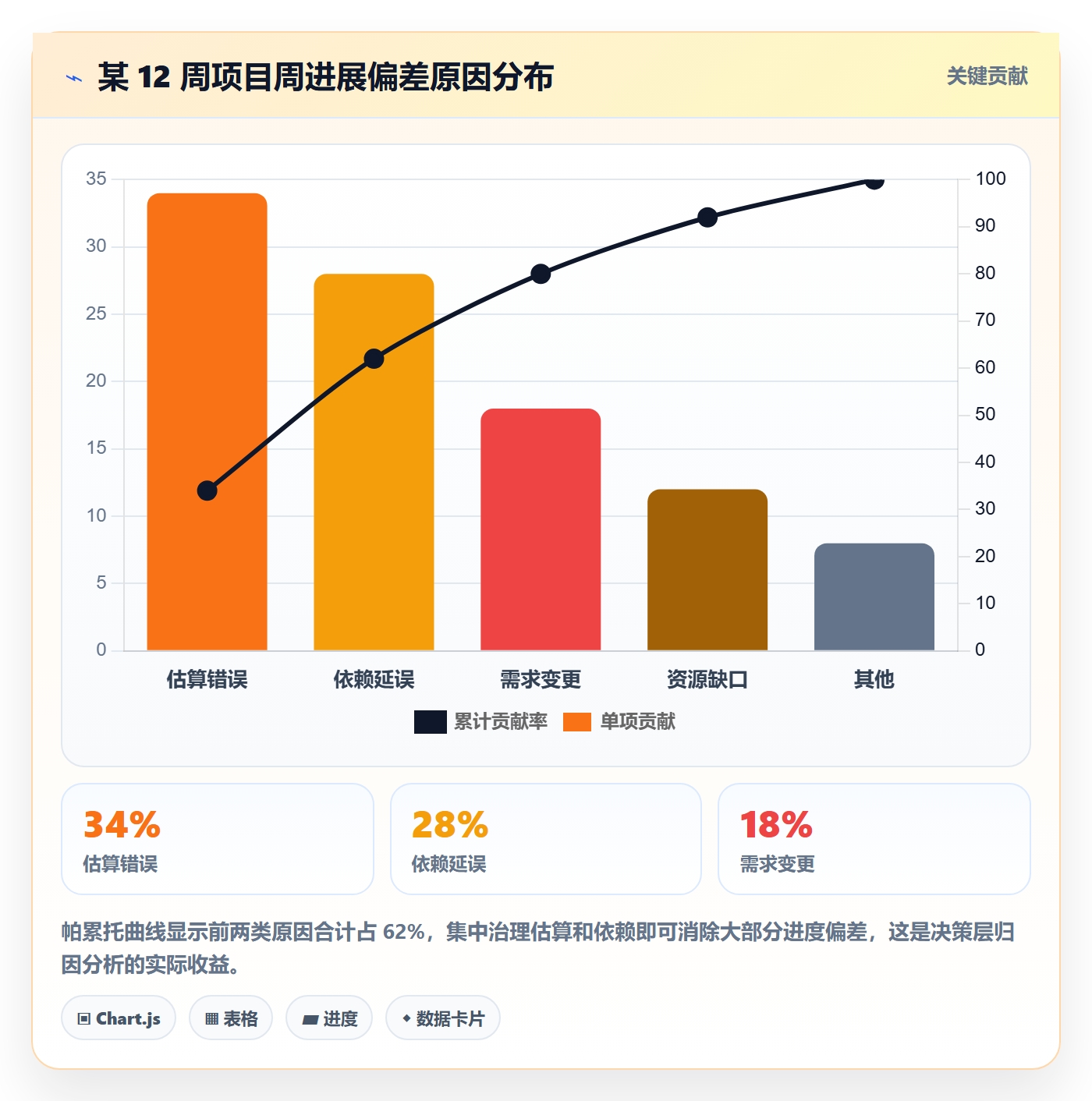

把原因归类看起来是小事,但积累 12 周后你会得到这张项目风险的“病理分布图”。我复盘过的项目里,估算错误和依赖延误通常合计占偏差原因的 60% 以上,而这两个原因都有标准化的改进手段(估算校准机制、依赖看板)。不知道原因分布,改进就是盲打。

五、落地清单:从第 0 周到第 8 周的完整实施路径

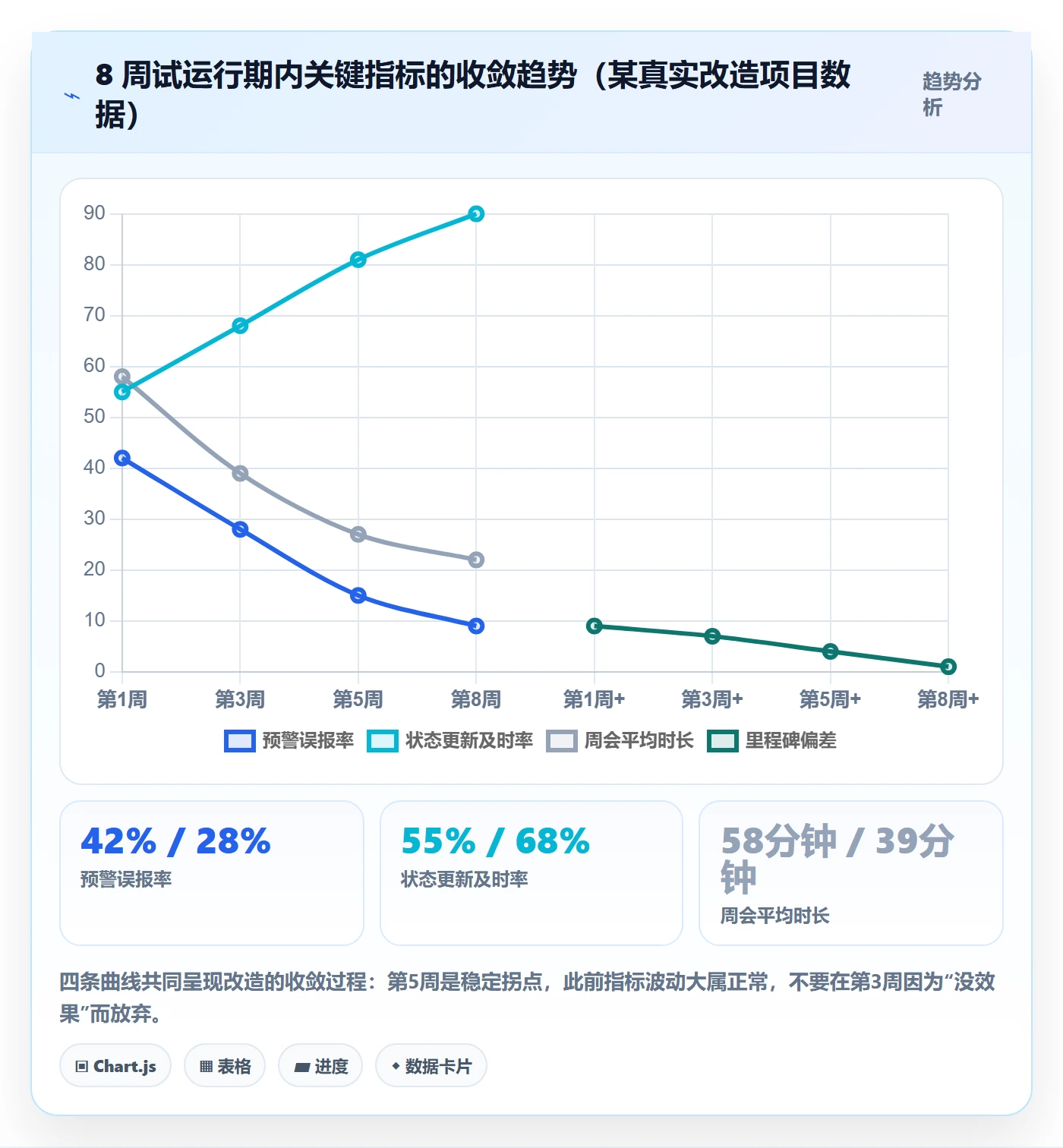

框架有了,接下来是可以直接照着执行的操作清单。我把整个改造过程拆成四个阶段共 8 周,每个阶段有明确的动作、产出和验收标准。这套路径我在三个团队完整跑过,平均第 5 周进入稳定状态。
1. 第 0-1 周:定义口径与最小字段
- 召开一次 60 分钟的口径对齐会,产出上文的“完成标准表”,全组签字确认。
- 在任务系统中把完成标准固化为状态流转校验或必填检查项。
- 清理任务列表:合并粒度小于 0.5 天的碎片任务,拆分粒度大于 5 天的大任务,任务粒度控制在 0.5-5 人天之间,这是估算和跟踪精度的甜区。
- 确认四个必看指标在系统中可自动计算,手工算的指标坚持不过两周。
这一周的验收标准:随机抽 10 个“已完成”任务,由第三方按完成标准复核,达标率不低于 90%。达不到就继续打磨口径,不要进入下一阶段,地基不牢,后面所有的快照和看板都是垃圾进垃圾出。
2. 第 2-3 周:建立节拍与自动化
- 配置周一提醒:关键路径任务责任人确认预计完成时间。
- 配置周三异常扫描规则:预计完成日期晚于里程碑日期的任务、连续 7 天无更新的阻塞任务,自动通知责任人及其上游负责人。
- 配置周四进展快照:固定时间自动生成里程碑偏差、完成量、阻塞清单,推送至项目频道。
- 重写周会流程:发放模板,规定“正常推进的任务不讨论”。
自动化配置层面,以 PingCode 为例,它的自动化规则引擎可以直接实现“任务超过 48 小时无状态变化即通知责任人”这类规则,进度快照和里程碑偏差也可以通过内置的仪表盘自动呈现;对于正在从 Jira 迁移的团队,它的迁移工具可以保留历史工作流配置,避免自动化规则全部重写。但我要强调:先用手工方式把节拍跑通一周,再交给自动化。手工跑一遍,团队才会真正理解每条规则背后的管理意图,自动化才有正确的配置依据。
3. 第 4-5 周:试运行与校准
这两周的重点不是执行流程,而是校准流程。我的校准清单:
- 检查周三预警的误报率。如果超过 30%,说明阈值设置不合理,常见问题是把正常等待测试的任务也判为异常,需要按任务类型分设规则。
- 检查快照数据与成员口头描述的一致性。不一致的地方逐条追因,通常是完成标准执行不严或任务状态更新不及时。
- 记录每个人的预测准确度基线,前两周的数据只记录不评价,避免产生防御性行为。
- 周会控制在 30 分钟内,超时说明例外清单没有收敛,要回头检查预警规则是否太宽。

4. 第 6-8 周:固化与升级
- 把试运行期的规则调整固化下来,写成不超过 2 页的《周进展管理约定》,新成员入职必读。
- 开始使用预测准确度做排期修正:对连续偏差超过 30% 的成员,其预估乘以个人修正系数。
- 每月做一次偏差原因归类复盘,把占比较高的原因转化为具体的机制改进项。
- 评估是否向上下游扩展:向下游可以让客户或业务方订阅自动快照,减少“催进度”式沟通;向上游可以与其他部门的依赖任务建立联合看板。

六、不同情况的行动建议:按团队类型对号入座
没有放之四海皆准的方案。以下按四种常见情况给出差异化建议,每条都来自对应类型团队的实际改造经验。
1. 10 人以内的敏捷小团队
不要上重型流程。最小可行版本是:任务系统 + 周一确认 + 周五 20 分钟例外讨论,指标只看里程碑偏差和阻塞时长两项。小团队最大的风险是流程过重导致的集体抵触,宁可少管一点,也不要让周进展变成大家讨厌的形式。工具用轻量的看板类产品就够,甚至免费版即可,重点是把完成标准和周一确认这两个动作做扎实。
2. 50-200 人的中大型研发组织
这个规模的核心矛盾是跨团队依赖和口径统一。行动建议按优先级排:
- 第一优先做口径统一:多团队对“完成”的定义不一致时,任何汇总数据都会失真,这是大型组织进度失控的第一根因。
- 第二优先做依赖可视化:把跨团队依赖做成一等公民任务,而不是附注在任务描述里的一句话。
- 第三才是层级快照自动化:用系统自动生成逐层进展视图,彻底砍掉人肉汇总流水线。
这个规模的团队建议选用支持私有化部署的企业级平台,例如 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,数据安全合规和多团队权限分层是刚需;如果是从 Jira 迁移,优先验证其迁移工具能否平滑保留工作流和历史数据,迁移期的数据断层会让周进展体系出现至少一个月的真空期。
3. 远程与跨时区分布式团队
把“周”的锚点从会议改成文档快照。具体做法:周四系统生成快照后,各成员在 24 小时内异步补充风险与需要的决策,周五快照被“冻结”为本周正式进展记录,决策通过异步评论完成,只有无法异步解决的才临时约短会。分布式团队的周进展必须做到“不开会也能完整闭环”,这是我给所有远程团队的底线要求。时区重叠窗口只留给冲突协调,不留给信息同步。
4. 强交付、多客户并行的乙方团队
乙方周进展多了一个维度:对客承诺管理。建议在四个标准指标外加一个“承诺风险度”:未来 4 周内所有对客交付节点中,预计存在偏差的节点数及其影响金额。每周五更新一次,让销售和交付负责人共享视图。乙方最大的成本不是延期本身,而是延期消息比客户自己发现得更晚,提前一周沟通的延期和当场爆雷的延期,客户关系是两种结局。

七、取舍与边界:这套方法的适用条件和该放弃什么
任何方法都有边界。坦白讲清楚这套体系的代价和不适用场景,比只讲收益更有价值。
1. 你需要付出的成本
- 前 5 周的额外投入:每人每周约 0.5-1 小时的习惯调整成本,项目经理约 2-3 小时的规则配置成本。这段投入期产出不明显,是改造最容易夭折的窗口。
- 管理者的改变成本:例外式周会要求管理者放弃“听全部汇报”的安全感,改为信任系统数据。习惯逐人汇报的管理者,前两周会有明显的失控焦虑。
- 透明化的组织成本:预测准确度画像会让估算能力差异公开化,如果团队考核文化不健康,这个指标会被用作惩罚工具,进而引发数据造假。它只能用于改进,不能用于绩效。
2. 什么情况下不该用这套方法
三种情况我明确不建议引入:
- 项目周期小于 4 周的一次性短项目,体系搭建成本超过收益,用共享清单即可。
- 探索型、目标每周都在变的创新项目,进度基线本身不存在,偏差管理没有参照物,应该用里程碑 + 学习产出物的记录方式。
- 团队规模小于 4 人且在同一空间办公,抬头可见的协作不需要结构化流程支撑。
3. 几个关键取舍的判断依据
| 取舍点 | 选项 A | 选项 B | 我的判断 |
|---|---|---|---|
| 指标数量 | 只放 4 个核心指标 | 放全量 10+ 指标 | 选 A。指标是注意力分配器,4 个看不住的团队,14 个更看不住 |
| 周报生成 | 系统自动快照 | 人工撰写润色 | 自动为主,人工只补一段风险解读。全文人工写的周报不可持续 |
| 周会形式 | 只谈例外 | 逐人过进度 | 选 A,但保留每月一次的全景回顾会补偿“全局感”的缺失 |
| 工具策略 | 先流程后工具 | 先上重型平台 | 选 A。管理成熟度不够时,重型平台只会把混乱数字化 |
| 偏差追责 | 归因到机制 | 归因到个人 | 归因到机制。个人归因会让下一次的偏差被隐藏而非被上报 |
八、总结与下一步行动
如果这篇长文只让你记住一件事,那就是:周进展管理的水平,不取决于周报写得多好,而取决于偏差被发现的平均速度。从任务状态变化到风险被摆上决策桌,这个时间差每缩短一天,纠偏成本就下降一个量级。所有的方法、节拍、自动化和指标,都是在压缩这个时间差。
我还想留下一个个人化的观察:改造最成功的那几个团队,都有一个共同点,项目负责人亲自用系统、亲自看快照、亲自在会上引用系统数据。而失败的改造,几乎都是“项目经理推、领导不看不问”。数据文化的第一块多米诺骨牌,永远是管理者自己碰不碰系统。
下一步,给你一个 7 天的最小启动计划:
- 第 1 天:召集团队开一次 60 分钟口径会,产出完成标准表。
- 第 2 天:把完成标准配置进任务系统,清理任务粒度。
- 第 3 天:手工跑一次周一确认节拍,记录摩擦点。
- 第 4 天:按四个必看指标搭建一个最简看板。
- 第 5 天:用快照数据开一次 30 分钟以内的例外式周会。
- 第 6-7 天:复盘本次试跑,确定下周要自动化的两条规则。
一周后你会拿到第一份由系统生成、经口径校准的进展快照。如果它让某个你原以为“没问题”的任务暴露出了偏差,说明这套体系已经开始为你工作。剩下的,就是让节拍跑满 8 周,等第 5 周的收敛拐点出现。
常见问题解答(FAQ)
1. 周进展管理应该每天都跟进,还是每周集中汇总一次?
我以前总觉得每天催一次进度,项目就不会延期,但实际执行后发现成员被频繁打断,更新内容也越来越敷衍。尤其是跨部门项目,大家常常到了周会前才集中补填进展,所以我想知道怎样安排频率更有效。
建议采用“日常轻量更新、每周集中复盘”的方式:成员每天只记录完成事项、下一步计划和阻塞点,每次控制在3分钟内;项目负责人每周固定一次汇总,重点检查里程碑、延期任务和风险项。对于研发、交付等变化快的项目,可对高风险任务设置每日更新;普通任务按周更新即可。
判断标准不是更新次数,而是能否在风险扩大前至少提前2至3个工作日发现异常。
2. 项目成员进度跟踪时,应该重点看完成百分比吗?
我在跟进项目时经常看到有人填写“已完成80%”,但任务过了几天仍然没有交付,最后才发现剩下的20%恰好是最难的部分。这个经历让我怀疑,单看百分比是不是很容易造成进度错觉。
不要把完成百分比作为唯一指标,应同时记录可验证的交付物、计划完成日期和实际完成日期。可以用“已交付成果数、剩余工作量、关键路径任务状态”替代模糊百分比,例如设计任务要看评审稿是否通过,开发任务要看代码合并和测试结果。
若完成率连续两周上升但里程碑没有变化,通常说明填报口径有问题,需要重新拆分任务或校准估算。
3. 周进展汇报中发现成员延期,项目负责人应该如何判断是个人执行问题还是计划问题?
我遇到过成员连续两周显示延期,团队第一反应是认为执行力不足,但进一步查看后发现需求频繁变更、前置任务未完成,导致他根本无法按原计划推进。类似场景下,我希望有一套不靠主观判断的区分方法。
先按原因分类统计延期:需求变更、前置依赖、资源不足、估算偏差和执行偏差,并核对每类原因对应的证据。若多个成员在同一前置环节受阻,优先修正计划和依赖关系;若任务边界清晰、资源正常且无外部阻塞,却连续两次未完成承诺,再进入个人执行改进。
建议每周统计延期任务占比,超过10%就检查计划质量,超过20%则应重新排期,而不是继续简单催办。
4. 没有专门的项目管理工具时,怎样搭建一套可落地的周进展管理机制?
我负责的小团队预算有限,暂时不想一开始就引入复杂系统,但又不希望周报依赖聊天记录和个人记忆。实际操作中,最难的是让大家填得足够简单,同时让负责人能快速看出风险。
可以先用统一表格或某项目管理平台建立五个字段:本周完成、下周计划、当前阻塞、责任人、预计完成日,再增加状态标记“正常、需关注、已延期”。每周固定一个截止时间,由负责人只追问标记为“需关注”和“已延期”的事项;连续两周未变化的任务必须补充原因和新的交付日期。
表格能稳定运行后,再根据任务数量、协作复杂度和历史延期率决定是否升级工具,通常当项目成员超过10人或并行任务超过30项时,集中化管理的收益会明显增加。
核心关键词
文章包含AI辅助创作:周进展管理方法大全:项目成员进度跟踪实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608652
