项目进度表上每个任务都有“最新更新时间”,项目却仍然延期,这并不矛盾:时间戳只能说明有人改过记录,不能说明风险已经被识别、负责人已经接住,或计划已经调整。做好进度更新记录,关键不是催成员每天填表,而是让每次更新都能回答四个问题:现在到哪一步、依据是什么、接下来谁做什么、什么情况需要升级处理。
一、核心结论:更新记录要能推动下一步行动
1. 记录的目标不是“留痕”,而是减少判断成本
我判断一条进度记录是否有用,通常不先看它写得是否完整,而是看项目经理能不能据此作出一个具体决定:维持原计划、调整依赖、补充资源,还是升级风险。如果记录只写“进行中”“按计划推进”,却没有完成证据、剩余工作和下一步动作,管理者仍得逐个找人追问,记录就没有真正承担协作功能。
有效更新至少包含五项:当前状态、已完成事实、剩余工作、下一步负责人及日期、风险或依赖。并非每条都要写成长篇说明,但关键字段应当能够被团队成员快速理解,也能够在复盘时还原当时的判断依据。
我建议把更新设计成一条可执行的信息,而不是一段情况汇报。比如,“接口联调完成”不如“订单查询接口已通过测试环境回归,异常码映射还差两种;后端小李周三 15:00 前补齐,若测试环境证书未更新则由平台组协助”。后者同时交代了事实、缺口、责任和条件。
2. 记录粒度应当与决策频率匹配
不是每项任务都需要每天更新。两周内稳定推进、没有外部依赖的任务,频繁刷新状态只会产生低价值噪声;涉及上线窗口、跨团队交付或客户验收的任务,则可能需要按日甚至按班次更新。更新频率应该由“多久不更新会影响决策”决定,而不是由工具默认值决定。
可以先问一个简单问题:如果这条任务连续三天没有新记录,谁会受到影响?若答案是“没人”,就不必强制日报;若答案是“测试团队无法排期”或“发布负责人无法锁定窗口”,就要把更新纳入明确节奏。
3. 判断更新质量,要看闭环而不是字数
我会把记录质量拆成三个层次:是否可核实、是否可行动、是否可追溯。可核实意味着有交付物、测试结果或明确完成条件;可行动意味着后续负责人和时间点清楚;可追溯意味着延期、范围变化和风险决策能找到依据。写得长但缺少这三项,不如一条简洁的结构化更新。
以下为便于团队试行的建议基准,不是行业统计:每周抽查十条更新,如果其中八条以上能在不额外私聊的情况下判断下一步,说明模板基本够用;如果多数记录仍需要项目经理二次询问,应先改字段和责任流程,而非继续加大催报频率。

二、背景与真实场景:为什么进度表越勤快,团队反而越累
1. 多团队项目最容易出现“状态一致、事实不一致”
在一个跨产品、研发、测试和运营的交付场景里,大家可能都把任务标成“进行中”,但各自理解完全不同:产品认为需求已确认,研发认为接口定义还没冻结,测试认为可测版本还未部署,运营则按原上线日期准备公告。状态看起来统一,实际交付口径却没有对齐。
此时继续要求成员每天更新状态,往往只会让“进行中”反复出现。真正需要补充的是状态背后的定义:什么条件算开始,什么证据算完成,阻塞多久需要升级,依赖变更由谁确认。没有这些约定,团队只能用相同的词表达不同的事实。
2. 更新延迟通常源自流程摩擦,而非成员不负责
成员不愿更新,常见原因包括字段太多、需要在多个地方重复填写、状态选项难以区分,或填写后没人查看。若项目管理系统里的信息和日常沟通工具、测试平台、交付清单彼此割裂,成员就得重复录入;他们很快会把更新当成额外行政工作,而非协作的一部分。
因此,我不会一开始就把“逾期未更新”归因于态度。先查更新耗时、重复字段数量、状态定义是否有歧义,以及记录是否进入例会和决策流程。一个字段被填错五次,可能是提示设计有问题;一个字段每周都没人看,可能根本不该要求填写。
3. 项目越大,记录的重点越应从个人状态转向依赖链
小团队可以依靠口头同步,但当项目横跨多个团队、系统或交付批次时,单个成员的“我完成了”不足以说明端到端是否通畅。需求完成后是否等接口,接口完成后是否等环境,测试通过后是否等审批,这些跨任务依赖才是进度偏差的主要传导路径。
对于中大型企业及百人以上组织,工具配置还要考虑权限边界、团队视图、审计要求和部署方式。以 PingCode 这类项目管理平台为例,评估时不应只看任务看板,还要验证流程能否按组织规则配置、能否支持私有化部署,以及从既有 Jira 环境迁移时字段、工作流、附件和历史记录如何映射。是否适合国产替代,最终要由迁移验证、合规审查和实际使用成本共同决定,不能只凭产品口号下结论。

三、常见误区:看起来在管理,实际上没有控制进度
1. 把“更新频率”当作“进度透明度”
每天提交一次更新,并不等于信息及时。若成员只是把昨天的“进行中”复制到今天,管理者得到的是更密集的重复数据。真正的及时性取决于事件发生后多久被记录,例如阻塞出现后是否当天登记、承诺日期变化后是否及时同步,而不只是每周固定填几次。
建议把固定节奏和事件触发结合起来:一般任务按周更新;关键里程碑、风险变化、交付日期变更、依赖被拒绝等情况,发生后立即更新。这样既不让稳定任务承担过多填报负担,也不会让重要变化等到周会才暴露。
2. 用百分比制造精确感
“完成 80%”常常让人误以为还剩 20%,但软件开发、方案审批和内容制作并非都能线性估算。实现工作做了大半,最后可能卡在安全评审;测试用例执行了 90%,剩余少量高风险场景却可能决定能否上线。
如果工作无法可靠拆成可验证子项,优先记录“已完成什么、还剩什么、剩余部分的验收标准是什么”。只有当百分比对应明确工作量,例如已完成 8 个、总计 10 个接口,才有解释价值。对里程碑任务,明确状态和日期通常比主观百分数更可靠。
3. 用“延期”代替影响分析
记录“预计延期三天”只是描述变化,不等于完成风险管理。项目经理还需要知道这三天是否消耗缓冲、是否影响下游测试、是否错过发布窗口,以及是否存在可并行的工作。相同的延期天数,在没有依赖的内部任务和临近客户验收的关键任务中,严重程度完全不同。
我建议延期记录至少拆成四项:原承诺日期、新预测日期、偏差原因、受影响对象。原因要尽量落到可验证事件,例如“验收环境证书未续期”,而不是笼统写“资源不足”。后者可以作为初步判断,但还需说明缺少哪类资源、需要多少投入、由谁确认。
4. 一味增加字段,结果谁也不愿填写
团队常把所有管理需求都塞进更新表:状态、百分比、工时、优先级、风险等级、原因、负责人、备注、版本、依赖、审批人……字段越来越多,成员却未必知道哪些是必填、哪些会触发决策。最后出现大量默认值和无意义文本,数据看似丰富,可信度却下降。
我的原则是只强制收集能够改变行动或决策的信息。稳定任务可用轻量字段;出现风险时再展开原因、影响和应对措施。若一个字段连续几个迭代都没有被用于排期、资源调整、风险升级或复盘,就应考虑删除或改为条件显示。

四、专业判断逻辑:先定义什么值得记,再决定怎么记录
1. 按任务风险确定记录强度
我通常从影响范围、时间敏感度、依赖数量和可逆性四个维度判断记录强度。影响范围大、时间窗口窄、依赖方多、出错后难以回滚的任务,应记录得更细;影响小、容易调整、没有外部依赖的任务,可以采用轻量更新。
例如,一项内部文档整理即使晚两天,若不影响其他工作,记录负责人、完成日期即可。涉及数据迁移的任务,即使当前没有延期,也应同步验证结果、回滚准备、审批状态和切换窗口,因为问题的代价不只体现在任务本身。
2. 区分“状态”“预测”和“承诺”
这三个概念经常被混用。状态描述现在发生了什么;预测表示按当前条件估计何时完成;承诺是负责人或团队确认接受的目标日期。把预测当承诺,会让估算误差变成问责争议;把承诺当预测,则可能掩盖需要管理者介入的风险。
记录中可以明确分开,例如:状态为“联调中”;当前预测为“周四结束”;承诺日期为“周五下班前交付测试包”;预测依据为“剩余两项接口校验,测试环境已可用”。当预测开始晚于承诺日期,系统或项目例会就应触发偏差讨论,而不是等到承诺日当天才发现问题。
3. 让风险升级条件可执行
“有问题及时反馈”不是足够清晰的流程。成员需要知道什么问题必须升级、在什么时间内升级、找谁升级,以及升级时提供哪些信息。可执行的规则例如:关键依赖超过一个工作日未确认,任务负责人当天登记阻塞并通知项目经理;预测日期影响发布窗口时,项目经理在当日召集相关负责人判断范围调整或资源补位。
阈值要根据项目节奏设置。对于日更交付,等待一天可能已经构成风险;对于月度里程碑,几个小时的状态变化可能没有意义。把所有任务套用同一个升级时限,既会造成警报疲劳,也可能错过真正紧急的事项。
4. 以证据而非语气判断状态
“已经差不多了”“基本没问题”很难成为决策依据。可接受的证据可能是已合并的代码、通过的用例、签收记录、评审结论、部署版本或明确的验收人确认。不是所有任务都需要附件,但状态变化应能指向某种可核查事实。
记录证据时要避免为了审计而重复上传大型文件。可以引用已有工单、版本号、评审链接或存放位置,并说明证据对应哪项完成条件。这样既保留可追溯性,也减少成员维护重复内容的成本。

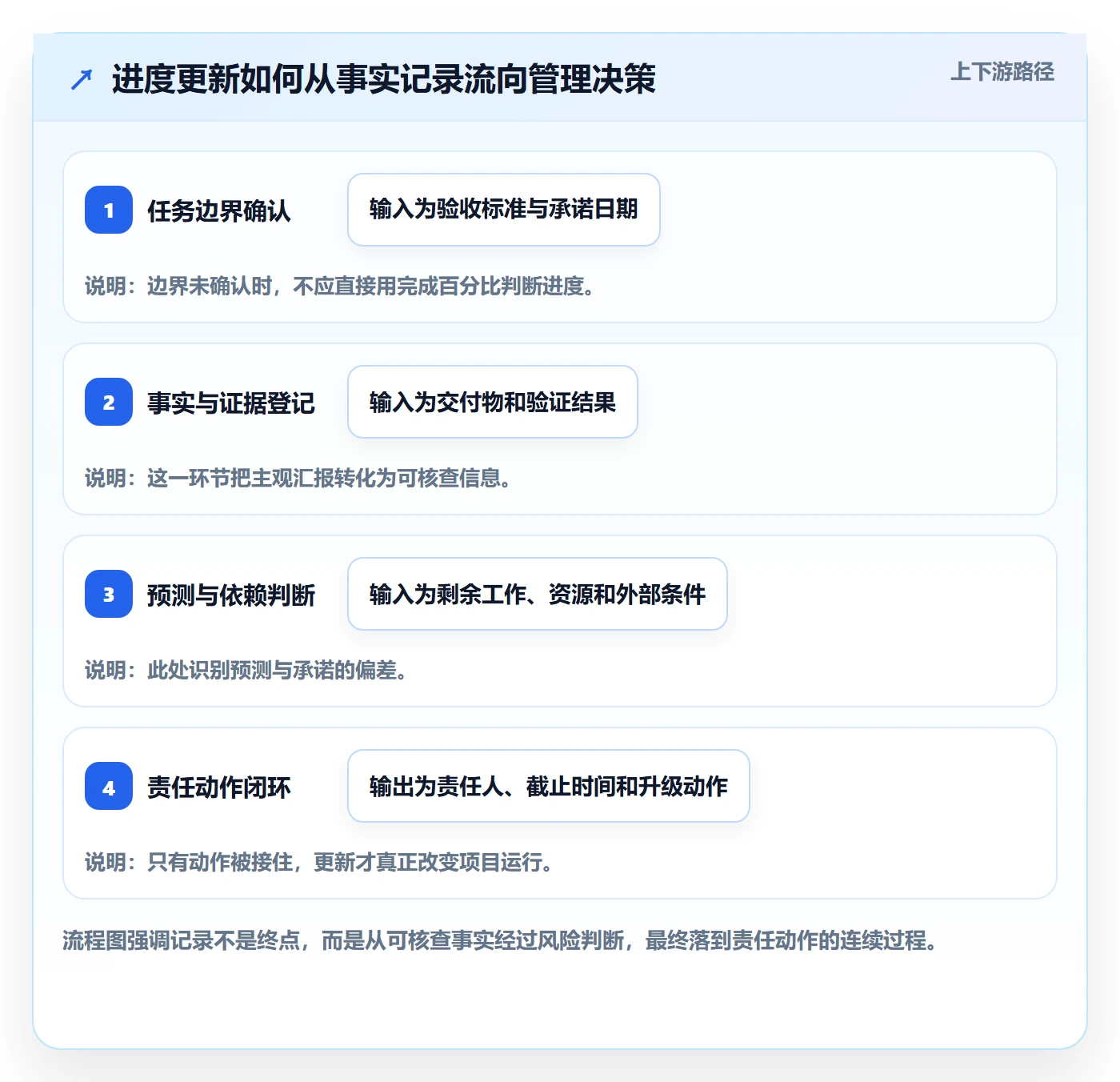

五、更新记录操作步骤:把一次填写变成可复用闭环
1. 更新前先核对任务边界
打开任务时,先确认任务目标、验收标准、负责人和当前承诺日期是否仍然有效。如果任务范围已经变化,不能只改进度百分比,而应先记录范围变更及确认人。否则成员可能按旧目标报告完成,管理者却按新目标判断延期。
如果任务没有清晰的完成定义,先补一句可以验证的结果,例如“完成三类用户的权限回归并由测试负责人确认”,再开始填进度。边界不清时,更新越频繁,争议反而越多。
2. 记录本周期已经发生的事实
先写已经完成的具体工作,再写未完成项。完成事实尽量使用动词和对象,例如“完成订单创建接口的异常码校验”,避免只写“推进接口开发”。如果没有可展示的交付物,也可以说明已完成的验证、评审或决策。
对尚未完成的内容,说明剩余工作及完成条件。若“剩余部分”范围不明,就把任务拆分为可检查的小项,或请负责人重新估算。不要用“还差一点”替代明确的剩余清单。
3. 更新状态,并解释状态变化
状态选项应少而有区分度,例如“未开始、进行中、阻塞、待验收、已完成”。从“进行中”转为“阻塞”时,需要说明阻塞原因和下一次检查时间;从“待验收”转为“已完成”时,需要记录验收依据。若状态没有变化,也可以不强制写长备注,但关键任务应确认预测日期是否仍成立。
4. 明确下一步动作、负责人和日期
下一步必须是具体动作,不是愿望。比如“继续跟进”没有执行边界;“测试负责人周三中午前完成两项兼容性验证,若环境未恢复则联系平台值班人”才足以让团队接手。若责任人不是当前任务负责人,要明确交接对象,避免“大家一起看”导致无人负责。
5. 记录依赖、风险和升级动作
如果任务依赖其他团队,应写清依赖事项、对方负责人、期望交付时间和当前确认状态。风险记录则需要包含影响对象及应对方案,例如“证书更新晚于周三将压缩回归时间;已预约平台组周二下午检查,若未完成则将低风险功能移至下一批次”。
6. 提交后检查记录是否能被下游直接使用
提交前用半分钟检查:不了解上下文的同事能否看懂完成了什么?下一步谁负责、何时完成?日期变化会影响谁?需要什么证据才能关闭?若必须再私聊才能回答前两项,就应补充记录。
7. 由项目经理处理异常,而不是逐条代写
项目经理的职责不是替每个人润色更新,而是识别超期未更新、预测晚于承诺、阻塞未分配、依赖失约和风险没有应对人等异常。日常记录由执行者维护,管理者聚焦例外,才能避免项目经理成为唯一的信息搬运工。
| 记录字段 | 建议写法 | 应避免的写法 |
|---|---|---|
| 当前状态 | 待验收,测试包已部署至预发环境 | 差不多完成 |
| 完成事实 | 已完成三类账号权限回归,结果通过 | 整体推进正常 |
| 剩余工作 | 还需验证两种异常返回并补充记录 | 收尾中 |
| 下一步 | 测试负责人周四16:00前完成验证 | 继续跟进 |
| 风险与依赖 | 等待环境证书更新,周三未完成将影响回归窗口 | 有点风险 |

六、案例与数据观察:用一个迭代看出记录流程的差别
1. 示例项目:更新次数上升,信息质量却没有同步提高
下面用一个情景模拟的中型产品迭代说明流程差异,不代表特定企业的实测结果。团队有产品、开发、测试和运营共 24 人,迭代周期两周,纳入 42 项交付任务。初期要求每日更新,成员平均每次花约 4 分钟填写;按每人每天涉及 1 项任务、工作日 10 天估算,团队两周约投入 16 小时录入。
项目经理抽查记录后发现,许多内容只是“进行中”重复刷新;到迭代中段,两个关键依赖仍未确认。会议上才发现,测试环境证书更新晚于预期,接口字段也有一处没有冻结。真正的问题不是成员少写了几次,而是高风险依赖没有形成明确的责任和升级机制。
2. 流程调整:减少无效日更,增加事件触发记录
团队随后将稳定任务改为每周两次更新,关键任务保留每日检查;遇到阻塞、承诺日期变化、范围调整和验收失败时,要求当天登记。模板删去未被使用的主观完成百分比,新增“下一步负责人及日期”“依赖状态”“偏差原因”三个关键项。
以同一情景的第二个迭代作模拟测算,如果需要更新的任务比例从每日全部任务改为每周两次普通任务加关键任务日更,假设总填报次数下降约四成,成员总录入时间可从约 16 小时降至约 10 小时。这个测算只说明工作量模型,实际节省程度取决于任务数量、系统操作成本和团队节奏。
更重要的观察不是节省了几小时,而是记录开始能触发动作:依赖超时会被明确指派给协调人;预测晚于承诺日期会进入例会议程;验收失败会保留失败条件和重测时间。团队减少了重复汇报,却提高了关键变化的可见性。
3. 如何建立团队自己的有效性基线
不要把示例数字直接当成目标。试运行前,先连续两周记录当前更新覆盖率、每条更新平均耗时、逾期未更新任务数、预测日期变更次数、阻塞发现到登记的时间,以及因信息不清产生的追问次数。随后调整模板和节奏,再观察同一组指标是否改善。
如果更新填写率提高,但追问次数和阻塞发现时间没有变化,说明流程只是更容易填,并没有更有用;如果填报时间下降,同时风险发现提前、计划调整更及时,才说明优化方向有效。对项目负责人而言,减少录入成本和提高决策质量应当同时看,不能只报一个“完成率”。

七、不同情况下的行动建议:按项目节奏配置更新机制
1. 小团队、短周期、低依赖项目
团队人数少、成员沟通直接时,不必强求复杂审批和多层状态。建议使用轻量模板:当前状态、已完成事实、下一步和日期、阻塞情况。每周一次同步即可,但遇到范围变化、关键日期变更或外部依赖失约,应立即记录。
这类项目的主要风险是过度流程化。若成员花在维护记录上的时间已经接近实际协调时间,应先合并重复字段、减少无用提醒,而不是再加一层汇报。
2. 多团队、长周期、依赖密集项目
建议把任务更新与里程碑、依赖和风险登记关联起来。各团队可以保留自身执行视图,但必须共享关键接口:交付物、交付日期、验收责任人和阻塞升级路径。项目级视图重点展示跨团队的未确认依赖和日期偏差,而不是把所有成员的日常备注都堆在一张看板上。
如果采用某项目管理平台,应先通过试点验证权限、字段映射、通知规则、历史数据迁移和报表口径。特别是从旧系统迁移时,不能只检查任务是否导入,还要抽样核对状态流转、附件引用、负责人映射和历史变更记录,避免“看起来迁完了,复盘时找不到来龙去脉”。
3. 监管要求高或需要审计追溯的项目
这类项目需要保留更新人、更新时间、变更前后内容、审批依据和证据链接,并区分事实更新与计划变更。成员不能因为补充了新信息,就覆盖原始承诺日期或风险判断;应保留修改轨迹,说明何时、由谁、基于什么原因调整。
审计追溯不等于所有信息都写进自由文本。尽量采用结构化字段、清晰权限和稳定编号,重要证据链接到受控存储位置。若组织有数据驻留或部署限制,应在工具评估阶段验证私有化部署能力及运维责任边界。
4. 项目成员经常在现场或跨时区协作
尽量减少必须参加实时会议才能完成的更新。记录应允许异步提交,明确日期使用的时区,关键风险设置接收人和响应期限。若现场成员网络条件不稳定,可以先采用简短事件记录,回到稳定环境后补充证据,但风险发生时间不能被后续补录时间替代。
对跨时区团队,不应把“当天更新”定义成某个办公室的下班前。更适合的规则是按任务责任人的工作时段计算响应窗口,并为高风险事件设置值班或代理人。
八、不同方案如何取舍:透明度、成本和控制强度要平衡
1. 日更与周更:按风险而不是按习惯选择
日更适合变化快、时间窗口窄、依赖强的任务;缺点是维护负担较高,若没有新事实,容易沦为重复复制。周更适合节奏稳定的工作,成本低,但可能延迟暴露临近节点的风险。实践中通常不是二选一,而是普通任务周更、关键任务日更、异常事件立即更新。
2. 自由文本与结构化字段:兼顾表达力和统计能力
自由文本适合解释复杂背景、意外情况和方案权衡,但不便于汇总与筛选;结构化字段适合统计状态、偏差和责任分布,却可能压缩复杂情境。较稳妥的组合是:关键判断用结构化字段,背景和处理过程用短文本,证据链接到已有记录。
3. 自动化提醒与人工例会:不要让提醒替代判断
自动提醒适合处理逾期、空缺负责人、预测日期超过承诺日期等规则明确的事项;它不能判断某项偏差是否可接受,也无法自动识别所有隐性依赖。例会适合讨论影响和取舍,但不适合逐项朗读看板。
可先自动化“发现异常”,再由负责人判断“采取什么措施”。提醒应有升级路径和关闭条件;如果成员长期收到大量不需要行动的通知,提醒系统就会失去可信度。
4. 统一模板与分类模板:标准化到哪里为止
统一模板利于跨团队汇总,但不同工作类型对证据的要求不一样。研发任务关注代码、测试和环境;市场活动可能关注物料、审批与渠道排期;采购事项则关注供应商确认和交付时间。可以保留一组共同字段,再按任务类型增加少量专属字段,而不是要求所有工作套用完全相同的表格。

九、落地检查与结尾:先用两周验证,再决定是否扩展
1. 两周试点的执行清单
我建议先选一个依赖关系清晰、成员愿意配合的项目小组,不要一次性改造全组织。试点目标也要少而明确,例如降低重复填报、提前发现关键阻塞、减少项目经理追问,而不是同时重做权限、报表、审批和全部流程。
- 第一步:记录现状。连续两周统计更新时间、填报耗时、逾期更新、阻塞登记延迟和追问次数。
- 第二步:定义状态。为每种状态写明进入条件和退出条件,尤其区分“阻塞”“待验收”和“已完成”。
- 第三步:精简模板。保留能影响行动的字段,加入下一步负责人、日期和依赖信息,删除长期无人使用的字段。
- 第四步:设置频率。普通任务周更,关键任务按风险提高频率,日期或范围变化等事件立即更新。
- 第五步:运行例外管理。例会只讨论预测偏差、未确认依赖、阻塞和需要决策的事项,不逐项朗读全部任务。
- 第六步:复盘指标。对比试点前后的维护耗时、追问次数、风险登记时效和计划偏差,再决定保留、调整或撤销规则。
2. 识别优化是否有效的四个信号
第一,成员填写记录的平均耗时下降,但关键任务的信息没有变少。第二,项目经理不必靠私聊才能知道下一步负责人和日期。第三,阻塞被发现到登记的时间缩短。第四,预测变更更早出现,团队有机会在承诺日期之前讨论范围、资源或顺序。
相反,如果填报率很高但记录内容高度重复,或者提醒数量增加而风险处理没有改善,应当回到流程设计检查字段、阈值和反馈机制。数据可以指出哪里不对,但不能替代对任务语境的判断。
3. 独特观点:更新记录不是项目的“摄像头”,而是“控制面板”
很多团队把进度记录想成一台摄像头,希望它完整拍下所有工作。但项目不需要对每个动作都留影,真正需要的是一块控制面板:哪些承诺正在偏离、哪些依赖尚未确认、哪些变化会影响下游、现在谁需要采取什么行动。
因此,下一步不是立刻增加日报、字段或提醒,而是挑选一个真实项目,抽查十条最近的更新。对每条记录只问三件事:事实能否核实,下一步是否有人负责,偏差是否会触发具体动作。若答案经常是否定的,就先改模板和升级规则;若答案大多是肯定的,再考虑自动化和跨团队扩展。
进度记录做得好,不是让所有人写得更多,而是让关键变化更早被看见、让责任更快落到人、让团队在承诺失效之前仍有选择。
常见问题解答(FAQ)
1. 项目进度更新记录多久维护一次比较合适?
我以前习惯等到周会再集中补进度,结果经常记不清任务是哪天卡住的。项目成员分布在不同团队时,我不确定每天更新会不会增加负担。
按任务变化频率设定节奏:研发、交付等快速迭代项目,可要求成员在工作日结束前更新当天发生变化的任务;变化较少的项目可每周更新一次。遇到任务开始、完成、延期或出现阻塞时,应立即记录,不必等到固定汇报日。判断频率是否合适,可以看逾期任务中有多少条仍显示旧状态;若连续两周超过一成,应缩短更新间隔或简化填报。
2. 进度跟踪记录里必须填写哪些内容?
我填进度时常常只写“进行中”或“快完成了”,开会时却还是说不清剩余工作。尤其任务延期后,我不知道该补充哪些信息,才能让负责人判断影响。
每条记录至少包含当前状态、已完成事项、剩余工作、预计完成日期和更新时间;有风险时再补充阻塞原因、影响范围、责任人及所需协助。用可核对的结果描述进度,例如“接口联调完成 3 个,共 5 个”,不要只写主观百分比。若预计完成日期改变,应保留原计划日期并记录调整原因,避免覆盖后无法复盘偏差。
3. 任务延期或出现阻塞时,应该按什么流程更新?
我遇到过成员在群里提到风险,但任务记录里没有同步,几天后其他人仍按旧计划安排工作。临近交付时,我想知道怎样记录才能尽早触发协作,而不是只留下一个延期状态。
发现风险后,成员应先更新任务状态和预计完成日期,再记录阻塞事项、发现时间、影响的后续任务以及需要谁在何时提供支持;负责人收到后确认优先级并指定处理人。若阻塞会影响里程碑,应在当天通知相关负责人,而不是只在周报中说明。
可以用“风险提出到负责人确认”的耗时衡量流程是否及时,并为高影响风险设置明确的升级时限,例如 1 个工作日。
4. 怎样减少项目成员漏更新或敷衍填写?
我负责的项目里,有人会按时更新,有人直到被提醒才补记录,内容还经常只有一个状态词。直接增加检查和催促似乎效果有限,我想知道怎样让更新真正融入日常工作。
把更新动作放进现有流程:成员完成工作或交接时同步改任务,负责人在每日站会或每周检查中只核对状态变更、临期任务和阻塞项。为降低负担,统一字段、示例和状态定义,并删除不会用于决策的必填项。每周抽查逾期任务的更新时间、内容完整率和计划日期变更记录;
如果完成率低,先判断是入口难找、规则不清还是填报重复,再针对原因调整,而不是单纯增加提醒。
核心关键词
文章包含AI辅助创作:进度跟踪如何做好更新记录?项目成员流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608651
