进度日志最容易失真的时刻,往往不是项目延期之后,而是延期之前:成员每天都填“进行中”,任务看起来没有停,到了周会上却发现关键交付物还没完成。问题通常不在于更新频率不够,而在于日志没有回答三个问题:实际完成了什么、接下来要交付什么、有什么因素可能改变计划。进度跟踪从0到1,不是把工作日记写得更长,而是建立一套能让成员及时暴露变化、让负责人据此采取行动的记录方式。

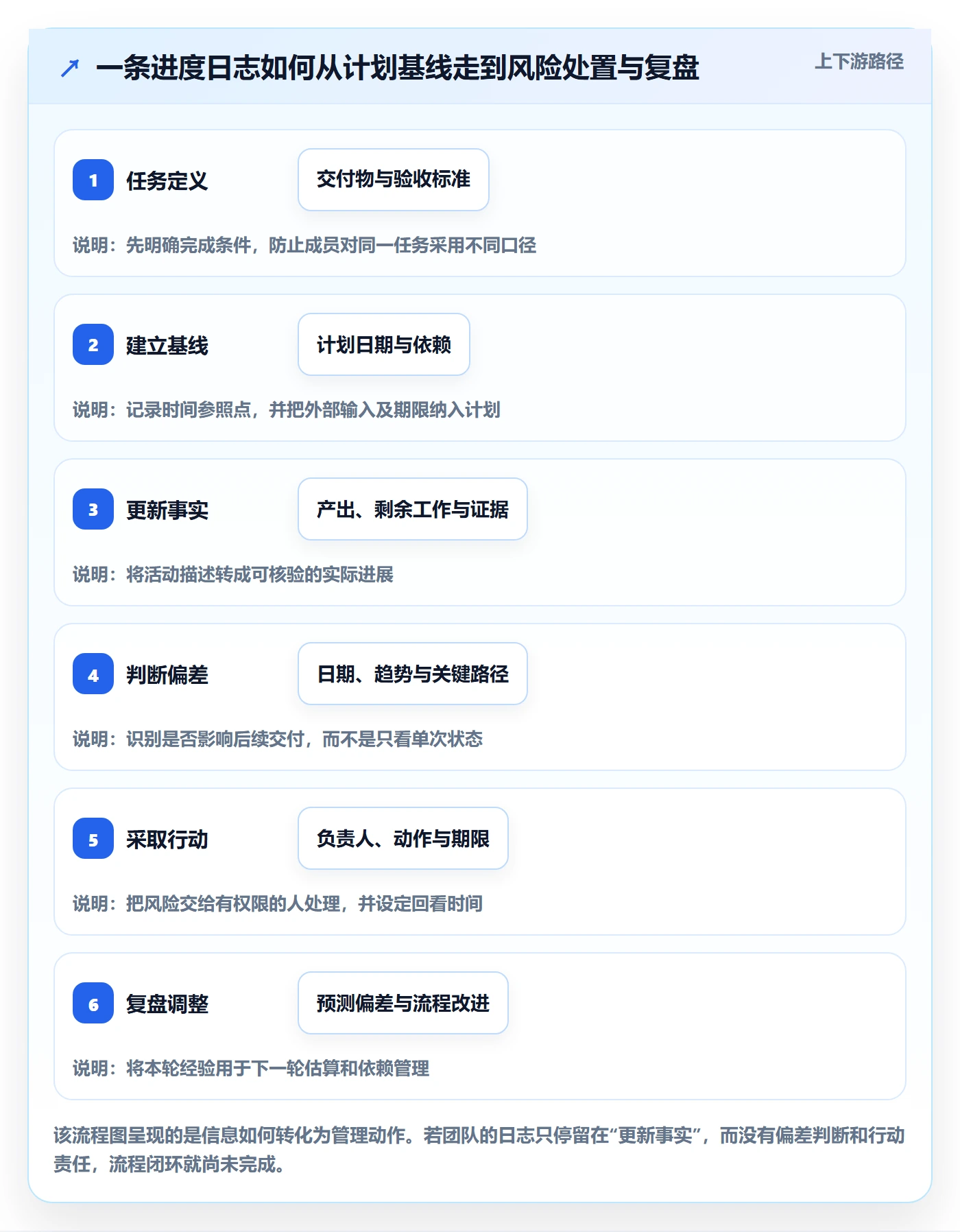

一、先讲核心结论:进度日志是决策输入,不是工作日记
1. 一条有效日志要能被下一步行动使用
我判断一条进度日志是否有用,不看它写了多少字,而看读者能不能据此作出行动。读完之后,项目负责人应能判断任务是否按计划推进,成员是否遇到阻塞,交付日期是否需要调整,以及需要由谁采取什么措施。
例如,“接口开发中,预计本周完成”信息不足。“已完成登录接口和权限校验,剩余异常重试逻辑;测试环境缺少一组回调数据,等待数据团队今天16点前补齐;若按时提供,预计周四提交联调”则能说明进展、剩余工作、依赖和条件。
进度日志的最小闭环是:计划对照、实际结果、剩余工作、风险或依赖、下一步及责任人。其中任何一项缺失,都可能让日志停留在“描述现状”,无法支撑管理动作。
2. 先统一记录口径,再追求更新频率
如果团队对“完成”的理解不同,提高更新频率只会更快地产生一堆不可比较的数据。有人把代码提交视为完成,有人认为通过测试才算完成,还有人要等业务验收才勾选任务。日志上线前,应先明确任务状态和交付完成标准。
对于可验收的工作,我建议把“完成”定义为:约定的交付物已提交,必要的验证已通过,相关依赖或验收人已知晓。不同类型的工作可以有不同标准,但同一类任务应使用同一种口径。
3. 先让变化可见,不要先建复杂报表
进度日志入门阶段,团队最需要的不是精致仪表盘,而是发现计划偏差的能力。先用一张表或项目管理工具跑通字段、更新责任和处理方式,再考虑汇总趋势。若团队还不能回答“谁在什么时间更新、风险由谁跟进”,增加图表并不会改善进度。
下表是我建议的最小记录结构。它可以用在任务系统、共享表格或项目管理平台中,工具不同,口径不应随之变化。
| 字段 | 记录什么 | 检查重点 |
|---|---|---|
| 任务与交付物 | 任务名称、可检查的结果 | 能否判断交付是否完成 |
| 计划时间 | 计划开始、计划完成或阶段里程碑 | 日期是否来自当前基线 |
| 本次实际进展 | 已经完成的工作及证据 | 避免只写“处理中” |
| 剩余工作 | 尚未完成的步骤、预计投入 | 是否遗漏验证和交接 |
| 状态与趋势 | 正常、需关注、已阻塞;稳定、改善或恶化 | 状态有无明确判据 |
| 风险与依赖 | 影响、责任人、需要的决策及期限 | 是否有人接手跟进 |
| 下一步 | 具体动作、负责人、完成时间 | 是否可执行、可检查 |
二、为什么进度日志经常失效:记录方式没有贴合工作场景
1. 日报写得很勤,交付变化却看不出来
成员每天更新,并不代表负责人每天都能看懂。像“持续跟进需求”“继续优化页面”“与相关方保持沟通”这样的句子,说明发生了活动,却没有说明产出。对读者来说,活动数量不能直接替代任务进度。
可以把一句日志拆成“动作,产出,验证”三个层次:做了什么动作,产出了什么结果,用什么方式确认结果可用。若工作本身尚无可交付物,也应记录已完成的调查范围、未确定事项和下一步验证安排。
2. 一项大任务只有一个状态,风险会隐藏到最后
“完成新报表”可能同时包含需求确认、数据准备、页面开发、权限验证、测试和上线。将所有工作放进一个状态为“进行中”的任务里,容易让团队误以为进度平稳,实际却可能卡在某个关键依赖上。
当任务跨越多个角色、需要不同类型的验收,或预计持续多个工作周期时,应拆成阶段交付物。拆分的目的不是把工作切得越碎越好,而是让延期能在可行动的时间尺度内被发现。若一项任务至少包含三个独立验收点,通常值得评估是否拆分。
3. 计划日期频繁改动,基准线也跟着消失
计划变更并非错误。需求改变、外部依赖延迟或估算偏差,都可能合理地改变日期。真正的问题是只覆盖旧日期,不保留原计划、调整原因和批准人。这样做之后,团队只能看到最新日期,却无法判断项目究竟是按原计划完成,还是通过反复改期获得“准时”的表象。
我建议至少区分原始基线、当前预测和实际完成日期。范围或关键依赖改变时,可以更新预测,但要保留变更原因与影响范围。基线的作用不是惩罚成员,而是帮助团队学习:哪些估算偏差反复出现,哪些依赖需要更早管理。
4. 阻塞被当成状态描述,没人负责解除
“等待外部反馈”是一种状态,不是处置方案。有效的阻塞记录还应包括等待对象、请求时间、影响的任务、最迟需要时间、升级路径,以及如果未能按时获得输入时的备选方案。否则,“等待”容易成为日志中的固定语句,风险却一直留在原地。
对管理者来说,日志不是要求成员独自解决所有问题,而是让问题尽早进入正确的决策层级。成员能处理的事情由成员处理,需要跨团队协调的事项明确升级,需要管理决策的事项提供选项和最晚决策时间。
5. 报喜不报忧,导致状态看起来永远是绿色
如果团队文化把“暴露风险”理解成能力不足,日志自然会倾向于报喜。结果是状态颜色稳定,交付日期却突然改变。负责人应当把“提前发现并说明风险”视为良好的项目行为,而不是追问责任的入口。
更有效的管理问题是:“什么信号让你认为日期有风险?现在还来得及采取什么措施?”而不是“为什么没有按原计划完成?”前一个问题帮助团队形成预警机制,后一个问题如果只用于追责,通常只会让风险更晚出现。

三、建立专业判断逻辑:怎样判断项目是在正常推进还是正在偏离
1. 进度百分比只能作为线索,不能独立充当结论
“完成80%”听起来明确,但如果没有说明分母是什么,它可能意味着已完成八成工作,也可能只是成员的主观感受。特别是探索性、研发性或依赖外部验收的任务,工作量与完成比例并非总是线性关系。
更可靠的做法是记录已验收的工作包和未完成的关键项。若团队需要百分比,可以要求成员同时说明计算依据,例如“共5个验收点,4个已通过,剩余1个是兼容性测试”,而不是只填一个数字。
2. 状态判断看偏差、趋势与影响,而不是只看颜色
我会从三层判断任务状态。第一层看日期偏差:当前预测是否晚于计划。第二层看趋势:最近几次更新中,剩余工作是否持续减少,还是日期不断后移。第三层看影响:这项任务是否位于关键路径,是否会影响下游验收或发布窗口。
因此,同样晚两天的任务,风险程度可能完全不同。非关键任务有缓冲,可能仍然正常;关键路径任务没有替代方案,即使只晚一天,也可能需要立即协调。状态规则应服务于决策,而不是把所有任务用同一套颜色机械分类。
3. 预警要有触发条件,避免凭感觉升级
团队可以为不同项目设定明确的预警条件。例如:关键里程碑的预测完成日期晚于基线,进入关注状态;关键依赖超过约定时间仍未响应,升级给负责人;任务连续两次更新没有新增可验收产出,要求重新评估范围、估算或阻塞原因。
这些阈值不是通用行业标准,应结合项目周期、任务粒度和风险承受能力设定。短周期迭代的团队可能需要更快反馈;受外部审批影响的项目,则应把等待时间和审批窗口纳入判断。
4. 关注日志中的变化率,而非孤立的一次更新
一次状态变红可能是正常波动,一次状态绿色也不能证明任务安全。连续记录能回答更有价值的问题:预测日期是否一再后移?剩余工作是否在缩小?风险是否被解决,还是被换了描述?
实践中,我会特别关注连续两次以上没有变化的记录。如果任务状态没有改变,但每次更新都没有新的产出、没有明确等待期限,也没有新的解决动作,就值得安排一次短评估。它未必意味着成员没有工作,而是说明当前日志未能证明工作在向交付收敛。

四、进度日志从0到1:一套成员可以照着执行的流程
1. 第一步:把任务写成可检查的交付物
创建日志前,先确认任务不是一个无法验证的口号。把“优化体验”改成可检查的结果,例如“完成注册流程的异常提示改版,并通过产品验收和指定浏览器测试”。如果任务还处于探索阶段,交付物可以是决策材料、验证结果或风险清单,不必强行写成最终功能。
任务描述应包含边界:什么算完成,哪些内容不在本次范围,依赖谁提供输入。边界越清楚,后续更新越容易区分“新增需求”和“原任务未完成”。
2. 第二步:建立计划基线并标记关键依赖
记录初始计划日期、阶段目标和重要依赖。不要只填最终交付日期,还应考虑评审、测试、数据准备、审批和交接等环节。很多看似突然的延期,实际是把等待和验收时间排除在计划之外。
依赖应写成具体对象和时间要求,而不是“需要配合”。例如:“数据团队在周二12点前提供脱敏样例;若未提供,开发可先完成字段校验,但联调日期需要重新评估。”这条记录同时包含输入、期限和备用动作。
3. 第三步:按工作节奏更新,重要事件即时记录
固定更新频率要与任务变化速度匹配。稳定、周期较长的工作可以每周更新;迭代短、依赖多或临近发布的工作可能需要每日更新。无论频率如何,关键风险、范围变更和交付完成应在事件发生时记录,不要等到例行汇报。
不要把“每天写日志”当作所有项目的硬性规则。若工作每天没有实质变化,强制日更可能鼓励成员重复填充;若关键依赖在数小时内会影响多个团队,一周更新一次又明显太慢。
4. 第四步:用固定句式减少空话
入门期可以要求成员按以下顺序填写:本次完成什么、用什么证据确认、还剩什么、风险或依赖是什么、下一步由谁在何时完成。固定句式能降低表达成本,也方便负责人横向比较。
示例:“已完成订单导出接口和字段映射,测试环境已验证两种常见格式;剩余大文件异常处理和权限回归;当前受测试数据限制,已向数据负责人申请样例,周三15点前反馈;若按时收到,周四完成验证。”这比“接口基本完成,继续跟进”更容易用于判断。
5. 第五步:负责人只追问能够改变行动的问题
日志审核不是逐字检查,也不是要求成员把已知信息重新汇报一遍。负责人可以优先问:最新预测与基线差多少?剩余工作中哪一项最不确定?有什么需要我协调?如果依赖未按时满足,备选方案是什么?
若成员已明确记录无风险、进展有证据且预测稳定,负责人无需重复追问。把注意力放在趋势异常、关键路径和跨团队阻塞上,能避免日志制度变成额外的汇报负担。
6. 第六步:每周复盘,把日志转成改进动作
每周复盘不应只汇总完成任务数,还要检查预测准确性、阻塞处理时间、反复变更的原因,以及哪些任务拆分过粗。复盘的目的不是给成员排名,而是改善下一轮计划和协作机制。
例如,若多个任务都因验收人排期延迟,应将验收预约提前纳入计划;若常见问题是测试数据不足,应在启动阶段补充数据准备条件;若大量任务临近交付才发现需求边界不清,应在开工前增加确认环节。

五、案例推演:一个“看起来有进展”的功能任务,如何提前暴露延期风险
1. 场景与初始记录
下面是一个情景模拟,用于演示记录方法,不是企业真实项目统计。某产品团队计划在两周内完成一个数据导出功能,参与角色包括产品、开发、测试和数据团队。原先只有一条总任务:“完成数据导出,计划周五上线。”每次更新都写“开发中”,直到上线前才发现权限规则和大文件处理没有完成。
问题的关键不是成员完全没有做事,而是任务没有拆出可验收阶段,数据样例依赖也没有明确责任人和交付时间。负责人从“开发中”无法判断功能是接近完成,还是仍在处理关键不确定性。
2. 改造记录结构之后的推进方式
团队把任务拆为需求确认、字段与权限设计、接口实现、异常处理、测试验收五个交付点,并给每个交付点指定负责人和验收标准。测试数据被单独记录为外部依赖,设置需要时间和未按时提供时的替代方案。
| 检查时点 | 记录的事实 | 风险判断 | 采取的动作 |
|---|---|---|---|
| 第1天 | 需求范围与字段清单确认,权限规则尚待安全评审 | 评审未完成可能影响接口设计 | 预约评审并设置次日确认时间 |
| 第4天 | 主流程接口完成,异常处理未开始,测试样例未提供 | 测试数据依赖已经影响验证安排 | 数据负责人补充期限;开发先用合成样例验证字段映射 |
| 第7天 | 异常处理完成,权限评审通过,回归测试有两项失败 | 日期仍有缓冲,但验收状态不能标记完成 | 拆分缺陷责任人,次日重新验证 |
| 第9天 | 回归通过,交付文档完成,业务验收待确认 | 技术工作已完成,最终交付依赖验收人 | 预约验收窗口,说明未确认时的发布影响 |
3. 从案例中能得到什么判断
第一,状态不是进展本身。第4天若只填“开发中”,风险会继续隐藏;拆解后,团队能看到主要流程已完成,但异常处理和测试样例仍未闭环。第二,风险要尽量绑定时间与责任人,才能知道什么时候需要升级。第三,任务完成不等于最后一个人写完代码,验收和交接也可能是交付的一部分。
这个案例不能证明拆分任务必然缩短工期。它说明的是:更好的日志提高了风险可见性,让团队有机会在问题变成最终延期前采取措施。项目管理的价值不总是消除不确定性,而是让不确定性早些进入决策。

六、不同团队如何选择日志节奏与记录深度
1. 小团队、短周期任务:优先轻量记录
成员少、沟通直接、任务周期短的团队,可以把日志压缩到任务卡片里的进展、阻塞和下一步。每天重复描述过程通常没有必要。关键是所有成员能在一个共享位置看到当前事实,并且知道遇到阻塞时找谁。
如果一个任务一天内就能完成,更新过程未必值得单独记录;但若它涉及外部审批、上线窗口或跨角色验收,仍应记录重要决策和依赖。轻量不是没有标准,而是只保留对协作和回溯有价值的信息。
2. 多团队项目:提高依赖记录的精度
当多个团队共同交付时,日志应把“我方工作进度”和“跨团队依赖状态”分开。一个团队已经完成自己的部分,并不代表整体里程碑安全。负责人需要能看到依赖由谁提供、何时需要、延迟会影响什么,以及升级到哪一级。
这类项目适合定期维护依赖清单,并将关键依赖与相关任务关联。若依赖数量较多,可以在评审时重点讨论即将到期的事项,而不是让所有团队逐条朗读日志。
3. 变化快、风险高的项目:缩短反馈周期,保留判断依据
需求变化频繁或受外部条件影响大的项目,更新频率可以提高,但要避免把每一次预测变更都解释成成员执行失败。重点是保留“为什么变、影响了什么、是否需要重新确认范围或日期”的记录。
如果项目处于探索阶段,可以用假设、验证结果和下一次决策点替代传统的完成百分比。例如,记录“已验证两种方案,方案甲在性能测试中未达到门槛;周四前完成方案乙压力测试,再决定是否调整架构”,比填“进度60%”更能支持判断。
4. 合规或审计要求较高的项目:重视留痕与权限边界
需要审计留痕的项目,应明确谁能修改计划、谁能确认验收、变更记录如何保存。日志不能只依靠口头同步,也不能让关键日期被无痕覆盖。工具是否支持权限、历史记录、导出和部署要求,应由信息安全与项目治理团队共同评估。
在这类环境中,记录更多并不自动等于控制更强。要避免成员重复填报相同信息,尽量让任务状态、变更说明和审批结果在一个可追溯流程中关联起来。

七、工具与流程的取舍:先解决口径,再决定用什么记录
1. 共享表格适合起步,但要控制字段和维护责任
共享表格容易开始,适合成员数量不多、任务结构简单、流程尚在试运行的团队。它的优势是改动成本低,能快速验证字段是否够用。短板则是关联关系、权限、提醒和历史变更需要额外维护,任务多了以后容易出现重复版本和状态不同步。
采用表格时,至少指定模板维护人、更新时间要求和归档规则。把任务编号、负责人、计划日期、当前预测、风险状态和下一步动作设为核心字段,避免一开始就设计大量无法持续填写的栏目。
2. 项目管理工具适合任务关联与跨团队跟踪
当任务、缺陷、需求和里程碑需要互相关联,或多个团队需要在统一视图中协作时,项目管理工具能减少手工汇总。选择时不应只看功能清单,还应验证成员能否低成本更新、负责人能否识别变化、管理者能否按权限查看所需信息。
对于中大型企业或百人以上组织,评估工具时还应检查流程配置、权限粒度、历史记录、数据导入导出、系统集成、部署方式和运维责任。比如使用某项目管理平台时,可以先选一个有代表性的项目,实测任务拆分、风险升级、成员更新和管理汇总是否连得起来,再决定是否扩大使用范围。
3. 私有化部署与迁移能力要看实际约束,不要只看宣传语
有数据驻留、网络隔离或内控要求的组织,可以把私有化部署作为评估项,但还要计算升级、备份、监控和故障响应成本。部署在自有环境中并不会自动消除治理责任,团队仍要明确谁维护版本、谁负责数据恢复、如何处理权限审计。
从既有系统迁移时,重点不是把所有历史数据原样搬过去,而是确认任务结构、用户权限、附件、评论、状态流转和关键变更记录能否保留。对于计划从其他协作系统迁移的团队,应先做一批代表性数据的试迁移,核对字段映射和历史可追溯性,再安排分阶段切换。迁移是否平滑,取决于数据质量、字段映射和业务验证,不能仅凭产品名称作结论。
4. 自建模板与标准流程之间要保留适当弹性
团队流程成熟、合规要求明确时,自建模板有利于统一管理;但如果模板要求填写大量不影响决策的内容,成员会用套话应付。相反,完全自由填写也容易让管理者无法比较不同团队的状态。
比较稳妥的做法是把“必填核心字段”和“按场景增加的字段”分开。核心字段保证全项目可读,场景字段用于高风险、审计或跨团队任务。模板也要定期删减,持续没人使用且无法支持决策的字段,应重新评估是否保留。
| 方案 | 适用情境 | 主要优势 | 主要代价 |
|---|---|---|---|
| 共享表格 | 试点、小团队、简单任务 | 启动快、调整灵活 | 关联、权限和历史维护较依赖人工 |
| 项目管理工具 | 任务较多、需要跨团队协作 | 任务关系、状态流转和汇总更集中 | 需要配置、培训和持续治理 |
| 企业级项目管理平台 | 组织规模较大、权限与流程要求较高 | 可按组织流程管理多团队工作 | 选型、迁移、运维和变更管理成本更高 |
| 自建流程与模板 | 业务规则特殊、合规要求明确 | 可贴合具体治理要求 | 容易过度定制,维护责任必须明确 |
八、上线前的检查清单:确保日志制度能长期运行
1. 检查成员是否知道什么内容必须更新
上线前抽取三项真实任务,让不同成员分别填写,再比较他们对“完成”“风险”和“下一步”的理解。若同一任务得到的记录差异很大,先修订定义,不要急着要求全员使用。
- 每个任务是否有明确交付物和验收条件?
- 计划日期、当前预测和实际完成日期是否区分?
- 风险是否写明影响、责任人和需要时间?
- 阻塞是否有跟进动作和升级路径?
- 成员是否知道何时更新,以及什么事件需要即时记录?
2. 检查负责人能否从日志采取动作
让项目负责人只看日志,不额外口头补充信息,尝试回答:哪些任务影响关键里程碑?哪些依赖即将逾期?谁负责处理?下一次需要什么时候回看?如果无法回答,说明日志缺少决策信息,或任务结构还不适合横向检查。
这项检查比要求成员填写更多字段更有效。看不见风险时,应先找出缺失的输入、错误的任务拆分或不清晰的状态口径,而不是不断加表格列。
3. 检查团队是否在用日志学习,而非只做汇报
连续运行几周后,统计计划预测变化、阻塞处理时长、逾期原因类别和重复依赖。由于项目差异很大,这些数字更适合用来观察本团队自身变化,不宜直接拿来和不同行业或不同规模组织排名。
如果填报率很高,但负责人处理风险的时间没有改善,成员也没有减少重复汇报,制度可能只是增加了维护成本。此时应删减字段、调整更新频率,或改变评审方式,而不是默认所有问题都能靠强制填写解决。

九、结论:从一条可执行日志开始,而不是从一套复杂制度开始
进度跟踪真正的起点,不是要求所有人每天汇报,而是让每条记录都能回答:交付物是什么、现在完成到哪里、剩余工作与风险是什么、下一步由谁在何时采取行动。成员写得清楚,负责人才能更早协调;负责人处理得及时,成员才会愿意持续记录真实变化。
我更看重的不是“日志看起来多完整”,而是团队能否在关键日期改变之前发现信号。进度日志不能保证项目不延期,却能减少延期突然暴露、责任无人承接和计划变化无从复盘的情况。它的价值在于让判断更早发生,让行动有明确落点。
下一步可以从一个正在执行的项目开始:选取五到十项任务,统一完成标准和记录字段,试运行两周;每周抽查日志能否指出偏差、依赖和责任人,再据此删减无用字段、补齐缺失口径。先跑通一个小闭环,再决定是否扩展到更多项目和工具。一条能触发行动的日志,胜过一百条只有状态、没有证据的更新。
常见问题解答(FAQ)
1. 进度日志应该记录哪些内容?
我刚开始跟项目时,常常只写“正在开发”或“基本完成”,过几天再看也想不起具体做了什么。遇到延期时,我也不确定该补充哪些信息,才能让负责人判断影响。
每条日志至少写清任务名称、已完成结果、当前状态、下一步动作和预计完成时间;有风险或阻塞时,再补充原因、影响范围和需要谁协助。尽量写可核对的结果,例如“完成登录接口联调,发现验证码异常,明天下午修复并复测”,不要只写投入了几小时或“持续推进”。
2. 项目成员多久更新一次进度日志比较合适?
我参与的项目有时一天开好几次会,有时几天都没有明显变化,不知道是不是每次都要更新。更新太频繁怕变成形式,更新太少又担心负责人发现问题太晚。
以任务状态发生变化为更新触发点,并约定固定节奏:短周期或高风险任务每天更新一次,稳定任务可每周更新两到三次;遇到阻塞、范围变化或预计延期,应立即补记。判断频率是否合适,可以看负责人能否在下一次例会前发现关键风险,而不是单纯统计日志条数。
3. 任务被阻塞或可能延期时,进度日志怎么写?
我有时会等问题解决后才汇报,结果负责人已经来不及协调资源。尤其是依赖其他团队的任务,我不确定怎样写,才能说明影响而不是只表达着急。
发现阻塞就记录发生时间、具体原因、受影响的任务或里程碑、已尝试的处理方式、所需协助和下次更新时间。例如写明“等待测试环境权限,原计划周三联调,当前预计延后一天;已提交申请,需要运维今天确认,明日上午更新”。若延期尚不确定,应标注估算依据和风险,不要把猜测写成确定结论。
4. 怎样判断进度日志是否真实、对项目管理有帮助?
我见过日志每天都写得很满,但任务完成日期还是不断变化,所以不太确定该看日志内容还是完成百分比。团队成员对“完成”的理解不一样时,进度数据也容易失真。
优先用可验收的交付物和任务状态判断进度,不要只看主观百分比;例如功能需通过约定的测试、文档需完成评审,才记为完成。可以每周抽查日志中的完成项是否有对应产物,并比较计划日期与实际日期;若多次偏差,就拆小任务、明确验收标准,并记录变更原因。
核心关键词
文章包含AI辅助创作:进度日志怎么做?项目成员入门指南:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608507
读者评论
我们之前也把“进行中”当作主要更新,周会上才发现测试数据还没到。后来要求写清依赖负责人和最晚时间,至少能提前协调。不过字段太多时大家容易应付,最好先从实际会影响决策的几项开始。
按交付物记录比填完成百分比更适合我做研发任务,尤其是测试和验收常常不在同一个时间点。想请教一个问题:临时新增需求时,日志里怎样区分原范围未完成和范围变更,才能让后续复盘更准确?
我负责跨部门项目,阻塞记录里有备选方案和升级时间确实有用。但有些审批节点不是项目成员能推动的,单靠写进日志也不会自动加快;还需要明确谁有权限协调,以及超时后找哪个决策人。
