进度日志流程与规范:管理层进度跟踪风险控制关键指标

进度日志最危险的失真,不是有人少填了一天,而是管理层连续三周看到“整体正常”,直到上线前才发现关键接口仍未联调、验收口径尚未统一。进度日志流程与规范的价值,不在于把日报写得更长,而在于让每条状态都能追溯到计划、证据、风险和决策,并尽早暴露“看起来没问题”的偏差。

一、核心结论:进度日志不是日报,而是风险控制的证据链

1. 管理层真正需要的不是“做了什么”

常见进度日志写着“完成需求梳理”“持续推进开发”“测试中”,这些句子说明了活动,却没有说明交付状态。管理层无法据此判断:承诺日期是否变化、剩余工作是否可控、阻塞是否需要升级、当前预测是否可信。

我建议把日志定义为一条可验证的状态记录:计划基线、实际进展、完成证据、偏差原因、风险影响、责任人、下一步动作和更新时间。它必须能回答三个问题:现在在哪、为什么在这里、接下来怎样避免失控。

如果一条日志不能连接到具体工作项、可检查的交付物或明确决策,它就更像工作感想,而不是管理证据。日志的评价标准不应是字数、提交次数,而应是它能否帮助团队更早发现偏差并减少反复确认。

2. 用四层数据代替一个“总体百分比”

项目总进度经常被压缩成一个百分比,但百分比会掩盖工作复杂度差异。一个项目完成了大量低风险文档,不代表核心接口、数据迁移或外部验收也接近完成。

我会把管理视图拆成四层:交付物状态、关键路径状态、风险状态和预测状态。交付物状态说明完成了什么;关键路径状态说明哪些工作影响最终日期;风险状态说明不确定性在哪里;预测状态说明按当前信息最可能何时交付。

例如,完成率可以作为辅助信息,但必须和未完成的关键工作、阻塞时长、预测日期一起看。如果进度百分比上升,而关键路径任务的剩余时间没有下降,管理层就应当追问百分比的计算依据。

进度日志流程与规范:管理层进度跟踪风险控制关键指标

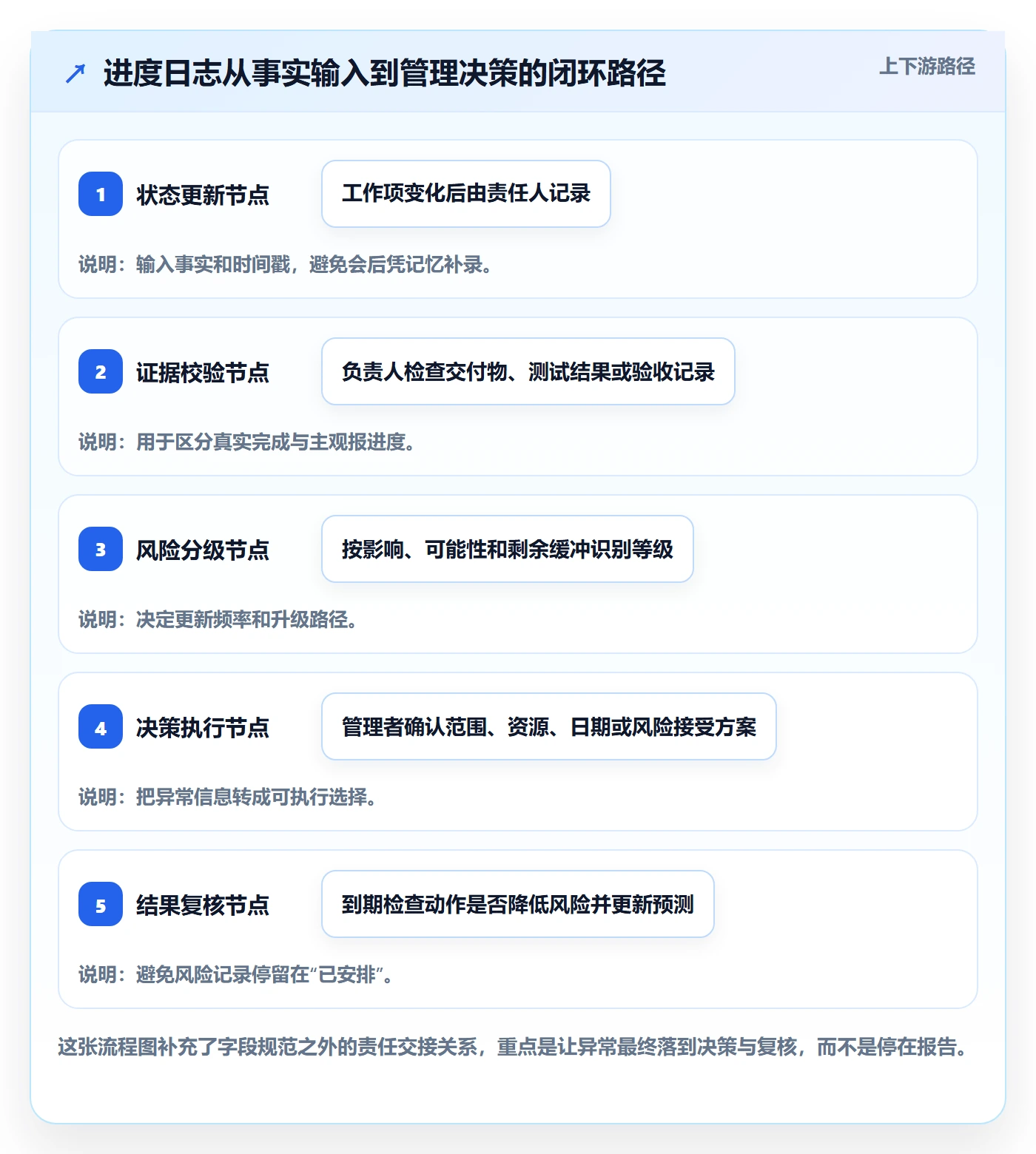

3. 日志的管理目标是缩短发现与决策之间的时间

风险控制并不意味着日志中必须填满风险描述,而是从异常出现到有人判断、采取动作、验证结果的间隔要足够短。一个阻塞在日志里出现了,但三天无人认领,记录本身并没有控制风险。

因此,日志流程需要同时定义“谁记录、谁复核、何时升级、何时关闭”。管理层看日志,不应只问“今天完成多少”,还应问“最近一次改变判断的证据是什么”“未关闭问题已经影响哪个里程碑”。

二、背景和真实场景:为什么日志常在项目后期才显得重要

1. 跨团队依赖让局部正常变成整体延误

在百人以上组织里,产品、研发、测试、运维、数据、安全和供应商可能分别维护自己的计划。每个团队都能报告本组任务正常,但项目交付依赖的是连接关系,而非部门状态的简单相加。

例如,研发说接口已完成,测试说环境已准备,业务说验收案例已整理,表面上三方都在推进。但如果接口字段仍在变更、测试数据尚未脱敏、验收用例未绑定版本,这些工作并没有形成可执行的端到端链路。

日志需要把依赖写成明确关系:上游交付物、接收方、约定时间、验收标准、当前证据。只写“等待对方支持”无法推动协同;写清“等待数据团队在周三前提供脱敏样本,当前缺少字段映射确认,若延迟将占用两天回归窗口”,才具备管理价值。

2. 进展信息的滞后会把小偏差累积成大风险

项目风险往往不是突然出现,而是先以细小信号出现:同一任务连续多次延期、评审结论反复变化、缺陷关闭速度下降、负责人频繁切换、工作项长期处于“进行中”。如果日志只记录最终结果,管理者就看不到风险形成过程。

我更关注状态变化,而不是状态快照。今天从“待开发”变成“开发中”不一定有价值;连续四次更新都写“开发中”,且剩余工作没有变化,反而是值得追问的信号。

3. 工具统一不等于口径统一

组织引入某项目管理平台,可以集中记录任务、缺陷、迭代和版本,但工具本身不会自动消除“完成”的歧义。有人把代码提交算完成,有人把合并算完成,有人认为测试通过才算完成。口径不统一,统计看起来整齐,实际仍不可比较。

对于中大型组织,工具治理的重点应是状态定义、字段责任、权限边界和跨团队视图。以 PingCode 为例,它面向中大型企业及百人以上组织,可用于承载项目协作与进度数据;其支持私有化部署和 Jira 平滑迁移的能力,适合纳入国产替代评估。但具体是否适合,仍应通过流程映射、迁移演练、权限验证和真实团队试点判断,不能把产品能力直接等同于项目治理效果。

4. 日志的可信度取决于“记录成本”和“决策收益”是否匹配

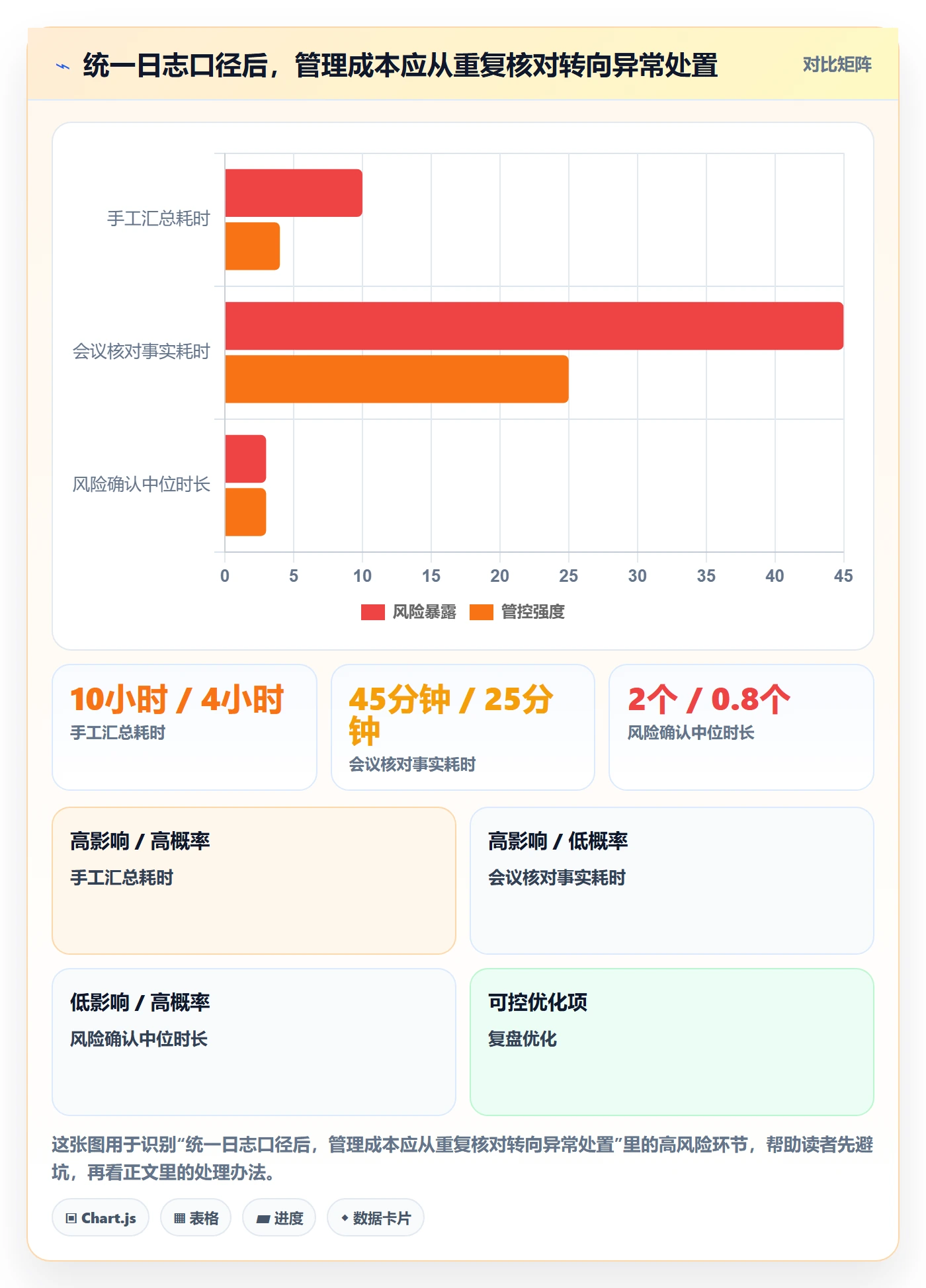

如果团队每天要重复填五套表,日志很快会变成形式负担;如果日志只写一句“正常”,管理层又必须开会逐人追问,组织成本只是转移了。合理的设计是:工作项状态由执行者在工作发生处更新,风险信息与决策记录尽量复用,管理视图从统一数据源汇总。

在试点期间,可以观察每周人工整理进度的耗时、会上用于核对事实的时间、重复追问次数,以及从风险提出到责任人确认的间隔。以下为情景模拟值,不代表行业调查结果,用于展示怎样评估日志机制的收益。

进度日志流程与规范:管理层进度跟踪风险控制关键指标

三、常见误区:让日志变得“很忙”,却没有风险控制能力

1. 把“做了什么”误当成“交付了什么”

“开了需求会”“完成代码自测”“跟进供应商”都是活动描述。它们没有说明产物是否可用,也没有提供验收证据。日志应尽量使用可验证表达,例如“订单状态接口已合并,自动化用例通过 28/30,剩余两项因边界规则未确认暂不通过”。

不是每种工作都能用数量衡量,但每种工作都应该有某种完成依据:文档链接、评审结论、测试结果、审批记录、版本号、责任人确认或可复现的问题单。

2. 用“完成百分比”掩盖估算口径差异

任务完成度通常有三类算法:执行者主观估算、工作项数量占比、计划工作量占比。三种算法都可能有用,但不能混为一个指标。尤其是主观百分比,常见问题是前期上升很快,临近交付时才暴露集成、验收和修复工作。

如果组织必须使用百分比,应先规定计算对象和更新规则。可对明确的交付物按验收状态计数,对复杂任务按剩余工作量估算,并单列未估算工作和未确认依赖。不能把“看起来差不多”当作统一算法。

3. 把红黄绿状态变成情绪标签

“绿色”如果只是负责人感觉顺利,就无法成为管理依据。颜色应由可复核阈值触发,例如关键里程碑预测偏差、阻塞时长、未关闭高等级缺陷、依赖交付逾期等。状态可以由负责人解释,但必须能回到数据和证据。

阈值也不应一刀切。维护项目、探索型项目和强监管交付的风险容忍度不同。对探索型工作,范围变化本身未必是异常;对合规验收,证据缺失可能直接构成红灯。

4. 只记录风险,不记录应对动作

“存在性能风险”不是风险管理闭环。至少要补充风险发生条件、影响范围、责任人、缓解动作、验证日期和升级条件。若缓解动作依赖管理层资源决策,应明确需要谁在何时作出什么决定。

一个常被忽略的细节是风险关闭证据。负责人说“已解决”不代表风险已消失;应写明测试结果、依赖方确认、变更记录或其他可核实依据。没有关闭标准的风险,会在日志里反复出现,却无法判断是否真正下降。

5. 把日志频率当作管理成熟度

每小时更新一次,不一定比每天更新更可靠;对长周期任务,频繁更新只会增加噪声。日志频率应匹配变化速度和风险等级:高风险关键路径任务可以每日更新,常规工作按周或按事件更新,重大变化则即时记录。

真正重要的是变化发生后多久进入管理视野,而不是机械地要求每个人每天写一段话。管理者应区分“没有变化”和“没有更新”:前者可能合理,后者意味着状态不可知。

四、专业判断逻辑:怎样设计一套可审计、可行动的日志规范

1. 先定义最小字段,再确定谁在何时填写

字段过少,管理判断缺证据;字段过多,团队会为了填表而工作。建议从最小可用集合开始,并为每个字段定义含义、责任人、更新时间和允许值。

字段 记录要求 管理用途
工作项与交付物 链接到具体需求、任务、缺陷、文档或版本 确认日志对应的真实工作对象
计划基线 记录原计划日期、当前承诺日期及变更原因 区分原始偏差与滚动预测
当前状态 使用统一状态定义,避免个人自创状态 形成可汇总的进展视图
完成证据 附测试结果、评审结论、交付链接或验收确认 验证状态是否可信
偏差与原因 说明计划差异及可归因的原因类别 识别估算、依赖、质量或资源问题
风险与阻塞 写明影响、责任人、动作、截止时间和升级条件 驱动风险处理与管理决策
预测与信心 给出最可能日期及判断依据,必要时标注不确定区间 支持资源、范围和发布决策

其中,计划基线和当前预测必须分开。若每次延期都直接覆盖原日期,管理层就无法知道偏差从何时开始、累计变化多少,也无法复盘估算质量。

2. 用统一状态流转,减少“进行中”的黑洞

“进行中”往往容纳了等待、开发、评审、测试和返工等完全不同的情形。状态不必设计得很复杂,但要让不同状态代表不同的管理动作。

  1. 明确状态进入条件,例如“待开发”转为“开发中”需要负责人确认并开始实际工作。
  2. 将等待外部输入、等待评审、测试失败等情况单独标识,避免全部塞进“进行中”。
  3. 为每个状态设置责任人和预期更新时间,状态改变时保留时间与操作记录。
  4. 规定完成条件,只有满足验收标准并附上证据,才能进入“已完成”。
  5. 定期检查长期未变状态,并根据工作类型设置不同的异常阈值。

状态流转的目标不是追求精细到每个动作,而是让管理者能区分“有人正在做”和“工作卡住了”。当项目需要审计或跨团队协同时,状态变更记录还应能回答谁在何时基于什么信息作出判断。

3. 用风险分级决定更新频率和升级时限

高风险事项应该更快进入管理层视野,但不必所有事项都走同一条升级链。建议结合影响范围、发生可能性、剩余缓冲和可逆性分级。关键路径被阻断、法规验收证据缺失、核心数据不可恢复等事项,通常需要更短的升级时限。

风险等级 典型情况 建议更新节奏 管理动作
低 非关键文档延后,缓冲充足且无外部依赖 每周或状态变化时 由团队负责人跟踪,观察是否扩大影响
中 依赖交付存在不确定性,可能挤压测试窗口 每个工作日或每次关键变化时 指定责任人、缓解动作和复核日期
高 关键路径受阻,或交付日期与质量目标冲突 每日更新,变化即时升级 管理层明确范围、资源、日期或风险接受决策

以上频率是建议基准,不是适用于所有项目的硬性标准。若团队依赖变化较慢,可以降低更新频率;若风险窗口短、影响重大,则应缩短确认和升级时限。

4. 把指标分成领先信号、结果指标和治理指标

只看最终延期天数,管理者发现问题时往往已经太晚。领先信号可以包括阻塞持续时间、关键依赖逾期数、计划变更频率、未评审工作量和缺陷积压趋势;结果指标包括里程碑准时率、缺陷逃逸率和验收通过率;治理指标则关注日志按时更新率、证据完整率和风险闭环时长。

领先信号用于提前干预,结果指标用于评估交付,治理指标用于判断数据是否可靠。当日志完整率偏低时,不应急于得出项目健康结论;当数据可信后,再讨论绩效和预测。

进度日志流程与规范:管理层进度跟踪风险控制关键指标

5. 用“预测可信度”而不只是“是否延期”做判断

日期预测不是承诺话术。预测可信度取决于估算依据是否完整、依赖是否确认、剩余工作是否拆解、质量返工是否计入,以及过去预测偏差是否被复盘。若团队多次把“最乐观日期”当作承诺日期,日志会系统性低估风险。

对关键里程碑,我建议同时记录最可能日期、影响日期的主要假设,以及假设失效时的备选日期。管理层不一定要接受区间预测,但必须知道日期背后的条件。若范围、资源、质量目标互相冲突,日志应把冲突显性化,让决策者选择,而不是要求团队用加班掩盖矛盾。

五、案例与数据观察:一个跨团队交付项目如何从“全绿”恢复可见性

1. 先还原场景,不急着归咎个人

以下为情景模拟案例,用于展示分析方法,不代表某个真实客户的经营数据。某企业推进一项涉及产品、研发、测试、数据和运维的业务系统升级,团队规模约一百二十人,计划在十周内完成核心功能开发、数据迁移、联调和上线验收。

第六周的周报显示,总体完成率为 76%,各团队大多标为绿色。但管理者在上线准备会上发现,数据映射仍有 14 个字段未确认,测试环境与生产配置存在差异,外部系统的回归窗口尚未锁定。团队并非没有工作,而是分散的“完成”状态无法拼成端到端交付证据。

2. 把模糊描述改写为可决策日志

原日志写法是:“数据迁移基本完成,等待业务确认。”这句话没有说明范围、证据、等待对象和影响。改写后,可以变成:“迁移脚本已在测试环境运行,抽样校验 2000 条记录中 1968 条通过;剩余 32 条差异集中在历史状态映射,业务负责人需在周三 16:00 前确认规则。若未确认,将占用周四至周五联调窗口,预计影响发布准备 2 个工作日。责任人:数据负责人;缓解动作:准备两套映射方案,周二安排业务评审。”

改写后的价值不在于写得更长,而在于它让管理者能决定是否安排评审、是否调整联调顺序、是否需要业务负责人介入。完成证据、未决问题和影响路径都能被复核。

3. 用日志变化而不是单次状态判断趋势

试点中可跟踪四类信息:关键依赖逾期数、长期未变状态的工作项、预测日期变更次数、风险从提出到决策的耗时。下面是情景模拟的四周观察,用于说明趋势分析方式,不应被当作行业基准。

观察指标 第1周 第2周 第3周 第4周
逾期关键依赖 8项 7项 4项 2项
连续两次更新无变化的关键任务 11项 9项 5项 3项
高风险事项决策中位时长 3.0个工作日 2.4个工作日 1.5个工作日 0.9个工作日
关键里程碑预测变更次数 5次 4次 2次 1次

这里不能简单地说“数字下降就说明项目成功”。还需验证:逾期依赖是否真正交付,长期未变任务是否完成或拆分,决策是否产生行动,里程碑日期是否稳定且有证据支持。如果只把风险从看板上删除,指标变好却没有实质交付,反而可能制造虚假安全感。

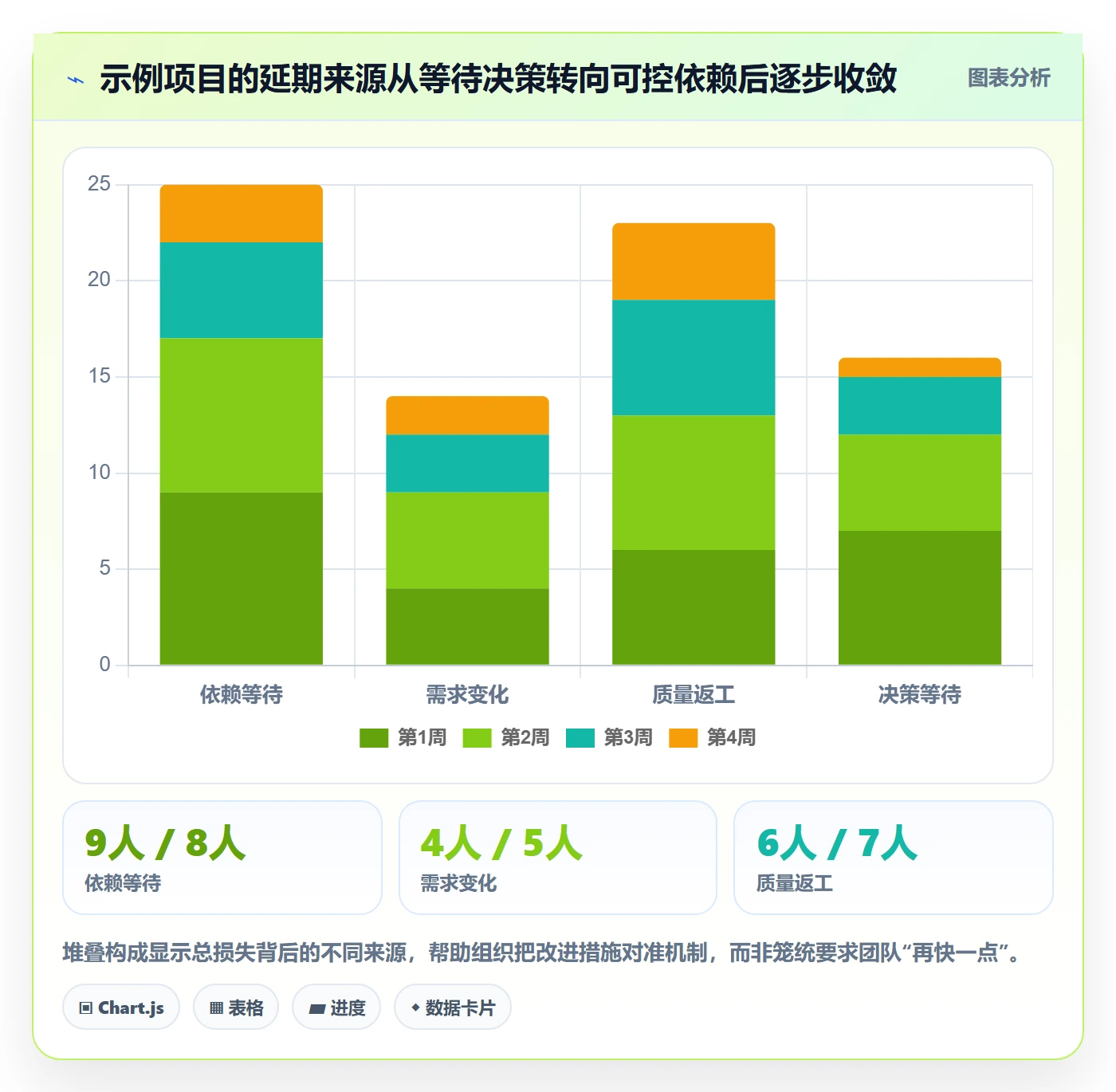

4. 用趋势和构成找出风险来源

在复盘时,我会先把延误按来源拆开:估算偏差、外部依赖、需求变化、质量返工、环境准备和决策等待。分类的目的不是追责,而是找出可改变的机制。如果多数延误来自依赖等待,增加个人日报频率通常无效;需要改的是依赖承诺、接口验收和升级机制。

进度日志流程与规范:管理层进度跟踪风险控制关键指标

5. 把工具选择放在流程验证之后

若组织已经使用多个工具,先确认核心对象能否关联:需求是否关联任务,任务是否关联缺陷和版本,里程碑是否能汇总跨团队交付。再检查权限、审计、部署方式、迁移成本和报表口径。工具切换不应从“界面更好看”开始,而应从当前最昂贵的管理断点开始。

以 PingCode 为例,如果组织在评估私有化部署或 Jira 平滑迁移,应先选择一个有代表性的业务流做迁移演练:保留历史标识和关联关系,抽查权限、附件、状态映射、迭代数据与报表结果;再让真实使用者完成一轮计划、执行、风险升级和复盘。是否适合替代现有平台,最终取决于流程覆盖、迁移质量和长期运维能力,而不是单个功能清单。

建议同时比较迁移前后的人工工作量、数据完整率、关键查询速度、用户培训投入和异常处理时长。若新平台减少了重复抄报,却增加大量手工维护字段,净收益可能并不成立。国产替代的评估也应纳入部署与数据治理要求,但不能只凭“能部署”就跳过性能、集成、安全和组织适配验证。

进度日志流程与规范:管理层进度跟踪风险控制关键指标

六、不同情况下的行动建议:按项目风险和组织成熟度落地

1. 小团队或短周期项目:用最少字段形成闭环

团队规模较小、依赖较少时,不必先建设复杂的管理报表。保留工作项、负责人、计划日期、状态、阻塞、完成证据和下一步动作即可。每周集中检查关键路径和风险,不需要要求所有成员每天写完整叙述。

短周期项目最容易忽略的是验收准备。即使任务都已完成,也要确认发布、回滚、用户通知和验收责任人。越接近交付,日志越应该从“完成了什么”转向“还有什么条件未满足”。

2. 多团队并行项目:先治理依赖,再强化日报

如果项目经常出现“团队都正常、项目整体延期”,优先建立依赖台账和跨团队交付标准。每项依赖至少要有提供方、接收方、交付物、承诺日期、验收条件和逾期升级路径。

跨团队例会应聚焦变化和阻塞,而不是逐人朗读日志。会议前让系统呈现逾期依赖、预测变化和高风险事项,现场只处理需要协商或决策的项目。没有变化的工作项不应挤占会议时间。

3. 强监管或高审计要求项目:把证据保存设计进流程

在金融、医疗、政务或关键基础设施等高审计要求场景,进度日志不能只证明“有人做过”,还要证明关键决策、评审、测试和审批按要求完成。字段应与审计要求对应,变更记录应保留,证据链接应有权限和留存策略。

此类项目需要明确哪些证据可以作为完成依据,谁有权确认,发生例外时如何审批。日志中的“已完成”不能替代正式验收或合规签署;管理视图应提示证据缺失,而不是把缺失项默认为通过。

4. 探索型或高不确定项目:跟踪假设验证,不伪装成确定计划

探索型项目的范围和路径可能不断变化,传统的固定任务完成率容易产生误导。日志应记录当前假设、验证方法、证据结果、学习结论和下一轮投入决策。若验证失败,及时终止或调整方向可能是有效进展,而不是“项目没完成”。

管理层应区分可控交付和不确定性探索。前者看承诺与完成差异,后者看假设验证速度、关键未知减少程度和投入停止条件。两类项目使用同一套红黄绿规则,容易惩罚真实探索、鼓励虚假确定性。

七、不同情况下的取舍:规范不是越重越好

1. 更新频率与一线负担之间的取舍

更新越频繁,管理者越可能及时看到变化,但填写成本和噪声也会增加。可以按风险和变化速度分层:关键路径每天更新,普通任务在状态变化时更新,低风险事项每周汇总。若团队需要先在会议上汇报、再回系统补录,通常说明流程设计不顺。

对于有自动化接口的字段,优先从工作项、版本、缺陷和构建状态中获取;人工只补充机器无法判断的原因、风险和决策需求。自动化不意味着所有状态都可信,仍要抽查数据来源和定义。

2. 指标透明与惩罚性考核之间的取舍

指标透明有助于发现问题,但如果把单次延期、风险暴露或预测调整直接用于个人惩罚,成员就会倾向于晚报、少报或把风险写得模糊。风险日志的首要用途应是决策和改进,个人绩效评价必须结合责任边界、风险是否提前揭示、缓解动作是否执行等信息。

管理者可以奖励及时暴露风险和提供可靠预测,而不是只奖励“从未变红”。一个持续绿色、最后突然延期的项目,未必比提前两周暴露风险并调整范围的项目管理得更好。

3. 统一模板与团队差异之间的取舍

统一模板便于汇总,但过度统一会抹掉项目类型差异。组织可以统一核心字段和状态定义,同时允许不同项目增加领域字段。例如软件项目关注缺陷和版本,数据治理项目关注数据源、质量规则和责任归属,工程项目可能关注现场条件与验收记录。

判断新增字段是否合理,可以问两个问题:它是否触发某种具体决策?是否能由明确角色持续维护?如果两个答案都是否,字段大概率只是增加填写负担。

4. 管理层视图与团队操作视图之间的取舍

管理层需要看组合风险、关键里程碑、资源冲突和需要决策的事项;执行团队需要看任务、依赖、缺陷和下一步动作。把所有细节堆在同一张看板上,管理者看不清重点,团队也难以操作。

建议数据源统一、视图按角色分层。管理层视图可以突出预测变化、关键路径和风险敞口,团队视图突出工作项、责任人和验收标准。两种视图的口径必须一致,避免同一项目出现互相矛盾的“完成率”。

八、下一步怎么做:用四周建立可验证的进度日志机制

1. 第一周:选一个高价值场景,定义日志边界

不要一上来要求全公司改造。选择一个跨团队依赖明显、管理成本较高或风险暴露较晚的项目作为试点。梳理当前状态、周报、会议纪要和进度表之间的重复信息,确定哪些数据保留、哪些合并、哪些不再手工维护。

同时定义“完成”“阻塞”“预测日期”和“高风险”的口径,并指定字段负责人。若同一个字段由多人随意修改,先解决责任归属,再谈自动化报表。

2. 第二周:建立基线和异常阈值

记录计划基线、关键里程碑、主要依赖和当前风险。为不同风险等级设置更新和升级时限,并明确哪些情况需要管理层决策,例如范围调整、资源追加、日期变更或风险接受。

阈值可以先采用建议基准,再根据试点表现校准。不要用过严阈值制造大量红灯,也不要为了让看板好看而不断放宽标准。每次调整都应记录依据,确保前后数据仍可解释。

3. 第三周:检查数据是否能驱动动作

观察日志是否有证据链接、风险是否有责任人、异常是否在时限内升级、决策是否落到具体动作。抽样访谈执行者,确认记录是否反映真实工作,是否出现“为了状态好看而提前关闭”的情况。

如果异常数量很多但没有人处理,问题通常不在日志字段,而在决策权限、资源安排或升级机制。此时应修复流程,而不是再增加一个“备注”字段。

4. 第四周:复盘效果,决定扩大、调整或停止

比较试点前后的人工汇总耗时、风险响应时间、关键依赖逾期数、证据完整度和预测变更情况。对下降的指标检查是否确实改善,对上升的指标判断是问题变多,还是过去被隐藏的问题终于可见。

扩大试点的条件不是“大家都填了”,而是管理讨论从追问数据转向讨论选择:是否调整范围、是否重新安排资源、是否接受风险、是否变更日期。若团队仍然要在多套系统之间重复抄写,先解决数据链路再推广。

进度日志规范的最终目的,不是让所有项目看起来整齐,而是让真实状态比坏消息更早到达决策者。我判断一套机制是否有效,只看三个结果:关键风险能否提前暴露,责任与动作能否明确,预测是否随着证据变化而及时修正。

下一步可以从本周的一次进度评审开始:挑出一个“连续两次更新没有实质变化”的关键任务,要求补齐完成证据、剩余工作、依赖责任人和预测日期。若这四项都说不清,就先不要讨论项目是绿灯还是黄灯;先让状态变得可验证,再做管理判断。

常见问题解答(FAQ)

1. 进度日志应该按什么流程记录?

我之前让团队每天更新进度,但有人只写“正常推进”,管理层看完还是不知道具体完成了什么。项目跨多个小组后,我也不确定日志应该由谁填写、谁审核。

建议按“负责人更新,项目负责人核验,管理层查看,风险事项跟进关闭”的流程执行。每条日志至少记录日期、任务或里程碑、计划与实际进度、已完成事项、下一步、阻塞问题及责任人;日常任务可每周更新一至两次,关键节点或高风险任务则按日更新。

2. 管理层通过哪些指标判断项目进度是否有风险?

我参加项目例会时,经常看到完成百分比,却很难判断项目是否真的会延期。尤其是任务很多、依赖关系复杂时,我想知道哪些指标值得优先关注。

不要只看完成百分比,建议同时跟踪里程碑按期率、计划与实际进度偏差、逾期任务数、关键路径任务状态和未解决阻塞项。可以设置明确阈值,例如关键里程碑预计延期超过两天、关键路径任务逾期或阻塞超过一个工作日时,标记为风险并要求负责人提交恢复计划;阈值应根据项目周期和团队节奏调整。

3. 怎样避免进度日志变成形式化汇报?

我遇到过日志写得很完整、项目却突然延期的情况,回头看才发现记录没有说明实际交付物,也没有更新任务状态。团队在赶工时,我尤其担心大家为了完成填报而复制上一周的内容。

把日志内容与可核验的交付物和任务状态关联起来,要求记录“完成了什么、依据是什么、下一步由谁在何时完成”。项目负责人可抽查日志与代码提交、测试结果、文档或验收记录是否一致;连续出现内容重复、状态与实际不符或缺少责任人的记录,应退回补充,而不是仅统计填报率。

4. 发现进度偏差后,管理层应如何推动风险闭环?

我曾看到风险在周报里连续出现几周,却一直没有明确的处理结果。作为管理者,我想知道什么时候需要升级问题,以及如何确认采取的措施确实有效。

每项风险都应指定责任人、影响范围、应对措施、完成期限和升级对象,并在日志中持续更新状态。若风险影响关键里程碑、超过约定期限仍未解决,或应对措施未能降低影响,就升级到有资源调配权限的负责人;关闭前核对阻塞是否解除、计划是否恢复,并记录实际影响与后续预防措施。

核心关键词

读者评论

方
方云舟

我们团队以前也把“开发完成”当作统一口径,后来才发现还差评审和测试。把完成证据挂到工作项上确实更清楚,不过字段太多时大家容易应付填写,试点时最好关注实际录入负担。

薛
薛嘉宁

用关键路径剩余工作量对照总体完成率很有帮助。想请教一下,探索型项目范围经常调整时,预测日期和原计划基线通常怎样并列展示,才能既保留变更记录,又不让旧计划误导判断?

周
周俊杰

风险分级更新比要求所有人每天写日报更合理。我们实际遇到的问题是阻塞已记录,但责任人和升级时限没人持续确认;除了设定字段,是否还需要固定的复核机制?

文章包含AI辅助创作:进度日志流程与规范:管理层进度跟踪风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607571

赞 (0)
飞飞飞飞
进展最佳实践:管理层进度跟踪风险控制,常见问题
上一篇 46分钟前
更新记录落地方案:管理层开展进度跟踪的风险控制案例解析
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
