不少管理层每天都能收到进展,却仍然说不清项目到底会不会按期交付。问题通常不在汇报频率,而在汇报内容没有连接到决策:团队写了“完成 80%”,管理者却不知道剩下 20% 是否包含关键依赖、验收风险和资源缺口。每日进展流程真正要优化的,不是日报字数,而是从事实采集、风险识别到管理动作的闭环。
一、核心结论:每日进展不是日报制度,而是管理决策机制
1. 先区分“更新状态”和“推动交付”
我判断一套每日进展流程是否有效,首先看它能不能回答三个问题:当前交付目标是否仍然可达,哪些变化需要管理层介入,谁将在什么时间完成下一步动作。若一份日报只有“今天做了什么”,却没有“计划是否变化、阻塞是什么、需要谁决策”,它只是工作记录,不是管理工具。
因此,每日进展的最小有效单元不是一段描述,而是一个可追踪的状态变化:任务或里程碑、当前状态、与计划的偏差、阻塞及影响、责任人、下一步动作和检查时间。管理层也不应逐条阅读所有工作,而应优先检查偏差、依赖、风险和决策请求。
核心判断:日报的价值不由提交率决定,而由它能否缩短“问题出现,问题被看见,问题得到处理”的时间决定。团队每天都提交进展,但重大风险平均三天后才被管理者发现,流程依然失效。
| 管理问题 | 应该查看的信号 | 不应只看什么 |
|---|---|---|
| 交付是否可达 | 关键路径偏差、剩余工作、验收条件、依赖完成日期 | 任务完成数量或主观完成比例 |
| 是否需要升级 | 阻塞时长、影响范围、责任人、需要的决策及截止时间 | “正在跟进”“持续推动”等模糊措辞 |
| 流程是否有效 | 风险发现时延、逾期恢复时间、重复阻塞率 | 日报提交率或字数 |

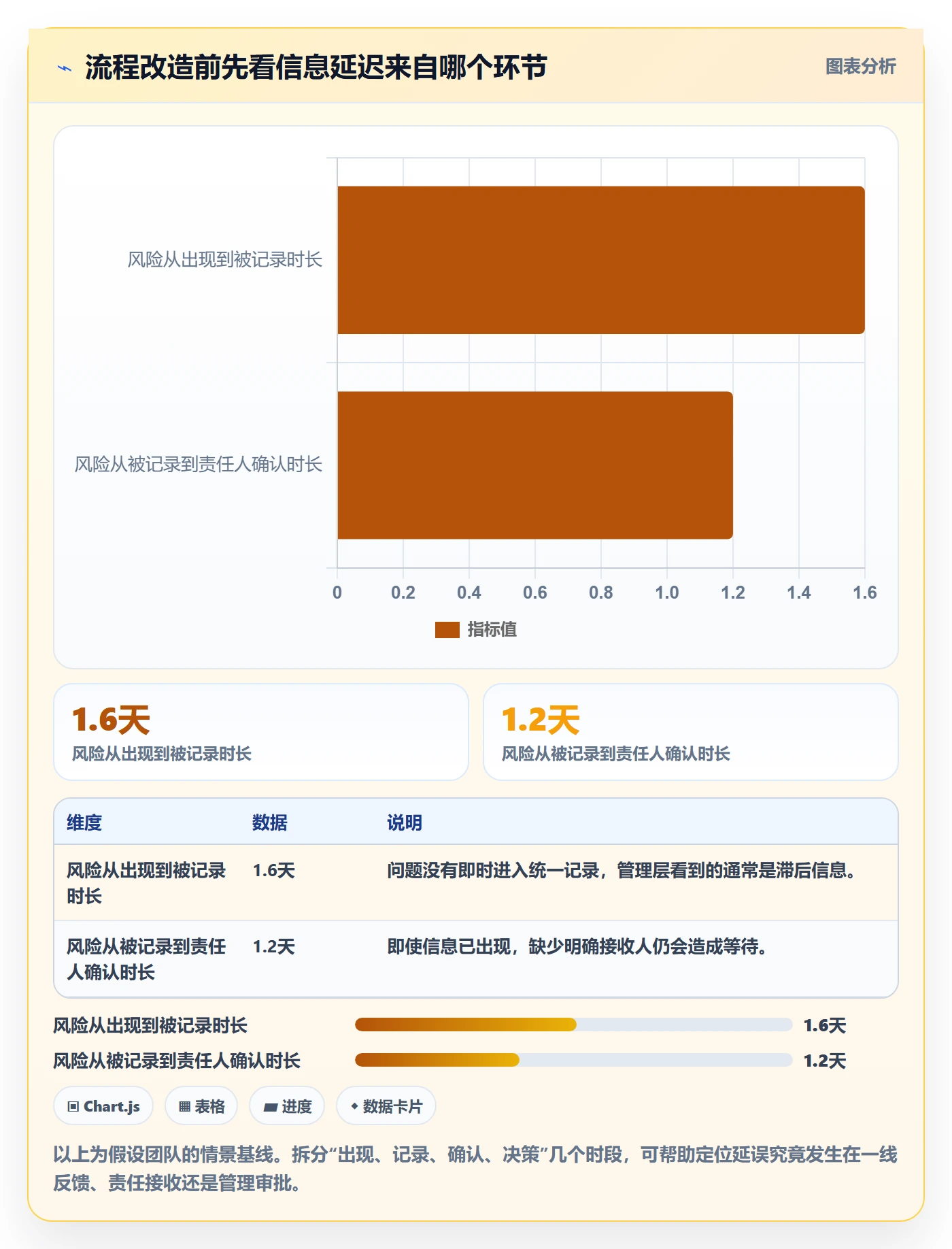

下图是用于流程设计的情景模拟,不代表行业统计。它展示了为什么单纯提高提交率,不一定会同步提高风险处理能力:真正改变结果的,是信息是否足以触发行动。

2. 管理层要看异常,不要把团队变成信息搬运工
如果每位成员每天都要填写大量字段,管理层又逐行阅读,表面上信息很充分,实际却会产生两种成本:成员把时间花在重复描述上,管理者把注意力消耗在正常状态上。流程设计应让正常状态快速通过,让异常状态获得更多上下文。
例如,“测试中”本身不需要触发升级;但“测试中,发现支付回调在高并发下重复入账,影响三个验收场景,今天需要确定是否暂停灰度”就具备管理价值。状态是索引,影响、选择和时限才是决策材料。
二、真实工作场景:为什么每天有更新,项目仍会突然失控
1. 进展被写成活动,交付结果没有被验证
在软件、产品和跨部门项目中,常见日报会写“完成接口开发”“继续联调”“跟进客户反馈”。这些内容说明团队做过什么,却没有说明成果是否通过约定的验收条件。开发完成不等于接口可用,会议召开不等于依赖解除,提交方案也不等于方案已获批准。
我在流程复盘中会把这类描述拆成“动作”和“证据”。动作回答做了什么,证据回答结果如何被验证。比如将“完成接口开发”改为“订单查询接口已部署至测试环境,核心字段校验通过;分页边界测试未完成,预计明日 14:00 完成”。后一种表达更长一点,却能让管理者判断剩余工作和验收风险。
2. 计划偏差被“百分比”掩盖
“完成 80%”是很容易失真的进度表达。若剩余工作包含联调、合规审批或客户验收,剩余 20% 可能比前面的 80% 更难。百分比只有在工作范围清楚、估算口径一致、阶段性成果可验证时才有意义,否则容易制造虚假的确定感。
更稳妥的做法是同时记录基线日期、当前预测日期和预测依据。例如,里程碑原计划周五完成,目前预测延至下周二,原因是外部接口测试环境晚两天开放。管理层由此能区分“团队执行慢”与“上游条件变化”,也能决定是调整范围、协调资源还是接受日期变化。
3. 跨团队依赖是日常汇报中的隐形风险
当一个团队写“等待数据团队提供字段”,另一个团队写“字段已发出”,问题未必在谁没做事,而可能在于双方对字段定义、交付形式和验收时间的理解不同。若日报只记录部门内部任务,依赖关系就被切碎,管理层看到的是多个局部正常,却看不到整体路径已经受阻。
因此,涉及跨团队协作时,进展记录至少要包含依赖方、所需交付物、确认时间、验收人和未按期影响。依赖不是备注,而是项目计划中的可管理对象。尤其是关键路径上的依赖,应采用明确日期而非“尽快”“本周内”等模糊承诺。
4. 设计流程前要先建立自己的基线
不同组织的项目周期、岗位结构和协作方式差异很大,没有一个适用于所有团队的“最佳日报时长”或“标准风险阈值”。我建议先用两周观察现状:每日更新花多久,风险从出现到被发现需要多久,管理者每天处理多少条有效决策请求,逾期任务中多少是由于依赖未确认。
下面的数字是一个假设团队的基线示例,仅用于说明如何采样,不是行业平均值。正式优化时,应以本组织的项目记录、任务系统时间戳和访谈结果替换。

三、常见误区:流程越细,不一定管理越好
1. 把日报提交率当成项目健康度
提交率可以衡量流程执行,却不能直接衡量交付健康。成员可能按时提交“无异常”,而风险已经在口头沟通中持续存在;也可能每天提交内容,却没有更新预测日期和依赖状态。把提交率作为单一考核指标,容易让团队优化表面合规,而不是暴露真实问题。
我更愿意把提交率放在“流程纪律”这一层,把风险发现时延、偏差预测准确度和逾期恢复时间放在“管理效果”层。两类指标应该同时看,但不能混为一谈。
2. 用长篇叙述替代结构化事实
要求员工写得更详细,常常只会产生更多解释,不会自动提高可读性。自然语言适合说明原因和判断,但状态、责任人、日期、阻塞时长等信息更适合使用固定字段。结构化字段负责快速筛选,简短说明负责补充语境,两者不能互相替代。
一个实用原则是:日报主体尽量回答“变化、影响、动作、时间”,背景信息放在任务或风险记录中。管理者若每次都要从一段长文里找出截止日期和责任人,流程的阅读成本就已经偏高。
3. 用红黄绿灯替代风险解释
红黄绿灯能帮助管理者快速扫描,却不能独立解释风险。不同部门对“黄色”的理解可能不同,有人把它当作轻微延误,有人只有在日期必然失守时才标红。缺少定义时,灯号只是主观情绪的颜色编码。
颜色必须绑定可复核条件。比如,绿色代表当前预测仍在基线日期内且关键依赖已确认;黄色代表预测偏差在一个工作日内,存在待确认依赖;红色代表关键路径已受影响、预测日期失守,或需要管理决策。具体阈值要按业务周期调整,不能照搬。
4. 每天开会,把信息同步误当成协同
每日站会适合解决需要即时协调的问题,但不适合成为所有成员逐一朗读日报的场所。若会议内容只是重复系统中已有的信息,会议会增加时间成本,却没有增加决策质量。更好的做法是会前异步更新,会中只讨论阻塞、跨组依赖、范围变化和需要拍板的事项。
一个简单检验方法是:会议结束后,是否新增了责任人、决策、截止时间或风险处置动作。如果没有,会议大概率只是同步仪式。对于分布式团队,异步更新通常更有优势;对于依赖密集且变化频繁的项目,短会可以补足即时协同,但仍要控制议题范围。
5. 把“尽早暴露风险”变成惩罚机制
如果进度偏差一旦上报就被追责,成员会倾向于等到问题无法掩盖时才升级。这样管理层收到的不是早期信号,而是已经扩大后的损失。风险透明必须配套明确的处理原则:对及时上报、提供事实并提出选项的成员,重点讨论恢复方案;对隐瞒已知风险或反复不更新的行为,再单独追溯责任。
判断风险文化是否健康,不要只问“大家是否愿意上报”,还要观察坏消息首次出现的时间是否越来越早。
四、专业判断逻辑:把每日进展设计成一个闭环
1. 先定义管理对象,再决定更新频率
不是所有工作都需要每天更新。短周期、高依赖、高风险的工作适合每日检查;周期较长、状态稳定、依赖少的工作可以每周更新,关键节点前再增加频率。若为了统一制度而让所有岗位每天填同一张表,往往会让低风险人员过度汇报、高风险事项反而被淹没。
我通常先把工作分成三类:关键路径任务、跨团队依赖、常规执行任务。关键路径和跨团队依赖每天关注状态变化;常规执行任务通过任务系统更新,只有逾期或预测变化时才进入管理视图。
2. 采用“事实,影响,动作,期限”四段式
一条高质量进展不必很长,但要能支持判断。事实说明发生了什么;影响说明对范围、日期、质量或成本的影响;动作说明谁准备做什么;期限说明何时需要完成或复核。
- 事实:外部测试环境比计划晚一天开放,当前尚未完成回归验证。
- 影响:若明日 12:00 前仍无法验证,发布候选版本将延迟一个工作日。
- 动作:项目负责人协调供应方临时开放环境,测试负责人同步准备本地替代数据。
- 期限:今天 16:00 确认环境可用性,明日 10:00 复核回归结果。
这四段不是强制写成四个长句,而是确保关键信息没有缺位。对于正常状态,可以压缩成一句;对于红色风险,必须保留影响、责任人、下一步和时限。
3. 将流程拆成采集、分流、处置、复核四个节点
每日流程若只有“提交”,便没有闭环。更完整的设计是:团队在约定时间前更新事实;系统或项目负责人识别异常并分流;责任人或管理者处理依赖与决策;下一次更新时复核动作是否完成、风险是否下降。
- 采集:成员更新任务状态、预测日期、依赖和风险,不重复抄写历史背景。
- 分流:正常项留在团队视图;逾期、关键路径变化、依赖失约或需要决策的事项进入管理视图。
- 处置:为每项异常指定单一责任人、动作、截止时间和升级对象。
- 复核:下一工作日确认动作结果,关闭已解决问题,调整尚未解决事项的影响判断。

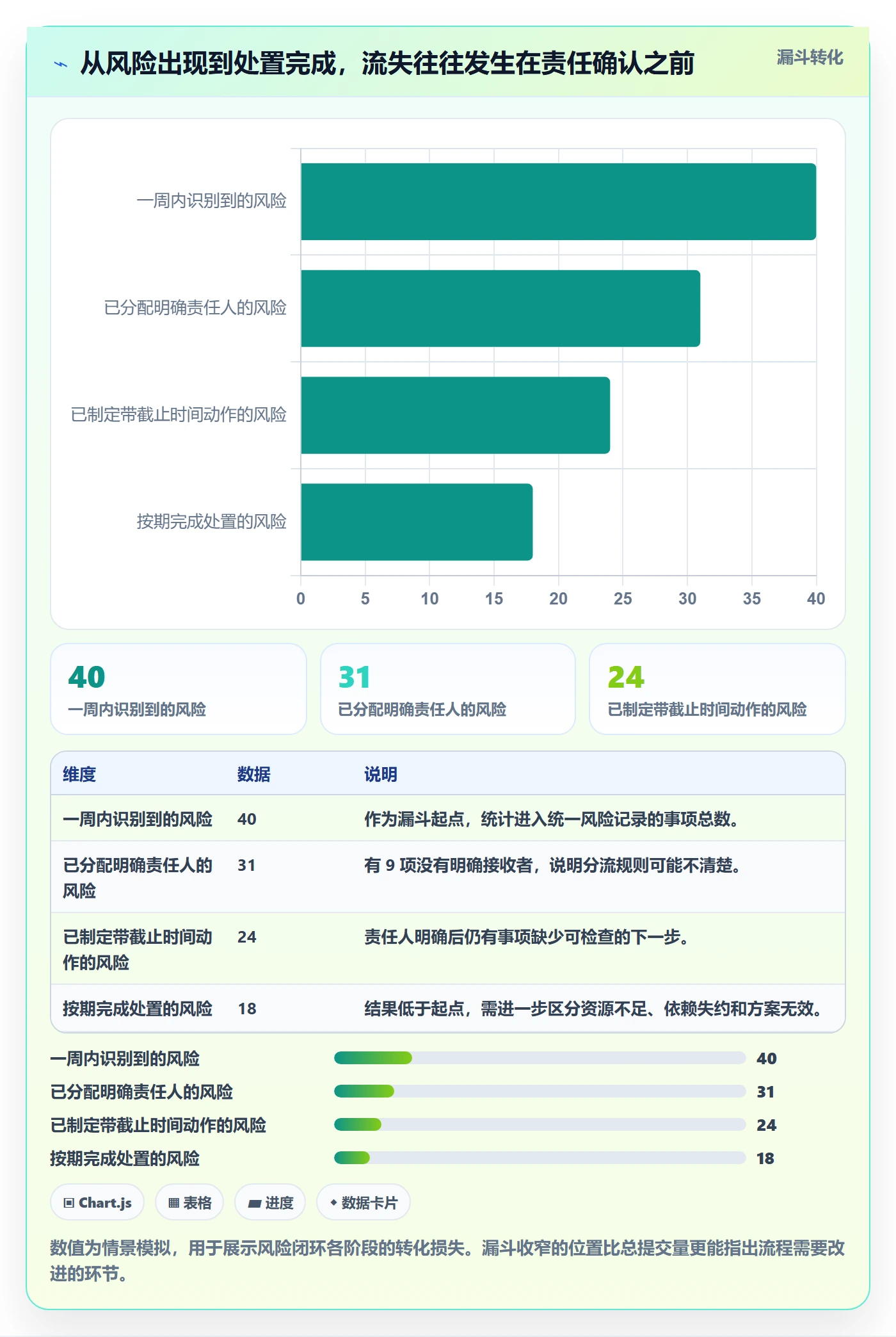

把这四个节点的时间单独观察,能看出流程究竟慢在成员更新、管理者识别,还是决策执行。以下为流程设计的情景模拟数据,不应当被当作通用目标值。

4. 指标要分层,避免一个数字承担所有解释
每日进展指标至少分三层。输入层观察更新是否及时、字段是否完整;过程层观察风险是否及时确认、阻塞是否按期处理;结果层观察里程碑偏差、交付预测准确度和返工变化。输入层指标方便日常运营,结果层指标更接近管理成效,但通常受范围变化、外部依赖和估算质量影响。
| 指标层级 | 建议观察项 | 使用方式 | 常见误读 |
|---|---|---|---|
| 输入 | 按时更新率、关键字段完整率、状态更新时间 | 检查制度是否可执行、数据是否可用 | 更新率高就代表项目健康 |
| 过程 | 风险发现时延、责任确认时长、阻塞关闭时长 | 定位信息流和处置链条的瓶颈 | 所有风险都应立即关闭 |
| 结果 | 里程碑预测偏差、关键路径逾期率、返工比例 | 复盘流程是否改善交付稳定性 | 结果变化全部归因于日报制度 |
当流程优化后预测日期更准确,但最终交付日期没有提前,也不一定代表优化失败。它可能让风险更早暴露,使管理层有时间调整范围或资源,从而避免更大的损失。应区分“更快交付”和“更早看清交付现实”,两者不是同一目标。
五、案例与数据观察:用一个跨团队交付项目验证流程
1. 案例背景与问题定位
以下案例为匿名化的情景复盘,数字为示意数据,并非公开企业统计,也不代表任何单一组织的实际绩效。设想一个 120 人规模的产品交付组织,项目涉及产品、研发、测试、数据和外部供应商。原有做法是每天在群里汇报进展,每周项目会上汇总风险。
项目团队的主观感受是“每天都在同步”,但复盘发现,群消息很多,任务记录却不完整;外部依赖经常以“等反馈”描述,没有明确交付日期;管理层通常在周会上才得知关键路径已受影响。于是问题并非缺少汇报,而是信息无法从日常状态转化为可操作的管理信号。
2. 改造时只改三件事,不一次性重建制度
这类流程最容易犯的错,是把所有字段、审批和仪表盘一次性加上。团队尚未适应基本记录方式时,过度设计只会提高维护成本。因此,情景案例先做三项小改动:将进展改为结构化字段;把跨团队依赖作为独立记录;设定少量明确的升级条件。
- 对关键路径任务,记录基线日期、当前预测日期和偏差原因。
- 对依赖事项,记录提供方、交付物、验收人、承诺日期和失约影响。
- 对风险事项,要求有责任人、下一步动作、复核时间;没有这些信息的风险不进入“已处理”状态。
运行两周后,再检查成员填写时间、风险发现时延、逾期恢复情况和管理层决策耗时。若填写负担明显上升,却没有减少重复追问或缩短风险确认时间,就应删字段、改规则,而不是要求成员“再认真一点”。
3. 结果观察:更重要的是误差变得可解释
下面的对比仍是情景模拟,用于演示如何定义观察指标。改造后,假设团队的每日进展平均填写时间从 18 分钟降至 9 分钟,风险确认时间从 1.2 天降至 0.5 天,关键依赖逾期率从 29% 降至 18%。这些变化不能单独证明流程造成了全部改善,但能为下一轮复盘提供线索。
更有价值的是,管理者开始知道偏差来自何处:有些日期偏移源于外部审批,有些源于估算偏乐观,有些则是验收条件迟迟没有定义。若只看“项目最终是否按期”,这些原因会混在一起,团队很难形成可复用的改进动作。

4. 不要忽略副作用:更透明也可能增加“报红”
流程改造初期,风险记录数量上升并不必然是项目变差,也可能是原先隐藏的问题终于进入台账。若管理层把“红色事项变多”直接视为团队绩效下降,成员会迅速恢复沉默。因此,改造前后不能只比较风险数量,还要看发现时点、影响等级、处置时长和重复发生率。
另外,记录过多也会产生告警疲劳。若管理视图每天出现几十条无须介入的普通任务,管理者会逐渐忽略真正重要的风险。可以按影响、紧急度、关键路径关联程度和是否需要跨部门决策进行分级,确保红色信号数量可读、定义一致。
六、不同情况下的行动建议:先选适合自己的流程颗粒度
1. 小团队:保持轻量,但不能缺少责任和期限
十余人的团队通常沟通链路短,不必从复杂的审批体系开始。可以使用共享任务板或项目管理工具,让每项关键任务有负责人、截止日期和验收标准;每日更新只关注新增变化、阻塞和需要协助的事项。
小团队最应该避免的是把每日进展变成个人工作清单。成员已在任务卡片中更新完成状态,就没有必要再复制一遍。只有当任务偏离计划、依赖变化或需要他人协作时,才补充说明。
2. 中大型组织:统一口径,保留项目差异
当组织超过百人、项目数量增加、部门之间依赖频繁时,管理者需要跨项目观察一致口径,但不能要求所有项目使用完全相同的执行节奏。组织层面应统一风险定义、里程碑字段、责任人规则和升级路径;项目层面则按周期、合规要求和依赖复杂度设置更新频率。
这类组织可以评估支持统一项目视图、权限治理、自动提醒和数据汇总能力的平台。若现有工具已承载大量历史项目数据,迁移成本、权限模型、审计要求和用户培训都应纳入方案评估。对于已有 Jira 工作流的团队,应先梳理项目、问题、字段、工作流和权限映射,再验证迁移后的状态是否仍能支持原有管理动作。
例如,PingCode 面向中大型企业及 100 人以上组织提供项目协作能力,支持私有化部署,也可支持 Jira 平滑迁移。若组织正在评估国产化替代方案,这些能力可以进入候选清单,但不能据此跳过适配验证。建议选择一个代表性项目做试点,重点核对权限、字段映射、历史数据、通知规则和报表口径,再决定是否扩大范围。
3. 合规或私有化要求高:先把治理边界讲清楚
金融、制造、政务或涉及敏感研发数据的组织,应先确认部署方式、数据边界、访问权限、日志留存、备份恢复和外部协作规则。工具功能丰富并不等于符合内部治理要求,平台是否支持私有化部署也只是评估起点,仍需经过信息安全、架构和业务部门的实际验证。
试点时应覆盖真实权限场景,而不只演示页面:外部供应商能看到什么,跨部门负责人能否访问敏感项目,离职账号如何回收,审计人员能否追踪状态变更。把这些问题留到大规模上线后处理,通常会带来更高的迁移和整改成本。
4. 远程或分布式团队:默认异步,紧急事项另设通道
分布式团队如果依赖固定时段的每日会议,可能让不同时区成员承担不公平的沟通成本。更可持续的设计是异步更新任务和风险,约定统一的响应时限;只有需要即时协调的阻塞、事故或关键决策,才进入实时会议或专门升级通道。
异步流程要明确什么情况需要即时响应。例如,关键服务故障不应等到下次日报;普通进度变化可以在约定的工作时段内更新。响应规则必须与值班安排、岗位职责和团队时区相匹配,否则“随时响应”会变成没有边界的负担。
5. 变化频繁的探索项目:报告假设变化,不只报告任务完成
探索性工作常常不能像成熟交付项目那样用固定计划衡量。此时每日进展应该记录关键假设、实验结果、证据质量和下一轮验证,而不是强行把不确定性包装成精确百分比。管理层关注的重点应是团队是否在减少不确定性,以及是否及时停止低价值方向。
当产品需求、监管条件或客户范围频繁变动时,也要把“基线变更”作为显式事件记录。若每次变化都悄悄覆盖原计划,之后无法判断是执行偏差还是目标变化,绩效讨论和项目复盘都会失去依据。
七、不同情况下的取舍:效率、透明和控制不能无限同时提高
1. 高颗粒度与低维护成本之间的取舍
字段越细,越容易分析差异,但成员填写和维护数据的成本也越高。应优先结构化那些会影响管理决策的信息,例如预测日期、依赖状态、风险等级和责任人;背景叙述、会议纪要和方案讨论可以保留在关联记录中,不必塞进每日进展表。
如果每位成员每天需要十几分钟重复录入同一信息,就应优先考虑数据复用或自动同步,而不是把问题归结为执行纪律。反过来,如果信息过度简化到只剩绿黄红灯,管理者又会缺少判断原因的上下文。
2. 标准化与项目自主权之间的取舍
管理层需要跨项目对比,因此需要统一字段和术语;项目团队需要适应实际工作,因此必须保留一定自主权。比较合理的边界是统一数据定义和升级规则,不强制统一每个团队的会议形式与更新时点。
例如,“关键依赖已确认”应有共同定义,但产品探索项目和版本交付项目不一定采用同样的日报频率。组织要统一的是管理语言,而不是把每个项目都变成同一张模板。
3. 自动提醒与人工判断之间的取舍
自动提醒适合发现明确的逾期、缺失责任人和长期未更新状态;它不擅长判断一个风险是否影响商业目标,也不能代替管理者进行范围取舍。规则过多会造成提醒噪音,规则过少又会漏掉关键事件。
可以先从少量确定性规则开始:关键路径任务逾期、依赖承诺过期、风险没有责任人、预测日期连续变化。运行一段时间后,检查提醒被打开、确认和处理的比例,再删减低价值规则。自动化的目标不是“发出更多通知”,而是减少人工筛查。
4. 管理可见性与心理安全之间的取舍
组织需要了解项目风险,但不应把每个状态变更都变成员工绩效评分。若管理层用短期任务状态替代完整绩效判断,成员会倾向于隐藏不确定性、拆小任务或延后暴露问题。应将项目透明用于资源调配和风险治理,把个人绩效放在更完整的职责、质量和协作证据中评估。
透明不等于无限监控。团队应知道收集哪些信息、用于什么决策、谁能访问、保留多久。只有用途明确且边界可信,数据质量才更可能保持稳定。
八、落地与复盘:用四周完成一次可验证的优化
1. 第一周:观察现状,不急着换工具
选择一个有代表性的项目,记录当前进展来源、更新频率、重复沟通次数、风险发现时延和任务预测偏差。访谈管理者与一线成员,分别问“你每天最难找到什么信息”和“你最常重复填写什么”。先识别摩擦点,避免直接把旧流程搬进新系统。
这一周还要对齐术语。团队对“阻塞”“完成”“待验收”“延期”的理解若不一致,再好的仪表盘也只会把歧义放大。把关键状态定义成可观察条件,是后续比较数据的前提。
2. 第二周:只上线最小字段和升级规则
先保留任务、责任人、基线日期、当前预测日期、状态变化、依赖、风险、下一步动作和复核时间等必要信息。正常任务尽量复用已有工作记录;异常项才要求补充影响范围和管理请求。这样既能形成闭环,也能控制团队的填写负担。
同时明确升级条件。例如,关键路径预测日期发生变化时通知项目负责人;跨部门依赖超出承诺时间时通知双方负责人;需要范围或资源决策时进入管理层待决事项列表。升级路径要能找到具体人,不能只写“反馈给管理层”。
3. 第三周:让管理者按异常处理,而不是逐项审阅
管理者每天先看三个视图:预测日期发生变化的关键任务、超过约定时限的依赖、需要决策或存在高影响的风险。对绿色状态不做逐项口头复述,对黄色状态确认责任人与复核时间,对红色状态明确选项、决策人和决策时限。
若每天仍有大量时间用于解释状态字段,说明定义或视图不清晰;若异常被看见但没有人采取动作,说明责任链条不完整;若任务更新很及时但预测不断反复,说明估算或范围治理需要单独复盘。
4. 第四周:比较基线,保留有效部分
至少对照四类数据:成员更新耗时、风险发现时延、依赖逾期率、里程碑预测偏差。观察指标要结合案例解释,而不是只看前后百分比。如果同期项目范围、人员配置或供应商条件发生变化,应把这些外部因素记录下来,避免把所有变化归因于日报流程。
复盘结束后,保留能带来决策或减少重复沟通的字段;删除无人使用、无法驱动行动的字段;调整误报较多的提醒条件。流程不是一次性制度,而是一套需要根据组织协作方式持续校准的管理接口。
5. 使用项目管理平台时,先验证业务闭环
选工具时,我建议以场景验证代替功能清单对比。让实际项目成员完成一次任务更新、跨团队依赖升级、风险处理、里程碑调整和管理视图查看,再观察数据是否能从一线自然流向管理决策。演示环境里看起来顺畅的流程,到了真实权限、历史数据和复杂工作流中,未必仍然成立。
对于需要私有化部署或迁移既有项目数据的组织,至少验证数据完整性、权限映射、历史附件、状态转换、通知规则、审计记录和报表口径。若考虑 PingCode 或其他项目管理平台,应通过代表性项目试点评估适配结果,而不是只依据品牌介绍或单次演示作出全量决策。
试点退出条件也要事先约定:关键数据无法迁移、权限不能满足合规要求、用户维护成本明显增加,或管理层视图不能回答核心问题时,应暂停扩围并修正方案。把退出条件写清楚,不是对工具缺乏信心,而是对组织投入负责。
九、结语:优化的是信息到行动的距离
每日进展流程的关键,不是要求所有人每天写更多,而是让重要变化更早被看见、让风险有人接、让决策有期限、让结果可复核。管理层真正需要的,不是一份看起来完整的日报,而是一条能说明“现在发生了什么、会影响什么、下一步谁来做”的信息链。
我建议下一步先做一件小事:挑一个正在执行的项目,连续两周记录风险出现时间、进入管理视野的时间、责任人确认时间和处置完成时间。找到延迟最大的环节,再决定是改字段、改会议、改升级规则,还是更换承载工具。先缩短问题被发现和被处理的距离,再谈扩大报表、增加频率或全组织推广。
常见问题解答(FAQ)
1. 每日进展应该在什么时间、按什么格式提交?
我负责的团队成员分布在不同项目里,过去有人早上报计划、有人下班才报结果,管理层很难横向比较。我想统一流程,但又担心填报变成额外负担。
建议固定在每日下班前提交,遇到跨时区团队可约定统一截止时间。每条进展只写四项:今日完成及可验证结果、未完成事项和原因、下一步计划及负责人、需要协调的阻塞;能关联任务或交付物时附上链接,避免只写“持续推进”。
2. 管理层跟踪每日进展,重点看哪些指标?
我曾经把完成任务数作为日报重点,结果团队开始拆分任务,数字变好看了,实际交付却没明显改善。管理层到底该看什么,才能判断项目是否真的在推进?
不要单独用任务数量评价进度,建议同时看里程碑按期率、逾期任务数及逾期天数、阻塞事项未解决时长、计划与实际完成的偏差,以及关键交付物验收情况。指标应按项目阶段设定基线并观察连续趋势;若任务完成率上升但里程碑延迟、阻塞时间变长,应优先检查依赖和估算,而不是要求团队继续增加日报数量。
3. 每日进展流程怎样及时暴露风险,而不是只汇报已完成事项?
我的项目日报经常写了很多已经完成的工作,却到交付前才发现依赖团队没有给接口、关键需求也未确认。我想知道怎样设计流程,才能让风险尽早进入管理层视野。
要求每条异常进展写明影响、责任人、所需决策和最晚处理时间,并把阻塞按影响等级标记。涉及关键路径、交付日期或质量底线的风险,应在发现当天升级,不等日报汇总;管理者每日先检查高影响且超过处理时限的事项,确认是否需要跨团队协调或调整计划。
4. 如何判断每日进展流程优化后是否真的有效?
我准备调整日报模板和提交时间,但担心只是让报表更整齐,团队协作并没有改善。上线后应该用哪些数据判断优化值得保留?
先记录调整前两到四周的基线,再连续观察相同口径的指标,例如日报按时提交率、关键信息完整率、阻塞从提出到解决的中位时长、里程碑按期率,以及管理者追问补充信息的次数。若填写负担增加而阻塞解决时间和交付表现没有改善,应简化字段或调整升级规则;不要只凭提交率提升就认定流程有效。
核心关键词
文章包含AI辅助创作:每日进展流程与规范:管理层进度跟踪流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607385
读者评论
我们之前也要求每天填进度,后来发现真正耗时间的是反复解释背景。把责任人、预测日期和阻塞原因设成固定字段后,管理者确实更容易找到需要处理的事项,但字段最好别一开始就铺得太多。
完成百分比”在验收阶段确实容易失真。不过跨部门依赖有时不是填上交付日期就能解决,双方对“交付完成”的定义也要先对齐,否则记录得很清楚,还是会反复返工。
文中提到风险上报不能伴随惩罚,我很认同。实际落地时还需要明确哪些偏差由团队自主处理、哪些必须升级,否则大家可能为了避免打扰管理层而把问题留在组内。
