周进展管理方法大全:实施团队进度跟踪制度设计落地清单

周进展管理最常见的失败,不是员工忘了写周报,而是周五收集了几十条“已完成、进行中、下周继续”,到周一仍没人说得清:哪些交付会延期、谁在等谁、管理者现在该做什么。我的判断是,周进展制度的价值不在于把工作写得更细,而在于让团队用一套稳定的口径,提前暴露偏差并触发行动。本文从制度设计、指标口径、例会节奏、工具落地和效果复盘几个方面,给出一份可直接试行的实施清单。

一、先讲核心结论:周进展不是周报,而是一个纠偏闭环

1. 制度的目标是及时做决策,不是增加汇报材料

我设计周进展制度时,通常先问三个问题:本周原定交付是什么?实际结果与计划差多少?差异需要谁在什么时候做什么?如果一份周报不能回答这三个问题,即便写了很多内容,也只是工作记录,不是进度管理。

因此,周进展制度至少要形成一个闭环:计划基线、执行更新、偏差识别、风险升级、决策跟进、结果验证。这里的关键不是每周都多开一次会,而是偏差出现后,组织能不能在下一次汇报之前采取措施。

核心判断可以压缩成一句话:以可验证的交付物为单位,以偏差和依赖为重点,以责任人和完成时限收尾。周报只是信息入口;真正的管理动作发生在风险被确认、资源被调整、承诺被更新之后。

2. 一套最小可行制度,应当只有四类信息

  • 计划:本周承诺交付什么,验收条件是什么。
  • 结果:实际完成了什么,证据在哪里,哪些事项未完成。
  • 偏差:预计日期或范围发生了什么变化,影响到哪些后续事项。
  • 行动:谁负责解决,谁提供支持,何时复核,是否需要管理层决策。

如果团队规模较小,四类信息可以放在一个共享表格里;如果工作依赖多、角色多、版本并行,最好让任务、缺陷、需求和风险使用统一的项目载体,避免周报中的状态与实际执行记录分离。

3. 先试运行,再定制度,不要一开始追求完美

我更建议先选一个边界清楚的团队,试行四周。第一周验证字段是否容易填写,第二周观察数据是否能支持判断,第三周检验风险升级是否有效,第四周复盘哪些会议和字段可以删除。制度是否成熟,不看表单是否完整,而看团队能否更早发现偏差、更快明确责任。

以下对比是制度设计的情景模拟,不是行业统计。它展示的是常见的信息流差异:从“收集状态”转为“触发行动”,管理结果才有机会改变。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

二、背景和真实场景:为什么团队总在周五才发现延期

1. 项目工作具有依赖性,单看个人忙碌程度容易误判

跨职能项目里,一个人“完成了自己的部分”,不等于下游已经具备开工条件。产品方案完成,可能还缺业务确认;开发完成,可能还没有测试环境;测试通过,可能仍卡在发布审批。若周报只按个人列工作,依赖关系就会被拆散,真正的阻塞可能要到里程碑临近才暴露。

我见过最容易被忽略的一类问题,是“状态看起来正常,但等待时间正在累积”。例如,开发任务本身只需两天,等待接口确认却用了五天。团队把任务状态标为“进行中”,却没有记录等待方、等待起始时间和影响事项,管理者看到的只是一个没有明显异常的进度标签。

2. 远程协作和多项目并行放大了口径不一致

同一个“完成”,在不同岗位可能代表不同意思:开发说代码已提交,测试说用例已执行,项目负责人则可能认为验收通过才算交付。口径没有统一时,周进展表面上整齐,实际却无法横向比较。

多项目并行时,人员还可能在不同会议中重复汇报同一事项。项目负责人关注里程碑,职能经理关注资源利用,管理层关注客户承诺。如果每一层都要求一套独立周报,员工就会把精力花在转录状态,而不是更新事实和解决问题。

3. 制度应该与项目节奏匹配,而不是复制统一模板

研发、交付、运营和实施团队的工作形态不同。研发工作常有需求、开发、测试、发布等阶段;实施团队还要考虑客户确认、现场资源、数据准备、环境与验收;运营工作可能以活动周期、内容产出或服务时效为主。制度可以统一原则,但字段和预警阈值应结合工作类型调整。

例如,实施项目的周进展需要显式标出客户侧依赖、现场计划和验收条件;产品研发团队则更需要显示需求变更、缺陷影响和版本范围。标准化的对象应该是管理口径,而不是所有岗位都填同一套内容。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

三、常见误区:看起来更严格,实际上更难管理

1. 把周报写得很长,误认为信息就更充分

长篇工作描述经常包含背景、过程和努力,却缺少结果、验收依据与下一步。比如“持续推进接口联调,积极跟进相关问题”,没有说明接口是否可用、还有几个阻塞项、谁需要在何时确认。这类文字适合留在过程记录里,不适合作为管理结论。

我会把状态描述压缩成“交付物+结果+差异+行动”。例如:“订单接口联调完成12个用例中的10个;2个失败均与字段映射有关;预计影响周三集成测试;接口负责人周二17时前提交修正,测试负责人周三上午复核。”这段信息更短,但更容易触发协作。

2. 用百分比制造精确感,却没有明确分母

“进度80%”看似客观,实际上可能没有统一算法。有人按投入时间估算,有人按主观完成度估算,有人把已完成子任务数量除以总数。若任务大小不同,数量比例也会误导判断。

需要量化时,应先写明分母和口径。对可拆分的交付,可以按验收项统计;对阶段性工作,可以用已通过的里程碑或已验收工作量;对探索性任务,则应追踪决策节点、假设验证和剩余不确定性,而不是强行报百分比。

3. 红黄绿状态没有定义,颜色只会变成情绪表达

不同负责人对“黄色”的理解可能完全不同:有人表示有小风险,有人表示已确定延期但尚未升级。颜色若没有触发条件,就无法比较,也无法决定行动。

建议将颜色与具体规则绑定。例如,绿色表示当前预测仍在基线范围内;黄色表示关键依赖尚未解除,但有明确责任人和恢复计划;红色表示里程碑预测已越过承诺日期,或需要管理层作出范围、资源或优先级决策。颜色只负责快速定位,原因和行动仍需文字说明。

4. 把周会开成逐人朗读会

如果所有成员从头到尾念一遍周报,会议会被大量无异常信息占满。参与者不得不听与自己无关的状态,真正需要协同的问题反而没有时间讨论。

更好的做法是异步更新、同步处理异常。会前由责任人更新任务和风险;会上只讨论里程碑偏差、跨团队依赖、资源冲突、客户承诺和需要决策的问题。没有异常的事项不必逐条朗读,但要保留可追溯记录。

5. 只追问“为什么没完成”,不问“如何恢复”

只追究原因容易形成防御性汇报,团队会倾向于淡化风险或把责任推给外部。复盘原因当然重要,但周进展首先要帮助项目恢复:剩余工作如何拆分,是否改变范围,是否需要调人,依赖方何时给出结果,新的预测日期是什么。

制度的目标不是让延期更容易被解释,而是让延期更早被看见、恢复计划更早被讨论。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

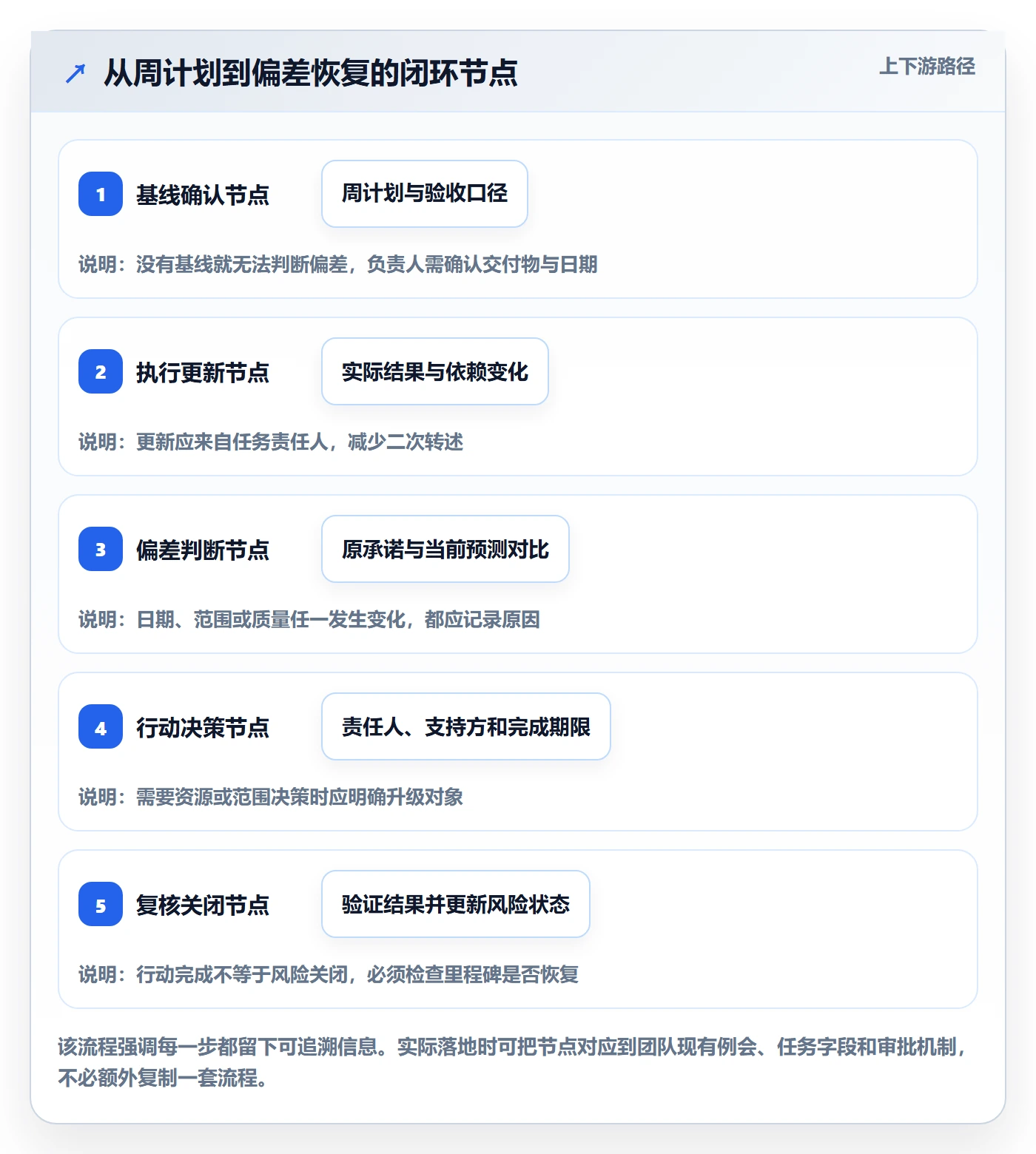

四、专业判断逻辑:如何把进度、风险和行动放进同一套机制

1. 先定义工作对象,再定义状态

制度设计的第一步不是选工具,而是确定团队到底在追踪什么。一个可管理的工作对象,至少有明确负责人、可辨认的交付结果、预计完成时间和验收方式。若事项过大、没有阶段成果,也没有可验证节点,周报再频繁也只能得到主观判断。

实施团队可以把“完成客户上线”拆为环境确认、数据准备、配置、联调、用户验证和验收等阶段;研发团队可以把版本目标拆为需求、开发、测试和发布节点。拆分不必越细越好,原则是每个周期内能够看见真实进展或真实阻塞。

2. 用“计划基线+当前预测”分开记录承诺与判断

计划基线是团队在某个时间点确认的承诺;当前预测是根据最新事实对未来的估计。两者不能互相覆盖。若预计日期变化,就保留原日期、更新后的预测日期、变化原因和批准记录。否则每次延期后重写计划,报表会显得始终准时,却无法衡量偏差。

我建议每周至少同时观察两个日期:原承诺日期和当前预测日期。对于已经改变的事项,再标注变化是由需求变更、依赖延迟、资源不足、技术不确定性还是质量返工造成。管理层由此才能判断是局部执行问题,还是计划机制本身失真。

3. 把风险写成“事件、影响、触发条件、应对动作”

“有风险”不是一个足够完整的风险描述。一个可执行的风险记录,应该说清楚可能发生什么、会影响哪个里程碑、什么信号意味着风险正在变成问题、谁负责降低风险,以及需要何时重新评估。

例如,“客户资料可能延迟”还不够。更有效的写法是:“若周二中午前未收到客户提供的字段映射,周四导入测试将顺延;客户接口人负责确认,实施负责人周二15时复核;若仍未完成,项目经理调整测试范围并升级客户负责人。”

4. 用阈值决定何时升级,而不是依赖谁声音更大

团队可以设置简单的升级规则:关键路径任务预测延期超过两个工作日;外部依赖超过约定响应时间;同一事项连续两周没有可验证进展;某个关键角色容量被多项目重复占用;或客户承诺、合规要求、发布窗口受到影响。阈值不必一开始就精确,但必须让团队知道什么情况下不能只在周报里留一句提醒。

阈值还要区分“可由团队自行解决”和“需要管理层决策”。例如,团队内部可以重新排序非关键任务;但范围取舍、跨部门资源调配、合同承诺变更,通常需要更高层级的授权。若升级通道不清,风险会在一线被反复描述,却没有决策者接手。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

5. 让指标服务于诊断,不要把指标变成考核替身

周进展指标可以分成三层。第一层看交付:按期完成率、里程碑偏差天数、验收一次通过率。第二层看风险:未关闭阻塞数、关键依赖等待时长、预测日期变更次数。第三层看制度质量:按时更新率、行动项按期关闭率、风险提前暴露时间。

这些指标不能简单用来给个人排名。按期完成率下降,可能是计划估算不准,也可能是范围频繁变化;风险暴露数量上升,可能代表问题变多,也可能代表团队开始更诚实地报告风险。应结合原因分类和项目上下文解释,不宜把单一指标直接绑定奖惩。

指标 建议口径 主要用途 容易误读的地方
按期完成率 按基线日期完成并通过约定验收的事项数 ÷ 到期事项数 观察交付预测与执行稳定性 不能忽略新增需求、范围变化和任务大小差异
关键路径偏差天数 当前预测日期减去基线日期 识别里程碑风险和恢复空间 负值或零值不一定代表质量合格
阻塞平均时长 阻塞关闭日期减去登记日期,按阻塞事项计算 定位跨团队等待和响应瓶颈 应区分等待外部确认与团队内部处理
行动项按期关闭率 约定期限内完成并复核的行动项数 ÷ 到期行动项数 衡量会议决议是否落地 关闭动作需有证据,不能只改状态
风险提前暴露时间 承诺节点日期减去风险首次登记日期 观察风险是否被及时识别 过早登记但长期不更新,也不能视为有效管理

五、案例与数据观察:一个实施团队怎样把周报改成项目控制台

1. 案例背景:问题不在“没人汇报”,而在信息无法对齐

以下是经过脱敏整理的实施团队情景案例,用于说明制度改造方法,不代表特定企业的公开经营数据。团队约有30名成员,同时推进多个客户项目,既有远程配置,也有现场实施。原先每周五由项目负责人收集文字周报,周一再整理成管理汇总。

改造前常见三类问题:同一个项目在多个表格中出现不同日期;客户侧依赖被写在个人备注里,项目经理看不到;周会记录了大量状态,却没有责任人和复核时间。团队并非没有信息,而是信息散落、口径不一、更新滞后。

2. 改造方法:保留记录,改变管理入口

第一步不是换工具,而是先统一字段。团队只要求每个关键事项填写交付物、负责人、基线日期、当前预测、验收条件、状态、依赖方、风险说明和下一步行动。一般性日常工作不强行拆成大量任务,只有影响项目节点的事项进入周进展管理视图。

第二步将周会改为“会前更新、会上处理异常”。会前一天,任务责任人更新事实;项目负责人在会上只看预测日期发生变化、关键依赖未关闭、客户待确认和跨项目资源冲突。会议结束时,把决策转为有负责人、有期限、有复核标准的行动项。

第三步把原计划与当前预测分栏保留。项目负责人不再直接覆盖旧日期;日期变更时必须选原因类别并补充说明。这样既能解释为什么计划变了,也能观察偏差究竟来自需求变化、外部等待还是工作量估算。

3. 用数据看变化,但不要把模拟结果包装成真实成效

下面的数值是用于说明如何评价制度试点的情景推演,不是某家企业实际测得的结果,也不能当成普遍改善幅度。真实团队应先记录至少四周的基线,再与试点期比较,并排除项目数量、人员配置和范围变化等因素。

在这类试点中,我会优先观察三项结果:关键依赖平均等待时长是否缩短,风险从首次出现到被管理者看见的时间是否提前,行动项按期关闭率是否提升。它们比“周报提交率达到百分之百”更接近制度的实际价值。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

4. 工具的作用:减少重复录入,维持事实来源一致

当项目数量增加、跨团队依赖变多,单靠邮件和表格容易出现多份“最新版”。这时工具的价值不是自动替管理者判断,而是让任务、负责人、日期、风险和行动记录尽量共享同一事实来源,减少周报重写和状态搬运。

例如,面向中大型企业及100人以上组织的 PingCode,可用于管理项目计划、需求、任务、缺陷和协作信息;对需要控制数据部署位置的组织,支持私有化部署。若企业从 Jira 迁移,需要提前盘点项目结构、字段、工作流、权限、历史记录和集成依赖,先做小范围验证,再扩大迁移。它可以作为国产替代评估对象之一,但是否适合仍要由实际流程、合规要求、迁移成本和团队接受度共同决定,不宜仅凭产品标签下结论。

我建议把选型测试放在一个真实项目上,而不是只看演示环境。验证四件事:一是周进展所需字段能否自然落在任务流程中;二是负责人更新状态是否比原有表格更省力;三是管理者能否快速筛出风险和跨团队依赖;四是权限、部署、迁移与审计要求是否满足。若工具让员工重复填报,制度再完整也会失去维护动力。

5. 案例中真正值得复用的是制度变化,而不是某个数字

案例的核心不是把更新率做得更高,而是减少状态转述,让风险信息在原始工作对象上被记录;不是让所有人每周写更多字,而是让负责人知道什么叫完成、什么变化需要升级;也不是用看板取代沟通,而是把会议时间留给需要共同决策的事项。

如果工具和制度发生冲突,应先判断制度字段是否服务于决策,再决定改流程还是改工具。不能因为系统里有某个字段就强迫团队填,也不能因为旧表格方便,就把关键风险继续藏在个人备注里。

六、制度落地清单:用四周建立可运行的周进展机制

1. 第一周:定义范围、角色和口径

先确定哪些项目、团队和交付物纳入周进展管理。日常任务不必全部纳入,优先纳入影响客户承诺、版本里程碑、验收或跨团队依赖的事项。随后明确项目负责人、任务责任人、决策人和信息维护责任,避免所有责任都笼统落在项目经理身上。

  • 写清楚“完成”的验收标准,避免状态词各自解释。
  • 定义基线日期与当前预测日期,保留变更历史。
  • 确定红黄绿状态的触发规则和升级对象。
  • 约定更新截止时间、周会时间和会后决议发布方式。
  • 选定少量核心指标,并注明计算分母、周期和数据来源。

2. 第二周:用真实项目试填,删除无用字段

不要只让负责人审模板。邀请实际填报者用真实项目更新一周,并记录字段理解差异、重复录入点和无法填写的内容。对没有人查看、不能触发判断、又不能满足合规要求的字段,优先删除或改为自动获取。

试填时尤其要检查状态定义是否可执行。若员工总在“进行中”和“待确认”之间犹豫,通常不是员工不认真,而是状态没有描述清楚。字段越多并不代表管理越细;只有能改变判断或行动的字段才值得保留。

3. 第三周:运行异常会议,验证升级路径

试着把周会压缩为三个部分:先看关键里程碑预测变化,再看需要协同的阻塞,最后确认决策和行动项。每个异常问题都应在会上结束为以下三种结果之一:现场解决、指定责任人限时处理、升级给有权限的决策者。

如果一个问题连续几周都在会上出现,却没有范围调整、资源支持或明确升级,说明制度没有真正闭环。此时要检查升级对象是否有决策权、团队是否担心报告问题带来惩罚,以及管理者是否在会后追踪承诺。

4. 第四周:复盘制度质量,决定扩大还是回退

试点结束时,不要只问“大家觉得好不好用”。把制度质量拆成可观察的问题:任务更新是否及时;基线是否保留;风险是否更早登记;行动项是否按期复核;会议是否减少状态朗读;管理者是否基于记录作出过资源、优先级或范围决策。

如果数据没有改善,也不一定意味着工具失败。可能是试点周期太短、项目类型不适合、负责人缺少权限,或者制度采集的信息不足以支持决策。先找出卡点,再决定扩大范围,避免把一个尚未验证的模板推广到全组织。

周进展管理方法大全:实施团队进度跟踪制度设计落地清单

七、不同情况下的行动建议与取舍

1. 小团队、项目少:优先低成本和口径清晰

如果团队人数较少、项目依赖有限,可以先用共享表格或现有协作工具。重点不是立即上系统,而是确保所有人对基线、验收和风险升级有共同理解。负责人每周花少量时间维护即可,但不要让同一个事项在多个表格重复登记。

这种情况下的取舍是:接受部分人工整理,换取低门槛启动;但必须设置负责人和更新时间,否则共享表格容易变成没人维护的历史档案。等到跨项目冲突、版本追踪或权限要求变复杂,再评估更系统的管理方式。

2. 100人以上、多项目并行:优先统一事实来源和权限边界

组织扩大后,问题通常从“有没有周报”变成“不同部门的数据能否对齐”。建议把项目、任务、缺陷、需求和风险建立稳定关联,明确不同角色可以查看和修改什么,并保留关键状态变更记录。还要考虑私有化部署、数据合规、单点登录、审计、备份和集成等非功能要求。

这一阶段的取舍是:工具配置、迁移和治理需要投入时间,换取后续协作数据的可追踪性。不要一次迁移所有历史工作流;先选择代表性项目做字段映射与权限测试,确认团队能顺畅更新后,再逐步推广。

3. 客户实施或交付项目:重点管理外部依赖与验收证据

实施团队的进度不仅由内部工作决定,客户提供资料、环境准备、账号权限、业务确认和验收安排都可能影响计划。周进展至少应标明依赖方、承诺日期、等待起始时间、影响节点和升级联系人。对于现场实施,还应把人员可用性、差旅窗口和现场条件纳入计划。

取舍上,不必把每个客户沟通细节都写进进度看板,但关键承诺必须有记录。否则团队无法判断是内部处理慢,还是外部输入缺失,也难以提前调整现场排期和客户预期。

4. 高不确定性或探索型工作:关注假设验证,不强求精确进度百分比

技术预研、复杂故障排查和方案探索,往往无法提前拆成稳定的交付清单。此时周进展应记录已验证的假设、排除的路径、剩余风险、下一次决策点和需要的实验资源。把探索工作硬压成“本周完成80%”,只会生产没有解释力的数字。

取舍上,可以接受日期预测范围较宽,但必须缩短复核周期,尽早设置停止条件和决策门槛。例如,若某种方案在两轮验证后仍无法满足关键指标,就切换备选路径,而不是持续投入直到计划日期被动失守。

5. 合规、保密或跨地域团队:优先控制可见性和留痕

涉及客户数据、个人信息、内部研发资料或监管要求时,周进展制度需要考虑最小权限、操作留痕、数据保留期限和外部协作边界。团队可以共享“状态与风险”,但不一定需要让所有人查看原始敏感材料。

这种情况下的取舍是:信息共享速度可能略慢,但权限控制和审计能力不能省略。选型时应让安全、法务、信息技术和业务负责人共同验证部署及访问策略,而不是项目团队单独做决定。

八、结尾:把周进展制度做成组织的早期预警系统

我认为,周进展制度最值得追求的不是“每周都有一份完整报告”,而是组织能否在结果失守之前看到信号。计划基线让偏差可比较,统一口径让状态可理解,风险阈值让问题可升级,责任人与复核时间让行动可验证。少了任何一环,周报都可能只是更整齐的记录。

下一步可以从一件小事开始:选一个正在推进的项目,抽取五到十项关键交付,补齐验收条件、原承诺日期、当前预测和依赖责任人;连续运行四周,记录风险提前暴露时间和行动项复核结果。先证明这套机制能帮团队更早决策,再扩大到更多项目和团队。

真正有效的周进展管理,不是要求每个人每周解释自己有多忙,而是让组织在偏差仍可纠正时,看见事实、作出取舍并承担行动。

常见问题解答(FAQ)

1. 周进展应该固定在每周什么时候提交?

我以前把周报时间定在周五下班前,结果不少事项还没收尾,进展只能写成预计值。后来我也遇到过周一才汇总的情况,管理者想及时协调资源却已经错过处理窗口。

建议团队统一在周五某个固定时间前更新事实进展,并在周一例会上确认本周计划;若工作需要跨团队协调,可改为周四下班前提交。关键不是选哪一天,而是让更新截止时间早于决策和资源协调时间,并保持稳定。

2. 周进展用什么指标才能看出项目是否真的在推进?

我写过只列完成事项的周报,看起来每周都有产出,但项目最终还是延期了。遇到跨部门项目时,我更难判断某个任务的完成情况是否足以支撑整体进度。

每项工作至少记录计划完成日期、当前状态、实际完成比例或可验收成果、下一步及责任人;项目层面再对照里程碑计划与实际日期。不要把投入工时直接当成进度,只有可检查的交付物或明确验收结果,才适合计入完成。

3. 团队成员只报进展、不主动说明风险,制度该怎么设计?

我遇到过任务连续几周显示进行中,却直到临近交付才发现依赖事项没有落实。成员有时担心报风险会被追责,所以倾向于先报好消息。

把风险和阻塞设为必填项,并要求说明影响、需要谁在何时采取什么行动;没有风险也要明确填写“暂无”。管理者应按问题解决情况而非风险数量评价团队,出现可能影响里程碑的阻塞时,约定在周报之外即时升级,不等到下次提交。

4. 怎样判断周进展制度是有效的,而不是增加填表负担?

我曾经见过周报字段越来越多,大家花时间润色文字,会议却仍然在重复追问任务状态。实施一段时间后,我会想知道该看哪些信号,才能判断制度值得保留。

试运行四周,跟踪按时更新率、逾期任务数、风险首次暴露到处理的时长,以及周会用于收集状态的时间。若更新率提升但逾期和风险处理没有改善,或填报耗时持续增加,就精简重复字段、取消无人用于决策的信息,并访谈填报者确认障碍。

核心关键词

读者评论

李
李亦辰

我们试过把周报改成“交付物、偏差、行动”三项后,确实更容易发现谁在等谁。最难的是统一验收口径,不然大家填得很规范,实际进度还是对不上。

黄
黄星宇

异步更新、会上只谈异常比较适合跨部门团队,但前提是会前有人认真看记录。否则问题只是从会上朗读,变成会上临时补信息。

任
任远

保留原承诺日期和当前预测很有必要。不过文中举的升级阈值更像起点,任务周期差异很大,最好按关键路径和客户承诺分别设置,避免统一按延期天数触发。

文章包含AI辅助创作:周进展管理方法大全:实施团队进度跟踪制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606797

赞 (0)
飞飞飞飞
进度跟踪每日进展教程:实施团队制度设计,避坑指南
上一篇 46分钟前
跟踪怎么做?实施团队效率提升:进度跟踪从0到1
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
