每日进展汇报做了三个月,项目经理仍然每天追问“到底什么时候能交付”,这并不罕见。问题通常不在汇报频率,而在团队把“写了多少内容”误当成“掌握了多少进度”:任务状态没有统一口径,阻塞没有责任人,完成比例也没有可验证的依据。要让每日跟踪真正有用,制度必须围绕可交付结果、变化信号和决策动作设计,而不是围绕一张日报表设计。

一、先讲结论:每日跟踪不是日报制度,而是风险响应机制

1. 先明确每日跟踪要解决什么

我设计实施团队的每日进展制度时,首先会问三个问题:今天新增了什么可验证的结果?哪些承诺发生了变化?谁需要在什么时间之前做出决定?这三个问题分别对应产出、偏差和行动。若汇报只记录“今天做了什么”,它可能只是工作日志,无法帮助团队判断项目是否仍按目标前进。

最重要的制度原则是:记录事实,暴露变化,推动动作。日报不应成为考勤工具,也不应要求每个人写一段完整作文。对实施项目来说,客户确认、环境就绪、数据迁移、接口联调、培训验收等可验收节点,比“忙了一整天”更值得跟踪。

2. 先看信号,再决定是否升级

每日检查的目的不是把所有任务都拉进会议,而是筛出可能影响里程碑的信号。例如,某项配置工作延期一天,如果后续有两天缓冲,可能只需调整安排;若它是客户验收的前置条件,延期一天就可能压缩测试窗口,必须立即协调。

因此制度要同时记录任务状态和依赖关系。单看“进行中”无法知道风险,必须再看剩余工作量、计划完成时间、外部依赖和阻塞持续时间。团队应约定哪些情况由执行人自行处理,哪些情况需要项目经理介入,哪些情况必须升级给业务负责人。

3. 衡量制度质量要看行动闭环

日报提交率看起来直观,却不能证明制度有效。更值得追踪的是:风险从出现到被识别用了多久,阻塞提出后多久有人接手,承诺日期变更是否提前说明,反复延期的任务是否完成原因复盘。若这些指标改善,才说明团队的信息流和决策流变得更健康。

下面的数字是用于制度设计的情景模拟数据,并非行业统计。它展示一个常见推演:团队从“汇报有无”转向“变化是否可处理”后,制度评估重点应如何变化。

进度跟踪每日进展教程:实施团队制度设计,避坑指南

二、理解真实场景:实施项目为什么特别需要每日进展

1. 实施工作往往被外部条件切成多个阶段

实施项目与纯内部研发不同,团队通常需要协调客户关键用户、业务部门、IT 运维、供应商及内部顾问。项目计划上可能有“完成数据准备”这一项,但实际进展取决于客户是否提供字段映射、历史数据是否可清洗、测试环境是否开放,以及业务负责人是否确认口径。

这些依赖常常不会自动体现在任务完成百分比里。执行人写“数据迁移 80%”,并不意味着剩余 20% 一定能按时完成:最后一批数据可能包含最多的异常记录,或必须等待客户完成业务确认。制度需要把依赖方、所需输入、期望日期和影响范围写出来,不能仅记录任务名称。

2. 多角色并行时,沉默不是安全信号

我更关注团队里的“无变化但有风险”状态。任务连续几天都是进行中,负责人每天都报告“正常”,表面看没有异常;但如果它一直等待客户反馈,或者关键人员同时被三个项目占用,沉默就会推迟问题暴露。

因此,连续未更新本身可以成为核查信号,但不能直接认定为延期。系统或项目经理应提醒负责人补充状态;负责人再说明是工作没有变化、任务暂停、依赖等待,还是状态更新遗漏。这样既能发现问题,也避免把未填信息当成负面绩效证据。

3. 每日节奏要服务于项目阶段,而不是机械固定

实施项目并非每天都需要同等强度的同步。需求澄清阶段可能更需要快速确认业务口径;集成联调阶段需要盯住接口、环境和缺陷;上线切换阶段则要明确每个操作窗口、回退条件和现场责任人。制度可以统一信息结构,但检查频率和参与范围应随阶段调整。

例如,在稳定的配置阶段,团队可以用异步更新加两次每周集中检查;在上线窗口前后,则可安排每日短会,必要时增加关键节点前的即时确认。把全部项目永久设为高频会议,会消耗执行时间;把高风险阶段也当作普通周常管理,则会让异常暴露过晚。

三、常见误区:看似严格,实际让进度更不可信

1. 把“日报提交率”当作项目健康度

高提交率只能说明大多数人完成了填写动作,不能证明信息真实、准确或足以决策。团队可能每天都写“按计划推进”,直到交付前才发现关键依赖尚未确认。若管理者只奖励按时填写,成员自然会优化表面合规,而不是主动暴露坏消息。

改进方式是把提交率作为基础卫生指标,同时抽查风险描述、责任人和下一步动作是否完整。对已经识别但暂时无法解决的风险,不应因其未关闭而处罚提出者;否则团队会学会晚报、少报。

2. 要求每个人写固定字数的工作总结

“今天完成了大量沟通”“持续跟进客户问题”这类句子看起来有内容,实际上很难判断成果。强制每个人写两百字,会让团队消耗时间润色叙述,管理者则要从长文本里寻找一个日期或一个阻塞点。

更好的做法是用结构化字段承载必要信息:昨天承诺、实际结果、当前状态、下一步、目标日期、阻塞与所需帮助。没有变化时允许写“无变化”,但要说明原因或下一检查时间,不必为了凑字数重复描述。

3. 用百分比制造虚假的精确感

“需求完成 70%”往往没有清晰分母。团队成员对“完成”的理解可能包括代码已提交、测试已通过或客户已确认;不同口径的百分比无法比较,更不适合直接推算剩余工期。

实施任务适合用可验证的交付物拆分。例如,将“完成权限配置”拆成角色清单确认、权限规则配置、测试账号验证、客户签字确认。若一定要使用百分比,应说明它来自哪些子任务以及权重如何确定;在缺少依据时,阶段状态比精确数字更可信。

4. 每天追问每个任务,造成信息噪音

如果会议逐项念任务清单,参与者很快会把每日同步视为例行汇报。重要的客户决策、跨团队依赖和里程碑风险被淹没在大量“正常推进”之中。管理者花了半小时听取信息,却没有留下新的决定或责任安排。

应当把异步更新和同步讨论分开:所有任务按约定更新,会议只讨论偏差、阻塞、依赖变化和需要决策的事项。会议结束前要明确行动责任人、完成时限和验证方式,否则讨论只是口头交流,不算闭环。

5. 把状态颜色当作客观事实

红黄绿标记容易理解,但如果没有定义,团队会用不同标准上色。有人把“还没延期”标为绿色,有人把“客户没回复”标为黄色,还有人担心被追责而不愿标红。颜色本身没有管理价值,状态背后的触发条件才有。

建议把颜色与明确条件绑定。例如,绿色代表当前预测日期未变化且关键依赖已确认;黄色代表预测存在不确定性、需要在约定时限内验证;红色代表已影响关键路径或里程碑,需要管理层协调。每个状态还应有下一动作,而不是停留在视觉展示上。

误区 为什么容易出现 制度修正
只看提交率 容易统计,适合做表面看板 增加风险响应时间、按期关闭率与承诺变化记录
日报越长越好 误把文字量当作管理质量 用字段表达事实,会议只处理例外
百分比精确到个位数 看板需要量化,任务却未拆分 先定义验收物和分母,再决定是否使用比例
状态颜色凭感觉 缺少一致的预警规则 为颜色设置触发条件、升级对象和截止时间

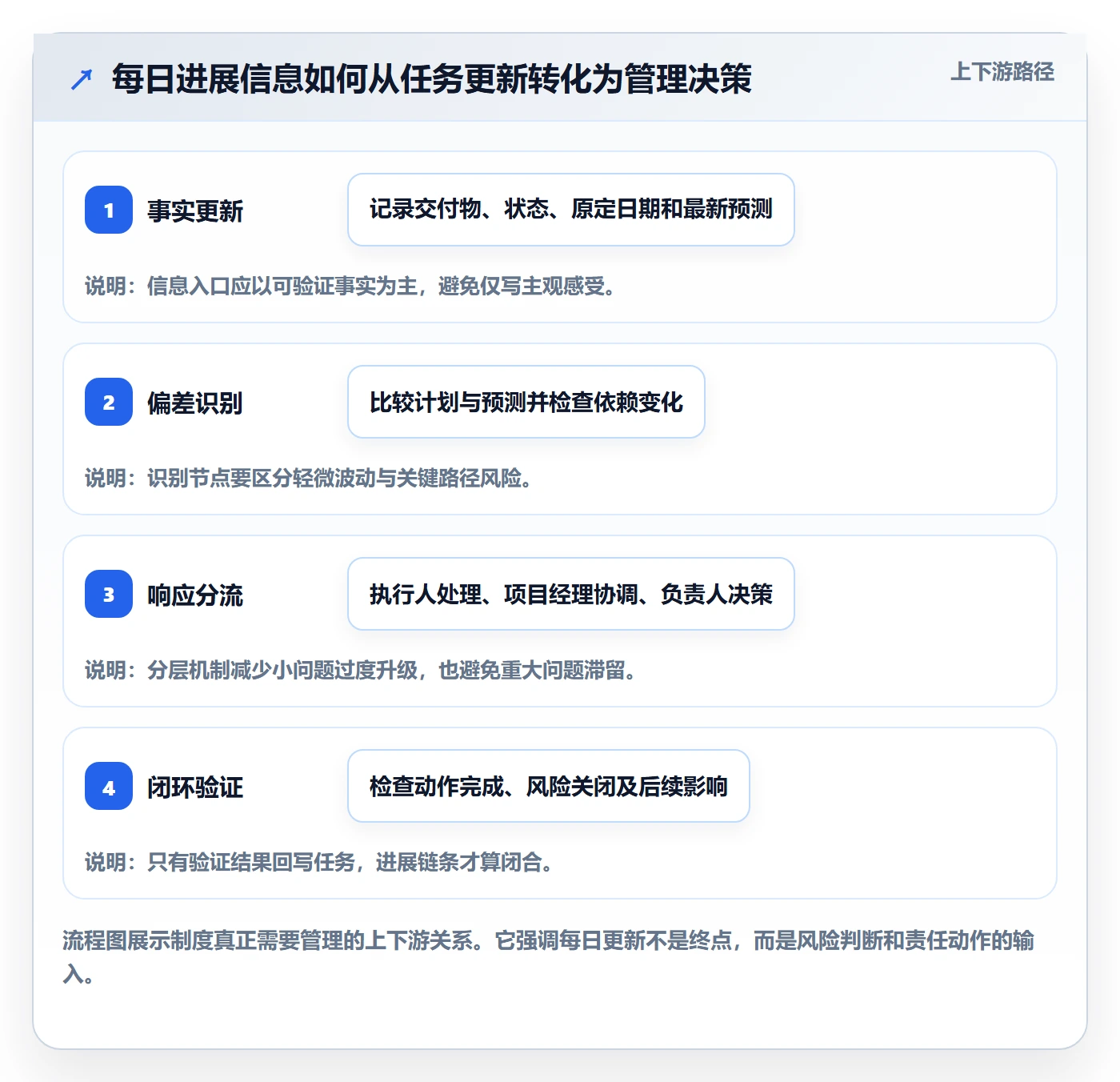

四、专业判断逻辑:把每日跟踪做成一条决策链

1. 从里程碑倒推每日需要的信息

不要先问“日报模板要有哪些字段”,而要先问“为了保证下一个里程碑,团队最晚需要知道什么”。如果里程碑是客户完成验收,可能要持续跟踪测试通过、未决缺陷、客户确认和验收材料;如果是正式切换,则要跟踪数据核对、账号权限、回退预案和现场值守。

由里程碑倒推信息,能防止表单越来越复杂。每个字段都应回答一个管理问题:它是否帮助判断交付状态、识别偏差、协调依赖,或决定是否升级?如果答案都是否定的,就应删除或改为项目文档中的静态信息。

2. 让任务状态具备统一定义

一套可执行的状态模型不必复杂,但必须能被不同角色一致理解。可采用待开始、进行中、等待外部输入、待验证、已完成、已取消等状态。特别要把“等待外部输入”与“进行中”分开,因为前者可能需要项目经理协调,后者通常仍由执行人推进。

“已完成”也应有明确条件。对配置任务,可能是配置完成并经内部验证;对客户交付,可能还需客户确认;对缺陷修复,可能要通过回归测试。若完成标准不明确,任务会在不同团队之间反复退回,进度看板也会过早显示绿色。

3. 对承诺日期建立变更规则

计划完成日期不是不可改变的承诺,但变化必须可解释、可追溯。每次改期都应记录原日期、新日期、原因、影响的后续节点、补救动作以及批准或知会对象。这样,管理者才能区分合理范围调整、外部依赖变化和估算反复失准。

我建议重点观察“临近到期才改期”的任务,而不只看延期数量。提前提出日期风险,虽然仍需要处理,却给团队留下调整空间;到期当天才更新,往往代表信息流失灵。制度应奖励及时预警,而非仅奖励计划表上从未变红。

4. 设置分层响应,而不是所有问题都升级

风险处理可以分三层:执行人能在当日内解决的,由负责人自行处理并更新结果;涉及跨角色或客户协作的,由项目经理协调;影响范围、成本、范围边界或关键里程碑的,升级至项目发起人或业务负责人。升级标准需在项目启动时讲清楚。

例如,测试账号未开通且尚有缓冲,可由实施顾问联系客户管理员;若账号权限阻断全部测试并将挤压验收窗口,就需要项目经理协调客户负责人。制度不是把问题层层上报,而是确保问题在仍有解决空间时抵达有决策权的人。

进度跟踪每日进展教程:实施团队制度设计,避坑指南

5. 把会议时间留给决策,而不是逐条念报

每日同步建议设置明确入口和出口。入口是已经更新的任务、风险和依赖清单;出口是确定的决定、责任人、截止时间与验证方式。会议主持人可以按“影响里程碑程度”排序,而非按人员顺序轮流汇报。

一个可用的短会流程是:先确认昨天承诺的行动是否完成,再看新出现的红黄风险,随后处理跨团队依赖,最后复述当天决定。若没有需要讨论的例外,团队可以直接异步结束,不必为了“每日”两个字强行开会。

五、案例与数据观察:用一个实施项目推演制度如何落地

1. 案例背景:三类依赖同时影响上线准备

以下是用于说明方法的匿名情景模拟,不是某家客户的真实项目数据。设想一家多部门企业上线业务系统,项目团队由 18 名内部与外部成员组成,计划在六周内完成基础配置、数据迁移、接口联调、用户验收和正式切换。

项目进入第四周后,团队发现三个任务都显示“进行中”:数据映射等待业务确认,接口联调等待测试环境开放,权限验证则依赖客户提供测试账号。日报提交率约为 90%,但项目经理每天仍需私聊确认谁在等待谁。问题不是缺少汇报,而是日报没有表达依赖、影响和行动时限。

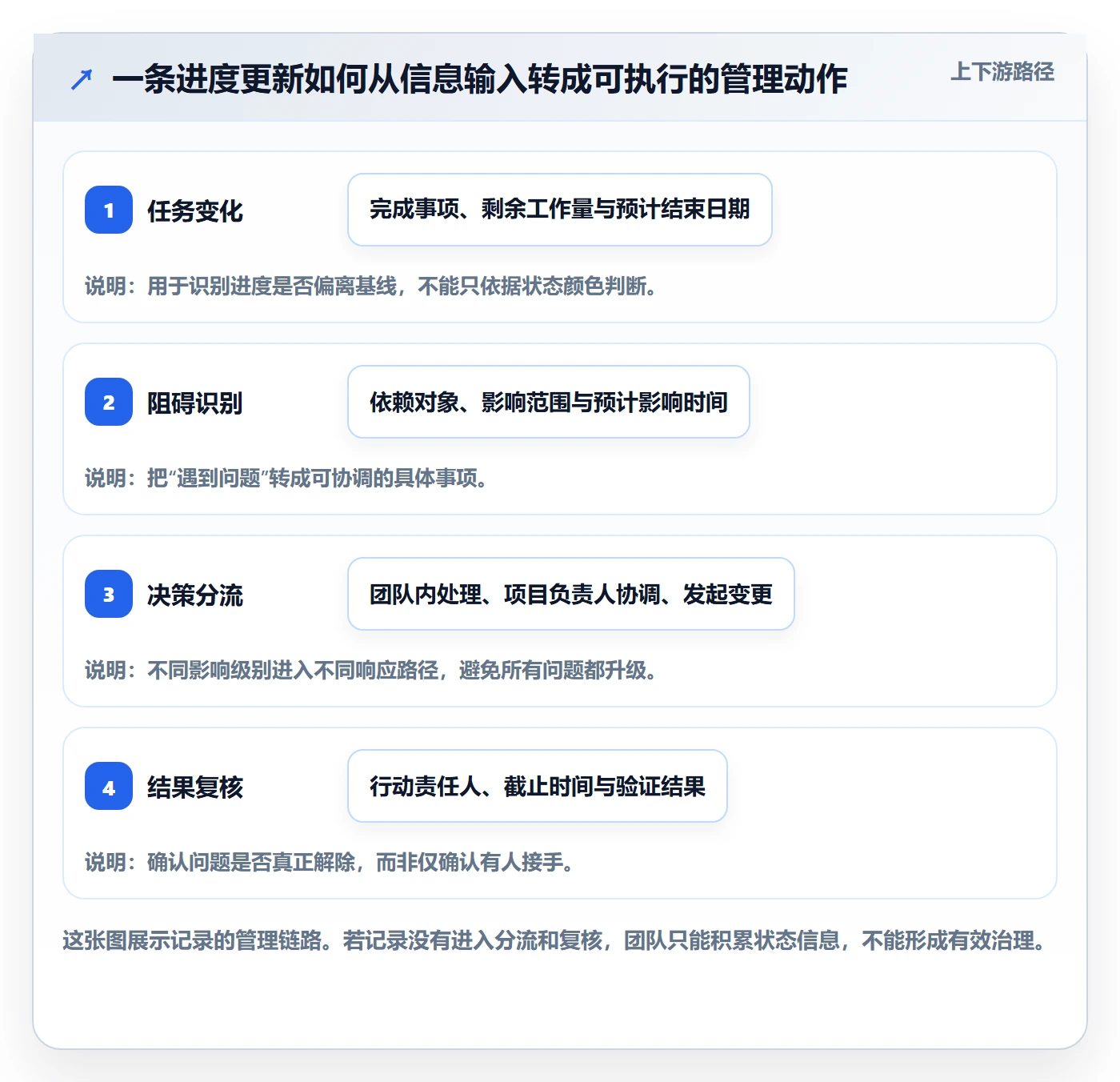

2. 从模糊状态改成可处理的任务记录

团队没有增加更多日报文字,而是把三个任务改成带输入和验证条件的记录。数据映射任务增加“待业务确认字段数”和客户确认时间;接口联调记录环境开放时间、已验证接口数和未通过原因;权限验证记录账号申请责任人、预计提供日期和测试结果。

这种拆解把“进度不清”转换为具体问题。比如,业务确认延迟两天并不自动意味着数据迁移延期;但如果映射规则未确认,测试数据无法冻结,验收准备就会受到影响。团队可以据此决定是否并行处理已确认字段,或协调业务负责人安排集中确认。

原始描述 结构化后的信息 对应动作
数据迁移 70% 已确认 42 个字段,待确认 8 个;业务负责人预计周三回复 项目经理确认周三前是否完成口径评审,并评估测试数据冻结时间
接口联调进行中 已验证 5 个接口,2 个接口等待测试环境;环境申请责任人为客户运维 周二中午前确认环境开放,否则调整联调顺序并升级协调
权限配置完成 管理员角色已配置,普通用户权限尚未由客户代表验收 补充客户验收任务,避免把内部配置完成误记为交付完成

3. 用情景指标评估改进,而不是宣称效率提升

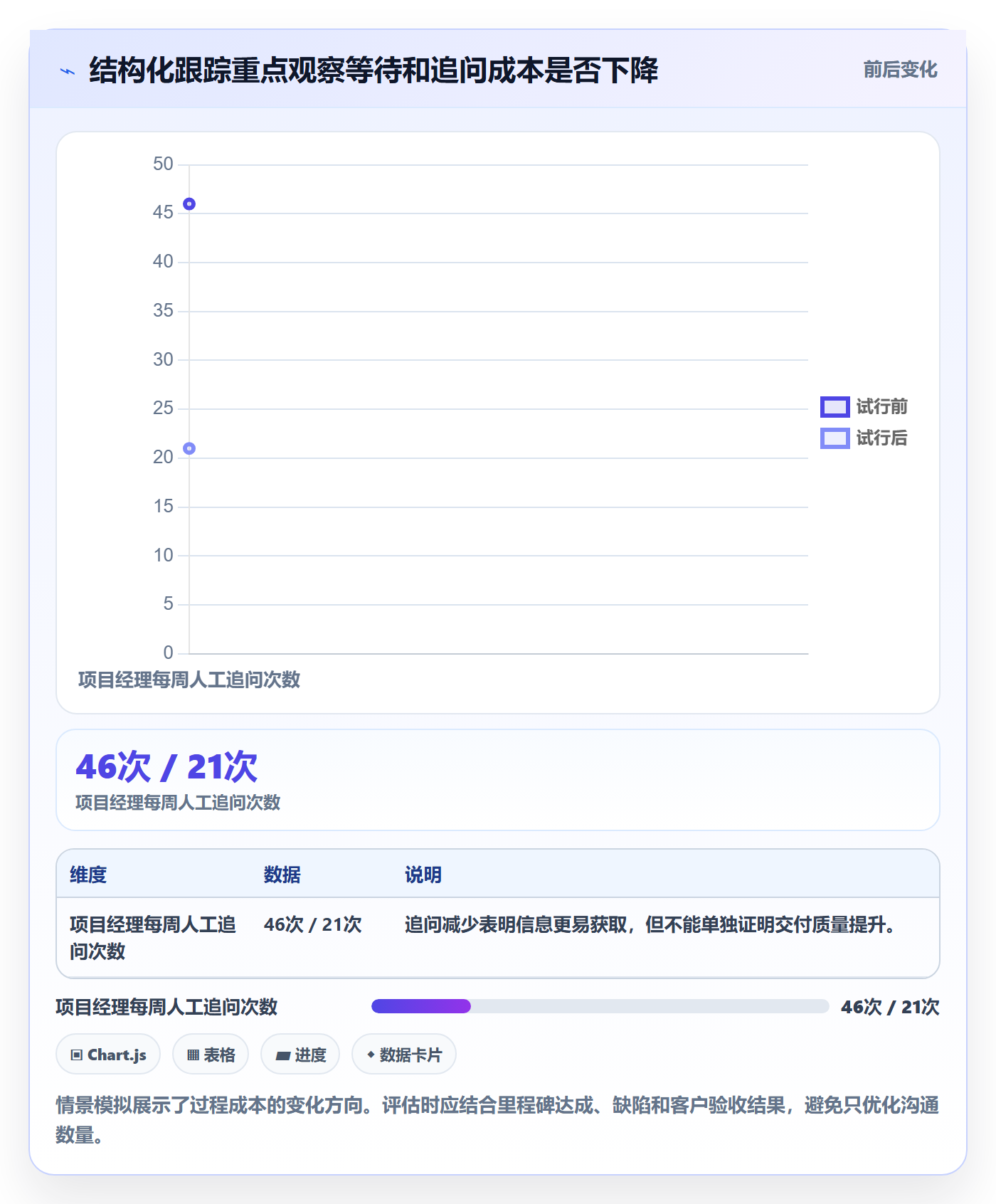

在制度试运行时,可以设定一个两到四周的观察窗口,记录阻塞发现时间、跨团队等待时间、计划日期变更提前量、行动按期完成率,以及管理者人工追问次数。比较前后数据时应保留项目阶段、人员规模和任务复杂度等背景,否则容易把阶段差异误当作制度成效。

下表中的数字是情景模拟值,用于展示评估方法,不应被引用为普遍基准。若实际团队没有采集基线,就先测量两周,再决定目标值;不要为了做出漂亮对比,事后挑选有利口径。

进度跟踪每日进展教程:实施团队制度设计,避坑指南

4. 观察数据时,要检查反例和副作用

如果阻塞发现时间变短,但红色风险数量明显上升,可能是团队更愿意报告,也可能是风险确实恶化,不能简单判断为制度失败。若人工追问次数下降,却出现任务状态长期不更新,则看板可能只是没人维护。必须把数据与具体任务抽样核对。

另一种反例是管理者看到风险字段后立即追责,团队很快停止写真实阻塞。制度上线初期,负责人应明确区分“主动预警”和“未履行职责”。前者提供了管理机会,后者才需要分析责任;若两者不加区分,日报会迅速退化成无风险的套话。

六、制度设计与工具落地:先把规则定清楚,再谈自动化

1. 设计一套最小可用的每日更新字段

建议从少量必要字段开始,并根据项目风险增加信息。最小集合可以包括:任务名称、责任人、当前状态、可验证成果、原定日期、最新预测日期、依赖或阻塞、下一步动作及其截止时间。涉及验收的任务,再补充验收人和验收标准。

字段多不等于管理成熟。每新增一项,都应说明谁会阅读、用它做什么决策、多久更新一次。如果没有人根据字段采取行动,就不要要求执行人员重复录入。必要时把信息直接放在任务上,避免任务管理平台、表格和聊天群各维护一份。

2. 让提醒和升级规则贴合工作时段

提醒应面向需要采取动作的人,而不是向整个项目群广播。任务临近到期时提醒负责人;依赖超过约定时间仍未提供时通知项目经理;影响关键里程碑时再通知业务负责人。提醒内容最好带上任务链接、需要的动作和截止时间,避免只发“请关注进度”。

还要设定工作时间和休息时间边界。非紧急任务的逾期提醒不应在夜间持续轰炸团队;上线切换等特殊窗口则应单独制定值守和升级方案。自动化的作用是降低遗漏,而不是把催促频率无限提高。

3. 按团队规模和治理要求选择管理载体

小型团队、依赖较少、项目周期短时,共享表格或轻量任务看板可能已经足够。若组织超过 100 人,多个实施项目并行,且需要跨部门汇总、权限隔离、审计留痕和私有化部署,就需要评估更完整的项目管理平台能力。应把实际管理问题列为选型依据,而不是单看功能清单。

例如,某些企业会评估 PingCode 一类面向中大型组织的项目管理平台,重点核对任务协同、项目视图、权限、私有化部署与现有流程适配情况。若团队计划从 Jira 迁移,还应验证历史数据、附件、权限、工作流和报表能否平滑衔接。是否适合国产替代,应由安全、运维、业务和迁移团队共同评估,不能仅凭产品描述下结论。

工具不应替代制度设计。先确定状态定义、字段口径和升级规则,再做小范围试点,最后验证报表与提醒是否减少重复劳动。若团队先买工具、再把旧表格原样搬过去,往往只是把低效流程电子化。

4. 用试点检验流程,而不是一次性全员推行

建议选一个阶段明确、依赖关系典型的项目试运行。试点期间只观察几个问题:执行人是否理解字段,项目经理能否据此判断风险,客户依赖是否容易记录,提醒是否带来有效动作,管理者是否能减少重复询问。

试点结束后,删除无人使用的字段,修正容易产生歧义的状态,调整不合理的提醒频率。随后再推广到相似项目。若不同业务线的交付方式差异很大,可以保留统一的核心字段,再允许各团队增加项目特有字段,而不是强制所有项目使用完全相同的流程。

七、不同情况下的行动建议与取舍

1. 团队人数少、项目依赖简单时

人数较少、任务相互依赖不多,且团队成员每天都能直接沟通时,不必先引入复杂平台。使用简洁的共享任务板,明确责任人、目标日期、状态和阻塞即可。把同步会议压缩到有实际偏差时再开,避免用流程增加小团队的沟通成本。

取舍是信息汇总和历史追溯能力有限。当项目数量增加、成员异地协作或客户审计要求提高时,应重新评估工具,而不是不断在表格里叠加宏、颜色和隐藏列。表格的优势是启动快,短板是权限、变更记录和跨项目视图容易变得难以维护。

2. 多项目并行、跨部门依赖多时

这类团队应优先统一里程碑、状态定义和升级路径,再考虑集中管理。管理者需要看到哪些任务影响关键节点,哪些依赖逾期,哪些负责人同时承担多个项目。不能只做一张“所有项目红黄绿”总览,而要能够从汇总信号下钻到任务事实。

取舍是统一口径会带来一定适配成本。过度标准化可能忽略业务差异;完全放任各团队自定义,则会失去跨项目比较能力。建议统一有限的核心字段和状态,把具体验收物、阶段流程留给项目类型配置。

3. 客户参与程度高、决策等待明显时

如果项目延期主要来自客户确认、权限开通、数据提供等外部输入,应把依赖项作为一等任务管理。记录客户责任角色、请求日期、期望答复日期和影响范围,并约定超过多少时间由顾问提醒、项目经理协调或发起升级。

取舍在于客户体验与风险透明之间。提醒太频繁会显得催促,完全不提醒则容易让客户误以为项目仍按计划推进。较好的做法是把提醒放进共同认可的项目节奏,并说明该输入影响哪个交付节点和最晚决定时间。

4. 高合规、高安全或私有化要求明确时

当项目涉及敏感数据、严格审计或内网运行要求时,应把数据存储位置、访问控制、日志留存、备份恢复和供应商支持边界纳入评估。工具选型需要由安全与运维团队参与,验证实际部署架构和运维责任,而不是只确认“支持某种部署方式”。

取舍可能体现在部署灵活性、升级节奏、集成方式和运维投入上。私有化并不自动等于安全,仍需做好账号权限、补丁管理、备份演练和日志审查。若计划迁移既有任务数据,应先抽样核验字段映射、附件完整性、评论记录和权限继承,再确定切换窗口。

5. 上线窗口临近、风险集中时

在数据切换、集中培训或正式上线前,应提高检查频率,但只围绕关键条件组织信息。把未关闭的高影响缺陷、回退条件、操作顺序、现场联络人、客户确认和应急预案列入检查清单;一般性工作保持异步更新,不让紧急会议被低优先级事项挤占。

取舍是更高的协同成本换取更短的响应时间。高频跟踪只适用于风险窗口,应在窗口结束后恢复常规节奏,并复盘哪些检查确实发现了问题、哪些只是重复确认。若紧急机制长期存在,团队会产生疲劳,真正的异常反而更难被注意到。

八、结尾:让每日进展从“写了什么”转向“下一步改变什么”

1. 最值得坚持的三条原则

第一,进展必须能被验证,不能只靠积极措辞或未经定义的百分比。第二,异常必须连接到责任人、动作和时限,风险被记录不等于风险被管理。第三,制度要根据阶段和团队复杂度调整,不能把每日开会或每日填表当成目的。

2. 下一步可以从一个项目开始

如果团队当前的日报已经让人疲惫,先不要增加字段。挑选一个正在实施的项目,回看最近两周的延期和重复追问,找出最常见的三类信息缺口。然后用一套最小字段和清晰升级规则试行两周,记录风险响应、依赖等待和承诺变更,再决定要保留什么。

真正有效的每日跟踪,不是让管理者每天看见更多字,而是让团队更早看见变化,并在变化变成延期之前采取行动。表格、会议和项目管理平台都是载体;制度的价值,最终要由更准确的判断、更及时的协作和更少的意外来证明。

常见问题解答(FAQ)

1. 每日进展应该汇报哪些内容?

我以前让团队每天写工作日志,结果常看到“继续推进”“正在处理”,看完还是不知道项目有没有风险。后来我发现,问题通常不是大家写得少,而是没有统一汇报口径。

要求每人按“昨日完成、今日计划、当前阻碍、预计完成时间”四项汇报,并关联具体任务或交付物。完成情况写可验证结果,例如“提交接口联调版本”,不要只写“推进接口”;有延期风险时说明影响范围和需要谁协助。

2. 团队每天什么时候、通过什么方式更新进度更合适?

团队成员分布在不同地点时,我不确定该坚持固定时间开会,还是让大家异步填写。若更新太晚,负责人来不及处理风险;若频繁催报,又会打断实际工作。

先采用异步更新:约定工作日固定截止时间,例如上午10点前,在统一的任务看板或协作渠道更新。只有出现跨任务依赖、进度偏差或需要决策的问题时,再安排短会处理;试行两周后,根据漏报率和问题响应时间调整时点。

3. 如何判断每日进展是在反映真实进度,而不是形式化打卡?

我遇到过任务每天都显示“进行中”,周会上却突然发现交付物还没完成。单看成员填写了多少字,似乎也判断不了进度是否可信。

以可检查的任务状态和交付物判断,而不是以汇报篇幅判断。将任务拆到通常一至三天能验收的粒度,明确完成标准;每周抽查已标记完成的事项是否符合验收条件,并对连续多日无状态变化的任务追问原因和下一步。

4. 发现任务连续延期或有人没有更新,制度上该怎么处理?

我担心一发现延期就追责,会让成员不愿意暴露问题;但如果一直不处理,团队又会把每日更新当成可有可无的事情。实际执行时,怎样区分合理风险和管理失灵?

先区分未更新、遇到依赖阻塞和执行偏差:未更新先提醒并确认原因,阻塞则明确责任人、解决动作和复查时间,执行偏差则重新评估剩余工作量与交付日期。若同一任务两次更新周期都没有进展,或预计延期影响里程碑,应立即升级给负责人并调整计划;制度重点是及时暴露风险,不是惩罚报出坏消息的人。

核心关键词

读者评论

梁
梁俊杰

我们以前也把“进行中”当成默认安全状态,后来才发现不少任务其实是在等客户确认。把外部依赖和下次检查时间单独写出来,确实比追问完成百分比更容易找到卡点。

朱
朱清越

异步更新、会议只讨论例外这个思路比较实用。不过跨时区或客户参与度低的项目,阻塞提出后由谁持续跟进、多久提醒一次,最好也在制度里写清楚。

周
周佳宁

认同不能只看日报提交率,但风险关闭率也要结合风险难度看。复杂问题可能短期内无法关闭,若只追求按期关闭,团队仍可能倾向于把问题报得轻一些。

文章包含AI辅助创作:进度跟踪每日进展教程:实施团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606794

赞 (0)
飞飞飞飞
更新记录落地方案:实施团队开展进度跟踪的制度设计案例解析
上一篇 1小时前
周进展管理方法大全:实施团队进度跟踪制度设计落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
