进度跟踪跟踪教程:研发团队数据分析,避坑指南
研发项目看板上有 86% 的任务已经完成,距离发布日期只剩一周,团队却仍然说不准能不能按时上线,这不是罕见的管理尴尬,而是进度跟踪把“任务完成率”误当成了“交付确定性”。我建议先暂停追问“还差多少”,改为核对范围是否稳定、剩余工作是否可估、阻塞是否解除,以及关键路径上的工作是否真的完成。本文用一套可复用的分析方法,说明研发团队怎样从进度数据中识别风险、避免指标失真,并把数据转化为可执行的决策。
一、先讲核心结论:跟踪进度不是数任务,而是降低交付不确定性
1. 进度数据的价值,在于支持决策
我判断一套进度跟踪是否有效,不先看图表是否丰富,而先问三个问题:团队能否更早发现交付风险?负责人能否判断风险来自范围、依赖还是产能?发现风险后,是否能在不牺牲质量的前提下调整计划?如果这些问题没有答案,再精细的仪表盘也只是装饰。
任务完成率是一个容易理解、也容易误导的指标。它回答的是“被记录的任务中有多少被标记完成”,并不直接回答“项目还剩多少工作”“剩余工作有多难”“哪些工作决定发布日期”。一个项目拆成 100 个任务,其中 80 个是低风险的小任务,剩下 20 个是联调、迁移和验收,完成率达到 80% 也可能离交付很远。
更可靠的跟踪对象应当是剩余工作、交付路径、风险变化和质量反馈的组合。我通常把进度数据分成三层:结果层看里程碑与交付范围;过程层看流入、完成、等待和返工;风险层看阻塞、依赖、变更和缺陷。三层数据互相验证,避免由单一数字作出结论。
2. 先建立基线,再讨论偏差
进度分析必须有参照物。没有明确的范围、计划日期和估算口径,就无法判断“变慢”还是“本来就这么安排”。基线不等于一份永远不能改的计划,而是记录某个时点团队对交付内容和时间的共同判断。变更发生时,应保留原基线和变更记录,而不是直接覆盖旧计划。
建议每个迭代或阶段至少记录:开始时承诺的工作、实际新增工作、完成工作、未完成工作、延期原因、缺陷返工,以及关键依赖的状态。如此一来,团队才可以区分“估算不准”“临时插单”“外部等待”与“实施效率下降”。

二、背景与真实场景:为什么看板很绿,发布日期仍然危险
1. 任务数量不等于工作量,也不等于交付价值
任务拆分常常不均匀:一个任务可能只是更新文案,另一个任务可能涉及权限模型、数据迁移、兼容性测试和回滚设计。若团队按任务数计算完成率,拆得越细的部分越容易贡献大量“完成项”;若按估算人日计算,也可能把不确定性很高的工作误当成精确数字。
这并不意味着任务数或人日都不能用,而是要先明确它们分别适合回答什么问题。任务数适合观察工作流中的流入和流出;估算工作量适合粗略观察剩余负担;验收条件与依赖关系则更适合判断是否形成可交付结果。任何一种口径都不能替代另外两种。
2. 中大型团队的核心难题通常是依赖与信息延迟
人少、协作边界简单的团队,通常能在每日沟通中直接发现问题;随着团队和系统增多,进度风险更多来自跨团队接口、环境、权限、数据准备、验收口径和决策等待。任务本身可能按时完成,但依赖方没有准备好,最终仍然无法形成可上线的产品。
在跨团队项目中,我会特别追踪“等待时间”和“阻塞解除时间”。如果一个工作项从开发开始到完成只用了两天,却在联调前等待了八天,那么只看开发耗时会掩盖项目真正的瓶颈。团队应记录阻塞起始时间、责任方、依赖内容、预计解除日期和升级条件,而不是只在备注里写“等待中”。
3. 工具要匹配组织规模与治理要求
小型团队可以先用轻量看板和固定复盘维持一致口径;中大型企业通常还需要跨项目视图、权限边界、审计记录、流程配置和组织级数据汇总。此时,工具选型不是“谁的图更漂亮”,而是能不能支持团队使用统一定义、保留历史变化,并让负责人从项目组合中识别依赖和资源冲突。
例如,PingCode 面向中大型企业及 100 人以上组织的项目协作场景,若组织还涉及私有化部署、Jira 平滑迁移等要求,可以把这些作为评估清单中的适配项。采购前仍应通过真实流程验证:迁移后字段与工作流是否保留、历史数据能否追溯、权限和报表是否符合治理要求、团队是否愿意持续维护数据。产品能力描述不能替代本组织的试点验证。
三、常见误区:这些数字看起来明确,实际可能误导判断
1. 用任务完成率直接推算项目完成度
任务完成率默认每项任务权重相同,但实际工作的重要性、复杂度和验收风险差异很大。把大量低风险任务做完后,完成率会迅速上升;真正决定交付的难点却可能尚未启动。更好的做法是按交付价值或关键路径识别工作项,并单独报告关键工作完成情况。
还要防止“完成”的定义含糊。代码提交了、合并了、部署到测试环境了、通过验收了,这些是不同状态。如果团队用“开发完成”代替“可交付”,质量风险会被推迟到后续阶段。应为每个状态定义入口和出口条件,并在报表中明确当前统计的是哪一种完成。
2. 把估算精度包装成预测精度
“还剩 17.5 人日”看上去精确,却不一定可靠。估算会受需求变更、未知技术问题、评审等待和返工影响。数字的小数位不会减少不确定性。对高风险工作,提供区间、假设与置信程度,往往比给出单点日期更诚实。
我更愿意看到这样的表达:“按当前范围与依赖状态,最可能在 10 至 13 个工作日完成;若外部接口本周未稳定,可能额外增加 3 至 5 个工作日。”这句话同时说明了预测区间和触发条件,便于管理者采取行动。
3. 把个人忙碌程度当作团队产出
加班时长、在线时长、提交次数和消息数量都不能直接证明有效进度。它们最多是观察负荷或协作状态的旁证,不应被拿来单独评价个人绩效。长期把这些数字用于排名,会诱导拆小任务、增加无效提交、压低风险上报,最终得到更好看的报表和更差的实际交付。
衡量团队效率,应关注稳定完成的工作、等待和返工变化、质量结果,以及可持续性。若产出暂时上升但缺陷率、返工量与人员负荷同时恶化,团队很可能是在透支未来,而不是提高了效率。
4. 只看平均值,不看分布与异常项
平均周期时间容易被少数超长等待项拉高,也可能掩盖大部分工作项其实很快完成。只看平均数会让团队难以识别“普遍偏慢”还是“少数卡死”。建议同时看中位数、较高分位数和超期项数量,并抽查异常工作项的原因。
同样,平均速度不适合直接用于跨团队比较。团队的工作类型、任务粒度、质量门槛和依赖结构不同,速度数字没有统一尺度。它更适合团队内部用于观察自身趋势,而非证明哪个团队“更努力”或“更高效”。
5. 把风险登记表当作风险管理本身
风险被写下来,不等于风险已经受控。每条高优先级风险至少要有负责人、影响范围、触发信号、应对动作和复查日期。没有责任人和下一步行动的风险列表,只是问题清单的另一种形式。
对风险还要区分“发生概率”和“影响程度”。低概率、高影响事件可能需要准备回滚或替代方案;高概率、低影响事件则可以通过日常处理降低成本。把所有风险都标成“高”会使团队失去优先级判断能力。
| 常见读数 | 容易得出的错误结论 | 建议补充观察 |
|---|---|---|
| 任务完成率高 | 发布日期安全 | 关键路径完成度、验收状态、剩余工作变化 |
| 平均周期时间下降 | 团队整体变快 | 中位数、较高分位数、超期项与返工 |
| 个人工作项很多 | 个人贡献更大 | 工作价值、质量、协作依赖和负荷分布 |
| 缺陷总数下降 | 质量改善 | 缺陷发现阶段、严重度、测试覆盖和未关闭问题 |
四、专业判断逻辑:用一组相互校验的指标看项目健康度
1. 先判断范围是否稳定
进度判断的第一步不是算速度,而是看范围是否发生变化。记录每周新增、删除和调整的工作项,并区分必要的产品调整与计划外插入。若范围持续增长,进度变慢未必说明团队执行力下降;若范围稳定但剩余工作长期不变,才更值得检查估算、阻塞或返工。
范围变化最好保留时间戳和变更原因。只比较当前计划与当前进展,会把过去发生过的扩项隐藏起来。若项目中途加入了关键需求,报告应同时呈现“原定范围的完成情况”和“新增范围的影响”,避免把变更成本算成团队延期。
2. 再看工作流是否顺畅
在工作流层面,我会关注流入、完成、在制品和等待。流入持续高于完成,待办会不断堆积;在制品过多,团队容易频繁切换;等待时间偏长,说明瓶颈可能不在编码,而在评审、测试环境、产品决策或跨团队依赖。
周期时间应从团队约定的“开始处理”到“达到明确完成条件”计算。不要把需求从提出到上线的总历时,和开发阶段周期混在一个指标里。两者都重要,但一个用于判断端到端交付,一个用于观察团队工作流,统计边界必须分开。
3. 把质量反馈纳入进度判断
如果团队通过压缩测试、推迟验收来制造“按时完成”,进度数据会暂时变好,实际交付风险却上升。因此,至少要一起观察未关闭缺陷、严重缺陷、返工工作量和验收失败情况。一个迭代结束时,完成数量增加但返工也增加,不能简单判定效率提升。
质量数据还需按阶段解释。测试阶段发现的问题增加,可能是测试覆盖变好,而不一定代表产品变差;上线后严重缺陷增加,则需要调查需求澄清、代码审查、测试策略或发布控制。数字提供线索,不替代根因分析。
4. 用趋势和触发阈值代替单次红黄绿
单次状态容易受数据补录、假期或个别大任务影响。相较于某一天的“项目状态为黄”,连续几周的剩余工作变化、阻塞时长和关键路径趋势更能帮助判断。建议先用团队自己的历史数据建立基线,再设置需要讨论的触发条件。
例如,可以约定:关键依赖超过两个工作日未确认,进入关注;高优先级阻塞超过五个工作日,必须升级处理;连续两个检查周期剩余工作量未下降,重新评估范围和资源。阈值应结合业务节奏调整,不能把示例直接当成行业标准。

五、案例与数据观察:一次“80% 完成”如何被重新解释
1. 案例设定与数据口径
下面用一个明确标注的情景模拟说明分析方法,不代表真实客户案例或行业统计。假设某研发团队有 12 人,计划在六周内完成一项企业级功能改造。第三周末,看板显示 80% 的任务已关闭,项目周报因此写下“整体进度正常”。
进一步查看工作项后发现,已关闭任务主要是界面调整、文档和局部逻辑;尚未完成的部分包括权限迁移、历史数据校验、跨系统联调和上线回滚演练。团队还发现两项外部接口规格未最终确认,且测试环境数据不完整。此时,任务完成率与可交付进度出现明显偏差。
| 观察维度 | 第三周数据 | 进一步解释 |
|---|---|---|
| 任务关闭率 | 80% | 按任务数统计,低风险任务占比偏高 |
| 关键路径完成度 | 46% | 权限迁移与联调仍未完成 |
| 剩余估算工作量 | 54 人日 | 包含未完成开发、联调、验证与回滚准备 |
| 高优先级阻塞 | 3 项 | 其中 2 项由外部接口确认引起 |
| 返工工作量 | 7 人日 | 主要来自权限边界理解不一致 |
2. 风险不只是“落后”,更要定位落后的来源
团队没有直接把发布日期往后推,而是先把剩余工作按来源拆开:可以并行推进的开发工作、必须等待外部确认的接口工作、需要准备数据的验证工作,以及上线前不能省略的回滚演练。这样做的目的不是粉饰进度,而是让团队知道哪些部分可以通过调整来改善,哪些部分需要重新谈判交付承诺。
随后,负责人把外部接口列为明确的升级事项,安排技术负责人确认规格冻结时间;测试负责人补齐环境和脱敏数据;产品负责人复核是否有非必要范围可以延后。调整后,团队每两天复查关键依赖,而不是等到周报发布时才集中暴露问题。

3. 再用一周后的变化验证行动是否有效
在这个情景中,下一周重点不是要求每个人“加快速度”,而是检查决策动作是否改变了瓶颈。接口规格是否冻结、测试环境是否可用、关键路径工作是否开始下降、返工是否继续扩大,才是下一次评审要回答的问题。
假设一周后关键路径完成度从 46% 提升到 68%,剩余工作量由 54 人日降至 39 人日,高优先级阻塞由 3 项降至 1 项,但新增了 4 人日返工。这不是简单的“项目转绿”:阻塞改善是积极信号,返工上升则说明权限边界仍需验证。下一步应继续检查需求和测试条件,而不是只更新整体状态颜色。

4. 案例给出的判断原则

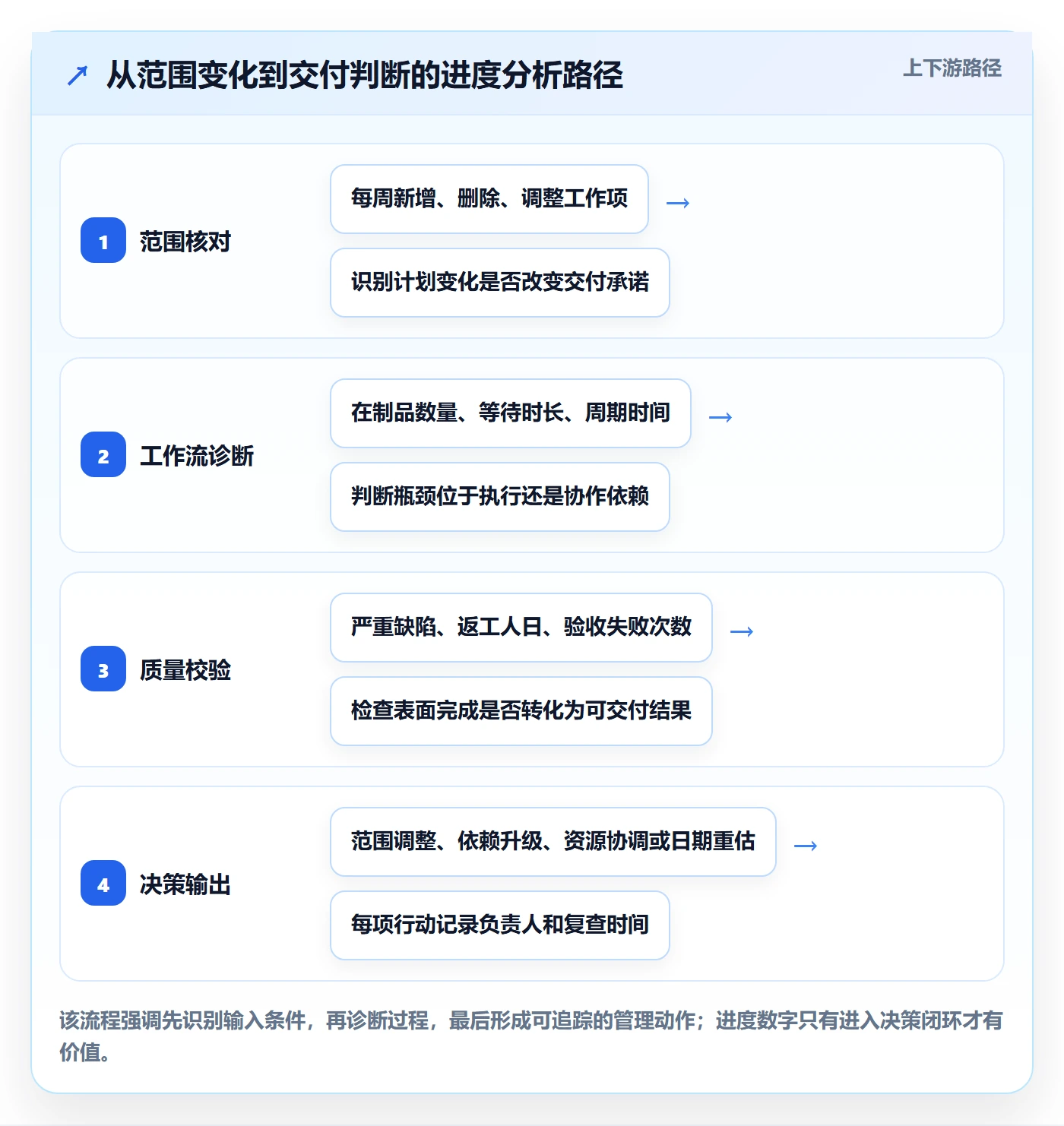

这个情景最值得复用的,不是某个百分比,而是诊断顺序:先确认统计范围,再看关键路径和剩余工作,继而定位依赖、等待与返工,最后检查行动后的趋势。团队在这一顺序下,才可能判断“延期是否可避免”“哪些范围可以调整”以及“什么风险不能通过加班解决”。
若管理者只要求把状态改成绿色,团队就会优先优化报表;若管理者追问阻塞责任、触发条件和决策时限,数据才可能促成实际协作。进度分析的质量,最终取决于组织是否允许不利信息及时出现。
六、具体落地:每周一次的跟踪流程怎么做
1. 在计划阶段确定口径
项目启动时,先把统计规则写清楚,而不是等报表上线后再争论。至少约定工作项的完成定义、周期起止点、估算单位、范围变更记录方式、缺陷严重度定义,以及阻塞多久需要升级。数据口径统一,才能讨论趋势;口径不断变化,历史对比就失去意义。
- 明确交付边界:写清本次版本包含什么、不包含什么,以及验收标准由谁确认。
- 定义工作状态:把待办、进行中、评审、测试、验收和完成的入口出口条件写明。
- 设定关键路径:标记不可并行或直接影响发布日期的工作与外部依赖。
- 记录计划基线:保存范围、关键日期和初始估算,变更时留下原因和批准信息。
- 约定升级规则:明确阻塞的升级时间、责任角色和复查节奏。
2. 每周用固定顺序检查数据
例会不需要逐项朗读所有任务。建议把时间集中在变化、异常和决策上:本周范围变了什么;关键路径推进了多少;剩余工作为何变化;哪些工作等待时间过长;质量信号是否恶化;需要谁在何时作出决定。
若团队发现数据异常,先核对记录,再解释业务原因。例如,剩余工作量突然下降,可能是任务完成,也可能是工作被移出范围;阻塞数量下降,可能是依赖解除,也可能是团队停止登记阻塞。异常数据先查来源,避免把记录行为变化误判成执行变化。
3. 用一页周报承载必要信息
一页周报应帮助负责人快速理解“现在怎样、为什么、需要什么决策”,不必塞入所有项目数据。可用趋势图展示剩余工作量与关键路径变化,用列表列出高优先级风险和责任人,用短句说明范围变化与本周决策。细节留在项目记录中,周报承担的是沟通与决策,不是复制数据库。
| 周报区域 | 建议呈现内容 | 避免的做法 |
|---|---|---|
| 交付判断 | 里程碑、关键路径、判断依据及置信区间 | 只用红黄绿状态,不说明原因 |
| 范围变化 | 新增、移除、调整内容与影响 | 覆盖原计划,导致历史不可追溯 |
| 风险与依赖 | 影响、触发条件、负责人、下一步和截止时间 | 只写“有风险”“持续跟进” |
| 质量反馈 | 严重缺陷、返工、验收失败及变化趋势 | 用缺陷总数代替质量结论 |
4. 用复盘校准估算,而不是追责
项目或迭代结束后,比较承诺与实际时,重点是找出系统性偏差:哪些工作反复低估?哪些等待在计划中没有体现?哪些返工来自需求理解,哪些来自环境或接口?下次计划应如何调整?如果复盘变成“谁报错了”,团队会更倾向于报大数字或隐藏风险,估算质量反而下降。
一个实用的校准办法,是按工作类型保存历史区间,例如普通功能开发、数据迁移、跨系统联调、合规评审分别观察实际周期。样本不够时,不要急着建立复杂模型;先积累口径稳定、来源可查的记录,再评估是否值得进行预测分析。
七、不同情况下的行动建议与取舍
1. 团队规模较小、项目依赖少
小团队优先做减法:保持少量状态、明确完成定义、每周检查未完成项和阻塞。不要为了追求精细化而要求成员录入大量字段。若负责人无法从数据中做出更好的决策,新增字段只会增加维护成本。
取舍重点是“足够及时”而不是“覆盖所有维度”。团队可以先追踪剩余工作、在制品和阻塞,再根据实际痛点补充质量或范围变化指标。轻量方法的边界在于,当跨团队依赖开始频繁出现时,口头同步会逐渐失去可靠性。
2. 中大型团队、多个项目并行
多项目环境要补上统一口径、跨团队依赖和组合视图。团队仍可保留适合自身的工作流,但组织层面应统一最基本的定义,例如里程碑、风险级别、阻塞、完成状态和范围变更记录。否则汇总数据看似全面,实际比较的是不同定义。
工具选型应重点验证权限、审计、迁移、数据导出、跨项目依赖、报表口径和部署要求。涉及私有化部署或既有项目数据迁移时,建议选一个代表性团队做完整试点,模拟真实流程和异常场景,再决定是否扩大使用范围。单纯演示成功不等于迁移过程可控。
3. 发布日期固定、外部约束强
固定发布日期并不意味着所有范围都必须固定。优先区分不可变约束与可调整选项:合规要求、合同承诺或市场窗口可能确实不能动;低优先级功能、体验优化或内部工具则可能具有调整空间。项目负责人应尽早准备“范围降级方案”,而不是临近上线才决定删减。
取舍时至少比较四件事:删减对用户价值的影响、延迟对业务窗口的影响、增加资源是否真正能缩短关键路径、质量风险是否会被转移到上线后。若主要瓶颈是外部接口等待,增加开发人员可能无助于缩短周期;若问题是测试能力不足,单纯压缩编码时间也不能解决验收瓶颈。
4. 数据不完整或团队刚开始建立流程
刚开始时,不必假装拥有可靠预测能力。先明确“哪些数据可信、哪些只是估算”,从少数高价值字段开始记录,经过几个周期再看数据是否稳定。可以用区间表达预测,标注关键假设,并把误差原因纳入复盘。
此时最重要的取舍是透明度与复杂度。宁可用一张含义清楚的趋势图,也不要用一套无法解释的综合评分;宁可承认“目前不能准确判断”,也不要用单点日期制造确定感。数据成熟度应随着团队的记录和复盘能力逐步提升。
5. 管理者想用进度数据评价个人
如果目标是了解项目交付状况,应以团队工作流和结果为主;若目标是进行人员发展或绩效沟通,应结合职责范围、工作复杂度、协作贡献与质量表现,不能直接把任务数或提交次数当成个人产出排名。
此处的取舍关乎数据用途:用于改进流程的数据,应该鼓励暴露问题;用于惩罚个人的数据,会让问题更晚出现。团队可以公开项目层面的趋势,同时限制不具备公平比较条件的个人指标使用,避免把管理工具变成行为操控工具。

八、最终检查清单:让进度跟踪形成闭环
1. 数据是否能被解释
每个关键指标都应有明确口径、数据来源、更新时间和负责人。看到“完成率上升”时,团队应能说明统计对象、时间范围和完成定义;看到“剩余工作下降”时,应能确认是工作真实完成,还是范围被移除。解释不了的数据,不适合用于管理决策。
2. 风险是否能转化为动作
每个高优先级风险都要写明责任人、触发条件、应对动作、需要的决策以及复查时间。行动完成后,再用数据验证风险是否下降。仅仅把风险从红色改成黄色,或者把未关闭事项移出报表,都不等于风险得到处理。
3. 改进是否没有制造新的盲点
当团队缩短周期、提升完成量时,同时检查返工、缺陷、负荷和范围变化。任何单一指标都可能被优化到失真。进度改善必须通过交付结果和质量反馈的交叉验证,而不是靠一个更好看的数字证明。
- 范围是否有基线,变更是否留痕?
- 完成定义是否包含必要的验证和验收?
- 关键路径是否独立于普通任务完成率展示?
- 阻塞是否记录持续时间、影响和责任人?
- 剩余工作是否结合依赖、风险和返工解释?
- 估算是否用历史数据校准,并保留不确定性?
- 数据是否用于改进协作,而非简单制造个人排名?
九、结语:把进度跟踪从“汇报完成度”变成“管理不确定性”
进度跟踪的独特价值,不在于让项目看起来更可控,而在于让团队更早知道哪些事情已经失去可控性。任务完成率可以作为入口,但不能成为结论;单点日期可以用于沟通,但应附带假设;趋势可以提醒风险,但必须结合范围、质量和依赖解释。
下一步可以从一个正在进行的项目开始:保存当前范围基线,标出关键路径,统一完成定义;随后每周记录剩余工作、阻塞时长、返工和范围变化;连续观察几个周期,再用实际偏差校准阈值。先把数据变得可信,再追求自动化和预测能力。
真正成熟的进度管理,不是要求团队承诺得更确定,而是让不确定性更早暴露、让取舍更有依据、让每次调整都能被验证。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度跟踪跟踪教程:研发团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606288
