角色实操方法:PMO提升资源管理效率的实操方法方法与模板
PMO最容易误判的一件事,是把“资源管理”做成一张越来越大的人员表:每个人被分配到哪个项目、预计投入多少人天、当前利用率是多少,表格看起来完整,项目却仍然在争人、延期和临时借调。真正有效的资源管理,不是把人填进计划,而是让组织在需求变化时,能看清容量、识别冲突、做出取舍,并把决定落实到责任人和时间点。本文用一个中大型研发组织的情景案例,拆解PMO如何建立可执行的资源管理机制,并提供可以直接改造的模板。
一、先讲结论:PMO管的不是“谁有空”,而是资源决策闭环
1. 资源管理效率的核心,是缩短决策链而不是提高填表速度
我判断一个组织的资源管理是否有效,通常不先看利用率,而先问四个问题:需求何时进入视野?谁有权决定优先级?资源冲突多久能被发现?决定之后,项目计划是否同步更新?如果这四个问题没有明确答案,即使每周更新一次工时表,也只是更勤奋地记录混乱。
PMO的职责不是替所有部门排班,也不是承诺每个项目都能拿到想要的人。更有价值的工作,是把分散在业务、研发、职能部门中的资源信息转化为可比较的决策输入,建立一套有边界、有时效、有升级路径的规则。
资源管理的目标不是让所有人始终满负荷,而是在组织容量有限时,把关键能力放到最值得做的工作上,同时让延期、降级或暂缓成为经过批准的决定。这句话看似简单,却能避免把“高利用率”误当成“高产出”。
2. 先建立四层闭环,再决定是否上工具
我建议把PMO的资源管理拆为四层:需求层回答“要做什么、何时要、需要什么能力”;容量层回答“可用人力和关键技能有多少”;决策层回答“冲突发生后谁来选择”;执行层回答“分配结果如何进入项目计划并持续校准”。任何一层缺失,资源表都可能成为静态台账。
| 管理层 | PMO需要掌握的信息 | 常见失效表现 | 可观察结果 |
|---|---|---|---|
| 需求 | 项目阶段、交付时间、技能类型、预计投入、优先级 | 项目只报总人数,不报能力和时间窗口 | 需求可比较、可追溯 |
| 容量 | 可用工时、休假、支持工作、关键岗位覆盖情况 | 把合同工时等同于可交付工时 | 容量口径一致 |
| 决策 | 优先级规则、资源冲突、决策人、升级时限 | 会议反复讨论,没有人拍板 | 冲突有明确处置 |
| 执行 | 分配结果、计划变更、实际投入、偏差原因 | 分配已决定,项目计划仍按旧版本执行 | 决定能落到排期和责任人 |
这四层不需要一开始就做复杂。对多数团队而言,先统一需求字段、容量口径和冲突会议机制,比先绘制精细的个人利用率热图更重要。表格、项目管理平台或企业内部系统都能承载流程;工具的价值取决于数据能否持续更新,以及决策能否反映到实际计划。
3. 把“资源利用率”从单一目标降为诊断信号
利用率适合观察容量是否被安排,不适合单独衡量组织效率。一个团队利用率接近满载,可能代表工作安排充分,也可能代表没有应急余量、跨项目切换过多、返工占比过高。若只用这个指标考核部门,管理者很容易通过多报需求、减少培训或隐去支持工作来“优化数字”。
更稳妥的做法,是同时观察需求预测准确度、关键角色冲突数、计划变更频率、未计划工作占比和延期原因。利用率只回答“资源是否被占用”,其他指标才帮助解释“占用是否产生了有价值的交付”。

二、背景和真实场景:资源冲突往往不是“缺人”这么简单
1. 一个常见场景:多个项目同时要同一类稀缺能力
以一家拥有多个产品线、研发与业务团队共同交付的企业为例:一个季度内,产品升级、客户定制、合规改造和基础设施迁移同时启动。项目负责人分别提交“需要两名后端、一名测试、一名产品经理”,部门负责人又收到日常缺陷、线上保障和临时经营分析任务。每份申请单看上去都合理,合起来却超过团队可用容量。
这里的瓶颈通常不是全公司总人数不够,而是特定时间段里,某几种能力无法被替代。例如,架构评审只有少数资深工程师能做;测试自动化工作需要熟悉既有框架的人;某项合规任务必须由特定岗位签字。把不同技能的人简单折算成“人头”,会产生虚假的充足感。
因此,PMO应把资源需求从“需要几个人”改写为“需要何种能力、达到什么熟练度、在什么时间窗口、投入多少比例、交付什么结果”。资源管理的颗粒度不必一开始细到每小时,但要足以识别技能错配与时间冲突。
2. 项目计划与职能管理之间,存在天然的信息断层
项目经理关注里程碑和交付;职能经理关注能力建设、团队稳定和日常运营;员工掌握自己真正的工作负荷,却未必及时更新系统。PMO处在这些信息的交汇处,但如果没有明确的数据责任,很容易变成“催填表的人”。
我会先区分三类信息的所有者:项目负责人对项目需求和优先级负责;职能负责人对可供给容量和技能状态负责;PMO对口径、汇总、冲突识别和决策记录负责。PMO不应替项目经理编需求,也不应替职能经理承诺人员,更不应替高层决定业务优先级。
3. 资源计划至少需要三种时间视角
只看下周排期,无法支撑招聘、外包和项目启动决策;只看年度编制,又无法处理本月冲突。我通常建议将资源计划拆成近期执行、季度滚动和中长期能力三种视角,并分别采用不同精度。
| 时间视角 | 适合回答的问题 | 建议精度 | 主要责任人 |
|---|---|---|---|
| 未来2至6周 | 谁在冲突?哪些交付需要调整? | 按人或小组、按周 | 项目经理与职能经理 |
| 未来1至2个季度 | 项目组合是否超出容量?是否需要调序? | 按技能和团队、按月 | PMO牵头,组合决策人确认 |
| 未来2至4个季度 | 哪些能力要招聘、培养或外部补充? | 按能力族、按季度 | 业务负责人、职能负责人和人力伙伴 |
精度越远不应越假装准确。半年后的个人级排期往往只是猜测;把它包装成确定承诺,会让团队把精力花在维护幻觉上。中长期计划应表达能力缺口、置信程度和关键假设,而不是一份看似精细却持续失真的名单。
三、常见误区:看起来在管资源,实际上在制造噪声
1. 误区一:把工时填满等同于资源效率高
人不是可以无限平滑切分的容量。一个人同时参与多个项目,表面上每项各投入20%,实际可能需要频繁切换上下文。尤其是产品经理、架构师、测试负责人和安全专家等共享角色,零散分配会产生等待、返工和沟通成本。
我会把“安排比例”与“可完成的连续工作块”分开看。对于需要深度工作的任务,连续投入通常比每天分散一小段更容易形成产出。若某岗位一周被安排在五个项目上,即使合计未超过100%,也应检查是否存在切换过载。
2. 误区二:用部门编制代替可用容量
名义人数不等于项目可用人数。休假、值班、招聘空缺、技术支持、管理职责、培训、缺陷修复和跨团队协作都会占用时间。容量计算如果只用“人数乘标准工时”,会系统性高估可交付能力。
建议把容量定义为一个有口径的估算值,而不是精确到小数点的承诺。例如,团队按月估算可投入项目的有效人天,并明确已扣除固定运营任务与已知休假。初期可以使用团队层级的经验比例,再根据三至六个月实际记录校正。
3. 误区三:所有需求都按项目经理提交顺序分配
先到先得容易执行,却把资源决策变成排队游戏。高优先级的合规工作、客户承诺或关键平台改造,可能被晚提交的低价值需求挤占。反过来,完全依赖高层临时拍板,又会让团队不断改计划。
我更倾向于建立透明的优先级规则,并在少量例外情况下允许人工覆盖。规则不必复杂,但至少要让决策者解释:不做会造成什么影响?延后会损失什么?是否存在替代方案?需要占用的稀缺技能是什么?
4. 误区四:把资源冲突留到项目启动会才暴露
如果冲突首次出现在启动会上,通常意味着需求入口、容量扫描或组合评审至少有一处失效。启动会的功能是确认执行条件,不应承担第一次发现资源不够的职责。
PMO可以设定资源需求的提前量,例如正式立项前至少一个滚动周期提交能力需求。对紧急事项开快速通道,但必须记录由谁批准、挤占了什么工作、被挤占的工作如何处理。没有这个记录,所谓“紧急”很容易变成默认优先级。
5. 误区五:购买平台之后,数据自然会变好
工具可以减少重复录入、提升状态透明度和保留决策记录,却无法自动解决“谁负责更新、哪些字段必填、冲突由谁决策、变更怎样同步”的治理问题。若组织没有统一资源口径,系统只会把不一致的数据展示得更整齐。
对100人以上、跨多个团队并行交付的组织,可以评估PingCode这类项目管理平台是否适合承载项目组合、需求、计划和协作信息。评估重点应放在流程适配、权限、数据导入、集成能力和使用成本上,而不是只看功能清单。工具只是闭环的一部分,决策机制必须先设计清楚。

四、专业判断逻辑:先定口径,再分配,再复盘
1. 先明确资源对象:人、技能、团队还是预算
“资源”不是单一对象。不同场景要管理的可能是人员、稀缺技能、团队容量、外包预算、设备环境或审批角色。PMO若把所有资源都压缩为人头,容易忽略真正的瓶颈;若把每项都做成独立台账,又会增加维护负担。
我的判断顺序是:先找限制项目交付的约束,再选择管理颗粒度。若冲突主要集中在某类专家,优先按技能管理;若工作由稳定的小队交付,按团队容量管理;若关键路径受外部供应商或测试环境限制,则把相应依赖纳入资源计划,而不是只盯内部人员。
(1)适合按个人管理的情况
少数关键岗位、明确的审批责任、专门化专家和高风险项目,通常需要个人级可见性。个人级信息应该服务于协调,不应被用于无差别监控。权限要与业务必要性相称,公开展示的内容可以是容量状态和分配冲突,不必默认暴露每个人的所有工作细节。
(2)适合按团队管理的情况
职责稳定、能够自主分工、交付方式成熟的团队,按团队容量管理通常更省维护成本。PMO关注团队可承诺容量、工作队列和里程碑,不必强行预测每个人未来几个月每天做什么。
(3)适合按技能管理的情况
当多个项目争用少数稀缺能力,或者不同熟练度无法相互替代时,应建立技能视图。技能标签要有明确含义,例如“可独立完成”“需评审支持”“可承担负责人”,不能只用“会/不会”二元标记。
2. 再定义容量口径:把“可用”与“可承诺”分开
容量模型至少区分名义容量、运营占用、已知不可用时间、可承诺容量和缓冲容量。实际工作中,我不建议追求看似精准的个人小时数,而是采用能支撑决策的粒度,并保持跨团队一致。

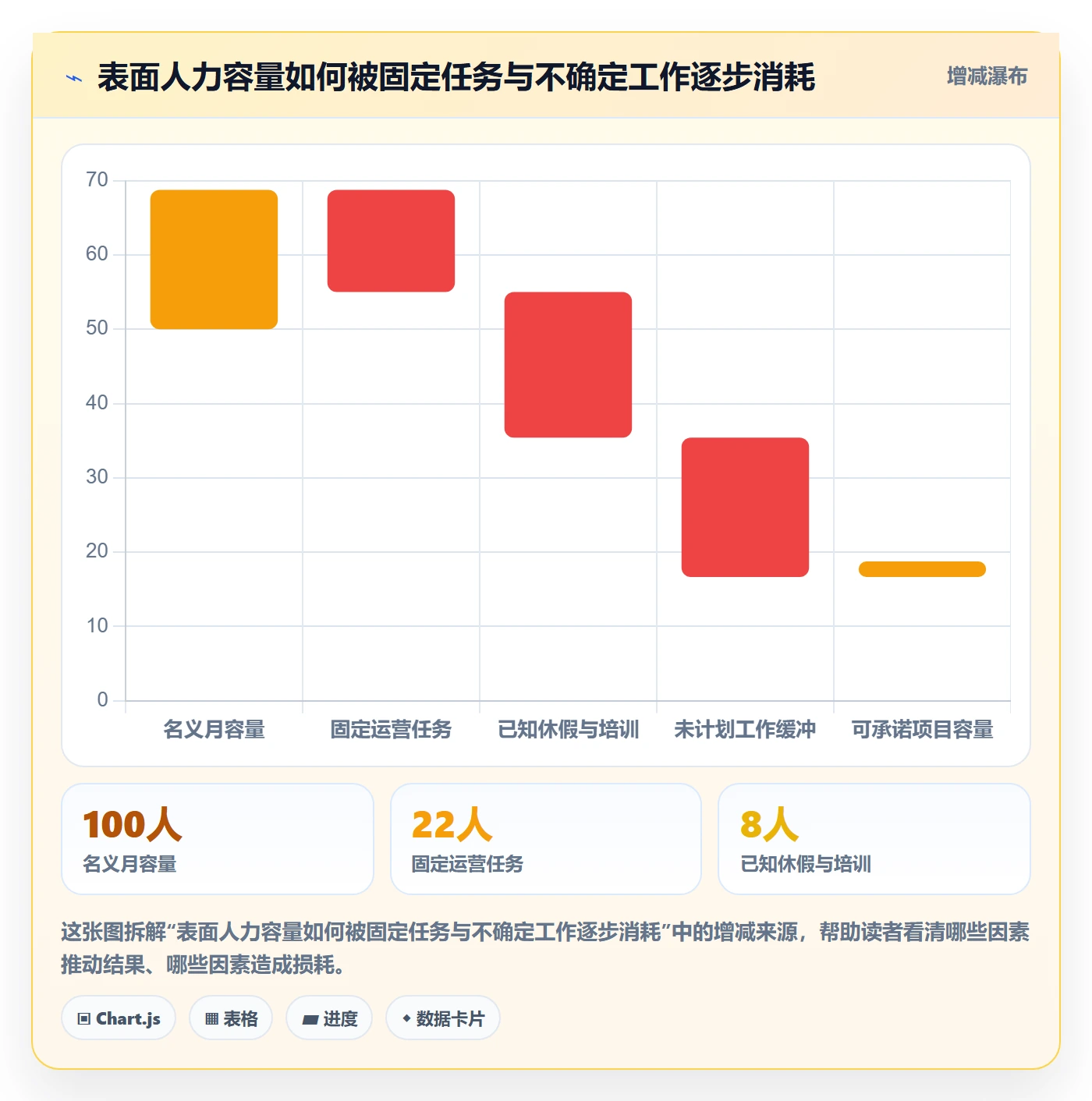

可用容量可按以下方式估算:可承诺容量=名义工作容量-固定运营占用-已知休假与培训-必须保留的应急缓冲。不同部门的扣减项并不相同,重要的是口径透明、历史可校准、管理者能解释。
| 口径 | 计算关注点 | 适合用途 | 风险提示 |
|---|---|---|---|
| 名义容量 | 工作日和标准工作时间 | 建立估算起点 | 不能直接当作项目产能 |
| 可用容量 | 扣除已知休假、固定职责等 | 排期和团队规划 | 若口径不一,横向比较失真 |
| 可承诺容量 | 进一步扣除缓冲和不可转移职责 | 组合决策与交付承诺 | 缓冲不足会放大临时变更 |
| 实际投入 | 事后记录主要工作类型和偏差 | 校正估算模型 | 不宜把记录本身变成高成本目标 |
3. 用多因素排序解决冲突,不迷信一个总分
资源冲突排序可以参考战略匹配、客户或合规承诺、预期收益、延迟成本、关键路径影响、技能稀缺度和替代方案。打分的价值是让讨论依据显性化,不是把复杂判断伪装成数学真理。
我会采用“先分级、后讨论”的方式:先识别必须履行的硬约束,再对其余需求比较价值和延迟影响,最后检查是否存在调序、缩范围、阶段交付、跨团队借调或外部补充等替代办法。若打分相近,不应执着于小数点差异,而要回到假设和风险上。
| 判断维度 | 需要回答的问题 | 常用证据 |
|---|---|---|
| 战略匹配 | 是否对应已确认的业务目标? | 年度重点、组合决策记录 |
| 延迟成本 | 延期一个周期会造成什么损失? | 收入影响、罚则、客户影响、风险暴露 |
| 关键路径 | 该资源是否决定交付日期? | 依赖关系、关键任务和等待时间 |
| 稀缺程度 | 能否由其他人或团队替代? | 技能覆盖、交接成本、熟练度 |
| 替代方案 | 能否缩小范围、分阶段或调整顺序? | 最小可交付范围、方案评估 |
4. 设定分级决策权,防止PMO成为审批瓶颈
PMO可以识别冲突和组织评审,但不宜把所有分配都集中到自己手上。低风险、团队内部、短期的调整可以授权给职能经理和项目经理共同处理;跨部门、影响关键里程碑或涉及高优先级项目挤占的事项,才进入组合层决策。
建议为每类决策规定决策人、必须参加者、材料、时限和记录方式。决策时限尤其重要:资源争议若长时间悬而未决,项目团队会自行寻找替代方案,最终形成未经批准的隐性优先级。

五、案例与数据观察:用滚动容量评审替代“每月抢人会”
1. 情景说明:中大型组织的季度资源冲突
下面的案例是为演示决策方法构造的情景,不代表某一家企业的真实经营数据。某中大型数字化团队约有120名交付相关人员,跨产品、研发、测试和平台团队,季度内同时推进多个项目。过去,项目负责人分别向部门经理要人,PMO到项目启动前才汇总,结果是资深测试和架构岗位反复冲突,部分任务临时延期。
组织没有先要求所有人每天填工时,而是试行按月滚动的团队容量评审。项目负责人在评审前提交未来两个月的需求,职能负责人申报团队可承诺容量,PMO把关键技能缺口和时间重叠做成冲突清单,组合决策人每月确认优先级及挤占影响。
2. 先把资源申请单改成决策材料
原始申请常写“需要两位测试支持一个月”。这句话不足以判断优先级,也无法与其他项目比较。经过改造,每项需求至少说明交付目标、工作范围、技能条件、需求时间、投入比例、延迟影响、替代方案和责任人。
| 字段 | 填写示例 | 填写目的 |
|---|---|---|
| 需求对象 | 自动化测试能力,不预设具体人选 | 先判断能力,再讨论人员 |
| 使用时间 | 第5至第8周,每周约3天 | 识别重叠,而非只看总人天 |
| 交付目标 | 完成核心回归链路自动化并通过评审 | 确认资源投入对应什么结果 |
| 最低可交付范围 | 先覆盖高风险主流程,低频场景后置 | 为容量不足保留降范围选项 |
| 延迟影响 | 若推迟两周,影响候选版本验证窗口 | 比较延期成本与其他需求 |
| 替代方案 | 由项目测试人员先完成脚本框架,专家评审关键部分 | 识别拆分任务或知识转移可能性 |
| 决策责任人 | 项目组合负责人 | 保证冲突有明确拍板人 |
3. 分析冲突:不要只报告“缺两个人”
在情景案例中,资源清单显示真正的约束不是所有测试容量,而是某两周内能够维护现有自动化框架的资深测试能力。若PMO只报告“测试资源缺口”,决策者可能尝试临时借调,却忽略借调人员需要熟悉系统和框架,短期内不一定能替代。
更有用的报告会同时呈现冲突对象、时间窗口、受影响项目、缺口规模、替代能力、延迟后果和建议选项。例如,方案甲保留关键版本范围,推迟内部工具改造;方案乙维持两项计划日期,但将低频场景测试后移;方案丙借调人员并预留熟悉期。这样,管理层决策的是价值与风险,而不是抽象的人头。
4. 记录模拟指标,也记录指标变化的原因

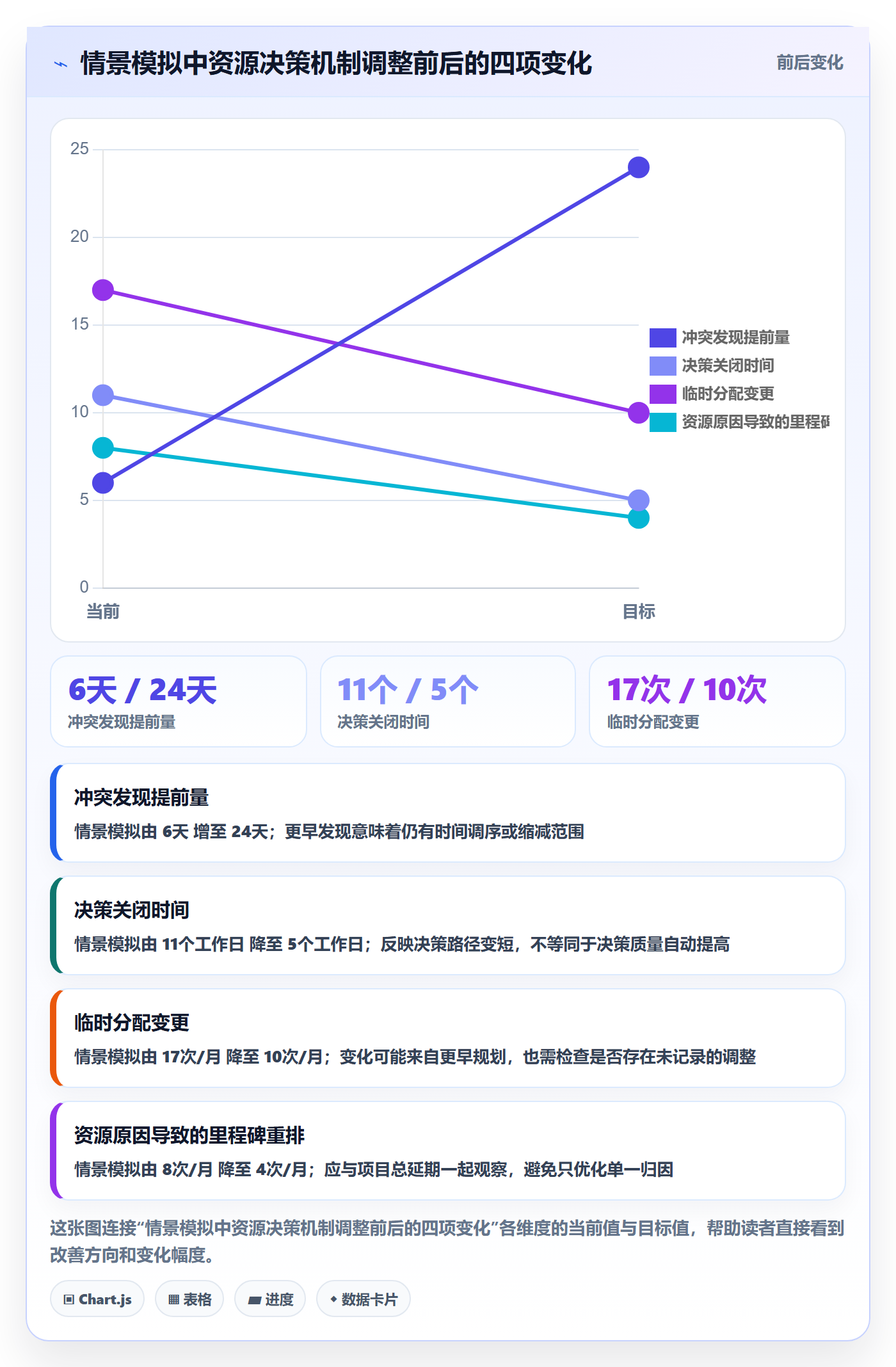

为了避免把推演数据伪装成实绩,下表明确标注为情景模拟。真实运行时,PMO应记录每个指标的定义、数据来源、时间范围和责任人。例如,“冲突提前发现时间”应定义为从需求申报到发现资源重叠的天数,而不是会议纪要写出的日期。
| 观察项 | 机制调整前的情景值 | 试行后的情景值 | 解释方式 |
|---|---|---|---|
| 关键技能冲突平均发现提前量 | 6天 | 24天 | 滚动申报让冲突在启动前暴露 |
| 资源决策平均关闭时间 | 11个工作日 | 5个工作日 | 明确决策人和升级时限后减少等待 |
| 月内资源分配临时变更次数 | 17次 | 10次 | 早期校准降低临近交付时的临时挪人 |
| 因资源未确认导致的里程碑重排数 | 8次 | 4次 | 需求和容量进入同一评审后,风险更早进入计划 |
这些数值只用于说明如何观察机制变化,不能作为其他组织的承诺目标。若试点期间临时变更减少,但延期反而增加,PMO就要查是否把问题从资源冲突转移到了需求范围或技术风险,而不是宣布机制成功。

5. 如何避免案例数字误导决策
试点至少应保留调整前的基线,并记录项目组合规模、需求紧急程度、人员变动和业务周期等背景。若试点前后项目数量变化很大,直接对比冲突次数可能失真,可以同时报告每10项申请的冲突数、每个项目的平均变更数,或按技能类别分别观察。
我还会把结果指标和过程指标放在一起。结果指标包括里程碑重排、延期和交付范围变化;过程指标包括申请完整率、冲突提前发现时间、决策关闭时间和计划同步及时率。过程指标帮助解释结果为什么变化,结果指标则避免团队为了流程好看而牺牲交付。
六、PMO可以直接使用的模板与运行节奏
1. 资源需求模板:让申请变成可比较的输入
下方模板可以放入电子表格、项目管理平台或内部资源系统。字段不需要一次全部强制填写;先保留决策必需项,再随着试点积累补充。对于简单的部门内调整,可以使用轻量版本;跨部门、跨季度或影响关键交付的需求,应填写完整信息。
| 模板字段 | 填写说明 | 必填级别 |
|---|---|---|
| 项目名称与负责人 | 说明需求归属以及对结果负责的人 | 必填 |
| 业务目标与交付物 | 写清期望结果,不只写任务名称 | 必填 |
| 需求能力与熟练度 | 说明技能类别、最低胜任水平和是否需要专人 | 必填 |
| 需求时间窗口 | 填写开始、结束和关键周,不以季度总量代替排期 | 必填 |
| 预计投入 | 按周或按月填写团队投入比例或人天 | 必填 |
| 优先级依据 | 注明战略关联、客户承诺、风险或延迟成本 | 必填 |
| 最低交付范围 | 说明容量不足时可删减或后移的部分 | 建议填写 |
| 替代方案 | 考虑调序、拆分、内部培养、外部支持等可能性 | 建议填写 |
| 依赖与风险 | 标注外部审批、环境、供应商及关键岗位依赖 | 跨团队必填 |
| 审批及决策记录 | 记录决定、责任人、日期、被挤占事项和复核时间 | 冲突项必填 |
2. 容量视图模板:区分容量、分配和不确定性
容量视图不必把每个人未来半年排到每天,但必须让管理者看懂:当前容量有多少、已经承诺什么、还有多少缓冲、主要缺口落在哪些技能和时间段。以下字段适合先按团队或技能建立,再为关键岗位补充个人级视图。
| 团队或技能 | 周期 | 可承诺容量 | 已确认需求 | 待评审需求 | 缓冲容量 | 冲突或假设 |
|---|---|---|---|---|---|---|
| 示例:平台后端 | 第1月 | 团队确认人天 | 已批准项目需求 | 待决策需求 | 应急预留人天 | 标注值班、空缺、技能依赖 |
| 示例:自动化测试 | 第2月 | 团队确认人天 | 已批准项目需求 | 待决策需求 | 应急预留人天 | 标注熟悉框架的人员覆盖 |
容量视图要保留“估算置信度”。例如,未来两周的容量可以由具体排期支撑,三个月后的容量则可能受招聘、需求范围和运维负荷影响。把这些假设明示出来,比给远期计划一个精确数字更可靠。
3. 资源冲突台账模板:让每个争议有结论
冲突台账的价值不在于记录争论,而在于防止同一问题反复回到会议桌上。每条冲突至少需要关联需求、受影响项目、决策人、决策时限、方案选项和最终处理结果。
| 字段 | 示例写法 |
|---|---|
| 冲突编号 | 按季度和序号生成,保持可追溯 |
| 冲突对象 | 技能、团队或具体关键岗位 |
| 冲突时间段 | 明确到周或月 |
| 相关项目 | 列出申请方及被挤占方 |
| 方案选项 | 调序、缩范围、借调、外部支持或延期 |
| 决策依据 | 记录优先级、延迟影响、关键路径和替代性 |
| 最终决定 | 写明批准内容及未批准内容 |
| 行动责任人 | 明确谁更新计划、通知团队或调整范围 |
| 复核时间 | 在需求变化或资源假设失效时重新评估 |
4. 建议的月度运行节奏
资源评审要有稳定节奏,但不需要每周召开大型会议。PMO可以把数据准备、团队确认和高层决策分开,减少所有人都参与所有议题造成的时间浪费。
-
周期开始前两周:收集需求。项目负责人更新未来两个月的资源需求、关键交付和范围假设。新需求必须说明时间窗口与优先级依据。
-
周期开始前一周:核对容量。职能负责人确认团队容量、固定运营占用、已知休假和技能缺口。PMO检查数据完整性,并识别重复申请与时间重叠。
-
周期开始前数日:处理低级冲突。团队内部可以通过调序、拆分和职责调整解决的问题,由项目经理与职能经理共同确认。
-
周期开始前:召开组合决策会。只讨论跨团队、高优先级冲突、关键里程碑影响和需要管理层取舍的事项。会议材料聚焦选项、后果与建议。
-
周期内:同步决定并监控变化。决策进入项目计划、团队看板和相关系统;需求或容量假设变化时,按约定触发重新评估。
-
周期结束:复盘偏差。比较计划与实际,区分需求变化、容量估算错误、技能错配、临时工作和决策延迟,不把所有偏差都归为“执行不到位”。
5. 试点指标建议:少而稳定,避免指标膨胀
试点阶段我建议先选四至六个指标,不要一口气建立几十个仪表盘。每个指标必须有定义、分母、数据来源、更新频率和解释责任人。指标可以分为三个类别:需求质量、决策效率和交付影响。
| 指标 | 建议口径 | 适合回答的问题 |
|---|---|---|
| 资源申请完整率 | 必填信息完整的申请数÷全部申请数 | 需求入口是否足够清晰? |
| 冲突提前发现时间 | 需求申报日至首次识别冲突日的间隔 | 团队有多长时间处理风险? |
| 决策关闭时间 | 冲突进入评审至形成正式决定的工作日数 | 决策链是否过长? |
| 计划同步及时率 | 按时更新项目计划的决策数÷已决策数 | 决定是否进入执行系统? |
| 资源原因里程碑重排数 | 经复核确认为资源约束导致的重排次数 | 资源管理变化是否影响交付稳定性? |
| 关键技能负荷区间 | 按团队或技能观察已承诺需求相对容量的分布 | 瓶颈集中在哪些时段和能力? |
七、不同情况下的行动建议:不要把一套流程硬套给所有组织
1. 小团队或单一产品线:先做轻量可视化
如果团队规模较小、项目相对稳定,暂时不需要建立复杂的个人级资源管理。先用一张滚动表记录未来四至八周的团队容量、主要项目、关键技能和风险,再设定每周一次的短会处理冲突。PMO或项目负责人重点维护优先级和计划变更记录。
小团队的主要风险不是缺少流程,而是流程成本超过收益。若更新一张表每周要花数小时,而冲突数量很少,应该简化字段和节奏。只有在需求增加、跨团队依赖变多或关键角色被反复争用时,再提升管理颗粒度。
2. 多项目并行的中大型组织:按技能池和项目组合管理
当组织拥有多个团队、100人以上交付人员和频繁跨部门协作时,单靠部门负责人之间的私下协调,通常难以形成一致视图。此时应按团队容量和稀缺技能建立组合视图,并明确哪些项目有优先级、哪些冲突需要进入管理层决策。
如果现有信息散落在需求、迭代、会议纪要和工时工具中,可以考虑使用项目管理平台来统一项目、计划和资源信息。以PingCode为例,评估重点应是它能否配合组织现有的项目流程、权限结构和集成要求,能否让申请、评审、分配和变更形成连续记录。不要因为“有资源模块”就默认能解决资源治理问题。
3. 创新探索型工作:用容量上限而不是精确排满计划
探索性项目的工作量和结果不确定,过早按个人精确分配会造成伪准确。更合适的方式是为探索任务设定团队容量上限、阶段目标和复核节点,例如先批准有限容量完成技术验证,再根据证据决定扩大投入还是停止。
这类工作应关注学习进度、关键假设验证和继续投入条件,而不只看按计划完成的工时。若验证结果不支持原方向,及时停止是资源效率,不应被视为项目失败。
4. 运维与客户支持占比较高的团队:先把中断工作计入模型
对于线上支持、客户定制或故障处理较多的团队,计划容量会持续受到不确定工作影响。PMO应把固定值班、平均支持负荷和重大事件缓冲分别记录,避免把临时工作当成个人执行偏差。
如果中断工作长期超过预留缓冲,问题可能不是排期不够细,而是运维负荷、产品质量或服务承诺没有匹配团队容量。此时应讨论服务范围、自动化投入和团队配置,而不是反复要求项目经理更新数字。
5. 关键人才高度集中:先降低单点依赖
如果某项能力只有一两个人掌握,短期分配只能缓解冲突,不能消除结构性风险。PMO应把知识转移、结对工作、替补培养和关键文档建设纳入资源方案,必要时为关键岗位预留一定的传承容量。
在这种场景下,完全利用关键专家的时间并不一定划算。留出一部分时间做评审、辅导和知识沉淀,可能降低未来等待成本。PMO需要把这项投入与业务风险一起呈现,避免它被误认为“没有项目产出”。

八、不同情况下的取舍:效率、透明度与控制力度不能同时拉满
1. 个人级排期与团队级容量,选哪一种
个人级排期能让关键岗位冲突更直观,但数据维护成本和隐私敏感度也更高;团队级容量维护轻,适合成熟团队,却可能掩盖稀缺技能瓶颈。两者没有绝对优劣。
我的建议是采用混合颗粒度:普通交付按团队容量管理,稀缺能力和关键审批岗位按个人或技能管理。只有当个人级信息确实能改变决策,才值得增加维护成本。
2. 高利用率与缓冲容量,选哪一种
计划越满,短期看起来越有效率,但越容易被需求变化、故障和休假打断。保留缓冲会减少纸面上的可分配时间,却可能降低临时借调和项目重排的频率。
应急缓冲比例没有适用于所有团队的固定答案。工作稳定、需求可预测的团队可以较低;客户支持、运维和探索性工作较多的团队需要更高。PMO应根据历史中断负荷校准,而不是让一个比例覆盖所有部门。
3. 集中式分配与职能自主,选哪一种
集中式分配有利于跨项目优化稀缺资源,但可能增加审批等待,也容易让决策者远离任务细节。职能团队自主度高,响应快,却可能出现局部最优和优先级冲突。
可采用分级授权:团队内部、低影响、短周期的调整由职能与项目负责人处理;跨部门、影响高优先级项目或改变已批准里程碑的事项进入组合层。这样既保留组织级取舍,也不让PMO变成每一次排期调整的审批窗口。
4. 精细工时记录与低负担估算,选哪一种
精细工时可以帮助识别实际工作结构,但记录和核对成本可能很高,且容易引导员工追求记录完整而非交付价值。低负担估算更适合容量预测,却不一定能解释成本归属和复杂返工。
若业务需要项目成本核算或合规审计,可能必须记录较细粒度工时;若目标只是识别未来资源冲突,则按团队、技能和周度比例估算通常足够。不要因为系统支持小时级记录,就把每个团队都纳入同一强度的填报要求。
5. 自动分配与人工判断,选哪一种
自动化适合执行明确规则,例如检查日期重叠、容量阈值、申请字段完整性和审批时限。它不适合替代价值判断,尤其当业务目标、延迟成本和替代方案存在不确定性时。
比较稳妥的原则是:让系统发现候选冲突、汇总证据和提醒责任人;让具备业务授权的人作出取舍;让系统记录决定并推动计划同步。自动化越强,越要保证规则透明、异常可申诉、责任可追溯。

九、结尾:从“排人”转向“管理取舍”
1. PMO提升资源效率,关键不是多一张表
我对资源管理的最终判断很简单:如果组织能更早发现冲突,能解释为什么某项工作优先,能明确谁承担被延后工作的影响,并且决定会及时进入项目计划,那么资源管理正在发挥作用。若只是增加填报频率、提高利用率目标或购买更多仪表盘,问题很可能只会被更快地展示出来。
资源管理本质上是一种组织取舍机制。它要求需求方说清价值,供给方说清容量,PMO提供可比较的事实,决策者承担优先级后果。这个机制越透明,团队越少靠关系争资源,越少通过隐瞒工作负荷来保护计划。
2. 下一步:用一个周期做最小可行试点
如果你正在从零开始,建议先选择一个项目冲突较多、管理层愿意参与、数据边界相对清晰的范围,开展一个滚动周期的试点。第一周统一资源需求字段和容量口径;第二周收集未来一至两个月的需求;第三周处理冲突并记录决策;周期结束时复盘计划变更、决策时长和交付影响。
试点结束后,不要只问“表格有没有填齐”,还要问:冲突是否更早暴露?决策是否更快关闭?被挤占的工作是否明确?计划是否按时同步?团队是否花了过多时间维护数据?如果这些问题有可验证的答案,再决定扩大范围、增加系统集成或提高个人级管理颗粒度。
最值得复制的不是某个资源管理模板,而是模板背后的判断顺序:先明确目标与约束,再核算真实容量,然后比较选项、确认责任,最后用实际偏差校准下一轮计划。这才是PMO从资源登记员走向组织决策支持者的起点。
常见问题解答(FAQ)
1. PMO做资源管理,第一步应该先建什么模板?
我准备统一多个项目的资源信息,但每个项目的岗位名称、工时口径和优先级都不一样。直接发一张资源表让大家填,最后很可能收回来一堆无法比较的数据;有没有更稳妥的起步方式?
先统一口径,再做排期。建议模板至少包含:人员或岗位、技能、可投入工时、已承诺项目、待分配需求、需求开始与结束时间、优先级、负责人和数据更新时间。工时最好统一按“每周可投入人天”填写,并明确扣除休假、例会和支持工作的规则,避免有人填满 5 天、有人只填项目工时,造成假性产能。
模板上线前选 2,3 个项目试填一周,检查字段是否能回答“谁在什么时间缺什么能力”,答不出来的字段先删或改。
2. 怎样判断团队是真的缺人,还是资源只是分配不合理?
我看到几个项目同时报缺人,但团队总人数并没有明显变化。我不确定该申请招聘,还是先调整现有排期;如果只看每个人的忙碌程度,又担心把局部加班误判成整体产能不足。
把需求按“角色、时间段、技能”拆开,再对照可用产能,而不是只比较项目总工时。举例:某周需要 18 人天的测试能力,团队可用测试产能是 14 人天,缺口是 4 人天;但如果同周另一项目有 5 人天低优先级测试任务可后移,问题更可能是排期冲突,而非长期缺员。
连续观察 4,6 周:若关键技能缺口反复出现、延期任务无法通过优先级调整消化,且加班和外包仍在增加,才有较充分依据讨论招聘或能力培养。
3. PMO如何处理多个项目争抢同一位关键人员?
我遇到过一个核心架构师同时被两个项目列为关键路径人员,双方都说自己的需求更紧急。我不想让资源协调变成谁的负责人声音更大,也担心把人拆得太碎后两个项目都变慢。
先把冲突从“谁先要到人”改成“哪项工作在什么时间必须由这个角色完成”。协调会上比较业务影响、交付期限、替代方案、延后成本和人员切换成本,并记录决策理由。比如某架构师每周可投入 4 天,两个项目分别申请 3 天和 2 天,不应直接排成每天来回切换;
可评估是否让其集中两天完成项目 A 的关键评审、另两天处理项目 B 的设计,或由其先制定方案、再交接给其他工程师执行。每次分配都要设复核日期,避免临时安排变成无期限占用。
4. 资源管理模板多久更新一次,才能既准确又不增加填表负担?
我担心模板更新太频繁,项目经理会觉得是在增加行政工作;但如果只在月初盘点,临时需求和人员变动又会让数据很快过期。有没有一个兼顾可用性和维护成本的更新节奏?
采用“滚动四周、分层更新”通常比要求所有字段每天维护更实际:项目负责人每周更新未来四周的需求与承诺,人员变动、关键里程碑变化或需求增加超过约定阈值时即时更新;PMO每周汇总一次冲突,每月回看预测与实际偏差。可以跟踪预测准确率,例如比较上周预测工时与本周实际投入的差异,并按角色或项目找偏差来源。
若连续几周偏差主要来自临时插单,就应改进需求准入和优先级机制,而不是单纯要求填表更勤。
核心关键词
文章包含AI辅助创作:角色实操方法:PMO提升资源管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604650
读者评论
我们之前也把资源表细化到个人和周,后来发现维护成本很高。先把团队容量、固定运维占用和关键技能冲突记清楚,反而更容易拿来讨论。文中提到的三种时间视角挺实用。
利用率确实容易被当成考核数字。想问下跨项目切换成本怎么记录比较合适?如果只靠成员自报,数据可能不太稳定。
资源冲突会议有明确拍板人很重要,但优先级规则也得给业务变化留空间。建议把例外决策和被挤占工作的后续安排一起记录,不然临时事项还是会不断堆积。
