PMO做资源管理,最容易犯的错不是“资源不够”,而是把所有人的忙碌都当成有效产出。一个团队看起来每个人都排满了,关键项目却仍然延期;临时需求不断插入,资深工程师被多个项目同时预约,最后每个项目都说自己“只差一点人手”。这类问题通常不是再招几个人就能解决,而是缺少一套看得见需求、看得清能力、能做取舍并持续校准的资源管理机制。
我把PMO资源管理理解为一项持续的组合决策:在有限的人力、时间、预算和专业能力之间,选择当前最值得投入的工作,并确保投入能够转化为可验收的结果。本文按从建立基线、收集需求、评估能力、分配资源,到监控偏差和复盘治理的顺序展开。文中的示例数据均为情景模拟,用于说明方法,不代表行业统计;实际应用时,应以组织自己的工时、交付和财务数据校准。
一、先讲核心结论:资源管理不是排满日历,而是管理取舍
1. PMO管理的是稀缺能力,不只是人头
在项目组合里,“缺两个人”常常不是一个足够准确的描述。团队可能不缺总人数,缺的是能完成某项关键任务的特定能力,例如熟悉核心系统的架构师、能做合规评审的专家,或能在限定时间内完成客户迁移的实施人员。把人头当作唯一资源单位,会掩盖能力上的结构性缺口。
因此,我建议PMO把资源至少拆成四个维度:人力容量、专业能力、可用时间和成本。人力容量回答“有多少可投入时间”;能力回答“这段时间能做什么”;可用时间回答“什么时候能投入”;成本则回答“投入这个人力之后,组织承担什么代价”。只有四个维度放在一起,分配决策才有意义。
2. 资源计划的目标是让承诺可信,而不是让利用率好看
资源利用率很容易被误用。若管理者把每个人排到百分之百,表面上似乎没有闲置,实际却没有空间处理缺陷、客户升级、评审延误、人员休假和优先级变化。计划没有缓冲,任何一个小偏差都会传导成延期。
我更看重“承诺可信度”:团队承诺的工作是否有明确负责人、可用容量和依赖条件,计划变更后是否及时重算。利用率可以帮助识别空档和过载,但它不是绩效目标,更不应单独用于评价个人。一个稳定交付、保留合理应急空间的团队,通常比一支长期满载、靠加班维持计划的团队更具韧性。
3. PMO的核心职责是建立共同决策规则
PMO不应替所有职能经理安排每个人的每一天,也不应成为需求方争抢人手的裁判。它的价值在于建立统一口径:什么算有效需求、容量如何计算、优先级如何比较、冲突由谁裁决、变更怎样留痕、偏差怎样升级。
当规则明确后,PMO可以把争论从“谁的项目更重要”转为“哪个承诺更有价值、哪项工作有时限、取消或延后会产生什么影响”。这并不能消除冲突,却能让冲突建立在事实和组织目标上,而不是建立在谁声音更大上。
| 管理对象 | 需要回答的问题 | PMO应维护的结果 |
|---|---|---|
| 容量 | 团队在某个周期能投入多少有效工时或人天? | 扣除休假、会议、运维和已承诺事项后的可用量 |
| 能力 | 哪些任务必须由具备特定经验的人完成? | 能力矩阵、关键岗位覆盖和单点依赖清单 |
| 优先级 | 需求之间冲突时,组织愿意延后什么? | 透明的排序规则、决策人和决策记录 |
| 执行偏差 | 计划为何偏离,是否需要重新分配? | 偏差原因、影响评估和经确认的调整方案 |
从实际管理角度看,最先应建立的不是一张更精细的排班表,而是一份能被业务、职能和交付团队共同接受的资源口径。口径不一致时,表格只会让不同版本的“事实”看起来更正式。
二、背景和真实场景:为什么资源冲突总在计划之后爆发
1. 资源需求往往先于能力信息出现
很多组织的项目启动流程是先确认项目,再估工期和找人。需求方通常知道自己要交付什么,却不一定知道需要哪些能力、能力要投入多久、投入是否与其他承诺冲突。项目启动后,团队才发现某个关键专家已经被其他工作占用,或供应商窗口、合规评审等条件无法按预期满足。
在这种情况下,项目计划容易出现“有负责人、无容量”“有工期、无技能”“有里程碑、无依赖确认”的假完整。计划表上每项工作都有日期,不代表团队真的有条件完成。PMO要把资源评估前移到立项和组合评审阶段,而不是等交付延期后再来救火。
2. 多项目共享专家,最容易形成隐性超载
一个部门可能有二十名成员,但真正能审批关键架构、完成安全评审或处理核心客户问题的,只有少数几人。每个项目看自己的计划,都只申请这位专家一两天;把所有项目叠加后,专家却可能被排出每周十几天的工作。
这种超载很难从单个项目计划里发现,因为每个申请看起来都合理。它需要PMO跨项目汇总同一能力、同一人员和同一时间窗口的需求,并将“谁最终决定优先级”明确下来。否则,实际排序会由消息提醒频率、会议临时插入和管理者催促强度决定。
3. 需求变更会造成容量的二次损耗
资源管理不只是把人从项目甲调到项目乙。人员切换会产生上下文恢复、交接、重新熟悉资料和等待决策等成本。若组织频繁改变优先级,每次调整在表格上可能只体现为几小时,实际却可能打断连续工作,延长关键任务的周期。
我建议把“切换成本”作为变更评估的一部分。对需要深度专注的任务,零散地抽调同一位专家,往往比集中安排一段完整时间更低效。PMO在审查紧急需求时,不只要问“能不能挤出人”,还要问“挤出之后打断了什么、恢复需要多久、原承诺由谁重新确认”。
4. 100人以上组织需要更正式的共享资源机制
组织规模变大后,资源信息通常分散在部门负责人、项目经理、财务、人力伙伴和业务负责人手中。相同岗位名称不一定代表相同能力,团队也可能采用不同的工时口径。此时依赖某一位管理者凭记忆协调,容易出现信息滞后和决策不可追溯。
对100人以上的组织,资源管理通常需要形成固定节奏和可审计的数据链:需求有来源,能力有定义,容量有口径,冲突有决策人,变更有记录,结果能复盘。工具可以承载这些信息,但工具无法替组织决定优先级,也不能替管理层承担取消或延后某项工作的责任。
5. 用一组情景模拟理解“满负荷”的风险
假设一个跨部门交付团队有12名成员,一个月按20个工作日计算,名义容量是240人天。再扣除计划休假、固定会议、内部支持和必要培训,共计36人天,团队理论可规划容量为204人天。如果已批准工作需要190人天,表面利用率约为93%,但只剩14人天用于缺陷处理和临时支持。
这组数字只是情景模拟,不是普遍适用的利用率基准。它的作用是提醒管理者:名义人数乘工作日,不等于项目可以使用的资源。如果组织的运维、客户支持或审批工作没有纳入计划,所谓“还有空闲”只是口径遗漏。

三、常见误区:资源表看起来精确,不代表决策可靠
1. 把所有人的可用时间按满额计算
常见做法是用人数乘工作日,直接得到项目容量。这个算法适合快速估算上限,不适合作为承诺基线。休假、例会、团队支持、招聘面试、审批、学习和临时任务都会占用时间。若这些事项没有单独记录,项目计划就会系统性高估可用量。
我不会建议所有组织统一套用某个固定折扣比例。不同岗位的非项目工作差异很大:一线支持人员可能有较多工单和轮值,研发团队可能有较多评审与运维,咨询交付团队则可能受客户现场安排影响。正确做法是用连续几个周期的实际记录建立岗位或团队基线,再根据未来已知事项调整。
2. 把“有空”误认为“有能力”
一个人日历空白,不代表他能接任何工作。任务可能需要特定行业知识、系统权限、语言能力、客户关系或资质要求。若把资源管理简化为日历空档匹配,就会出现“人安排进去了,工作还是卡住”的情况。
技能评估也不能只看员工自评或岗位名称。PMO可以综合项目经历、交付物、评审记录和主管确认,形成可追溯的能力证据。能力等级应有可观察描述,例如“可独立完成”“可在指导下完成”“具备评审能力”,而不是只填一个未经定义的分数。
3. 用利用率排名替代资源治理
把人员利用率从高到低排名,容易鼓励不健康行为:为了数字好看,管理者把无法交付的零碎任务塞进空档;员工不愿意记录学习、支持和质量改进;项目经理则倾向于把估算做得更大,以证明资源投入“很忙”。这会让指标失去诊断价值。
利用率应该与交付结果、质量、工作性质和可持续性一起看。若某团队利用率较低,原因可能是需求不足,也可能是关键技能缺失导致等待;若利用率很高,原因可能是稳定需求,也可能是长期加班和过度承诺。数字只能提出问题,不能自动给出结论。
4. 只看项目负责人申请,不看组合优先级
如果资源先到先得,较早提交申请的项目容易占用关键能力;如果由最高层临时点名,团队又会不断重排既定工作。两种方式都缺少稳定规则。PMO需要在组合层面定义业务价值、时限、风险、法定义务、依赖关系和延后成本,并明确哪些因素可以覆盖常规排序。
评分模型可以帮助讨论,但不应伪装成客观真理。一个精确到小数点的优先级分数,若输入数据没有共同定义,只会制造“看起来公平”的假象。决策记录应保留理由和影响,而不是只保留总分。
5. 把资源计划做成静态年度预算
年度预算对成本和编制控制很重要,但它不能替代滚动资源计划。市场变化、监管要求、客户窗口和关键人员离职都可能改变短期容量。若计划一年只更新一次,团队往往要么继续执行已经失效的承诺,要么在表外用临时调动解决问题。
合理做法是分层管理:年度层面看岗位、预算和能力建设;季度层面看组合优先级与关键依赖;月度层面校准团队容量;周度层面处理近期冲突和异常。节奏不是越频繁越好,核心是每一层的决策范围清楚,更新不会变成无休止的报表劳动。
6. 认为上了工具就自动拥有资源管理能力
工具能减少重复汇总、提高信息可见性、保存变更记录,但不能修复定义混乱和权责不清。若团队没有统一“容量”“已承诺”“临时支持”等字段含义,平台只是把不同口径放进同一张界面;若决策人缺席,再好的预警也无法解决优先级冲突。
在中大型组织中,可以使用项目管理平台承载项目、人员、工时、依赖和风险信息。例如PingCode可用于组织项目过程与相关协作数据;是否适用,应结合企业的流程复杂度、部署和安全要求、现有系统集成、权限治理及使用成本评估。工具选择不是资源管理的起点,稳定规则才是。
四、专业判断逻辑:把资源需求变成可比较、可承诺的决策
1. 先统一容量口径,再讨论缺口
PMO要先说明容量的统计周期和单位。团队可以按人天、小时或岗位月估算,但不能在同一张组合表里混用“预计投入比例”“工作日”和“总工时”,却不做换算。对跨职能协作,建议为每类工作标注计划容量、已承诺容量和预留容量,并说明数据由谁维护。
一个基础公式可以写为:可规划容量=名义工作时间-已知休假-固定非项目工作-已确认支持任务-必要缓冲。公式不需要很复杂,关键是每一项都能解释、能更新、能查到来源。对于历史数据不足的团队,应明确标记估算置信度,不要把初始猜测包装成精确承诺。
2. 把需求拆成工作包和能力条件
“需要一名高级工程师两个月”不是完整需求。PMO应要求项目说明工作内容、交付物、开始和结束窗口、最低能力条件、投入节奏、外部依赖以及不满足资源条件时的影响。这样才能判断需求究竟需要持续全时投入,还是只需要某些关键节点参与。
对关键专家,按整月占用往往会夸大或低估真实需求。可以把需求拆为方案评审、关键决策、实施支持和验收确认等阶段,分别估算投入。分段安排既能释放资源,也能暴露等待和依赖,但必须明确每次介入的准备材料、决策权限和交付责任。
3. 用多维判断排序,分数只做讨论入口
我通常把资源优先级判断拆为五类信息:组织战略关联、法规或合同硬时限、预期收益、风险与依赖、延后成本。每一项都应有简短证据,例如合同日期、风险评估、收益假设或依赖项目状态。不同组织可以改变权重,但必须由有权承担结果的人确认。
一个实用的讨论方式不是问“哪个项目分数最高”,而是问:“如果本周期只能保障两个项目,第三个项目延后会产生什么可量化影响?是否存在替代路径?延后决策由谁承担?”这类问题迫使管理层面对取舍,而不是把缺口留给执行团队用加班填补。
| 判断维度 | 需要的证据 | 适合触发的管理动作 |
|---|---|---|
| 战略关联 | 年度目标、业务负责人确认、预期结果 | 确认组合优先级,或要求补充价值假设 |
| 硬性时限 | 合同、监管要求、客户窗口或正式承诺 | 核实截止日期是否不可协商,并评估逾期后果 |
| 专业能力 | 任务拆解、岗位要求、历史交付或认证 | 检查关键能力缺口,考虑培养、外援或改方案 |
| 依赖关系 | 前置交付、系统接口、供应商或审批节点 | 先处理阻塞项,避免资源投入后等待 |
| 延后成本 | 收益损失、罚款、客户影响、后续窗口变化 | 比较延期、缩范围、外包或暂停的真实代价 |
4. 采用容量缓冲,但按风险而不是按习惯留白
缓冲不是“有资源就多留一点”,而是对不确定性进行管理。项目越依赖外部审批、跨团队接口和新技术,实际偏差范围通常越大;稳定重复的工作则可以使用历史完成情况提高预测质量。PMO可把缓冲与风险等级、历史偏差和关键依赖挂钩,而不是对所有团队采用同一个比例。
缓冲由谁拥有也要说清楚。若每个项目经理都把缓冲当成自己的额外容量,团队总计划仍会超载。可以由组合治理机制统一管理未分配容量,只有在明确触发条件后使用,并记录用途、批准人和对后续承诺的影响。
5. 区分持续投入、间歇支持和紧急响应
资源请求至少应区分三类。持续投入适合需要连续专注的交付工作;间歇支持适合评审、咨询和阶段性决策;紧急响应则需要明确服务窗口、响应级别和轮值安排。若把三类需求混在一起,同一位专家可能同时承担全职项目和随叫随到的支持,计划必然失真。
资源分配决策也应包含“替代方案”:是否能调整范围、降低服务等级、改用标准化方案、培养第二负责人、引入外部支持,或把工作推迟到更合适的窗口。资源不足时,组织拥有的不只是“加人”这一种选择。
6. 设定明确的升级条件
不是所有偏差都需要上升到组合委员会。PMO可以设置升级条件,例如关键路径上的能力缺口、多个高优先级项目争用同一专家、预计容量持续超出可规划上限、关键里程碑可能错过,或工作范围变化使原有估算失效。阈值要结合组织实际设定,并在试运行后调整。
升级不是为了追责,而是为了让有权限的人及时做取舍。每次升级至少应提供四项信息:偏差是什么、影响哪些承诺、可选方案及代价、需要谁在何时前决定。只有风险描述而没有方案比较,管理层很难做出有效决策。
五、落地全流程:从需求进入到周期复盘
1. 建立资源管理范围和治理边界
启动资源管理时,先选一个可控范围试点,例如一个产品群、交付部门或重点项目组合。明确哪些项目纳入、哪些共享岗位纳入、数据由谁更新、PMO有哪些建议权和审批权、冲突最终由谁裁决。试点范围过大,容易被数据治理拖住;范围过小,又看不到跨项目争抢问题。
治理边界必须写清楚:PMO负责流程、数据质量、组合视图和决策准备;职能负责人负责人员能力与日常管理;项目负责人负责需求和交付结果;组合决策人负责优先级和重大取舍。若角色重叠或缺位,流程会在冲突发生时失效。
2. 盘点岗位、能力和关键依赖
盘点不宜从罗列员工姓名开始,而应先从交付所需能力开始。列出组织的关键岗位、技能类别、能力等级定义、稀缺程度以及替代路径,再确认哪些人员能够承担相应工作。对于涉及个人敏感信息的内容,应遵循组织的数据权限和隐私规范,只收集资源规划确实需要的信息。
能力矩阵的目标不是给员工贴永久标签。人员能力会随着项目经验、培训和角色变化而变化,因此应设置更新周期和证据来源。对单点依赖,可以单独标注:某项关键工作是否只有一人能完成,若该人员不可用,组织有无替代者、文档或外部支持。
3. 建立项目资源需求模板
模板越短越容易被使用,但关键字段不能缺失。建议包括项目目标、交付范围、工作包、所需能力、投入时间窗、预计工时或人天、责任人、依赖项、硬性日期、延期影响和估算置信度。需求方不知道的字段可以标注待确认,不要强迫填写一个看似精确的数字。
估算可采用区间而非单点,例如“预计6至10人天”,并说明区间来自专家判断、历史案例还是初步拆解。区间能把不确定性显露出来,也便于PMO识别哪些需求需要进一步澄清。若项目在需求尚未稳定时就要求精确到小时,精度很可能只是表面上的。
4. 先做需求完整性检查,再分配资源
PMO收到申请后,第一步不是立刻找人,而是确认需求是否可执行。交付物是否明确、能力条件是否合理、负责人是否到位、依赖是否确认、时间窗口是否现实、项目是否经过授权,这些问题应先过一遍。未满足条件的需求可以退回补充,避免把资源占位变成默认承诺。
需求完整性检查并非增加审批层级。它的重点是让资源分配建立在可执行计划上。PMO可以针对高风险或跨部门项目进行深入审查,对低风险、重复性工作采用简化流程,避免所有申请都走同样复杂的评审路径。
5. 汇总容量并识别冲突
在统一周期内,按团队、能力和关键人员汇总已确认工作、待评估需求、固定支持和可用缓冲。除团队总量外,还要看技能维度和时间分布。项目总需求低于团队总容量,并不意味着没有冲突:若大量需求集中在同一周,或集中依赖一名专家,仍可能无法交付。
资源视图最好同时呈现“总量”和“结构”。总量回答团队是否超配,结构回答缺口在哪里。PMO可以用热力视图发现高压时期,但必须把图中红色区域追溯到具体需求、能力、责任人和时间段,否则可视化只能增加紧张感,不能帮助决策。
6. 组织组合层面的优先级决策
当资源冲突无法通过时间错峰或调整工作包解决时,PMO应组织有权限的人进行组合决策。会议材料不应只列项目名称和所需人数,而应展示价值与约束:继续投入能得到什么、延后会损失什么、缩减范围是否可行、资源替代的质量和成本如何。
决策结果至少要包含选择、理由、责任人、受影响项目、调整后的日期或范围,以及复核时间。没有记录的口头决定很容易在几周后变成不同版本的承诺。PMO需要把“没选什么”也记录下来,尤其是被推迟、取消或降级的工作。
7. 发布基线,并让承诺保持可追溯
资源分配确认后,应形成时间周期、范围和容量的基线。基线不是不可改变的承诺,而是变更比较的参照。每次新增工作或重大范围调整,都要说明它占用哪些容量、影响哪些事项、由谁批准,不能只在个人日历里临时加一条任务。
团队成员需要知道自己的主要承诺和紧急任务处理规则。若不同管理者都可以直接插入工作,却不经过统一机制,PMO的计划很快会与真实工作脱节。职能负责人应支持流程执行,项目负责人也要承担需求变更的影响,而不是默认由团队吸收。
8. 周期内监控偏差,不做无效日报
监控应围绕决策信号,而不是围绕收集尽可能多的工时。建议看已承诺容量变化、关键能力负荷、里程碑偏差、未计划工作、等待时间、返工和需求变更。对于周期较长的组织,可以月度更新组合视图、周度处理例外;高变化团队则可采用更短的检查节奏。
工时记录只有在能支持成本核算、合同结算、能力规划或改进判断时才值得投入。若团队填写大量细碎工时,却没有人据此调整计划,记录成本可能超过管理价值。PMO应定期检查数据是否真正改变了决策。
9. 周期结束后复盘预测偏差和分配结果
复盘不应只问项目是否按期完成,还要问估算偏差来自哪里:需求范围变化、能力估错、依赖等待、临时支持、质量返工,还是人员切换过多。不同原因对应不同措施。如果把所有偏差都归结为“资源不够”,组织就会重复增加投入,却不修复造成浪费的机制。
每个周期至少形成三类改进:容量基线更新、能力风险更新、流程或决策规则调整。复盘要具体到下一周期的动作、负责人和检查时间。例如,若架构评审总是排队,应提前设置评审窗口或培养备份;若需求频繁插入,应建立明确的紧急级别和服务渠道。
六、案例与数据观察:从“每个项目都缺人”找到真正的瓶颈
1. 情景案例:六个项目争用同一类专家

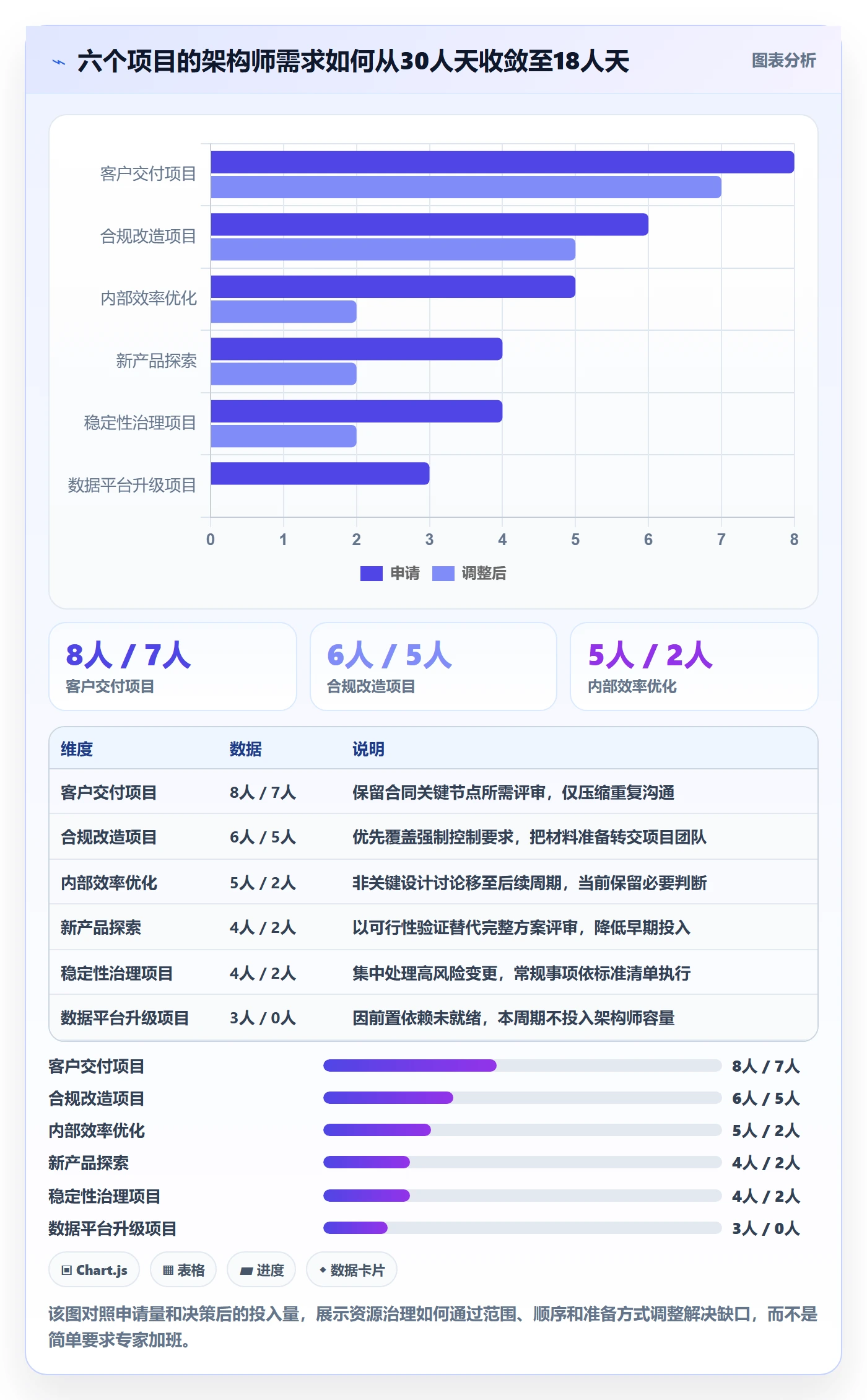

以下为情景模拟,不对应某个真实客户或企业。假设一家中大型企业同时推进六个项目,项目负责人都申请架构师支持,月度合计需求为30人天。架构师团队只有3人,扣除既有工作、休假和固定支持后,可用于项目评审的容量为18人天。
如果只看每个项目的独立计划,六个项目都能证明自己的需求合理;但组合层面的缺口是12人天。此时如果PMO平均压缩每个项目的投入,可能导致所有项目都无法完成关键评审。正确动作是拆解需求:区分必须由架构师决策的事项、可由团队成员准备的材料、可异步评审的内容,以及可以推迟的非关键方案。
| 项目类型 | 申请需求 | 调整后需求 | 主要调整理由 |
|---|---|---|---|
| 合同日期固定的客户交付 | 8人天 | 7人天 | 保留关键方案评审,减少重复会议 |
| 合规要求明确的系统改造 | 6人天 | 5人天 | 优先处理强制控制点,文档准备由项目团队承担 |
| 内部效率优化 | 5人天 | 2人天 | 将非关键设计讨论移至下一周期 |
| 新产品探索 | 4人天 | 2人天 | 先做技术可行性验证,不承诺完整架构方案 |
| 系统稳定性治理 | 4人天 | 2人天 | 集中评审高风险变更,常规事项使用标准清单 |
| 数据平台升级 | 3人天 | 0人天 | 与既有改造存在依赖,延后启动并重新评估窗口 |
调整后的需求合计18人天,与可用容量相符。这个结果并不意味着每个团队都满意,而是把“谁需要多少资源”转换成“哪些工作现在值得占用稀缺能力”。其中最重要的动作不是削减工时,而是区分必须由稀缺专家完成的工作与可以通过准备、标准化或延期处理的工作。

2. 资源缺口背后可能是流程瓶颈,而不是人数不足
在上述情景中,假如架构师的时间大量用于解释背景、反复参加相同类型会议或等待项目材料补齐,那么增加一名架构师未必能解决问题。PMO应检查每个专家工作单元的实际用途:决策、评审、执行、协调和重复沟通分别占多少。若输入质量不稳定,专家产能会被低价值活动稀释。

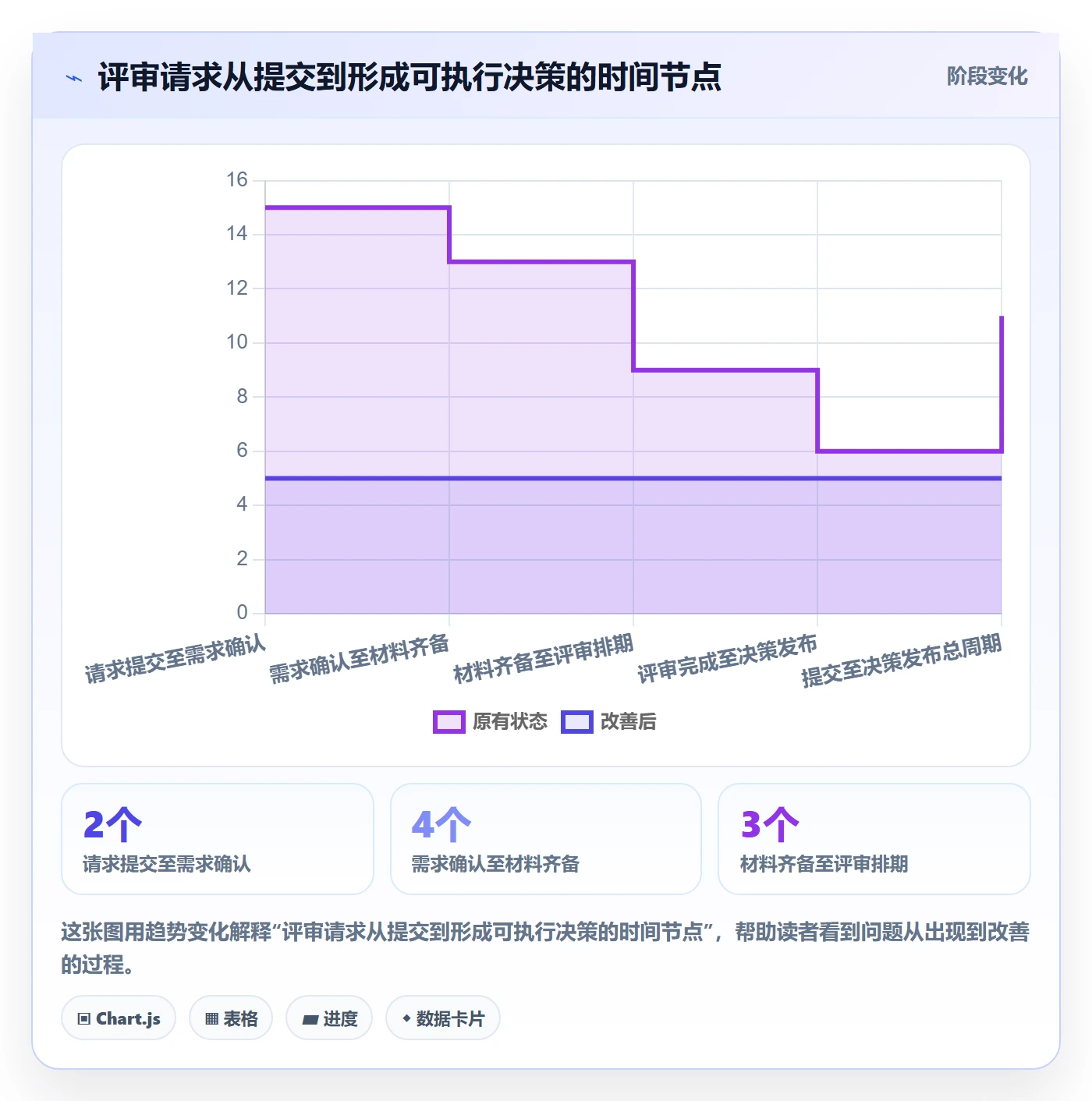

可以从近期评审记录中抽样,统计申请到排期、材料齐备到评审完成、评审完成到决策落地的时间。样本应说明口径和周期,不应把少量案例包装成行业基线。数据的用途是定位等待发生在哪个环节,而不是为了证明某个岗位“效率低”。

3. 记录少量关键指标,比堆满仪表盘更有效
我建议先使用一组小而稳定的指标,而不是一次性建设几十个指标。指标需要能够触发行动:若关键能力负荷持续超出已确认容量,就检查组合优先级;若未计划工作占比上升,就识别需求入口;若估算误差扩大,就复核拆解方法与范围变更。
示例中的阈值应由组织通过试点校准。下面的“建议观察值”只是情景模拟,不能直接视作行业标准。团队可以先观察两到三个周期,了解正常波动区间,再确定需要升级的阈值。
| 指标 | 情景模拟观察值 | 建议的解读方式 |
|---|---|---|
| 已承诺容量占可规划容量比例 | 92% | 看剩余空间是否足以覆盖团队已知的支持和变更风险,不直接作为绩效目标 |
| 未计划工作占实际投入比例 | 18% | 追溯工作来源、紧急程度及是否存在绕过需求入口的现象 |
| 关键岗位单点依赖数量 | 4项 | 逐项确认备份人、知识转移、标准化或外部替代方案 |
| 资源冲突决策平均等待时间 | 6个工作日 | 检查决策人可用性、升级路径和材料是否足以支持取舍 |
| 周期估算偏差中位数 | 22% | 按岗位和工作类型拆分,避免用整体平均掩盖个别能力缺口 |
指标之间有因果关系,也有边界。例如,已承诺容量高并不必然代表危险;若工作内容稳定、缺陷率低、支持需求可预测,团队可能运行良好。反之,容量不高但关键岗位长期排队,也可能说明组织存在能力结构问题。因此指标必须结合业务背景、趋势和具体事件解释。
4. 观察数据时分清事实、估算和假设
资源管理报表常把计划值、实际记录和管理判断放在同一列,造成误读。建议为数据标注来源与属性:系统记录、负责人估算、历史推算或待验证假设。对于低置信度估算,不要只展示一个点值;使用区间或风险标记,反而更接近实际决策需要。
如果工具能够记录项目、任务、人员分配和变更,应尽量让信息在工作发生时产生,而不是月底由PMO追着各团队补填。以PingCode这类项目管理平台为例,组织可以考察其项目数据、协作流程、权限控制和报表能力是否匹配资源治理需要;具体字段和流程仍需依据企业的管理口径设计,不能把平台默认配置直接当成最佳实践。
七、不同情况下的行动建议:按组织阶段选择最小有效机制
1. 小团队或项目数量较少
小团队不必一开始建设复杂的资源委员会。先维护一张共享容量表,列出团队可用时间、关键工作、负责人、固定支持和未决冲突。每周用短会检查接下来两到四周的瓶颈,确认新增需求是否挤占已承诺工作。
此阶段优先解决透明度和变更留痕,不要花大量时间做精细技能评分。若所有资源都由同一位负责人掌握,重点是建立共同可见的承诺清单,并约定谁能插入紧急工作、被插入后由谁调整原计划。
2. 多项目共享少数关键专家
把关键专家列为独立资源池,按能力类别和时间窗口汇总,而不是只看所属部门。提前设置评审窗口、办公时间或阶段性支持机制,让项目负责人可以围绕已知节奏准备材料,减少临时预约和重复协调。
同时应尽快降低单点依赖。备份能力建设不是把专家的工作平均摊给别人,而是先识别可标准化、可培训、可委托的部分,再保留必须由专家承担的判断。对于短期无法培养的能力,组织需要评估外部支持、合作伙伴或范围调整方案。
3. 需求变化频繁、紧急任务较多
建立一个正式的需求入口和紧急等级。真正的紧急事项应说明触发原因、影响对象、响应时限和授权人。若所有请求都被标成紧急,说明紧急机制失效,PMO需要分析需求来源和预防措施,而不是再增加一个更醒目的优先级标签。
在高变化环境下,不应承诺过远的细粒度排期。可以把近期开工范围计划得更细,把远期资源承诺保留为区间和能力需求,并固定滚动校准节奏。这样既能给执行团队可操作的近期计划,也不会把不确定性伪装成确定日期。
4. 有强监管、合同或客户时间窗
先区分硬性日期与内部目标日期。硬性日期需要证据和责任人确认;内部目标日期则应允许在资源不足时重新评估。对不可协商的工作,提前规划关键能力、审核节点和替代人员,并把外部依赖纳入计划,而不是只排内部团队工时。
这类工作还需要明确质量底线。资源紧张时,可以讨论范围、顺序、自动化程度和外部支持,但不能默认通过减少必要的安全、合规或质量控制来“保日期”。任何例外都应由具备权限的人正式批准,并保留风险评估和补救计划。
5. 100人以上、跨部门协作复杂的组织
组织规模扩大后,应建立组合级资源视图和明确治理节奏。建议把年度能力规划、季度项目组合决策、月度容量校准和周度例外处理分开,避免每件小事都进入高层会议,也避免关键缺口长期没人负责。
工具层面优先考虑数据定义、权限、集成和使用成本。平台需要让项目需求、计划投入、实际变更和决策记录彼此关联,但不一定要把所有人事信息都放入同一个系统。对中大型企业,评估PingCode或其他项目管理平台时,应先用真实场景验证:能否汇总跨项目能力需求、能否处理权限边界、能否导出审计记录、能否减少重复维护。
6. 能力不足是长期问题而非短期峰值
短期资源冲突可以通过排期和范围调整处理;长期能力缺口则需要组合多种措施:招聘、内部培养、岗位轮换、流程标准化、自动化、外部服务或减少低价值工作。PMO应把能力缺口与未来项目组合对应起来,避免只依据当前最吵的项目招人。
培养能力需要时间,不能把“已经安排培训”当成“下个周期就能独立承担”。应定义学习任务、导师支持、实际练习和能力验证,并在验证通过前保留必要的专家复核。否则,组织只是把风险从资源计划转移到了交付质量上。
八、不同情况下的取舍:资源管理真正难的是决定放弃什么
1. 高优先级工作超过容量时,必须明确延期对象
当所有项目都被标成高优先级,优先级就不存在了。管理层需要明确排序,指出哪些项目继续、哪些缩范围、哪些延后、哪些暂停。PMO负责呈现影响和备选方案,但不应替组织隐性做决定,也不应让执行人员通过夜间加班承担所有未决取舍。
若决策者不愿取消任何工作,可以要求逐项说明:追加资源从哪里来、其他工作如何处理、交付质量和人员风险由谁承担。把代价展示出来,能让“全部都要”从一句口号变成一项需要授权的经营选择。
2. 内部培养与外部采购之间
内部培养适合长期持续、与组织核心能力相关的需求,但需要时间和导师投入;外部采购适合短期峰值、专业边界清楚或需求不确定的工作,但需要供应商管理、知识转移和质量控制。不能只比较单价,还要计算等待成本、交接成本、保密要求和未来复用价值。
若需求会反复出现,完全依赖外部服务可能形成长期锁定;若需求只是一次性高峰,急于招聘又可能造成长期闲置。PMO可以把需求持续时间、未来项目组合、关键知识是否需要内部保留和交付风险放在同一张决策表里。
3. 集中安排专家与分散支持之间
集中安排能保护连续工作时间,适合复杂设计、根因分析和关键实现;分散支持能让更多项目得到及时反馈,适合短时咨询和标准化评审。两者没有绝对优劣,关键在于任务性质和上下文切换成本。
若专家每天被分配给多个项目,团队可能得到很多“回应”,却得不到连续产出。可以通过固定评审日、集中办公时间、轮值窗口和异步材料评审减少切换。涉及紧急故障时,则应单独定义响应机制,不能把日常支持默认塞进专家的项目容量。
4. 缓冲空间与短期利用率之间
保留缓冲会让利用率数字下降,却可能提高计划稳定性和应急响应能力。完全没有缓冲的团队,在需求波动时只能靠加班、推迟质量活动或打乱其他项目来吸收冲击。另一方面,缓冲也不能无限扩大,否则资源长期没有明确用途。
比较合理的方式是将缓冲与不确定性绑定,定期检查使用情况。如果缓冲多次未使用,可能是估计过于保守,也可能是新需求被挡在计划之外;如果缓冲总在周期早期耗尽,就要重新检查容量基线、紧急工作和计划变更机制。
5. 追求细粒度准确与减少维护负担之间
按小时排每个人的未来数月,视觉上非常精细,却容易被小幅变化迅速破坏。按团队和能力看趋势,维护成本较低,但可能不足以解决近期关键岗位冲突。实践中可以采用分层粒度:近期和关键项目细化到个人与周,较远周期用团队能力和需求区间表达。
数据颗粒度应由决策频率决定。若管理层每月只做一次组合决策,要求员工每天维护大量资源字段通常没有必要;若项目依赖密集、人员共享频繁,则必须提高关键能力和时间窗口的可见度。不要为了仪表盘看起来完整,收集与决策无关的数据。
6. 统一标准与团队差异之间
全组织统一口径有利于比较和组合管理,但不同团队的工作节奏、合同义务和支持职责确实不同。PMO应统一核心定义,例如容量、已承诺、变更、优先级和风险;允许团队在不改变核心口径的前提下,增加适合自身的补充字段。
标准太松,跨部门数据无法比较;标准太硬,团队会通过线下表格绕开流程。治理的目标不是让每个团队长得一样,而是确保重要决策可以在共同语言下讨论,特殊情况有明确例外路径和责任人。
九、工具与数据治理:让平台支持决策,而不是制造填表工作
1. 先定义数据对象,再配置系统流程
在配置工具之前,先定义项目、需求、工作包、资源、能力、容量、依赖和变更之间的关系。比如“投入比例”是针对个人、团队还是项目?“实际投入”是否包括会议和支持?“能力等级”由谁确认?没有答案时,系统字段越多,数据争议越大。
建议用一个实际项目走通端到端流程:从提出需求、估算容量、识别冲突、做出决策、形成基线,到发生变更和复盘。记录每一步需要的数据、角色和审批条件,再决定哪些流程适合系统化。先验证流程,再扩大范围,比一次性上线全套复杂配置更稳妥。
2. 建立数据责任和更新频率
资源信息通常需要多人共同维护,但不能等于没人负责。项目负责人更新需求和范围,职能负责人确认人员与能力,成员或团队负责人提供实际情况,PMO负责口径、完整性和组合汇总。每个字段都要有责任人、更新触发条件和缺失处理方式。
更新频率应与数据变化速度匹配。人员分配变化快的短周期项目需要更频繁的检查;年度能力规划则不必每天更新。可以使用事件触发更新,例如范围变化、关键人员变动、里程碑调整、紧急需求插入或外部依赖失效,而不是要求所有人机械地定时重复确认。
3. 工具评估重点看真实管理场景
选型时,建议准备三到五个真实场景做验证:跨项目查询关键能力负荷、记录资源冲突决策、跟踪容量变更、按角色控制敏感信息、与现有研发或财务系统交换数据。用真实字段和真实审批角色试用,才能判断系统是否支持治理,而不仅是界面是否好看。
评估PingCode等项目管理平台时,可结合组织规模、项目类型、部署要求、权限治理和集成复杂度进行试用。中大型企业尤其要验证数据归属、审计能力、迁移成本、管理员工作量和员工使用路径。任何工具的实际价值,都应通过减少重复维护、缩短决策等待或改善计划可信度来证明。
4. 保护个人信息,避免把资源视图变成员工监控表
资源规划需要知道能力、可用时间和工作承诺,但不代表需要收集所有个人行为数据。应明确数据用途和访问范围,避免把工时记录直接用于未经说明的个人绩效排名,也不要公开不必要的敏感信息。资源数据的目标是帮助组织合理安排工作,而非把每分钟都变成可审查对象。
当员工担心记录会被用于惩罚性比较时,数据质量往往会下降。组织应解释哪些信息用于成本核算、哪些用于能力规划、哪些只用于团队层面的预测,并为错误数据和异常情况提供修正机制。信任不是附加条件,而是数据可用性的基础。
十、PMO可直接执行的90天启动方案
1. 前两周:选定试点与统一定义
先选择一个有真实资源冲突、管理者愿意参与、范围可以控制的项目组合。访谈项目负责人和职能负责人,确认常见冲突类型、现有数据来源和决策瓶颈。随后确定容量单位、周期长度、需求字段、变更规则和升级条件,形成一页版管理口径。
这阶段不要追求完善所有岗位的能力词典,也不要急着采购新系统。先确认组织是否愿意共同使用同一套定义,并找到明确的资源决策负责人。试点项目若无法获得决策支持,再完整的表格也只能记录无法解决的问题。
2. 第三至四周:建立容量基线和需求清单
盘点试点团队的名义工作时间、已知休假、固定支持、已有项目承诺和关键能力。对数据缺口标注置信度,区分系统记录、估算和待确认信息。同步收集当前项目资源需求,优先补齐工作包、时间窗、能力条件和延期影响。
如果无法取得过去的实际投入数据,可以先用两到四周建立初始基线,并明确这只是观察期。不要为了看起来完整而编造历史利用率。管理上更有价值的是知道“我们还不确定什么”,并安排验证数据的方法。
3. 第二个月:运行一次组合决策周期
按统一节奏汇总容量和需求,找出总量冲突、关键岗位冲突、时间窗口冲突和依赖风险。对每个重大冲突准备至少两个可行方案,并估算成本、影响和风险。组织一次有决策权的组合评审,输出延期、缩范围、调整人员或外部支持等明确结论。
决策后发布基线,记录谁批准、谁执行、哪些项目受到影响,并安排例外检查。此阶段的重点不是追求一次分配到位,而是验证规则能否让真实冲突更早暴露,让管理者愿意对取舍负责。
4. 第三个月:复盘机制效果并决定扩展方式
对比试点前后的决策等待、计划变更、关键岗位排队、未计划工作和估算偏差。比较时要使用相同口径,说明样本范围和周期,避免把项目阶段差异误认为流程改善。结合访谈检查维护成本:团队是否觉得信息有用,PMO是否减少重复催报,决策人是否能更快看懂冲突。
扩展与否应看机制是否带来可验证的收益。如果流程有效但维护负担偏高,就简化字段和更新动作;如果数据齐全但冲突仍无人拍板,就调整治理权限;如果关键缺口来自能力不足,就启动培养或外部支持方案。不要把“完成系统上线”当成资源管理成熟的证明。
5. 90天方案的阶段检查点
| 阶段 | 主要产出 | 检查问题 |
|---|---|---|
| 第1至2周 | 试点范围、统一口径、角色和升级路径 | 是否有明确决策人,核心定义是否被项目与职能共同接受? |
| 第3至4周 | 容量基线、能力清单、需求登记 | 数据来源是否可追溯,估算不确定性是否被标注? |
| 第5至8周 | 组合评审、冲突决策、资源基线 | 重大冲突是否形成明确取舍和责任人? |
| 第9至12周 | 偏差复盘、流程调整、扩展建议 | 是否减少等待或重复工作,数据维护成本是否合理? |
十一、结尾:资源管理成熟的标志,是组织敢于说清楚“不做什么”
1. 用三项动作开始,而不是等一套完美系统
如果PMO今天就要启动资源管理,我建议先做三件事:统一可规划容量的口径;识别本季度最稀缺的三类能力及其单点依赖;把当前最重要的资源冲突列出来,要求每项冲突都有决策人、备选方案和截止时间。
这三件事看起来不复杂,却能快速揭示组织是缺人、缺能力、缺清晰优先级,还是缺少做决定的机制。先把问题说准确,再决定是否需要扩编、外包、培训、调整范围或换工具。资源管理的质量,往往取决于问题诊断是否诚实。
2. 把“忙”转化为可验证的组织产出
PMO不应以满负荷为荣,也不应把闲置视为管理失败。更值得追求的是:重要工作有资源条件,关键能力有替代路径,变更有影响评估,管理层知道自己选择了什么、放弃了什么,团队能在合理强度下交付可验收结果。
我对资源管理的最终判断是:它不是把每个人切成更小的时间格,而是让有限容量与组织承诺之间的关系变得透明。真正成熟的PMO,不是让所有项目都显得能按期完成,而是让组织更早看见做不到的部分,并在成本扩大之前做出清晰、负责且可复盘的取舍。
常见问题解答(FAQ)
1. PMO如何识别项目资源冲突,避免关键岗位被多个项目重复占用?
我们团队的测试和数据岗位经常同时被几个项目排期,计划里每个项目看起来都有人,到了交付节点却发现大家都在等同一个人。我想知道,PMO应该怎样提前发现这种冲突,而不是等项目延期后再协调?
先把资源计划从“项目需要几个人”细化到“谁在什么时间投入多少”。建议按周收集未来8至12周的需求,至少记录人员或技能角色、投入比例、起止时间、优先级和需求确认人;再与实际可用工时对照。
比如一名测试工程师每周可用于项目的时间是32小时,三个项目分别申报20、16、12小时,需求合计48小时,超出的16小时就是需要处理的风险,而不是等到测试阶段才暴露。判断是否冲突,不能只看总工时,还要看关键路径上的时间重叠和技能是否可替代。
PMO可以每周检查未来四周的高风险岗位,对超负荷人员、单点技能和未确认的投入逐项标记。出现冲突时,先让项目负责人说明延期、缩范围或调整顺序的影响,再由有决策权的业务负责人确定取舍;不要让资源协调变成PMO私下替各项目“抢人”。
2. 项目资源不足时,PMO应该如何决定项目优先级?
我遇到过所有项目负责人都说自己的项目最紧急,管理层也不愿意明确暂停任何一个项目,结果团队只能加班,交付质量还下降。我想知道有没有比“谁声音大就先做谁”更可执行的排序方法?
把优先级拆成可比较的决策依据,而不是只收集项目负责人给出的“高、中、低”。可以使用一张简表,比较战略关联、客户或合规承诺、错过窗口的损失、预期收益、剩余工作量和关键资源占用;每项采用统一的1至5分,并注明证据来源。
例如,法定期限项目有明确外部截止日期,通常应高于仅有内部期望日期的项目,但如果其关键工作尚未具备启动条件,也不应因此无限占用资源。评分用于暴露分歧,不是自动替代决策。
PMO应把排序结果和资源缺口一起呈报,例如“本月只能保障两个重点项目按期,若全部启动,预计三个项目均有延期风险”,并提供继续、降范围、延期或暂停的选项及影响。最终由项目组合或业务决策人确认取舍,PMO记录决定、依据和复审日期;如果战略或客户情况变化,再按同一套规则重新排序。
3. PMO如何制定资源负荷率,避免计划看似充足、实际却过载?
我看过团队计划表上每个人的投入加起来刚好是100%,但会议、支持工作和突发问题都没有算进去,最后计划总是失真。我想知道,资源负荷率设在多少更合理,怎样把非项目工作纳入计划?
不要把名义工时全部分配给项目。先用实际数据估算可计划工时:从每周标准工时中扣除固定会议、值班、行政事务和已知休假,再为临时支持与不确定性保留缓冲。比如一周40小时,固定事务占6小时,值班和支持平均占5小时,可计划时间就约为29小时;
若团队工作变化较大,可再留出约10%至20%的缓冲,而不是把40小时全部承诺给项目。负荷率没有适用于所有团队的单一标准。判断计划是否健康,应观察连续数周的实际投入、加班、任务切换和延期情况,而非只看表格上的百分比。若某关键岗位长期接近满负荷,且一项临时需求就会挤掉计划任务,说明缓冲或资源结构不足。
PMO可以每月对比计划与实际,按岗位类型调整可计划工时,并把支持工作作为正式容量记录;不要把反复加班当成资源充足的证据。
4. PMO怎样从资源管理数据中发现项目风险,而不只是维护一张排期表?
我所在团队已经有人员排期表,但它通常只在立项时填一次,后续很少更新,也没能提前解释为什么项目会延期。我想知道,PMO需要持续跟踪哪些指标,才能让资源数据真正支持决策?
优先跟踪能触发行动的少数指标,而不是追求字段齐全。建议每周关注岗位需求与可用容量的差值、关键岗位未来四周的负荷、资源计划变更次数、关键任务等待资源的时间,以及计划投入与实际投入的偏差。
比如某项目连续两周出现关键测试任务等待超过5个工作日,同时测试岗位负荷高于可用容量,就应升级为交付风险,而不只是把排期表标成红色。每项指标都要配负责人和处理阈值,否则数据不会改变结果。PMO可在周度组合会议中只讨论偏差较大的项目:偏差来自需求估算错误、优先级变化、技能不匹配,还是资源被其他工作占用?
随后记录纠正动作、责任人和复查日期。数据口径也要统一,例如“投入”究竟按工时还是比例统计,支持工作是否计入;口径不一致时,跨项目比较出来的负荷率会制造精确的假象。
核心关键词
文章包含AI辅助创作:团队管理指南:PMO如何做好资源管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604594
读者评论
我们团队以前按人数乘工作日排计划,后来把值班、评审和内部支持单独记下来,才发现可用容量差不少。难点是前期记录会增加负担,最好先从共享专家和关键岗位试行。
利用率不适合单独考核这一点很认同。实际项目里,临时插单和频繁切换造成的损耗很难准确记工时,光看排期表容易误判。想知道文中建议的滚动校准周期,是否要按团队工作特点分别设定?
能力矩阵确实能暴露单点依赖,但如果等级标准由主管主观填写,最后可能只是换了一种形式的印象判断。我们更愿意结合实际交付和评审记录定期更新,也给员工留出补充说明的机会。
