项目经理最常遇到的资源管理难题,不是“团队里有多少人”,而是“关键的人同时被三个项目争用,谁都说自己的任务最急”。我在复盘跨部门项目时反复看到:计划表写着每人每周五天,实际却被会议、支持请求、审批等待和临时插单切成碎片。资源管理的最佳实践因此不是把工时填满,而是让团队在能力、优先级和不确定性之间保留可执行的余量,并建立一套能及时做取舍的机制。

一、核心结论:资源管理不是排满日历,而是管理交付能力

1. 先把“资源”从人头数改写成可交付能力

项目计划里常见“需要两名开发、半名测试、一个设计师”这样的估算,但人头数并不能直接代表可用产能。两名开发如果都不熟悉系统核心模块,短期产出可能低于一名熟悉代码路径的工程师;一名测试如果同时承担线上值守,也不可能按整周投入项目。

我建议项目经理至少区分四个概念:名义人数、可用时间、有效产能和关键技能。名义人数回答“团队里有谁”;可用时间回答“扣除休假、支持和固定会议后还剩多少”;有效产能回答“在当前协作环境下能完成多少”;关键技能则回答“哪些工作只能由有限的人完成”。资源决策应从后三者出发。

一个可执行的计划,不是把每个人的日历填到百分之百,而是明确哪些能力被承诺、哪些时间用于不确定事项,以及超出边界时由谁决定延期、减范围或增援。如果这些问题没有答案,资源表再精细也只是把冲突画得更整齐。

2. 用“需求,能力,约束,决策”四步管理资源

我通常把资源管理拆成四个连续动作。先描述交付需要哪些工作和技能,再核对团队真实能力;随后识别时间、依赖、地点、权限等约束;最后把冲突转成有责任人的决策,而不是留在表格里等待自然消失。

  1. 定义需求:按工作包列出技能、投入区间、完成条件和最晚需要时间。
  2. 核对能力:区分可独立完成、需要结对指导、当前不能承担三种情况。
  3. 暴露约束:标出关键人员、审批等待、外部依赖、支持值守和不可移动的交付窗口。
  4. 作出取舍:明确优先级、资源承诺、风险缓冲和触发升级的条件。

资源管理的结果不是一张“看起来很满”的排期表,而是一组可检验的承诺:谁负责什么、何时需要、依赖谁、出现偏差后如何调整。项目经理要对系统整体负责,而不是只保证某个人的利用率漂亮。

技能最佳实践:项目经理资源管理最佳实践,常见问题

3. 同时管理利用率与流动性,不能只追求前者

高利用率常被误认为高效率。实际项目中,团队成员如果每天都被排满,一项紧急缺陷、一场重要评审或一个依赖延期就会把后续任务整体推迟。日历没有空白,并不代表风险消失;往往只是把风险推迟到更晚暴露。

这并不意味着每个人都应该长期留出大量空闲。关键是让缓冲与风险匹配:需求变化频繁、跨团队依赖多、技术探索比例高的工作,应保留更多机动能力;流程稳定、任务重复、依赖少的工作,则可以提高计划负载。缓冲不是浪费,而是为不确定性付出的显性成本。

若需要建立初始基准,可先用近六至八周的工作记录估算固定会议、支持任务、请假和中断的平均占比,再滚动校准。下面的数值是情景模拟,不是行业统计:它展示的是为什么满载计划更容易受到小幅波动冲击。

技能最佳实践:项目经理资源管理最佳实践,常见问题

二、背景和真实场景:资源冲突通常藏在计划表之外

1. 一个人同时属于多个项目,冲突就不再是单项目问题

在中大型组织里,工程师、架构师、测试负责人、数据专家往往服务多个项目。项目经理各自看自己的甘特图,可能都认为人员已经确认;但从团队整体看,同一位专家在同一周被承诺了两到三份关键工作。每个项目局部合理,组合起来却不可执行。

这类冲突不是靠项目经理之间“多沟通”就能彻底解决的,因为沟通只能发现冲突,不能决定谁让路。真正需要的是一个有权作出优先级决策的资源负责人或项目组合机制,以及一致的判断依据:战略价值、合规期限、客户影响、依赖关系和延迟成本。

在这种情形下,我会先要求各项目经理提供同一粒度的数据,而不是接受“需要这个人一段时间”这样的表达。至少要说清楚任务名称、投入区间、技能稀缺程度、最晚开始时间、不能按期的影响,以及可替代方案。信息口径不一致时,资源会议很容易变成谁表达得更急,谁先拿到人。

2. 工时被切碎,会让“看似有空”变成“实际上无法交付”

团队成员每天可能有例会、代码评审、线上支持、需求澄清和跨时区协作。排期表按周统计时,这些碎片工作容易被忽略。一个人名义上投入项目百分之五十,但如果每天只剩下两小时连续时间,复杂设计或调试任务就可能需要更多日历时间才能完成。

因此,项目经理需要同时观察投入量和连续工作窗口。对需要深度工作的任务,连续半天的可用时间往往比每天零散的一小时更有价值。若团队没有记录中断来源,可以先做两周轻量采样:成员只标注中断类别和耗时,不要求逐分钟记工时,以免采集成本反过来伤害产出。

3. 新人、专家和外部资源的产能不能用同一把尺

新成员需要熟悉业务、环境、代码库和团队约定;专家虽然能快速解决难题,却也容易成为所有问题的必经节点。外部顾问或供应商可能有明确合同工时,但权限、交付范围、响应时段和知识转移义务未必与内部员工相同。

我会把能力成熟度和任务风险放在一起看。低风险、边界清晰的工作适合交给正在成长的成员;高风险、不可逆或缺少文档的工作,则应安排有经验的人把关,同时设计结对、评审或交接,避免“专家亲自做完”成为唯一可行路径。

资源类型 常见限制 适合的管理动作 容易忽略的成本
共享专家 多项目争用、上下文切换频繁 设定服务窗口、限制作业队列、明确升级优先级 等待时间和知识集中风险
新加入成员 熟悉业务和工具需要时间 安排导师、切分任务、设置阶段性检查 指导者的投入及初期返工
外部资源 合同边界、权限、时区和响应承诺 明确交付物、验收标准、交接责任 沟通、采购、审计和退出成本
内部支持轮值 突发工单打断计划工作 轮值排班、工单分级、设置容量上限 隐性中断和未计划工作积累

4. 资源管理工具能看见冲突,但不能替管理者做取舍

工具的作用是让需求、分配、变更和实际消耗有共同记录,而不是自动判断哪个项目更重要。对中大型企业或一百人以上的组织,资源信息往往分散在项目计划、团队日历、工单系统和会议记录中。采用 PingCode 等项目管理平台作为项目协作载体时,可以先验证它是否能帮助团队统一任务、负责人、依赖和状态口径;具体功能是否适用,应以实际配置和试点结果为准。

我不会因为系统里出现一张资源视图,就认为资源治理已经完成。若各团队不更新状态、任务粒度不一致、项目优先级没有决策权,工具只会更快地汇总不可靠的信息。先定义共同规则,再决定哪些字段值得数字化,是更稳妥的顺序。

技能最佳实践:项目经理资源管理最佳实践,常见问题

三、常见误区:表面上在分配资源,实际上在放大风险

1. 误区一:按人数平均分配,忽略技能瓶颈

把人平均分给项目,看上去公平,实际可能让每个项目都缺少关键技能。比如三个项目都需要安全评审,但团队只有一位熟悉该领域的专家。将专家平均分成三份,并不会自动产生三份可用能力,只会形成三个等待队列。

我会先识别关键路径上的技能瓶颈,再问能否通过培训、结对、范围调整或交付顺序降低对单人的依赖。若短期无法培养替代者,就应将专家的时间作为受控资源,设置明确的服务等级和排队规则,而不是承诺多个项目随叫随到。

2. 误区二:把百分之百利用率当成团队效率

利用率是投入占可用时间的比例,不等于有效产出。利用率提高可能来自更少空档,也可能来自更多会议、更频繁的任务切换和更长的等待。若项目经理只追求每个人的排期都没有空白,团队就很难处理需求变化和质量问题。

较好的做法是同时看交付周期、未完成工作量、返工、阻塞时长和计划外工作。若利用率上升而交付周期也上升,团队可能只是更忙,并没有更快完成价值交付。不同团队的任务类型和记录口径不同,不应把一个团队的利用率目标直接复制给另一个团队。

3. 误区三:用精确工时估算掩盖不确定性

计划写“某工程师用三天完成”,看似精确,实际可能没有说明依赖是否就绪、需求是否稳定、测试环境是否可用。估算的小数点越多,不代表判断越准确。特别是在探索性工作中,应使用区间、置信度和假设,而不是制造一种确定无疑的感觉。

我更愿意看到“预计三至五天,前提是接口在周二前稳定;若接口延期,最迟完成时间顺延两天”。这类表达不够漂亮,却能让管理者知道风险在哪里、何时需要介入,也能避免把所有偏差归咎于执行者。

4. 误区四:新增资源就能追回延期

给已经落后的项目增加人手,有时会增加沟通、培训和集成成本。若任务可以独立拆分、接口清晰、原团队有带教能力,增援才可能带来净收益;若瓶颈在关键决策、外部审批或单点专家,增加人数未必缩短周期。

我会先问延期的原因属于容量不足、技能不足、依赖阻塞、范围膨胀还是返工。只有在原因与新增资源的作用机制匹配时,增援才是合理选择。否则更有效的动作可能是减少范围、拆分发布、解除依赖或升级决策。

5. 误区五:把未计划工作算成个人“效率低”

支持请求、线上故障、紧急合规任务如果没有被单独记录,计划工作不断延期时,团队容易被贴上执行力不足的标签。结果是成员不愿报告中断,项目计划越来越乐观,管理者看到的产能却越来越失真。

解决方法不是给每个人增加更复杂的工时表,而是按类别记录未计划工作,并观察它的来源、频次和影响。若某类支持工作反复出现,应考虑设轮值、改善产品质量、补充自助文档,或正式将其纳入团队容量计划。

技能最佳实践:项目经理资源管理最佳实践,常见问题

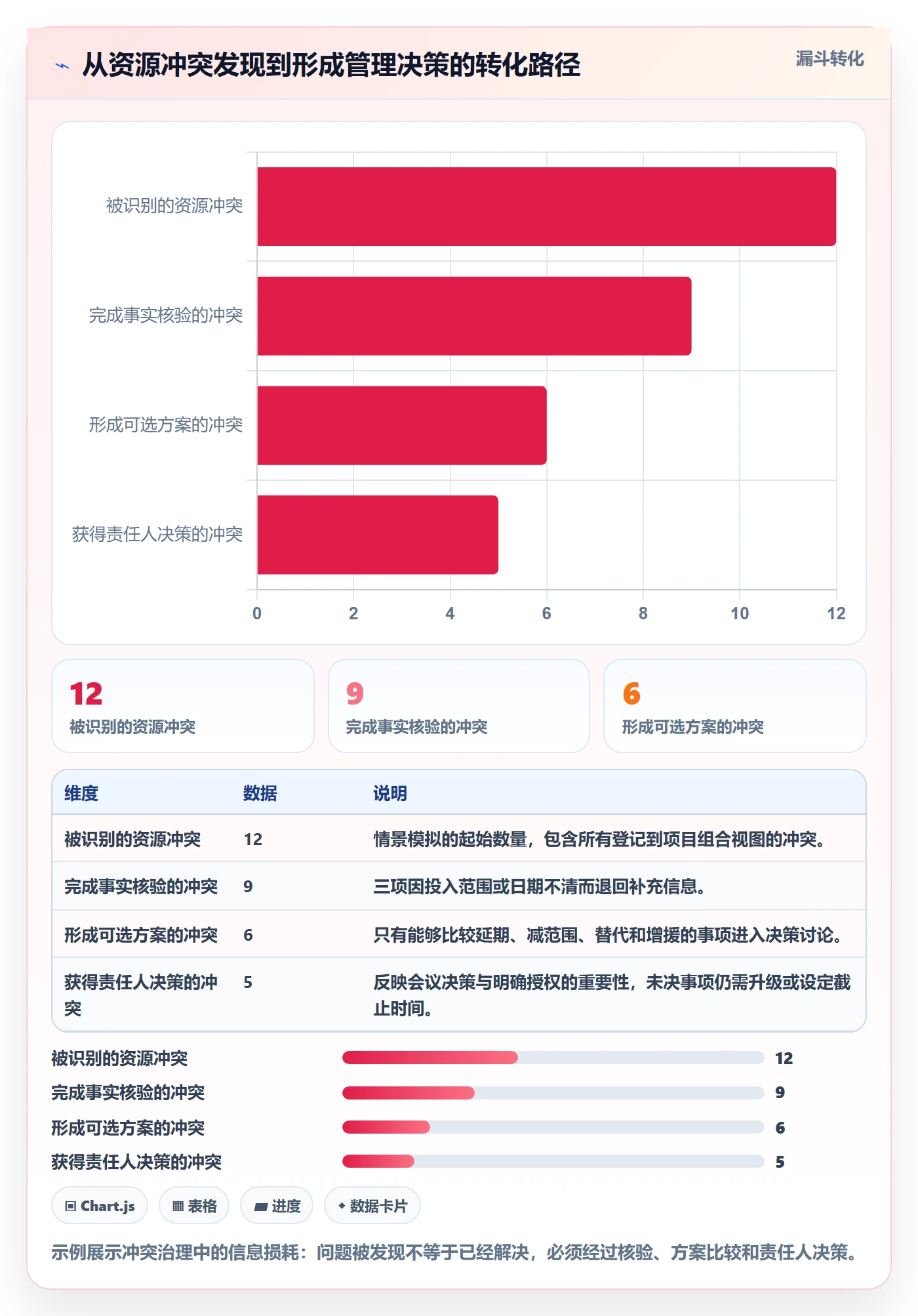

四、专业判断逻辑:把资源冲突变成可比较的选项

1. 先判断问题是“缺容量”还是“缺可用能力”

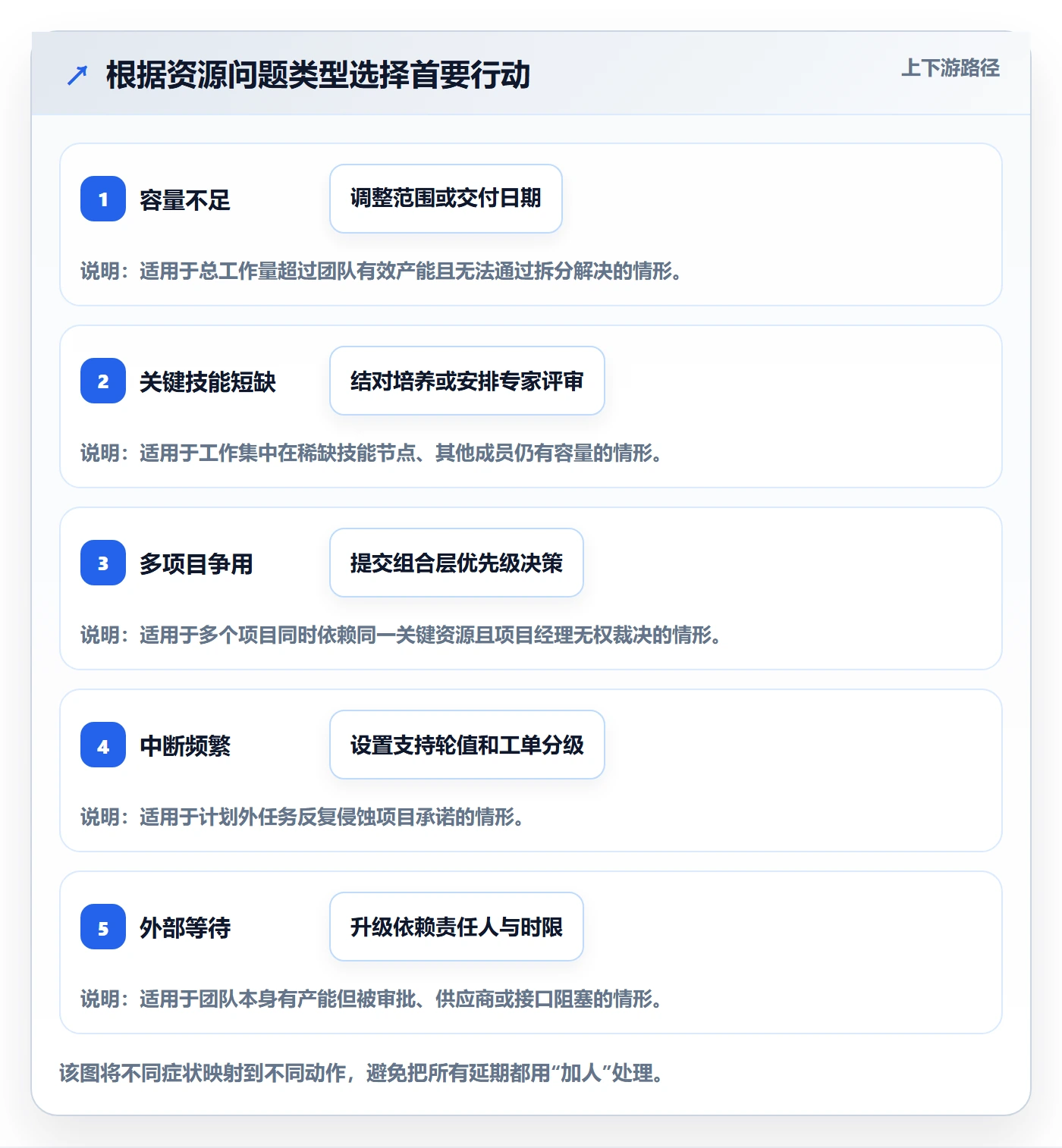

容量不足意味着团队总投入不够;可用能力不足则意味着某种技能、权限或经验短缺。两者表面上都表现为任务做不完,处置方式却不同。容量不足可能通过调整范围、延长周期或增援缓解;能力不足可能需要培训、结对、专家评审或重新设计方案。

我的判断顺序是:任务是否可以拆分,是否存在单一技能瓶颈,关键人员是否有连续工作窗口,未计划工作占了多少,依赖是否已经就绪。若工作堆积在一个特定节点,而其他成员仍有空档,问题通常不是“整体人不够”,而是能力结构或工作流设计不匹配。

2. 用约束优先级,而不是用职位高低排序

项目冲突不能仅凭“谁的领导更重视”来处理。为了减少临场争论,我建议建立一套公开的优先级维度,并在组织层面确认权重。常见维度包括战略贡献、合规或合同期限、客户影响、延迟成本、依赖扩散范围和替代资源难度。

评分不是为了制造机械决策,而是迫使决策者说明理由。若一个法规交付只有一位专家能处理,另一个项目虽有更高收入预测却可延期两周,组织需要明确哪种风险更重要。项目经理可以提出事实和选项,但不应在没有授权时替组合层级作出战略取舍。

判断维度 需要回答的问题 常见证据 决策影响
战略贡献 该交付是否支撑已确认的组织目标? 目标映射、业务负责人确认 避免资源被低价值但声音大的事项占用
期限刚性 延期是否触发合规、合同或窗口损失? 法规日期、合同条款、发布窗口 区分真实硬期限与内部期望日期
延迟成本 每延期一周会损失什么? 收入影响、客户范围、运营风险 比较“先做哪个”而不只比较总价值
替代难度 是否存在可培养、可采购或可拆分的替代方案? 技能矩阵、供应周期、交接成本 识别单点依赖和短期增援的可行性
依赖影响 延迟是否会阻塞多个团队或后续里程碑? 依赖图、等待时长、集成计划 优先解除系统性瓶颈,而非局部忙碌

3. 把承诺写成区间和条件,减少“确认了但没确认”的假象

资源会议上常听到“这个人可以支持”。这句话缺少投入比例、时间范围、交付范围和优先级冲突时的处理方式。项目经理应将口头支持转成可核对的承诺,例如“某专家在未来两周每周投入六小时,负责架构评审;若线上故障达到约定等级,评审顺延并由团队负责人重新排期”。

对探索性任务,我建议使用估算区间和明确假设;对重复性工作,可以使用团队历史数据建立基线。不要把不同类型的工作强行压成同一种精确度。数据精度应与决策需要匹配:需要判断是否要增援,区间通常够用;需要安排发布窗口,才需要更细的依赖和日期。

4. 建立升级阈值,让项目经理知道何时不能再自行协调

资源管理最怕冲突长期悬而不决。项目经理应与发起人或资源负责人约定升级条件,例如关键路径任务预计延期超过一周、同一专家连续两周超出承诺投入、计划外工作连续一个迭代超过容量的某个比例,或外部依赖超过约定等待时间。

阈值不是惩罚线,而是组织注意力的触发器。阈值过低会造成频繁升级,过高则让风险积累到难以挽回。可以先试运行一个季度,再根据实际的误报和漏报调整。重要的是,触发之后必须有明确的决策人和响应时限。

技能最佳实践:项目经理资源管理最佳实践,常见问题

五、案例与数据观察:一个共享专家如何从“救火队”变成可计划能力

1. 案例背景:三个项目都把同一位数据专家写进计划

以下是我用于说明判断方法的情景案例,数据为模拟,不代表某家企业的真实结果。某组织同时推进客户分析改版、内部报表升级和合规数据核查,三项工作都需要一位熟悉数据模型的专家。三个项目经理分别承诺了每周两到三天的投入,但专家还要处理线上数据问题和例行评审。

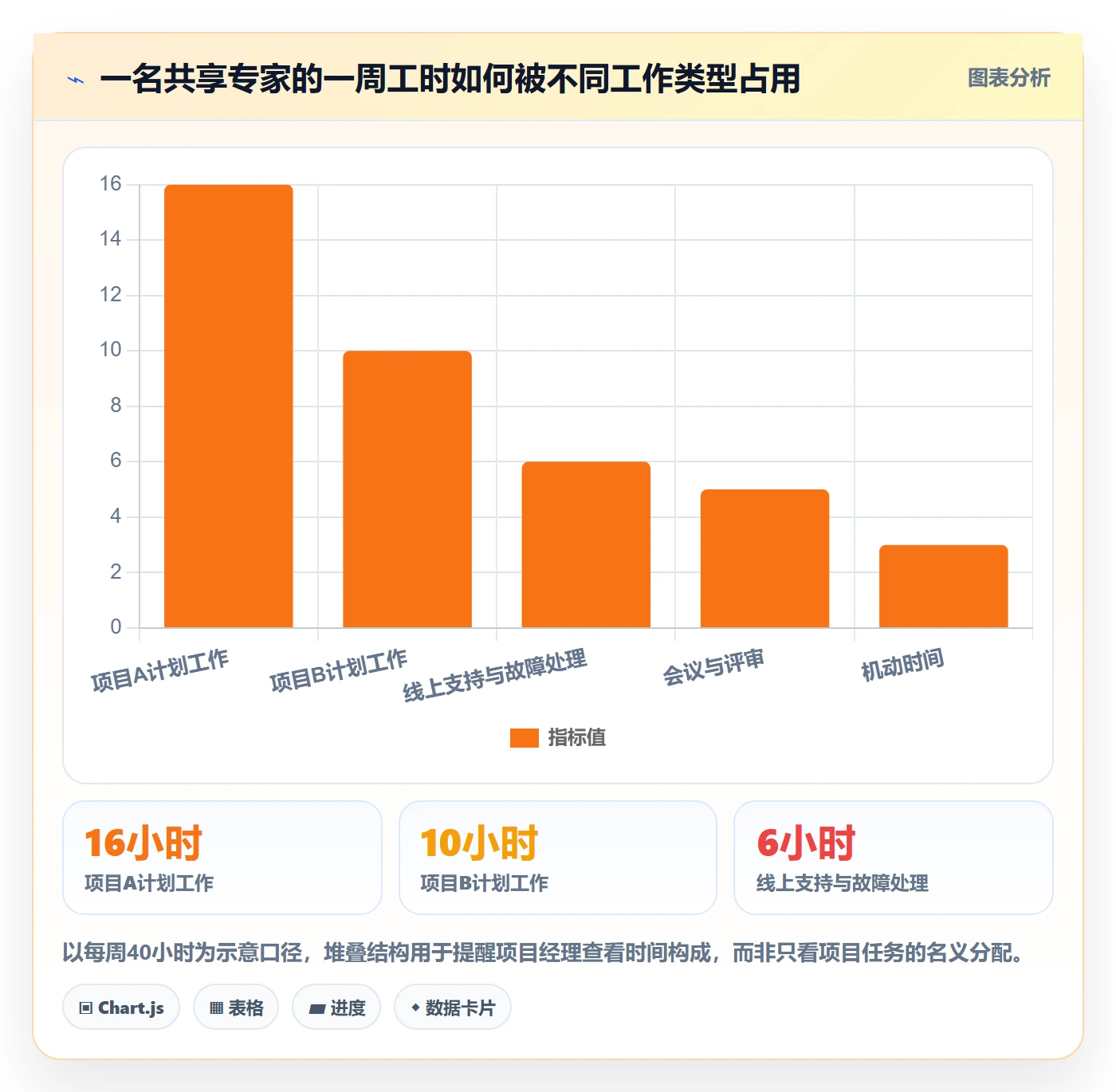

项目组合视图显示,这位专家一周名义工作时间为四十小时,项目经理合计申请三十六小时,尚未计算支持请求、会议和临时评审。表面上只有“超出四小时”,实际上计划把全部支持与协作时间都当成了零,风险远高于超出的数字。

2. 第一步:把需求从“要专家”拆成工作包

我先让三个项目分别说明专家必须亲自完成什么。分析改版中的一部分数据映射可以由工程师在专家评审后完成;报表升级需要两小时确认口径;合规核查则有固定审计窗口,且要求专家签字确认。拆分之后,发现只有合规核查的关键判断无法替代,其他工作可以采用评审加执行的方式。

这一步改变了冲突的本质:原先是三个项目各自争夺“专家的整块时间”,现在变成一个必须由专家执行的硬约束工作、两项可以由团队承担而由专家把关的任务,以及一组需要排队的支持请求。资源不一定增加,但资源需求被重新设计了。

3. 第二步:把专家时间变成服务窗口,并显式分配缓冲

情景方案中,专家每周保留二十小时处理计划内工作,安排两个固定评审窗口,另留六小时处理高优先级支持。剩余时间用于会议、协作和不可预见事项。其他成员在评审前准备材料,评审后负责执行和记录,专家不再默认承担所有后续实现工作。

这个安排的重点不是“把专家压到二十小时”,而是让其余时间的用途可见。若支持请求连续占满预留容量,项目组合负责人就需要决定削减某项计划工作或投入替代支持,而不是默默让专家加班。

4. 第三步:用变化指标检查方案是否真的有效

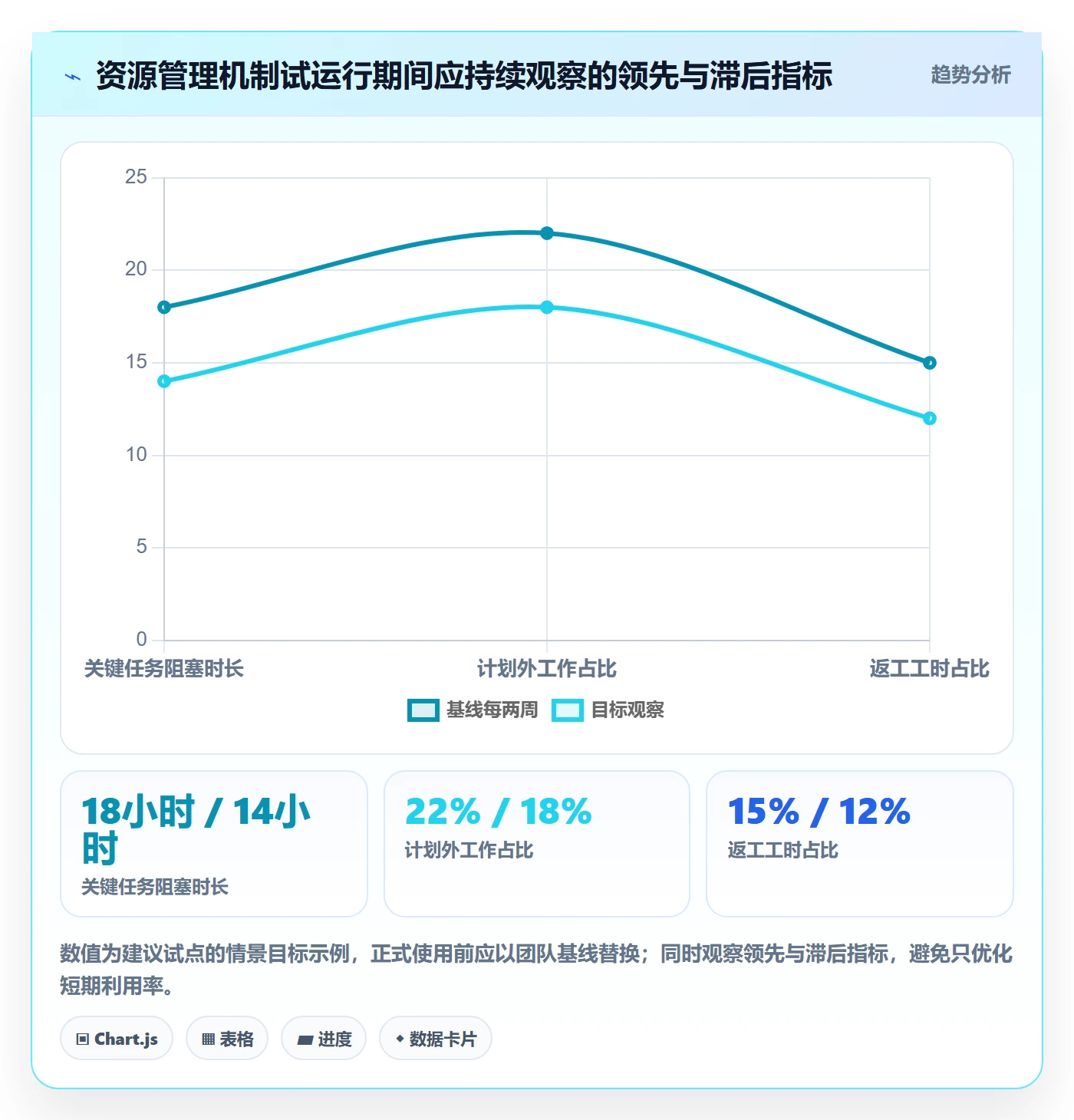

评估不能只问专家是否更忙或项目是否按期。建议每两周检查四类指标:关键任务等待时间、专家参与后返工比例、未计划支持工时、被延期的项目工作量。若等待时间下降但返工明显上升,说明任务下放过快或评审质量不足;若支持工时持续超出预留,说明支持需求本身需要治理。

下表数据是情景模拟,用来展示衡量方式,而不是宣称某一工具或做法一定能获得同等收益。试点时应使用团队自身的基线数据,并在开始前统一指标定义。

观察指标 调整前 调整后情景值 需要怎样解释

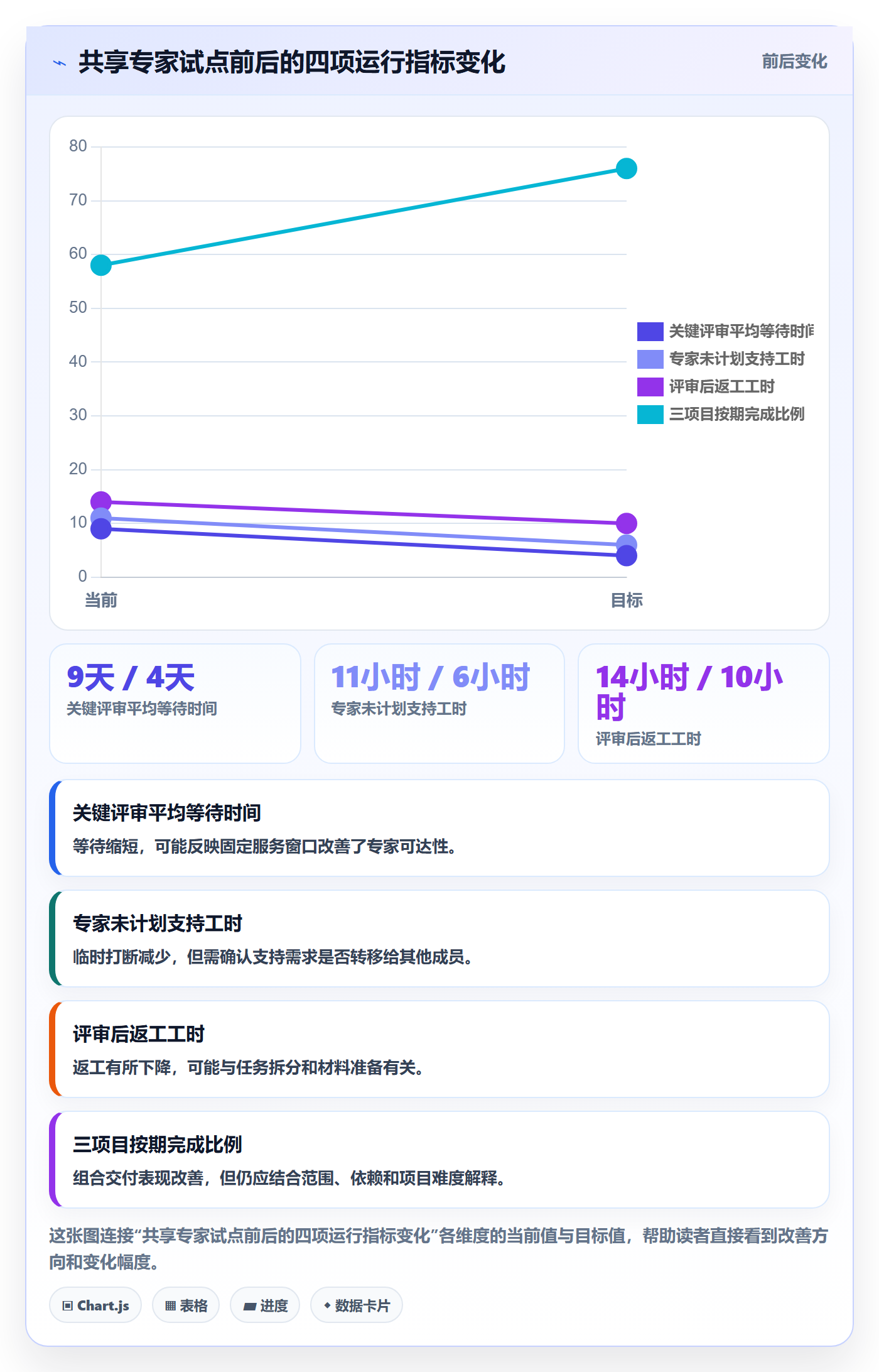

关键评审平均等待时间 9个工作日 4个工作日 固定窗口减少了临时约人造成的排队,但需同时检查评审质量。
专家每周未计划支持工时 11小时 6小时 轮值和分级处理降低了直接打断,仍需观察剩余请求的来源。
评审后返工工时 14小时/两周 10小时/两周 准备材料和明确评审边界可能减少返工,不能单独归因于资源调整。
三项目承诺按期完成比例 58% 76% 反映组合层面的改善方向,需结合范围变化和外部依赖判断。

5. 复盘结果时,避免把相关性说成因果

如果试点期间按期完成比例提高,不能立即断言是资源排程造成的。可能同时发生了需求冻结、依赖按时到位或范围减少。项目经理应记录同期变化,比较调整前后的任务类型和项目难度,并把结论表述为“与改善相关”或“支持该判断的证据”,除非存在更严格的对照设计。

同样,若指标没有明显改善,也不代表资源管理没有价值。试点可能暴露出组织真正的瓶颈在审批等待或系统权限,而不是人力安排。资源管理的一项重要产出,就是更早发现问题属于哪个层级,并把行动交给有能力解决的人。

技能最佳实践:项目经理资源管理最佳实践,常见问题

六、不同情况下的行动建议:用最小必要机制解决当前问题

1. 小团队、单一项目:轻量维护,不要先搭复杂系统

小团队成员较稳定、项目数量少时,不必一开始就建设复杂的资源治理流程。项目经理可以用共享任务板和每周一次的容量检查,标出休假、支持轮值、关键依赖和当前承诺。重点是让团队知道哪些工作已排入计划、哪些工作是临时插入。

我建议每周会议控制在二十至三十分钟,围绕三件事展开:本周关键交付是否有可用能力,新增工作从哪里来,哪些事项需要调整承诺。若团队无法从现有记录中快速回答这些问题,再考虑补充字段或使用项目管理平台,而不是先引入大量汇报表。

2. 多项目共享人才:建立资源视图和组合层决策

当关键成员服务多个项目时,单个项目的排期不足以反映真实冲突。应建立跨项目的资源视图,至少统一人员或技能、投入区间、时间窗口、项目优先级、依赖状态和决策人。工具可以帮助汇总,但仍需有人负责数据质量和冲突裁决。

建议按固定周期开展资源评审。会议不应逐项朗读任务,而应只讨论超出容量、关键技能被多重承诺、关键路径可能延期以及必须由管理层决策的事项。未发生冲突的资源信息可以异步更新,减少会议成本。

3. 高不确定性或研发探索项目:管理假设,不追求伪精确排期

探索型项目的工作内容会随实验结果变化。此时可以按阶段设定容量和目标,例如先安排两周验证关键假设,再决定是否扩大投入。任务估算应附带置信度和退出条件,避免把尚未验证的工作拆成看似确定的长期排期。

项目经理还需要区分“学习目标”和“交付目标”。若阶段目标是验证技术可行性,即使最终方案被否定,团队也可能完成了有价值的工作。资源评价应看假设是否被验证、风险是否降低、下一步决策是否更清楚,而不只看功能数量。

4. 交付临近或合规窗口固定:优先保障关键路径,明确削减范围规则

有刚性上线窗口、审计期限或合同承诺时,管理重点是保护关键路径。先确认必要技能和前置条件已经落实,再冻结非必要变更,并明确出现资源缺口时由谁批准延期、降级或取消范围。不要等到最后一周才通过加班把所有问题堆给团队。

对于合规或安全类工作,不能用“先上线再补手续”替代资源计划。应将审核、留证、复核和签字所需时间纳入日历;若审批人或审核人员无法按时投入,应尽早升级,而不是把等待隐藏在项目状态中的“进行中”。

5. 团队频繁处理中断:先治理工作入口,再谈效率提升

若计划工作不断被支持工单打断,应先把工作入口分级。明确哪些事项需要立即响应,哪些可以进入队列,哪些应由轮值人员处理。再看重复请求是否能通过知识库、自动化或产品修复减少。没有入口规则,所谓“专注时间”很容易被任何人临时打断。

如果团队现有工单、项目任务和沟通记录散落多处,可以在试点中选择一个业务线统一记录需求和负责人。以 PingCode 等平台作为协作入口时,应重点评估是否符合组织的权限、流程、审计和集成要求,而不是只比较界面或功能清单。平台选择前,最好先用真实流程验证一次完整闭环。

技能最佳实践:项目经理资源管理最佳实践,常见问题

七、资源管理中的取舍:没有零成本方案,只有更透明的代价

1. 提高利用率还是保留缓冲

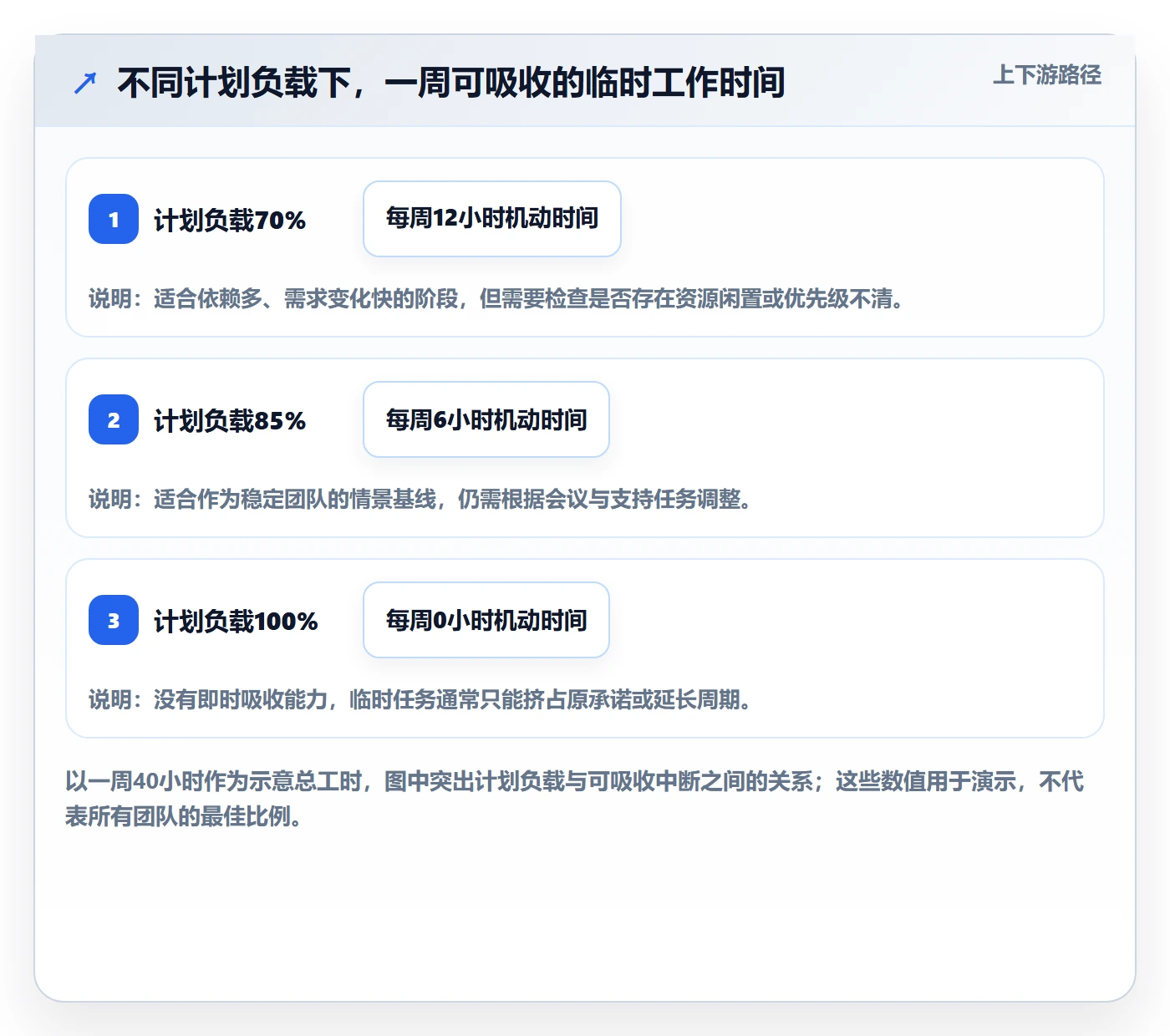

提高利用率可以让更多已知工作进入计划,但会减少吸收突发变化的能力。保留缓冲能够提高计划韧性,却可能让管理者担心资源闲置。取舍应看需求波动、任务切换成本和延期后果,而不是用一个固定比例要求所有团队照做。

如果工作稳定、任务可替换、外部依赖少,可以提高计划负载;若工作经常被支持请求打断、关键决策尚未完成或需求仍在变化,就应保留更大机动空间。缓冲是否合理,可以通过未计划工作、计划命中率和交付周期的组合表现来校准。

2. 专家亲自执行还是让团队成员承担

专家亲自执行通常短期质量可控,但会进一步加重单点依赖。由团队成员承担有助于扩展能力,却可能带来培训、评审和初期返工成本。正确做法不是一味授权或一味集中,而是按照任务风险分层。

对于可逆、边界清晰的任务,可以交给成员独立完成并安排抽查;对于高风险任务,可以让专家先定义原则、与成员结对,再逐步减少介入。每次专家参与都应留下可复用的决策记录或操作文档,让知识从个人经验转变成团队能力。

3. 内部培养还是外部增援

内部培养建立的是长期能力,代价是见效较慢;外部增援可以较快补充特定技能,代价是采购、权限、安全审查、交接和退出成本。若技能需求会长期存在,培养或招聘可能更合适;若需求短期、边界清楚且市场供应可靠,外部资源可能更有效。

比较方案时,不要只看外部人员的日费率。还应计算业务熟悉时间、管理带宽、交付验收、保密要求和知识转移成本。外部资源是否能访问必要环境、能否在时区上配合、合同是否覆盖变更,也是计划可执行性的组成部分。

4. 统一资源治理还是团队自主安排

统一治理能降低共享资源冲突,但若审批层级过多,团队可能失去快速调整能力。完全自治适合依赖少、边界清晰的团队,却难以解决跨项目的稀缺技能争用。较合理的方式通常是分层治理:团队内自主调度普通工作,组合层只处理关键资源、重大冲突和战略优先级。

治理机制应当服务于决策,而不是为了产生更多表格。若资源会议长期没有可执行决定,说明会议没有聚焦真正冲突;若团队因为任何小调整都要逐级审批,说明授权边界可能过窄。管理者应定期检查决策延迟本身是否已经成为资源瓶颈。

技能最佳实践:项目经理资源管理最佳实践,常见问题

八、落地检查清单:让资源计划每周都能被纠偏

1. 建立一份最小可用资源台账

资源台账不必记录每分钟做了什么,但必须支持决策。建议先保留以下信息:资源或技能名称、所在团队、可用时间区间、已承诺项目、计划外职责、关键依赖、熟练度或替代性、信息更新时间。

对于共享专家,最好将“人名”与“能力”同时记录。组织可能不仅需要某位专家,也需要某类评审、某种权限或一组经验。把能力做成可识别的资源,有利于发现替代方案,也能帮助组织判断是否需要培养第二责任人。

2. 在计划开始前做一次承诺核验

任何重要排期进入基线前,都应核验参与者是否知情、工作范围是否清楚、必要条件是否就绪。若资源负责人只是口头说“应该可以”,不应将其视为已经确认。对于外部依赖,应标出责任人和最晚反馈日期;对于不确定投入,应写成区间而不是硬性日期。

  • 任务是否具备明确的完成条件?
  • 负责人是否确认了投入时间和优先级?
  • 关键技能是否有替代或备份安排?
  • 会议、支持、休假和维护工作是否已经扣除?
  • 依赖延迟后,是否有明确的调整方案?

3. 每周检查队列和阻塞,不只检查个人忙闲

周会可以关注团队整体待办量、关键任务等待时间、阻塞原因和本周可完成的工作。若某成员看起来很忙,但其工作长期停留在等待评审或等待审批状态,应先解决队列问题,而不是继续给其增加任务。

项目经理还应观察工作是否同时开得过多。并行任务过多会增加上下文切换,让所有任务都“在做”,却没有一项真正完成。控制在制工作数量,往往比把更多工作分配给同一批人更能改善交付流动。

4. 用滚动预测替代一次性承诺

资源计划不是项目启动时完成一次就不再改变的文件。建议根据项目周期和变化速度,按周或按迭代滚动更新未来几周的能力和约束。近期计划可以更细,远期计划则用区间和情景表达,避免过早承诺尚未验证的人员投入。

更新计划时应记录变化原因,例如新增范围、依赖延期、支持工作增加或人员调动。没有原因记录的计划变更难以复盘,也不利于组织判断资源缺口是偶发事件还是系统性问题。

5. 复盘资源机制是否减少了重复冲突

一个季度后,项目经理应检查资源冲突是否更早暴露、决策时间是否缩短、关键人才是否仍被过度依赖、团队是否更频繁加班,以及计划外工作是否得到治理。若只看到利用率提高,而加班、返工和交付周期同时恶化,机制显然没有带来健康的效率提升。

复盘的目标不是证明流程成功,而是判断机制是否值得继续、哪些字段可以删减、哪些决策需要升级授权。资源管理机制越成熟,应该越能减少重复争论,而不是产生越来越多的报表和审批步骤。

技能最佳实践:项目经理资源管理最佳实践,常见问题

九、结论:优秀的资源管理,首先让代价和选择变得可见

1. 项目经理的责任不是保证每个请求都被满足

资源有限时,不可能让所有项目同时获得理想配置。项目经理真正需要做的,是把需求说清楚、把能力和约束摆出来、把不同选项的成本讲明白,并确保有权的人及时作出取舍。让冲突可见,比用加班或乐观计划把冲突藏起来更负责任。

我最看重的判断标准不是团队是否一直很忙,而是承诺是否可信、问题是否尽早暴露、关键能力是否得到保护,以及组织是否从每次冲突中减少下一次冲突。一个团队能够坦诚地说“这三件事不能同时按原范围完成”,通常比一个永远显示绿色、最后集中延期的团队更可管理。

2. 下一步从一项高风险资源开始,不要一次改造全部流程

如果你准备改进资源管理,可以先选一个共享专家、一条关键技能链或一个计划外工作频繁的团队,记录四至六周基线。之后试行技能需求拆分、固定评审窗口、支持任务分级或项目组合决策中的一项,观察等待、返工、计划外工作和交付周期是否发生变化。

独特而实用的原则是:先管理瓶颈,再谈平均分配;先暴露不确定性,再谈精确排期;先做出取舍,再谈工具自动化。资源计划只有与真实能力、明确优先级和可执行的升级机制连接起来,才会从表格变成管理能力。

常见问题解答(FAQ)

1. 项目经理如何判断团队资源已经超载?

我手上同时有几个项目,大家看起来每天都很忙,但任务还是不断延期。我不确定这是个人效率问题,还是排期时已经把团队容量算得太满了,有没有可操作的判断方法?

不要只看成员是否“有空”,要比较未来一段时间的可用工时和已承诺工时。可以按周统计:可用工时扣除会议、值班、休假和固定支持工作后,再与任务估算相比较。例如,一名成员一周名义工时为40小时,固定会议和支持占12小时,可规划容量就不应按40小时计算;

若任务估算已达35小时,实际负荷率是35÷28≈125%,继续加任务大概率会挤压质量或导致延期。连续两周出现负荷率超过100%、关键任务频繁切换或加班仍无法清空待办,通常比单周忙碌更能说明资源配置失衡。估算值不是承诺,要用实际交付记录定期校准。

2. 资源分配应该优先按技能匹配,还是按人员空闲程度?

我经常遇到一个成员目前比较空闲,但他并不是最熟悉这项工作的;熟手则已经排满了。我担心把任务交给空闲的人会拖慢进度,也担心继续压给熟手会形成单点依赖,该怎么权衡?

先判断任务的风险和可逆性,再决定是否优先使用熟手。高风险、时间紧且返工代价大的任务,通常应由有相关经验的人主责,同时安排一名成员参与评审或结对;低风险、边界清晰的任务,则可以交给空闲但经验较少的人,并预留指导时间。

比如预计工作量为8小时的新成员任务,如果需要熟手额外投入2小时拆解和复核,总成本是10小时;若熟手独立完成需6小时,应结合交付期限、质量风险和能力培养价值判断,而不是只比较表面工时。连续多个迭代都由同一人承担关键环节时,应把知识转移列入计划,否则短期提速可能换来长期瓶颈。

3. 项目中途新增需求时,怎样调整资源而不让团队失控?

我负责的项目经常在执行中增加需求,提出方都说“改动不大”,但团队原有任务开始延期。我想知道怎样回应才既不显得拒绝协作,又能让新增工作对进度和人员的影响透明?

把新增需求当作一次计划变更,而不是直接塞进现有排期。先记录需求范围、受影响的任务、所需技能和估算区间,再给出至少一种交换方案:新增需求进入当前周期,就相应移出或延后等量工作;若不能移出,则说明需要增加资源或调整交付日期。

可用一个简单的影响表对齐决策:新增工作预计3人日,当前周期剩余容量只有1人日,那么至少要明确其余2人日由谁承担、哪些原任务顺延,或将需求拆成可先交付的最小部分。估算有不确定性时应给区间并说明假设,避免把未经验证的“很小改动”变成团队默认承诺。

4. 项目经理怎样安排缓冲,避免资源计划看起来宽松却仍然延期?

我以前把成员排得很满,结果一个缺陷或临时支持就会影响整条进度;后来留出空档,又担心被认为资源利用率不高。我该如何确定缓冲放在哪里、留多少才有依据?

不要给每个人平均留一段“空闲时间”,而应把缓冲放在不确定性集中的环节,例如外部审批、跨团队接口、首次实施或关键人员交接处。若某项工作估算为5至8天,且依赖方响应时间波动明显,可以按较可信的工作量安排基础计划,并把额外时间作为可见的项目缓冲,记录触发条件和负责人;

缓冲不是用来掩盖乐观估算,也不应提前分配给普通任务。每周查看已消耗缓冲与已完成范围:若缓冲消耗速度持续快于进度完成速度,应尽早调整范围、顺序或交付日期。衡量资源管理效果时,准时交付、返工和加班趋势比单看利用率更有决策价值。

核心关键词

读者评论

向
向知夏

我们团队以前按每周40小时排满,后来发现支持工单和评审根本没算进去。现在会单独留出机动时间,排期反而更接近实际。

胡
胡雨桐

共享专家确实是最难协调的资源。不过光记录各项目投入还不够,最终还是要有人能决定优先级;否则大家只是更清楚地看到冲突。

武
武嘉禾

两周轻量记录中断来源这个做法比较可行。逐分钟填工时容易增加负担,但也想知道,团队规模较小时怎么判断采样结果是否有代表性?

文章包含AI辅助创作:技能最佳实践:项目经理资源管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604532

赞 (0)
飞飞飞飞
资源管理团队全流程:项目经理最佳实践与一文讲清
上一篇 4小时前
资源管理如何做好角色?项目经理最佳实践与操作步骤
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
