团队最佳实践:项目经理资源管理协同管理,常见问题

项目经理最常遇到的资源管理难题,往往不是“人手不够”,而是同一个人被三个项目同时当成可用资源:项目计划里有他的工时,部门负责人安排了临时任务,客户又提出了必须今天处理的需求。到了周五,三个项目都延期,团队却仍然忙得不可开交。资源管理协同的关键,不是把每个人的日历排满,而是让需求、能力、优先级和承诺在同一套规则下被看见、被讨论、被调整。

一、核心结论:管理资源,先管理承诺

1. 资源管理不是把人填进甘特图

我判断一个团队的资源管理是否有效,不先看计划表有多精细,而看三个问题能不能说清楚:当前谁在做什么、为什么先做这件事、遇到冲突由谁决定取舍。若这三个问题只能靠项目经理逐个私聊确认,团队依赖的是个人记忆,不是稳定的管理机制。

项目资源不只是人员。它包括可投入的时间、专业能力、关键设备、预算、供应商产能、决策者注意力,以及跨部门协作窗口。人员只是最容易被看见的一项,却也最容易被错误地简化成“每周可用多少小时”。

我的核心判断是:资源管理的最小单位不是“人天”,而是“带有优先级、时间窗口和责任边界的承诺”。同一个人每周有 40 小时,不代表 40 小时都能被项目计划占用;会议、支持、缺陷处理、休假、上下文切换和突发工作都会消耗真实产能。

2. 先统一三个口径,再讨论缺不缺人

我会要求项目经理和职能负责人先对齐三种口径。第一是可用产能,明确统计周期、休假和非项目工作如何处理。第二是需求优先级,说明什么任务可以被推迟,什么任务不可替代。第三是承诺边界,明确谁有权确认资源安排、谁有权改变顺序。

如果产能口径不一致,项目经理说“需要 20 人天”,部门负责人理解成“未来一个月能拿出一个人”,双方讨论的并不是同一件事。先统一定义,往往比先采购管理软件更重要。

3. 资源协同的目标是减少隐性冲突

冲突不会因为多填一张表而消失。有效协同的目标,是让冲突尽早暴露,尽量在影响里程碑之前处理,并留下可追溯的决策记录。项目经理不必保证所有需求都按时完成,但必须让团队知道哪些需求被优先、哪些承诺被调整,以及调整的代价是什么。

所以我更关注“提前发现冲突的时间”和“冲突解决所需时间”,而不是单纯追求人员利用率。利用率很高可能只是计划过载;如果团队没有缓冲,任何一个关键人员请假,整个计划就会失去弹性。

团队最佳实践:项目经理资源管理协同管理,常见问题

二、背景和真实场景:为什么“大家都很忙”项目仍然会延期

1. 多项目共享专家,忙碌被误认为有效产出

在中大型组织里,架构师、测试负责人、数据专家和安全工程师常常同时支持多个项目。他们并非每天都在某一个项目中连续工作,而是在评审、答疑、故障、方案确认之间来回切换。项目计划通常记录任务,却很少记录切换成本和等待成本。

例如,某位架构师名义上每周投入两个工作日给项目甲、两个工作日给项目乙。若两个项目都临近评审,需求会在同一周集中到达。项目甲等架构方案,项目乙等接口评审,架构师的时间虽然全部被安排,却可能因为反复切换导致两个事项都无法及时完成。

这类冲突不应被解释成“个人效率低”。它更可能是组织把稀缺技能当作无限供给,或者没有设置需求入口和优先级裁决机制。项目经理能做的第一步,是把依赖关系和最晚决策时间摆到资源会上,而不是只汇报任务百分比。

2. 资源需求来得晚,计划看似完整却无法执行

另一个常见场景是:项目已经承诺上线日期,才发现安全评审、数据迁移、法务审批或客户培训需要特定人员参与。项目计划中的开发任务排得很细,却没有把支持性工作纳入关键路径。

资源协同应从立项或启动阶段开始。项目经理要识别关键技能、外部依赖、资源到位时间和决策等待时间。若某项资源只在项目末期出现,但其审批周期长,就不能把它当作“末尾补一个任务”,而应视为会影响整个交付窗口的前置约束。

3. 职能部门与项目团队看到的是不同问题

项目经理通常按交付目标看问题:为了按期完成,某位同事需要连续投入。职能负责人则要兼顾团队发展、日常运营、人员休假和多个项目的公平性。双方关注点不同,并不意味着某一方不配合,而是决策所依据的信息不完整或权责不清。

我在处理这类分歧时,会把争论从“谁更重要”转成“延迟各自造成什么后果”。比如,项目甲延期两周会影响客户合同节点;项目乙延期一周会错过一次内部测试窗口。把影响对象、发生时间、可逆性和补救成本列清楚,通常比反复强调项目级别更容易达成决策。

4. 百人以上组织需要从私人协调转向可复用机制

团队规模较小时,负责人可能凭经验记住谁空、谁忙、谁能救火。但当项目、团队和地区增多,信息同步成本会快速上升。100 人以上组织尤其需要明确资源需求的入口、审批层级、共享角色的分配方式和变更记录,否则协调会大量依赖熟人关系与临时沟通。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,工具可以帮助团队把项目、任务、责任人、状态和变更集中呈现;但它不能替组织决定谁的项目优先,也不能自动解决职能负责人和项目经理之间的权责分歧。平台是协同的载体,不是治理规则本身。

三、常见误区:看起来在管资源,实际上在制造风险

1. 把人员利用率当成团队效率

利用率描述的是时间如何分配,不等于价值产出。有人连续参加会议、处理零散请求,日历几乎没有空白,利用率看似很高,但关键交付物仍未完成。反过来,某位专家保留一定缓冲,可能正是为了处理事故、评审和高优先级问题。

我会把利用率与交付结果、等待时间、返工率一起看。若团队利用率上升的同时,任务在制数量变多、等待时间变长、缺陷返工增多,说明组织可能是在把更多工作塞进系统,而不是提升产出。

2. 把“已分配”当成“已承诺”

任务上填了姓名,不代表责任人已确认交付时间。资源安排至少要经过需求提出、能力匹配、优先级确认、时间窗口确认和变更记录几个环节。若项目经理未经沟通直接把人放进计划,计划表只是愿望清单。

尤其要区分“协助”“负责”和“批准”。某位专家参加评审,不代表他负责修复问题;某位部门负责人同意提供资源,也不代表资源可在整个项目周期内随时调用。角色边界不清,会让关键工作在多人参与中反而无人负责。

3. 用加班填补结构性短缺

短期加班可以处理明确、短暂、可回收的峰值工作,但不适合长期弥补关键技能不足、需求持续膨胀或决策滞后。若每个迭代都靠加班兑现承诺,真实产能就被系统性高估,管理层会继续接受更多需求,最终让疲劳、返工和人员流失成为隐性成本。

我会先问:这次加班对应的具体交付是什么?峰值持续多久?结束后是否能恢复正常节奏?若三个问题都没有答案,加班很可能不是解决方案,而是在延迟暴露资源规划问题。

4. 只按部门边界分配,不看端到端交付

开发、测试、运维、产品和业务部门各自完成局部目标,不等于用户价值已经交付。若开发人员完成代码后,测试资源要等两周,或业务验收人一直没有排期,项目进度表上的“开发完成”并不能代表项目接近完成。

资源管理应围绕交付链路识别瓶颈。需要关注从需求确认到上线验收每一段的排队、等待和返工,而不只是某个部门的工作量。瓶颈岗位的可用时间,往往比整个团队的平均利用率更能解释进度风险。

5. 用平均数掩盖关键岗位风险

“团队还有 30% 空闲产能”听起来充足,但如果空闲的是普通执行岗位,而唯一的数据安全专家已经排满,项目仍可能无法推进。平均工时会掩盖技能分布不均、资质要求和关键人依赖。

资源评估至少要按角色或技能拆分,必要时再按地点、时间窗口和权限条件细分。一个人是否可用,不仅取决于他有没有时间,也取决于他是否具备对应能力、是否能在需要的时间参与、是否拥有完成任务所需的授权。

6. 让资源会议变成逐人报工时

逐人检查每小时安排,往往使会议变成高成本的状态汇报。若没有待决策的问题,资源会应改为异步更新。只有出现优先级冲突、关键岗位短缺、跨项目依赖或风险升级时,才需要召集相关负责人共同决策。

会议不是越频繁越协同。真正重要的是会前材料清晰、决策人到场、会后责任和期限明确。若每次会议都在重复“目前很忙”,却没有作出范围、顺序或资源调整,会议本身就是一种资源浪费。

四、专业判断逻辑:如何判断缺人、缺时间,还是缺决策

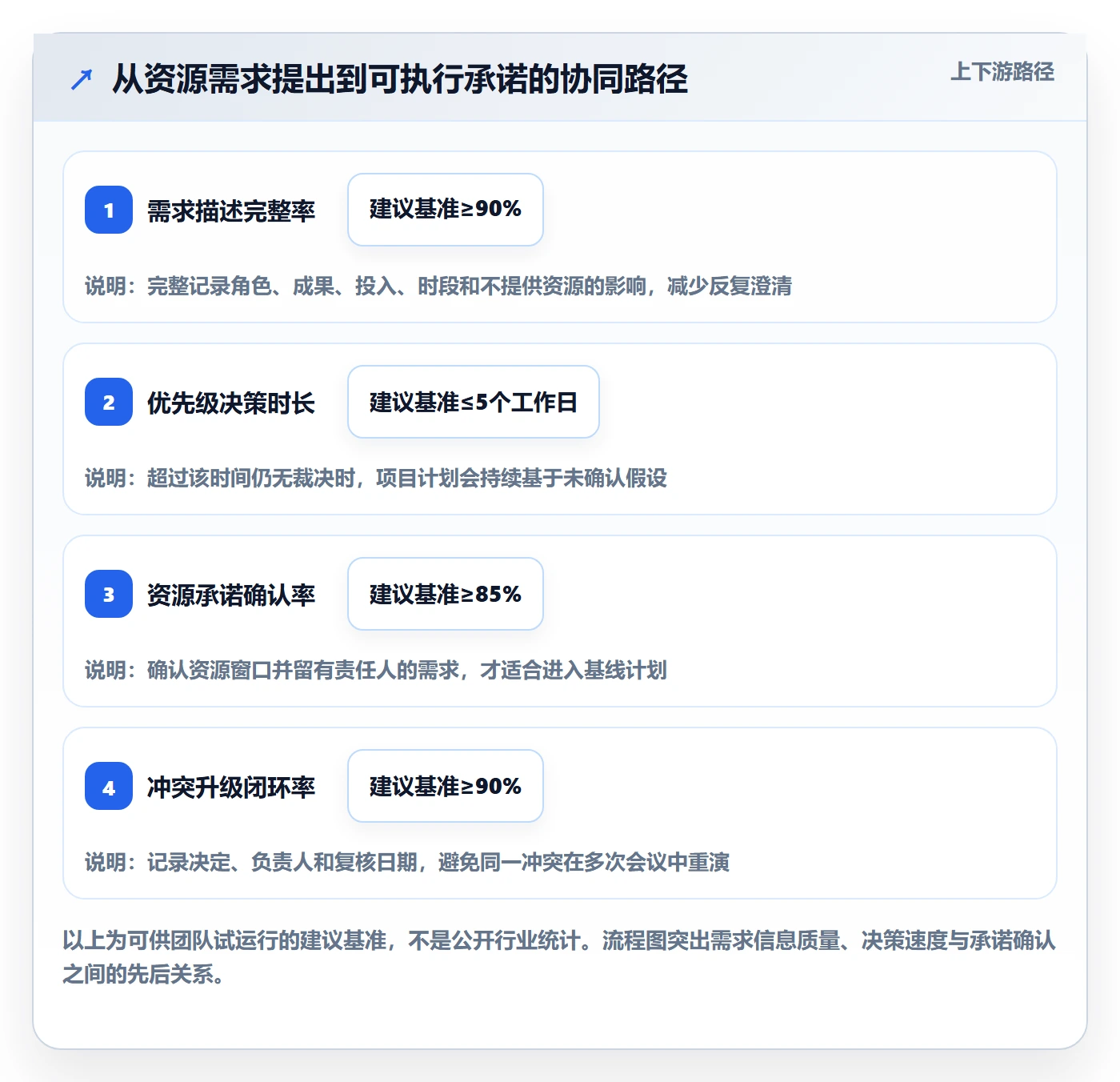

1. 先把需求换算成可讨论的资源单位

项目经理要把“需要一个人支持一下”改成可判断的需求描述。建议至少包含:所需角色或技能、工作成果、预计投入、最迟开始时间、持续周期、依赖条件、是否可拆分,以及不提供资源的影响。

例如,“需要测试支持”信息不足;“需要一名具备接口自动化经验的测试工程师,在第 3 周至第 5 周每周投入约 2 天,完成核心接口回归脚本及上线前验证;若无法支持,测试窗口将后移一周”才具备协商价值。

人天估算也要明确统计口径。一个工作日并不总等于八小时有效专注时间。项目计划可以采用人天做容量比较,但要另外记录会议、日常支持、休假和不可共享的固定职责,避免把名义工时误当作交付能力。

2. 再区分容量不足和流动效率不足

如果任务持续积压,第一反应不应立刻是招聘或借人。先检查工作是否因审批、输入不完整、环境等待、需求反复或测试返工而停滞。增加人手能扩大处理能力,却未必能消除队列中的等待。

一个实用的诊断方法,是观察从任务开始到完成的周期时间,并拆分主动处理时间与等待时间。如果一个需求实际只需两天处理,却平均排队十天,那么优先要解决的是排队规则和瓶颈,而不是简单再加一名执行者。

3. 评估瓶颈,而非全员平均负载

我会把工作流画成“需求进入,分析,实现,验证,发布,验收”,再标出每一段的输入量、处理能力、在制任务和等待时间。哪一环节长期堆积、下游持续等待,哪一环节就值得优先排查。

若瓶颈是稀缺角色,常见选项包括重新排序、降低并行数、培养备份、引入外部支持或缩小范围。每种选项的成本不同,项目经理应把影响写出来,而不是只提出“资源不够”。

4. 将优先级变成可执行的排序规则

优先级不应只写“高、中、低”。至少要让团队知道优先级依据:客户承诺、法规与安全风险、收入或成本影响、战略价值、依赖关系和时间窗口。不同组织可以采用不同权重,但规则必须能解释为什么某项工作先于另一项。

遇到两个高优先级项目争抢同一专家时,我会要求双方分别说明延迟代价、最晚决策日期、可接受的范围变化和替代方案。组织领导者或资源委员会负责最终裁决,项目经理负责提供事实与执行调整,不应让冲突长期停留在私下协调。

5. 把风险、产能和缓冲放在同一张计划上

计划不只是任务的时间排列,也要体现不确定性。对任务估算不稳定、外部依赖多、关键人单点依赖明显的工作,应预留缓冲或设置明确的决策点。没有缓冲的计划,通常只是把风险推给执行团队。

缓冲不是让团队故意拖延,而是为可预见的波动留出恢复空间。项目经理需要说明缓冲保护什么:关键路径、客户验收窗口、生产发布时段,还是特定专家的可用性。若缓冲被消耗,应及时评估是否调范围或改承诺,而不是默认通过加班补回。

团队最佳实践:项目经理资源管理协同管理,常见问题

6. 记录决策依据,让计划变化可以解释

资源调整时,应记录谁提出变化、影响哪些里程碑、替代方案是什么、由谁批准、何时复核。记录并非为了追责,而是避免团队在几周后只记得“项目为什么延期”,却忘了当初哪些假设改变了。

我建议把资源决策与项目基线变更关联起来。若新增需求没有同步调整范围、人员或日期,管理者就应明确这是一次风险接受,而不是把它伪装成“原计划不变”。透明的取舍比虚假的确定性更有利于协作。

五、案例和数据观察:用一个项目组合看清资源冲突

1. 案例设定:同一位专家被三个项目争用

下面是一个用于说明分析方法的情景模拟,不代表特定企业的真实统计。某组织有三个同期项目,共用一名数据架构师。项目甲需要数据模型评审,项目乙需要迁移方案确认,项目丙需要生产问题排查。三个项目经理都将其列为高优先级,原计划每周分别投入 2 天、2 天和 1 天,总需求 5 天;但该专家每周能用于项目工作的有效时间约为 3 天。

第一种常见处理方式,是让专家自行协调。结果通常是最紧急、最容易升级的事项先被处理,另外两个项目的计划仍维持原样。这样做看似灵活,却把优先级决策转移给了专家,也让项目经理无法准确解释承诺变化。

第二种处理方式,是由资源负责人组织一次短决策会,把三个需求的期限、影响和替代方案放在一起讨论。团队发现项目丙的生产问题必须当天响应;项目甲的评审若在本周完成,可以避免后续返工;项目乙的迁移确认可通过缩小本周评审范围,延后两天完成。排序后,专家投入为丙 1 天、甲 1.5 天、乙 0.5 天,剩余时间处理必要沟通与突发事项。

2. 决策不只是排时间,还要调整范围和风险

这个情景里,资源协同的改善并不是把三项需求都压进三天,而是将需求拆成“必须完成”和“可后移”两类。项目甲先完成高风险数据对象的评审,项目乙只确认迁移边界,细节评审顺延,项目丙保留故障响应窗口。每个项目都承担了明确取舍,也知道新的风险在哪里。

若项目乙的延后会触发外部合同风险,顺序就可能不同。优先级不是固定公式算出来的,而是依据影响、时效、可逆性和替代路径做决策。项目经理的价值,是把这些因素讲清楚,并让真正有权的人作出选择。

3. 观察指标:看承诺质量,不只看完成百分比

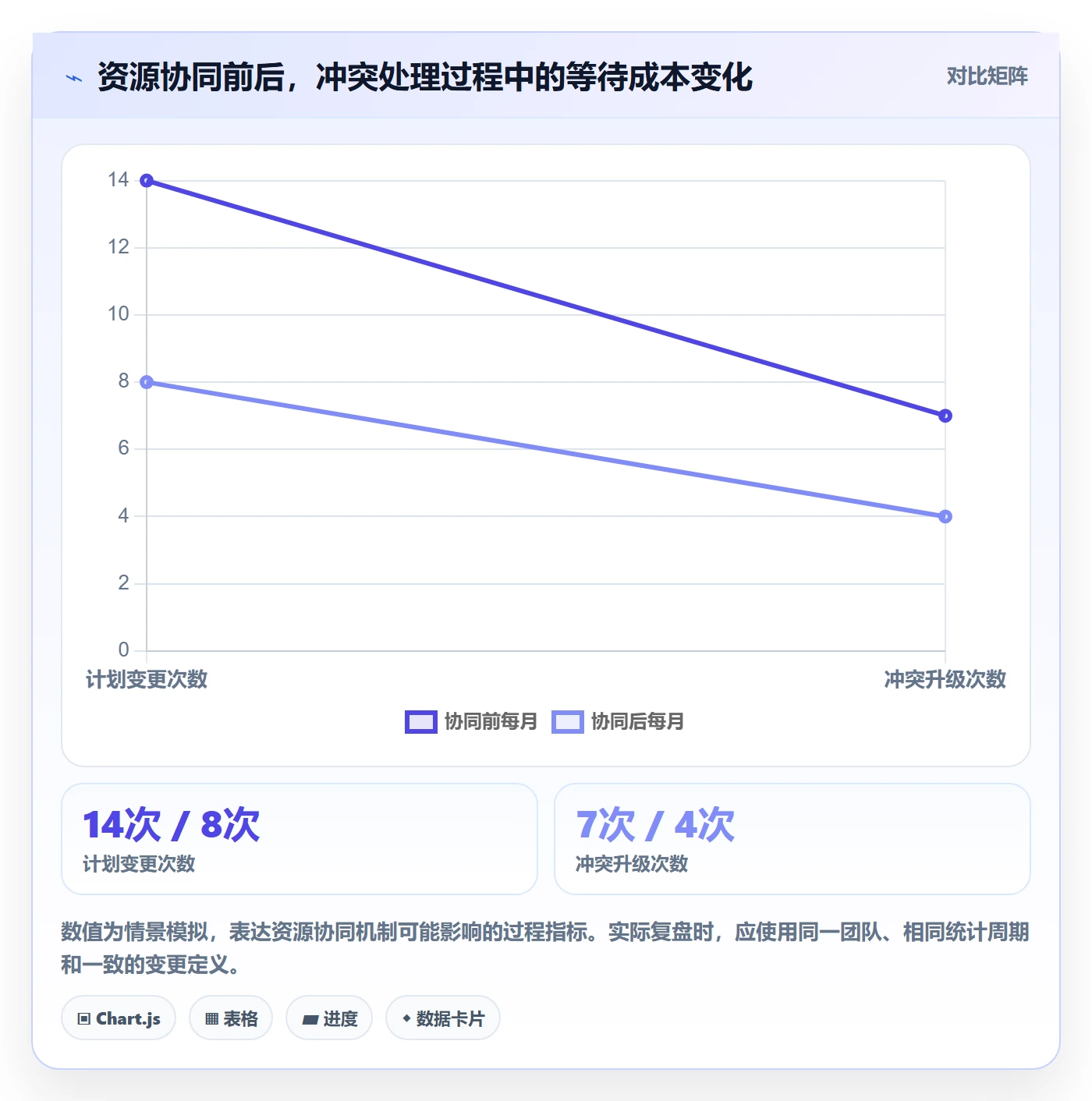

在类似资源冲突中,我更愿意追踪四类指标:关键岗位需求提前量、资源确认后的变更频次、任务等待时间、冲突从提出到裁决的时长。这些指标能帮助团队定位问题是需求提出太晚、优先级不清、决策慢,还是能力供给不足。

以下数据是情景模拟,用来展示评估方法。若团队真实数据的口径不同,应先建立连续数周的基线,再比较变化,不能把示意数值当成企业业绩承诺。

团队最佳实践:项目经理资源管理协同管理,常见问题

4. 避免用单一案例夸大工具效果

工具能否带来改善,取决于数据是否及时、职责是否清楚、团队是否愿意按流程更新。若平台中的资源状态长期不维护,系统显示的空闲只是过期信息;若管理层不愿裁决优先级,仪表盘再完整也只能展示冲突,不能消除冲突。

因此,试点时应把“工具使用”和“管理机制变化”分开评估。可以先选两个存在共享角色冲突的项目,持续观察一个月,记录需求提出时间、确认时间、临时变更和等待时间。只有过程数据改善且项目成员认可,才适合扩大范围。

六、行动建议:不同团队规模和成熟度的做法

1. 小团队:用一页共享清单,先把承诺说清楚

人数较少、项目不多的团队,不必一开始就设计复杂的资源治理流程。用一页共享清单记录人员或角色、当前事项、每周可投入时间、重要期限、冲突和决策人,通常足以让团队从口头协调过渡到可见协同。

建议每周固定一次 20 至 30 分钟的资源检查,只讨论未来两周的关键冲突。没有冲突的事项不逐个汇报;需要调整的事项则现场明确负责人、时间和影响。小团队最该避免的是为了“流程规范”投入比问题本身更高的维护成本。

2. 多项目团队:建立共享角色容量和冲突升级机制

当多个项目共享少数专家时,应按角色而不是仅按部门汇总需求。资源清单需要显示需求窗口、已确认投入、日常支持占用和可用缓冲。项目经理提交需求时,应说明优先级依据和延期后果。

同时设定升级条件,例如同一角色连续两个周期超载、关键路径事项无人承接、需求冲突超过约定期限仍未裁决,或项目承诺必须改变。升级机制不应只写“必要时找领导”,而要明确谁负责召集、谁有裁决权、何时必须给出结论。

3. 中大型组织:建立组合视图,但保留必要的业务裁量

中大型组织可以用组合视图查看项目、角色、负载区间、关键依赖和风险。但管理层不应试图把所有人的每小时活动都集中控制。治理重点是让稀缺资源、关键节点和跨项目冲突可见,并把决策权放到能够承担结果的层级。

在选择平台时,我会优先验证三个问题:能否把项目与任务关联起来;能否按团队、角色或时间窗口看资源需求;能否记录变更和决策依据。对 100 人以上组织,权限、流程可配置性、数据维护责任和跨团队视图同样重要。工具演示中的功能清单,不等于实际落地能力。

4. 试点阶段:用最小范围验证机制,不要全公司一次铺开

试点宜选择共享角色明显、项目负责人愿意参与、管理层能够提供裁决的场景。先明确指标定义,再记录至少一个基线周期,随后上线资源评审和决策记录,比较过程变化。若没有基线,团队很容易把季节性波动误判为机制成效。

试点结束时要回答:需求是否更早提出?冲突是否更快解决?关键任务等待是否缩短?计划变更是否更透明?维护数据的工作量是否可接受?若前三项没有改善、数据维护却明显加重,就应调整机制或缩小管理范围,而不是以“大家还没习惯”解释所有问题。

5. 项目经理每周可以执行的五步检查

  1. 检查未来两周的关键任务。标出依赖稀缺技能、外部审批或客户窗口的事项,确认它们是否有真实负责人。

  2. 核对已承诺资源。区分已确认、待确认和仅在计划中占位的资源,不能把三种状态混为一谈。

  3. 识别过载与等待。同时看角色负荷和任务排队,判断是供给不足还是流程等待造成的瓶颈。

  4. 准备取舍方案。每个冲突至少准备两种方案,例如调整范围、移动日期、替换角色或引入外部支持,并说明代价。

  5. 记录决策并复核。写明决定、责任人、受影响里程碑和复查时间,下次检查时确认假设是否仍成立。

6. 使用平台时,把数据维护责任明确到角色

无论使用电子表格还是项目管理平台,都要明确谁更新什么信息。项目经理更新需求和优先级,职能负责人确认角色容量,任务负责人维护执行状态,项目组合负责人裁决跨项目冲突。若所有数据都要求项目经理手工填报,机制会很快变成额外行政负担。

PingCode 等项目管理平台可以帮助中大型团队集中管理项目进度、任务协作和过程信息,但导入前应先定义字段口径、更新频率和权限范围。不要先把所有旧表格复制进去,再期待数据自然变得可信。先明确决策问题,再选择需要呈现的数据。

七、不同情况下的取舍:没有一种资源方案适合所有项目

1. 调整范围还是延长工期

当交付日期受客户窗口或法规节点限制,而非核心功能可以拆分时,优先评估缩小范围。这样可以保住关键承诺,但必须明确哪些内容移到后续版本、谁接受功能缺口、后续是否需要重新验证。

如果范围不能拆、质量要求不能降,而关键资源又无法补充,延长工期通常比压缩测试和评审时间更稳妥。项目经理需要尽早说明延期的影响,并提供新的里程碑计划,而不是等到最后一刻才宣布无法交付。

2. 借调资源还是培养备份

借调适合短期峰值、交付期限明确或技能获取成本较高的场景,但需要确认借调人员的实际投入、汇报关系、知识交接和结束日期。若借调只是把原团队的问题转移给另一个团队,组织整体并没有增加产能。

培养备份适合重复出现的关键技能瓶颈。初期会牺牲部分专家时间用于辅导,短期产出未必立刻提高,但能降低单点依赖并提升长期韧性。对反复发生、影响面大的岗位,备份能力常常比临时借人更有战略价值。

3. 统一资源池还是团队自主分配

统一资源池可以提高共享角色的可见性和调度效率,适合稀缺专家被多个项目争用的组织。但过度集中会增加审批层级,削弱团队对日常工作的自主性。可以将关键、稀缺或跨项目角色纳入统一协调,把稳定团队内部的常规人员安排交给团队负责人。

团队自主分配响应快、上下文连续性好,却可能让项目优先级受局部利益影响。若每个团队都把自己的项目排在前面,组织层面的重要任务仍会被挤压。因此,自主权应建立在共同的优先级原则和透明的升级机制之上。

4. 提高人员利用率还是保留缓冲

需求稳定、任务可替代、交付链路短的团队,可以尝试较紧凑的排期,但仍需留出处理变化的空间。相反,探索型项目、客户响应团队、生产保障岗位和关键人员集中度高的团队,应更重视缓冲。

判断缓冲是否合理,不能只看“空闲时间”。要看它是否减少关键任务等待、是否提高对突发事项的恢复能力,以及团队是否能够把缓冲转化为有价值的维护、自动化或知识沉淀工作。缓冲若长期被填满,说明组织正在把风险重新塞回计划。

5. 增加管理流程还是降低维护负担

当冲突频繁、影响范围大、决策链长时,增加正式机制可能是必要的。但若团队项目少、角色稳定、负责人沟通直接,复杂审批只会拖慢工作。机制的价值要用减少的返工、等待和争议来衡量,而不是用制度页数来衡量。

我通常建议从“最小可行治理”开始:一个需求模板、一张共享资源视图、一条冲突升级规则和一份决策记录。只有这些机制无法解决具体问题时,再增加审批和报表。先解决真实摩擦,再扩展流程。

八、结语:资源协同的成熟度,体现在敢于说清楚不做什么

1. 用透明取舍替代隐性透支

项目经理资源管理的难点,不是把所有需求同时满足,而是让组织能在资源有限时作出可解释的选择。把人员排满、把任务标成高优先级、把日期写进计划,都不能替代承诺确认。真正可靠的计划,既写清楚要做什么,也写清楚哪些事项暂缓、由谁接受后果。

2. 下一步从一个共享角色开始

如果团队正在经历多人争用同一专家、项目不断插单或计划频繁改派,我建议下一周先选一个最常冲突的角色,记录其未来两周的需求、确认状态、等待时间和优先级依据。开一次只针对冲突的短会,明确裁决人、方案和复查日期。

一个月后再看三件事:冲突是否更早暴露,资源承诺是否更可信,团队是否更少依赖临时加班。若有改善,再扩展到其他关键角色;若没有改善,先检查需求质量、决策权和数据维护方式。资源协同不是让每个人更忙,而是让有限的能力优先流向最值得承担的承诺。

常见问题解答(FAQ)

1. 项目经理如何识别团队成员的真实可用工时?

我排计划时经常看到每个人一周有五天工作日,就按五天满负荷分配任务。结果会议、线上支持和临时需求一来,进度就开始滑动;我该怎样估算才不至于把计划做得过于乐观?

不要把日历上的工作日直接当成可分配工时。先按角色和近期实际情况估算:例如,一名工程师每周有40小时在岗,但过去三周平均花8小时开会、6小时处理支持事项,另留4小时应对突发问题,可计划工时约为22小时,而不是40小时。建议连续记录两到三周的任务投入与中断时间,再按岗位分别估算;

支持岗、测试岗和需要频繁跨部门沟通的成员通常不能套用同一折算比例。判断计划是否可信,可以检查承诺任务所需工时是否超过团队可计划工时的八成;超出时,优先拆分范围或调整优先级,而不是默认成员能靠加班补齐。

2. 多个项目同时争抢同一名成员时,项目经理应如何协调?

我负责的两个项目都把同一位资深同事列为关键资源,一个项目希望他本周排查线上问题,另一个项目则要求按期完成发布。双方都说自己的事情最急,我该依据什么决定先后,才不会变成谁声音大就先满足谁?

先把争议从“谁更着急”转成可比较的业务影响。分别记录截止日期、延期后果、影响用户范围、是否存在替代人员,以及任务是否阻塞其他成员;再由有权决定项目优先级的负责人确认取舍。比如线上故障影响核心流程时,通常应先处理止损任务;

若是发布节点临近但可通过缩小范围按期交付,则可优先安排关键功能,把非关键项移到下一批。协调结果要落实到具体时间段和交付物,并同步受影响项目的范围或日期。不要把同一人的全部时间同时承诺给两个项目,也不要仅靠私下口头协调维持计划。

3. 团队资源管理协同中,如何发现成员已经超负荷?

我发现团队任务看起来都有人负责,进度表也没有明显逾期,但有人持续加班、任务反复延期,还有人不敢主动说做不完。我想知道哪些信号比单纯查看任务状态更可靠,又该如何处理而不只是催进度?

单看任务状态容易滞后,建议结合三类信号:连续数周的实际投入高于可计划工时、任务在进行中停留时间变长、临时插单导致原承诺频繁改期。比如某成员连续两周每周投入超过45小时,而其计划工时约为30小时,同时两个任务的等待时间不断增加,就应视为资源风险,而非个人效率问题。

处理时先核对工作量、依赖和优先级,暂停低价值任务或转移可拆分的工作,并明确哪些承诺需要调整。若超负荷主要来自评审、审批或跨团队等待,增加人手未必有效,应先减少瓶颈环节;把加班当作长期容量,会掩盖真实缺口并提高返工风险。

4. 项目计划变更时,怎样同步更新资源安排并减少返工?

我遇到需求临时增加后,团队在群里讨论了几句,大家都以为别人会更新计划,最后出现任务重复、依赖遗漏和发布日期不一致。变更发生时,项目经理应该要求同步哪些信息,才能让资源安排真正落地?

每次变更至少同步四项:变更内容与原因、受影响的交付物、所需角色及预计工时、对日期或其他任务的影响。随后检查新增工作是否挤占已有承诺,并明确由谁批准范围、由谁更新计划、由谁通知相关成员。例如新增一个约需12小时的功能,不应只把任务加到列表里;

还要确认由谁承担、其原有任务是否顺延,以及测试和发布环节是否增加工作量。更新后让执行者确认自己能否在新安排下完成,并保留变更记录。若只改截止日期、不重新核算工时与依赖,计划表看起来整齐,实际冲突仍会留到交付前暴露。

核心关键词

读者评论

郭
郭佳宁

我们团队共享测试和架构人员时,最难的确实不是估工时,而是临时需求谁来决定插队。把延迟影响和最晚决策时间写清后,争论会少一些,但最终还是得有人有权拍板。

叶
叶泽宇

利用率不能单独当考核指标这点很有共鸣。之前排期几乎没有空档,遇到线上问题就连锁延期。现在会给关键岗位留缓冲,不过缓冲比例还是得结合业务波动来定,不能直接套一个统一数字。

吕
吕梓萱

文章提到先看等待和返工再判断是否缺人,实际很有用。我们有些任务处理时间不长,主要卡在审批和资料不齐;只增加人手并没有改善。想知道跨部门团队如何让这些等待时间的数据长期保持准确。

文章包含AI辅助创作:团队最佳实践:项目经理资源管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604428

赞 (0)
飞飞飞飞
资源分配怎么做?项目经理协同管理:资源管理从0到1
上一篇 45分钟前
技能流程与规范:项目经理资源管理协同管理关键指标
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
