项目资源管理制度失效,通常不是因为团队没有填工时,而是因为“谁能承诺资源、谁能调整优先级、谁承担延期后果”没有被说清楚。项目经理常遇到这样的场面:计划里某位关键工程师同时出现在三个项目中,三个负责人都认为自己的任务优先;周会上大家确认“资源已协调”,两周后交付仍然延期。要设计真正有用的资源流程与规范,关键不是多加几张审批表,而是用可核验的指标把需求、承诺、执行、偏差和纠偏连成闭环。
一、先讲核心结论:资源制度的目标不是“管人”,而是让承诺可兑现
1. 先把资源管理定义为一套决策机制
我判断一套资源管理制度是否有效,首先不看制度页数,而看它能否回答五个问题:项目需要什么能力、什么时候需要、谁有权承诺、承诺后如何监控、发生冲突时谁来裁决。回答不了这些问题,即使每周更新工时表,也只是记录了忙碌,并没有管理资源。
因此,制度设计的核心对象不是“人头”,而是可用能力、可用时间、任务优先级和承诺边界。同一位工程师每周有五个工作日,不代表五天都能投入项目;会议、值班、支持、培训、请假和临时故障都要占用容量。制度若把名义工时当作可交付产能,计划从第一天起就可能偏乐观。
我建议把资源管理拆成四个连续动作:需求申报、容量评估、资源承诺、偏差纠正。每个动作都对应负责人、时限、输入信息和结果记录。资源冲突不是靠项目经理私下“协调一下”解决,而是依照事先约定的优先级规则升级处理。
2. 用少数关键指标衡量闭环,而不是堆砌考核项
制度刚上线时,不要一次性引入几十项指标。指标过多会让团队把精力花在解释口径上,真正的资源风险反而被淹没。我通常先保留六项:需求提前量、承诺覆盖率、资源负荷率、关键岗位冲突率、计划变更响应时间、资源偏差关闭率。
这些指标要能够推动决策。例如,负荷率持续过高,意味着项目组合需要重新排序或调整范围;承诺覆盖率偏低,意味着项目计划尚未得到职能负责人确认;变更响应时间过长,则可能是审批层级过多或决策权不清。
| 指标 | 回答的问题 | 管理动作 |
|---|---|---|
| 需求提前量 | 需求是否留出能力评估和排期时间 | 提前不足时进入快速评审,不直接默认可交付 |
| 承诺覆盖率 | 计划中的关键资源是否得到负责人确认 | 未确认部分标记为风险,不作为确定承诺对外发布 |
| 资源负荷率 | 团队可用容量是否被过度占用 | 超过阈值时评估减范围、延时间或增援 |
| 关键岗位冲突率 | 稀缺能力是否被多个项目重复占用 | 进入项目组合层面排序,不能由单个项目经理私下抢人 |
| 变更响应时间 | 资源变更多久能获得明确答复 | 拆解等待环节,明确授权人和升级路径 |
| 偏差关闭率 | 发现的资源问题是否被实际处理 | 未关闭事项进入例会决策清单并指定责任人 |
阈值要结合组织规模、项目类型和数据质量设定,不能照搬别家数值。后文出现的百分比和时长,若无公开来源,均明确标为情景模拟或建议基准,用于展示判断方法,不代表行业统计或任何企业的实测结果。
二、背景和真实场景:为什么资源冲突常在交付后期才被看见
1. 名义容量与实际容量不是一回事
资源计划最常见的误差,是把“在岗人数”直接换算成“项目产能”。一个团队有十个人,不意味着每周能向项目稳定交付五十个人日。有人要承担线上支持,有人负责评审和带教,有人需要参与跨部门会议;如果这些工作不在容量模型中,项目计划就会隐含地把它们挤到晚上和周末。
我更愿意从个人可用工时倒推项目容量,而不是先给项目分配满额工时。可以把周容量写成:合同工作时间,减去固定职能工作、支持值班、已知休假和组织性会议,再留出处理不确定事项的缓冲。缓冲不是“偷懒额度”,而是为需求变化、缺陷处理和依赖等待预留空间。
项目类型不同,容量口径也应不同。研发团队可以按角色和迭代周期估算;活动或市场项目要考虑供应商、审批和档期;工程实施项目还要把现场窗口、交通和客户配合纳入资源计划。统一模板可以统一字段,但不能强迫不同工作采用同一个产能算法。
2. 多项目环境会把局部合理变成整体不可行
单个项目经理看自己的项目,可能每项任务都排得很合理;但同一位架构师、测试负责人或数据分析师,往往同时支撑多个项目。每个项目只申请其“少量支持”,汇总后却可能超过这个角色的实际容量。局部计划没有错,不代表项目组合可执行。
这种问题在中大型企业和百人以上组织里尤其明显:项目数量增加,资源依赖跨团队流动,信息分散在计划表、会议纪要、邮件和不同系统中。此时,某项目管理平台可以帮助集中项目、人员、工作项和进度信息,但工具只能提高可见性,不能替管理层决定哪个项目优先。
制度要明确项目经理与职能经理的分工。项目经理提出业务需求、说明时间窗口和影响;职能经理评估能力、安排人员并确认可用性;项目组合或业务负责人在冲突无法由双方解决时作出优先级决策。没有冲突裁决机制的“共享资源”,实质上就是无人负责的资源。
3. 资源风险往往先表现为等待,而不是超负荷
团队有时并没有明显加班,但项目仍然延误。原因可能是关键评审人没有档期、测试环境迟迟未准备、业务代表没有及时提供确认,或某项工作因为上游输入缺失而长期处于等待。这些都属于资源与能力的可用性问题,只看工时利用率会漏掉它们。
因此,制度需要记录等待原因和依赖对象,而不仅记录执行人耗费多少时间。对关键路径任务,最好同时跟踪“工作时长”和“等待时长”。若某项工作只需两天执行,却等待了十天,管理动作应指向资源安排或依赖机制,而不是要求执行人“提高效率”。

三、常见误区:看上去管理得很严,实际仍然无法兑现
1. 把工时填报率当作资源管理成熟度
工时填报可以帮助了解投入和成本,但填报完整不等于资源安排合理。团队成员每天都准确填了工时,仍可能存在关键角色超负荷、资源承诺反复变更、任务依赖无人处理等问题。填报率适合用来检验数据完整性,不适合单独用来判断交付能力。
如果管理者把填报数字直接用于个人绩效排名,员工往往会优化数字而非工作流:把协作时间记到项目上,把难以估算的工作拆成更细的条目,或回避处理没有明确归属的支持事项。正确做法是先定义数据用途、访问范围和解释规则,再决定哪些工时数据进入成本分析、哪些不用于个人价值判断。
2. 把负荷率越高越好当作效率目标
100%负荷看起来意味着资源没有浪费,实际上可能意味着没有应对变化的空间。人员需要切换任务、处理缺陷和补充信息;如果每个工作日都被提前填满,任何突发事项都只能通过延长工时、牺牲质量或挤压其他任务来解决。
负荷率还要区分计划负荷和实际负荷。计划负荷适合做容量风险预警;实际负荷适合事后复盘。两者若混为一谈,团队可能在项目开始前就用过往工时解释新的计划,在项目结束后又用计划工时遮盖偏差。
3. 把“共享资源”理解成“谁都可以随时调用”
共享资源不是无主资源。若任何项目负责人都能直接把任务塞给稀缺岗位,资源冲突最终会落到个人身上,由个人自行判断先做什么。结果通常不是灵活,而是优先级由催促频率决定。
对共享角色应有明确的容量池和申请窗口。项目经理提出需求时,需要说明任务、所需能力、时间范围、可接受的延期空间和业务影响。职能负责人评估后确认资源承诺。临时插单要说明它替代或推迟了什么,不能只追加工作而不重新排期。
4. 把审批流程越长越安全
审批层级增加,不一定提升决策质量。如果项目经理、部门经理、资源负责人、业务负责人分别重复检查同一份信息,却没有人对冲突做最终裁决,流程只会延长等待时间。制度应当把决策分成两类:常规资源调整授权给明确的负责人,影响跨项目优先级或交付承诺的变化才升级到组合层级。
对低风险、短周期的小幅调整,可以采用授权范围内的快速确认;对稀缺能力、关键路径和客户承诺的变化,则要求留下决策记录。这样既避免每件小事层层审批,也避免重大承诺在私聊中悄悄改变。
5. 把资源不足归咎于项目经理“协调能力不够”
项目经理需要协调,但协调不能代替组织决策。若三个项目都被列为最高优先级,项目经理没有办法仅靠沟通创造出第四个架构师。管理层必须愿意明确排序、调整范围或修改时间;否则,制度只是把结构性冲突包装成个人能力问题。
当资源不足重复出现时,应追问是需求预测不准、能力规划不足、项目并发过多,还是资源承诺机制失灵。每一种原因对应的治理动作不同。持续加人并不总是答案,尤其是新成员需要培训、交接和沟通成本,短期内可能反而提高核心成员负担。
四、专业判断逻辑:把指标放进决策链,而非做成月度报表装饰
1. 建立从需求到纠偏的资源闭环
我会把流程设计成六个阶段:提出需求、校验能力、评估容量、形成承诺、跟踪偏差、复盘改进。每一步都应有明确的输入、输出和责任人。流程图不是重点,重点是上一阶段的结果能否成为下一阶段的有效输入。
- 提出需求:项目经理填写所需角色、能力等级、时间窗口、工作量范围、任务依赖和业务优先级。
- 校验能力:职能负责人确认需求是否对应真实能力,判断是否能由其他岗位、供应商或自动化手段替代。
- 评估容量:基于已确认项目、固定职责、休假和支持任务,计算可用容量与冲突情况。
- 形成承诺:明确人员或能力池、投入比例、起止时间、交付边界和承诺确认人。
- 跟踪偏差:按约定周期比较计划与实际,记录新增需求、等待、缺席和任务切换的原因。
- 复盘改进:区分估算误差、计划变更、决策延迟和能力缺口,调整下一周期的容量假设。
需求申请不能只写“需要一名测试支持两周”。还应说明测试对象、预期输出、开始前置条件、验收方式以及错过窗口的影响。信息越完整,职能负责人越能判断是否可拆分、是否需要更高资历、是否能调整时间。
2. 用负荷率判断压力,但同时检查风险结构
可用的容量指标之一是负荷率:已承诺的项目工作量除以可用于项目的有效容量。它能发现过度承诺,但不应被当作万能指标。角色平均负荷率正常,仍可能因为关键技能集中在一人身上、任务全部堆在同一周或存在高风险依赖而不可执行。
我通常把容量风险拆成三个维度:总量风险、时间分布风险和能力集中风险。总量风险看需求是否超过供给;时间分布风险看峰值周是否拥堵;能力集中风险看是否有单点依赖。三个维度合看,比一个团队平均值更能解释为什么计划会失效。
| 风险维度 | 检查方式 | 常用处置 |
|---|---|---|
| 总量风险 | 需求人天与有效容量对比 | 减范围、延时间、增加合适能力或暂停低优先级工作 |
| 时间分布风险 | 按周或迭代查看峰值负荷 | 错峰安排、拆分任务、调整依赖顺序 |
| 能力集中风险 | 检查关键技能的备份、交接和替代路径 | 培养备份、限制并发、补充文档或引入外部支持 |
3. 把指标定义写清楚,避免部门之间“各算各的”
同一个“资源负荷率”,有人按总工时算,有人按工作日算,有人把会议算进分母,也有人只算纯项目时间。数据一旦进入绩效评估或项目组合决策,口径差异会造成错误排序。因此,每个核心指标都应有指标卡,至少写明定义、公式、采集频率、数据责任人、排除项和使用边界。
- 需求提前量:从完整需求提交日至计划开始日的日历天数或工作日数。建议区分常规需求与紧急需求,不将两者混为同一分布。
- 承诺覆盖率:已确认关键资源需求量除以全部关键资源需求量。需明确以人天、角色项还是任务项为计量单位。
- 资源负荷率:某周期内已承诺工作量除以该周期有效项目容量。必须说明会议、支持、休假和固定职责如何处理。
- 关键岗位冲突率:同一关键能力在同一时段被多个已承诺工作重复占用的冲突项占比。应区分已解决冲突与未解决冲突。
- 变更响应时间:从提出资源变更到获得明确接受、拒绝或升级决定的时长。不能只统计流程系统中的处理时间而漏掉等待补充信息的时间。
- 偏差关闭率:在规定周期内完成责任人确认、处理动作和结果验证的资源偏差占比。仅填写“已沟通”不算关闭。
定义不是文档装饰。它决定了管理者到底在测什么。例如,变更响应时间如果只算审批环节,数据可能显示很快;但申请人等了三天才拿到完整要求,真实决策周期仍然很长。建议同时观察端到端时间和各环节时间。
4. 让指标触发管理动作,避免只看红黄绿
指标应当回答“下一步谁做什么”。例如,负荷率超过建议阈值,不是立即判定负责人失职,而是触发容量评审:是否存在重复承诺、是否可以改变顺序、是否需要削减范围。承诺覆盖率不足,则要区分资源尚未确认、申请信息不完整,还是能力根本不存在。
对于每个指标,都要预先写明观察窗口、预警阈值、升级责任人和可选处置。阈值是组织内部的管理约定,不是普遍真理。试运行期间可以先用历史数据画分布,再依据项目风险容忍度确定预警区间,避免把未经验证的数字当成硬性行业标准。
5. 把资源治理和项目组合治理接起来
当冲突影响单一项目内部时,项目经理和职能负责人通常可以处理;当冲突涉及多个项目之间的优先级、客户承诺或关键岗位稀缺时,应进入项目组合决策。升级时带上选项,而不是只报告“人不够”:例如,方案甲按期交付但延后另一项目两周;方案乙保持两个项目并行但减少功能范围;方案丙增加外部支持但承担交接和质量风险。
这类讨论的重点不是找一个看起来最乐观的方案,而是让管理层看见不同选择的代价。资源制度如果不能支持取舍,就无法真正管理资源,只会记录冲突发生过。

五、案例与数据观察:一份资源台账如何暴露“看起来都能做”的计划
1. 案例边界:用情景推演说明方法,不冒充企业实测
下面用一个虚构的中大型产品组织做演示。该组织有四个并行项目,共同依赖一名架构师、两名测试人员和一名数据分析师。项目经理分别提交了未来六周的资源需求,每个项目单独看都符合各自计划,但汇总后发现架构评审和系统测试任务集中在同一周。
这组数字是情景模拟,目的是说明如何从台账发现冲突,不是某家企业的业绩数据。现实应用时,应把项目计划、人员日历、实际任务状态和历史偏差作为数据来源,并在报表中保留统计周期和计算口径。
2. 先看汇总容量,再看冲突落在哪一周

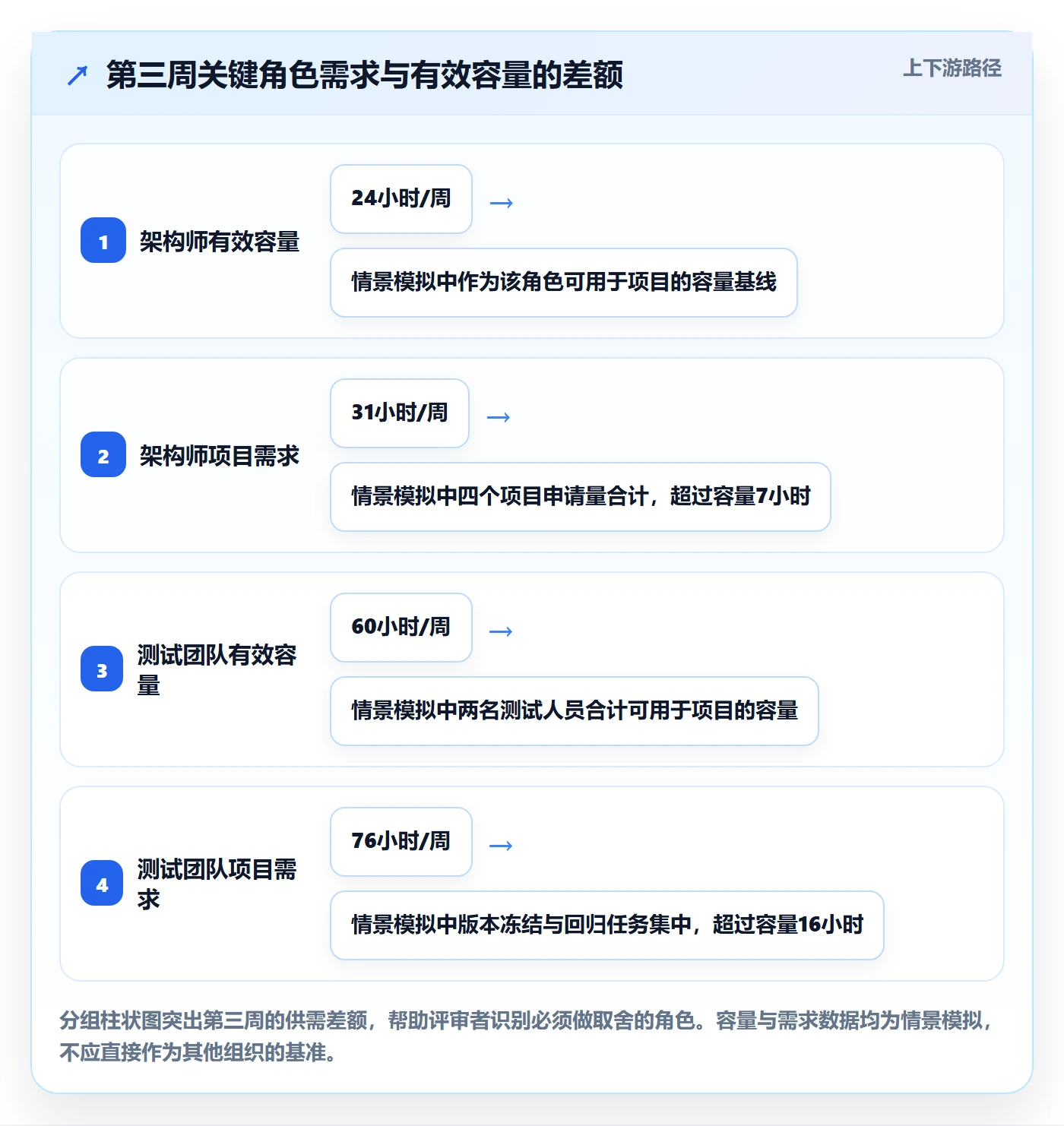

假设架构师每周可用于项目的有效容量为二十四小时。四个项目在第三周分别申请十二、八、六和五小时,合计三十一小时,超过容量七小时。若只看全年或全月总量,可能误以为尚有余量;按周拆分后,拥堵点立即出现。
测试资源也有类似情况:两个测试人员每周合计可投入六十小时,但第三周因版本冻结和回归测试集中,需求达到七十六小时。此时简单把任务平均分摊给两个人并不能解决问题,因为测试环境、版本依赖和业务验收窗口未必允许错峰。
| 角色与周期 | 有效容量 | 项目需求 | 容量差额 | 管理含义 |
|---|---|---|---|---|
| 架构师,第三周 | 24小时 | 31小时 | 超出7小时 | 需要排序评审或拆分非关键设计工作 |
| 测试团队,第三周 | 60小时 | 76小时 | 超出16小时 | 要调整冻结窗口、减少范围或补充可独立执行的测试能力 |
| 数据分析师,第四周 | 28小时 | 25小时 | 余量3小时 | 总量可承受,但需要核验需求是否连续、是否存在单日峰值 |
这个例子说明,资源计划至少应能从项目维度切换到角色和时间维度。只展示“每个项目都已分配资源”,看不到同一资源的重复占用;只展示月度总量,则容易掩盖特定周的瓶颈。

3. 用冲突记录区分“缺人”与“排错了”
台账发现冲突后,不能立刻把结论写成“需要增员”。演示案例中的架构师需求包含两类任务:一类必须在设计冻结前完成;另一类是项目经理希望提前获得的预审支持。把任务按关键路径和最晚可用时间重新排序后,先保留必须评审的十六小时,把部分预审移动到下一周,七小时超载中的一部分就能消解。
测试任务则不能完全依赖错峰解决。某些回归必须等待同一版本构建完成,且客户验收窗口固定。对此,管理层可以选择减少本期测试范围、拆分交付批次,或使用经过培训且具备相应能力的支持人员。每个方案都要同步记录质量风险和后续补测责任,不能只在计划表里把小时数移走。
4. 看结果时要同时看业务代价和数据可信度
演示案例可形成三种方案:维持原范围并延后一个项目的架构评审;保持时间不变但分批交付测试范围;临时补充外部测试支持。第一种方案成本低,但影响后续设计冻结;第二种方案容易控制,但要确保分批交付不会破坏验收完整性;第三种方案可能缓解峰值,却需要交接、权限和质量复核时间。
如果资源数据只来自项目经理申报,且未和职能负责人确认,需求量可能代表“希望获得的资源”,并不代表真实工作量。制度应标注数据状态:草拟需求、待评估、已承诺、执行中和已完成。状态变化有记录,才能判断计划偏差究竟来自估算、变更还是执行。

六、不同情况下的行动建议:制度要能应对常态、变更和突发事件
1. 项目少、团队稳定:先把承诺口径做实
小团队不必马上建立复杂的项目组合委员会。可以由项目经理和职能负责人每周短会确认未来两到四周的关键岗位需求,使用一张共享资源日历记录已承诺工作、固定职责和假期。重点是让“已确认”和“仅申请”清晰区分。
在这个阶段优先建立三个习惯:申请要带任务和时间窗口,承诺要由有权安排资源的人确认,变更要记录影响对象。若每次只靠口头沟通,团队人数少也会出现记忆偏差;反过来,若小团队引入过重审批,会让管理成本超过治理收益。
2. 项目并行增加:从个人日历升级到角色容量池
当同一能力开始被多个项目共享,单人日历会越来越难维护。此时要把岗位能力、可用容量、项目需求和确认状态放到同一视图中,并建立按周滚动的资源评审。某项目管理工具或某项目管理平台可以用于汇集工作项、进度、负责人和计划信息,但需要先统一项目、角色、工时与状态的字段口径。
工具配置应从决策问题倒推。例如,管理层需要知道未来六周哪个角色过载,就要确保计划日期、任务估算和角色映射完整;若目标是追踪已承诺资源是否到位,就要让资源确认状态可见。只购买工具却不定义这些规则,往往会得到更漂亮的图表和同样混乱的决策。
3. 项目多、跨部门依赖强:建立组合层级的裁决机制
当项目之间争抢关键岗位,必须有组织层面的优先级排序。评审会不应逐项讨论所有任务,而应聚焦冲突资源、关键日期、业务影响和可选方案。项目经理负责提供事实与方案,职能负责人确认能力边界,业务或组合负责人决定取舍。
裁决记录至少包括:被影响的项目、被调整的资源、延期或减范围的后果、决策负责人、复核日期。若决策两周后仍未落实,问题不是“信息还没更新”,而是资源治理的执行链断了,应升级处理。
4. 需求频繁变化:建立变更分级,而不是所有事情走同一条路
变更可以按影响范围分为轻微调整、项目内重大调整和跨项目调整。轻微调整在授权范围内由项目经理和职能负责人快速确认;项目内重大调整需要重新评估关键路径和承诺;跨项目调整则进入组合决策,说明被挤压工作的影响。
紧急需求要定义“紧急”的判定条件,例如法律或安全风险、生产事故、明确客户窗口等,并限定审批人和补充复盘时限。不能把所有迟交的需求都标成紧急,否则制度会被常态化绕过。
5. 团队有外包或临时支持:把交接成本纳入资源容量
临时增加人员不等于立刻增加同等产能。外部人员需要访问权限、业务背景、代码或流程说明,也需要内部人员答疑和复核。若只按合同人天计入容量,计划会忽略核心团队的带教负担。
对外部支持,应在资源申请中明确任务边界、交付标准、保密与权限要求、验收责任,以及退出时的知识交接。适合外包的通常是边界明确、可独立验收的工作;高度依赖隐性知识或频繁变化的任务,短期外部支持未必能缓解瓶颈。
6. 关键岗位只有一人:先降低单点风险,再谈利用率
如果关键能力集中在一人身上,最重要的指标不是这位员工的利用率,而是替代能力、交接完整度和工作中断后的恢复时间。让此人承担更多项目,可能在短期内提高吞吐,却会把组织风险集中到一个不可替代的节点。
可采取的措施包括培养备份人员、建立关键决策文档、安排结对评审、限制并发项目数,并在资源计划中预留恢复空间。若培养备份需要时间,应把它作为明确工作计划,而不是在所有交付都完成后才考虑的“额外任务”。
七、不同情况下的取舍:没有零成本的资源方案
1. 增加资源、延长时间与减少范围的取舍
项目过载时,常见选择是加人、延后日期或减少范围。增加资源适合工作可拆分、交接成本可控且有合格人员可用的场景;延长时间适合关键路径可顺延且业务窗口允许的场景;减少范围适合交付目标有优先级、非关键功能可后置的场景。
不存在对所有项目都正确的答案。若新增人员必须由核心成员长期带教,短期加人可能降低有效产能;若客户合同或监管窗口不可变,延期代价可能很高;若删减范围会破坏整体验收价值,分批交付就需要重新设计质量与验收标准。
| 方案 | 适用条件 | 主要收益 | 主要代价 |
|---|---|---|---|
| 增加资源 | 任务可拆分、能力匹配、交接成本可接受 | 有机会缓解峰值并保持目标日期 | 带教、沟通、权限和质量复核成本上升 |
| 延长时间 | 业务窗口允许、依赖方可同步调整 | 减少过度并行,保护质量与人员负荷 | 客户承诺、收入节点或后续项目可能受影响 |
| 减少范围 | 价值可分层,核心成果可先交付 | 控制资源需求并保住关键日期 | 需要明确延期功能、验收边界和后续责任 |
| 调整项目优先级 | 多个项目竞争同一稀缺能力 | 让组织目标而非催促声音决定顺序 | 低优先级项目及其相关方必须接受明确影响 |
2. 精细化管理与执行负担的取舍
更细的工时粒度可以帮助分析成本,却会增加填报和维护负担;更频繁的资源评审可以更早发现冲突,却会占用项目与职能负责人的时间。设计流程时要问:新增信息是否改变决策?如果不能改变任何行动,就不应要求团队持续采集。
我建议先采集能解决实际问题的最小数据集:角色、时间窗口、工作量范围、优先级、承诺状态、依赖和变更原因。运行一段时间后,根据已发生的冲突补充字段,而不是先把所有可能字段都塞进模板。
3. 统一规则与团队差异的取舍
组织需要统一的是决策原则和数据口径,不一定要统一每种工作如何估算。软件开发、运营支持、客户实施和市场活动的产能结构不同;把它们全都套用人天公式,表面可比,实际可能误导。制度可以统一资源申请、确认、升级和复盘规则,同时允许各类团队定义适配自己的容量模型。
需要横向比较时,应先确认比较对象具有相近的工作类型、周期和能力构成。若定义不一致,宁可展示各团队的趋势和风险,也不要用看似精确的排名制造错误的管理信心。
4. 指标透明与员工隐私的取舍
资源数据越透明,越容易发现冲突;但过度公开个人细粒度工时,可能让团队产生被监控感。应坚持最小必要原则:项目层面可查看承诺和风险,职能负责人查看能力与负荷,管理层查看聚合趋势;个人数据的用途、保留周期和访问权限应有清晰规定。
制度还要明确,资源负荷指标用于识别计划风险,不直接等同于个人绩效。不同任务的复杂度、协作成本和突发责任差异很大,单纯比较工时会把复杂工作误判为低效,也会让真正的支持工作在数据中消失。
八、制度落地:从最小试点到持续校准
1. 第一步先盘点正在发生的资源决策
正式发制度前,我会先回看最近一段时间的资源冲突:冲突集中在哪些岗位,通常在项目哪个阶段被发现,谁做了最终决定,决定用了多久,最后以什么代价解决。这个盘点比先写完整制度更有价值,因为它能暴露组织真正的堵点。
不要只访谈项目经理,也要访谈职能负责人、交付成员和业务负责人。项目经理可能认为“审批太慢”,职能负责人可能认为需求信息不完整,成员可能看到大量支持任务从未进入容量表。几种视角合起来,才能区分流程问题与供给问题。
2. 第二步选择一个可观察的试点范围
试点不必选最简单的团队,也不宜一开始覆盖所有部门。可以选一个有两到五个并行项目、存在共享关键岗位、且管理者愿意复盘的业务单元。试点目标应具体,例如减少未经确认的资源承诺、缩短冲突决策周期或提高关键岗位容量可见性。
试点期间记录基线:每周资源冲突数量、冲突从发现到决定的时间、未确认需求比例、计划外任务占用情况。若起点数据不完整,先记录现状和定义,不要在试点结束后只挑有利指标证明成功。
3. 第三步把流程嵌入实际工作,而不是另建一套汇报
资源需求应尽量从项目计划和工作项中产生,而不是要求项目经理在不同表格里重复录入。某项目管理工具或某项目管理平台可以承载计划、负责人、状态和变更记录;但系统字段应由流程需要驱动,先确定谁更新、何时更新、错误数据如何纠正,再决定配置方式。
如果组织尚无统一系统,可以从结构化表格开始,但要指定唯一事实来源,避免多个部门各维护一份。表格必须包含版本、更新时间和负责人;出现冲突时以哪一份为准,应在制度中说清楚。
4. 第四步按周期复盘,并允许修订规则
试点至少覆盖几个资源计划周期,才有机会观察需求申报、容量承诺和变更处理的完整链路。复盘时不要只问“指标有没有改善”,还要问指标是否被误用、数据是否可靠、是否有新的规避行为,以及管理动作有没有真正改变。
制度要设置修订机制。例如,每季度检查一次指标定义和阈值;发生重大资源冲突后,补做专项复盘;组织结构变化时重新确认决策权。制度不是一次发布后永久不动的文件,而是组织对资源承诺方式的持续校准。
5. 给管理者的试点检查清单
- 是否有清晰的需求入口,以及完整需求的最低字段要求?
- 是否区分申请资源、待评估资源和已承诺资源?
- 职能负责人是否有足够信息判断能力匹配和实际容量?
- 跨项目冲突是否存在明确的最终裁决人?
- 项目范围、交付时间和资源发生变化时,是否同步更新承诺?
- 临时支持、值班、会议和带教是否进入容量口径?
- 指标是否有定义、数据责任人、观察周期和使用边界?
- 员工是否知道资源数据用于什么、不用于什么?
- 发现偏差后,是否有责任人、处理动作和关闭验证?
九、结语:资源制度真正要管理的是“承诺之间的关系”
1. 资源管理不是把日历填满,而是让组织愿意做取舍
项目经理资源管理制度的价值,不在于证明每个人都很忙,而在于揭示哪些承诺彼此冲突、哪些能力存在单点风险、哪些交付目标需要重新排序。一个透明但并不拥挤的计划,往往比一个看似利用率极高、实际无法调整的计划更可靠。
我最看重的不是某个漂亮的负荷率,而是组织能否在冲突出现时及时回答:保哪个目标、牺牲什么、由谁决定、何时复核。只要这四个问题有明确答案,资源制度就开始从“填表流程”变成真正的治理机制。
2. 下一步从一张真实的冲突清单开始
如果你正在设计制度,下一步不必先写几十页规则。先收集最近发生的五到十个资源冲突,按角色、时间、需求来源、决策时长和最终代价分类;再确定一组能触发行动的核心指标,选择一个共享资源明显的团队试运行。
试点结束后,优先修正最常出现的断点:需求不完整,就改申请规范;资源重复承诺,就建立角色容量视图;裁决拖延,就明确授权和升级路径;指标失真,就统一口径并限制用途。制度能否落地,最终看它是否减少了不必要的等待和无声加班,而不是文件是否足够完整。
常见问题解答(FAQ)
1. 项目经理设计资源管理制度,最关键的指标是什么?
我在设计资源管理规则时,发现可用率、利用率、负荷率经常被混在一起看,结果大家都说资源紧张,却没人能指出卡在哪里。我想知道,哪些指标能真正帮助判断资源是否需要调整?
建议先抓三类指标:资源负荷率、关键岗位缺口率和需求变更率。负荷率按“已承诺工时÷可投入工时”计算,重点看未来两到四周,而不是只看月度平均;连续两周超过85%,通常意味着排期缓冲不足,但不应把85%当成所有团队通用的硬性红线。关键岗位缺口率衡量计划需求中尚未落实人员的比例,能直接暴露技能或岗位瓶颈;
需求变更率则帮助判断资源波动究竟来自排期失误,还是范围频繁变化。判断制度是否有效,不是看指标数量,而是看指标能否触发明确动作,例如谁在何时调整优先级、补充人员或重新承诺日期。
2. 资源负荷率应该按个人、团队还是项目统计?
我担心只看团队平均值,会把少数人的超负荷藏起来;但如果只盯个人,又容易忽视团队整体还有没有调配空间。我应该用什么层级看数据,才能既发现风险又避免把统计做得过重?
采用“项目,团队,个人”三级视图,但把决策重点放在团队和关键岗位。个人层级用于发现连续超负荷、单点依赖和休假冲突;团队层级用于判断能否内部调配;项目层级用于评估交付承诺是否现实。比如一个团队平均负荷率只有72%,但唯一具备某项技能的人未来三周负荷达到110%,整体平均值就没有决策价值。
制度中应同时规定统计周期、可投入工时口径和异常阈值,并排除会议、休假等不可用于项目工作的时间,避免不同团队用不同分母导致横向比较失真。
3. 资源管理制度里,怎样设置预警阈值才不会误报?
我见过项目刚出现一点排期变化就触发红色预警,团队很快对预警失去信任;也担心阈值设得太宽,真正缺人时才发现已经来不及。我想知道预警规则怎样才能兼顾及时性和可信度?
不要只用单一负荷率触发预警,建议组合观察“超阈值幅度、持续时间、岗位稀缺度”。例如,普通岗位负荷率超过90%且持续两周可设为黄色预警;关键岗位达到100%且未来两周没有替补,即使只持续一周,也应升级处理。这里的数值应先用团队近两到三个周期的数据回测,再按实际波动校准。
每条预警还要绑定负责人、处理时限和可选动作,例如调整优先级、拆分交付、借调人员或重新评估日期;没有后续动作的预警只会增加报表负担。
4. 资源管理制度如何处理临时插单和项目优先级冲突?
我遇到过多个负责人同时要求同一位专家支援,每个需求都被描述成“紧急”,最后只能靠谁催得更频繁来决定。我想知道,制度怎样把这类冲突从个人协调变成可复用的决策流程?
建立统一的需求入口和优先级裁决机制,不要让资源负责人逐个接受私下请求。每个需求至少记录业务影响、最晚需要时间、预计投入、所需技能和不处理的后果;由有权调整项目承诺的负责人按同一规则排序。发生冲突时,先比较延误损失和不可逆风险,再确认是否能缩减范围或错开时间,最后才决定借调资源。
可以跟踪插单占比和插单导致的原计划延期时长:若连续数月插单占计划工时的比例明显上升,问题往往不只是排期不准,也可能是需求入口或优先级治理失效。
核心关键词
文章包含AI辅助创作:资源流程与规范:项目经理资源管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604177
