资源管理资源教程真正要解决的,不是“把人和设备填进表格”,而是回答三个更难的问题:项目什么时候会缺人,关键岗位被多个项目争用时谁先用,以及需求变化后如何在不透支团队的情况下重新承诺。我的经验是,资源计划最容易失真的地方,不在表格公式,而在把“有人”误当成“有可用产能”。下面以项目经理的实操顺序拆解资源盘点、容量测算、冲突处理和复盘;涉及数字的案例均为情景模拟,用于展示判断方法,不代表行业统计或某家企业的实际结果。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 先区分资源、容量和可用量
资源可以是人、设备、预算、场地、供应商,也可以是有限的专业能力。项目管理里最常被讨论的是人力资源,但“某团队有 10 名工程师”并不能说明某个项目能调用 10 名工程师。有人可能承担运维、支持、评审、培训和其他项目工作,真正能用于新项目的时间往往小得多。
我会把三个概念分开记录:资源是“谁或什么”,容量是“理论上能投入多少”,可用量是“扣除既定工作和必要缓冲后能承诺多少”。例如一名员工每周名义工作 40 小时,不代表项目经理可以计划 40 小时的项目产出。会议、协作、故障处理、休假和不可预见工作都要占用容量。
管理重点不是把每个人排到 100%,而是让关键承诺有依据、变化能被看见、冲突有人决策。在不确定性高的工作里,计划填满反而容易制造虚假确定性:看起来没有空档,实际上没有处理变化的空间。
2. 资源计划至少要能回答四个问题
- 需求是什么:需要哪种技能、设备或预算,在什么时间段投入,工作量依据是什么。
- 供给在哪里:资源由哪个团队管理,现有工作和约定占用了多少容量。
- 冲突如何裁决:多个项目同时需要同一资源时,谁能决定优先级,依据是什么。
- 变化怎样闭环:需求变化后,影响了哪些里程碑、交付范围和其他承诺,由谁确认新计划。
如果这四个问题只能靠项目经理私下询问、凭记忆拼表,团队就不是“缺一张资源表”,而是缺少资源决策机制。工具可以提升可见性,却无法替管理层决定两个同等重要的项目究竟谁先得到专家支持。
3. 先做可执行的最小计划,再逐步提高精度
我建议项目启动时先按周或迭代规划关键岗位,而不是一开始就把所有人未来数月的每个小时都分配完。越早期的计划,需求和任务估算越不稳定;过细的数字容易让人误以为预测已经确定。待工作拆分、依赖关系和实际吞吐量逐步清楚后,再细化到具体人员和更短周期。
最小可执行计划至少包括:岗位或技能、预计投入、起止时间、工作依据、资源负责人、优先级、风险和更新时间。信息不全时标记为“待确认”,比填入一个看似精确的数字更可靠。

二、背景和真实场景:为什么资源表经常看起来很完整,项目却仍然延期
1. 多项目争用通常比单项目排期更难
单个项目的资源计划看起来直观:需求拆成任务,任务估算工时,再安排负责人。但在多项目组织里,同一位架构师可能同时支持产品改版、客户交付和生产问题;同一台测试设备可能要服务多个版本;同一位业务专家也可能是多个团队唯一能解释规则的人。每个项目单独看都“有理由”,合起来却可能超过团队的实际容量。
我在项目评审中常见一种情况:项目负责人提交计划时,资源负责人已经口头答应过另一个项目;两边都把这位专家列为已确认。问题不是双方都不认真,而是承诺分散在聊天、会议纪要和不同版本的表格里,没有一个共同的确认入口,也没有明确说明“已预留”究竟代表什么。
还有一种冲突不容易被表格显示:某人名义上只有 50% 投入,但任务需要连续完整的两天才能完成。将每天各切成四小时,纸面投入总量没有超标,实际却被上下文切换和依赖等待拖慢。资源容量不仅是工时总和,也受连续时间、技能匹配和任务切换成本影响。
2. 资源计划必须同时看需求侧与供给侧
只收集项目需求,得到的是“想要多少”;只盘点团队容量,得到的是“理论上有多少”。只有把二者按时间、技能和优先级对齐,才能看出真实缺口。更重要的是,需求的单位要一致:团队如果按人天估算,项目不能拿故事点直接与人天相加;如果不同岗位的技能差异很大,也不能把所有人折算成同一种“人力”。
在工作尚未拆清楚时,可以先用岗位容量和区间估算。例如“后端工程师每周 2 至 3 人日,持续 4 周”,比写成“某位工程师投入 37 小时”更诚实。待任务和负责人确认后,再把区间缩窄,并记录调整原因。
3. 工具能让冲突显形,但不会替组织作决定
对于 100 人以上、同时运行多个项目和团队的组织,资源信息散落在表格、消息和系统中的成本会明显上升。此时可以借助项目管理平台统一项目、任务、责任人、计划时间和状态,再配合资源视图、权限和汇报机制,减少手工汇总。例如在评估 PingCode 这类面向中大型企业及百人以上组织的项目管理平台时,我会先确认它能否呈现跨项目占用、需求变更和责任边界,而不是先看仪表盘有多少组件。
工具的价值取决于数据是否有人维护、口径是否一致、决策是否进入流程。如果项目组只在上线前导入一次计划,之后不更新任务和投入,系统展示的“空闲”可能只是过期数据。上线前应明确谁维护、多久更新、何种变化必须重新确认,以及谁有权改动基线。
4. 资源管理的关键难点往往是组织选择,不是算术
假设两个项目都需要同一名安全专家,本周只有 2 天可用,而两边都认为自己是最高优先级。表格可以显示冲突,不能凭空创造第 3 天,也不能替业务判断延后哪项承诺损失更小。项目经理的职责是把选择及后果说清楚:若先支持项目甲,项目乙会延迟几天;若临时外包,质量风险和交接成本是什么;若缩小范围,哪些验收条件会受影响。
因此,资源管理不仅是排班工作,更是把取舍从私下协调变成透明决策。没有优先级规则时,资源分配常常落到“谁催得急、谁级别高、谁先找人”的隐性规则上。
三、拆解常见误区:表格填满,不等于资源管住
1. 误区一:把合同工时当作可交付工时
一周 40 小时是时间口径,不是承诺产出。不同团队的会议负担、值班比例、支持责任和协作方式差异很大。直接按 40 小时排满,往往导致计划一遇到评审、故障或请假就失效。
更可靠的做法是先观察团队实际工作结构,按团队的历史数据建立容量基线。若没有历史数据,可以先用保守区间做试运行,连续记录 4 至 6 周,再用真实投入修正。初期不要将估算值包装成精确预测。
2. 误区二:以为“平均分配”就是公平
平均分配忽略了任务复杂度和技能稀缺性。一个初级成员与一位掌握系统核心设计的专家,并不能简单互换;把专家的 10 小时切成五个项目各 2 小时,也不一定比集中安排更有效。
我会先区分可替代与不可替代工作。若任务有明确标准、文档齐全且可以培训,资源替换可能可行;若任务依赖隐性知识、特定权限或关键审批,临时替换需要交接时间,不能只看名义工时。
3. 误区三:计划一旦批准就不应该变
资源计划不是承诺永不变化,而是约定变化时如何重新评估。产品需求、客户反馈、缺陷、员工休假和供应商交付都可能改变供需。计划冻结太久会造成事实与系统脱节;频繁无规则调整则会让团队失去稳定预期。
我更倾向于设置“变更触发条件”,而不是要求所有工作永远不动。比如关键岗位可用量变化超过约定比例、里程碑将延误、关键依赖推迟,或需求范围变化影响工期时,必须重新评估影响并确认新承诺。
4. 误区四:只追踪投入工时,不看工作结果
工时适合解释投入和成本,不足以单独衡量价值。一个任务投入更多时间,可能因为需求模糊、返工、等待审批,也可能因为工作本身复杂。若管理者只比较工时,很容易惩罚主动暴露问题的人,反而鼓励团队低报投入。
工时、交付结果、阻塞原因和质量指标应一起看。比如同时观察计划投入偏差、按期完成率、返工量和等待时间。数据的用途是找出系统性瓶颈,而不是用单一数字给个人贴标签。
5. 误区五:每个项目都可以把资源按百分比分割
“某专家给项目甲 30%、项目乙 30%、项目丙 40%”看起来均衡,却不一定可执行。若三个项目每天都需要即时答疑,实际会产生高频切换;若工作能够按完整批次交付,按周集中投入反而更有效。
分配前要问任务是否需要连续时间、响应时效是否刚性、依赖是否可以提前准备。百分比是容量描述,不自动等于日历安排。对于需要深度工作的角色,尽可能减少同时进行的工作流,比把时间切得更细更重要。
6. 误区六:工具里的空白就是可以承诺的空闲
系统中没有项目任务,不代表该员工没有工作。可能是日常职责未纳入项目、计划没有更新、权限导致看不到任务,或成员正在处理跨团队支持。把空白直接当作可用容量,是典型的数据质量风险。
我会把“系统未排期”和“已核实可用”分开呈现。前者是信息状态,后者是经过负责人确认的资源状态。系统要允许标记待确认、暂定和已承诺,而不是只给出一个看似确定的数字。

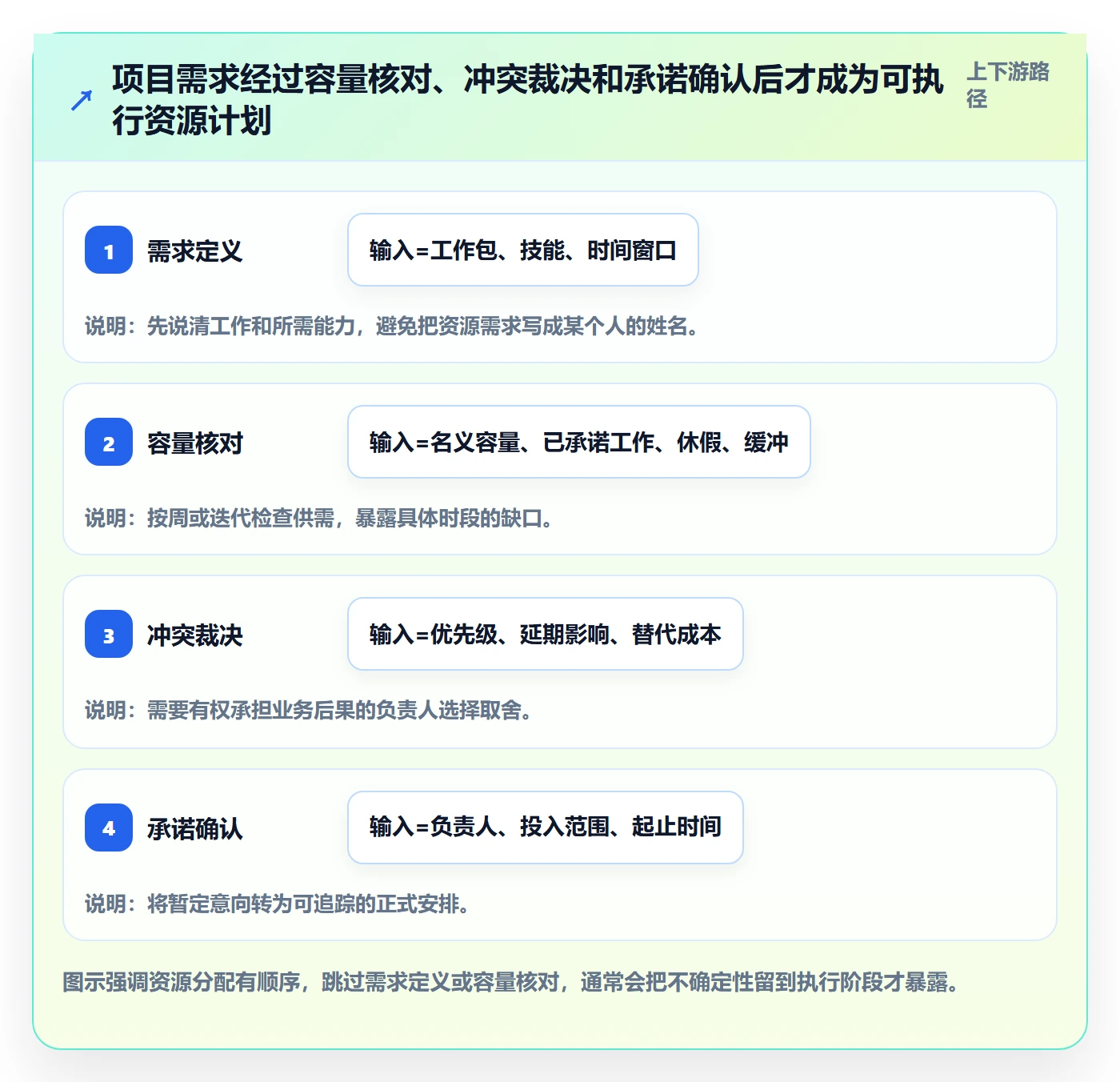

四、项目经理的判断逻辑:从需求到资源承诺,按顺序做
1. 先定义资源需求,不急着点名要人
需求描述应先写工作需要什么能力、何时需要、持续多久、交付什么,再讨论具体人员。过早指定人选会把资源管理变成个人争夺,也容易忽略替代方案。
我通常要求项目负责人说明以下信息:工作包或里程碑、所需技能级别、预计投入区间、连续投入要求、依赖条件、最晚确认时间和不满足需求的影响。需求越重要,越要把“为什么需要”说清楚。
2. 用时间分桶,而不是只看项目总人天
一个项目总计需要 60 人天,不代表任意 60 人天都能满足需求。项目可能在前两周需要大量设计投入,后期只需要测试支持;若只有总量,资源缺口会被平均值掩盖。
我建议按周、迭代或关键阶段拆分需求,时间尺度与团队工作节奏保持一致。涉及长周期项目时,可以先看月度容量,再对近期 2 至 4 周做细化。越远期的数字越适合表达为范围和置信程度,而不是精确到个人每天几小时。
3. 先算容量,再确认资源人选

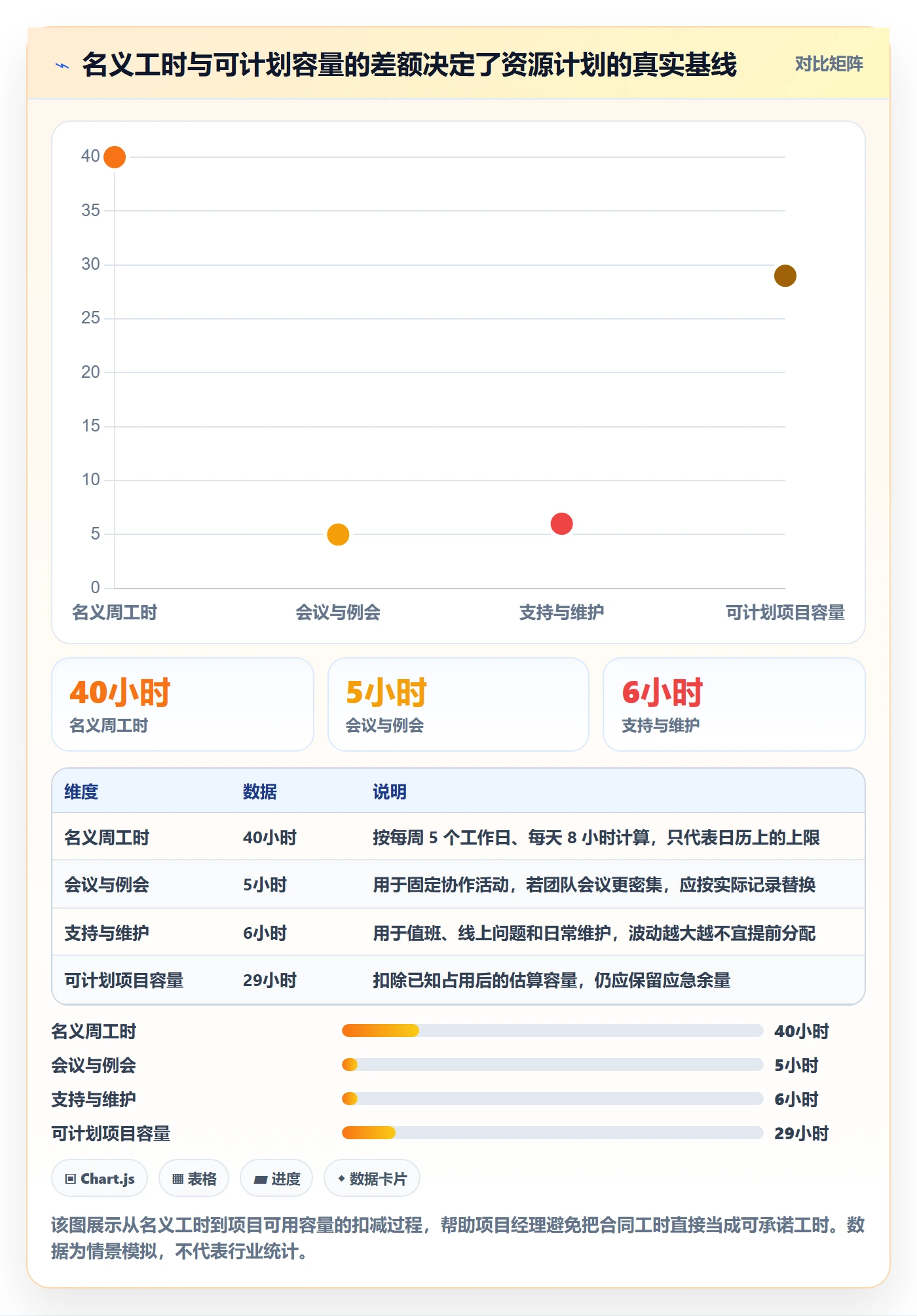

一个简化的容量估算可以从名义工作时间开始,扣除已知占用,再考虑休假和已承诺任务。公式不必复杂:
可计划容量 = 名义工作时间
固定职责与协作时间
已承诺的项目工作
已知休假与不可用时间
风险缓冲
这个公式是讨论框架,不是精确预测器。不同团队应采用一致的统计口径,并明确时间范围。例如以未来 4 周为窗口,分别按岗位统计每周可用量,再与同一窗口的项目需求比较。
4. 识别瓶颈岗位,不能只看总容量
团队总计还有 20 人日,仍可能因为缺少某个特定岗位而无法推进。判断时要按技能、权限和任务依赖拆分资源,而不是把所有人力汇总成一个数字。若测试工程师容量富余,但唯一的接口专家已满负荷,项目仍会卡在接口设计。
瓶颈资源往往具有三个特征:需求集中在少数人、任务之间依赖强、替换或培训周期长。对这些岗位应提前预留、建立替补、完善文档,或重新设计工作以降低集中度。
5. 用优先级和决策权处理冲突
发生冲突时,我会先把事实整理成同一种格式:各项目的目标、关键日期、资源需求、可调整空间、延误后果和替代方案。随后由有权承担业务后果的人做选择,而不是让资源负责人私下决定哪个项目更重要。
可供管理层选择的方案通常包括:调整顺序、减少范围、延后日期、借调资源、外部采购、拆分交付或接受风险。每种方案都应同时说明成本和副作用,不能只提交“需要更多人”这一种答案。
6. 让资源承诺带状态,避免把意向当成确认

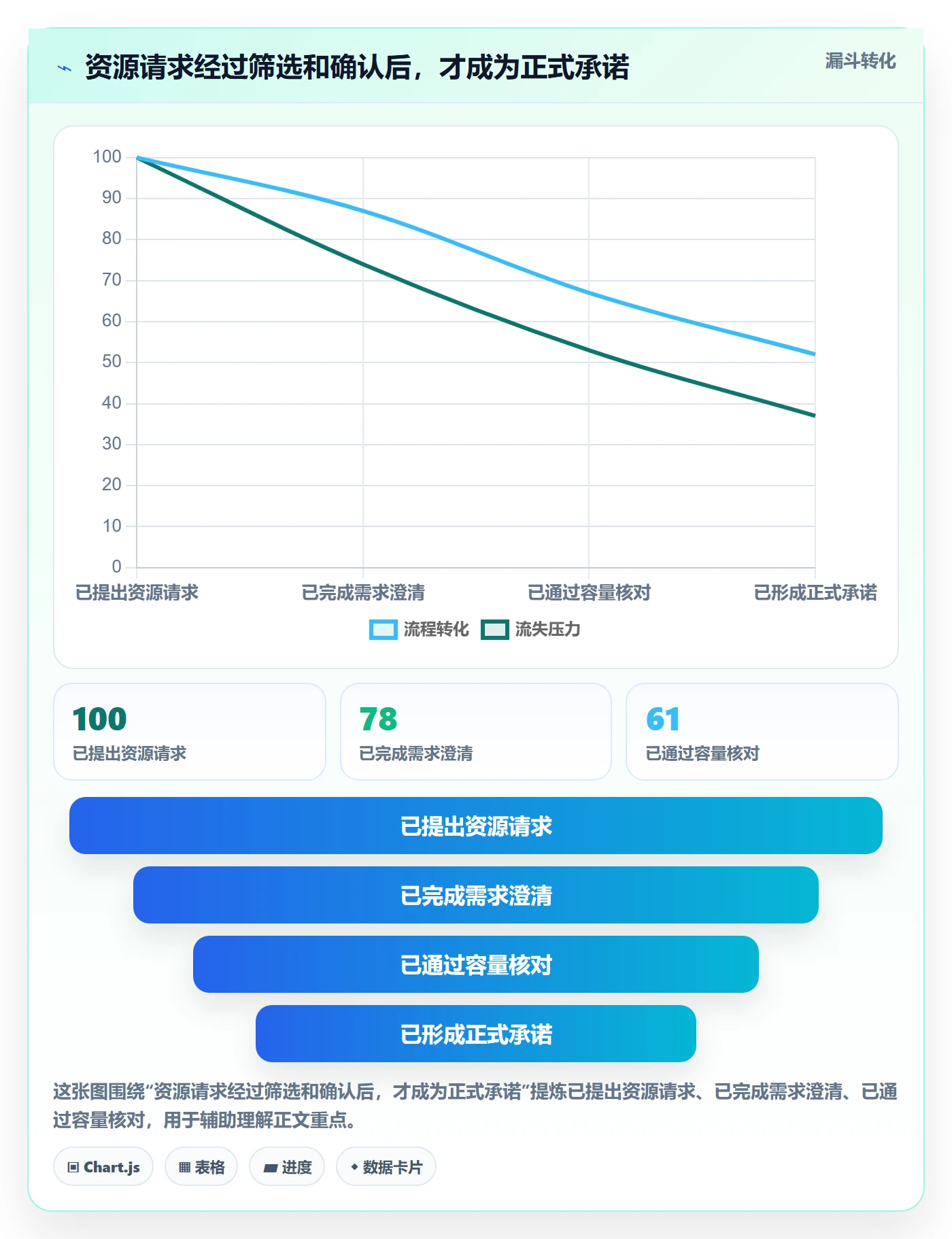

在资源台账或管理平台中,我建议至少区分“需求提出”“资源负责人评估”“暂定分配”“已确认承诺”“实际投入”和“已释放”。这样项目经理就能知道计划处于哪个阶段,避免把一次口头意向误当成已经落实。
对外部供应商、共享服务团队和高稀缺岗位,确认条件要更明确,包括开始日期、投入比例、交付范围、响应时间、费用承担方和变更流程。否则项目计划虽然有名字,责任和资源边界却仍然模糊。

五、具体案例与数据观察:用一个跨项目冲突说明怎么算、怎么选
1. 情景设定:三个项目同时需要同一类稀缺能力

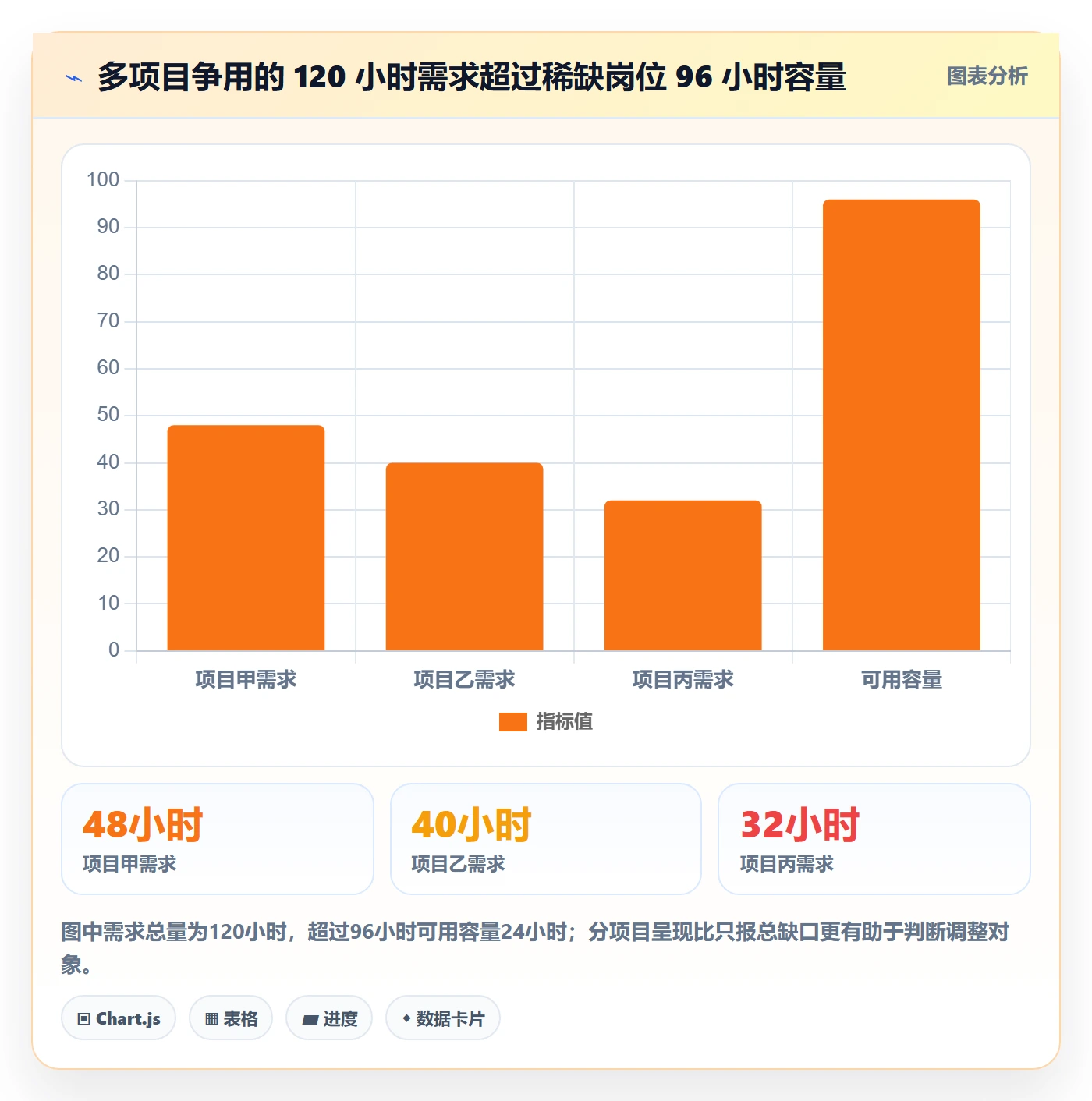

以下为情景模拟,不是企业实测数据。某团队未来 4 周有一名资深数据工程师,可用于项目工作的容量按每周 24 小时估算,合计 96 小时。这个容量已经扣除了固定职责、日常支持和预留缓冲。三个项目分别提出需求:项目甲需要 48 小时,项目乙需要 40 小时,项目丙需要 32 小时,总需求为 120 小时,缺口为 24 小时。
如果只看项目列表,三个负责人都可能认为自己的需求合理;如果只看总工时,容易得出“再找一个人”的结论。但还需要了解需求时间分布:项目甲的接口设计必须在第 1 周完成,项目乙的分析可以延后到第 3 周,项目丙的模型验证需要连续两天,且与客户验收日期相关。
2. 把总缺口拆到具体周,先找真正不可移动的节点

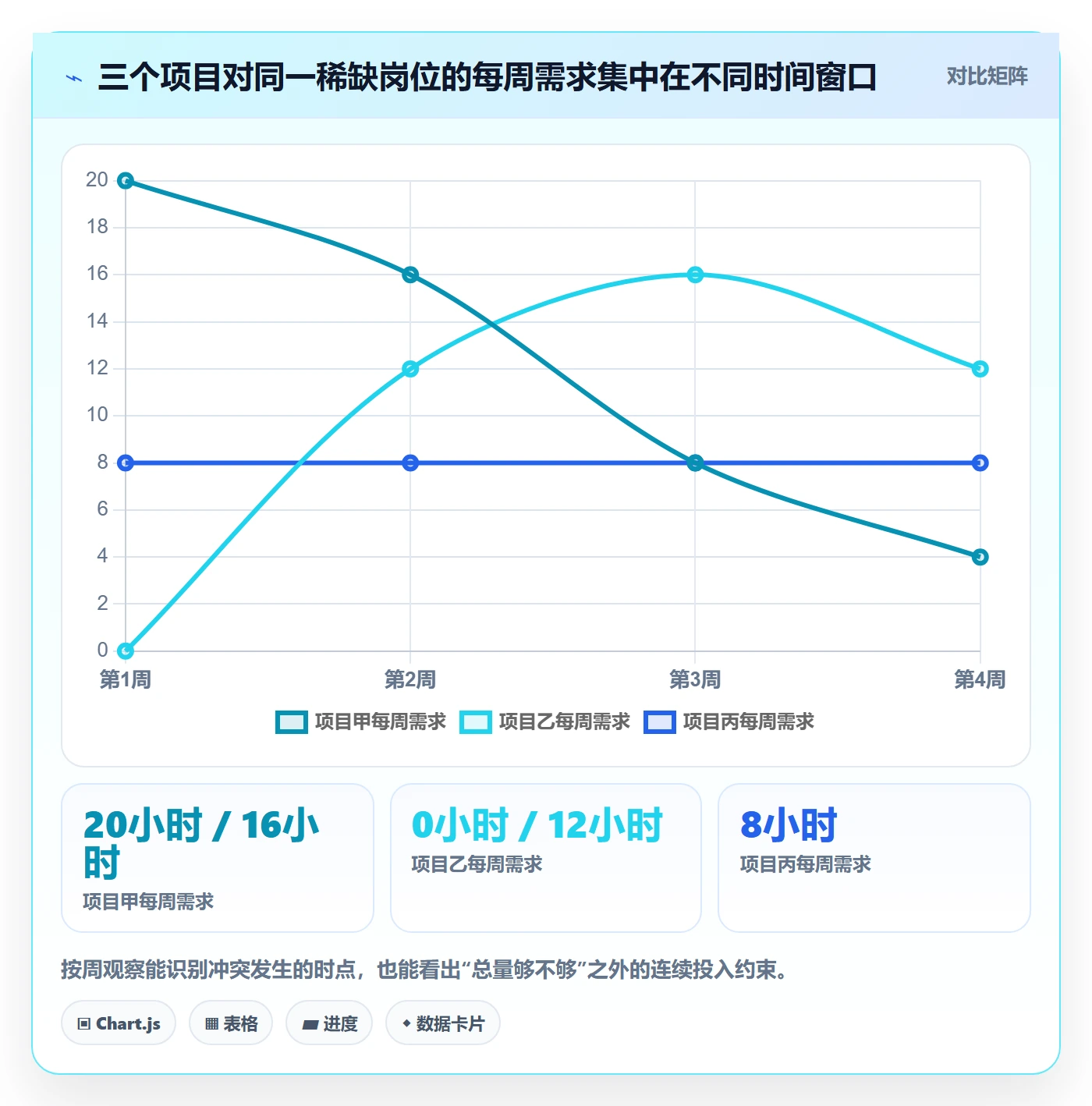

模拟计划如下:项目甲在第 1 周需要 20 小时、第 2 周 16 小时、第 3 周 8 小时、第 4 周 4 小时;项目乙需要将 40 小时集中在第 2 至第 4 周;项目丙需要 32 小时,其中 16 小时必须连续投入。把需求按周拆分后,缺口集中在第 2 周和第 3 周,而不是平均分布在整个周期。
这一步会改变决策方式。如果项目乙的工作可以延后,优先保住项目甲的接口节点和项目丙的连续验证时间,可能比三个项目各削减 20% 更有效。平均削减看似公平,却可能让所有项目都无法完成关键任务。
| 资源安排方案 | 关键节点影响 | 额外成本或风险 | 适用判断 |
|---|---|---|---|
| 延后项目乙的分析工作 | 项目甲接口节点和项目丙验证窗口可优先保障 | 项目乙后续时间窗口变窄,需要重新确认里程碑 | 乙的业务日期有调整空间,且延后不会破坏下游依赖时优先考虑 |
| 临时采购外部支持 | 可补足部分工作量,关键节点可能保持不变 | 存在交接、保密、质量和审批成本 | 工作边界清楚、交付可验收、供应商能及时接手时考虑 |
| 缩小项目丙的验证范围 | 保住验收日期,但降低覆盖范围 | 残余风险上升,需要业务方书面接受 | 非关键验证项可分批完成,且风险可监测时考虑 |
| 让专家同时支持三个项目 | 短期看似都有进展,关键任务可能被切碎 | 上下文切换增加,连续工作受损,承诺兑现率不确定 | 仅适用于短时咨询或可异步回答的问题,不宜用于深度交付 |
3. 记录预测与实际,不要把模拟数字当成标准答案
这个情景中,合理的下一步不是让项目经理自行挑选方案,而是将每种方案的日期、范围、成本和风险列出来,交由项目组合或业务负责人确认。决定后要更新资源承诺,并通知受影响项目,不应只在私下聊天里完成调整。
执行中还要记录预测容量与实际投入的差异。例如预计每周 24 小时,实际只投入 17 小时,原因可能是支持事件增加,也可能是工作依赖没有准备好。若连续几周出现同一类偏差,就应调整容量基线、工作切分或支持机制,而不是只要求资源“提高效率”。
4. 观察指标要能支持决策,不要堆满仪表盘
资源管理中值得关注的指标包括计划与实际投入差异、关键岗位超负荷时长、资源冲突解决时间、关键里程碑按期率、任务等待时间和工作切换次数。每个指标都要有明确口径和使用目的。
例如“资源利用率”不能孤立解释。利用率长期偏低,可能代表需求不足、技能错配或统计遗漏;利用率长期接近满载,也可能意味着缺少处理故障和变化的缓冲。指标的价值在于发现原因并触发讨论,不在于追求某个理想百分比。


六、按不同情况采取行动:管理动作要匹配问题来源
1. 如果是小团队,先建立轻量规则
小团队通常不需要复杂的资源组合管理机制。先用一张共享资源表记录未来 4 至 8 周的重点工作、负责人、预计投入、优先级和风险,每周在例会上核对变化即可。表格不必追踪每个人每天的分钟数,重点是能及时发现关键岗位被重复承诺。
建议指定一位维护者,明确每周更新日期和字段口径;资源负责人确认可用量,项目负责人维护需求,最终冲突由团队负责人或业务负责人裁决。若所有人都能编辑但没人负责,表格很快会出现多个版本和过期信息。
2. 如果是多项目组织,建立共享视图和决策节奏
项目数量增加后,单靠项目经理逐个询问会变得低效。可以设置固定的资源评审节奏,例如每周处理未来 2 至 4 周的冲突,每月复核更远期的资源需求。会议只讨论超载、关键技能缺口、重大变更和需要管理层决策的事项,不必逐条朗读所有任务。
对 100 人以上的组织,平台化管理通常有助于统一项目、任务、人员、时间和状态信息。以 PingCode 等项目管理平台为例,选型时应验证跨项目视图是否能按团队、技能和时间范围筛选,权限能否避免错误修改,变更后是否留有记录,以及数据能否服务现有评审流程。不要为了平台上线而要求团队录入无法维护的细节。
3. 如果关键岗位持续超负荷,先降低单点依赖
长期由同一人承担设计、审核、交接和救火,不是资源“利用得好”,而是组织把风险集中在一个节点。应检查哪些工作必须由此人完成,哪些可以通过标准、自动化、结对或培训转移。
短期可以设置备份人员和交接窗口;中期补齐文档、权限和操作手册;长期则评估招聘、外包、岗位轮换或架构改造。若工作过于特殊,至少要将单点风险和潜在业务影响明确列入风险登记册。
4. 如果需求不确定,采用滚动计划
探索性项目、研发任务和需求频繁变化的工作,不适合把数月人力精确锁死。可以把近期计划做实、远期计划做范围估算,并按固定周期重新规划。滚动计划不是频繁推翻承诺,而是让新信息进入计划时有明确的评估和批准流程。
对远期工作可记录低、中、高需求情景,说明各自触发条件。比如只有当试点验证通过后才需要额外测试资源;如果试点失败,则改为投入问题分析。这样管理层能看到资源需求的条件性,避免过早占用大量容量。
5. 如果资源来自外部,先管理交付边界
外包和供应商能补充能力,但不等于立刻增加等量产能。交接、环境准备、权限申请、质量验证、沟通和合同审批都需要时间。把外部人力直接按全额计入可用容量,容易低估启动成本。
外部资源适合边界明确、成果可验收、依赖可控的工作。对核心架构、关键业务规则或高敏感数据,需额外评估知识产权、保密、权限和长期维护责任。采购前明确谁负责验收、返工如何处理、人员变更如何交接,避免临近里程碑才发现“人已经到位,工作还无法开始”。
6. 如果资源需求经常临时插入,建立变更入口
临时需求不一定不合理,但如果每次都绕过优先级和容量核对,原有项目就会承担隐性代价。可以为紧急工作定义入口和分级:哪些情况允许立即中断,谁能批准,影响由谁评估,原计划如何调整。
每次插入都记录被挤出的工作、预计影响和批准人。这样才能区分真正的紧急事项与习惯性插队,也能用一段时间的数据判断团队是否需要增加支持容量、改进故障预防,或重新设定服务承诺。

七、不同情况下的取舍:没有一种资源方案能同时满足所有目标
1. 提前交付与稳定产能之间的取舍
提高资源投入有时能缩短周期,但并非所有工作都能靠增加人手加速。任务之间若存在强依赖,新成员加入会增加沟通和交接;测试、审批和客户反馈也可能是时间瓶颈。判断是否加人时,应先找出关键路径上的可并行工作,而不是只看项目总工作量。
如果新增资源需要较长培训,且剩余时间很短,集中减少范围或调整日期可能比紧急扩编更可靠。若工作能独立拆分、接口稳定、负责人有足够交接时间,补充资源才更可能有效。
2. 高利用率与应对变化能力之间的取舍
较高利用率能让容量在计划上看起来更充分,却会减少处理需求波动和突发问题的空间。缓冲不是浪费,而是为不确定性付出的保险成本。不过缓冲过多也会造成资源闲置和业务机会延误,因此应依据工作波动和服务要求设定,而不是所有团队统一使用一个比例。
可先观察实际波动:某团队每周的支持工作经常变化,就需要更大的预留;工作高度标准化、变化较少且可快速调整的团队,则可以采用更紧凑的计划。重点是缓冲有理由、有口径,并能随数据调整。
3. 专家集中使用与团队能力建设之间的取舍
把工作交给专家通常能降低短期质量风险,却可能让知识长期集中。若专家只做任务、不做传递,组织每个项目都要重新争抢同一资源。结对、评审、轮岗和文档会消耗短期容量,但能提高长期可替代性。
是否投入培养,应看岗位稀缺程度、重复需求频率、替代周期和业务中断后果。对偶发且影响有限的技能,外部采购可能更经济;对频繁出现且关系核心业务的能力,内部培养通常更能降低长期依赖。
4. 资源集中排期与多项目并行之间的取舍
并行项目能让更多业务同时启动,也会带来排队、切换和依赖协调成本。对于稀缺岗位,减少同时进行的项目数量,有时比增加投入比例更能提升交付速度。尤其在专家、审批人和共享测试环境有限时,过多并行会把等待时间转移到每个项目里。
决定是否限制在制工作时,应关注任务等待时间、完成周期和切换次数。若项目已启动但长期等待关键资源,继续开新项目可能只会扩大排队;若资源确有空档且任务彼此独立,适度并行则可以提高整体产出。
5. 统一标准与团队自主之间的取舍
组织需要统一核心字段、状态和优先级规则,否则跨项目容量无法比较;团队也需要根据工作性质选择适合的估算粒度。完全统一到小时可能增加维护成本,完全由团队自由定义则难以汇总。
实用的做法是统一决策所需信息,保留执行层的灵活性。例如统一资源角色、需求窗口、承诺状态和风险口径;具体任务可由团队按人天、迭代容量或工作包估算。平台或表格负责连接信息,不应强迫所有工作采用同一种估算方法。
八、建立可持续的资源管理机制:把一次性排期变成反馈回路
1. 用固定节奏维护数据,而不是等到延期才查
资源计划需要稳定的刷新频率。短期项目可以每周更新未来 2 至 4 周的需求和可用量;中长期项目可每月检查阶段性容量。节奏应与团队的计划周期一致,并明确哪些变化可以由团队调整、哪些需要重新批准。
更新不等于重复填报。应优先确认变化项:新增需求、工作量偏差、人员休假、优先级调整、任务阻塞和资源释放。没有变化的数据可以保留,不必每次都重新录入。
2. 记录预测误差,逐步校准团队容量
如果团队持续低估某类工作,就需要找原因,而不是把过去的估算直接复制到新项目。偏差可能来自需求澄清不足、外部依赖等待、返工过多、任务切分不合理,或容量中遗漏了支持工作。只有把误差分类,才能决定应该改估算方法还是改工作流程。
可以按月回顾:预测投入与实际投入差异、关键岗位缺口、未计划工作占比、计划外等待时间,以及偏差最大的工作类型。样本太少时不要急着下结论;数据应标明统计周期和团队范围,避免把个别项目的异常误当成普遍规律。
3. 让资源评审围绕决策,而不是围绕报表
一次有效的资源评审应以问题清单开场:哪个关键岗位在何时超载?哪项承诺有冲突?哪些需求仍然只是意向?有哪些范围、顺序或外部采购方案?谁需要做决定?评审结束时要留下选择、责任人、截止日期和受影响的承诺。
如果会议花大量时间逐行检查表格,却没有解决冲突,说明报表和流程还没有围绕决策设计。应将常规、低风险的调整下放给团队,只把超阈值问题和跨项目取舍升级处理。
4. 用简单数据质量检查避免错误决策
资源数据至少要定期检查重复承诺、过期计划、未确认需求、无负责人任务、时间范围不一致和实际投入长期缺失。一个空白字段可能只是填写不完整,也可能代表没人对这项工作负责;系统不能默认它没有风险。
我会把数据可信度也纳入资源管理:哪些团队按周更新,哪些项目仍用旧计划,哪些需求来自已批准的范围。资源视图如果没有数据时间戳和状态,管理者很难判断自己看到的是当前事实还是历史快照。
5. 将知识传递纳入资源计划
工作交接和能力培养需要明确投入,不应被当成“顺便做”。若组织希望减少专家单点,计划中就要为结对、文档、培训和替代人员实践留出容量。否则所有资源都用于当前交付,团队永远没有机会降低未来风险。
可以挑选高频、标准化且风险可控的任务先建立替代能力,再逐步覆盖复杂工作。验收不应只看文档是否存在,而要看替代成员能否在有限指导下完成任务,关键权限和依赖是否也能接续。
九、项目经理可直接采用的资源管理检查清单
1. 立项和计划阶段
- 是否明确项目范围、里程碑和关键依赖?
- 需求是否按技能、时间窗口和工作量区间描述?
- 是否区分名义工时、可用容量和已确认承诺?
- 是否识别稀缺岗位、连续投入要求和单点风险?
- 远期需求是否标记不确定性和触发条件?
2. 资源确认阶段
- 资源负责人是否核对了既有工作、固定职责和休假?
- 是否有跨项目冲突,冲突由谁裁决?
- 资源状态是提出、暂定还是正式确认?
- 外部资源是否确认交接、权限、费用和验收边界?
- 变更是否会影响其他项目的已确认承诺?
3. 执行和复盘阶段
- 计划是否按约定频率更新,是否保留更新时间和责任人?
- 实际偏差是否记录原因,而不只是调整数字?
- 关键岗位是否长期超载或频繁被临时打断?
- 资源利用率是否与交付、质量和等待情况一起解释?
- 复盘是否形成容量基线、流程或技能建设的改进动作?
4. 判断一张资源表是否真的有用
我会用三个问题检验资源表:第一,能不能提前看出未来几周的关键冲突;第二,冲突出现后能不能找到有权决策的人;第三,决定完成后能不能追溯受影响的工作和新承诺。如果只能显示谁在哪个项目,却不能回答这三个问题,它更像人员名单,而不是资源管理工具。
如果使用项目管理平台,也要验证它是否贴合真实工作方式:任务和资源计划能否关联,跨项目视图能否按时间和岗位查看,权限是否匹配组织职责,变更是否留痕,汇报数据是否能从实际工作中产生。先挑一条真实流程做小范围试用,再决定是否扩展,通常比一次性建设庞大系统更稳妥。
十、结语:资源管理的成果,是让组织更早做出清醒选择
1. 先做哪三件事
如果你正准备改进项目资源管理,我建议先做三件事:选出未来 4 至 8 周内最稀缺的岗位,按周核对真实可用容量;把跨项目需求统一到同一张视图,并标记需求、暂定和已确认状态;确定冲突升级路径,让有权承担业务后果的人作取舍。
完成这三步后,再决定是否需要更复杂的资源模型、流程或管理平台。数据还没有稳定、责任还没有明确时,增加字段和报表通常只会增加维护负担,不会自动提高判断质量。
2. 最值得记住的判断
资源管理不是证明团队有多忙,而是让关键工作在正确的时间得到合适的能力,并把不可避免的取舍提前摆到桌面上。计划不可能准确预言所有变化,但可以把容量口径、冲突规则、承诺状态和风险影响说清楚。
下一步,找一项正在发生资源冲突的项目,不要先重做整套制度。把它的技能需求、时间窗口、可用容量、替代方案和决策人整理出来,完成一次透明的资源评审,再用预测与实际的差异修正下一轮计划。资源管理是否有效,最终不看表格有多满,而看组织能否更早发现问题、更快做出取舍,并兑现自己真正承诺的工作。
常见问题解答(FAQ)
1. 项目资源应该按什么顺序盘点?
我接手一个项目时,常常先看到任务清单,却说不清谁还有余量、哪些技能没人能替。我想知道资源盘点到底从人员、时间还是设备开始,才能避免做完表格仍然无法排期?
先盘点会影响交付的关键资源,再补齐次要项:人员及技能、可投入时间、设备或预算、外部依赖。每项至少记录负责人、可用时段、占用事项和替代方案;不要把员工的全部工时都算成项目产能,应扣除会议、支持工作和休假。
比如一个每周工作40小时的人,如果固定会议与日常支持占去12小时,可规划的项目时间就不应按40小时计算。盘点的判断标准不是字段齐全,而是能否据此回答“谁在什么时间能做什么,出现缺席时如何调整”。
2. 如何避免关键人员被多个项目重复占用?
我发现几个项目都把同一位技术负责人排成了满负荷,单看各自计划又都合理。等到任务延期,大家才发现冲突早就存在;我该怎样在排期阶段识别这种问题?
把资源计划从单项目视角切换到跨项目视角,按人员和周汇总承诺工时,再与实际可用工时比较。可先设一个预警规则:连续两周计划占用超过可用工时的85%,就要求项目经理说明优先级、替补人选或范围调整;这只是便于发现风险的管理阈值,不是适用于所有团队的定律。
尤其要单独标出不可并行的工作,例如必须由同一位架构师审核的方案。发生冲突时,应由有权决定项目优先级的人做取舍,而不是让员工靠加班默默消化。
3. 项目资源不足时,应该加人还是调整范围?
我遇到过进度落后后立刻申请加人的情况,但新人熟悉背景需要时间,原成员还要额外指导。我不确定什么时候加人真的能缩短工期,什么时候应该先砍范围或改交付顺序?
先判断瓶颈是否能拆分,再比较新增人员的上手成本与剩余工作量。如果延期集中在可并行、边界清晰的任务上,加人可能有效;若工作依赖核心人员连续决策、系统设计或集中验收,新增人员短期内可能增加沟通负担。
可以把任务分成必须交付、可延后和可取消三类,估算每类对客户价值与工期的影响,再决定调人、分阶段发布或缩减范围。决策时要同时写明生效时间和复查日期,避免“先加人看看”变成没有退出条件的长期投入。
4. 资源管理表多久更新一次,才能及时发现风险又不增加太多负担?
我担心资源表做得太复杂,团队填几周就放弃;但如果只在项目启动时更新,人员请假或优先级变化又会让计划失真。有没有一种轻量但能支持决策的更新方式?
按变化速度分层更新:项目负责人每周核对未来两到四周的人员占用和关键依赖,资源负责人每月检查技能缺口、长期容量和外部资源;请假、需求变更、关键任务延期等事件则即时更新。表格先保留项目、人员或技能、时间段、计划投入、实际投入、冲突与处理决定等必要字段,不必一开始追求精细到每小时。
试运行四周后检查两件事:冲突是否更早暴露,以及维护表格花费的时间是否明显高于它节省的协调成本;若没有改善,就删减字段或改为只追踪关键岗位。
核心关键词
文章包含AI辅助创作:资源管理资源教程:项目经理实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604049
读者评论
我们团队以前按每人每周40小时排计划,遇到值班和临时支持就不断延期。把日常占用单独记下来后,预测确实更贴近实际,不过前提是大家愿意持续更新数据。
按周看关键岗位比只看项目总人天有用,尤其是专家被多个项目争用时。实际还得把决策人和响应时限写清楚,不然冲突虽然看见了,还是会拖在协调上。
容量缓冲设多少我觉得不能一概而论。支持工作波动大的团队和节奏稳定的团队差异很大,文中提到先记录几周再调整,这比直接套固定比例更可行。
