项目资源管理最容易出现的误判,不是“人手不够”,而是把所有人都按 100% 可用来排计划。一个团队看起来有 12 名成员,扣除会议、支持、休假、跨项目协作和必要的缓冲后,真正能投入交付的时间可能不足名义容量的六成。项目经理要提升资源管理效率,关键不是把排期表填得更满,而是让需求、能力、可用时间和优先级处在同一套可验证的决策规则里。本文将从资源盘点、负荷校准、冲突处理、滚动预测和模板落地五个环节,说明怎样把“谁有空”变成可执行的资源决策。
一、先讲核心结论:资源管理不是排满人,而是管好约束
1. 资源效率看交付流动,不看人员利用率
我判断一个项目的资源管理是否有效,首先不看成员是不是每天都有任务,而看工作是否能从承诺顺畅地流向验收。资源利用率很高,但任务在评审、测试、审批或跨团队依赖处堆积,往往说明瓶颈被隐藏了,而不是管理效率很高。
项目经理需要同时看四个结果:承诺的工作是否按期完成,关键角色是否持续过载,等待和返工是否增加,以及临时插单有没有挤掉已经承诺的工作。任何只优化单一指标的做法,都可能把成本转移到别的地方。
例如,把每个成员的周负荷从 80% 拉到 100%,表面上增加了 20% 的投入;但如果因此没有时间处理突发缺陷、代码评审或业务澄清,计划任务就会被打断,实际吞吐量不一定提高。资源管理的目标不是消灭空档,而是让关键资源在合理负荷下持续产出。
2. 先确认三类约束,再分配工作
资源决策通常受三类约束影响:容量约束、能力约束和顺序约束。容量约束回答“这个人有多少可用时间”;能力约束回答“他是否具备完成任务所需的技能和授权”;顺序约束回答“该任务是否必须等待前置交付”。三类约束不能相互替代。
有时间不等于有能力,有能力也不等于现在可以开始。把任务分给“看起来有空”的人,却没有确认其技能、上下游依赖和决策权限,常常会造成隐形返工。更稳妥的做法是先识别约束,再讨论人选,而不是先定人再倒推计划。
| 约束类型 | 需要核实的问题 | 常见误判 | 建议记录方式 |
|---|---|---|---|
| 容量 | 扣除例会、支持、休假后还能投入多少时间? | 把名义工时当可交付工时 | 按周记录可用人天及预留比例 |
| 能力 | 是否具备所需技能、经验和权限? | 只看职级或岗位名称 | 记录技能等级、经验场景和待补能力 |
| 顺序 | 是否依赖其他任务、审批或外部输入? | 把尚未具备输入条件的任务提前排人 | 记录前置条件、责任方和最晚就绪日期 |
3. 用可兑现承诺取代“满负荷计划”
项目计划不是把任务平均分给所有人。它要明确哪些工作已经具备启动条件,哪些工作只是候选项,哪些工作在资源冲突出现时可以顺延。项目经理应把承诺分层:已确认、条件满足后确认、暂不承诺。这样做并非降低目标,而是避免用未经验证的资源假设制造虚假确定性。
在跨项目环境中,我更倾向于用“关键岗位的可交付能力”作为决策单位,而不是只看项目总人天。一个项目可能总容量充足,却缺少唯一的安全评审人;另一个项目总容量不足,但可以先通过拆分和错峰解决。总量指标掩盖不了局部瓶颈。

二、背景和真实场景:资源问题通常先以排期问题出现
1. 多项目团队的冲突不是平均发生的
在中大型组织里,项目经理面对的常常不是一个完整、稳定、专属的团队,而是若干人员同时参与多个项目。设计、架构、安全、数据、测试等角色,可能被不同项目在同一周反复预约。冲突因此集中发生在少数关键岗位,而不是平均散布在全部成员身上。
如果团队有 30 人,其中 20 人有相对稳定的项目投入,另外 10 人承担跨项目评审、专业支持或审批,那么只核对“项目总人天”很容易得出错误结论。一个关键评审人每周只有 3 天可用,却被排进 5 天的会议和交付计划,项目表面仍然可以显示“有资源”,实际却已经出现无法并行的队列。
这类问题的特征通常是:计划中的任务都有人负责,但关键任务迟迟无法开始;成员在多个群里被反复催办;项目经理频繁改日期,却解释不清楚日期为什么变化。此时需要做的不是再发一次“请大家更新进度”,而是把共享角色和依赖路径显式化。
2. 计划日期相同,不代表资源需求相同
“本月底上线”是目标日期,不是资源计划。设计师可能需要在前两周集中投入,测试人员可能在后两周形成峰值,安全评审则可能只需要特定阶段的短时投入。若把整段周期平均摊分,既看不出峰值,也无法判断具体哪一周发生冲突。
我会把需求拆成“角色,时间窗,工作量,前置条件”四项。例如,数据工程师需要在第 2 周投入 3 人天,前提是字段口径评审完成;安全评审人在第 4 周预留 1 人天,前提是测试环境和审计材料就绪。这样的需求比“需要数据和安全支持”更容易进入资源协调。
3. 资源计划要能容纳变化,而不是假装没有变化
需求范围、故障、人员休假、供应商交付和管理层优先级都会变化。资源计划如果只在立项时做一次,之后不再更新,就会逐渐成为历史文件。反过来,如果每出现一件小事就重新排所有任务,团队会把大量时间耗在计划重写上。
较实用的办法是设定更新节奏和触发条件。常规情况下按周滚动,关键阶段或高风险项目可提高到每两三天检查一次;只有发生明确事件,如关键角色缺席、范围增减、外部依赖延迟或紧急任务插入,才启动计划调整。计划更新必须留下变更原因,避免日期变化变成无解释的数字漂移。
| 观察信号 | 可能的资源原因 | 核查动作 |
|---|---|---|
| 任务开始日期连续后移 | 前置输入未完成或共享角色排队 | 核对依赖责任人和最早可开始日期 |
| 同一成员频繁切换项目 | 多项目并行过多、优先级不清 | 统计一周内活跃项目数并确认主次 |
| 估算工时低于实际投入 | 支持、沟通和返工未纳入计划 | 抽样比较任务估算与实际记录 |
| 关键阶段经常临时加人 | 早期没有按阶段安排专业角色 | 按交付阶段重画角色需求曲线 |
三、拆解常见误区:看起来精细的计划,可能更不可靠
1. 误区一:把 100% 利用率当成效率目标
利用率能说明投入时间被使用的比例,却不能说明投入是否产生了可验收结果。如果成员每天都被任务填满,任何突发问题都只能通过延长工时或挤掉其他任务解决,计划就没有吸收变化的能力。
项目经理可以观察负荷区间,但不要把某个比例当作跨团队通用标准。一个需要值守的运营团队、一个阶段性交付的研发团队和一个按客户项目计费的专业服务团队,合理负荷并不相同。负荷目标必须结合任务波动、工作性质和组织承诺校准。
实践中更有价值的问题是:连续数周的超负荷是否集中在同一角色?计划内工作和临时工作各占多少?加班之后,缺陷、返工或延期有没有改善?如果只有投入时间增加,而交付结果没有同步改善,就不应继续用“再加点人”来解释问题。
2. 误区二:每个人都有任务,就代表资源分配合理
给每个人都分配工作,能让表格看起来公平,却可能导致任务过度拆散。成员同时维护十几个小任务,频繁切换上下文,交付耗时反而上升。对于需要连续专注的分析、设计、编程或文档工作,任务切换本身就是资源成本。
分配任务时,我会同时检查在制工作数量、任务粒度和切换频次。某人一周只有 20 小时可用于项目,但同时被安排在 6 个项目里,每个项目都只占几小时,未必比集中投入 2 个项目有效。过度分散尤其容易发生在共享专家岗位上。
3. 误区三:只按职能人数,不按能力与经验匹配
“有 4 个测试人员”并不能说明某项测试可以并行完成。任务可能要求特定系统经验、合规授权或特定环境知识。把岗位人数直接换算成容量,会忽略能力差异,也会遗漏新成员的辅导成本。
能力匹配至少应区分独立完成、需要复核、需要指导和暂不具备四种状态。新成员参与任务时,名义上可能增加容量,实际却需要资深人员投入指导和检查时间。如果不把这部分资源成本写进计划,团队很容易出现“人多了,资深成员反而更忙”的情况。
4. 误区四:任务估算越精确,计划就越准确
当输入条件不稳定时,把任务估算从“约 3 天”改成“2.6 天”,并不会让计划更科学。精确数字可能只是把不确定性藏起来。对探索性工作、外部依赖和首次实施任务,应该记录估算范围、置信程度和关键假设,而不是制造小数点精度。
我更愿意把任务标为“已具备输入、估算可用”“存在待确认条件”“探索性工作,先做短周期验证”等状态。资源分配要基于工作成熟度:越不确定的工作,越不适合提前占用大量专属容量。
5. 误区五:发生冲突时,项目经理私下协调就够了
私下协调适合解决一次性的、小范围的日历冲突;不适合长期解决跨项目优先级冲突。如果两个项目都宣称“本周必须完成”,而资源负责人没有确认优先顺序,项目经理之间反复协商只会把决策压力推给执行者。
冲突需要有明确的升级规则:项目之间先确认影响和可替代方案,项目负责人或资源负责人再作优先级决策,最终把选择和代价记录下来。没有代价的“优先级”,通常只是口头愿望。

四、专业判断逻辑:从需求到分配,建立可复核的决策链
1. 先把需求写成资源请求,而不是模糊的人力诉求
“希望安排一个熟悉数据的人”无法直接支持资源决策。有效的资源请求应说明工作结果、所需能力、时间窗口、工作量范围、输入条件、替代方案和延期影响。请求方不必先指定具体姓名,但要把任务需求说明白。
我会要求资源请求至少包含以下字段:
- 交付结果:需要完成什么,验收标准是什么。
- 所需角色与能力:例如数据建模、隐私审查或自动化测试,并说明所需熟练程度。
- 投入窗口:最早开始、最晚开始、预计持续时间,必要时标出峰值周。
- 工作量范围:以人天或小时记录范围,并标注估算依据。
- 前置条件:需求、数据、环境、审批或外部交付是否已经就绪。
- 不配置资源的影响:延期、范围缩减、风险上升或收入影响,避免只写“影响很大”。
- 可替代方案:换人、拆任务、调整范围、外包、培训或改变顺序。
2. 用容量账本区分“占用”与“承诺”
容量账本不等同于详细工时表。它的作用是把每周可用时间、已承诺工作、固定职责、临时支持和缓冲分开,让项目经理看见容量为什么被占用。对计划稳定、人数较少的团队,按人记录可能足够;对跨项目组织,应至少按角色或技能组汇总,再对瓶颈成员进行细化。
建议把容量分为四栏:日历容量、固定占用、已承诺工作和未分配缓冲。未分配缓冲不是“浪费”,而是用于吸收故障、估算误差和管理决策变化。每一栏都要明确口径,避免有人把休假扣除了,有人却仍按全周工时报容量。
| 字段 | 填写示例 | 判断用途 |
|---|---|---|
| 角色或成员 | 数据工程师 A | 区分可替代角色与唯一关键成员 |
| 周期 | 第 3 周 | 让容量对应具体时间窗 |
| 日历容量 | 5 人天 | 按工作日和实际可用时间核算 |
| 固定占用 | 1.5 人天 | 记录会议、值守、辅导等不可直接挪用时间 |
| 已承诺工作 | 2.5 人天 | 反映已对内或对外承诺的投入 |
| 剩余缓冲 | 1 人天 | 判断是否还有容纳变化的余量 |
容量账本的粒度要与决策频率匹配。对于日常任务,按周看通常足够;对于上线窗口、重大演练或监管审查,可能需要按天细分。过细会带来维护成本,过粗则看不出峰值。关键不是统一采用某种粒度,而是让记录能够回答当前的资源问题。
3. 用角色能力矩阵识别单点依赖
能力矩阵的重点不是给员工贴标签,而是找出“谁能独立完成、谁能复核、谁需要指导、哪些能力只有一人具备”。只有当矩阵能够影响任务分配、培训计划和风险处置,它才有管理价值。若矩阵只在年度盘点时更新一次,很快会与真实能力脱节。
我建议每个关键能力至少记录能力等级、最近应用场景、可投入时间和替补人选。对于唯一掌握的关键能力,要进一步确认是否能够通过文档、配对工作或轮岗降低单点风险。培养替补人员需要时间,不能在风险已经爆发后才临时安排。
| 能力状态 | 可承担工作 | 计划处理方式 |
|---|---|---|
| 可独立完成 | 从分析到交付可以独立闭环 | 可作为主要承担人,仍需核对容量 |
| 可复核或协作 | 能承担一部分工作,需要资深人员检查 | 同时预留复核时间,不按完全独立容量计算 |
| 需要指导 | 可在明确任务边界下参与 | 将指导者的时间作为真实资源成本 |
| 暂不具备 | 当前不宜独立承担 | 调整人员、缩小任务或安排前置训练 |
4. 用优先级规则处理冲突,不凭声音大小排队
资源冲突发生时,我会要求各方先把“必须做”拆成可比较的理由。通常需要核对四项:业务影响、时间约束、风险暴露和可替代性。收入或客户承诺可能重要,但并不自动压过合规风险;日期临近也不代表该项目一定更重要。
可以采用 1 至 5 分的团队内部评分,作为讨论入口,而不是机械决策公式。评分前必须统一含义,并由有权负责人确认权重。比如业务影响评分看延期造成的可量化损失;时间约束看是否存在不可移动的外部窗口;风险暴露看未交付会增加什么风险;可替代性则看是否能换人、拆分或调整范围。
| 判断维度 | 需要回答的问题 | 容易出现的偏差 |
|---|---|---|
| 业务影响 | 延期会带来何种收入、客户或运营影响? | 只描述“战略重要”,不提供影响路径 |
| 时间约束 | 日期是外部不可移动,还是内部目标? | 把目标日期误当成硬性截止日期 |
| 风险暴露 | 延后会增加何种安全、质量或合规风险? | 把所有风险都写成最高等级 |
| 可替代性 | 是否可以换人、拆分任务或调整范围? | 未经评估就认定“只有某个人能做” |
资源决策最终要落到“选择了什么、放弃了什么、谁承担影响”。如果高优先级工作占用了关键人员,另一个项目的日期或范围就应同步调整。不记录被挤出的工作,等于没有完成资源决策。

5. 根据不确定性选择排期方法
工作确定、依赖清晰、角色稳定时,可以按阶段排出较细的计划;工作探索性强、需求仍在变化时,提前把人员排满数周并不可靠。对不确定工作,先安排一个有明确退出条件的短周期验证,再根据结果追加资源,比一次性投入全部人力更能控制风险。
我通常把工作分为三类:已具备输入、可以承诺;部分条件待确认、需要预留窗口但暂不承诺;关键假设未知、先安排验证任务。三类工作使用不同承诺等级,能避免把探索性任务伪装成确定交付,也能减少反复改计划造成的管理负担。
五、具体案例与数据观察:用一组示意数据演示资源重排
1. 场景设定:三个项目争用同一组关键角色
下面案例为情景模拟,用来演示计算和决策方法,不代表某家企业的真实统计。一个产品组织同时推进客户门户改版、数据报表升级和安全整改,三项工作都计划在四周内完成。团队名义上有 12 名成员,包含产品、设计、开发、测试和安全支持;其中安全评审和资深数据工程是共享角色。
项目经理最初按名义人数排期,三项工作看起来都能按时完成。进一步按周拆分后发现,第 2 周数据工程师需求达到 7 人天,但实际可用容量只有 4 人天;第 3 周安全评审需求达到 4 人天,实际只有 2 人天。冲突不在团队总人天,而在角色和时间窗不匹配。
| 关键角色 | 第 1 周需求/容量 | 第 2 周需求/容量 | 第 3 周需求/容量 | 第 4 周需求/容量 |
|---|---|---|---|---|
| 产品分析 | 3/4 人天 | 4/4 人天 | 2/4 人天 | 2/4 人天 |
| 数据工程 | 3/4 人天 | 7/4 人天 | 5/4 人天 | 2/4 人天 |
| 测试 | 1/3 人天 | 3/3 人天 | 6/4 人天 | 5/4 人天 |
| 安全评审 | 0/2 人天 | 1/2 人天 | 4/2 人天 | 2/2 人天 |
2. 先调整顺序,再决定是否加人
初步看到超载时,团队提出过两种直觉方案:要求数据工程师加班,或临时找人支援。项目经理没有立即采纳,而是先核对任务依赖。结果发现,报表项目有两项数据清洗工作并不依赖客户门户的最终视觉稿,可以提前验证;安全整改中的一部分材料整理也可以由项目成员按清单准备,不必全部占用安全评审人的时间。
调整后,团队把数据清洗验证前移到第 1 周,报表开发按验证结果分批启动;测试需求从第 3 周拆出部分接口测试到第 2 周;安全材料预审由项目成员完成,正式风险确认仍由安全角色负责。调整并没有增加总人天,却降低了同一周的峰值压力。
这一步的关键不只是“把任务挪开”,而是确认前置条件真的满足。如果把尚未就绪的任务硬提前,只会把等待从后面搬到前面。每次调整都应检查输入、验收标准、责任人和重新安排的影响。

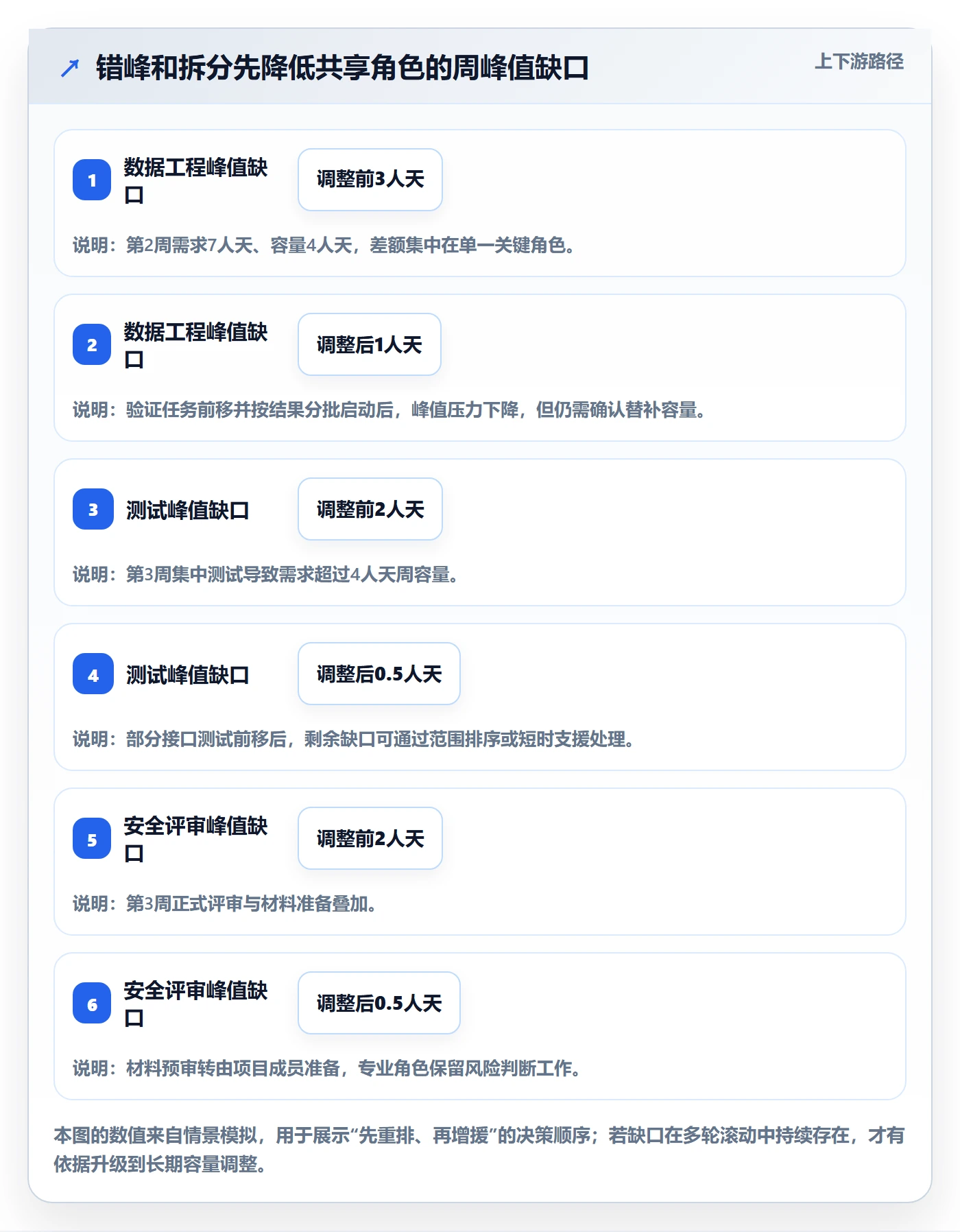

3. 用容量缺口定位真正需要决策的地方
资源缺口可按“某角色某周期的需求减去可用容量”计算。缺口为正时,再区分是时间错位、技能不匹配、依赖未就绪,还是工作量本身超出能力。不同原因对应不同方案:时间错位优先错峰,技能不匹配考虑培训或替代,依赖未就绪先清除阻塞,持续性容量不足才讨论增援或调整范围。
在本案例里,原始计划的瓶颈主要集中在第 2 周数据工程和第 3 周测试、安全评审。通过任务拆分和错峰,数据工程峰值缺口由 3 人天降至 1 人天,测试峰值缺口由 2 人天降至 0.5 人天,安全评审缺口由 2 人天降至 0.5 人天。数字是示意值,重点是把“忙不过来”转成可核对的时间窗和角色缺口。

4. 记录调整后的代价,避免把局部优化误当成整体改善
重排后仍要核对代价。提前验证需要更早拿到样例数据;接口测试前移可能增加环境准备工作;项目成员整理安全材料需要明确模板和责任人。若这些成本没有记录,团队就会只看到峰值缺口下降,却看不到成本转移到其他岗位。
案例中采用的检查指标包括计划开始日期变化、关键任务等待时间、返工率、临时加班小时和跨项目切换次数。若缺口下降但返工显著增加,说明重排可能过早;若等待下降、加班未上升、验收质量稳定,调整才算真正有效。
5. 数据观察要有口径,不能把示意数字包装成行业事实
团队若要建立自己的基准,应至少连续采集 8 至 12 周数据,覆盖常规工作、上线阶段和高峰期。记录内容不必一开始就复杂,但需要保持定义一致:可用容量怎么计算,临时事务是否计入,延期从哪个日期开始算,返工如何识别。
小样本可以用于发现异常,不能直接证明普遍规律。比如一个月中利用率提高、准时率也上升,可能是任务较简单或团队人数临时增加造成的。项目经理应避免只凭两三个项目得出“某种分配方式一定有效”的结论。
六、可直接使用的模板:把方法放进每周管理动作
1. 项目资源需求模板
资源需求模板的价值,在于迫使请求方说清楚工作是什么、何时需要、为什么不能换一种做法。字段不宜多到没人愿意填,也不能少到资源负责人无法判断。以下模板适合用表格、共享文档或项目管理平台维护。
| 字段 | 填写内容 | 填写示例 |
|---|---|---|
| 需求名称 | 简短描述要完成的工作 | 账单明细字段口径校验 |
| 所属项目 | 项目或业务目标 | 数据报表升级 |
| 交付结果 | 可验收的结果及验收人 | 字段映射表经业务和数据负责人确认 |
| 所需能力 | 技能、经验或权限要求 | 熟悉账单数据模型,可独立核对字段口径 |
| 投入时间窗 | 最早开始、最晚开始和预计周期 | 第 2 周开始,最迟第 3 周完成 |
| 预计工作量 | 范围和估算依据 | 2至3人天,基于当前字段清单估算 |
| 前置条件 | 输入、环境、审批是否就绪 | 业务方先确认字段定义版本 |
| 不配置影响 | 延期、风险或范围变化 | 报表验收顺延,无法进行最终口径核验 |
| 可替代方案 | 拆分、换人、培训或调整顺序 | 先校验高风险字段,其他字段后续补齐 |
| 决策状态 | 待补充、待协调、已承诺或暂缓 | 待资源负责人确认第 2 周容量 |
2. 每周容量盘点模板
周容量盘点不是要求每个人逐小时填报,而是让项目经理在周计划前确认关键角色的净容量。对低风险、稳定团队,可以只盘点共享角色;对多项目、高变化团队,则需要对所有关键岗位汇总。
| 周期 | 角色或成员 | 日历容量 | 固定占用 | 已承诺工作 | 缓冲 | 冲突事项 | 决策人 |
|---|---|---|---|---|---|---|---|
| 第 2 周 | 数据工程师 A | 4 人天 | 1 人天 | 2 人天 | 1 人天 | 新增字段校验请求 | 数据负责人 |
| 第 3 周 | 安全评审人 B | 2 人天 | 0.5 人天 | 1 人天 | 0.5 人天 | 两项正式评审重叠 | 安全负责人 |
3. 冲突决策记录模板
资源冲突如果只留在会议纪要里,往往无法复盘。建议对每次实质性冲突记录请求、被影响的工作、决策依据和后续验证指标。这样下次再发生相似冲突时,团队可以复用规则,而不是重新从情绪和职位高低开始争论。
| 记录项 | 说明 |
|---|---|
| 冲突角色与时间窗 | 明确是哪个能力、哪一周或哪一阶段不足 |
| 竞争请求 | 分别写清各项目需要的结果、日期和工作量 |
| 可选方案 | 错峰、拆分、替代人员、缩小范围、增援或延期 |
| 最终决策 | 记录选择方案和决策责任人 |
| 被挤出工作的影响 | 同步标注变更后的日期、范围或风险 |
| 验证时间 | 约定何时检查安排是否有效 |
| 实际结果 | 记录延期、返工、加班和质量反馈 |
4. 周资源会议议程模板
资源会议常见的问题是每个项目轮流汇报进度,真正的冲突却留到会后处理。会议应围绕决策组织,而非按项目展示所有任务。若没有冲突、异常或需升级事项,会议可以缩短,避免为了开会而开会。
- 核对本周变化:确认新增工作、休假、故障和外部依赖变化。
- 检查关键角色:查看未来两至四周的容量峰值和连续过载情况。
- 处理冲突请求:按已约定的优先级规则比较影响,明确取舍。
- 确认前置条件:检查已承诺任务是否具备输入和启动条件。
- 记录决策责任:标明决策人、变更内容、受影响项目和通知对象。
- 约定复核时间:对有较大不确定性的调整设置检查点。
5. 用管理工具时,先统一口径再自动化
当项目数量、协作人员和跨团队依赖增加后,散落在表格、聊天记录和个人日历里的信息很难保持一致。此时可以考虑使用适合组织规模的项目管理平台,将项目需求、任务、责任人、日期、依赖、容量和变更记录放在可追溯的工作流中。对服务中大型企业及 100 人以上组织的项目管理场景,例如 PingCode,可用于承载跨项目协作、工作项与计划信息;但工具本身不会自动解决优先级冲突。
选择工具时,我会先问四个问题:能否按角色或成员查看未来容量;能否记录依赖和变更原因;权限是否适合跨部门共享;报表口径是否可以解释和复核。若一个系统只能汇总工时,却不能说明需求为何进入、谁批准了冲突和哪些工作被挤出,它可能只是把旧表格搬到了新界面。
部署前先选一个资源冲突频繁的团队试运行,明确字段定义、更新责任人和数据保留周期。若成员认为填报增加了负担,却看不到资源分配因此变好,应先简化流程,而不是继续增加字段。工具的成功指标应是决策更快、冲突更早可见、计划变更更可解释,而不是录入的数据行数更多。
七、不同情况下的行动建议:先按问题类型选动作
1. 小团队、单项目、资源相对专属
小团队不一定需要复杂的容量系统。项目经理可以每周确认成员可用时间、关键依赖和预计风险,用一张简洁的任务板加容量表维持透明。重点是避免把例会、支持和管理职责漏算,并明确临时任务进入后由谁决定替换哪项工作。
当团队人数少、角色重叠较多时,能力矩阵往往比精细工时更有帮助。让团队知道谁能接手关键任务、谁需要复核、哪些领域只有一个人熟悉,能更早暴露单点风险。不要为了形式把每个人的每小时都排满。
2. 多项目共享资源、关键角色长期排队
当多个项目争用同一批专业角色时,首先建立共享角色的未来数周需求视图,再由有权负责人设定项目优先级。项目经理不应各自先把专家排进计划,再把冲突留给专家本人解决。对于唯一技能岗位,还要将替补培养作为资源策略的一部分。
如果排队持续存在,应区分结构性短缺和短期峰值。结构性短缺可能需要招聘、外部支持、培训或减少并行项目;短期峰值则更适合错峰、拆分和范围调整。不要用一次性加班掩盖连续数月的容量缺口。
3. 需求变化快、探索性任务占比高
不确定性高的项目不适合过早锁定全部人员。可以先用短周期验证关键假设,明确每轮投入上限和退出条件,再根据结果决定是否继续。项目经理要区分“预留窗口”和“正式承诺”:预留意味着保留协调可能性,不等于已经对外保证交付日期。
在这类工作中,估算范围和假设记录通常比单点估算更有价值。若关键输入未确认,先安排澄清、原型或数据验证,不要把大规模实施任务提前塞入资源计划。
4. 关键员工不可替代、风险集中
当任务只能由一名资深成员完成时,先判断“不可替代”是否真实。通过任务拆分、结对工作、复核分层、权限梳理和知识沉淀,往往可以把必须由资深成员完成的部分压缩到判断和审批,而把准备工作交给其他成员。
如果短期内无法培养替补,就要把该成员的容量作为稀缺资源管理,减少无关会议和临时请求,明确优先级和保护窗口。长期看,持续依赖单一成员是组织风险,不应被包装成个人能力强的荣誉。
5. 管理层临时插入高优先级工作
临时任务不能只增加,必须同时明确要替换什么。项目经理可以提供两到三个方案:按原日期完成新工作、保留原项目日期但缩小范围,或维持原范围并顺延日期。每个方案说明资源、风险和影响,由相应负责人决策。
如果决策者拒绝在范围、日期和资源之间作出选择,项目经理应把风险和假设书面化,并设置复核点。管理者可以接受风险,但团队不应被要求在资源不变、范围不变、日期不变的前提下承担无条件承诺。

八、不同情况下的取舍:没有一种资源方案能同时最优
1. 加人、延后、缩范围,分别解决不同问题
加人适用于工作可以并行、具备清晰拆分边界、所需能力能快速补齐的情况。如果任务高度耦合,或新增人员需要资深成员大量指导,加人可能先增加沟通成本。延后适合依赖未就绪、关键角色容量暂时不足或风险尚未澄清的情况;缩范围适合核心价值明确、非关键内容可以后置的情况。
项目经理不能只比较名义成本,还要比较交付风险、沟通负担、返工可能和后续维护责任。资源方案要说明收益从哪里来,以及风险被转移到了哪里。
| 方案 | 适用情况 | 主要收益 | 主要代价 |
|---|---|---|---|
| 临时增援 | 任务可拆分,技能能快速匹配,时间窗口短 | 可能缩短关键路径工作时间 | 需要交接、指导和质量复核 |
| 顺延日期 | 依赖未就绪或共享角色容量不足 | 降低过载和仓促交付风险 | 影响客户承诺、业务窗口或后续计划 |
| 缩小范围 | 核心价值可独立交付,其他功能可后置 | 在资源有限时保住关键结果 | 需要管理预期并维护后续补齐计划 |
| 错峰安排 | 需求峰值集中在少数周,依赖允许调整顺序 | 不增加总资源即可降低短期冲突 | 可能改变部分团队或项目的启动节奏 |
| 培养替补 | 长期存在单点技能或评审瓶颈 | 降低未来依赖和排队风险 | 短期需要投入指导和练习时间 |
2. 集中投入与多任务并行,各有边界
集中投入能减少切换和交接,适用于交付目标清晰、依赖较少、需要连续专注的任务;并行安排适用于工作可以独立推进、等待时间较长或风险需要提前暴露的情形。过度集中会使其他项目等待,过度并行则会增加上下文切换和管理成本。
当一个人同时承担多个项目时,不要只问“还剩多少小时”,还要问“要切换几次、每次切换需要重新了解多少背景”。如果任务每周只需几小时但要在多个项目间反复来回,集中安排整块时间可能比均匀分散更有效。
3. 预留缓冲与追求短期满负荷,选择取决于波动性
稳定、重复、波动较小的工作可以采用较紧的计划;需求变化大、外部依赖多、故障率高的工作需要更大的吸收空间。缓冲不是越多越好,也不是越少越高效。应从过去的计划误差、突发事务和依赖延期中校准,而不是凭感觉给所有项目统一留出同一比例。
对于缺少历史数据的团队,可以先用小范围试点观察:记录计划工作、临时工作、延期原因和实际负荷,按月调整缓冲假设。缓冲必须可解释、可复核,不能被随意当作空闲人力挪走。
4. 自动化与人工判断的边界
自动化适合做容量汇总、冲突提醒、日期变化追踪和数据筛选;不适合替负责人判断业务优先级、人员成长机会、风险接受程度和复杂的能力匹配。系统可以告诉项目经理某角色未来两周被超额预约,却不能单独决定哪个项目应该延期。
若团队把资源分配完全交给表格公式或工具评分,可能会把历史偏差自动复制下去。更可靠的做法是让系统提供可追溯数据,让负责人解释决策,并留下人工调整原因。自动化负责减少重复计算,管理者负责承担取舍。
九、如何判断资源管理是否真的变好
1. 不要只追求利用率,建立一组平衡指标
资源管理需要同时观察交付、负荷和质量。只看利用率容易鼓励填满日历;只看准时率容易诱发缩小范围或隐瞒延期;只看工时则无法说明投入产生了什么结果。一个精简的指标组,应该至少覆盖计划兑现、资源压力和返工情况。
| 指标 | 建议定义 | 解释时要注意 |
|---|---|---|
| 计划兑现率 | 周期内按约定完成的承诺项占比 | 需区分原始承诺与中途变更后的承诺 |
| 关键角色超载周数 | 关键角色需求超过可用容量的周数 | 不要只看团队平均值,需保留角色分布 |
| 等待时间 | 任务具备启动条件到实际开始之间的时间 | 要区分资源排队与输入未就绪造成的等待 |
| 返工比例 | 返工投入占相关任务总投入的比例 | 需要统一返工定义,避免把正常完善全部计入 |
| 计划变更频率 | 周期内因资源或优先级调整而变更的次数 | 变更少不一定好,可能意味着问题没有被记录 |
| 临时加班时长 | 关键角色每周期的非计划额外投入 | 应结合交付和质量判断,避免单指标归因 |
2. 先做基线,再看趋势和分布
没有统一口径前,不要急着给团队排名。不同项目的工作类型、阶段和外部约束不同,直接比较利用率容易惩罚承担支持工作或高不确定任务的成员。更合理的是先建立本团队基线,再按角色、阶段和工作类别观察变化。
至少要关注中位数与极端值。团队平均负荷看起来正常,不代表没有人持续过载;平均等待时间下降,也可能是少数长时间阻塞仍然存在。资源管理的改进往往首先体现在瓶颈尾部缩短,而不只是平均数变好。
3. 用小规模复盘验证因果关系
每次调整资源规则后,选一两个周期复盘:冲突是否更早发现,计划是否更稳定,关键任务等待有没有缩短,加班和返工是否变化。若指标改善但团队反馈负担明显增加,应评估是不是数据采集过度;若表格更完整但决策速度没有变化,就要检查会议权限和升级机制。
复盘不需要给每次计划变化贴上失败标签。它要回答的是:当时基于哪些信息做了选择?哪些假设成立,哪些不成立?下一次需要提前补充什么输入?这样的记录能把个人经验转化为组织的资源管理能力。

十、结尾:把资源管理做成持续校准,而不是一次性排班
1. 先解决最贵的那个瓶颈
项目经理不需要第一天就建成复杂的资源管理体系。先找出最影响交付的一个瓶颈:是共享专家排队、计划漏算固定职责、任务切换过多、前置条件不稳定,还是优先级无人决策。把原因具体化,比增加更多报表更重要。
随后用一个小周期验证:记录关键角色的真实可用容量,写清两三项资源请求,按规则处理一次冲突,并在周期结束后复盘等待、负荷和质量。有效的资源管理方法,应当能解释为什么采用、解决了什么问题、付出了什么代价。
2. 下一步按四个动作开始
- 列出未来四周的关键角色:先盘点跨项目共享、不可轻易替代的岗位。
- 核算净容量:扣除固定职责、已知休假和支持任务,不以名义工时代替实际容量。
- 整理资源请求:补齐交付结果、投入窗口、前置条件、工作量范围和不配置的影响。
- 选择一项冲突复盘:记录决策依据、被挤出工作和实际结果,用复盘数据校准下一轮计划。
我对资源管理的核心判断是:团队不是因为没有任何空档才高效,而是因为重要工作有清晰的进入条件、关键角色有可承受的负荷、冲突有明确的决策路径,才更容易稳定交付。先把容量算清,再谈优先级;先确认依赖,再承诺日期;先记录取舍,再评价结果。项目经理从这三件事开始,资源计划才会从一张静态表格变成可执行、可调整、可复盘的管理机制。
常见问题解答(FAQ)
1. 项目经理怎样快速识别资源冲突?
我手上几个项目经常同时找同一位测试工程师,大家都说自己的任务最急。我想知道,怎么判断这是真正的资源冲突,而不是沟通不到位?
先把冲突从“谁更着急”转成“同一资源在同一时间被安排了多少工作”。可用一张资源负荷表,按人或技能列出每周可用工时、已承诺工时、任务优先级和关键节点。例如某测试工程师每周可投入 30 小时,已排任务分别需要 18、10、8 小时,总负荷为 36 小时,超出 6 小时,这才是可核对的冲突。
表里的工时应由任务负责人确认,并扣除会议、支持和值班时间;只看项目总人数,通常会漏掉稀缺技能造成的局部瓶颈。
2. 资源不足时,项目经理应该先调整什么?
项目排期已经很紧,团队里也没有可以马上补进来的人。我担心一改计划就会影响客户承诺,但让大家加班似乎也撑不了多久,应该按什么顺序处理?
先找出受影响任务与关键路径的关系,再依次评估:能否调整非关键任务顺序、拆分交付范围、错峰使用稀缺人员,最后才讨论加人或加班。举例来说,若一名数据工程师同时承担两个项目的 20 小时和 16 小时工作,但每周可用时间只有 28 小时,可先确认其中是否有 8 小时任务能够延后,且不会推迟下游验收。
决策时同时记录对范围、日期、质量和成本的影响,并让业务负责人确认取舍;“所有项目都优先”不是资源方案。
3. 如何制作简单、能持续更新的资源管理模板?
我试过做资源计划表,但字段太多,团队填一次就不再维护;做得太简单,又看不出谁何时超负荷。有没有一套足够轻、又能支持决策的字段?
模板先保留能推动行动的字段:人员或技能、任务、所属项目、开始与结束周、每周预计工时、优先级、依赖项、负责人确认日期、风险与处理决定。按周查看,而不是只记整个项目的总工时;总量会掩盖某一周的峰值。
每周固定安排 15 分钟由项目负责人更新未来 4 至 6 周的承诺工时,超过可用工时的行标为待决策,不要直接默认为加班。若连续两周出现超载,再升级讨论范围、顺序或外部支持。
4. 资源管理中哪些指标值得跟踪,哪些容易误导?
我想用数据判断团队是不是资源紧张,但利用率、工时偏差、延期率看起来都能用。我担心只盯一个数字,会让大家为了指标填表,反而看不到真正的问题。
优先跟踪未来数周的负荷率、关键技能缺口、因资源等待造成的任务阻塞天数,以及承诺日期变更次数。负荷率可按“已承诺工时 ÷ 可用工时”计算,但可用工时要扣除休假、会议和固定支持;例如 24 小时任务除以 30 小时可用时间,负荷率为 80%。
不要把 100% 利用率当成目标:任务切换、突发问题和协作都需要余量。工时偏差可以帮助复盘估算质量,却不能单独证明某个人效率低,必须结合任务难度、返工和等待时间解释。
核心关键词
文章包含AI辅助创作:技能实操方法:项目经理提升资源管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604013
读者评论
我们团队过去按人数直接算产能,后来把值守、会议和跨项目支持单独记下来,才发现计划经常高估。按周核对确实比立项时估一次更有用,不过记录口径最好先统一。
对共享专家来说,瓶颈往往不是总工时,而是评审集中在同一两天。文章提到按角色和时间窗拆需求很实用;实际协调时,还得有人能拍板哪个项目先做。
缓冲留多少很难一刀切。临时支持多的团队和任务相对稳定的团队差别很大,我觉得可以先看几周实际投入,再调整预留比例,而不是直接套一个固定数。
