资源分配落地方案:项目经理开展资源管理的入门指南案例解析

项目计划里写着“前端开发 100% 投入”,团队日历却显示这个人同一周还要支持两个项目;到了迭代末,任务延期被归因为“资源不足”,但没人说得清究竟缺的是哪种技能、哪几天的时间,还是一个能及时拍板的负责人。资源分配落地方案的关键,不是把人名填进甘特图,而是把需求、可用产能、优先级和调整机制连起来,让项目经理能解释每一次分配,也能在条件变化时及时重排。

一、先讲核心结论:资源分配不是排人头,而是管理约束

1. 先把“资源”从人数扩大到可交付能力

很多入门方案把资源理解为员工名单,随后按任务数量分人。这种做法看起来直观,却忽略了任务真正需要的能力。一个项目可能有八名成员,但如果关键任务需要特定领域经验、审批权限或环境操作资格,真正可用的资源可能只有一两名。

我会先把资源拆成五类:人员与技能、可用时间、设备与环境、预算与采购额度、决策与审批能力。前两类最常见,后三类常被遗漏,却经常决定任务能不能启动。比如测试人员已经排满,但测试环境尚未开通;这不是“测试资源不足”,而是环境准备成为了资源约束。

判断资源是否充足,不能只问“有几个人”,还要问“在需要的时间段,是否有具备所需能力的人,且依赖条件已经具备”。这句话可以作为项目启动时的资源核查标准。

2. 用四张表把计划变成可执行安排

对入门项目,我建议先做四张轻量表,而不是上来就搭一套复杂资源管理模型:需求清单、能力与产能表、分配表、风险与调整表。每张表解决一个不同问题,避免把“谁做什么、何时做、为什么延期、如何调整”挤在同一份计划里。

  • 需求清单:记录任务、所需技能、预计工时、开始时间、前置条件和交付标准。
  • 能力与产能表:记录成员可投入时间、技能熟练度、固定会议、支持工作和休假。
  • 分配表:记录任务负责人、协作人、分配工时、承诺日期和当前状态。
  • 风险与调整表:记录冲突、影响范围、决策人、备选方案和复核日期。

四张表不一定要分别做成四个文件。团队可以用共享表格、项目系统或现有管理平台来承载,但字段的职责要分清。工具不能替代判断,却可以减少版本不一致、重复录入和冲突不可见的问题。

3. 先保护关键路径,再优化利用率

资源分配最容易掉进“每个人都尽量排满”的陷阱。排满看起来利用率高,实际意味着没有空间处理返工、临时支持、缺陷和依赖等待。一个关键岗位如果连续几周都按 100% 安排,计划中就没有吸收波动的余地。

我通常先确认关键路径上的任务、关键技能和最晚决策时间,再判断资源是否需要留缓冲。对一般知识工作团队,可以把可计划工时控制在有效工时的 70%,85% 作为情景模拟起点,而不是普遍标准;支持工作、探索性研发和频繁变更的团队,应预留更多空间。这个比例必须用团队自己的历史数据校准。

资源计划的目标不是让所有人一直忙,而是在有限产能下,尽可能按优先级完成最重要的交付,并让偏差尽早暴露。

二、背景和真实场景:计划为什么会在执行时失真

1. 常见项目从“任务计划”变成“多人争抢”

以一个同时包含产品改版、数据迁移和新客户交付的中型项目为例。项目负责人制定了十二周计划,研发、测试、设计和业务专家都列入了项目组。第一周看起来一切正常;到了第三周,产品负责人临时参加客户评审,后端工程师被生产问题打断,测试人员还要支援另一个版本。

每件事单独看都有理由,但叠加后,原有排期已经不成立。项目经理若只追问“为什么没做完”,得到的往往是“在等某人”“需求还没定”或“临时插入了工作”。这些回答不是资源管理的结论,而是提醒项目经理:要把等待、并行投入、临时支持和决策延迟放到同一张资源视图里。

这个场景并不罕见。PMI 的《PMBOK 指南》把资源管理作为项目管理的重要领域之一,强调规划、获取、建设和管理团队及其他资源。对实际项目而言,难点不在于知道这些术语,而在于把计划假设转成可观察、可更新的日常动作。

2. 项目计划经常默认了三个不成立的条件

第一个默认条件是成员可以把全部工作时间交给项目。现实中,团队成员还要参加例会、处理线上问题、完成部门职责和跨项目协作。若计划只记录项目任务,不记录这些工作,项目就会系统性高估产能。

第二个默认条件是技能可以互换。两名开发者的岗位名称相同,不代表他们能够无成本互换。熟悉核心系统的人可能要做代码评审和故障处置;新人可能能承担标准任务,但需要指导时间。若忽略熟练度和知识交接,任务虽已“分配”,交付时间却没有真正得到保障。

第三个默认条件是任务可以随时平移。某任务延期一天,可能不仅让负责人空出一天,也可能让下游测试、验收和上线窗口全部移动。资源计划因此必须记录依赖关系,而不只是工时总和。

3. 先建立可用产能,而不是照搬工作日

可用产能是资源管理的起点。一个月有二十个工作日,不意味着每个人就有二十个工作日可投入项目。要扣除假期、固定会议、值班、部门工作、支持任务和已确认的其他项目承诺。

例如,一位工程师在四周周期内有 20 个工作日,扣除 2 天假期、4 天固定事务、3 天支持工作,剩余 11 天才是理论上可安排的项目时间。若其技能只覆盖某个模块,其他任务即使有空余,也不能直接视为可用资源。

下图的数字是用于演示计算方法的情景模拟,不代表行业统计。它展示的是如何从日历工时逐层扣减,得出更接近真实的项目产能。

资源分配落地方案:项目经理开展资源管理的入门指南案例解析

4. 资源管理的基本节奏应当短于项目计划周期

十二周项目可以有十二周的里程碑计划,但不应假设十二周内的人员安排都已经确定。越远期的资源安排,越容易受到需求变化、其他项目和人员缺勤影响。因此,适合将资源计划分为三个视野:近期两周做细排,中期四至六周做能力预留,远期只锁定关键角色和关键节点。

这种滚动规划不是频繁推翻计划,而是明确什么已经承诺、什么仍是预测、什么依赖管理层决策。对执行团队来说,清晰标出计划置信度,通常比把所有日期写得很精确更诚实,也更有利于协作。

三、常见误区:看似精细的分配,为什么仍然不可执行

1. 把百分比当作事实,而不是假设

“张三投入 50%”听起来明确,却可能意味着每天上午参与项目、每周两天集中投入,或者仅在有任务时响应。没有时间窗口和工作范围,百分比只是一个模糊承诺。尤其当一个人同时被三个项目各安排 50% 时,三个项目都可能认为自己占有优先权。

更有效的写法是把投入拆到时间段与任务上。例如:“未来两周,周一至周三处理接口联调,预计投入 12 小时;周四保留给生产支持;周五参加评审。”如果暂时无法做到日级排程,至少要标明每周可投入小时数、不可用时间和冲突升级对象。

2. 以忙碌程度判断分配是否合理

成员很忙,不等于项目资源配置有效。有人可能在低优先级任务上投入过多,有人可能频繁切换任务,也可能因为等待决策而无法开展工作。只观察工时或任务数量,会把错误的分配误判成高效率。

我更关注三类信号:关键任务等待时间、任务切换次数、实际完成时间与估算时间的偏差。它们能帮助判断项目瓶颈究竟是产能不足、任务不清、技能不匹配,还是决策路径过长。

3. 把资源平衡等同于平均分配

平均分配不等于公平,也不等于最优。若一个模块处于关键路径,资深工程师集中投入可能比所有人各分一点更有效;若任务需要并行推进,适当拆分才有意义。项目经理的职责不是确保每个成员工时相同,而是解释为什么某项任务需要优先获得资源。

当分配决定会影响团队感受时,解释依据尤其重要。可以公开任务优先级、技能约束、交付风险和分配期限,但不应将个人绩效、健康信息或私人原因作为公开比较材料。

4. 把“有人负责”误认为“资源已经到位”

任务卡片上写了负责人,只说明有人承担跟进责任,不代表所需资源齐备。任务负责人可能没有执行权限、需要外部专家支持,或者同时承担多个交付。分配完成后,还要检查负责人是否确认承诺、协作角色是否明确、前置条件是否满足。

我会把“已分配”与“已确认”分开标记。项目经理发出安排后,负责人确认范围和时间,才算形成可执行承诺;若存在冲突,则应记录冲突和决策期限,而不是静默地把不确定性留在计划里。

5. 把工具里的人力视图当成现实本身

管理平台可以展示工作项、成员和排期,却无法自动知道某位专家正在处理紧急故障,除非团队把这项工作记录进去。数据缺漏时,图表看起来越精细,反而越容易制造错误信心。

在超过百人的组织中,部门、项目、迭代和人员安排可能分散在不同系统里。此时可用 PingCode 作为项目协同场景的例子:团队可以把项目工作、责任人、计划和进度放在统一流程中进行协同观察。但是否适用,仍要结合组织权限、数据治理、现有系统对接和使用习惯评估;不能因为工具具备某类视图,就默认资源数据已经完整。

四、专业判断逻辑:项目经理如何决定谁做什么

1. 先区分需求、能力、产能和优先级

资源分配的判断顺序应当从需求开始,而不是从成员名单开始。任务需要什么技能、要在什么时间完成、依赖什么条件、对结果有什么影响?回答这些问题后,才能判断由谁承担、需要多少时间、是否应该拆分或调整范围。

我习惯把判断逻辑写成四个检查问题:任务价值是否足够高;执行者是否具备所需能力;指定时间段是否有真实产能;任务的前置条件和决策权限是否齐全。四项中任一项不满足,都不应把任务标成“资源已落实”。

2. 用技能矩阵识别单点依赖

技能矩阵不需要做得很复杂。可以用“可独立交付、可协作交付、需要培养、暂不覆盖”四级标注能力,再将关键任务映射到技能上。矩阵的价值不是给员工贴标签,而是发现项目是否把过多关键工作压在单个人身上。

若核心模块只有一名成员达到“可独立交付”,这就是单点依赖。短期可以安排该成员负责关键实现,同时安排备份人员参与评审、文档和演练;中期则要把知识转移列入计划。不要把备份人员直接当成可以无损替换的即时产能。

3. 估算工时要区分执行、协调和返工

任务估算常漏掉沟通、评审、测试配合和返工。对于跨团队接口任务,实际投入不只是编码时间,还包括澄清需求、确认字段、联调排障和验收支持。若项目经理只估算“写代码需要几天”,计划会在协作环节持续失真。

我建议把工作量至少拆成执行时间、协作时间和风险缓冲三部分。缓冲不是隐藏工时,也不是为了把估算做大,而是针对已有不确定性设置的显式空间。项目结束后再回看哪类任务偏差最大,用历史数据修正估算。

4. 以优先级和延迟成本处理资源冲突

当同一位专家被两个项目同时需要时,项目经理不能只按先来后到分配。需要比较交付价值、最晚决策时间、延期影响、替代方案和切换成本。某任务延期会损失合同窗口或阻断多条工作流,通常比一个可顺延的内部优化任务更应优先,但具体判断必须回到组织目标和项目承诺。

冲突无法由项目经理权限解决时,要把问题升级成可决策的问题,而不是只说“人不够”。升级信息至少包括:冲突时间段、受影响里程碑、备选分配、各方案成本、需要谁在何时做决定。管理层才有条件进行跨项目取舍。

5. 把资源决策变成有条件的承诺

资源安排不应只有“负责人”和“完成日期”,还应记录关键假设。例如:“若业务专家在周二前确认规则,分析任务可在周五完成;若确认延迟,测试开始时间相应后移。”这种表达把不可控依赖暴露出来,也避免项目经理在依赖变化后仍机械追责。

项目经理可以用简单的风险标记来表示承诺状态:已确认、待确认、有冲突、依赖外部决定。它比单一的“进行中”状态更能体现资源安排的真实可靠性。

五、案例与数据观察:一个十二周项目如何重新分配

1. 案例边界与初始计划

以下是一个匿名化的情景案例,用于展示计算和决策方法,不对应某家企业的真实项目,也不应被当作行业统计。项目包含客户门户改版、数据迁移和上线验收,计划周期十二周,团队有产品、设计、前端、后端、测试及业务专家等角色。

项目启动时,团队按岗位名额安排工作:前端两人全程投入,后端三人平均分配,测试两人从第八周开始参与,业务专家在关键节点提供支持。这个排法表面均衡,但没有核对支持工作、熟练度、数据迁移依赖和验收窗口。

执行到第三周后,项目经理发现两项关键问题:熟悉旧系统数据结构的后端成员被另一个项目临时借用;业务专家每周可投入时间低于原定安排。于是,团队重新用可用产能、任务依赖和技能矩阵校验计划。

2. 用产能而不是人数重算计划

团队按四周为一个周期估算成员可投入时间。数据中的小时数是案例演算值,包含会议、支持工作和已确认的其他项目承诺。调整前,计划把人员名义工时基本都分配给本项目;调整后,项目经理只认领已经核实的项目时间。

角色 名义项目时间 固定事务与支持 可排时间 主要约束
产品负责人 80 小时 28 小时 52 小时 需求决策与客户沟通集中在周二、周四
前端工程师 A 80 小时 20 小时 60 小时 需支持现有系统维护
后端工程师 B 80 小时 32 小时 48 小时 掌握旧系统迁移逻辑,存在单点依赖
测试工程师 80 小时 24 小时 56 小时 需等待环境和接口稳定后开展系统测试
业务专家 40 小时 18 小时 22 小时 需对关键规则和验收结果作出确认

这张表揭示了一个反直觉问题:业务专家名义上有半个月时间,但真正可排的时间只有 22 小时,而且这些时间分散在固定窗口内。继续按照“投入 50%”来排,很可能让需求确认和验收工作在关键节点等待。

3. 把单点依赖从个人问题改成计划风险

原计划把迁移方案、脚本开发和数据核对都交给后端工程师 B。调整后,B 保留迁移规则确认和高风险脚本评审,另一位后端工程师承担数据预处理与日志校验,测试工程师提前参与抽样规则确认。

这不是把所有工作平均摊开,而是把高风险判断留给最有经验的人,把可标准化的执行工作拆给其他成员。项目经理另外安排了文档补充和一次故障恢复演练,让团队降低对单个人的依赖。演练耗时会增加短期投入,但能减少上线期间只能等待原负责人处理的风险。

4. 调整后的资源分配为什么更有韧性

下表比较的是同一案例中的计划设计,不是实际项目成效。数据为情景模拟,目的是说明分配方式如何改变风险暴露:把少量时间从满排任务中释放出来,并提前让测试参与,能够降低后期集中等待的概率,但不保证项目必然按期交付。

观察项 调整前方案 调整后方案 判断含义
后端关键任务备份覆盖 1 人 2 人参与关键知识传递 降低单点依赖,但第二人仍需逐步培养
测试介入时间 第 8 周 第 5 周开始参与接口与规则检查 把问题发现前移,增加早期协作投入
业务确认窗口 按需临时约会 每周固定 2 个确认时段 减少等待不确定性,压缩临时协调成本
关键岗位计划占用率 接近 100% 约 80%,85% 保留处理支持工作和变更的缓冲空间
迁移方案评审 临近上线集中评审 第 4 周完成初审,第 8 周复核 让高风险决策有较早的纠偏时间

5. 将“更好”定义成可验证的指标

资源调整之后,不能仅凭团队感觉说计划改善了。案例团队设定了四类观察指标:关键任务等待时间、跨项目冲突次数、估算与实际工时偏差、缺陷发现阶段。前两项关注资源与依赖,第三项关注计划准确性,第四项关注测试介入是否有效。

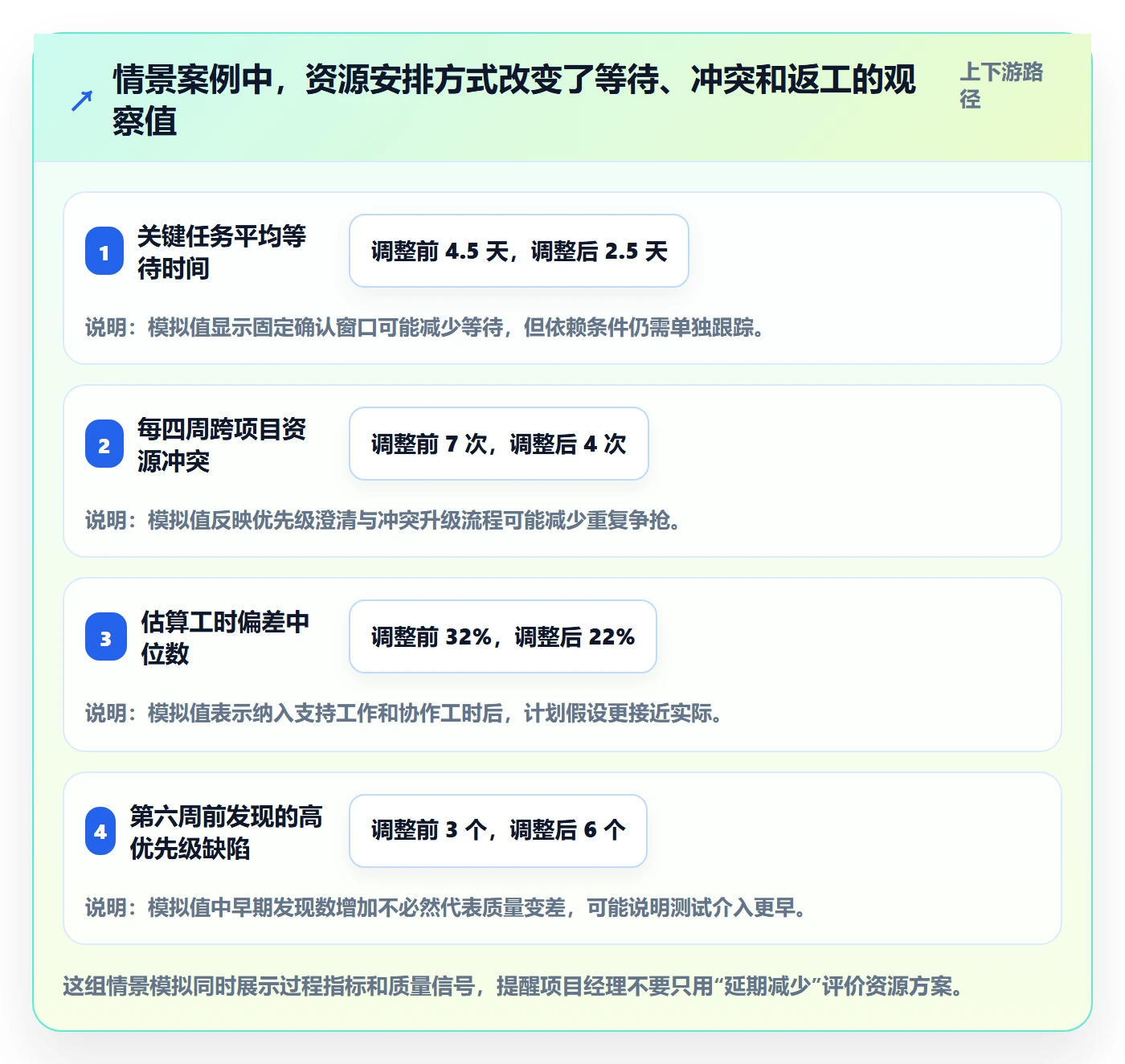

下图数据仍为情景模拟,适合用来演示复盘方式,不是对某种管理方法的效果承诺。真正落地时,项目经理应使用团队的基线数据,对比相似周期和相似任务类别,避免把需求难度变化误认为资源配置带来的改善。

资源分配落地方案:项目经理开展资源管理的入门指南案例解析

6. 复盘时要分清相关性与因果

如果调整后等待时间减少,不一定完全由资源分配改善造成。也可能是需求更稳定、外部依赖减少或项目范围缩小。因此,复盘应记录同期发生的变化,并尽量与相似工作项比较,例如同类接口任务、同一技能组或相似迭代周期。

我建议每次只对少数几个管理动作做明确观察,例如固定业务确认时段、测试提前介入、关键技能备份。若同时更改排期方式、绩效规则、工具和组织汇报链,团队很难判断究竟是哪一项带来变化。

六、落地方案:从资源盘点到每周调整的七步法

1. 界定交付范围和决策边界

资源安排之前,先把要交付的结果、验收标准、关键里程碑和不做的内容说清楚。范围不清时,需求会不断扩张,项目经理很容易把资源不足当成唯一解释,实际问题可能是工作量持续增加而没有重新决策。

同时确认项目经理能决定什么、需要谁批准什么。临时调动跨部门人员、调整合同范围、改变上线窗口,通常不属于项目经理单方面的决定。提前画清决策边界,可以缩短冲突升级路径。

2. 拆分工作并标注技能需求

把大任务拆到可以估算、分配和验收的工作包。拆分不意味着每项工作都必须变成极小任务,而是要让负责人知道交付物、依赖关系和完成条件。每项任务应标注主技能、必要协作角色、前置输入和风险等级。

对于探索性任务,避免过早承诺精确工时。可以先安排短周期验证,获得更多信息后再细化后续投入。资源计划应随着认识更新,而不是为了一开始看起来完整而制造虚假精度。

3. 收集真实可用时间

向职能负责人和成员核实未来几周的可用时间,至少覆盖休假、值班、固定职责、已承诺项目和重要会议。若团队分布在多个时区,还要核实协作窗口,而不是只统计名义工时。

对多人共享的专家角色,建议由其直接管理者确认优先级,项目经理负责记录需求与影响。未经确认的口头支持应标成“待确认”,不要直接纳入基线计划。

4. 先排关键任务,再填充一般任务

先排关键路径、不可替代技能和外部承诺,再安排可以平移的工作。关键任务需要的不只是执行者,还可能需要评审人、决策人和环境支持。若关键路径的资源没有落实,不应通过把非关键任务排得更细来掩盖风险。

当同一人承担多个任务时,优先减少并行进行的工作数量。任务切换会消耗上下文恢复时间,尤其对复杂分析、设计和开发任务影响明显。比起让成员同时推进五项工作,先完成两项关键工作往往更容易形成可验证的进度。

5. 设定缓冲与备选方案

缓冲要和风险对应。若关键专家随时可能被生产问题打断,就可以预留一部分时间或准备替代方案;若供应商交付日期不确定,缓冲应落在依赖节点之后,而非平均摊到每个人身上。

备选方案可以包括缩小范围、拆分上线、调整顺序、增加协作而非替换负责人、延后非关键工作、申请临时支援等。每个方案都应说明成本与副作用,避免到发生冲突时才临时讨论。

6. 每周滚动检查,不把重排变成日常震荡

每周固定一次资源检查,关注未来两至四周的负荷、冲突、依赖和决策期限。临时插入工作时,必须同时回答“新增了什么、挤掉了什么、谁批准变化、对哪个里程碑有影响”。不做这一步,团队只会不断增加任务,不会真正完成取舍。

不必每天大规模重排。若变化没有影响关键路径、主要交付或成员安全负荷,可以记录后在例会处理;若影响不可逆里程碑或关键专家档期,则应立即升级。清晰的触发条件可以减少过度管理。

7. 用复盘修正团队自己的估算模型

项目完成后,按任务类别对比估算与实际,不要把所有偏差都归到个人身上。偏差可能来自范围变化、等待时间、返工、支持工作或技能差异。将这些原因分开,才能形成下一轮有用的基线。

如果团队过去普遍低估协调和测试配合时间,下一次应修正任务模板或估算规则;如果主要问题是决策等待,则要调整审批路径和业务专家安排。只有复盘结果进入下一轮计划,资源管理才从临时救火变成组织能力。

七、不同情况下的行动建议:不要用同一种排法套所有项目

1. 小团队、单一项目:先用共享表格和短周期沟通

团队规模较小、成员稳定、项目依赖简单时,复杂系统可能增加维护负担。项目经理可以从一张共享资源表开始,包含成员、技能、每周可用时间、任务、风险和确认状态,再配合每周十五至三十分钟的资源检查。

小团队尤其要防止关键技能集中在一人身上。即使短期无法培养完整替代者,也可以让第二人参与评审、交接和运行手册维护,为突发情况增加最低限度的恢复能力。

2. 多项目共享专家:先建立统一冲突规则

多个项目争抢同一专家时,各项目单独排期无法解决冲突。需要由组织级负责人明确优先级规则,例如按外部承诺、风险等级、关键节点和替代成本综合评估,并指定能够做最终取舍的人。

共享专家的工时要统一记录,不能由每个项目各自申报 50% 而无人负责合计核查。可以每周汇总未来四周的需求峰值,提前发现冲突,并为高风险节点预留决策时间。

3. 需求变化频繁:以短周期承诺替代远期细排

在产品探索、创新研发或客户需求不断调整的项目里,远期逐日排人容易很快失效。建议把近期计划细化到任务,远期按角色和能力预留区间,并采用短周期验证、阶段性重估和范围取舍。

这种方式并非放弃计划,而是把确定性与不确定性分开管理。已确认的近期工作形成明确承诺,尚未验证的内容则保留调整空间,避免把预测写成承诺。

4. 固定交付窗口:优先保证关键角色的连续投入

上线、投标、监管报送或客户验收有固定窗口时,人员连续性和跨角色协作可能比局部工时利用率更重要。项目经理要提前确认关键岗位档期、环境准备、审批人可用时间和应急支持安排。

如果关键岗位无法持续投入,应尽早评估分阶段交付、缩小上线范围或改变窗口。等到临近节点再发现审批人缺席,通常已经没有足够空间通过加班弥补。

5. 组织规模较大:把资源数据治理和权限设计纳入方案

当组织超过百人、项目数量较多、团队跨部门协作时,资源信息容易散落在不同的计划工具、表格和部门台账里。此时要先统一人员角色、项目归属、工时口径、计划周期和状态定义,再考虑系统化管理。

PingCode 可作为中大型企业及百人以上组织进行项目协同的示例。评估这类平台时,我会先核对团队是否能在同一工作流中维护项目、任务、责任和进度信息,再检查权限、历史数据、统计口径及现有系统衔接。若组织没有明确的数据维护责任人,先购买平台并不能自动形成可信的资源视图。

八、不同情况下的取舍:速度、利用率、稳定性无法同时最大化

1. 高利用率与稳定交付之间的取舍

把每个人排到接近满载,可以减少账面空闲,却会增加延期和突发事件的放大效应。对稳定、可重复的工作,较高利用率可能合理;对高度依赖协作、需求多变或线上支持压力大的团队,保留缓冲通常更稳健。

不要把缓冲理解成闲置。它可以用于处理缺陷、风险、知识交接和临时支持。项目经理应观察缓冲是否真的被频繁消耗;如果每个周期都不够,说明计划可能低估了工作量或团队负担,而不是应该取消缓冲。

2. 专家集中投入与团队培养之间的取舍

让专家独自完成关键工作,短期往往更快,但会增加单点风险;让新人参与,会带来指导和评审成本,却能逐步扩大团队能力。对窗口固定、风险极高的短期任务,可以偏向专家集中投入;对长期系统建设,应留出知识转移和培养空间。

更现实的做法往往不是二选一:专家承担关键判断,其他成员承担可拆分工作,同时用评审和文档把隐性知识转成可传递知识。项目经理要把培养成本计入计划,而不是期待它在“额外时间”里发生。

3. 范围、日期和资源三者冲突时必须显式选择

当范围增加、日期不变、资源不变时,团队实际上被要求提高单位时间产出。项目经理不能把这种要求伪装成“优化排期”。需要把可选方案列清楚:缩小范围、延后日期、增加资源、改变交付方式,或接受更高质量与延期风险。

追加人员也不一定能立即提速。新成员需要了解业务、环境、代码和协作方式,关键任务越复杂,交接成本越大。要比较新增资源带来的有效产能与培训、沟通、评审成本,而不是只比较人数。

4. 精细度与维护成本之间的取舍

逐小时排程适合短期、强依赖、窗口固定的工作,但长期维护成本高,容易产生过时计划。按周排程适合多数知识工作团队,能表达投入与冲突,又不至于制造过度精细的假象。

判断是否需要更精细,可以看三个条件:任务是否高度依赖顺序,资源是否稀缺,时间窗口是否不可移动。三项都明显时可以细排;否则,按周或按迭代管理通常已经足够。

九、结尾:让资源分配从“谁有空”转向“什么最值得做”

1. 一份可执行资源计划应当能回答五个问题

这项工作为什么优先;需要哪些技能和支持;负责人在什么时间段有真实产能;依赖和决策由谁保障;条件变化时如何重新取舍。若项目经理无法回答其中任一项,资源安排就还只是初步设想,不是可靠承诺。

2. 下一步从一次小规模盘点开始

不必等到引入新系统或重做全组织流程。下一次项目例会前,先选未来两周的关键任务,核对实际可用时间、技能覆盖、并行工作和前置条件;再找出一个最可能阻塞交付的资源冲突,写出至少两个备选方案和决策人。

我认为资源管理最重要的改变,是把“忙不忙”改成“关键工作是否获得了合适能力、真实时间和必要决策”。项目计划因此不再只是静态排期,而成为一套可以解释、可以调整、也可以复盘的管理机制。先让一个关键岗位、一条关键路径和一个真实冲突变得可见,往往比一次性做出庞大的资源模型更有价值。

常见问题解答(FAQ)

1. 项目资源分配落地时,应该先排任务还是先看人员负荷?

我第一次整理项目计划时,习惯先按任务重要性排顺序,再把任务分给看起来有空的人。后来发现,几项任务都挤在同一位关键成员身上,表面上进度很满,实际却处处等人;我想知道应该从哪一步开始。

先确认任务依赖和人员可用时间,再安排任务优先级与负责人,避免只按重要程度分配。可以先用一张表记录任务、所需技能、预计工时、最早开始时间、依赖项和负责人,再按周核对每人的可用工时。比如某成员每周可投入 30 小时,已有例会、支持工作和其他项目占用 12 小时,就不应再按 30 小时安排新项目任务。

实操判断重点不是“谁看起来有空”,而是任务所需技能、时间窗口和交付依赖是否同时匹配。

2. 项目经理如何识别资源计划中的隐性超负荷?

我遇到过成员在计划表里每周只分配了 32 小时,大家都觉得负荷合理,但临近交付时仍频繁加班。复盘后才发现,临时沟通、返工和线上支持都没有进入估算;我应该怎样把这些看不见的工作纳入计划?

把计划工时与实际投入按周对照,并单独记录会议、支持、返工和等待协调的时间。一个便于启动的做法是连续两周抽样记录:若某成员名义上每周可投入 40 小时,但固定会议占 6 小时、支持工作约 5 小时,实际可用于项目任务的时间就只有约 29 小时,不能按满负荷排单。

若实际工时连续两周高于计划约 15% 以上,应先检查估算遗漏、需求变动或任务切换成本,而不是直接要求成员提速。

3. 资源不足时,项目经理应该优先调整范围、时间还是人员?

我负责的项目曾同时遇到关键技能人员不足和上线日期固定的情况,团队一开始选择让大家加班,短期看似追回进度,后续却出现缺陷和返工。面对这类冲突,我想知道有什么顺序可以帮助我做取舍,而不是只靠经验拍板。

先确认交付日期是否真的不可变,再评估范围中哪些内容影响核心使用场景,最后讨论补充人员或调整资源。若日期固定,可将需求分成必须交付、可延后和可取消三类,并核算每类对应工时;例如把非核心报表从首发版本移出,可能比临时增加一位不熟悉业务的成员更快,因为新成员也需要熟悉和协作时间。

若范围不能缩、日期也不能动,就要明确增加资源的成本与上手风险,并由相关决策者确认,而不是把风险隐藏在加班安排里。

4. 项目资源分配表应该包含哪些字段,才能真正支持决策?

我曾经做过只有任务名称、负责人和截止日期的分配表,开会时能看出谁负责什么,却回答不了某项任务为什么延期,也看不出关键人员下周是否被多个项目同时占用。现在我想把表格做得够用但不过度复杂,哪些字段最值得保留?

入门表格至少记录任务、交付物、负责人、所需技能、预计工时、计划起止时间、依赖任务、优先级、当前状态和风险备注。每周更新实际投入与剩余工时,才能判断偏差是估算不准、等待依赖还是需求变化。建议按“任务,人员,周”查看负荷,而不只按任务列表查看进度;

例如同一位测试人员在第二周被三个项目各分配 20 小时,即使每个项目单看都合理,合计也可能超过其可用时间。字段应服务于决策:若一个字段从未引发行动或调整,就考虑删减。

核心关键词

读者评论

卢
卢星宇

我们团队以前也只按百分比排人,实际经常撞上值班和部门事务。把固定占用先扣掉确实更接近现实,不过支持工作波动很大,可能还得每周滚动更新。

韩
韩云舟

技能矩阵有用,但熟练度怎么评定容易主观。我们试过让成员自评再由负责人核对,仍需要结合实际交付和备份演练,不然表格完整也不代表真的能替补。

文章包含AI辅助创作:资源分配落地方案:项目经理开展资源管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603962

赞 (0)
飞飞飞飞
岗位实操方法:项目经理提升资源管理效率的入门指南方法与模板
上一篇 8小时前
资源池流程与规范:项目经理资源管理入门指南关键指标
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
