灰度发布最容易失控的时刻,往往不是系统报错,而是“大家都以为别人盯着”。研发认为运维在看指标,运维以为产品已确认体验,项目负责人则等业务方反馈;等到问题被正式报上来,流量已经扩大,回滚窗口也变窄。灰度发布管理的核心不是把流量切成几个百分比,而是让每次放量都有明确的准入条件、观察窗口、决策人和停止动作。本文给出一套项目负责人可以直接组织落地的协同清单,并用标注为情景模拟的数据说明如何判断进度、风险与取舍。
一、先讲结论:灰度不是分批上线,而是分阶段验证风险
1. 把灰度发布定义为一组可撤销的决策
我判断一个团队是否真正具备灰度发布能力,不看它能不能把流量配置成 1%、5%、20%,而看它能不能回答四个问题:这一阶段要验证什么;什么条件满足才能继续;谁有权叫停;叫停后怎样恢复到稳定状态。
如果这四个问题没有写清楚,流量比例再细也只是“慢一点暴露风险”,并没有形成管理闭环。相反,即使业务规模不大,只要每阶段都有可观测目标和明确退出条件,也能把发布过程变成一系列可控制的实验。
我的核心判断是:灰度的最小管理单元不是百分比,而是“阶段、证据、决策、动作”四件套。阶段说明当前放量范围;证据说明观察哪些业务与技术信号;决策说明谁来判定继续或停止;动作说明扩量、暂停、回滚分别怎样执行。
| 管理要素 | 需要回答的问题 | 可执行的写法 |
|---|---|---|
| 阶段 | 这次变化覆盖谁、覆盖多少? | 内部账号、指定租户、区域流量、按比例放量 |
| 证据 | 怎样知道新版本表现正常? | 错误率、核心链路成功率、业务转化、投诉量 |
| 决策 | 谁能决定继续或停止? | 发布负责人收集证据,业务与技术责任人共同确认 |
| 动作 | 决定后具体做什么? | 扩大比例、维持观察、关闭开关、回滚版本、通知相关方 |
上表中的关键不是字段齐全,而是每个字段都能落到人和动作。如果“观察业务转化”没有数据口径,“负责人”没有决策权限,“回滚”没有实际演练,那么清单只是文档,不是控制机制。
2. 把“安全上线”拆成可验证的阶段门槛
灰度阶段不应只按流量从小到大机械递增。每次放量前,团队都要判断上一阶段是否产生了足够证据。比如,内部验证更适合发现兼容性和基础体验问题;小流量阶段适合观察系统稳定性;扩大范围后,才能评估业务行为、峰值承载和不同用户群体的差异。
我通常要求每一阶段写出三个东西:进入条件、观察时长、退出条件。观察时长不是越长越保险。低频业务需要覆盖足够多的关键行为周期,交易高峰业务则应覆盖真实峰值;在没有说明业务周期的情况下,写“观察半小时”或“观察一天”都只是拍脑袋。
| 阶段 | 主要验证目标 | 典型证据 | 继续条件示例 |
|---|---|---|---|
| 发布前检查 | 确认版本具备上线条件 | 测试结果、配置核对、回滚演练 | 阻断级缺陷关闭,负责人到位 |
| 内部或指定用户 | 发现功能、兼容和权限问题 | 关键操作成功率、反馈单、日志异常 | 关键流程可完成,无未解释异常 |
| 小流量验证 | 检查线上稳定性和真实环境差异 | 错误率、延迟、资源、告警、工单 | 指标未触发停止线,异常可解释 |
| 扩大流量 | 确认更广泛用户和业务表现 | 转化、投诉、分群表现、峰值负载 | 技术和业务指标均符合预设门槛 |
| 全量与观察 | 确认切换完成并清理临时措施 | 全量状态、功能开关、旧版本兼容 | 观察结束后关闭临时配置并复盘 |
这张表是通用框架,不是行业标准阈值。实际门槛应依据业务基线、用户影响、监控能力和恢复时长确定。对支付、身份、数据迁移等高风险变更,阶段可以更多、门槛可以更严;对可快速关闭且影响面小的展示性功能,流程可以更轻。
3. 先设停止线,再讨论放量速度
团队经常花很多时间讨论“第一批放多少流量”,却没有提前约定什么情况下必须停止。我的做法是先定义红线,再讨论扩量节奏。停止线至少覆盖系统错误、核心业务链路、用户影响和数据完整性;如果问题会造成不可逆的资金、权限或数据损失,就不能只依赖比例放量降低风险。
还要区分“暂停扩大”和“立即回滚”。前者意味着暂时维持当前范围、继续诊断;后者意味着停止新版本影响,并恢复到已知稳定状态。对项目负责人来说,不能把这两个动作混成“先观察一下”,否则值班人员无法判断是否还有时间窗口。

二、背景与真实场景:为什么发布协同常在边界处断裂
1. 灰度横跨多个团队,风险却常被分散到各自的局部视角
一次发布可能同时涉及产品需求、研发变更、测试验收、基础设施、数据分析、客服公告和业务运营。每个角色都能完成自己的任务,但没有一个人天然掌握全局:研发看到代码和服务指标,业务看到订单或转化,客服看到用户来信,运维看到告警和资源。
项目负责人真正要管理的不是“谁有没有开会”,而是这些视角能否在同一时间、同一口径下进入决策。若业务指标按自然日统计,技术指标按分钟聚合,用户反馈又散落在聊天群里,团队就可能在不同时间窗里得出相反结论。
我在设计发布协作机制时,会先问:谁是这次发布的单点协调人?谁拥有业务侧判断权?谁可以执行流量切换?谁有权要求回滚?如果四个问题的答案都写成“大家一起”,最终通常就是没有人承担明确责任。
2. 一类典型场景:功能改动正常,用户路径却出现局部断点
以下是一个情景模拟案例,不代表任何企业的实际生产数据。某在线服务团队计划替换注册流程中的身份校验组件。测试环境中主流程通过,内部账号也能完成注册,于是团队准备直接扩大到较大流量。
小流量阶段后,服务端错误率没有显著变化,但客服收到少量“验证完成后页面停住”的反馈。进一步排查发现,问题集中在某类移动设备与较旧版本客户端的组合上。服务端可用性监控没有覆盖这个页面状态,单看错误率很容易误判为安全。
这个案例说明,灰度不是只用来验证“系统是否报错”。它还要验证人群差异、端到端业务路径和失败后的用户体验。若团队只看总体平均值,少量但高影响的用户群体会被平均掉。
3. 统一时间线,比增加沟通频次更有效
很多发布群消息很多,决策仍然慢。原因往往不是沟通不够,而是信息没有统一结构。发布负责人需要把关键事件记录在同一条时间线上:变更何时启用、流量何时调整、指标何时变化、谁做了什么判断、后续动作是什么。
时间线不仅服务于事故复盘,也能避免“先有结论再找证据”。当技术指标变差时,团队可以对照放量时间和配置变化;当业务转化下降时,也能识别是否与新版本、营销活动、上游故障或流量结构变化同时发生。
| 时间线字段 | 记录内容 | 对决策的价值 |
|---|---|---|
| 时间戳 | 事件发生时间与记录时间 | 识别指标变化先后关系,避免把相关性当因果 |
| 发布动作 | 版本、配置、流量比例、目标人群 | 明确当时实际生效的变更范围 |
| 观测证据 | 指标变化、告警、用户反馈及数据来源 | 判断异常是系统问题、业务波动还是采样偏差 |
| 决策与责任人 | 继续、暂停、回滚及批准人 | 减少口头指令冲突,明确事后责任和依据 |
| 执行结果 | 动作完成时间、验证结果、遗留事项 | 确认决策真正落地,而非停留在群内表态 |
4. 把协同工具当作证据载体,而不是责任替代品
团队可以用项目管理工具或发布管理平台集中记录任务、风险、审批、版本和观测结果。对中大型企业和百人以上组织,工具的价值常在于跨团队可见性和过程追溯,而不是自动替负责人作出判断。
我会特别检查工具里的状态是否能映射真实动作。例如“已完成”到底指代码合并、测试通过,还是已经在线上验证;“风险已处理”是风险关闭,还是只记录了一个缓解方案。状态定义不清,数字化只会让模糊信息更容易被复制。

三、常见误区:看起来有流程,实际没有控制力
1. 误区一:把流量比例当作风险等级
放 1% 并不必然安全,放 50% 也不必然危险。风险取决于用户数量、用户价值、功能可逆性、数据影响、依赖系统和故障发现速度。某个小流量可能集中在高价值客户或关键区域;某个大流量也可能只是无副作用的静态页面变更。
因此,比例应与“影响半径”一起评估。评估至少包括:新功能是否会写入不可逆数据、是否涉及权限或资金、能否通过开关立即关闭、老版本是否兼容、失败是否会级联到其他服务。
2. 误区二:只盯技术指标,忽略业务结果
服务器没有报错,不等于用户成功完成任务。接口返回成功,也不等于订单创建、预约提交或资料保存成功。技术指标回答的是系统有没有异常,业务指标回答的是用户有没有完成目标,两者必须成对观察。
反过来,业务转化下降也不一定由发布造成。活动流量、渠道结构、价格变化、季节性和上游服务都可能影响业务表现。项目负责人不应见到一个指标波动就立即归因,而应检查对照组、历史基线和变更时间线。
3. 误区三:把“无告警”当成“无问题”
没有告警可能是系统正常,也可能是监控缺失、阈值设置过宽、数据延迟或告警没人接收。上线前应验证监控链路本身:指标是否采集、看板是否更新、阈值是否触发、通知是否到达、接收人是否能执行动作。
我更愿意把“告警演练通过”作为发布准入条件之一。团队可以在不影响真实用户的前提下,用测试信号或演练环境验证告警闭环;若告警无法触达责任人,监控面板再完整也不能作为可靠的停止机制。
4. 误区四:把回滚写成一句话
计划里写“异常时回滚”,并不代表团队具备回滚能力。回滚可能受数据库结构变化、缓存格式、异步消息、客户端版本和外部依赖影响。代码版本回退了,数据却未必能恢复;功能关掉了,已发出的消息也未必能撤回。
对涉及数据结构或状态变更的发布,我会要求明确向前修复和向后回退的边界。如果回滚不安全,就必须设计兼容写入、双读验证、补偿任务或分阶段迁移,而不能把“回滚按钮存在”当作风险已经消除。
5. 误区五:会议上没人反对,就当作全员确认
沉默不是批准,尤其在跨职能会议中。业务负责人可能不清楚技术风险,值班工程师可能不愿在众人面前反对计划,项目成员也可能误以为决策已经由其他人作出。
更稳妥的方式是把关键确认写成明确问题并记录回答:是否具备放量条件;哪些指标仍有不确定性;停止和回滚责任人是谁;业务方是否接受当前剩余风险。对高风险发布,确认应留痕,不能只靠会议纪要中的“原则同意”。
6. 误区六:只复盘故障,不复盘险情和无效观察
发布没有出事故,不代表流程有效。比如某阶段观察了三小时,却没有检查核心业务链路;或者告警触发后靠手工查数据才发现范围较大。这类情况没有造成损失,但暴露了控制机制的薄弱点。
复盘应记录“差点发生什么”和“哪些证据没有被及时看到”。这样做不是为了增加流程负担,而是为了让团队在真正出问题之前改善观测、权限和恢复路径。
四、专业判断逻辑:如何决定放量、暂停与回滚
1. 先分层评估风险,再选择灰度粒度
我通常把发布风险拆成五个维度:影响范围、不可逆程度、故障可发现性、恢复难度、业务关键性。每一项可按低、中、高做定性评估。团队不必为了形式追求精确总分,重点是找出最差的一项,并围绕它设计控制措施。
例如,影响范围很小但数据不可逆,不能因此判为低风险;恢复操作简单但监控缺失,也不适合快速扩量。多个风险维度中,只要存在一个高风险项,就应针对该项增加门槛,而不是用其他低风险项“平均抵消”。
| 风险维度 | 低风险信号 | 高风险信号 | 对应控制措施 |
|---|---|---|---|
| 影响范围 | 可限定到内部账号或单一租户 | 共享组件、全站入口或关键交易链路 | 分群放量,设置明确的范围边界 |
| 不可逆程度 | 展示逻辑可关闭,无持久化副作用 | 资金、权限、数据迁移或外部通知 | 双重确认、补偿方案、独立审计 |
| 可发现性 | 关键链路指标实时可见并有责任人 | 仅靠用户投诉或事后报表发现 | 补充合成监测和端到端业务观测 |
| 恢复难度 | 功能开关可即时关闭且已验证 | 回退依赖人工修复或数据重建 | 延长验证、减少单次放量、预演恢复 |
| 业务关键性 | 低频、非核心、可替代流程 | 高峰交易、身份验证或核心履约 | 避开高峰,增加业务负责人现场值守 |
2. 用基线、阈值和对照组构成证据链
阈值不能凭感觉设定。先看历史基线:相同业务时段、相近流量结构下,指标通常处在什么区间;再设停止阈值:什么变化足以表明发布造成了不可接受影响;最后明确比较对象:对照版本、未放量人群、历史同期或上游参考指标。
如果一个指标自然波动很大,单次越线未必能证明发布有问题;如果指标虽然未越线,却连续向坏方向移动,也不应等到触发硬阈值才行动。团队可以设“观察线”和“停止线”两层:观察线触发诊断,停止线触发暂停或回滚。
建议同时记录绝对变化和相对变化。比如错误数增加 20 次,若流量翻倍,其含义与流量不变时不同;转化率下降 0.2 个百分点,也需要结合样本量和业务价值判断,避免只看百分比造成误读。

3. 把决策分成继续、维持、停止三种,而非只有放或不放
“继续”适用于证据充分且风险可控的阶段;“维持”适用于样本不足、指标变化尚未解释或监控出现不确定性的阶段;“停止”适用于触发停止线、影响不可接受或恢复能力不足的情况。
这三种决策都要有时限。维持不是无限期拖延,应写明补充证据的负责人和复查时间;停止也要明确是暂停新增流量、关闭功能,还是启动回滚。否则,团队容易在“先等等”中持续扩大影响。
4. 用“错误预算”思维管理不确定性,而不是追求零波动
线上系统本来就会有自然波动。项目负责人不必要求每个指标完全不动,而应判断变更是否消耗了业务可接受的稳定性空间。若业务已有明确服务目标,可以把发布观察窗口内的错误预算消耗作为参考;若没有成熟目标,则先从历史基线和用户影响建立简单门槛。
不过,错误预算不适用于所有损害。对权限越权、数据泄露、错误扣款等高严重性事件,不能以低发生率为理由接受风险。风险评估必须同时看发生概率和后果严重度,不能只把一切折算成平均数。
5. 让发布决策可追溯,但不要把审批层级堆成安全感
审批的作用是确认风险已被相关责任人理解,不是让所有人逐级签字。审批链过长会拖慢响应,却不一定提高判断质量。更有效的是明确一名发布协调人、一名技术决策人、一名业务决策人和一名执行联系人,并确保停止权限不被层级流程卡住。
项目负责人要把“谁批准上线”和“谁可以紧急停止”区分开。前者可以按风险等级设置审批,后者必须尽量靠近现场执行角色。紧急情况下先控制影响,再补齐记录,通常比等待完整审批更符合风险管理原则;具体做法应遵循组织内部的安全和合规要求。
五、案例与数据观察:用一组模拟数据检查管理机制
1. 情景设定:替换一段核心用户流程
下面用一个明确标注的情景模拟案例展示如何把判断落到表格里。某线上服务团队计划重构一个高频用户操作页面,用户规模较大,功能可以通过配置开关关闭,但部分失败会导致用户重复提交。团队计划先限定内部账号,再按流量分阶段扩大。
发布前,负责人不只要求研发给出“版本已经准备好”,还要求测试确认主流程和异常路径,业务确认关键操作定义,运维确认指标和通知链路,客服准备识别问题的反馈标签。这样做的目的,是避免上线之后才发现各方所说的“成功”不是同一个状态。
2. 模拟观察:技术指标平稳,分群业务指标出现差异
情景模拟数据如下:小流量窗口中,整体服务错误率从基线的 0.20% 变为 0.24%,没有越过团队预设的停止线;总体流程完成率从 98.0% 变为 97.8%,整体变化较小。但在较旧客户端用户群中,完成率从 97.5% 降到 93.2%。
如果只看总体数据,团队可能继续扩大流量;如果看分群结果,则应暂停扩量并调查兼容问题。这个差异也说明,平均值不是天然可靠的安全指标:当少数用户群承担了大部分风险时,总体指标会把问题稀释。

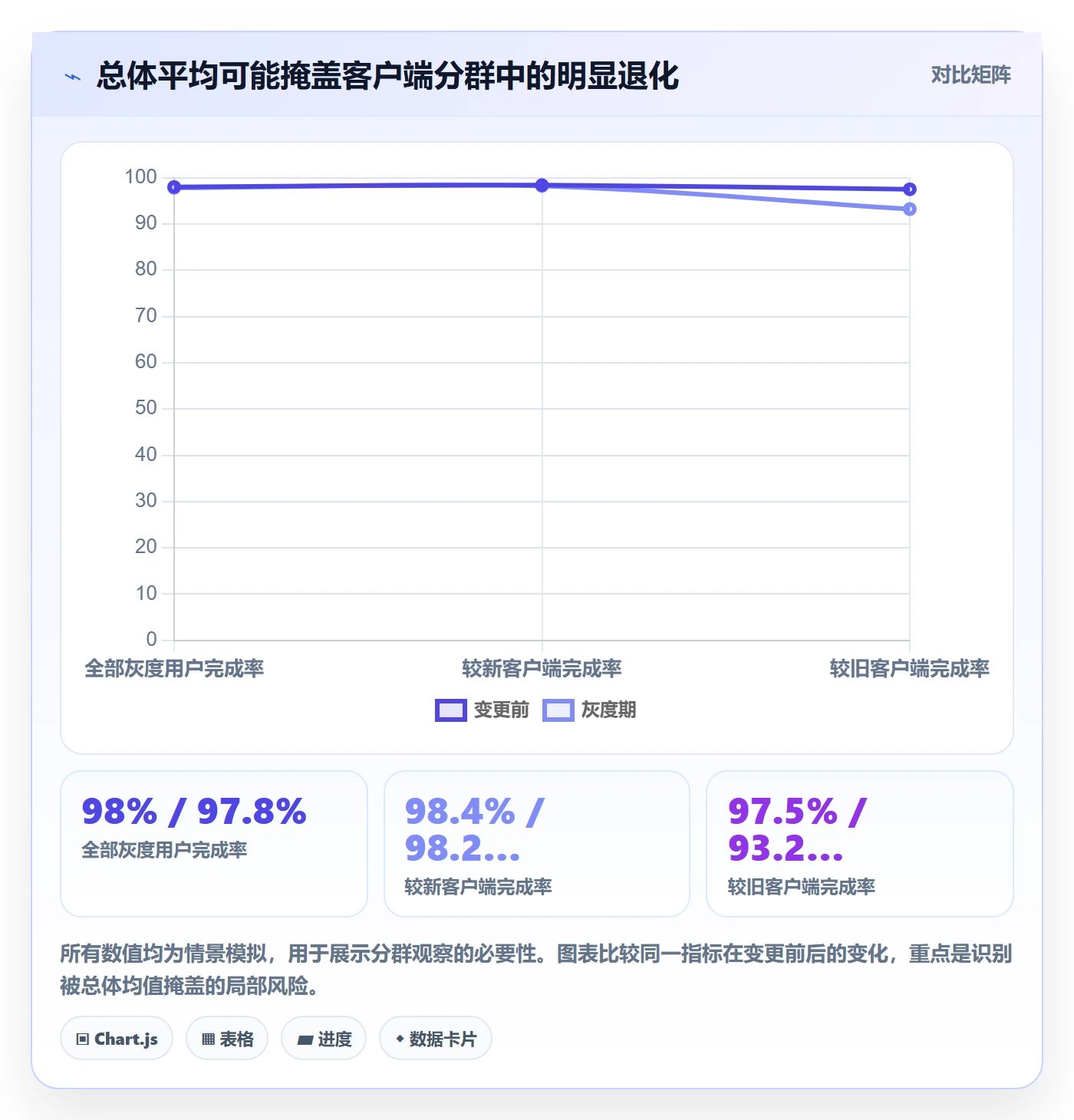

| 观察对象 | 变更前流程完成率 | 灰度期流程完成率 | 管理动作 |
|---|---|---|---|
| 全部灰度用户 | 98.0% | 97.8% | 不单独据此扩量,继续看分群和样本量 |
| 较新客户端用户 | 98.4% | 98.2% | 维持观察,确认业务链路和错误反馈 |
| 较旧客户端用户 | 97.5% | 93.2% | 暂停扩量,优先定位兼容差异 |
| 内部测试账号 | 不适用 | 100% 情景模拟 | 不能替代真实用户验证,仅用于基本流程检查 |
3. 模拟决策:先限制人群,再修复,而不是立刻全量回滚
在这个情景中,团队判断故障影响集中于特定客户端版本,功能开关可以按人群关闭,且暂未发现重复提交造成的数据损害。合理动作是停止继续扩大、对受影响分群关闭新流程、保留其他已验证范围,同时检查兼容逻辑和实际数据状态。
如果进一步发现重复提交已造成不可逆业务影响,决策就应升级为全局关闭并启动数据核查;如果没有可靠的分群开关,或不能确认影响边界,也应倾向于扩大回退范围。是否全量回滚,不应由“问题看起来小不小”决定,而应由影响边界是否可验证、损害是否可逆、控制手段是否可靠共同决定。

4. 用复盘验证决策质量,不只看最终有没有事故
发布结束后,项目负责人应复核三类问题:预设指标是否能及时发现问题;数据是否足以区分影响人群;暂停或回滚是否在约定时间内执行。若异常最终被修复,但团队花了很久才确认受影响版本,就说明分群识别能力需要改进。
情景模拟还可以用于演练:让团队在不预告具体故障点的情况下,收到一条业务指标退化信息,观察谁先响应、是否能找到对应看板、谁决定停止、多久完成配置操作。演练结果应记录发现时间、决策时间、执行时间和恢复验证时间,而不是只记录“演练顺利”。

六、不同情况下的行动建议:项目负责人可以怎样组织
1. 小团队、低影响功能:用轻量清单,不要照搬大型审批流程
如果团队人数少、系统影响范围有限、功能可以即时关闭,可以使用一页式发布记录。记录变更范围、检查人、观察指标、暂停条件、回退方式和联系人即可。关键不在文档长度,而在于发布期间有人实际观察,且知道异常时如何行动。
轻量流程也要保留独立验证。开发者可以执行发布,但最好由另一位成员确认关键结果;即使没有专职测试或运维,也要明确谁负责看业务链路、谁负责处理用户反馈。若所有角色由同一人兼任,至少要在发布前安排可联系的备援人员。
2. 多团队协作、百人以上组织:建立统一发布视图和责任矩阵
组织规模扩大后,口头同步的成本会迅速增加。建议用统一的发布记录承载版本、服务依赖、窗口安排、风险等级、负责人、审批状态、监控链接、回滚说明和事故联系人。对中大型企业,跨团队依赖和交接往往比单个团队的执行能力更容易成为薄弱点。
若使用某项目管理工具或某项目管理平台,重点检查它能否关联需求、缺陷、发布任务、风险和复盘;能否让不同团队看到同一状态;能否留存审批与变更记录。不要为了“统一工具”强行把所有业务塞入一个模版,先统一关键字段和状态定义,再按团队差异配置。
责任矩阵可以简化为以下几类:发布协调人负责时间线和信息汇总;技术负责人负责系统风险与技术指标;业务负责人确认业务结果和用户影响;执行人员负责流量、开关或回滚操作;客服或运营负责用户反馈和外部沟通。一个人可承担多个角色,但每一类责任都必须有人。
3. 高风险或不可逆变更:灰度不是替代安全论证的理由
涉及资金、权限、数据迁移、隐私或关键基础能力时,低比例放量仍可能产生严重后果。此类发布要增加独立审查、数据备份、对账机制、幂等设计、异常隔离和恢复演练。灰度能限制暴露范围,却不能保证已经发生的副作用可逆。
对于数据库结构变更,通常应考虑兼容式迁移:先让新旧版本都能读写兼容格式,再分阶段迁移数据,最后清理旧结构。是否采用何种方案需要由技术架构和数据风险决定,不能把“发布当天改完结构、出问题再还原”视作可靠预案。
4. 发布窗口无法延期:减少变量,不要降低验证要求
业务活动、合同节点或外部依赖有时会把发布窗口压得很紧。此时应尽量减少同一窗口内的变更数量,避免同时改代码、配置、数据结构和流量路由;将无法验证的部分拆到后续发布;把高风险人群排除在第一阶段之外。
若关键监控、回滚能力或责任人缺失,项目负责人应明确提出延期建议并量化原因:缺的是什么证据、可能造成什么后果、补齐需要多长时间。若业务最终仍决定按期发布,应由有权限的业务与技术责任人显式接受剩余风险,并采取额外控制,而不是把风险隐含在项目进度里。
5. 供应商、外部接口或多区域发布:先确认边界归属
依赖外部服务时,团队不能只监控自己的服务是否返回成功。还要确认供应商的限流、故障通知、数据时延和服务窗口,并识别哪些问题无法由内部团队直接回滚。对于跨区域部署,则应逐区核对配置、依赖和流量路径,避免把一个区域的健康状态误认为全局正常。
多方协作场景最好在发布前明确沟通窗口和升级路径:谁能联系外部服务方、多久未响应就升级、是否能切换备用路径、切换会不会造成数据不一致。边界越多,越要把假设写出来;未确认的假设不能被当作已验证条件。
七、取舍与落地清单:用必要控制换取可执行性
1. 取舍一:放量快,还是证据充分
放量越快,越早获得真实用户数据,但潜在影响面也会扩大;放量越慢,暴露风险的速度更可控,却增加观察成本和协调成本。取舍不应简单按“业务催得急不急”决定,而应看风险严重度、恢复能力、流量代表性和观察周期。
| 条件 | 更适合的策略 | 主要代价 |
|---|---|---|
| 影响可逆、监控成熟、功能可快速关闭 | 较短观察窗口,按证据快速扩量 | 仍需关注流量代表性和隐性分群问题 |
| 业务低频、关键路径观察周期较长 | 延长阶段观察,覆盖完整业务周期 | 发布占用时间较长,协同排班成本上升 |
| 损害不可逆或恢复复杂 | 更小范围、更严格准入,必要时拆分发布 | 上线周期拉长,短期可能无法获得完整收益 |
| 监控不充分、指标口径不统一 | 先补观测与责任机制,再扩大灰度 | 短期多出准备工作,但减少盲目上线的风险 |
2. 取舍二:统一标准,还是保留团队差异
组织级统一标准能让发布状态可比较、审计可追溯,但标准太重会让低风险改动也背负高风险流程。更实用的做法是统一底层必需项,再按风险等级选择不同控制强度。
建议统一的部分包括状态定义、责任字段、风险分级、时间线格式、停止权限和复盘要素;允许差异的部分包括观察时长、业务指标、发布窗口、团队内部检查步骤。这样既能形成组织视图,也不至于让每个团队照抄一张与自己业务无关的长表。
3. 取舍三:集中审批,还是现场快速停止
集中审批能加强事前一致性,适合高风险变更、跨业务域发布和需要合规留痕的场景;现场快速停止能缩短故障影响时间,适合线上应急和自动化放量过程。两者不是二选一:可以让事前批准集中化,同时让预设条件下的停止动作授权给现场责任人。
关键是把权限边界写清楚:什么情况必须升级审批,什么情况任何值班负责人都可以立即关闭功能;停止之后由谁通知业务、谁确认恢复、何时重新申请放量。没有边界的“灵活授权”可能变成互相等待,有边界的授权才是响应能力。
4. 项目负责人发布管理协同落地清单
下面的清单适合在发布计划评审时逐项核对。对于低风险发布,可以删减非必要项;对于高风险发布,应增加数据、合规、安全和供应商依赖的专项检查。清单的目的不是完成打勾,而是暴露尚未解决的假设。
- 目标与范围:写明本次变更解决的问题、涉及服务、用户群、区域、客户端或依赖系统。
- 风险评估:评估影响范围、不可逆程度、可发现性、恢复难度和业务关键性,指出最高风险项及对应控制。
- 阶段设计:写明每阶段的覆盖对象、放量条件、观察窗口、退出条件和阶段间决策人。
- 业务指标:定义核心用户任务、成功口径、统计窗口、数据来源、样本量限制和对照方式。
- 技术指标:核对错误率、延迟、资源、依赖调用、队列积压等关键观测,并确认告警阈值和接收人。
- 分群检查:识别客户端版本、区域、租户、渠道、设备或用户类型中可能存在的兼容差异。
- 开关与回退:确认功能开关、流量切换、版本回退、数据恢复或补偿方案,并记录无法回退的部分。
- 角色与权限:明确发布协调人、技术负责人、业务负责人、执行人员和值班联系人,写清紧急停止权限。
- 沟通安排:确定发布窗口、通知对象、外部依赖联系人、客服识别方式和升级路径。
- 发布前验证:确认测试结果、配置、权限、数据备份、监控链路、通知触达和回退演练状态。
- 发布中记录:按时间线记录每次放量、指标变化、用户反馈、决策、执行动作和验证结果。
- 发布后复核:检查全量状态、临时开关、旧版本兼容、遗留风险、复盘事项和监控清理。
5. 一套适用于多数团队的执行顺序
我建议项目负责人按以下顺序组织,而不是先开发布会再临时补材料。顺序本身能迫使团队先看风险与证据,再讨论时间计划。
- 确认变更边界:梳理版本、服务、用户范围、依赖和不可逆动作。
- 判断风险等级:找出最严重的风险维度,决定是否需要额外审批、分批迁移或专项演练。
- 定义成功与停止条件:为业务结果和技术稳定性分别设置基线、观察线、停止线及数据来源。
- 设计阶段与时间窗:根据业务周期、流量代表性和监控时延安排每阶段,不采用没有依据的固定时长。
- 落实角色和权限:明确谁组织、谁判断、谁操作、谁可以紧急停止,并确认现场可联系。
- 验证控制手段:测试开关、回退、告警、通知、分群观察和关键业务路径。
- 执行并记录证据:每次放量后检查同一时间窗口内的技术、业务和用户反馈数据。
- 做出阶段决策:选择继续、维持或停止,记录证据、责任人、时间和下一步动作。
- 完成收尾:确认全量稳定、清理临时配置、关闭重复告警,安排复盘和遗留事项负责人。
6. 判断清单是否有效的三个问题
项目负责人不妨用三个问题检验现有流程。第一,团队能否在发布前说清楚“什么情况要停”;第二,发现异常后,现场人员是否能在不等待模糊授权的情况下控制影响;第三,发布结束后,是否能从记录还原每次决策的证据和责任人。
如果任一问题的答案是否定的,优先补相应机制,而不是继续增加审批表、会议或群消息。灰度管理的质量,最终体现在团队能否更早发现风险、更快做出一致决策,并把一次经验沉淀为下一次可复用的控制条件。
八、结语:把灰度做成可验证、可停止、可复盘的协作系统
1. 最重要的不是放多少,而是每次放量凭什么
灰度发布管理常被误解为流量调度技巧,实际更接近风险决策系统。流量比例只是控制影响面的一个工具;真正决定发布是否可靠的,是阶段证据是否充分、监控是否覆盖业务、责任边界是否清晰、停止动作是否真实可用。
我更愿意把一次好的灰度描述为:团队提前知道要看什么,发布中看得到关键变化,遇到不确定性可以暂停,发生问题能限制影响,结束之后能还原判断过程。这样的发布不一定没有波动,但不会把波动变成没人负责的意外。
2. 下一步从一场低风险发布开始改造
不必等到建立完整平台或组织级规范后才开始。下一次发布,先选一个影响可控的变更,补齐阶段门槛、技术与业务指标、停止权限、回退验证和时间线记录。发布结束后,把实际耗时、误报、漏报和协同等待点记录下来,再决定哪些机制值得推广。
灰度管理的独特价值,不是承诺风险会消失,而是让风险在扩大之前被看见、被解释、被控制。对项目负责人来说,最值得追问的不是“今天能不能全量”,而是“我们凭什么认为下一步可以继续,以及如果判断错了,谁能在多快时间内把影响止住”。
常见问题解答(FAQ)
1. 灰度发布应该按用户比例、业务范围还是服务器批次逐步放量?
我准备给一个涉及登录和订单的改动做灰度,团队里有人建议先放 5% 用户,也有人建议先开放给内部员工和一个地区。我担心只看比例会漏掉关键业务场景,想知道放量顺序到底该怎么定。
先按风险和可观测性选维度,不要把“放量百分比”当成唯一答案。若改动主要影响基础设施,可先按服务器批次放量;若影响用户体验或业务规则,更适合按内部员工、低风险用户群、区域或租户分层,并保证每一层都有代表性业务。一个可执行的顺序是:内部验证、约 1% 的目标用户、5% 至 10%、25%、50%、全量;
每一档至少覆盖一个完整业务高峰或约定观察窗口。放量前要确认分母、分组规则和回滚范围,例如按账号稳定分组,避免同一用户刷新后在新旧版本间跳变。若目标用户少、交易风险高,宁可按租户或业务线小批次推进,也不要为凑百分比牺牲代表性。
2. 灰度期间出现哪些信号应该暂停放量或立即回滚?
我以前遇到过灰度后错误率有一点上涨,但业务同事说可能只是流量波动,最后等到更多用户投诉才处理。我想建立一套可执行的判断规则,避免每次都靠负责人临场拍板。
把指标分成硬停止条件和观察条件,并在发布前写明基线、阈值、观察窗口及负责人。硬停止条件可包括核心交易失败率超过预设上限、数据写入异常、权限越界或关键接口持续不可用;这类情况不必等用户投诉,立即停止扩量并按预案回滚。
观察条件可包括页面耗时、非核心错误率或客服咨询量轻微波动,需结合历史基线与流量结构判断。比如发布前约定:核心接口错误率连续 5 分钟高于基线 2 倍,或关键业务成功率下降超过 1 个百分点,则暂停放量;具体数字应按业务容忍度校准,不能照搬。
还要区分发布导致的问题和同期活动、依赖服务故障等外因,比较灰度组与对照组,而不是只看全站趋势。
3. 项目负责人如何把研发、测试、运维和业务方的灰度发布协同起来?
我负责协调一次跨团队上线,研发说代码已经准备好,测试认为验证通过,业务方却还没确认客服口径和回退方案。我想知道怎样把这些零散的确认变成真正可执行的发布协同,而不是群里发一句“大家看一下”。
用一张发布清单把决策、操作和证据绑定起来,至少明确发布负责人、技术执行人、业务验收人、值守联系人,以及每个人的确认截止时间。清单应记录变更范围、灰度对象、开始与停止条件、监控面板、回滚步骤、数据兼容要求、用户沟通口径和升级联系人。
发布前可做一次 10 分钟检查:执行人能否在限定时间内回滚,业务方是否知道哪些用户会受影响,值守人员是否看得到关键指标。涉及数据库变更时,不能只写“支持回滚”,还要说明新增字段是否兼容旧版本、回滚后已写入的数据如何处理。协同是否完成,判断依据不是消息已读,而是关键角色能复述自己的动作和触发条件。
4. 灰度发布结束后,怎样判断可以全量,而不是只看一切正常?
我有一次灰度小流量运行没报错,团队就直接全量了,后来高峰期才暴露性能问题。我现在不确定应该观察多久、看哪些证据,也担心发布窗口拖得太长影响项目进度。
全量决策要同时满足稳定性、业务结果和覆盖代表性,不能只凭“没报警”。先确认灰度组覆盖了关键用户类型、主要设备或业务路径;再对照发布前基线和未变更组,检查错误率、延迟、成功率、资源使用及业务转化等指标。观察时长应覆盖风险场景:若流量有明显日周期,至少观察一个高峰;
若变更涉及结算、批处理或定时任务,还要等相关流程完整跑完。可采用明确的决策记录,例如“连续两个观察窗口无硬停止信号、核心指标未超阈值、业务验收完成、回滚预案仍可用”,再由指定负责人批准扩量。若样本量太小或尚未经历高峰,应标记为证据不足,继续灰度,而不是把暂时没有问题当作安全证明。
核心关键词
文章包含AI辅助创作:灰度发布管理方法大全:项目负责人发布管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603770
读者评论
我们团队以前也按固定比例逐级放量,但业务反馈和技术看板分开看,确实容易错过局部用户问题。把观察指标、责任人和停止动作放在同一份记录里,应该比单纯增加发布群消息更有用。
文中强调先设停止线很实际。不过业务转化往往受活动和渠道影响,实际落地时还得明确对照口径和数据延迟,否则容易把正常波动当成发布故障。
回滚部分提醒得比较到位。涉及数据库变更时,代码退回不代表数据也能恢复;我们遇到过回滚命令执行成功、业务仍需补偿的情况,最好把恢复验证也纳入演练。
