发布流程失控,通常不是因为团队“没有流程”,而是因为每个人都以为发布是别人的最后一项工作:研发认为代码已合并,测试认为测试已通过,运维等着变更单,业务负责人却在发布当天才发现培训材料没准备好。项目负责人真正要管理的,不是一个“上线按钮”,而是从承诺、准入、决策、执行到验证的一条协同链路。判断这条链路是否可靠,不能只看按期上线率,还要看发布准备是否完整、关键决策是否及时、风险是否可控,以及上线后的问题能否被迅速识别和回收。
一、先讲核心结论:发布管理不是排日期,而是管理承诺与风险
1. 项目负责人管理的是发布结果,不只是发布动作
我判断一个发布流程是否成熟,首先不会问“发布审批有几级”,而会问三个问题:团队何时确认这次发布具备条件?谁有权在条件不满足时暂停?出现问题后,多久能判断继续、回滚还是降级?如果这三个问题没有明确答案,流程再长也只是留痕,不是管理。
发布管理的核心对象,是一个经过验证的交付承诺。它包括本次交付范围、目标时间、准入条件、责任人、依赖关系、风险应对方式和结果验收口径。项目负责人需要把这些要素连成可执行的决策链,而不是把一张日期表发给所有人后等着问题出现。
我的核心判断是:发布流程的价值,不在于把每个人都拉进审批,而在于让关键风险在最晚期限之前暴露,并让有权的人能基于一致信息做决定。流程是否高效,要同时看风险控制能力和协同成本,不能只追求“零事故”或“审批更快”。
2. 用四类指标看发布协同,而不是迷信单一上线率
按期发布率看起来直观,但它可能奖励错误行为:团队为了赶时间缩小测试范围、把未完成事项推到上线后,甚至把延期版本改名为“按计划的小版本”。因此,我会把指标拆成四类:计划可靠性、准入质量、执行稳定性和业务结果。
| 指标类别 | 回答的问题 | 推荐观察项 | 常见误读 |
|---|---|---|---|
| 计划可靠性 | 承诺的范围和时间是否可信 | 按期发布率、范围变更率、延期预警提前量 | 把删减范围后的发布仍算完全按期 |
| 准入质量 | 进入发布窗口前是否准备充分 | 准入项一次通过率、遗留阻断问题数、依赖确认率 | 用“检查表已勾选”代替证据 |
| 执行稳定性 | 发布期间是否按预案操作 | 变更成功率、回滚率、发布时长、发布窗口偏差 | 只看成功次数,不看失败影响范围 |
| 业务结果 | 用户和业务是否获得预期价值 | 关键路径成功率、业务指标变化、发布后问题密度 | 把技术上线等同于业务验收 |
这些指标应当组合解读。例如,按期率上升而发布后高优先级问题也上升,通常不是团队突然变快,而是准入标准或风险暴露机制变弱。相反,按期率短期下降、延期预警提前量增加,可能说明团队更早暴露真实依赖,计划质量反而在改善。

3. 先定义口径,再谈目标值
同一指标如果口径不同,就不能横向比较。比如“按期发布率”中的“期”是最初承诺日期,还是最后一次更新日期?延期版本拆成两个批次后算一次还是两次?灰度放量阶段算发布完成,还是全量后才算?项目负责人要先写清楚分子、分母、统计周期、排除条件和数据来源。
我不建议一开始就给所有项目设定统一的优秀线。高风险核心系统、内部工具和营销活动页面,发布节奏、回滚成本、验证方式都不同。先建立稳定的口径和基线,再按风险层级设目标,通常比照搬一个百分比更有用。
二、背景与真实场景:为什么发布日常常成为协作断点
1. 发布是多条工作流的交汇点
一个中大型项目的发布,往往同时依赖研发合并、测试验证、环境准备、数据迁移、权限配置、监控告警、业务验收、客服培训和外部供应方确认。每条工作流都有自己的负责人和节奏,但发布窗口只有一个。某个依赖未确认,影响可能不会立刻显现,直到最后一天才变成“无法上线”。
这也是为什么项目负责人不能只管理自己团队的任务状态。任务显示“完成”,不一定意味着交付条件已经满足:测试可能没有覆盖回滚路径;外部接口可能只在测试环境可用;业务方可能同意功能验收,却尚未确认用户公告。状态字段只是线索,发布证据才是决策依据。
2. 多团队协作中,最难处理的是责任交界面
跨团队项目常出现一种典型断点:研发负责提交变更,运维负责执行变更,测试负责质量判断,但没有人负责判断“所有前置条件是否同时成立”。这不是某个岗位不尽责,而是协作设计缺少最终协调人和明确的停发权限。
我会要求每次发布至少明确四个角色:发布负责人负责现场协调与状态更新;技术负责人负责变更方案和技术风险;质量负责人负责测试结论与已知缺陷;业务负责人负责业务验收、沟通安排和影响判断。小团队可以一人兼任多个角色,但不能让角色责任消失。
对于100人以上、多个业务线并行的组织,单靠群消息和个人记忆很难维持全局视图。像 PingCode 这类面向中大型组织的项目管理平台,可以用于集中管理需求、缺陷、迭代和发布事项;但工具本身不能代替责任设计。若发布负责人、准入规则和证据口径都没有定义,换工具只会把混乱搬到另一个界面。
3. 发布风险往往来自等待,而不是纯粹的执行耗时
发布会议里常听到“部署只要十分钟”,但一次发布从提出申请到完成验证可能要数天。等待业务确认、等待环境、等待审批、等待依赖团队提供结果,才是日历时间被拉长的常见原因。把部署时长当作整个发布周期,会误判瓶颈,也会让团队把优化资源投到最容易量化的环节。

4. 发布窗口不等于发布日期
发布日期是计划中的时间点,发布窗口则是具备资源、授权、监控和回退能力的一段时间。若重要依赖团队当晚不值守、数据备份无法确认、业务方没有验收人,日历上安排了发布,也不代表这个窗口具备发布条件。
对跨时区团队或外部合作方较多的项目,发布窗口还要考虑响应时差。把操作安排在本团队下班前,可能让另一支关键团队在非工作时间承担风险。负责人需要同时考虑影响范围、可观测性、回滚速度和人员覆盖,而不是只选“大家有空”的时间。
三、常见误区:看似有流程,实际没有形成控制
1. 把审批数量当成风险控制能力
增加审批节点,不一定能降低风险。如果审批人拿到的只是“请确认”的消息,没有变更内容、影响范围、验证证据和回退方案,他只能凭经验点通过。审批越多,等待越长,责任却未必更清楚。
有效的审批需要回答特定问题:变更是否超出批准范围?风险是否超过该角色的授权边界?缺失条件是否可以接受?批准人应对自己的判断负责,而不是机械地为前一个审批人的结论背书。低风险重复发布可以采用规则化准入,高风险或不可逆变更才应增加决策层级。
2. 把检查表当作完成证据
“测试完成”“备份完成”“业务已通知”都是结论,不是证据。负责人要能追问:测试覆盖了哪些关键路径?备份在哪个环境验证过可恢复?业务通知发给了哪些对象,谁确认接收?如果每个选项都只有一个勾,检查表很容易变成发布当天的形式工作。
我更倾向于让检查项链接到可核验材料,例如测试报告、变更记录、监控面板、验收结论或回退演练记录。证据不必很重,但要能被接手的人快速复核。发布规模越大、潜在影响越广,证据要求越应完整。
3. 把“没有事故”误认为流程成熟
零事故可能意味着系统稳定,也可能意味着故障没有被记录、问题被降级处理,或者发布影响尚未被用户发现。单看事故数量会鼓励团队少报问题。更可靠的观察包括问题发现时间、影响用户范围、恢复时间、重复问题比例和发布后观察是否执行。
同样,回滚不是天然的失败。对可回滚的高风险变更,及时回滚可能是最正确的风险控制动作。把回滚率设为越低越好的硬目标,可能诱导团队在异常时拖延回退。指标应关注回滚是否触发及时、预案是否可用、用户影响是否受控,而不是惩罚做出谨慎决定的人。
4. 把所有发布都放进同一套流程
只改文案的低风险发布,与涉及数据库结构、权限模型、资金结算或客户数据迁移的发布,不应要求完全相同的审查深度。统一流程看起来公平,实际可能让低风险变更被繁琐审批拖慢,也可能让高风险变更因为与普通发布同表管理而被低估。
可操作的做法是先分级,再规定最低控制要求。分级依据至少应包含影响范围、可逆性、数据风险、依赖复杂度、业务关键程度和验证能力。风险分级不是给发布贴标签,而是决定谁参与决策、需要何种证据、观察多久、出现异常时按什么顺序处理。
5. 把发布会议当作流程本身
会议可以加速决策,却无法替代决策准备。如果参会者在会议上第一次看到变更列表,时间就会被用于补信息,而不是判断风险。发布会应是对已准备材料的集中确认:哪些条件已经满足、哪些风险仍然开放、哪些事项需要由谁在何时作出决定。
对低风险、可重复的发布,可以用异步记录和规则检查代替全员会议。只有当问题需要跨角色权衡、存在重大未决风险或影响范围较大时,才应召集决策会议。会议规模越大,并不代表控制越强。

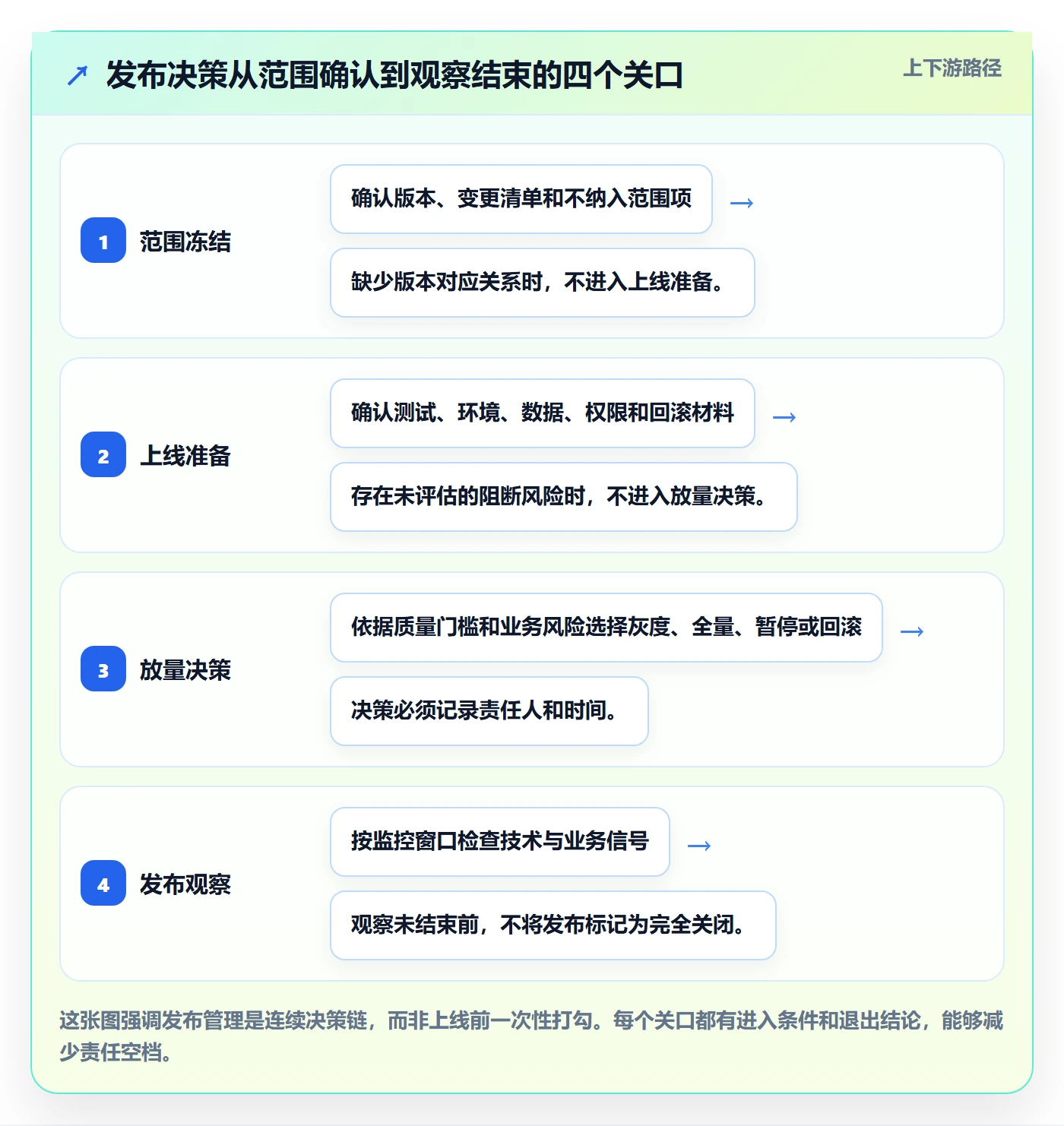

四、专业判断逻辑:把发布做成一条可审计的决策链
1. 从变更进入时开始管理,而不是临近发布才建清单
发布管理应在需求或变更被承诺时启动。至少要同步登记变更内容、目标用户、影响系统、依赖团队、业务验证人和风险等级。这样测试、运维和业务准备才能与开发并行,而不是等代码完成后才发现准备周期比开发周期更长。
我会把“是否已进入某个状态”与“是否具备相应证据”分开。任务状态可以告诉团队工作走到哪一步,证据链接则说明为什么可以进入下一阶段。两者并存,比单一的百分比进度更能支持发布决策。
2. 用风险分级决定控制强度
| 风险等级 | 典型特征 | 最低控制 | 负责人关注点 |
|---|---|---|---|
| 低 | 影响面小、可快速回退、无敏感数据变更 | 自动化检查、责任人确认、发布后基础监控 | 是否按标准路径执行,是否留下记录 |
| 中 | 涉及多服务或业务流程,存在明确依赖 | 跨团队确认、关键路径测试、回退步骤验证 | 依赖是否闭环,验收人是否在场 |
| 高 | 不可逆数据操作、广泛用户影响、关键业务中断风险 | 专项评审、分阶段放量、回滚或补偿方案、值守安排 | 决策授权、止损阈值、应急指挥是否明确 |
表格中的等级只是治理框架,不应被误用为固定打分公式。团队可以设置简单的风险问题清单,但必须允许专家判断升级。例如,单个变更技术上很小,却恰好处于促销高峰或财务结算窗口,实际风险就可能高于平时。
3. 把准入条件写成“可判断、可验证、可追责”
一项准入条件最好同时包含判断标准、证据来源、责任人和截止时间。例如,“关键用例测试通过”应进一步说明关键用例清单、失败项处理规则和测试结论由谁确认。否则不同团队可能对“通过”有不同理解。
我通常会把发布准入分为四组:交付范围已冻结或变更已审批;质量与安全检查达到对应等级要求;环境、权限、数据和外部依赖已准备;上线后监测、业务验收与回退安排已就绪。任何一组存在阻断项,都应该明确是停止发布、接受风险还是拆分范围。
4. 设定明确的决策权和停发条件
流程必须说明谁可以批准发布、谁可以提出暂停、谁负责最终判断,以及发生紧急问题时由谁统一对外沟通。若所有人都能提出问题,却没有人有权暂停,团队会在风险已经显现时继续推进;若只有一个人能判断,却没有相应信息和授权,决策就会成为瓶颈。
停发条件要足够具体。比如关键业务路径测试失败、核心依赖尚未确认、监控不可用、回退手段未验证、重要数据差异超出阈值,或必须岗位无人值守。条件应该根据系统特点制定,并区分“必须停止”和“需负责人接受风险”两类,避免所有问题都被当作同等严重。
5. 让发布后的观察成为流程闭环
发布完成不是部署命令执行成功,而是关键功能通过验证、业务影响在可接受范围内、监控信号稳定并由责任人确认。对于复杂变更,可以设置观察窗口和分阶段放量:先验证技术信号,再观察业务路径,最后确认是否扩大发布范围。
观察窗口长短应依据风险、用户行为周期和故障发现延迟确定。某些后台任务需要等批次运行结束才能判断;某些交易流程则需要覆盖一个业务高峰。统一规定“上线后观察半小时”可能显得整齐,却未必覆盖真正的风险暴露周期。
6. 用“例外管理”避免标准流程被绕过
紧急修复、外部监管要求或重大线上故障,有时确实需要走简化路径。简化不等于无记录:至少要记录为何使用例外、由谁授权、缩减了哪些检查、采取什么补偿控制,以及何时补齐复盘和证据。
如果例外越来越常见,问题通常不在于员工不遵守流程,而在于标准流程和实际业务节奏脱节。项目负责人应定期统计例外的原因和重复模式,判断是权限设计不合理、依赖准备过晚,还是发布窗口安排不匹配。

五、案例与数据观察:一次发布复盘如何改变协同方式
1. 案例背景:按期发布,但关键流程出现了异常
下面的案例是基于常见协作模式构造的情景模拟,不是某家企业的真实统计。一个跨研发、测试、运维和业务运营的项目,计划在周四晚间发布。团队如期完成部署,但上线后发现一类用户的权限映射与预期不符。问题未导致全量服务中断,却使部分用户无法完成关键操作。
复盘发现,研发提交已完成,测试也按现有测试清单通过;真正缺失的是业务角色组合覆盖和上线后的分层验证。权限变更被认为是“小改动”,没有触发更高风险等级。业务验收人当晚不在值守名单中,异常直到客服反馈后才被集中发现。
这类问题很容易被总结成“测试要更仔细”。但如果不改变判断机制,团队下一次仍可能漏掉另一个业务边界。更有价值的结论是:权限影响范围没有纳入风险分级;测试用例没有覆盖用户类型矩阵;发布观察指标只看服务健康,没有看关键业务动作成功率;业务验收岗位缺少明确值守安排。
2. 复盘先区分事实、推断和改进动作
我会要求复盘记录把事实与解释分开。事实是可以由日志、工单或时间戳验证的,例如异常首次出现时间、涉及的用户类型、回滚开始时间。推断则是对因果关系的解释,例如“因为风险等级偏低,所以没有安排业务验收”。改进动作必须能对应到推断,并指定负责人和完成期限。
如果复盘只写“加强沟通”“提高质量意识”,后续很难检验是否有效。更可执行的动作可能是:权限类变更必须附用户角色矩阵;测试证据必须包含每种关键角色的核心路径结果;高风险权限变更的业务验收人必须进入发布值守;发布后监控增加关键操作成功率。
| 观察项 | 问题发布前的做法 | 调整后的做法 | 为什么有用 |
|---|---|---|---|
| 风险识别 | 按代码改动规模判断 | 同时评估用户影响、可逆性与数据权限 | 避免“小代码、大影响”的变更被低估 |
| 测试证据 | 记录总体通过结论 | 按用户角色和关键路径附验证结果 | 把业务边界变成可检查对象 |
| 发布观察 | 只看服务可用性 | 增加关键操作成功率和异常反馈量 | 兼顾技术健康与用户实际体验 |
| 人员安排 | 发布团队内部值守 | 业务验收人进入观察窗口 | 缩短异常从发生到确认的链路 |
3. 用样本推演理解指标变化,不把模拟数据当成行业事实
为了检查改进措施是否真的有效,可以对一组情景数据做前后推演。假设一个团队连续观察十二次中等风险发布,改进前后分别统计准入一次通过率、发现至止损耗时和七日内重复问题率。下面数据仅用于演示如何解读,不代表普遍基准,也不能替代团队自己的发布记录。

4. 做发布复盘时,关注趋势和分层,不要只看平均值
平均发布耗时会掩盖高风险发布的尾部情况。若低风险发布占多数,平均值看起来很好,但少数涉及数据迁移的发布可能长期等待审批或反复返工。建议按风险等级、系统类型、发布规模和是否跨团队协作分层观察,再找出哪一类发布在持续拖慢整体交付。
还要关注分布而非只看均值。例如恢复时间的中位数下降,但最长的一次仍远超团队可接受范围,说明常见故障处理变快了,极端风险并没有解决。项目负责人既要追求整体效率,也要识别低频但影响巨大的尾部风险。
六、不同情况下的行动建议:从轻量治理到组织级协同
1. 小团队、低风险、发布频繁:先减少人为等待
小团队不必一开始就建复杂委员会。若变更影响面小、可快速回退、自动化检查完善,可以先建立一页发布记录和一组清晰的准入规则。重点是避免负责人把时间花在重复确认上,把手工检查逐步替换为自动化验证。
- 确定一个发布负责人,负责范围确认、状态更新和发布后验证,不必设置多层审批。
- 把常见低风险发布整理成标准路径,明确自动检查、操作步骤和失败处理方式。
- 保留变更清单、测试结果、执行时间和异常记录,至少能还原一次发布过程。
- 每月抽查一至两次发布记录,检查流程是否实际执行,而不是只检查文档是否存在。
对这一类团队,最重要的取舍是“先让规则可执行,再追求覆盖所有边界”。流程太重会让团队转向私下操作;没有记录又会让问题无法复现。先从高频、常出错的发布动作建立最低控制,再逐渐扩展。
2. 多团队、中等风险:优先解决依赖可见性
当项目经常跨研发、测试、运维、业务等多个团队,最常见的问题不是缺少任务,而是依赖状态不透明。此时应建立共同的发布视图:每个依赖都有责任人、预期完成时间、当前证据和阻塞说明。项目负责人每天不必询问所有任务,只需要盯住影响发布窗口的关键路径。
- 发布计划阶段登记依赖团队和交付物,不能只写“待对方确认”。
- 为关键依赖设置最晚决策时间,而不是只写最终上线日期。
- 将延期风险、范围变更和未决事项放进同一份可见记录,避免散落在聊天记录中。
- 发布前由各责任人确认事实,项目负责人汇总风险并组织必要决策。
对于多项目并行、超过100人的组织,使用统一项目管理平台有助于减少信息孤岛。以 PingCode 为例,团队可以将需求、缺陷、迭代与发布事项关联起来,形成从需求到上线的可追踪链路。实际落地时,我建议先统一字段、状态和责任规则,再做跨团队仪表盘;否则仪表盘只会把不一致的数据汇总得更漂亮。
3. 高风险、不可逆或影响核心业务:投入更多前置验证
如果发布涉及数据结构迁移、权限模型调整、核心交易链路或大范围用户影响,前置验证和止损设计的投入应高于普通发布。这里追求的不是“确保绝不出错”,而是尽可能缩小故障影响、尽早识别偏差,并确保团队有能力暂停或恢复。
- 采用分阶段发布或小范围试运行,先验证关键用户群和关键路径。
- 明确回滚、向前修复或补偿方案,尤其要识别数据变更是否真正可逆。
- 为技术、业务、客服和运营指定值守责任人,明确异常升级通道。
- 设置继续放量和停止放量的阈值,避免现场临时凭感觉决策。
- 发布后按风险确定观察周期,并由业务负责人确认关键结果。
如果数据操作不可逆,所谓“回滚”可能只是应用代码回退,数据状态仍无法恢复。这时要设计备份验证、双写或补偿机制,并在发布前通过演练确认恢复步骤。项目负责人不能只接受“理论上能回滚”的口头保证。
4. 外部依赖多或时间窗口受限:提前管理承诺失效风险
依赖供应商、监管审批、客户验收或多个时区团队的项目,最容易在截止日前暴露承诺不可靠。此时需要为每个外部依赖设置确认节点和替代方案,不能把对方的口头承诺当作已完成条件。
我建议把外部依赖分为“必须满足才可发布”和“缺失时可降级处理”两类。前者如果没有按时确认,应及时调整范围或窗口;后者应提前定义替代方案和影响说明。越接近发布窗口,变更范围的成本越高,因此延期预警要关注依赖的最晚决策时间,而不只是最终日期。
5. 事故频发但流程已经很重:先找重复失效点
如果团队已经有很多审批、会议和检查表,却仍频繁出现同类问题,不要急着再增加一个审批人。先按问题类型、发现位置和失效控制点分类,确认问题究竟来自信息缺失、自动化不足、责任交界不清、测试覆盖不足,还是指标激励导致的隐瞒。
同类问题重复发生,通常说明改进动作没有改变系统条件。例如每次复盘都写“加强测试”,却没有增补用例、更新风险规则或明确验收责任人,那么团队只是重复表达愿望。负责人要追踪改进动作是否被纳入流程、工具或自动化检查中,并验证后续发布是否真的减少了相同风险。
七、关键指标与团队考核:让数据服务决策,而不是制造表演
1. 指标字典至少写清五件事
我会要求每个发布指标配一份简短字典。否则同一个数字在项目周报、管理看板和复盘材料里可能有三种解释。指标字典不必复杂,但要能让新加入的团队成员复算结果。
- 名称与目的:这个指标用于发现什么问题,支持什么决策。
- 计算公式:写明分子、分母、统计周期及时间单位。
- 数据来源:说明从项目记录、缺陷系统、监控平台还是人工复盘取得。
- 适用范围:说明是否排除紧急修复、外部强制变更或取消发布。
- 责任与复核:明确谁维护数据、谁检查异常值和口径变化。
比如,发布后问题率可以按“发布后七日内确认、且与本次变更有关的问题数 ÷ 本次发布变更数”计算,但它会受发布规模影响。大版本与小修复不宜直接比较,最好再按风险等级和变更量分层,或补充每百项变更的缺陷密度。
2. 将领先指标和结果指标搭配使用
结果指标告诉团队发生了什么,领先指标帮助团队提前发现可能发生什么。按期发布率、回滚率和发布后问题率偏结果性;依赖确认率、证据齐备率、风险评审提前量和自动化检查覆盖率更适合观察准备过程。
领先指标也可能被刷高。例如,材料齐备率很高,不代表材料真实有效;风险评审提前量很长,也不代表评审质量好。任何单一指标都可能被误用,因此最好用一组互相制衡的指标,配合样本抽查和案例复盘。

3. 不建议把团队奖金直接绑在单一发布指标上
如果把按期率直接绑定奖金,团队可能通过缩小统计范围、推迟登记风险、把延期事项改成新计划等方式达标。如果把事故数作为惩罚依据,员工可能不愿主动报告问题。如果把回滚率作为负向指标,团队可能在应该回退时继续冒险。
绩效指标应服务于行为引导,而不是替代专业判断。更稳妥的做法是把发布指标用于团队诊断和持续改进,个人评价则结合责任范围、风险决策质量、问题响应和改进贡献。对于高风险项目,及时暂停发布并避免用户损失,应该被视为负责任的决策。
4. 数据异常时先检查口径和行为变化
某项指标突然改善,既可能是流程有效,也可能是统计口径变了。比如问题率下降,可能是缺陷登记延迟;按期率上升,可能是团队提前删减了发布范围;审批耗时缩短,可能是审批人只做形式确认。项目负责人应先询问数据如何产生,再解释数据为什么变化。
每个周期可以抽取少量发布样本,人工核对任务记录、测试证据和监控结果。抽查的目的不是找个人犯错,而是判断看板和真实工作之间是否仍然一致。数据越用于管理决策,越需要保留可追溯的来源和抽查机制。
八、不同做法的取舍:控制力度、发布速度与组织成本
1. 集中审批与团队自治之间的取舍
集中审批适合影响范围广、风险高、需要统一授权的变更,优点是决策标准容易统一,缺点是容易形成队列,并把熟悉具体业务的判断权从团队手中移走。团队自治适合低风险、重复性强、自动化验证充分的发布,优点是响应快,缺点是跨团队一致性和风险升级可能不足。
多数组织不需要在两者中二选一,而是按风险分层:低风险变更在预设规则下自治执行;中风险变更由相关团队协同确认;高风险变更集中评审并明确授权。这样做的关键不是等级名称,而是升级条件、责任边界和证据要求是否清楚。
2. 一次性全量发布与分阶段放量之间的取舍
一次性全量发布操作路径简单、管理成本低,适合影响有限、回退容易、监控充分的变更。分阶段放量可以缩小早期风险暴露范围,也能用真实使用数据验证假设,但需要更完善的流量控制、监测和决策能力,且延长发布期间的并行状态管理。
如果系统无法按用户群或流量比例控制发布,强行采用分阶段策略可能制造额外复杂度。选择前要判断:是否能准确识别受影响对象?是否能快速停止扩展?阶段间是否存在数据兼容要求?如果这些条件不具备,先补足能力可能比直接套用分批发布更重要。
3. 统一模板与按项目定制之间的取舍
统一模板有助于跨团队比较和复用,尤其适合常见的发布证据、责任字段和状态定义。但模板过于刚性时,会让不同风险场景填同样的内容,增加形式工作。完全定制则能贴近业务,却会导致指标无法汇总、人员轮岗时难以理解。
较好的平衡是统一核心字段,允许按风险增加扩展项。核心字段包括变更范围、影响对象、负责人、风险等级、准入结论、发布窗口、回退策略和结果验证;具体测试项目、审批要求和观察窗口可由系统类型或风险等级决定。
4. 提高自动化覆盖与保留人工判断之间的取舍
自动化适合处理重复、可明确判定的检查,例如依赖扫描、构建验证、基础测试、配置校验和发布后告警。人工判断更适合处理复杂业务权衡、罕见边界、不可逆影响和跨团队优先级冲突。自动化覆盖率不是越高越好,关键是自动检查是否覆盖了真正的风险。
项目负责人可以先从重复出现、规则稳定、执行耗时高的检查入手自动化。若检查规则频繁变化或需要大量上下文判断,过早自动化会把不成熟规则固化。自动化失败后还应明确是阻断、提示还是转人工复核,不能让团队不知道系统判断如何影响发布。
九、发布流程落地清单:从下一次发布开始做的小步改进
1. 发布前:统一范围、风险和证据
- 确认本次发布范围、版本边界和用户影响,不把未决事项藏在笼统描述里。
- 完成风险分级,并说明是否涉及不可逆操作、敏感数据或关键业务窗口。
- 列出跨团队依赖、责任人、最晚确认时间和缺失时的替代方案。
- 确认测试结论、业务验收标准、环境准备、权限和数据处理方式。
- 准备发布步骤、回退或补偿方案、监控信号和现场指挥安排。
这份清单不是要求每个项目都写长文档,而是确保关键问题在发布前有明确答案。低风险变更可以用短记录和自动化检查,高风险变更则需要更完整的证据链。具体形式可以不同,决策信息不能缺失。
2. 发布中:管理状态变化,而不是重复播报任务状态
- 由发布负责人统一更新当前阶段、已完成步骤和下一项决策。
- 技术执行人按预案记录操作结果、时间点和异常信号。
- 达到继续、暂停或回退阈值时,按预先授权快速行动。
- 发生偏离时记录实际情况,不要事后把记录改写成“按计划完成”。
发布现场的信息要短、具体、可行动。与其说“目前整体正常”,不如说“核心服务健康检查通过,角色甲的关键操作成功,角色乙仍待业务验收,按预案暂不扩大范围”。这样的状态描述能支持判断,也便于下一位接手。
3. 发布后:验证预期结果并关闭风险
- 确认技术指标、关键业务路径和用户影响都达到预设条件。
- 观察窗口内的问题要有分级、负责人和升级路线。
- 将遗留事项写入明确的责任与截止时间,不把“上线后再看”当成结论。
- 对回滚、异常或延期发布进行复盘,并验证改进动作是否进入后续流程。
发布后验收不能只由执行人自证。涉及业务结果时,需要业务负责人确认预期流程可用;涉及稳定性时,需要技术或运维负责人确认监控与日志;涉及客户影响时,还应考虑客服和运营反馈。验收角色应在发布前就确定,而不是上线后临时寻找。
4. 负责人每月可做一次发布管理体检
每月复盘不必追求复杂报表,重点是回答四个问题:哪些类型的发布最常延期?哪些准入项经常在最后时刻补齐?哪些风险在发布后才首次被发现?哪些改进动作连续数个周期没有完成?这些问题能把指标转化为组织动作。
如果数据尚未稳定,先做小样本的事实核对;如果流程已运行一段时间,再看趋势和分层差异。不要为了汇报而增加几十个指标。能推动决策的少数指标,通常比无人维护的大型仪表盘更有价值。
十、结论:发布流程的成熟度,最终体现在风险是否能被团队共同看见
1. 发布管理的独特视角:提前消除“最后一公里”错觉
很多团队把发布称为最后一公里,仿佛开发完成以后,只剩下把成果送到生产环境。我的经验判断恰恰相反:发布不是项目尾声的技术动作,而是检验前期承诺、跨团队依赖、质量证据和业务验收是否真正闭环的压力测试。
如果一个团队总在发布当天才发现业务没有准备好,问题不是当天沟通得不够,而是业务验收没有进入计划;如果回滚方案每次都需要临时讨论,问题不是现场反应慢,而是可恢复性没有成为设计要求;如果按期率高而用户问题不断,问题可能是目标指标奖励了“准时”,却没有奖励“可验证地交付”。
2. 下一步先做一件具体的事
下一次发布前,项目负责人可以用一小时做一次发布链路检查:抽取最近几次发布,核对最初承诺范围、准入证据、延期原因、上线后问题和责任交界面。把发现的问题按“规则缺失、信息滞后、责任不清、工具不支持、指标激励不当”分类,再选一个重复出现且影响最大的原因先改。
不要先问流程是否足够复杂,而要问团队能否在发布前看见风险、在现场及时作出决定、在发布后验证结果。一套好的发布规范不是让所有项目走得一样慢,而是让低风险发布更轻,让高风险发布更慎重,让每一次承诺都有证据,让每一次例外都能解释,也让每一次复盘真正改变下一次发布。
常见问题解答(FAQ)
1. 项目负责人发布管理协同,应该先规范哪些环节?
我负责的项目最近常出现这种情况:开发说已经发布,测试却还在验证,业务同事也不知道什么时候可以通知客户。我想把流程管起来,但担心步骤太多,反而拖慢小版本上线。哪些环节是发布协同的最低配置?
先把发布拆成五个有明确责任人的环节:发布申请、上线评审、发布执行、结果验证、发布复盘。发布申请至少记录版本范围、负责人、计划时间和影响对象;评审确认测试结论、回滚方案及相关方通知;执行阶段只允许指定人员操作;上线后由业务或测试代表按验收清单验证;最后记录实际耗时、故障和遗留项。
小版本可以将评审与申请合并,但不要省略责任确认和上线验证。判断流程是否过重,可以看审批等待时间是否持续超过实际操作时间;若等待占比过高,应简化审批,而不是删掉回滚和验收。
2. 发布管理中,项目负责人和技术、测试、业务人员的职责如何划分?
我遇到过发布当天大家都在群里回复“我来跟进”,结果真正需要确认时却没人能拍板。我不确定项目负责人应该亲自执行发布,还是只负责协调;如果上线出现问题,谁负责决定回滚?
项目负责人通常应对发布计划、依赖协调和风险升级负责,不必默认承担技术操作。技术负责人负责执行方案、监控系统状态并提出回滚建议;测试负责人确认测试范围、缺陷风险和验收结果;业务负责人确认业务影响及上线后的关键流程。
回滚决策权应在发布前写清楚:例如达到约定的错误率、核心流程失败或数据异常时,由指定技术负责人立即执行回滚,并同步项目负责人和业务方。用“负责、批准、协作、知会”标注每项任务,比在群里临时分工更可靠,尤其能避免多人以为对方会做的责任空档。
3. 衡量项目发布协同是否有效,应该看哪些关键指标?
我现在只能统计每月发了多少次版本,但这个数字变多并不代表项目更顺畅:有时发布频繁,返工和紧急修复也跟着增加。我想找一组指标,既能反映交付速度,也能暴露发布质量问题,应该怎么选?
建议用少量指标组合判断,而不是只追求发布次数。可以跟踪计划发布准时率、从提交发布申请到完成上线的周期、发布失败率、上线后约定观察期内的回滚或紧急修复比例,以及发布阻塞原因。比如某团队一个月完成10次发布,8次按计划完成,准时率为80%;其中2次回滚,发布失败率为20%。
这时单看发布频次会误判为效率高,结合失败率才会发现质量风险。指标口径要固定:明确什么算“失败”、观察期多长、延期从哪个时间点开始计算。连续观察数个发布周期,并按变更规模或发布类型分组,避免一次复杂上线拉高整体周期后造成错误结论。
4. 如何设计发布检查清单,避免流程规范变成形式主义?
我试过给团队发一份很长的上线检查表,大家上线前都勾选完成,但故障发生后才发现回滚方案并没有验证。我不想再增加一张没人认真看的表,想知道哪些检查项必须保留,怎样确认它们真的发挥作用?
清单应优先覆盖会改变上线决策的事项,而不是收集所有过程细节。对一般业务系统,可先检查变更范围和版本号、测试结论、数据备份或迁移安排、回滚触发条件、执行人及验证人、通知对象和上线后观察时间。关键项应要求提供可核验依据,例如回滚步骤链接、测试记录或监控面板,而不只是勾选“已完成”。
每次发布后抽查清单与实际记录是否一致;若同一检查项连续多次未能发现风险,就调整其验证方式或删除。遇到高风险变更时增加专项检查,常规小版本则使用精简清单,让规范强度与影响范围匹配。
核心关键词
文章包含AI辅助创作:发布流程与规范:项目负责人发布管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603737
