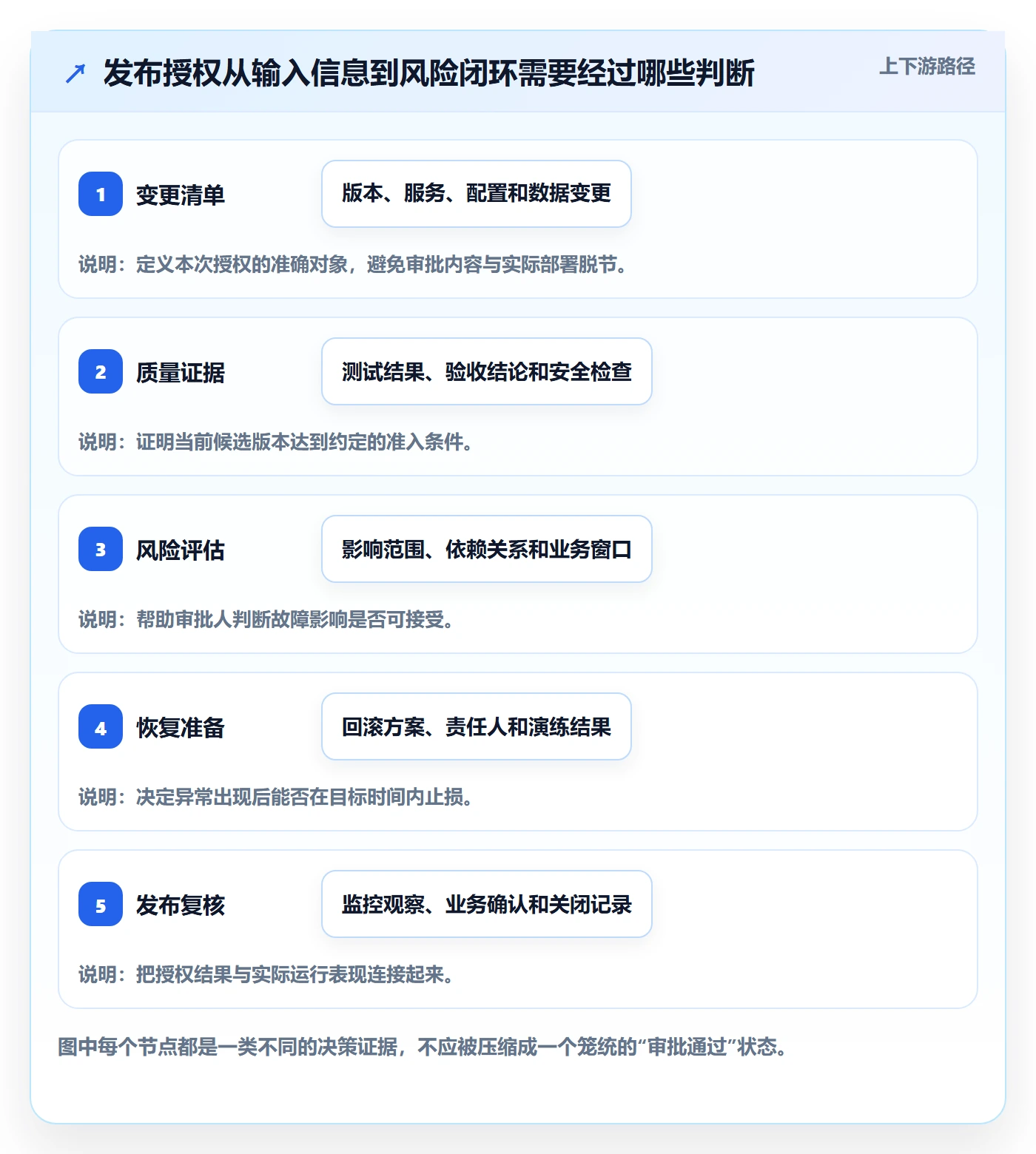

发布管理里最容易被低估的,不是上线动作,而是上线之后没人能准确回答的几个问题:这次到底发布了什么、谁批准了它、哪个版本进入了哪个环境、出现异常时应该回退到哪里。发布记录如果只剩一条“已上线”,它就不是管理记录,而是一张无法用于复盘的便签。项目负责人要做的,是把记录设计成一条可核验、可协同、能支撑决策的证据链。
一、先讲结论:发布记录不是上线日志,而是决策证据链
1. 一份合格的发布记录要回答五个问题
我判断发布记录是否有用,不先看字段有多少,而看它能不能让没有参加发布会的人,在几分钟内还原当时的决策和动作。至少要回答:发布什么、为什么发布、谁确认可以发布、怎么验证结果、出问题如何止损。
这五个问题对应发布记录的五类证据:范围、依据、责任、验证和回退。范围说明本次变更涉及的需求、缺陷、代码或配置;依据说明测试、审批和风险评估;责任说明执行人、批准人及协同人;验证说明发布后观察到的结果;回退说明触发条件和实际操作路径。
核心判断是:发布记录不是“做过什么”的流水账,而是“为什么可以做、做完如何证明、失败如何恢复”的可追溯链条。如果只能证明有人执行过,不能证明发布是否经过验证,也不能说明谁有权决定继续或回退,记录就没有完成管理职责。
2. 记录应围绕发布批次,而不是围绕聊天消息
在多团队项目里,同一个版本常常跨越多个系统、环境和执行窗口。把聊天记录、会议纪要、测试报告分别存放,再指望事后拼起来,通常会遇到名称不一致、时间线断裂和责任人不清的问题。
我建议把“发布批次”作为最小管理单元。一个发布批次有唯一编号或可辨识名称,关联变更清单、审批结论、部署任务、验证结果和回退记录。聊天工具可以用于沟通,但不能成为唯一的事实来源;最终结论必须回到批次记录中。
这样做的价值不在于多建一个表,而在于让每个事项拥有稳定的上下文。例如,测试同事提到“支付超时问题已修复”,记录里要能定位到具体变更、验证环境、测试结果以及是否属于本次批次,而不是只留下无法关联的文字。
3. 记录质量比记录数量更重要
字段越多不等于管理越好。若每次发布都要求填几十项信息,而大部分内容无法影响放行、验证或复盘,团队很快会用默认值、复制粘贴和事后补录来应付。结果看起来完整,实际可信度下降。
我通常把字段分为三层:放行必需字段、按风险触发的条件字段、事后观察字段。必需字段少而明确;条件字段在高风险变更时出现;观察字段用于上线后更新。这样能避免让低风险的文字修订承担和数据库迁移相同的流程负担。
| 字段层级 | 典型字段 | 使用方式 | 常见误用 |
|---|---|---|---|
| 放行必需 | 批次、范围、环境、负责人、审批结论、验证方式 | 每次发布都填写,缺失时不得放行 | 用“已确认”代替明确的确认人和时间 |
| 风险触发 | 数据迁移方案、兼容性说明、灰度策略、回退边界 | 达到风险条件时要求填写 | 所有发布一律填写相同长篇模板 |
| 事后观察 | 错误率、关键业务结果、告警、遗留问题 | 发布后按观察窗口更新 | 发布当天就把结果写成“稳定”,不留证据 |
二、为什么发布记录经常失真:真实协作场景里的断点
1. 同一个发布,在不同角色眼里不是同一件事
项目负责人关心范围、依赖和时间;研发关心代码是否进入目标分支;测试关心验证环境和覆盖结果;运维或平台团队关心部署步骤、配置和监控;业务负责人关心用户影响和可接受风险。这些关注点都合理,但如果没有一个共同的发布批次,大家可能是在讨论不同版本。
例如,测试确认的是候选版本,部署执行的却是后来重新构建的产物;业务人员看到的是灰度流量,研发以为已经全量;审批人批准了某个窗口,实际执行因为故障延迟到另一个窗口。每个环节单独看都像是完成了,整体却无法证明批准对象与实际发布对象一致。
所以,记录中至少要能连接“批准的对象”和“实际部署的对象”。如果产物、配置或范围在审批后变化,应记录变化内容,并重新判断是否需要补充验证或重新批准,而不是简单沿用旧结论。
2. 记录常常在最忙的时候被放到最后
发布窗口通常是协同压力最大的时段:有人盯部署,有人看监控,有人回复业务群,有人处理临时问题。若记录工作被设计成“全部结束后再补”,最容易丢失的恰恰是关键时间点、当时判断依据和异常处置过程。
我更倾向于把记录拆成发布前、执行中、发布后三个轻量阶段。发布前完成范围和责任确认;执行中记录关键节点及偏差;发布后补充验证结果和遗留事项。这样不是增加三次重复录入,而是让信息在最容易核实的时间被捕捉。
3. 缺少共同定义,导致“完成”各说各话
“已发布”可能表示任务已提交、部署已开始、服务已重启、功能已对外开放,或者业务验证已通过。若不规定状态含义,同一个词会覆盖多个不同阶段,管理者就无法据此做决定。
建议将状态定义为可观察的事实,而不是主观感受。例如,“部署完成”表示目标环境中的部署步骤结束;“技术验证通过”表示预先约定的检查项通过;“业务观察结束”表示观察窗口已结束且达到约定标准。状态越接近可验证动作,越适合协作。
4. 发布记录往往只记录成功,异常却被留在聊天窗口
顺利上线时,团队容易认为“没有问题就不必写”;发生异常时,又可能担心记录会变成追责材料。两种倾向都会让组织失去学习机会。真正有价值的异常记录不在于找一个人负责,而是识别触发条件、影响范围、检测延迟和恢复动作。
记录应尽量使用事实描述:何时发现、影响什么、采取了什么措施、何时恢复、后续如何避免复发。避免写“某某操作失误”这类无法指导改进的结论。责任边界需要清楚,但责任不是以指责替代流程分析。
三、常见误区:看起来留痕,实际上不能用于决策
1. 把发布记录做成审批表
审批表主要回答“是否批准”,发布记录还要说明“批准了什么、实际做了什么、结果如何”。只有签字或勾选,没有变更范围、产物标识、执行时间和验证证据,无法核对批准对象与执行对象是否一致。
审批结论应是记录的一部分,而不是记录的全部。负责人需要关注审批是否绑定具体批次、风险信息是否完整、执行变化是否触发重新判断。批准时间、批准人和批准依据若不能追溯,审批本身也会变成形式。
2. 把部署日志复制到项目记录里
部署日志可能包含大量机器输出和技术细节,但项目负责人通常需要的是摘要、关键节点和关联证据。整段复制日志会让重要内容被淹没,也可能引入敏感信息或不适合广泛共享的内容。
更有效的做法是记录部署结果摘要,并链接到有权限控制的原始日志或监控页面。摘要应包括执行对象、开始与结束时间、结果、失败步骤及后续动作。原始日志提供技术细节,发布记录提供决策上下文,两者不应互相替代。
3. 用“发布成功”代替发布后的验证
部署成功只说明执行过程没有被系统判定为失败,不代表用户路径正常、数据一致或业务指标符合预期。发布后的验证必须与变更风险匹配:界面文案变更可能只需抽样核对;权限调整需要检查不同角色的访问行为;数据迁移则要核对数量、完整性和回滚边界。
如果记录里只有一个绿色状态,没有写验证对象、方法、结果和时间,就不能把它作为业务稳定的证据。这也是为什么“部署完成”和“发布验证通过”应当分开记录。
4. 把所有风险都放进一个通用的“风险说明”文本框
一个开放文本框很难支撑比较和筛查。团队容易写出“风险较低”“已评估”之类无法行动的信息。风险应尽量对应具体对象:影响范围、发生可能性、发现方式、恢复手段和责任人。
例如,“数据库变更存在风险”不够具体;“新增字段采用可空方式,旧版本仍可读取,迁移期间监测写入失败率,异常时停止后续批次并保留旧读取路径”才包含可执行的判断。项目负责人未必需要亲自设计技术方案,但需要确保关键风险有明确责任人与证据。
5. 把“没有事故”当作流程有效的证据
一次发布没有发生可见事故,可能是方案稳健,也可能是问题尚未暴露、影响被用户绕过,或者监控没有覆盖到。发布管理不能只看结果,还要检查过程是否可重复、异常是否可发现、恢复是否可执行。
对于低频高影响风险,短期内没有事故并不能证明风险消失。记录的价值之一,是留下变更当时的假设和观察指标,后续可以验证这些假设是否成立。
四、专业判断逻辑:用风险和可追溯性决定记录深度
1. 先判断变更风险,再决定流程重量
我不建议所有发布一刀切。可以从影响范围、变更复杂度、可逆性、外部依赖和数据影响五个维度做初筛。每项使用低、中、高三个等级即可,不必一开始就设计复杂评分模型。
低风险变更通常影响范围小、易于恢复、无需数据迁移;中风险变更可能涉及多个组件、关键流程或需要协调窗口;高风险变更可能影响核心交易、权限、关键数据或存在难以回退的步骤。分级的作用不是追求精确分数,而是决定是否需要额外评审、灰度和加强观察。
| 判断维度 | 低风险信号 | 中风险信号 | 高风险信号 |
|---|---|---|---|
| 影响范围 | 单一小功能,用户影响有限 | 多个模块或部分用户受影响 | 核心流程、大量用户或关键服务受影响 |
| 可逆性 | 关闭开关或恢复旧版本即可 | 需要协调服务或配置恢复 | 数据不可逆,恢复需补偿或人工处理 |
| 外部依赖 | 无新增依赖 | 依赖一个团队或服务配合 | 涉及多个外部系统、供应商或窗口 |
| 验证难度 | 结果可直接观察 | 需要多角色或多环境验证 | 问题可能延迟显现,需持续监控 |
风险分级要能改变实际动作。若评估结果为高风险,却没有增加验证、回退或审批要求,这套分级只是标签;若低风险变更也必须填写高风险项目的全部材料,分级同样失去意义。
2. 让记录字段对应明确的决策问题
每个字段都应有理由。填写“目标环境”,是为了确认变更在哪里生效;填写“产物标识”,是为了确认实际部署对象;填写“验证标准”,是为了判断是否继续扩大范围;填写“回退条件”,是为了避免故障发生后临时争论。
可以用一个简单的检验方式删减字段:如果字段缺失,会导致谁无法做出什么决定?如果答案说不清,通常不该把它设成必填。反过来,如果关键决定依赖某项信息,就不能只放在可选备注中。
3. 把状态设计成门槛,而不是颜色标签
状态从待准备、待审批、待发布、执行中、待验证、观察中到完成,应该各自对应明确的进入条件和退出条件。这样,项目负责人可以判断当前卡点,而不是只看一串颜色或百分比。
例如,进入“待发布”前应有已确认范围、审批结论和执行责任人;进入“观察中”前应有部署结果及初步验证;进入“完成”前应满足观察条件、遗留问题已登记,或明确转交到后续任务。
如果使用某项目管理平台或发布协同工具,重点应放在状态流转、关联关系、权限和变更历史上。工具名称不是管理能力的保证;能否让记录和实际执行保持同步,才是选择和配置时更值得核验的部分。
4. 将责任分开,而不是让项目负责人包办所有检查
项目负责人负责组织信息完整、依赖有人处理、决策有明确结论,但不应替代研发判断代码风险,也不应替代测试确认验证结果。职责划分越清楚,记录越可信。
| 角色 | 主要责任 | 应留下的证据 |
|---|---|---|
| 项目负责人 | 协调范围、依赖、时间窗和决策人 | 批次信息、协同结论、未决风险及责任人 |
| 研发负责人 | 说明变更对象、技术依赖和恢复方式 | 产物信息、实施步骤、技术检查结果 |
| 测试负责人 | 确认测试范围与验收标准 | 环境、用例范围、通过情况和未覆盖项 |
| 发布执行人 | 按批准方案执行并报告偏差 | 执行时间、步骤结果、异常与临时处置 |
| 业务负责人 | 确认业务影响、观察指标和用户沟通 | 业务验收结果、影响判断和后续安排 |
五、项目负责人可执行的发布记录操作步骤
1. 发布前:创建唯一批次并冻结范围
项目负责人先建立一个可识别的发布批次,把需求、缺陷、技术变更和配置项关联进来。批次名称要让人看得懂,避免只写“周三发布”“紧急上线”这类无法区分的名称。若同一窗口有多个独立发布对象,应评估是否拆成多个批次。
接着确认范围冻结点。冻结不是禁止所有变化,而是规定变化如何进入:新增事项要注明原因、影响和验证方式;若会改变风险等级或审批对象,就必须重新评估。没有冻结点,团队经常在执行窗口里不断加项,原有审批和测试结论便可能不再适用。
发布前的最低记录应包括:批次名称、目标环境、计划窗口、变更清单、执行负责人、审批责任人、验证负责人和风险等级。高风险变更还应记录影响范围、依赖方、灰度或分批策略、停止条件及回退方案。
2. 发布前:核对批准对象与执行对象
审批不是对一个模糊计划的认可,而是对具体范围和风险的判断。项目负责人应确认批准信息与最终执行内容相匹配:变更清单是否一致,关键配置是否更新,目标环境是否一致,发布时间是否仍在批准窗口内。
如果审批后只发生了不影响风险的文字修订,补充说明即可;如果新增了核心功能、数据变更或外部依赖,就要重新判断是否需要重新审批。判断依据应写清楚,避免把“已经批过”当成任何变化都能沿用的通行证。
3. 发布中:记录关键节点和偏差,不做实时作文
执行中不需要把每个操作都写成长段落。记录关键节点即可:开始时间、关键步骤完成时间、环境或产物变化、检查结果、异常发生时间、暂停或继续的决定,以及决定人。
出现偏差时,先记录事实,再记录处置。比如“健康检查未通过,停止后续流量切换;研发确认与新版本无关后,重新执行检查;某时刻恢复推进”。这种记录比“中间有些问题,已处理”更有价值,因为它留下了可复核的因果关系。
4. 发布后:把技术通过与业务观察分开
发布结束后,先完成技术验证,再进入业务观察。技术验证通常回答服务是否正常、关键接口是否可用、主要错误是否增加;业务观察回答用户路径是否完成、关键业务指标是否异常、外部依赖是否稳定。
不同变更的观察窗口不应机械一致。纯展示层的小调整可能短时间内就能确认;涉及批处理、跨时区用户或周期性业务的变化,可能需要覆盖更长的业务周期。记录中要说明观察窗口如何确定,而不是只写“观察一段时间”。
5. 发布后:结案时处理遗留事项和链接
发布批次不必等到所有后续改进完成才结案,但遗留问题必须有接收人、处理任务和优先级。若缺陷发现后创建了独立任务,批次记录应关联该任务,并注明它是否影响当前发布结论。
结案时检查关联是否完整:需求与缺陷、审批记录、测试证据、部署执行记录、监控或业务观察、异常处置、后续任务。结案的目的不是把状态改成“完成”,而是确保后来的人能沿着记录找到支撑结论的材料。
- 建立批次:定义唯一名称、范围、目标环境和计划窗口。
- 补全责任:明确项目协调、技术、测试、执行和业务确认角色。
- 评估风险:按影响范围、可逆性、依赖和验证难度决定控制强度。
- 确认放行条件:检查审批、测试、实施步骤、停止条件和回退方式。
- 记录执行事实:记录关键节点、产物变化、异常和继续或暂停决定。
- 执行验证:分别记录技术检查与业务观察的对象、标准、结果和时间。
- 完成结案:关联遗留任务,确认记录可追溯并标明最终结论。
六、案例推演:同一次上线,记录质量如何改变复盘结果
1. 场景说明:订单状态改造涉及两个服务
下面是一个用于说明方法的情景模拟,不是特定企业的真实统计。某业务团队计划调整订单状态同步逻辑,涉及两个服务、一个定时任务和面向客服的查询页面。旧流程中,团队在群里确认测试通过,发布结束后只留下“已上线”,两天后才从客服反馈中发现部分订单状态延迟。
复盘时,团队无法快速确认问题从哪个变更开始、发布时是否已经观察到延迟、哪个服务先部署、当时是否存在临时重试。大家花时间翻聊天记录和日志,却仍无法确认当时的业务验收标准。这不是单纯的文档问题,而是记录没有围绕批次组织证据。
2. 改进后的记录方式:把判断节点写进批次
改进后,发布批次将两个服务、定时任务和页面变更分项关联,并明确数据同步延迟的观察指标。发布前由技术负责人说明顺序与依赖,测试负责人记录覆盖的订单类型,业务负责人确认可以接受的延迟阈值,项目负责人确认执行窗口和暂停条件。
执行时,每个服务的开始与完成时间分别记录;定时任务恢复后,观察新旧状态的同步差异;若延迟超过事先约定的阈值,暂停扩大流量并由指定负责人决定继续或回退。发布后,记录同时保存技术检查结果和客服侧抽样核验情况。
3. 情景模拟数据:记录完整度影响定位与恢复
下表中的时间和比例是用于展示决策逻辑的模拟值,不能视为行业基准。比较重点不是宣称某种流程必然让效率提升某个固定比例,而是说明证据链完整后,定位所需的信息更容易被快速找到。
| 观察项 | 零散留痕情景 | 批次化记录情景 | 对管理的意义 |
|---|---|---|---|
| 还原变更范围所需时间 | 约 45 分钟 | 约 10 分钟 | 关联清单减少跨渠道搜索 |
| 确认审批对象所需时间 | 约 25 分钟 | 约 5 分钟 | 审批与批次绑定,降低对象错配 |
| 判断是否触发回退 | 临时讨论,标准不一致 | 对照预设阈值与责任人 | 减少异常发生后的决策争议 |
| 遗留问题交接 | 依赖聊天提醒 | 关联任务并指定接收人 | 降低问题因人员离场而中断的概率 |

4. 复盘时要区分“记录不全”和“判断错误”
如果记录完整,仍然发生故障,问题可能出在技术判断、测试覆盖或风险接受决策;如果记录缺失,则组织连当时依据是什么都无法确认。两类问题的改进方式不同:前者需要修正判断模型或实施方案,后者需要修复证据链和协同机制。
项目负责人在复盘会上可以按时间线追问:当时知道什么、依据是什么、谁作出决定、执行对象是否变化、什么信号触发下一步。这样的问法比“谁的责任”更容易发现流程中的信息断点,也能避免把后果归结为某个个体的记忆偏差。
七、发布管理工具如何支持协同:先看流程证据,再看功能清单
1. 工具要减少重复确认,而不是制造第二套台账
组织规模变大后,发布信息可能分散在需求管理、测试管理、代码平台、审批系统、监控系统和沟通工具中。工具的价值是让不同证据能围绕同一个发布批次关联起来,而不是要求每个团队再抄一遍内容,形成新的孤岛。
评估某项目管理平台时,我会重点检查以下能力:记录是否能关联需求与缺陷;是否保留审批和状态变化历史;是否支持角色权限;是否能将部署或测试结果链接回来;是否方便检索历史批次;是否有清晰的异常与后续任务承接方式。
2. 100 人以上组织,更需要明确跨团队边界
当组织达到 100 人以上,发布通常不只是一个团队内部的动作。多个项目可能共享服务、环境、测试资源或发布窗口;不同团队也可能使用不同状态定义。此时,流程设计要兼顾统一底线与团队差异。
统一底线可以包括批次标识、范围、负责人、审批结论、验证证据和异常处理;差异部分则允许按业务风险配置字段、审批链和观察窗口。对于中大型企业,某项目管理平台是否能支持权限分层、跨项目关联和审计追踪,通常比它是否提供更多表单组件更关键。
如果团队已在使用 PingCode 等项目协作平台,可把发布批次与需求、缺陷、测试活动及后续任务建立关联,并按组织实际情况配置状态和权限。配置时应先确定管理规则,再决定哪些信息需要自动化,不能仅因为系统支持某项能力,就把它设为所有团队的必填动作。
3. 自动化适合处理可判定的条件,不适合替代风险判断
自动化可以提醒审批缺失、检查必填字段、同步任务状态、汇总测试结果或生成发布清单。但“风险是否可接受”“观察结果是否足以继续”“是否需要回退”等判断,往往需要理解上下文和业务影响,不宜让规则引擎仅凭单一阈值替代责任人决策。
自动化最适合从低争议、高重复的环节开始,例如批次创建时自动关联变更项,状态进入待发布时检查责任人和审批信息,发布结束后提醒补齐观察结果。每引入一条规则,都要明确误触发后的处理人,避免系统提示被忽略后成为新的噪声。
八、不同情况下的行动建议与取舍
1. 小团队、低频发布:先建立最小可用记录
如果团队规模小、发布频率低、变更容易恢复,不必先设计复杂审批矩阵。可以从一张批次记录开始,至少包括变更范围、目标环境、执行人、验证标准、结果和异常处置。
这种做法的优势是启动快、协作成本低,适合建立基本习惯;代价是横向统计和自动化能力有限。团队应优先确保每次发布都能被追溯,再逐步增加风险分级、关联任务和历史检索能力。
2. 多团队、共享服务:优先统一批次和状态定义
多个团队共用服务或窗口时,首要问题不是增加更多字段,而是统一“什么算一次发布”“状态是什么意思”“谁有权批准范围变化”。批次标识和状态定义应跨团队可理解,团队自己的技术细节则可以保留在各自的执行记录中。
这种方式提高了跨团队协调能力,但统一规范容易变成审批负担。应保留共同底线,同时允许低风险变更走轻量路径,不要强迫每个项目采用同样的验证细节。
3. 高风险、难回退变更:宁可多一道验证,也不要用长模板代替控制
数据迁移、权限体系调整、关键交易链路变化,通常需要更清楚的预演、分批策略、备份或补偿方案,以及明确的停止条件。此类发布的控制重点是减少不可逆损失,而不是追求表单看起来完整。
增加审批和验证会占用时间,也可能影响窗口安排。应把额外控制集中在真正改变风险的环节,例如数据一致性检查、灰度观测和回退演练,而不是给所有参与者增加与决策无关的签字步骤。
4. 紧急修复:简化前置流程,但必须补齐事后证据
紧急修复不意味着可以没有记录。若等待完整常规流程会扩大用户影响,可以采用事前简化、事中明确授权、事后限时补齐的方式。至少要记录紧急原因、批准人、影响范围、执行对象、验证方式和补充复核时间。
这种取舍的风险是“紧急”被滥用。可以定期统计紧急发布的原因,检查哪些本可提前纳入计划,哪些确实由不可预见事件触发。若紧急流程频繁出现,问题可能不在执行者,而在计划能力、依赖管理或发布窗口设计。
5. 组织尚无统一平台:先统一数据结构,再迁移工具
团队可能同时使用表格、文档、工单和沟通工具。此时不必一开始就全面迁移,先确定批次、范围、责任、审批、验证和回退的共同定义,再选一个可持续的事实来源。
这种方式降低了工具切换风险,但需要负责人持续维护链接和状态。若长期靠人工转抄,遗漏会逐渐增加;因此,在规则稳定后再逐步自动关联重复信息,通常比先买工具、再让团队适应模板更稳妥。
| 场景 | 优先动作 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、低频 | 建立最小批次记录 | 快速形成追溯习惯 | 自动化和统计能力有限 |
| 多团队、共享服务 | 统一批次与状态定义 | 减少跨团队对象错配 | 需要协调规范与例外 |
| 高风险、难回退 | 加强预演、验证和停止条件 | 降低不可逆损失概率 | 发布准备时间增加 |
| 紧急修复 | 快速授权并限时补齐记录 | 兼顾响应速度与复盘能力 | 需要防止紧急路径常态化 |
| 多工具并存 | 先统一数据结构与事实来源 | 避免盲目迁移和重复建设 | 过渡阶段仍有人工维护成本 |
九、发布记录的检查清单与常见问题
1. 放行前检查清单
- 本次发布是否有唯一、可检索的批次标识?
- 变更范围是否关联到需求、缺陷、配置或其他具体对象?
- 审批结论是否对应当前准备执行的范围和环境?
- 执行人、验证人、批准人和业务确认人是否明确?
- 验证标准是否可以观察或核验,而不是只写“测试通过”?
- 高风险变更是否明确暂停条件、回退路径和决策责任人?
- 发布窗口、外部依赖和沟通对象是否已经确认?
2. 发布后检查清单
- 实际部署对象、环境和时间是否记录?
- 执行中的偏差、异常和处置是否留下时间线?
- 技术验证与业务观察是否分别给出结果?
- 观察窗口是否符合变更特性和业务周期?
- 未完成事项是否转成有负责人、有期限的后续任务?
- 记录中的链接是否可访问,权限是否适合后续复盘?
- 若结果与预期不一致,是否写明继续、暂停或回退的依据?
3. 发布记录应该保留多久
没有适用于所有组织的统一期限。保留时间应结合业务风险、合规要求、审计需要、故障追溯周期和数据存储策略确定。受监管业务或涉及重要数据的变更,应遵守组织适用的制度与法律要求;普通项目也应保证在合理的复盘周期内能够找到批次记录和关联证据。
保留记录不等于所有附件都永久复制。可以保留稳定的批次摘要、审批轨迹和关键证据链接,并按权限管理原始日志和敏感材料。需要注意链接生命周期:如果原始系统会清理日志,记录应注明保留期限或将必要证据归档。
4. 发布后发现问题,是否应该修改原记录
可以补充,但不应无痕覆盖原有事实。记录应保留原始结论、补充时间、补充人和补充原因。这样既能修正信息,也能让后来者知道哪些内容是发布当时已知,哪些是事后发现。
如果结案后发现遗漏,应补充问题和影响评估,并关联后续任务。不要为了让记录“看起来完整”而把事后知道的信息写成当时已经知道的判断,这会破坏记录的时间真实性。
5. 发布记录的质量应该如何衡量
不要只统计“完成记录数量”。更有意义的观察包括:发布对象与审批对象的一致性、必需证据完整率、异常记录是否能关联到处置结果、发布后遗留事项是否有接收人,以及复盘时找到关键事实所需的时间。
这些指标适合用于发现流程瓶颈,不适合直接变成员工个人绩效排名。若团队为了提高完整率而批量勾选,指标会失真。更好的做法是抽样检查记录是否真的支持决策,并根据反馈删掉无用字段、补上缺失证据。
十、总结:把发布记录做成下一次决策的起点
1. 真正有价值的不是“填完”,而是可核验、可行动
发布记录做好,不等于表单填得很满,也不等于所有人都在最后点击了确认。关键是批准对象与执行对象能否对上,验证结论是否有证据,异常是否有责任人和动作,遗留问题是否有人接手。
项目负责人应把记录工作放进发布流程本身:发布前确认范围和条件,执行中记下关键事实,发布后验证结果并闭合遗留事项。这样,记录不会变成上线结束后才想起来的行政任务。
2. 下一步先做一个小范围试点
如果现有流程问题很多,不必一次重建全部制度。先挑一个发布频率适中、风险可控、参与角色明确的项目,建立批次记录,试跑两到三个发布周期。观察哪些字段真的影响决策,哪些信息需要自动关联,哪些审批只是重复确认。
试点结束后,抽取一条成功发布和一条异常发布做复盘,检查是否能还原范围、批准依据、执行过程、验证结果和后续动作。再据此调整模板和状态定义,逐步推广到其他团队。
我的判断是:发布管理的成熟度,不看团队能否做到每次都不出问题,而看问题出现时,组织能否迅速确认发生了什么、依据是什么、下一步由谁决定。一份真正有效的发布记录,既是本次上线的责任边界,也是下一次改进的起点。
常见问题解答(FAQ)
1. 发布记录应该包含哪些信息?
我以前只记发布日期、版本号和发布人,出了线上问题才发现根本查不清这次到底改了什么。我想知道,哪些字段是事后定位问题真正用得上的,哪些只是看起来完整?
发布记录的目标不是复述项目进度,而是让没参加发布的人也能回答三个问题:发布了什么、谁确认可以发布、出问题后如何回退。建议至少记录版本号、计划与实际发布时间、发布负责人、变更项及对应需求或缺陷编号、影响范围、测试结论、审批人、部署结果、回退条件和回退步骤。
比如只写“修复登录问题”不够,最好关联缺陷编号,并注明修复了哪个入口、验证了哪些账号类型。判断字段是否值得保留,可以看它能否帮助复现、追责或决策;单纯重复周报内容的字段通常无需塞进发布记录。
2. 项目负责人如何协同多人完成发布记录?
我负责的项目里,研发、测试和运维都提供过发布信息,但经常有人晚交,最后由我临时拼表。想请教有没有一种分工方式,既不让负责人逐条催收,也不至于遗漏关键确认?
把记录责任拆成“信息提供”和“发布放行”两类,比让项目负责人包办更可靠。研发负责人提交变更清单和风险点,测试负责人填写验证范围、结果及未关闭问题,运维负责人确认部署窗口、执行结果与回退方案,项目负责人核对依赖、影响范围和审批是否齐全。可设定发布前一个工作日为信息冻结点;
到点仍缺项的条目标记为“未确认”,不能默认通过。负责人重点处理跨角色冲突和阻塞项,而不是代替每个人补写信息。
3. 发布记录按什么步骤填写和审核,才不容易漏项?
我试过在发布当天集中补记录,结果发布时间、测试结论和实际变更版本对不上,后续还得找聊天记录核实。我想把流程前移,但又担心步骤太多,团队觉得是在增加文书工作。
可以按四个节点维护同一条记录:发布计划确定时登记版本、范围和负责人;测试完成后补充验证结果及遗留风险;发布执行前核对审批、窗口和回退条件;发布完成后记录实际时间、部署结果及异常。每次只在信息产生时更新,不要等到发布后集中回忆。
审核时优先检查三组对应关系:变更项是否有验证证据,风险项是否有责任人和处置方案,发布版本是否与实际部署版本一致。流程是否过重,可用一次发布的补录次数和漏项数来判断;若连续几次都要事后补录,通常是更新节点设计不合理,而不是单纯要求大家更认真。
4. 发布后发现记录不完整或线上异常,应该怎么补救?
我遇到过发布后才发现记录里没有写清回退条件,团队只能临时翻群聊找当时的判断依据。我不确定这类记录应该直接补齐,还是保留原样,才能既方便复盘又不让记录失去可信度?
不要静默覆盖原记录。应保留原始内容,并新增补充时间、补充人、补充原因和可核实的依据;如果异常已经影响用户,还要记录发现时间、影响范围、临时措施、最终处理结果及是否触发回退。复盘时区分“当时已知信息”和“事后查明信息”,避免用事后结论伪装成发布前就已确认。
对于回退判断,可提前约定可观测指标和阈值,例如关键交易成功率连续两个监控周期低于基线,或核心流程出现不可接受的阻断;具体阈值应依据业务风险设定,不能把示例数字机械套用到所有项目。
核心关键词
文章包含AI辅助创作:发布管理如何做好发布记录?项目负责人协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603724
读者评论
我们以前也要求发布后补记录,忙完一轮常只剩“上线正常”。改成执行中记关键节点后,时间线确实清楚些,不过字段要控制住,否则大家还是会复制旧内容应付。
审批对象和实际部署产物对不上,是我遇到过的实际问题。文章提到变化后重新判断审批很有必要;想请教一下,紧急修复时通常怎样兼顾速度和这条核对流程?
从测试角度看,“部署完成”和“验证通过”分开很实用。尤其是数据变更,发布当天检查无异常不一定够,观察窗口和具体指标最好提前定下来,避免最后凭感觉标记完成。
