发布怎么做?项目负责人数据分析:发布管理从0到1

发布失败,很多时候并不是代码没有写完,而是团队把“合并代码”误当成了“完成发布”。我在梳理项目发布流程时,反复看到同一种情况:功能已经开发完,测试也说通过了,发布当天却因为配置遗漏、数据迁移未验证、负责人不明确或回滚条件说不清,临时改期甚至带着风险上线。发布管理从0到1,核心不是多开几次会,而是把一次上线拆成一组可验证、可授权、可回退的决策。

一、先讲结论:发布不是一个日期,而是一套风险控制机制

1. 发布管理要回答四个问题

我判断一个团队是否真正具备发布管理能力,不先看它用了多少张表、多少个审批节点,而是看每次发布能否清楚回答四个问题:这次要交付什么;上线前必须满足什么条件;谁有权决定继续或停止;出现问题时怎样恢复服务。

这四个问题分别对应范围、准入、决策和回退。它们必须在发布开始前被明确,而不是等到发布窗口里再靠口头确认。若其中任何一个问题只能回答“到时候看”,团队实际上就没有一套可执行的发布机制。

发布管理也不等于变更审批。审批解决的是“是否允许变更”,发布管理还要统筹依赖关系、环境准备、验证步骤、沟通节奏、观察窗口和结果复盘。审批通过不代表发布准备完毕,测试通过也不代表生产环境已经具备安全上线条件。

2. 最小可用流程比完整制度更重要

从0到1搭流程,我建议先建立一个最小闭环:登记发布范围、评估风险、完成发布前检查、按计划执行、验证关键指标、形成发布结论。最初不必把所有特殊情形都做成审批规则,但每次发布都要留下能复盘的记录。

流程是否有效,可以用一个简单标准检验:一位没有参加前期讨论的值班同事,能不能看着发布记录,知道变更内容、操作顺序、验证方式、联系人和回退条件。如果不能,流程文件可能很完整,操作信息却仍然掌握在少数人的记忆里。

管理对象 需要回答的问题 最低可用证据
发布范围 这次究竟改了什么 需求、代码、配置、数据变更及关联版本
发布准入 凭什么认为现在可以上线 测试结果、风险项、依赖检查和未解决问题
执行决策 谁继续、谁暂停、谁批准恢复 发布负责人、业务确认人和技术值守人
结果验证 如何证明上线成功或需要回退 核心业务指标、技术监控和观察时间窗

二、为什么发布容易失控:真正的难点藏在交接处

1. 发布连接多个团队,但信息常常停留在各自工具里

一次常见的业务系统发布,可能同时涉及产品需求、开发分支、测试环境、数据库变更、部署平台、云资源、业务验收和客服通知。每个环节都可能有自己的记录方式:需求在项目管理平台里,缺陷在测试系统里,部署步骤在文档里,值班安排在聊天群里。

问题并非工具数量多,而是同一项变更在不同环节之间缺少可追踪的关联。发布负责人看到“测试完成”,却不知道这个状态对应哪个版本;业务方看到“计划上线”,却不知道还有一项数据库迁移没有演练。信息只要在交接处断一次,风险就可能被错误地传递成“已经处理”。

对于百人以上、团队分布较广的组织,发布管理的重点往往不是再增加一个提醒,而是建立统一的发布对象:一个发布单关联需求、代码版本、测试结论、变更项、部署批次和负责人。以 PingCode 这类面向中大型组织的项目管理平台为例,价值应当看它能否帮助团队串联需求、迭代、测试和交付信息;具体能力仍要按组织实际部署和配置核验,不能把“用了平台”当成流程已经成熟。

2. 进度压力会把发布风险推迟到最后一刻

发布计划通常先受到业务日期影响:活动开始、客户合同、财务结算或监管窗口不能轻易移动。团队于是把“按时上线”当成唯一目标,测试缺陷、依赖风险和未完成验收被不断往后挪,直到发布日才暴露出它们其实无法在短时间内消除。

我更关注的不是计划延期本身,而是延期原因何时被发现。上线前一周发现依赖未准备,通常还有调序和拆分空间;上线前半小时才发现权限不足,往往只能在赶工和取消之间做仓促选择。一个成熟流程的价值,是让坏消息尽早出现,而不是让计划看起来始终顺利。

发布怎么做?项目负责人数据分析:发布管理从0到1

3. 线上环境让“通过测试”不再是充分条件

测试通过说明被测环境、测试数据和测试范围内没有发现阻断问题,不等于生产环境与测试环境完全一致。权限、流量、第三方接口、历史数据量、网络策略、缓存状态和真实用户操作,都可能让生产结果与测试结果不同。

因此,我不会把“测试通过”写成单一上线许可。它应该与测试覆盖范围、遗留缺陷、生产差异、监控条件和回退能力一起判断。对低风险的文案调整,这些检查可以很轻;对涉及资金、权限、核心数据或大量用户的变更,就必须更严格。

三、常见误区:看上去在管发布,实际上只是在记日历

1. 把发布日期当作发布计划

日历上的“周四上线”只回答了什么时候,不回答谁准备环境、谁执行迁移、谁验证关键链路,也不说明什么情况必须停止。计划若只有一个日期,团队往往会把所有未确认事项都压进发布当天。

一个可执行的计划至少要有阶段、负责人、输入条件和完成证据。例如,生产配置确认由平台工程师负责,以配置核对记录为完成证据;业务验收由业务代表负责,以关键场景签字或系统记录为证据。责任不能只写“研发团队”,必须落到可以被联系和授权的人。

2. 把审批通过等同于风险已消失

审批的作用是让风险被看见并由合适的人做决策,不是把风险变成零。若审批表只收集“影响范围、计划时间、负责人”,却没有未解决问题、回退方案和监控计划,审批再多也只是增加动作,并没有提升判断质量。

我通常把审批问题改写成决策问题:已知哪些事实;仍有哪些不确定性;如果继续,承担什么风险;如果暂停,造成什么代价;谁有权限接受这种取舍。这样可以避免审批人只凭“大家都说没问题”来签字。

3. 把回滚写成一句“必要时回滚”

回滚不是一句口号。数据库结构已经改变、用户数据已经写入、外部系统已经收到通知时,恢复旧版本可能并不能恢复业务状态。若没有定义触发条件、执行人、预计耗时、数据处理方式和回滚后的验证步骤,所谓回滚方案很可能只在文档里成立。

对不可逆或难以逆转的操作,要预先设计向前修复方案,例如修正数据、关闭功能开关、限制新流量或启用兼容逻辑。判断回退能力时,应按最坏但合理的业务影响来演练,而不是只确认部署系统里存在一个“回滚”按钮。

4. 用一次成功发布证明流程有效

发布顺利可能是流程有效,也可能只是这次变更简单、流量较低、没有触发边界条件。成熟度不能靠一次成功来判定,要观察不同风险等级、不同团队和不同执行人的发布记录。

尤其要区分“没有发生事故”和“事故没有被发现”。若发布后没有监控、没有业务核验、没有用户反馈收集,表面平静不代表变更确实正确。发布后的观察窗口必须与业务风险相匹配。

四、专业判断逻辑:先分风险,再决定流程强度

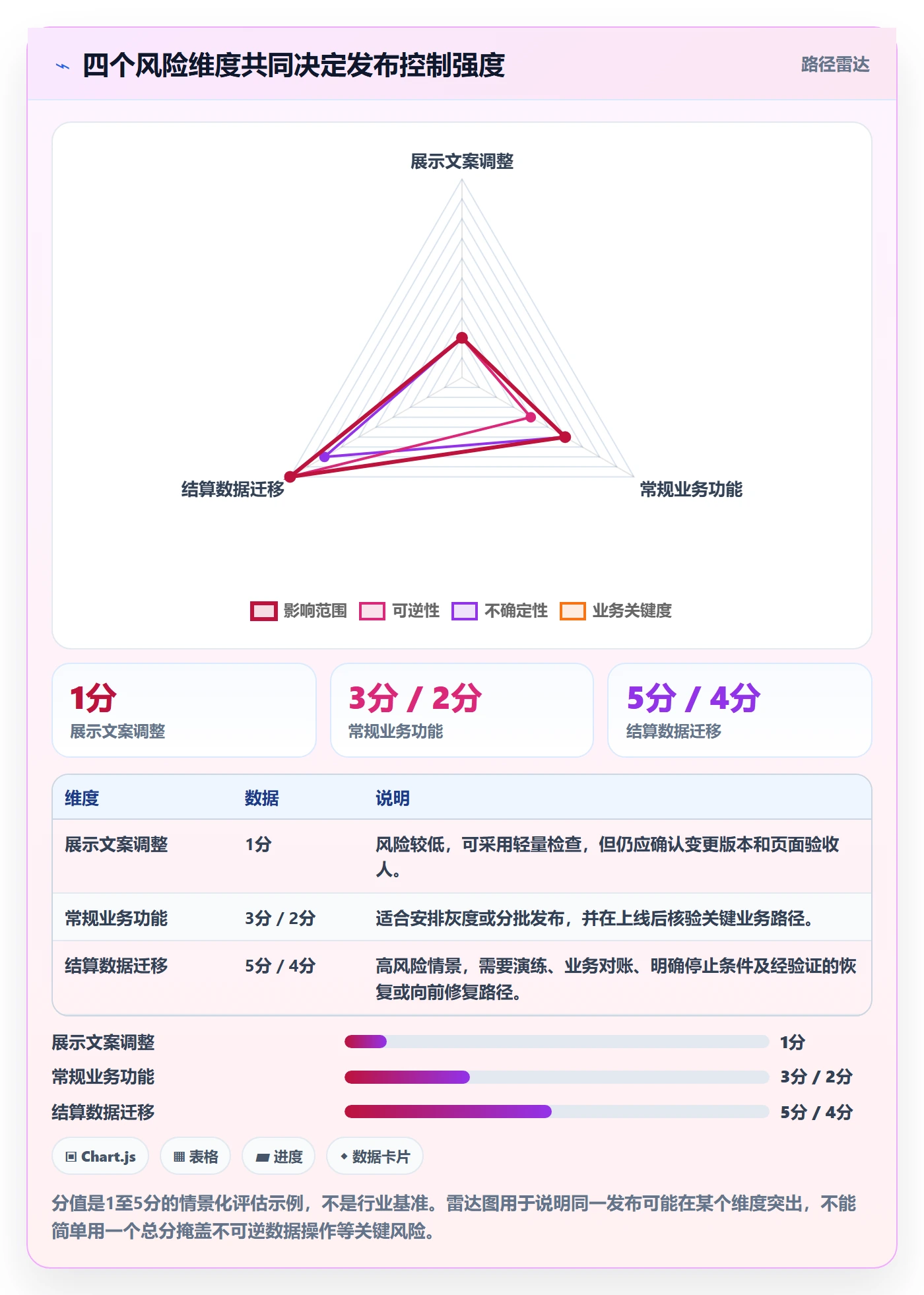

1. 用影响范围、可逆性和不确定性判定风险

我不建议只按“改动行数”或“开发天数”划分发布风险。少量配置可能影响全体用户,大型重构也可能被功能开关限制在很小范围。更有用的判断维度是影响范围、可逆性、不确定性和业务关键程度。

影响范围看受影响用户、系统和数据;可逆性看出现问题后能否迅速恢复;不确定性看新技术、外部依赖、历史数据和运行环境中有多少未知;业务关键程度则看中断后对收入、履约、安全和合规的影响。

维度 低风险信号 高风险信号 对应控制动作
影响范围 少量内部用户、可限定流量 全量客户或核心业务链路 分批发布、限定人群、强化业务验收
可逆性 开关可关闭,旧版本兼容 数据写入后难以恢复 先演练恢复,准备向前修复方案
不确定性 成熟组件,环境差异清楚 新依赖、新架构或数据路径变化 扩大预发验证,安排专项观察
业务关键程度 非关键展示功能 交易、身份、结算或安全能力 设置更高准入门槛和明确止损权

发布怎么做?项目负责人数据分析:发布管理从0到1

2. 风险分级必须改变实际动作

如果所有发布都走同一套审批、同样的会议和同样的等待时间,低风险变更会被流程拖慢,高风险变更又得不到足够保护。风险分级的意义不是贴标签,而是让不同等级对应不同的检查深度、授权角色、观察时长和沟通范围。

  • 低风险变更:如受控的文案或非关键展示调整,可采用自助登记、同行检查、基础验证和短观察窗。
  • 中风险变更:如一般业务规则调整,应明确依赖、验收场景、发布负责人、监控指标和可操作的回退路径。
  • 高风险变更:如核心数据迁移、身份权限变化或资金链路调整,应安排专项演练、业务授权、值守分工、分批策略和明确止损条件。

级别不是永久属性。同一个功能,对内部试用可能是低风险,对全量客户开放就可能变成高风险。评估必须绑定本次发布的范围、流量和运行条件。

3. 设定停止条件,避免“已经开始就只能硬着头皮做完”

发布前应明确哪些信号触发暂停。例如,错误率超过约定阈值、关键交易成功率显著下降、队列积压持续增加、核心业务校验对不上,或发现的影响范围超出预期。指标要选能够及时反映业务损害的信号,而不只是服务器是否存活。

停止条件还必须有责任人和动作。谁能叫停;谁确认是局部波动还是发布相关;停止后是暂停后续批次、关闭功能开关还是回退;暂停后由谁通知业务方。没有决策权设计,监控报警只是把问题展示出来,不能及时止损。

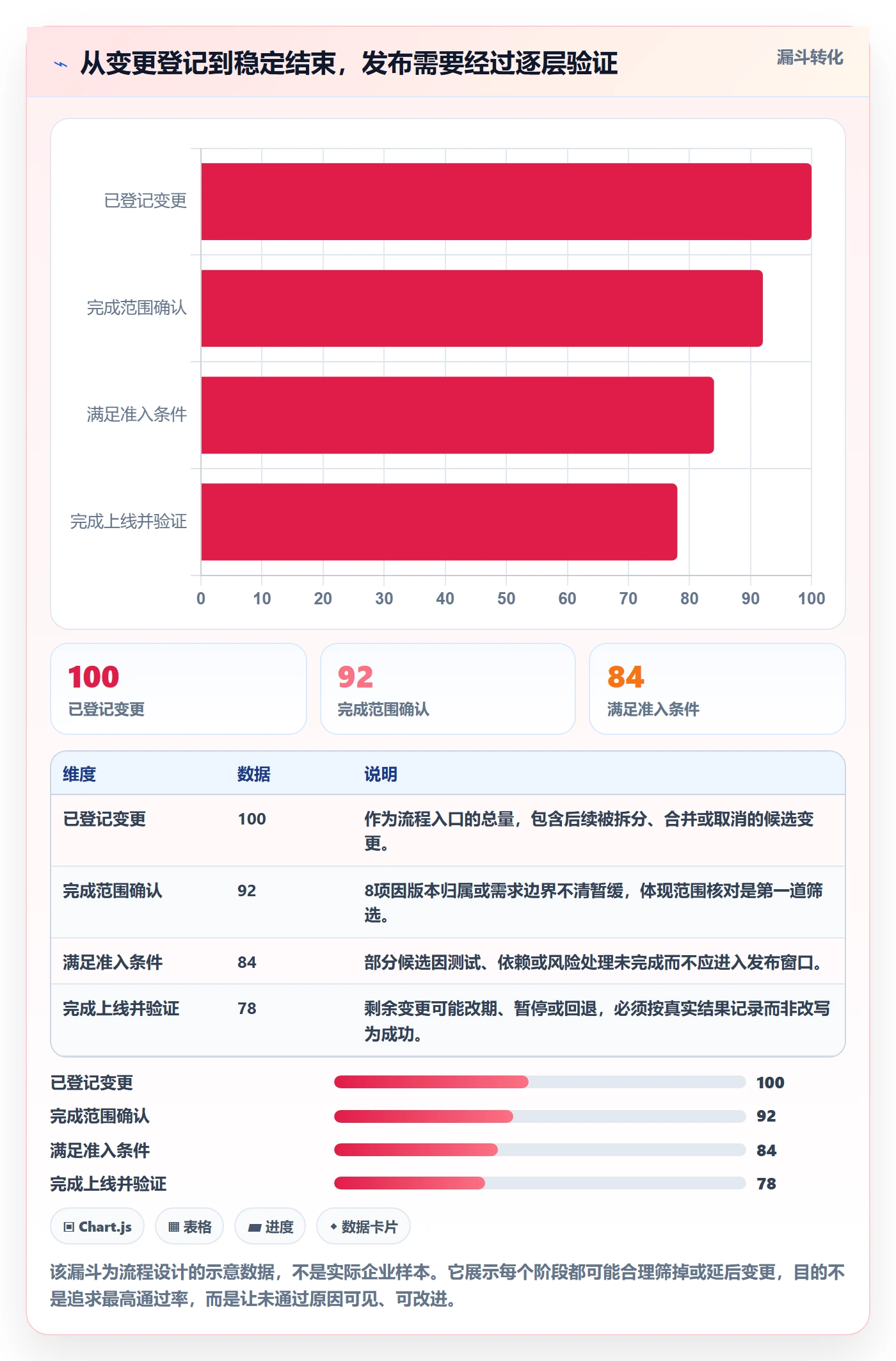

五、从0到1搭建流程:把发布拆成可检查的七个阶段

1. 建立唯一发布记录

每次发布应有一个可检索的记录,至少包含发布名称、版本或变更标识、目标环境、计划时间、影响范围、关联需求与缺陷、负责人、风险等级、验证结果和发布结论。记录可以存在项目管理平台、交付系统或内部流程工具中,关键是团队明确唯一入口。

如果需求、代码、测试和部署分别在不同系统,发布记录至少要保存稳定链接或标识,不能只依赖手工复制标题。规模较大的组织可以利用 PingCode 等项目管理平台串联需求与测试信息,但不要假设系统自动关联就等于关联正确;抽样核验链接是否对应本次版本,是上线前检查的一部分。

2. 固定发布范围和变更冻结规则

发布范围要说明包含哪些功能、修复、配置和数据操作,也要说明明确不包含什么。临近上线时新增内容,必须重新评估风险和验证范围,不能因为“只改一行”就自动绕过评估。

变更冻结不是禁止修复,而是让新增变化重新进入决策。对于紧急修复,可以走快速通道,但快速通道仍要记录影响、测试、批准人和发布后补充验证。没有记录的“紧急”容易成为流程绕行的常态入口。

3. 做发布前准入检查

准入检查不是把所有复选框都打勾,而是确认每一项都有证据。以下问题应按本次变更选择适用项,不需要用无关检查制造形式负担。

  • 需求范围和版本标识是否一致,是否存在未纳入计划的变更。
  • 阻断级缺陷是否关闭,遗留问题是否有明确接受人和补偿措施。
  • 测试数据、环境、权限、依赖服务和生产配置是否准备就绪。
  • 数据库迁移、消息队列、缓存、定时任务和第三方接口是否评估。
  • 业务验收场景、技术健康指标和告警接收人是否明确。
  • 暂停条件、恢复方案、执行顺序和沟通对象是否已确认。

检查项应当能对应一个实际风险。若团队长期对某项检查无论场景都自动打勾,应重新判断它是不是有价值;若某项真实风险在复盘中反复出现却不在清单内,则应补进适用条件,而不是再加一条笼统口号。

4. 把发布步骤写成可执行的操作手册

操作手册应让执行人知道顺序、命令或控制台动作、预期结果、失败后的下一步和联系对象。只写“部署新版本”“检查服务状态”不够,因为不同人可能对“完成部署”和“服务正常”有完全不同的理解。

我建议每一步都采用“动作,预期,异常处理”的结构。例如:执行部署后,检查目标实例版本与健康状态;若版本不一致,暂停后续批次并通知发布负责人;不要在原因不明时重复执行同一操作。敏感信息不应直接写入文档,需由安全的配置与权限机制管理。

5. 按影响范围逐步放量

能分批的变更,通常不必一开始就全量开放。可以先内部验证,再放给少量用户或少量流量,确认技术和业务指标稳定后再扩大。灰度不是所有场景的万能解法:如果用户数据在首次写入后无法隔离,或业务流程要求新旧版本同时一致运行,就必须先解决兼容性问题。

每一批次都要有明确的推进条件和暂停条件。举例来说,第一批完成后,应观察关键接口错误率、业务完成率、系统资源和用户反馈;若核心指标越过预先约定的阈值,不进入下一批次。不要把“没有人报警”当作唯一的继续依据。

6. 验证业务结果,而不只验证服务进程

技术健康检查回答的是服务是否可用,业务验证回答的是用户能否完成关键任务。发布一个支付流程,只看接口返回成功率还不够;还要核验交易状态、重复提交、对账结果及异常订单处理。发布一个权限变更,也要验证合适的用户能访问、无权限的用户确实不能访问。

业务验证项应由熟悉真实场景的人参与制定。发布负责人不能单独替业务方确认所有业务结果,尤其是在规则、金额、权限和履约状态发生变化时。

7. 结束发布并补齐记录

发布完成不是“部署结束”。负责人要记录实际开始和结束时间、版本、执行偏差、异常处置、观察结果和最终结论。若计划被调整,要说明调整原因;若出现临时人工操作,要留下可追踪记录,并明确后续清理或复核责任。

结论可以是成功、部分成功、暂停、回退或观察中。不要为了让报表好看,把部分成功写成成功。准确记录状态,才能让团队看见发布风险的真实分布。

发布怎么做?项目负责人数据分析:发布管理从0到1

六、案例拆解:一次业务功能发布如何从“临场救火”变成可控变更

1. 先说明案例边界和数据来源

下面的案例是依据常见企业交付场景整理的匿名情景推演,不代表某一家企业的真实生产记录,也不应被当成行业统计。它用于展示发布管理各项控制如何落到具体动作。案例中的时长和比例是便于比较的模拟数据,团队落地时应替换为自己的历史记录。

场景是一家约300人的企业软件团队,计划上线一项客户工单分派功能。功能涉及新规则、历史数据补录、消息通知和外部客户使用。最初团队只在项目排期中写了一个周五晚上发布,测试人员已完成主要流程测试,但数据回填量、通知重复发送风险和客户支持安排都没有纳入发布计划。

2. 第一次评估发现,功能看似简单,风险并不低

发布负责人把变更拆成前端入口、分派规则服务、历史数据补录、消息通知和权限配置五部分。拆分后发现,前四项可以分别验证,但历史数据补录会影响已有工单的负责人字段;如果写错,单纯部署旧版本并不能恢复原始分派状态。

团队因此把数据处理从发布动作中分离出来,先在预生产环境用脱敏数据演练,并记录处理前后数量、异常数据样本和人工复核方法。消息通知则增加去重校验,并先对内部测试账户验证重复触发和失败重试场景。

3. 用阶段门而不是一个总批准控制上线

团队把发布拆为四个阶段:先发布兼容代码但不对客户开放;再对内部账户启用;通过业务核验后开放给少量客户;最后在指标稳定后扩大范围。每个阶段都明确负责人、验证项和停止条件。

功能开关降低了业务暴露范围,但没有解决数据正确性问题。团队额外设置了数据对账步骤:比较变更前后工单数量、负责人为空的数量和被重新分派的数量;对异常样本逐条抽查。因为这次涉及客户工单处理,业务负责人有权在数据对账不一致时暂停扩大范围。

4. 模拟对比:控制动作增加了准备成本,也降低了暴露面

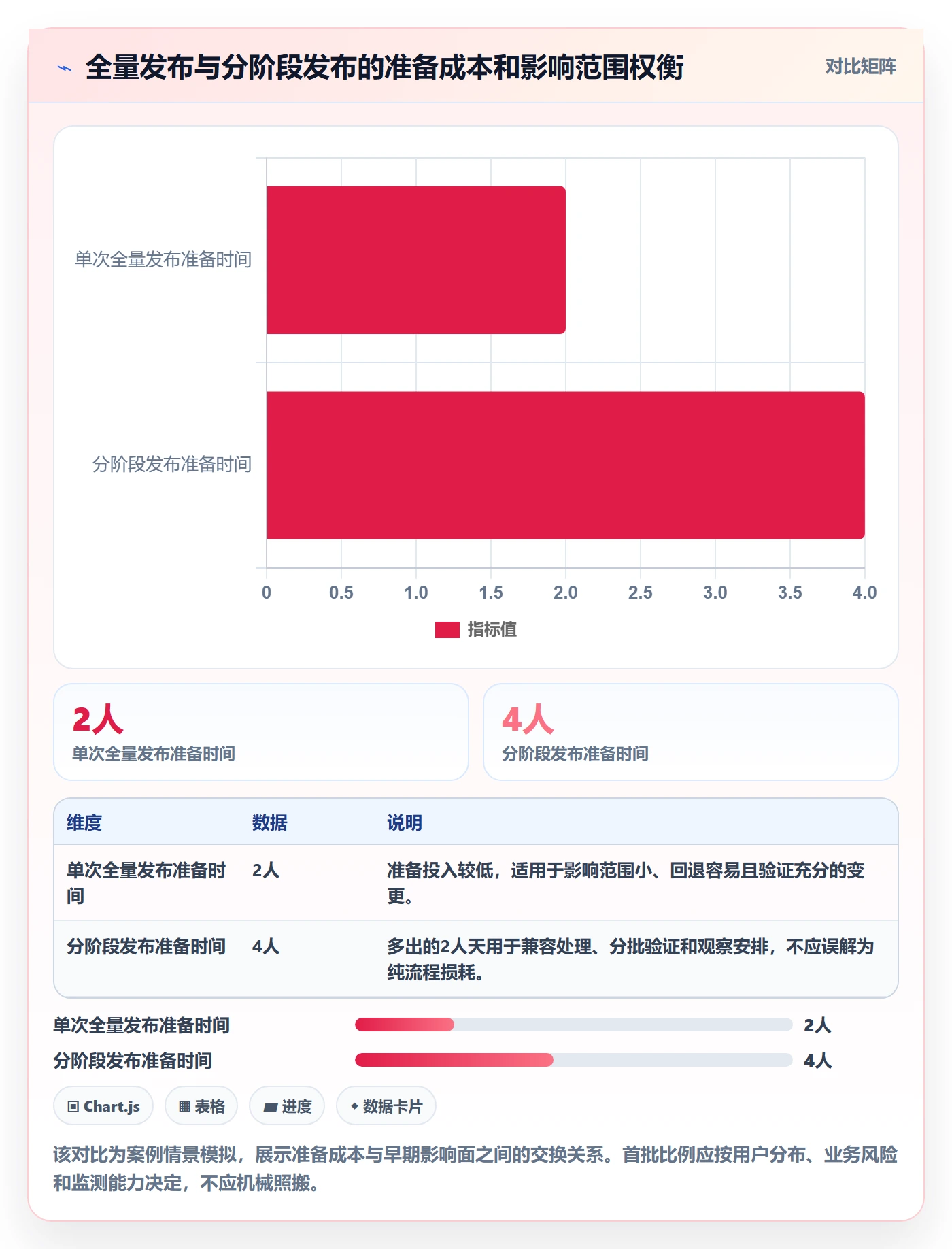

如果沿用最初的单次全量发布方案,准备工作更少,但异常可能直接影响所有客户。分阶段方案多了演练、数据对账和观察环节。下面的数字只是情景模拟,用于说明决策权衡,不是对真实事故概率的预测。

方案 准备时间 首批影响范围 发现异常后的处置余量 主要代价
单次全量发布 约2人天 全部客户 较低,异常可能与全量业务同时发生 准备工作少,但发现问题时影响面大
分阶段发布 约4人天 内部及少量客户 较高,可暂停扩大范围并定位问题 需要兼容设计、额外验证和值守安排

这里最重要的不是“分阶段一定更好”,而是团队是否把控制成本与可能损失放在同一张决策桌上。若功能影响很小且容易关闭,额外两人天未必值得;若涉及客户数据且难以恢复,准备成本通常更容易被合理化。

发布怎么做?项目负责人数据分析:发布管理从0到1

5. 发布后复盘的重点不是找一个人背锅

假设该情景中,首批客户出现少量工单分派延迟。复盘时,团队不应只问“是谁没看到报警”,而应检查报警是否覆盖业务延迟、值守人能否在短时间内定位、暂停扩大范围的权限是否明确,以及用户反馈是否能关联到具体版本。

如果问题由历史数据结构差异造成,改进动作应落到数据样本覆盖和异常分流;如果问题由消息重试产生,则应落到去重机制和重试观测。复盘结论应对应负责人、完成时间和验证方式,不能只写“加强测试”或“提高重视”。

七、数据怎么用:先有业务口径,再谈发布指标

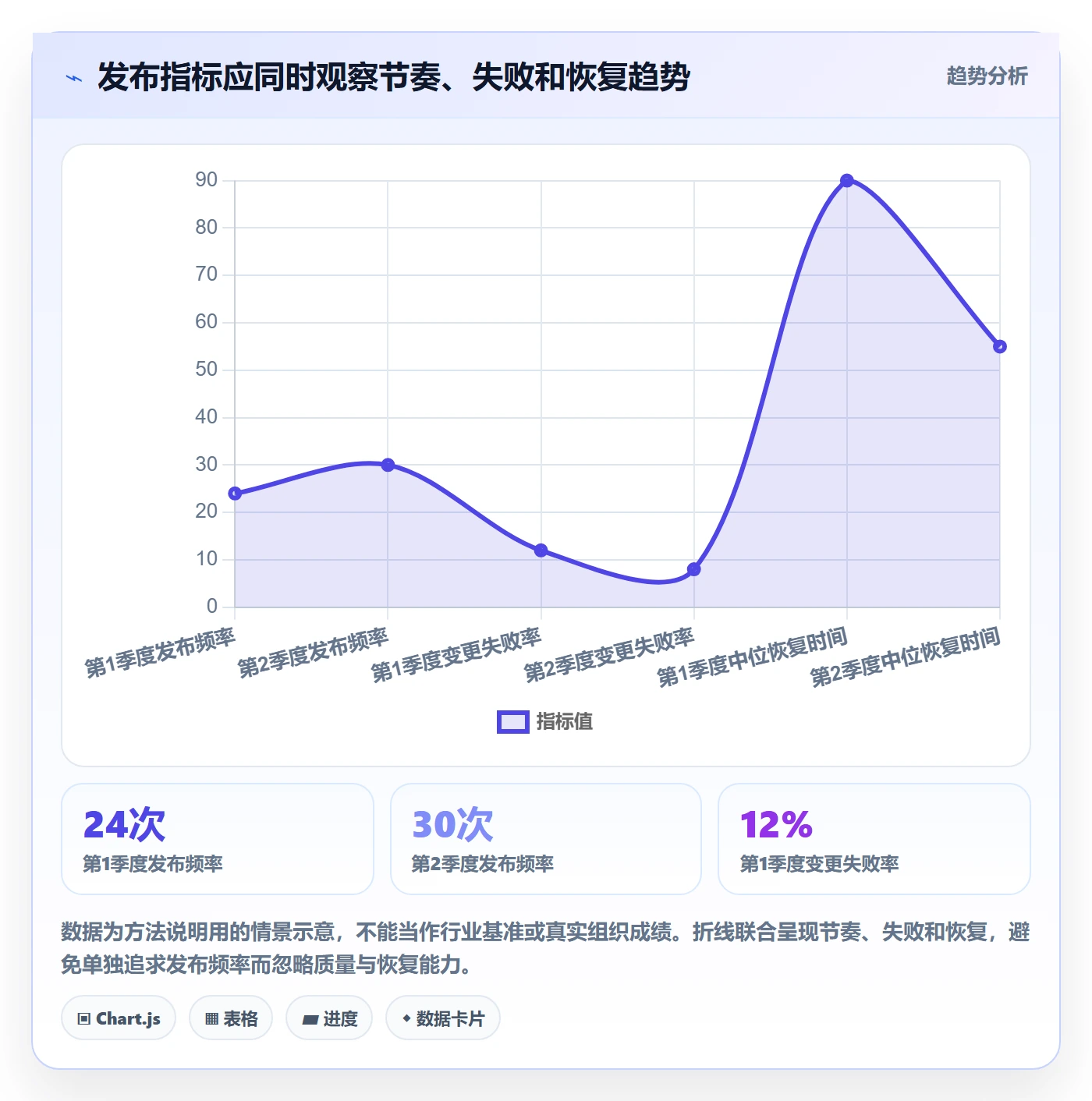

1. 指标不要只奖励“发布次数”和“按时率”

只看发布次数,会让团队倾向于把大变更拆成大量低价值发布;只看按时率,会让团队不愿意在发现风险时主动改期。指标应同时反映交付节奏、变更质量、恢复能力和流程负担,并且要按风险等级、业务类型和团队特点分组看。

例如,发布改期率高,可能表示计划不准,也可能表示团队更早识别了风险;回退率低,可能表示质量高,也可能表示团队不敢回退或没有记录。任何单一指标都需要结合案例解释,不能直接变成团队排名或绩效扣分。

2. 建议从少量可行动指标开始

指标 建议口径 可以回答的问题 常见误读
发布频率 按固定周期统计生产发布次数,并区分常规与紧急 交付节奏是否稳定,是否存在过度捆绑 次数多不等于交付质量高
变更失败率 发生回退、热修复或明显服务退化的发布数占比 变更是否带来生产问题 记录不完整会让比例虚低
恢复时间 从确认影响到恢复关键服务的时长 检测、决策和恢复链条是否有效 只统计技术恢复,不代表业务恢复
变更前置时间 从工作项进入实际开发到生产交付的时间 排队、依赖和验证在哪些环节耗时 压缩测试时间可能让数字变好、风险变大
发布准备耗时 登记、协调、检查及窗口等待的时间 流程负担集中在哪里 不能把所有控制动作都视作浪费
上线后业务异常率 约定窗口内核心业务失败或人工补救的比例 技术健康是否转化为真实业务结果 不同业务场景的口径不能直接横比

这些口径与常见软件交付效能度量关注的发布频率、变更失败和恢复时间等维度相近,但具体定义必须由组织统一。若借鉴 DORA 等公开研究中的指标框架,也要说明自身的统计范围和计算方式,不应把不同来源、不同系统边界的数据混在一起比较。

3. 用分布和趋势判断,不要只看平均数

平均恢复时间可能被少量重大事件拉高,也可能掩盖多数小故障恢复很慢。看板至少应同时呈现中位数、较长尾部事件和按风险等级划分的结果。发布前置时间也类似:均值变短可能只是更多简单变更进入统计,复杂变更仍在排队。

建议每月抽样复核若干发布记录,检查数据是否有实际证据支撑。比如,标记为“无回退”的发布是否真的没有执行回退;标记为“测试通过”的发布是否包含与本次版本对应的测试记录。指标口径不可靠时,先修数据质量,暂不据此做管理结论。

发布怎么做?项目负责人数据分析:发布管理从0到1

八、工具与协作:先解决信息断点,再决定自动化程度

1. 工具应承载流程证据,而不是替团队做判断

项目管理平台、代码托管、持续集成、部署系统和监控系统各有职责。理想状态不是把所有功能硬塞进一套软件,而是让发布对象能够链接到必要证据,并减少人工重复录入。

例如,发布记录可以关联需求和缺陷,部署系统提供实际版本与执行时间,监控平台提供发布后的指标变化,业务验收记录则说明关键场景是否通过。自动化可以帮助汇总和检查,但“风险是否可接受”“是否扩大流量”仍需要有权且了解业务的人做判断。

2. 100人以上组织要特别关注权限、模板和跨团队边界

在百人以上的组织里,常见困难不是没有流程,而是不同业务线的流程定义不一、审批角色重叠、紧急通道太宽,或者跨部门依赖无人负责。工具上线前,先明确谁维护发布模板、谁管理角色权限、哪些字段必须统一、哪些规则允许业务线自行配置。

如果采用 PingCode 等面向中大型组织的项目管理平台,可先围绕需求到测试的可追溯性、跨团队责任、权限配置和统计口径做试点验证。评估时应拿真实发布样本演练:能否找到该版本的需求、缺陷、测试结论和负责人;能否区分计划状态与真实执行状态;能否导出团队统一使用的统计口径。不要仅凭演示环境中流程看起来完整就作出选型判断。

3. 自动化的优先顺序应从重复错误开始

自动化不是越多越好。如果流程还没有统一,自动化可能只是更快地执行不一致的做法。优先处理频繁、规则明确、人工容易漏的事项,例如版本号校验、必填项检查、部署批次记录、监控链接生成和未完成检查项提醒。

对于高风险决策,不建议一开始就把“准入通过”完全交给自动规则。系统可以识别阻断缺陷未关闭、依赖项缺失或监控未配置,但是否接受某项业务风险,必须保留明确责任人和审计记录。

九、不同情况下的行动建议与取舍

1. 团队小、发布少、风险低:用轻流程换清晰责任

小团队不必先建立复杂委员会。可以用一张发布记录加一份简短检查表,明确变更范围、验证结果、发布人、联系人和回退条件。对低风险变更保持快速,但每次发生异常都要补充记录,防止轻流程退化成口头流程。

取舍在于:把流程压到足够轻,接受少量人工判断;但不能省掉范围、验证和责任人。若核心业务开始扩大、发布频率提升或多人轮值,再逐步加入风险分级和自动化检查。

2. 多团队协作、依赖较多:优先统一发布对象和交接规则

跨团队项目最先要解决的通常不是审批,而是依赖是否被看见。明确接口变更、数据供给、环境准备和业务验收分别由谁负责,并要求每个依赖有负责人、截止时间和完成证据。

取舍在于:统一核心字段和状态,容许团队保留不同的技术执行方式。若要求各团队使用完全一样的操作步骤,可能过度限制;若连版本标识、风险状态和完成证据都不统一,跨团队协作又无法复盘。

3. 核心交易、数据迁移或权限调整:宁可分批和延后,不要假装可回滚

高影响、低可逆的变更应优先做好兼容、数据快照或可验证的恢复方案,并安排业务对账。若回退会破坏已产生的数据,就必须把向前修复方案纳入计划,并设置更严格的分批条件。

取舍在于:更长准备时间、更强值守和更明确授权,换取可控的影响范围。若业务窗口不能移动,可考虑缩小本次范围、先发布兼容能力、延后不可逆操作,而不是在时间压力下把风险声明为“已接受”却没有真正授权。

4. 紧急修复:缩短路径,但不能删掉责任链

紧急发布可以压缩等待和会议,但至少要保留变更范围、影响判断、最小验证、发布授权、观察人和恢复计划。紧急通道应有明确适用条件,例如正在发生的重大服务中断或安全风险,而不是“快到截止日期了”。

紧急发布后要补齐事实记录,并在适当时间复核是否出现副作用。若紧急通道经常被使用,应分析计划质量、测试环境、发布节奏和流程瓶颈,而不是继续扩大例外范围。

5. 发布频繁且已有自动化:从批次大小和恢复能力优化

如果团队能稳定部署,并且每次变更影响范围可控,可以逐步提高发布频率、缩小每批变更规模。观察重点应从“能不能上线”转向“问题多久能被发现、能否限制影响、业务能否恢复”。自动化只有在失败信号清晰且恢复路径可靠时,才真正降低发布风险。

取舍在于:小批次能减少单次变更的排查范围,但会增加流水线运行和协调次数;更频繁发布可能减少版本捆绑,却要求监控、值守和回退机制更成熟。不要为了追求频率而忽略团队承载能力。

十、从本周开始:把发布管理做成一个可验证的闭环

1. 第一周:盘点最近的真实发布

先抽取最近10至20次生产发布,记录变更类型、实际执行时间、是否改期、是否回退、是否发生热修复、验证证据在哪里。这个范围只是一个便于启动的抽样建议,不代表统计学上的充分样本;发布量较低的团队可延长观察周期。

不要急着评价团队表现,先找出信息断点:哪些发布没有明确范围,哪些回退方案未演练,哪些异常直到上线后才被发现,哪些指标没有业务负责人解释。把事实收集齐,流程改进才不会变成根据印象增加审批。

2. 第二周:定义最小发布模板和风险等级

模板先控制在团队真正会使用的字段内:发布内容、影响范围、版本、负责人、风险等级、准入证据、执行步骤、业务验证、停止条件、恢复方案和发布结论。每个字段都要说明由谁填写、何时填写、什么证据算完成。

风险等级可以先分低、中、高三类,但必须为每一类写明相应动作。例如,高风险要有演练和业务授权;低风险允许轻量检查,但不能绕过版本关联和结果记录。一个只有名称、没有动作差异的风险标签没有价值。

3. 第三周:选一项真实发布做完整演练

选择一项即将发布的业务变更,先按新流程走一遍。找一位没有参与主要设计的人读发布记录,检查他是否能独立找到版本、执行顺序、预期结果、负责人和暂停条件。读者卡住的地方,就是流程信息不足的地方。

演练不必模拟所有故障,但至少要走一遍一个关键异常:关键指标异常时谁叫停;功能开关如何关闭;数据如何核验;业务方如何收到通知。若演练发现恢复路径不可执行,应把结论当作发布风险处理,而不是把问题留到真正上线时。

4. 第四周:复盘模板是否减少误解,而不是增加表单

试运行后,检查每项新增动作是否改变了决策质量或减少了错误。如果只是多填了字段,却没有新增证据、提前发现风险或明确责任,就应删减或改造。

流程建设不是一次性项目。每当发生改期、回退、业务偏差或紧急修复,都要判断这是偶发问题、机制缺口还是执行问题。改进动作应有明确负责人、截止日期和验证方式,并在后续发布中确认是否有效。

十一、结尾:发布管理的成熟,不是“从不出问题”

我对发布管理的核心判断是:流程成熟,不是每次都按计划上线,而是团队能在上线前说清楚风险,在上线中及时识别偏差,在必要时有权停止,并且在上线后拿证据确认业务结果。

从0到1不必先追求复杂制度。先拿最近几次真实发布,建立唯一记录、风险分级、准入证据、停止条件和发布后结论;再选一项真实变更试运行,观察流程是否让风险更早出现、让责任更清楚、让恢复更可执行。

下一步可以从一张发布记录开始:挑一项即将上线的变更,写清楚范围、负责人、验证项和停止条件,再让一位未参与前期讨论的同事按记录独立复述执行计划。若他仍需要靠聊天记录补全关键信息,说明真正需要改进的不是发布速度,而是发布信息的可追溯性。

常见问题解答(FAQ)

1. 项目发布从 0 到 1,第一步应该做什么?

我负责的项目以前总是临近上线才集中确认进度,结果测试、开发和业务对“能不能发”的理解不一样。我想从零建立发布管理流程,但不确定应该先选工具,还是先把规则定下来。

先定最小规则,再选工具。建议先明确四件事:谁有权决定发布、哪些变更可以进入本次发布、发布前必须满足什么条件、出现问题如何回退。然后用一张发布清单跑完一次真实发布,再考虑把流程固化到某项目管理工具或发布系统里。一个可直接试行的起点是:指定一名发布负责人;每项变更关联需求或缺陷、负责人和验证结果;

发布前由开发、测试、业务共同确认范围;上线后安排观察窗口并记录结果。判断流程是否有效,不看文档写得多完整,而看团队能否在十分钟内说清本次发什么、谁负责、失败怎么办。

2. 发布计划需要记录哪些信息,才能避免临上线反复对齐?

我经常遇到发布单里只有版本号和上线时间,到了当天才发现依赖服务、数据库变更或业务验收人没有确认。想知道发布记录至少要写到什么程度,才既够用又不会变成没人维护的表格。

发布记录至少要覆盖范围、依赖、责任、验证和回退五类信息:版本及变更清单;依赖服务、配置和数据迁移;开发、测试、发布负责人及业务确认人;测试结果、监控指标和验收标准;回退触发条件、操作步骤与决策人。可以用一张表追踪状态,例如“未开始、进行中、已验证、阻塞”,但不要把状态数量做得过细。

实操判断标准是:没有参加准备会议的人,仅看记录也能找到上线顺序、关键风险和联系人。若一条记录需要在多个表格中重复维护,优先减少重复字段,而不是继续增加文档。

3. 怎么判断一个版本已经具备发布条件?

我不想把“测试通过”当成唯一标准,因为有些版本测试结果不错,但关键业务流程没人验收,或者线上监控和回退方案还没准备好。团队应该用哪些可检查的条件决定放行,哪些情况则必须延期?

把发布条件写成可核验的门槛,而不是“整体感觉没问题”。例如:计划内的高优先级缺陷已关闭或有明确接受人;关键业务路径通过验收;数据库变更完成演练;必要的监控、告警和回退步骤可用;相关负责人已确认发布窗口。

以下数字只能作为团队试行的示例,不是通用行业标准:若核心流程用例通过率低于 100%,或存在未评估的严重缺陷,就暂停放行;低风险缺陷则记录影响、临时措施和责任人后再决定。真正重要的是事先约定门槛,并保留谁在什么依据下做了放行决定,避免发布当天临时改标准。

4. 发布后发现问题,怎样设计回退和复盘才真正有用?

我遇到过上线后报错不断,团队一边查原因一边争论要不要回退,最后错过了处理窗口。即使最终恢复了服务,复盘也常停留在“加强测试”,我想知道怎样把这两部分做得更具体。

回退方案要在发布前写清触发信号、决策人、执行步骤和数据影响,不能只写“必要时回滚”。例如可以约定:核心交易失败率超过预设阈值并持续若干分钟,由值班负责人召集发布负责人决定停止扩量或回退;涉及不可逆的数据变更时,先明确恢复路径,不能假设代码回滚就能恢复数据。

复盘时按时间线记录发现、判断、动作和结果,再把改进项落实到负责人及期限。与“加强测试”相比,“为支付链路增加指定异常用例,并在下次发布前完成演练”更可验证。团队可以跟踪回退演练完成率、发布后故障数和问题恢复时长,但要结合业务风险解读,不能为了指标好看而隐瞒故障。

核心关键词

读者评论

杜
杜明远

我们之前也把测试通过当成上线信号,后来发现生产配置和测试环境不一致,问题是在流量上来后才暴露的。现在会单独核对配置和关键业务指标,但观察窗口设多长,还是得按业务情况定。

谢
谢依诺

风险分级这个思路实用,尤其是把可逆性单独拿出来看。不过停止条件最好提前量化并明确谁有权叫停,否则现场很容易变成大家都在等负责人表态。

闫
闫雨桐

发布记录统一入口确实能减少交接遗漏,但多系统之间的关联维护也可能变成额外负担。我们试过要求每项都填链接,后来改成只强制关联本次变更必需的信息,执行起来更稳定。

文章包含AI辅助创作:发布怎么做?项目负责人数据分析:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603635

赞 (0)
飞飞飞飞
发布记录管理方法大全:项目负责人发布管理风险控制落地清单
上一篇 56分钟前
发布记录管理方法大全:项目负责人发布管理风险控制落地清单
下一篇 55分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
