发布检查最容易失效的时刻,往往不是有人忘了点“发布”,而是所有人都以为“应该有人确认过了”。项目负责人看到测试通过、需求已验收、发布窗口也已预约,仍可能在上线后发现配置没同步、回滚包不可用、客服没有口径,或者关键业务指标没人盯。发布检查管理的核心不是再添一张勾选表,而是把“谁在什么条件下确认什么,发现异常后如何停、如何退、如何通知”变成可验证的决策机制。
我倾向于把发布清单设计成一条带有停止条件的控制链,而不是一串待办事项。下文给出一套可裁剪的落地方法,并用明确标注的情景模拟说明如何衡量效果。文中的样本数据用于演示计算口径,不代表行业统计或某个组织的实际结果;涉及平台协作时,以 PingCode 作为中大型企业及 100 人以上组织的工作流承载示例,具体能力与配置应以实际部署为准。
一、先讲核心结论:清单不是提醒表,而是发布决策系统
1. 发布检查要回答四个问题
我判断一份发布检查是否有效,不先看它有多少项,而先看它能否回答四个问题:这次发布的风险是什么;每项风险由谁验证;什么证据足以证明验证完成;什么情况会阻止发布或触发回退。四个答案缺一个,清单就容易沦为形式记录。
例如,“已完成回归测试”只是结论,不是可复核证据。更可操作的记录应包含测试范围、环境、结果链接、未覆盖项和责任人。这样,项目负责人不必只依赖口头保证,也能判断残余风险是否在可接受范围内。
2. 把发布拆成四道关口
一套实用的发布管理,至少要经过发布准备、发布准入、发布执行、发布观察与复盘四道关口。每道关口解决的问题不同:准备阶段补齐输入,准入阶段决定能否开始,执行阶段控制动作顺序,观察阶段判断是否继续扩大影响。
我的判断是,清单项应服务于关口决策,而不是为了覆盖所有可能的工作细节。细节可以放在任务或操作手册里;关口清单只保留对发布安全、业务连续性和责任归属有决定作用的检查项。
| 关口 | 主要判断 | 必要输入 | 不满足时的处理 |
|---|---|---|---|
| 发布准备 | 范围、责任、窗口和依赖是否明确 | 版本范围、变更记录、依赖清单 | 补齐信息,不进入准入评审 |
| 发布准入 | 是否具备安全开始的条件 | 测试证据、风险判断、回退方案 | 延期、缩小范围或增加控制措施 |
| 发布执行 | 操作是否按顺序、按授权完成 | 操作步骤、值守安排、沟通渠道 | 暂停后续步骤,先确认现场状态 |
| 观察与复盘 | 系统与业务是否达到继续运行标准 | 监控指标、异常阈值、反馈记录 | 止损、回退、通知并复盘 |
这四道关口的价值不在于增加审批,而在于把决定权放到正确时间点。测试负责人可以判断测试证据是否充分,运维或平台负责人可以判断操作条件是否成立,业务负责人可以确认业务影响是否可接受,项目负责人则汇总未关闭风险并推动明确的继续、延期或回退决策。
3. 用“准入条件”替代“全部打勾”
清单中有些项目必须满足,有些项目可以带风险放行,还有些只是提醒。若全部用同一个勾选状态表达,项目负责人就无法区分严重程度。建议把检查项标成三类:阻断项、条件放行项、信息项。
- 阻断项:未完成就不能开始,例如生产回退路径未验证、关键数据迁移校验缺失。
- 条件放行项:允许带着明确风险继续,但必须有批准人、缓解措施和复核时间。
- 信息项:用于提醒或记录,不单独决定发布准入。
这一区分减少了“清单全绿但风险仍然很高”的错觉。真正有效的发布检查不是追求零红点,而是保证每个红点都有清晰处置:修复、绕行、接受风险或停止发布。

二、发布管理的真实场景:为什么“按时上线”不等于“发布成功”
1. 多团队协作时,信息差比技术问题更隐蔽
在中大型组织里,一次发布可能同时涉及产品、研发、测试、运维、安全、数据、客服和业务运营。各团队看到的是不同切面:研发关注变更是否合并,测试关注缺陷是否关闭,运维关注容量与部署步骤,业务关注功能是否可用,客服关注用户遇到问题时如何解释。
项目负责人最容易遇到的不是“没人做事”,而是每个团队都完成了本地任务,却没有人对跨团队接口负责。比如测试已经完成,但测试环境与生产配置存在差异;业务接受了功能,但客服公告未准备;迁移脚本通过演练,备份恢复却没有被验证。这些情况在各自的任务看板里可能都显示完成。
所以我会在发布清单里专门维护“跨团队交接项”,并明确交付物和接收人。只写“通知客服”不够,最好记录通知对象、发送时间、话术链接和确认结果;只写“数据已备份”也不够,至少要确认备份时间、恢复点和恢复责任人。
2. 发布类型不同,清单不能一套到底
小范围文案调整和涉及核心交易链路的数据库迁移,不应使用同一套准入强度。清单过重,低风险发布会被审批流程拖慢;清单过轻,高风险变更会缺少必要控制。项目负责人要做的是风险分层,再把控制措施绑定到风险等级。

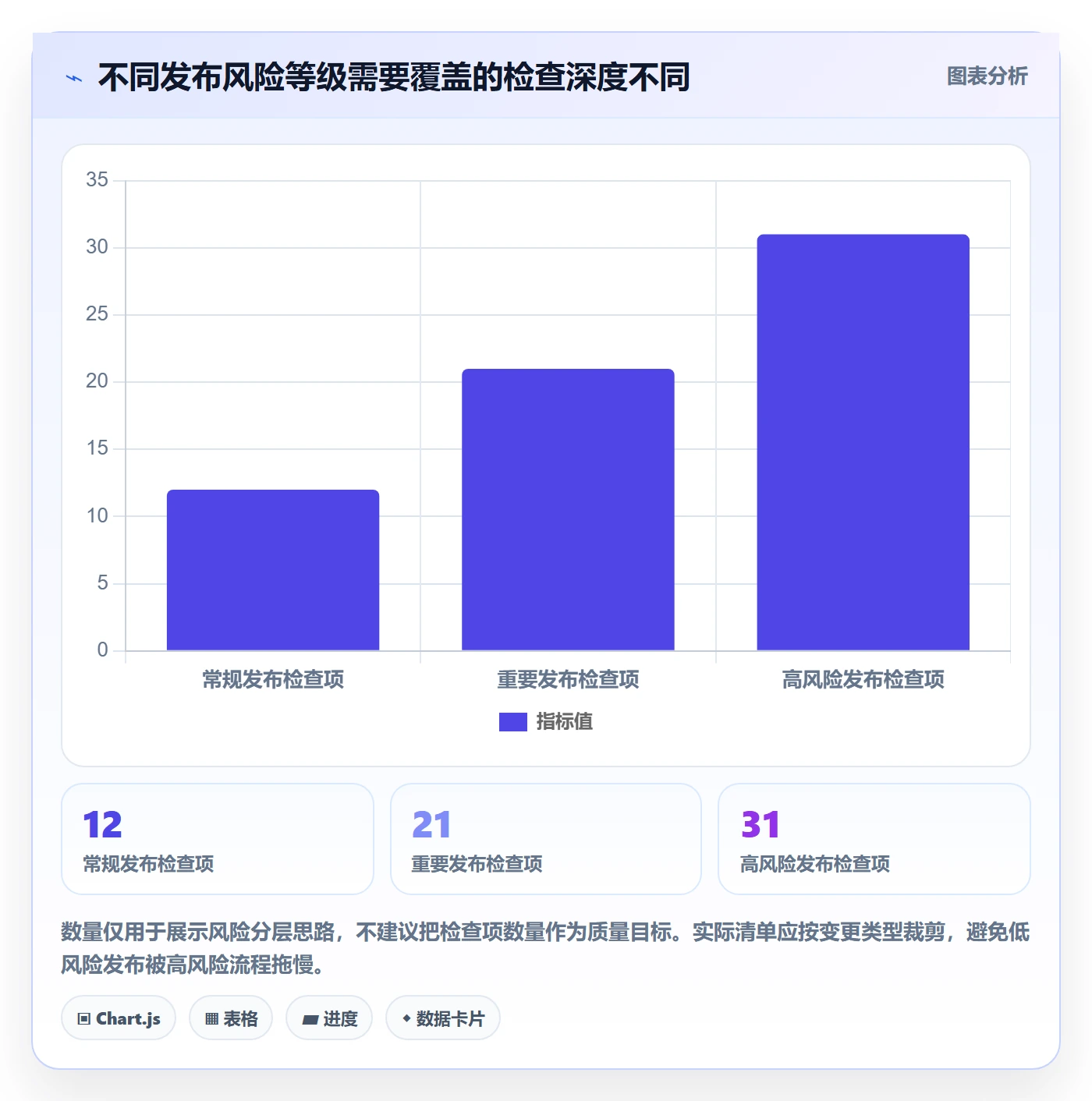

我建议至少区分常规、重要、高风险三类。常规发布可以使用精简检查表;重要发布需要明确观察指标与业务联系人;高风险发布应增加演练、回退验证、变更冻结窗口和明确的现场指挥。分类的依据不应只是团队习惯,而应参考影响面、恢复难度、数据不可逆性和外部依赖数量。
| 发布类型 | 典型情形 | 检查强度 | 负责人关注重点 |
|---|---|---|---|
| 常规 | 局部修复、低影响配置调整 | 基础准入与结果记录 | 验证范围、值守人、异常通知 |
| 重要 | 核心功能迭代、用户流程变化 | 增加业务验收和分阶段观察 | 业务指标、客服口径、影响用户范围 |
| 高风险 | 数据迁移、底层依赖调整、不可逆操作 | 演练、双人复核、回退或止损验证 | 恢复时间、数据一致性、明确停止条件 |
3. 发布日不是补作业日
如果测试证据、操作步骤、值守名单和业务通知都在发布窗口开始后才补,团队实际上是在高压环境里临时决策。发布窗口越紧,临时补信息的代价越高,因为每一次确认都可能涉及不同团队、权限和系统。
我会把发布前的材料准备时间与执行窗口分开。准入评审应在发布前完成,现场只处理已知范围内的执行和异常。若发布当天才发现影响范围不清或回退方案没有验证,最专业的决定常常是延期,而不是为了守住计划时间继续冒险。

三、常见误区:清单变长了,发布风险却未必变小
1. 把“已完成”当成证据
勾选框只表示有人做了一个声明,并不能说明声明可验证。比如“已回归”“已通知”“已备份”都缺少对象、范围和时间信息。一旦出现故障,团队只能重新询问,甚至无法判断当时究竟检查了什么。
更好的做法是让每个关键检查项都有最小证据格式。例如测试项记录测试范围和结果链接;备份项记录备份点与恢复验证;通知项记录接收对象和确认状态。证据不一定复杂,但应当让没有参与执行的人也能理解验证结论。
2. 用审批人数代替风险判断
多一个审批人不必然多一层安全。若审批人只点击同意,没有明确的审查责任,审批链只是增加等待时间。相反,一个真正了解数据恢复边界的负责人,可能比多层泛化会签更有价值。
我会让审批角色对应具体问题,而不是对应职级。例如测试负责人确认质量风险,运维负责人确认部署与恢复路径,业务负责人确认影响可接受,项目负责人确认风险记录完整。审批的意义在于提供独立判断,不是把责任平均摊薄。
3. 追求零风险和全项通过
现实发布不可能永远没有残余风险。若团队把“所有项目都打勾”当作唯一目标,成员可能倾向于把问题改写成非阻断项,或在缺少证据时先勾选,结果反而削弱清单的可信度。
我更看重“风险是否可见、是否有人承担、是否有可执行的处置”。有些问题可以通过缩小灰度范围控制,有些可以通过增加监控缓解,有些则必须延期。关键是决策依据和后续责任清楚,而不是颜色全部变绿。
4. 只检查系统,不检查业务结果
服务进程正常、接口返回成功,不代表用户任务完成。发布后可能出现转化下降、支付成功率变差、客服咨询激增或数据报表延迟。技术状态与业务状态需要不同指标,不能用“服务可用”替代“业务可用”。
项目负责人应在准入前确定发布后的观察指标、比较基线、观察窗口和异常阈值。没有这些信息,团队即使看见波动,也很难判断是发布影响、自然波动还是其他事件。
5. 清单散落在多个地方
发布范围写在需求系统,测试结论留在测试报告,操作步骤放在个人文档,值守安排靠群消息,最终复盘再写在另一张表里,信息碎片化会使现场人员无法快速还原版本状态。
协作平台可以帮助统一任务、责任、状态和链接,但平台本身不能替代流程设计。以 PingCode 这类面向中大型团队的项目协作平台为例,可将版本任务、缺陷、评审、发布检查项与复盘记录建立关联;团队仍需先约定字段含义、权限边界和状态转换规则,否则只是把分散信息搬进一个新的页面。

四、专业判断逻辑:把风险、证据和决策权连起来
1. 先判断影响面,再决定检查深度
我通常用四个维度做初步分层:影响范围、恢复难度、数据可逆性、外部依赖。每项按低、中、高描述即可,不必一开始就建立复杂评分模型。若变更影响核心交易、恢复过程耗时长、涉及不可逆数据操作,或依赖多个外部系统,就应提高检查强度。
评分的作用是促成讨论,不是制造精确幻觉。一个“8.2 分”的风险结果,如果没有解释来源和行动,也不比“高风险,因数据迁移不可逆”更有价值。风险评估的输出应该能直接改变清单内容,例如增加双人复核、扩大演练范围或设置更严格的暂停条件。
2. 每项检查都要有责任人、证据和失败动作
我建议把关键检查项写成同一结构:检查对象、验收条件、执行责任人、证据位置、未通过处理。这样不仅能回答“是否完成”,还能回答“谁判断、凭什么判断、失败以后怎么办”。
| 字段 | 不够清楚的写法 | 可执行的写法 |
|---|---|---|
| 检查对象 | 检查配置 | 核对生产环境新增配置项与批准版本一致 |
| 验收条件 | 测试通过 | 核心路径用例全部通过,未关闭缺陷均有风险接受记录 |
| 责任人 | 研发团队 | 指定一名执行人,另指定一名复核人 |
| 证据位置 | 已记录 | 链接到测试报告、变更单或演练记录 |
| 失败动作 | 及时处理 | 暂停后续操作,通知发布负责人并评估延期或回退 |
3. 设定明确的停止条件
团队常常花很多时间讨论怎么开始,却没有花同等精力定义什么情况下应该停。停止条件越模糊,现场越容易陷入“再观察五分钟”的拖延。每个重要发布至少应定义技术停止条件和业务停止条件。
技术停止条件可以包括关键错误率超过阈值、健康检查持续失败、核心接口延迟异常或数据校验不一致。业务停止条件可以包括关键业务成功率明显偏离基线、重要用户流程无法完成或客服反馈集中出现同类问题。具体阈值应按系统基线和业务容忍度设定,不能套用统一数字。
4. 回退不是按钮,而是经过验证的恢复路径
“可以回退”必须拆成可验证步骤:由谁执行、回退到哪个版本、需要多长时间、数据如何处理、回退期间用户会看到什么。若变更涉及数据结构或状态迁移,还要说明代码回退后数据是否兼容。否则所谓回退可能只是把应用版本退回,却留下无法使用的数据状态。
对于无法直接回退的变更,应设计止损路径。例如先停止新流量、关闭功能开关、冻结相关写入、采取补偿操作,或通过分阶段迁移控制风险。不可逆不等于不能发布,但意味着准入证据和责任确认必须更严格。
5. 工具选择要服从协作复杂度
小团队用共享文档和任务列表可能足够;跨多个产品线、多个职能团队和复杂审批链时,单靠临时表格会遇到权限、版本、追踪和统计问题。项目负责人应先看协作规模、流程差异、审计要求和集成需求,再决定是否需要项目管理平台。
在 PingCode 这类平台中,可以把发布检查项作为版本或迭代工作流的一部分,关联需求、缺陷、测试结果、变更任务与复盘事项。落地时我会优先配置少量关键字段和明确状态,不建议一开始就把所有例外流程都做成自动化。规则过多会让一线成员绕开系统,形成“平台显示完成、实际沟通在群里”的双轨状态。

五、案例与数据观察:把“按时发布”改成“可控发布”
1. 情景:多个团队共享一个发布窗口
下面是一个为说明方法而构造的情景模拟,不代表真实企业案例。某 B2B 产品团队计划在周三晚间发布一个包含权限调整、接口改造和报表字段变化的版本。参与团队包括产品、研发、测试、运维、数据和客户支持。原计划依据各团队口头确认,负责人在发布前一天才发现数据校验和客户通知没有明确责任人。
如果继续依靠群消息推进,项目负责人需要反复追问:测试到底覆盖了哪些客户角色?报表字段调整会不会影响下游导出?回退代码后,已写入的新字段如何处理?客户成功团队是否知道哪些客户会看到变化?这些问题并不一定导致延期,但若直到执行现场才出现,决策成本会显著增加。
2. 采用分关口检查后的处理方式
团队先将发布拆成三类变更,分别补齐负责人和证据。权限调整需要业务验收和角色矩阵;接口改造需要确认兼容策略与调用方名单;报表字段变化需要数据样本校验和客户支持话术。项目负责人不要求所有材料写成大型报告,只要求关键事实可追踪。
- 准备阶段:明确变更范围、受影响客户、上线顺序、执行人与值守人,建立统一发布记录。
- 准入阶段:核对测试证据、未关闭缺陷、数据校验、客户通知和回退限制。缺少关键证据的变更从本次版本中拆出。
- 执行阶段:按影响范围分批推进,每一步完成后由指定人员核对系统状态,再允许下一步继续。
- 观察阶段:同时看技术指标、数据结果和客户反馈;达到异常阈值就暂停扩面并启动预先约定的处理动作。
- 复盘阶段:记录实际耗时、异常、临时决策和清单缺口,决定哪些规则保留、简化或新增。
3. 用什么数据判断方法是否有效
发布效率不能只看“清单填完用了几分钟”。我会同时观察提前发现率、发布延期原因、平均决策等待时间、回退准备完整率和发布后异常关闭时间。若清单让准备工作稍微增加,却显著减少现场等待和信息补问,整体效率可能仍然更高。
下表中的数据是情景模拟样本,用来展示评估方法。它不是任何工具或组织的真实绩效,也不应被当成行业对标。实际团队应先保留一段基线数据,再根据发布类型分层比较,避免把一次偶然顺利的发布误认为流程改进。
| 观察指标 | 原流程情景值 | 改进流程情景值 | 项目负责人如何解读 |
|---|---|---|---|
| 发布前信息补问次数 | 每次 14 次 | 每次 6 次 | 下降说明上下游信息更完整,但还要检查是否只是减少记录 |
| 现场等待确认时间 | 每次 95 分钟 | 每次 42 分钟 | 下降说明准入材料提前到位,仍需区分技术等待与审批等待 |
| 回退方案可验证率 | 58% | 88% | 提升代表更多方案经过实际演练或步骤复核,不等同于真实回退成功率 |
| 观察期内业务异常发现时间 | 平均 47 分钟 | 平均 19 分钟 | 缩短可能来自监控与业务反馈链改善,应结合异常严重程度解释 |

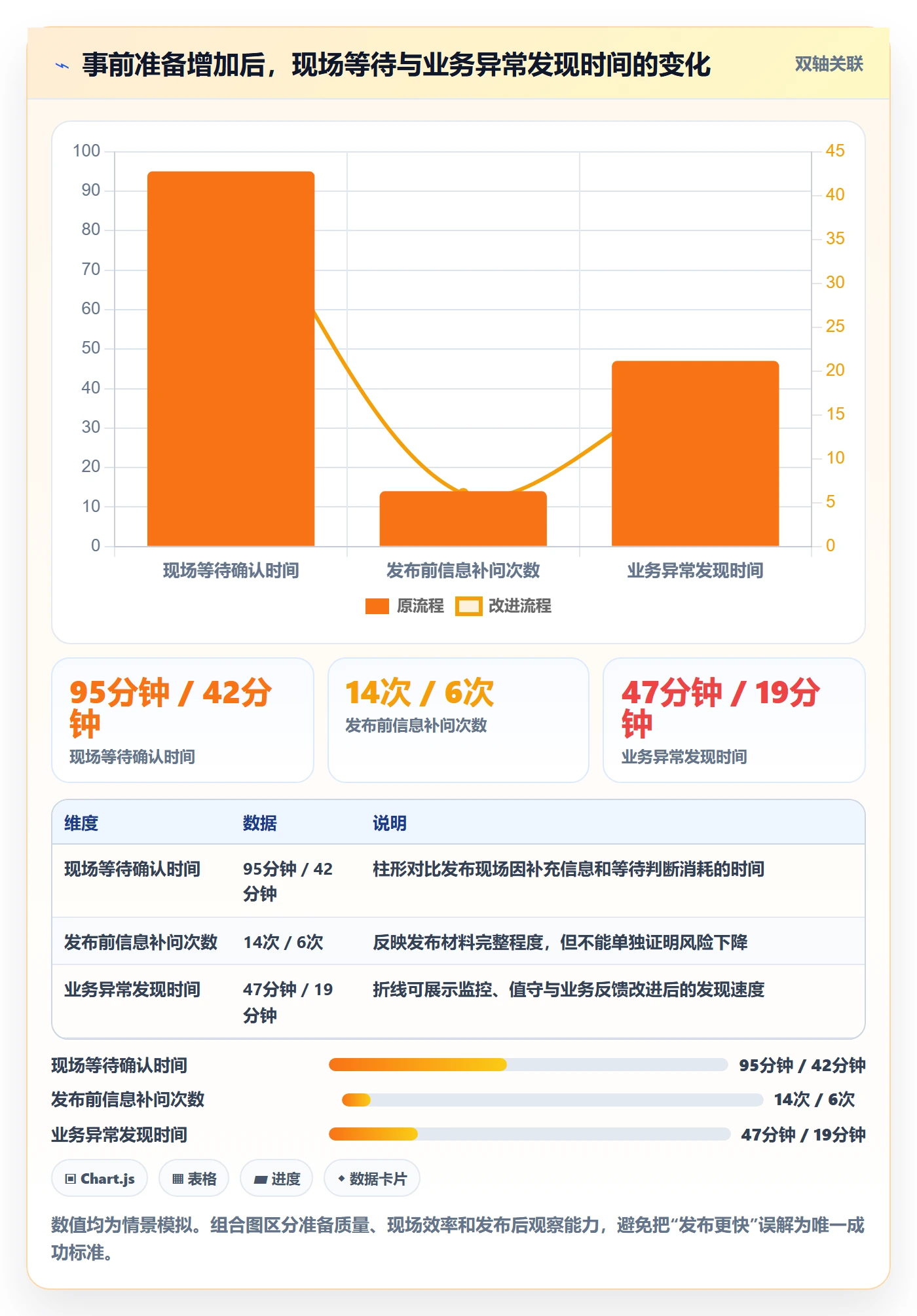

这组情景数据揭示一个重要取舍:流程的目标不是让准备阶段的工作量无限减少,而是把高成本的现场不确定性,前移为低成本的事前确认。若团队只追求少填字段,最后可能以更多会议、更多临时沟通和更长等待来补偿。

4. 复盘要找到流程缺口,不要只找个人失误
发布后发现问题时,复盘应先还原事实时间线:何时出现信号、谁先看到、谁作出判断、哪些信息当时不可见、为什么既有检查没有拦截。若结论只是“执行人不够仔细”,组织通常无法从中获得可重复的改进。
更有效的复盘会把缺口分为规则缺失、证据不足、责任不清、工具不可见、阈值不合理和执行偏差,再为每类问题指定一个改进动作。动作要能观察,例如“在准入检查中增加数据样本校验”,而不是“加强重视”。
六、落地清单:从发布申请到复盘的可执行步骤
1. 发布申请:先固定最小必要输入
发布申请不应一开始就要求写长篇说明,但至少要让团队知道“改什么、影响谁、什么时候改、失败怎么办”。信息不足时,不要让项目负责人靠猜测补全。可以先用简短模板建立统一入口,再按风险级别增加字段。
- 版本或变更名称、计划窗口和业务目的。
- 变更范围、涉及系统、依赖服务和受影响用户群。
- 执行负责人、技术复核人、业务联系人和值守安排。
- 测试范围、已知问题、风险接受人和证据链接。
- 发布步骤、停止条件、回退或止损方案。
2. 发布准备:让依赖关系显性化
准备阶段要检查的不只是单个任务完成状态,还包括顺序和依赖。例如数据库变更是否必须先于应用部署,功能开关是否需要先关闭,外部合作方是否已完成联调,客服通知是否需要等待功能正式启用。依赖关系没有显性化,时间表就可能看起来合理,现场却无法推进。
我会要求负责人把关键依赖写成“前置条件,责任方,完成证据”。如果依赖方还没有确认,就标记为风险,而不是把预计完成日期当作已经完成的事实。
3. 准入评审:用少量问题做出明确决定
准入评审不必变成逐行念清单。项目负责人可以围绕以下问题组织讨论:变更范围是否冻结;关键测试是否有证据;已知缺陷是否有处置;回退与止损是否可执行;业务监控是否可用;现场责任人是否到位;未关闭风险是否被明确接受。
评审结论只需要清晰表达四种之一:允许按计划发布、允许但需附加控制、缩小范围后发布、延期。不要使用“原则上可以”“问题不大”这类无法执行的模糊措辞。
4. 发布执行:按步骤记录状态,而非只记开始与结束
执行期间,应记录关键操作完成时间、检查结果和异常决定。对于高风险操作,可设置执行人与复核人分离;对低风险常规发布,不必机械要求双人签字。重点是让后续人员能够还原操作顺序,并确认何时发生了偏离。
现场沟通也要有单一指挥链。多人可以提供信息,但负责决定暂停、继续或回退的人应事先明确。否则异常出现时,参与者可能都在等待别人表态。
5. 发布观察:同时看技术、业务和用户信号
观察期不应只靠“看起来正常”。技术层面关注错误率、延迟、资源与依赖状态;业务层面关注关键流程完成率、订单或交易结果、报表一致性;用户层面关注客服反馈、用户提交的问题和关键客户联系人回报。
观察窗口需要结合变更生效方式确定。有些问题在流量上来后才出现,有些问题要等批处理或日结之后才能发现。窗口太短会漏掉延迟暴露的问题;窗口过长则可能造成资源浪费。负责人应在发布前解释为什么这个观察时间足够。
6. 复盘关闭:把经验变成下一次的检查项
复盘不要求每次发布都开长会。低风险、无异常的发布可以通过结构化记录完成;发生故障、临时回退、重大延期或多次补信息时,再组织专项复盘。无论哪种方式,都应把责任动作、截止时间和验证方式写清。
一项改进只有在下一次发布中被验证,才算真正关闭。比如新增“回退演练”之后,要检查演练是否覆盖真实数据状态;新增“业务观察指标”之后,要确认值守人员知道阈值和告警后的动作。

七、不同情况下的行动建议:不要把一份模板硬套给所有团队
1. 小团队、低频发布:先把责任和证据做实
小团队通常不需要先购买或配置复杂流程。用一个共享清单、固定责任人和稳定发布窗口即可起步。重点是避免关键步骤只存在于某位成员的记忆中,并为每次发布留下范围、结果和异常记录。
当发布频率较低时,复杂自动化往往回报有限。先统一字段和命名,确保新成员能读懂历史记录;等发布量、依赖数量或审计要求上升,再评估流程工具化。
2. 多团队、多人协作:优先解决交接和追踪
团队规模扩大后,最先失控的通常不是任务数量,而是责任交界。应让每个跨团队交接都具备明确接收人、交付物和确认状态。发布记录需要能反向追到需求、缺陷、测试、变更和复盘,而不是只保留一个最终版本号。
对于 100 人以上的组织,项目管理平台可能有助于统一流程和追踪关系。以 PingCode 为例,团队可评估其是否能承载自身的需求、测试、发布与复盘协作方式,并核查权限、集成、报表和部署要求。工具评估应基于真实流程试点,不应仅凭功能列表或演示页面做采购判断。
3. 高风险、不可逆变更:把演练和止损放在计划内
涉及核心数据、底层架构或难以回滚的变更,最不应省略的是演练。演练不仅要验证操作能否执行,还要验证团队能否在限定时间内识别异常、停止后续动作并完成数据核对。
若无法设计传统回退方案,应明确替代止损措施,例如灰度限制、功能开关、写入冻结、人工对账或补偿脚本,并说明谁有权启动。没有“完全回退”不代表发布必然不可行,但必须让不可逆影响及其代价透明。
4. 监管或审计要求高:重点保证证据链完整
审计型场景需要的不只是审批记录,还包括授权依据、执行记录、复核证据和异常处置时间线。权限应按职责配置,防止同一人既发起变更又独立确认所有关键控制。证据保存期限和访问权限也应提前确定。
这类团队更适合把检查规则与系统权限、变更记录和操作日志结合,但要避免把流程合规误当作风险消失。审计记录可以证明控制被执行,却不能保证判断一定正确;仍需通过复盘和抽样检查持续验证控制质量。
5. 发布频率高、交付节奏快:缩短流程,不削弱关键控制
高频发布容易让团队对检查产生疲劳。解决方式不是把所有检查删掉,而是把稳定、重复、可自动验证的事项前移或自动化,把人工精力留给影响判断、异常处置和业务观察。
可将固定信息做成可复用模板,把常规发布走轻量路径;一旦涉及高风险类型、核心指标变化或回退边界改变,再自动提升检查级别。若所有变更都需要同一套重流程,最终常见结果不是更安全,而是团队寻找绕过流程的方式。

八、不同情况下的取舍:效率、安全、治理成本不能同时无限优化
1. 速度与检查深度:按风险分层,而不是二选一
如果所有发布都走最严格流程,低风险变更会积累等待;如果所有发布都追求最快,复杂风险会暴露在生产环境。合理取舍是让常规发布快速通过稳定控制,让高风险发布投入更多准备时间,并让升级或降级流程有清晰依据。
项目负责人要监测的不只是平均发布耗时,还包括不同风险级别的等待时间。平均值可能掩盖某一类变更长期被卡住,也可能掩盖高风险发布没有得到足够评审。
2. 清单完整与可用:优先保留能改变决策的项目
清单项越多,维护成本和疲劳感越高。每项内容都应该回答:它防范哪一种失败;谁能提供证据;如果不检查,会不会改变发布决定。如果无法回答,可能应移入操作手册、自动化规则或知识库,而不是继续留在准入清单。
不要为了精简而删除关键控制。比如涉及数据恢复时,备份检查不能因为“每次都正常”就直接消失;更好的方式是通过自动化报告或定期演练减少人工确认成本。
3. 集中治理与团队自治:标准统一,风险判断留在现场
组织需要统一发布记录的最小字段、风险分级语言、升级路径和复盘口径;具体检查内容则应允许团队按系统特性调整。完全集中会让模板脱离实际,完全自治又会导致跨团队协作无法对齐。
比较稳妥的方式是设定“不可删的底线项”和“团队可配置项”。底线项覆盖责任、证据、风险接受、观察与异常处置;可配置项则按业务类型增加数据迁移、外部通知、灰度策略或审计要求。
4. 自动化与人工判断:自动化事实核验,人工承担取舍
自动化适合检查可重复、可明确表达的条件,例如任务状态、测试结果链接是否存在、变更审批是否完成、监控规则是否配置。对业务影响、残余风险接受、异常是否需要回退等问题,仍需要具备上下文的人做判断。
自动化不是把责任交给系统,而是减少机械核对,让人把注意力放在系统无法理解的例外和权衡上。自动化规则也应接受复核:规则失效、数据源不完整或权限配置错误,都可能造成错误的“自动通过”。
5. 统一平台与轻量工具:看追踪价值,不看工具数量
共享文档启动成本低,但版本控制、权限管理和跨对象追踪能力有限;项目协作平台可以连接任务、缺陷、测试和发布记录,但配置、培训和治理也需要投入。两者没有脱离组织情境的绝对优劣。
评估时可以用一个真实发布样本做演练:从需求追到测试证据,再到发布决定、执行记录和复盘动作,检查信息能否一处找到、责任能否看清、报表能否回答管理问题。若平台不能减少追问和重复录入,功能再多也未必适合当前团队。
九、管理者可直接复用的发布检查清单
1. 发布前准备清单
- 发布目标、版本范围和不包含的变更已明确。
- 受影响系统、用户群、下游依赖和跨团队联系人已列明。
- 执行负责人、复核人、业务联系人和值守安排已确认。
- 测试范围、测试环境、关键结果和未关闭缺陷可追踪。
- 数据备份、恢复点、迁移校验或补偿方案已按风险要求准备。
- 发布窗口、变更冻结要求和外部协作时间已确认。
- 发布后技术指标、业务指标、观察时长和异常阈值已定义。
2. 发布准入检查清单
- 所有阻断项均已关闭,或有明确延期决定。
- 条件放行项有风险接受人、缓解措施和复核时间。
- 回退或止损步骤可执行,且与数据状态相匹配。
- 操作步骤和权限已复核,关键动作有执行人和复核人。
- 客服、运营、客户成功或业务相关人员已获得必要信息。
- 现场沟通渠道、决策负责人和升级路径已公布。
- 准入结论明确为按计划发布、附条件发布、缩小范围或延期。
3. 发布执行与观察清单
- 按批准的顺序执行,并记录关键步骤的完成时间。
- 每个阶段完成后确认系统状态,再进入下一阶段。
- 发现异常时先暂停扩面,按停止条件评估继续、止损或回退。
- 技术指标与业务指标均在观察范围内,用户反馈有明确接收人。
- 观察期结束后记录结果、遗留问题、决定依据和后续负责人。
4. 这份清单如何持续变好
建议先选择一类发布试运行,而不是一次性推行全组织模板。试运行期间记录清单完成时间、补问次数、被提前发现的问题、现场等待时间和发布后异常。经过几轮真实发布,再删除低价值字段、补充反复出现的控制缺口。
每季度或每个主要版本周期回看一次清单,检查是否存在失效链接、无人维护的检查项、长期被豁免的规则和重复记录。长期豁免往往不是执行人不配合,而是规则不适用、责任设计不合理,或缺少更低成本的验证办法。

十、结论:让清单成为可以暂停发布的工具
1. 发布管理真正的效率,是更少的临场猜测
我对发布检查的独特判断是:它的价值不在于证明团队做过很多事情,而在于让团队更早知道哪些事情还没有被证明。清单项越接近真实风险、证据越容易核验、失败动作越明确,项目负责人越能在压力到来前做出决定。
因此,不要先问“我们还缺多少个检查项”,先问“上一次发布中,最晚发现的风险是什么;当时谁拥有决定权;哪条证据本可以让问题提前暴露”。答案通常比一份通用模板更能指导改进。
2. 下一步:挑一个真实发布,做一次小范围验证
下一次发布前,选择一个真实版本,按“范围,风险,责任,证据,停止条件,观察指标,复盘动作”七个要素进行检查。只增加能改变决策的内容,不追求表格看起来完整;发布后记录补问、等待、异常和复盘成本,再决定哪些控制值得保留。
成熟的发布管理不是保证永不出错,而是让风险更早可见,让决定有据可依,让异常发生时有人能及时停止、止损并恢复。当清单能够做到这一点,它就不再是发布前的手续,而是项目负责人提升交付效率与可靠性的实际控制工具。
常见问题解答(FAQ)
1. 发布检查清单应该包含哪些内容?
我负责的项目每次发布都说“测试通过了”,但上线后还是会遇到配置漏改、数据没备份这类问题。我想做一份真正能拦住风险的清单,又担心项目组把它填成走过场的表格,应该从哪些项目开始?
清单应围绕发布失败的真实路径设计,而不是把所有团队的流程文件都复制进去。可以先覆盖五类检查:发布范围与版本号、代码和配置变更、测试与缺陷状态、数据备份及迁移、上线与回滚安排。每项都要有责任人、证据和通过标准。例如,“已备份”不够明确,可改为“数据库备份完成,记录备份文件位置,并验证可读取”;
“测试通过”则应关联测试范围、未关闭缺陷数量及例外批准人。实际落地时,先回看最近几次发布事故或返工记录,挑出反复出现的风险做首版清单,再根据使用反馈增删。清单短而可核验,比覆盖面很广却没人认真填写更有用。
2. 发布前如何设置检查门禁,避免问题被带到生产环境?
我遇到过发布会上大家都说没有阻塞问题,结果上线前才发现关键缺陷没有明确结论。我不确定门禁设得多严格才合适:要求所有问题清零会拖慢交付,放宽标准又担心风险失控,应该怎么定?
门禁不要只看“缺陷是否为零”,而要按影响范围和可恢复性分级。可将阻断条件设为:核心业务链路未通过、存在高严重度未评估缺陷、关键配置未核对、备份或回滚方案未验证;低影响问题则要求记录影响、临时措施、责任人和修复期限,并由有权限的人批准例外。
举例来说,面向内部试用的低风险功能与涉及账务、权限或数据迁移的发布,不应使用同一套放行阈值。每次门禁判断都留下结论和依据,发布后再检查被批准的例外是否造成问题。这样既能避免“一律清零”造成的无效等待,也不会把口头承诺当作风险控制。
3. 项目负责人怎样让发布检查按时完成,而不是临上线才集中补材料?
我发现发布检查经常在上线前一天才开始,测试、运维和开发互相等信息,最后负责人只能逐个催。我想把检查前移,但又不希望天天开会、增加一套没人维护的流程,怎样安排节奏比较实际?
把检查拆到发布周期中,而不是把所有事项压到最终确认会。可以在计划阶段确认范围、负责人和依赖;提测时核对构建版本、测试环境及验收标准;候选版本冻结后检查缺陷、配置、数据变更和回滚准备;上线前只处理尚未完成的放行项。用一张状态表标出“未开始、进行中、已验证、例外批准”,并为每项写明完成时间和证据位置。
负责人重点追踪临近截止仍未完成、依赖他人输入或缺少证据的项目,而不是对所有人重复催问。若团队发布频率较高,可用简短异步更新代替重复会议;只有出现阻断项或风险判断分歧时再集中讨论。
4. 如何判断发布管理效率是否真的提升?
我以前用“发布检查完成率”汇报工作,但即使表格都填满了,线上故障也没有明显减少。我想知道该看哪些指标,才能分辨团队只是更会填清单,还是发布过程确实更稳、更省时间?
不要用单一完成率判断效果,至少同时观察速度、质量和流程摩擦。可按月记录发布按计划完成比例、发布后一定观察窗口内的回滚或紧急修复次数、检查阶段发现的阻断问题数量,以及从候选版本到正式放行的耗时。比较前先统一口径,例如“紧急修复”是否包含配置回改、故障观察窗口是24小时还是7天;
同时按发布类型分组,避免把小改动和高风险数据迁移混在一起。若检查完成率上升,但发布后故障和临时回滚没有下降,应抽查证据是否真实、门禁是否被绕过;若故障下降却审批时间显著增加,则要找出等待最久的环节,区分必要验证和重复确认。指标的价值在于帮助定位下一处改进,而不是给团队排名。
核心关键词
文章包含AI辅助创作:发布检查管理方法大全:项目负责人发布管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603559
读者评论
我们之前也遇到过测试通过、上线后客服却没收到通知的情况。把交接项写到清单里有帮助,但最好明确谁负责确认接收,否则还是可能变成单向发送。
风险分层这个思路比较实用。低风险变更如果也套完整演练和多轮审批,团队容易把流程当负担;关键还是根据影响面和恢复难度调整,而不是固定追求检查项数量。
文中强调证据和停止条件很重要,不过实际落地时,观察指标的阈值不太容易提前定准。团队是否可以先记录几次发布的正常波动,再逐步校准阈值?
