上线落地方案:项目负责人开展发布管理的制度设计案例解析

发布管理最危险的时刻,往往不是代码出错,而是所有人都以为“已经有人确认过了”。一次典型的企业系统上线中,研发确认部署完成,测试确认主流程通过,业务负责人却在切换前才发现关键报表口径未核对;最终系统虽然按时发布,业务仍不得不回退到旧流程。这个案例并非某一家企业的真实事故复盘,而是我在设计发布制度时反复看到的失效模式:团队把“发布动作”当成上线管理,却没有把上线后的业务可用性纳入发布决策。

一、先讲核心结论:发布管理不是审批,而是风险决策

1. 制度的目标不是让每次上线都更慢

不少团队一谈发布制度,第一反应是增加审批、增加表格、增加会议。我的判断恰好相反:制度的价值不是增加控制点,而是让团队在风险尚可承受时快速推进,在风险不可接受时及时停下。

一套有效的发布管理制度,至少要回答五个问题:谁有权提出上线,谁负责确认质量,谁决定是否放行,出现异常由谁指挥,什么条件下必须回退。若制度不能在几分钟内给出这五个问题的答案,审批单再完整也只是留痕工具。

发布管理的核心产物不是一张审批表,而是一项有证据、有责任人、有回退条件的上线决策。因此,我更倾向于把制度设计成“分级准入、证据放行、现场指挥、结果复盘”四段闭环。

2. 先区分三个常被混为一谈的概念

“部署完成”是技术操作完成;“发布完成”是新版本进入目标环境;“上线成功”则是用户能够按预期完成业务,并且关键数据、服务指标和支持机制处于可接受状态。三者有时间差,也有不同的责任人。

如果团队只用“部署成功”作为发布完成标志,就会把许多上线后才暴露的问题推给客服、运营和业务部门。例如,接口虽然可用,但权限尚未同步;页面能够打开,但关键数据仍是旧口径;新版本已经生效,但一线人员还没有收到操作指引。

我建议把“上线成功”定义成可验证的业务状态,而不是一个动作。比如,目标用户成功完成核心流程、关键数据校验通过、错误率没有越过阈值、业务值守人员确认可继续运营。

3. 制度应当是风险分级,而非所有变更一视同仁

给一个低风险文案调整和涉及资金结算、权限模型的变更走同一条审批链,表面上公平,实际上会消耗有限的审核精力。低风险事项被拖慢,高风险事项又可能被淹没在大量常规审批中。

我通常从影响范围、业务关键性、回退难度、数据可逆性和外部依赖五个维度评估发布风险。分级不是为了制造复杂评分,而是为了决定所需证据、参与角色、发布窗口和观察时长。

下表是制度设计的起点,不是跨企业通用的行业标准。具体阈值要结合业务后果、服务目标和团队能力校准。

风险等级 常见变更 放行证据 决策方式 上线观察
低 非关键页面文案、内部展示调整 代码检查、基础功能验证、变更记录 负责人按授权放行 发布后抽查
中 一般业务流程、报表逻辑、非核心接口 测试结果、影响说明、回退步骤、业务确认 发布负责人组织快速评审 至少覆盖一个业务周期
高 结算、权限、核心数据结构、关键外部接口 专项测试、数据校验、演练记录、明确回退决策人 跨职能放行,必要时分批上线 专人值守并按阈值观察

这些等级的关键差异不是“签字人数”,而是风险证据和决策强度。高风险发布增加验证,不等于所有高风险项目都必须召开长会;材料齐全、责任明确时,异步评审也可以提高决策速度。

上线落地方案:项目负责人开展发布管理的制度设计案例解析

二、背景和真实场景:制度要解决的是协作断点

1. 发布现场通常有多个“局部正确”

我在梳理发布流程时,常见的情况不是某个团队完全不负责,而是每个团队都完成了自己边界内的任务。研发确认构建通过,测试确认用例通过,业务确认需求符合,运维确认部署窗口可用;但没有人负责把这些局部结论合并成一个整体上线判断。

这就是发布管理的协作断点:测试通过不代表业务准备就绪,业务签字也不代表技术上可安全回退。制度必须明确每类证据的提供者和最终决策者,不能期待一个“项目负责人”替所有职能背书。

项目负责人要做的是组织决策,而不是代替专业角色判断。研发负责人说明版本和依赖,测试负责人说明验证覆盖与缺口,业务负责人确认运营准备,运维或平台团队说明环境与监控,发布决策人综合证据并承担放行责任。

2. 三类场景最容易暴露制度缺口

第一类是多个团队共用一个发布时间。一个系统的延期可能牵连接口方、运营团队和外部合作方,临时改期的代价远高于单一团队独立发布。此时需要变更冻结时间、依赖确认和统一沟通窗口。

第二类是数据迁移或结构变更。应用代码可以回滚,不代表数据能够回到原状。若迁移过程对存量数据做了不可逆改写,所谓“一键回退”可能只是恢复旧程序,却留下新旧数据不一致。

第三类是业务高峰期的紧急修复。团队经常因为“问题很急”跳过发布纪律,但紧急不等于无需控制。更合理的做法是启用缩短版流程:限定变更范围、保留最小验证、明确现场负责人和回退条件,并在事后补齐复盘。

3. 面向规模化协作,工具只能承载制度,不能替代制度

对于超过百人的组织,发布常涉及多个产品线、研发小组、测试角色和业务部门,人工在聊天记录、电子表格和会议纪要之间拼接状态,很容易出现信息版本不一致。PingCode 这类项目管理平台,可以用于承载需求、缺陷、版本、责任人和发布状态的关联,但平台配置本身不会自动形成治理能力。

我会先明确状态机和字段口径,再考虑如何在平台中落地。例如,“待评估、待验证、待放行、发布中、观察中、已完成、已回退”应有清晰的进入条件;如果状态名只是为了汇报好看,团队仍会在线下重新确认事实。

工具选型时,我重点看三件事:是否能把变更与测试证据关联起来;是否能让不同角色看到各自需要的信息;是否能留下决策时间、责任人和版本记录。若组织尚未统一这些规则,先用轻量模板跑通流程,往往比先做复杂系统配置更稳妥。

三、常见误区:流程看上去完整,风险却没有下降

1. 把审批人数当作控制强度

审批人多不等于风险低。审批人如果只看到“申请上线”四个字,无法查看变更范围、测试证据和回退方案,签字只是形式。更糟的是,参与者越多,越可能出现责任扩散:每个人都以为别人已经检查过。

制度应该把审批动作改造成证据检查。审批人需要看到与其职责相关的材料,并能明确指出不通过的条件。例如,业务负责人确认业务准备和运营窗口;技术决策人确认依赖、兼容性和恢复方案;发布负责人确认所有准入条件满足。

2. 把测试通过当成发布批准

测试结论是重要证据,但它只回答“在已覆盖范围内,测试结果如何”,并不回答“现在是否适合上线”。测试范围可能未覆盖真实流量、跨系统数据、权限组合或业务峰值;业务侧也可能仍缺少培训、通知和人员安排。

我建议在放行单中把“测试结论”和“发布决策”分开记录。测试负责人对质量证据负责,发布决策人对风险接受负责。若存在已知缺陷,应记录影响范围、临时规避措施、接受人和失效期限,不能只写一句“已知风险”。

3. 只有回退口号,没有回退方案

“出问题就回滚”是最常见、也最容易被高估的承诺。回退至少涉及触发信号、决策权限、技术步骤、数据处理、用户沟通和回退后的验证。少一个环节,都可能导致团队在事故中临时讨论谁有权停机。

尤其是数据库变更,回退并不总是恢复旧版本。若新版本写入了旧版本无法识别的数据,回退旧应用可能造成读写失败。对此应优先设计向前兼容的迁移路径,例如先扩展字段、再切换读写、最后清理旧结构,而不是把所有变化压在一次发布中。

4. 把上线窗口当成风险控制本身

选择夜间发布可以减少部分用户暴露,却不自动降低变更风险。夜间缺少业务专家、外部依赖方响应慢、决策人不在场,都可能延长故障恢复时间。发布时间应由业务影响、支持能力和回退窗口共同决定,而不是简单规定“周末更安全”。

对关键系统,我更关注“故障发现到采取行动的时间”以及“回退所需时间”,而非发布发生在几点。团队在工作时间有人值守、问题能快速判断,可能比无人响应的深夜窗口更安全。

5. 用上线数量衡量发布效率

发布次数多,不等于交付能力强;发布次数少,也不必然代表治理严密。更有用的观察是:变更失败率、发布后恢复时间、紧急变更占比、上线后问题发现来源、准入证据缺失率等。

这些数据必须定义统计口径。例如,“失败发布”是指发生回退、紧急修复,还是仅仅出现告警?如果团队之间口径不一,趋势图只会制造精确的错觉。初期不需要追求指标多,先统一定义和采集方式。

四、专业判断逻辑:把制度拆成可执行的决策链

1. 从变更对象开始,而不是从审批表开始

设计流程前,我会先盘点组织实际发布的变更类型:应用代码、配置、数据结构、权限、接口、基础设施、内容资源和业务规则。不同变更的风险机制不同,不能只用一个“版本发布”字段概括。

随后要确认影响对象:用户范围、关键业务路径、数据敏感度、外部依赖、可逆性和服务时段。只要这些信息无法被快速识别,后续审批就无法合理分级。

建议把变更类型与风险级别分开管理。变更类型描述“改了什么”,风险等级描述“出问题可能造成什么影响”。同一种配置变更,在内部测试环境可能低风险,在结算环境可能是高风险。

2. 用准入条件阻止“材料齐全但不可上线”

准入条件不是材料目录,而是可被验证的门槛。以中风险发布为例,我通常要求版本范围明确、目标环境确认、核心路径测试完成、已知缺陷有接受人、回退或前向修复方案可执行、业务值守安排到位。

每项条件都应写清楚“谁提供、谁确认、缺失时怎么办”。如果某项证据暂时无法取得,必须说明风险接受人和替代控制措施,而不是把空白当成默认通过。

3. 明确四种角色,避免责任重叠

变更负责人对变更说明、依赖清单和执行计划负责;验证负责人对测试范围、结果和未覆盖风险负责;发布指挥人负责现场节奏、状态广播和停止决策;业务确认人负责确认关键业务是否恢复到可运营状态。

小团队中,一人可以兼任多个角色,但同一项高风险变更最好保留独立复核。角色可以合并,责任不能消失。制度写“项目组负责”往往过于模糊,事故时无法找到真正的决策链。

4. 将发布过程切成阶段门,而不是一条长审批链

我会把发布过程分为计划、评审、冻结、执行、验证、观察和关闭几个阶段。每个阶段只有一个核心问题:是否具备进入下一阶段的条件。这样团队可以提前发现缺口,不必等到上线窗口才发现测试或业务准备不足。

阶段 核心问题 关键证据 不满足时的处理
计划 本次究竟要发布什么 变更清单、版本范围、依赖关系、目标窗口 补齐范围,不允许模糊描述
评审 可能影响谁,如何恢复 风险评估、测试计划、回退路径、业务影响 拆分变更或增加控制
冻结 上线前是否发生范围漂移 候选版本、缺陷清单、最终确认记录 新增内容重新评估风险
执行 是否按批准方案操作 执行记录、关键时间点、异常日志 偏离方案时暂停并重新判断
验证 系统与业务是否恢复 技术检查、业务抽样、数据核对 继续排查或触发回退
观察 是否达到稳定关闭条件 告警、错误率、业务反馈、人工工单 延长观察或升级处理

5. 发布窗口要按业务周期定义观察边界

观察时间不应只写“上线后半小时”。如果系统每天早上才产生结算任务,半小时内没有覆盖关键链路,那么观察期结束并不能证明业务正常。相反,对低风险、即时生效的内部功能,长时间值守可能没有必要。

我会把观察期定义为“至少覆盖关键业务行为”的时间范围。技术指标可以分钟级观察,数据核对可能需要小时级,财务或批处理流程可能要覆盖一个完整业务周期。不同信号的采样频率与观察时长不必相同。

五、案例与数据观察:一套可落地的发布制度如何形成

1. 案例边界:以下数字是情景模拟,不代表客户统计

为了说明制度设计过程,我用一个匿名化的企业系统场景进行推演。假设组织有约 180 名研发、测试、产品和运维人员,多个业务团队共用一套核心服务,每月发布约 20 次。原有流程依赖群聊通知和电子表格,发布负责人常在上线前临时收集测试结论与值守安排。

这个案例中的数字均为情景模拟,用来展示如何建立基线和观察变化,不是某家企业的实际业绩,也不是行业平均值。真实项目应从自己的变更记录、事故单、工单和发布日志中取数。

2. 先找出流程里最贵的等待与返工

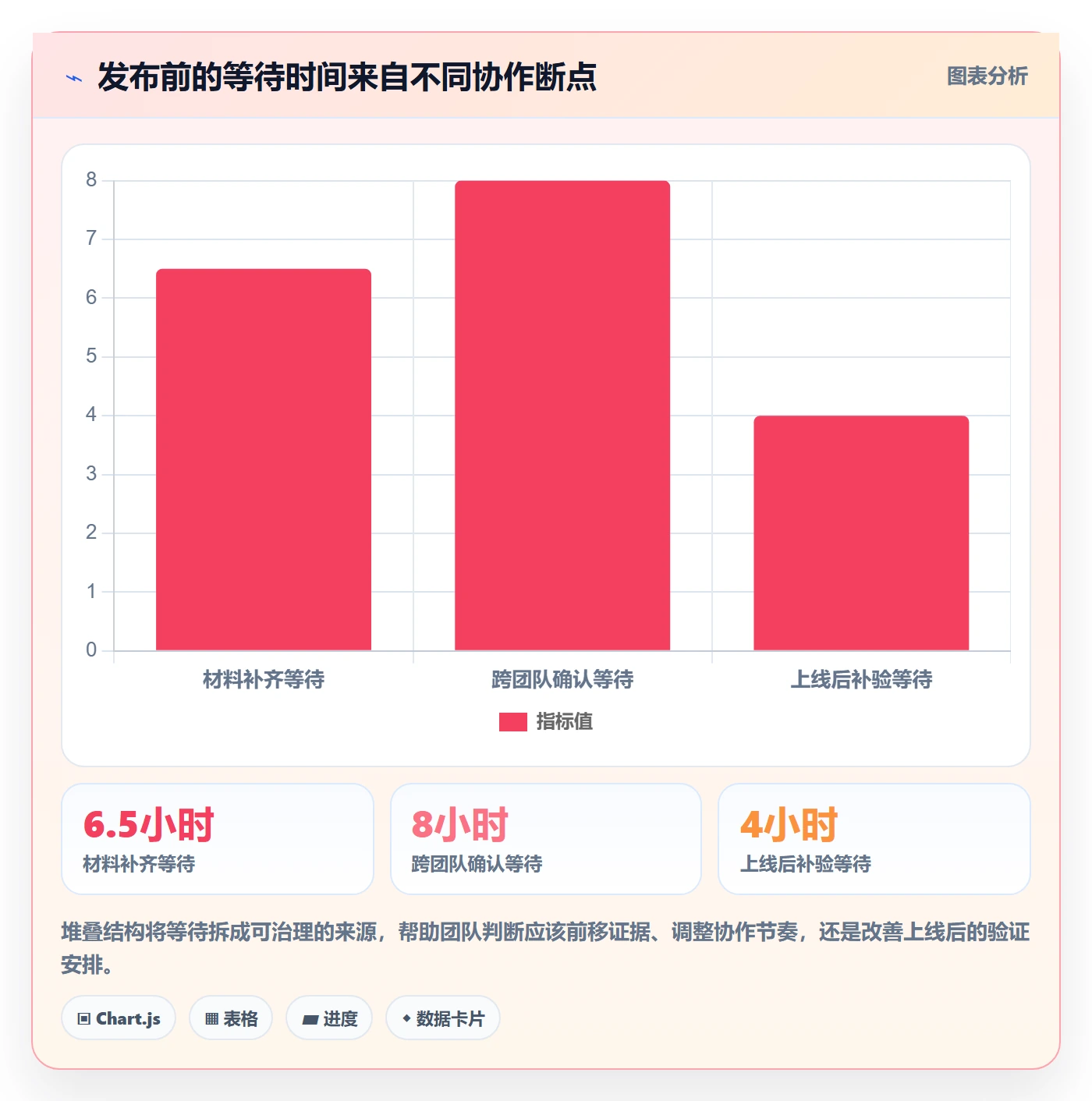

推演中,团队抽查了连续两个月的发布记录,将等待时间分成三类:上线前补材料、跨团队确认、上线后补业务验证。模拟基线显示,约三分之一的发布申请在窗口前才发现依赖确认缺失;有一部分发布虽未回退,却需要上线后补做数据核对。

这类观察的价值不在于得到一个好看的百分比,而在于定位等待发生在哪里。如果主要瓶颈是版本范围频繁变化,增加审批人不会解决问题;如果是业务负责人无法及时到场,就要调整窗口和替代确认机制。

团队随后把发布前的证据要求前移到计划阶段,并要求变更负责人在评审前列出依赖系统和业务验证人。这样做的重点不是催得更早,而是让未解决的问题在仍可调整计划时暴露。

上线落地方案:项目负责人开展发布管理的制度设计案例解析

3. 试运行制度:先选一条发布链路,不一次覆盖全组织

推演中的团队没有先发布一份覆盖所有系统的厚制度,而是选择一条变更频繁、风险可控、角色相对稳定的业务链路试运行六周。试点只记录必要字段:变更范围、风险等级、验证结果、回退条件、决策人、观察结论。

第一周的重点不是追求通过率,而是检查字段是否能够被填写、责任是否找得到、关键时刻是否有停下来的依据。若一张表需要十几分钟才能找到责任人,表单设计就需要调整;若风险等级无法区分普通配置和数据迁移,分级规则就不够清楚。

试运行期间,团队把上线失败与“流程是否执行”分开分析。按流程执行仍出现故障,说明风险模型或验证方法需要改进;绕过流程导致问题,说明流程过重、授权不清或紧急通道不合理。两者不能用同一条整改结论处理。

4. 结果观察看趋势,不把模拟数字包装成承诺

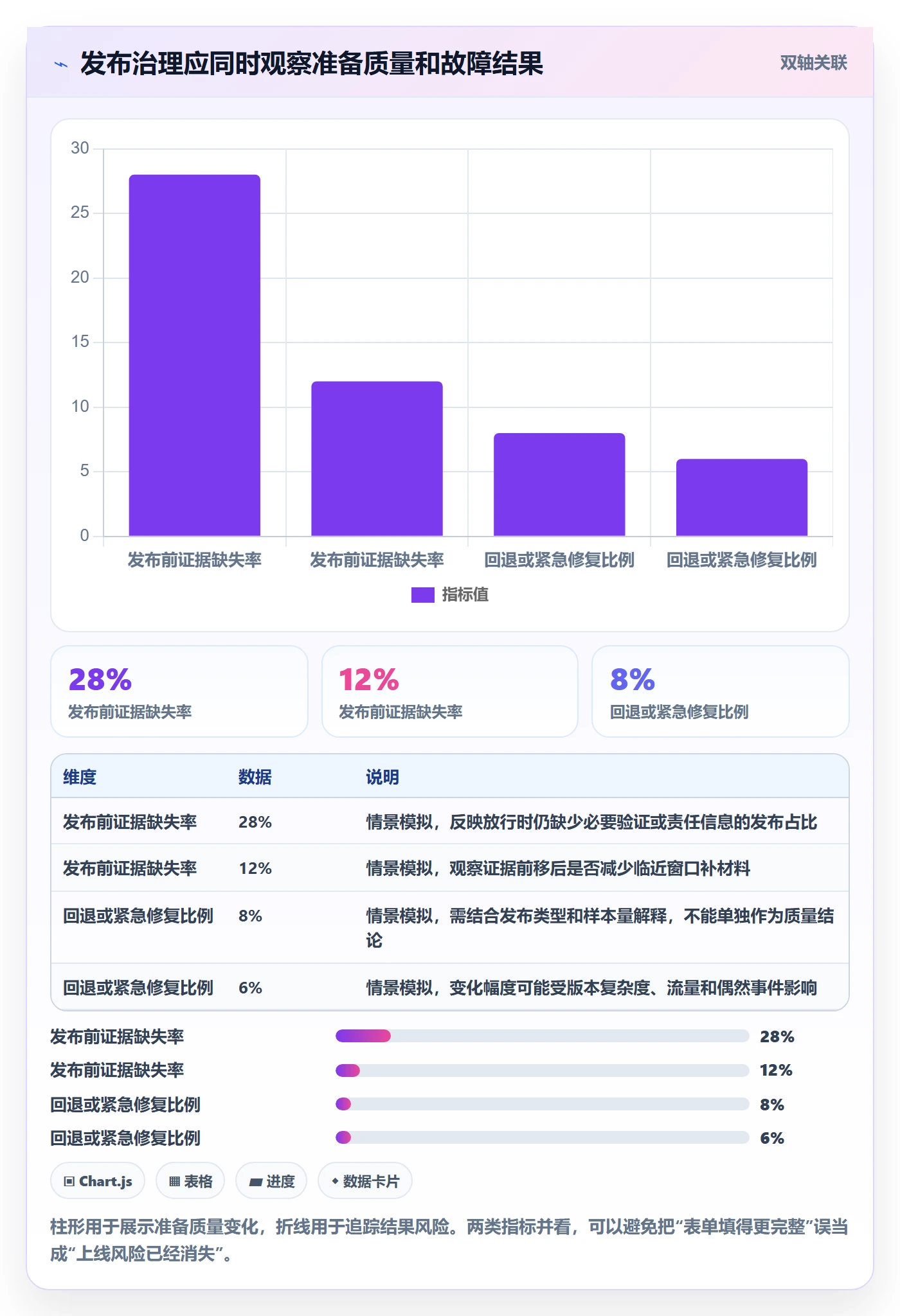

下表展示的是制度试点可能采用的观察指标,数字仍为情景模拟。它们不是制度上线后必然得到的结果,也不应作为供应商、平台或团队能力的承诺。实际复盘时,应至少比较相同类型、相近风险级别的变更,避免因发布构成变化造成误读。

观察指标 试点前示意基线 试点后示意值 解释与限制
发布前证据缺失率 28% 12% 情景模拟;说明计划阶段前移了证据收集,但仍需抽查证据质量
上线后补做业务核验比例 22% 10% 情景模拟;可能反映业务确认前移,不能单独证明业务质量提升
回退或紧急修复比例 8% 6% 情景模拟;样本量有限时波动可能很大,应观察多个周期
高风险变更有明确恢复路径的比例 55% 90% 情景模拟;衡量恢复准备情况,不等于实际恢复时间必然缩短

这里有一个重要判断:发布制度刚开始运行时,故障数短期内可能上升。原因可能不是质量变差,而是团队开始记录原来被忽略的异常、回退和业务影响。若管理层只看单一故障数量,团队就可能重新把问题藏起来。

因此,评估制度效果要组合观察:证据缺失是否下降,风险是否更早暴露,异常是否更快升级,回退是否按计划执行,业务团队是否减少临时补救。制度成功的信号不只是事故变少,也包括风险更透明、响应更可预测。

上线落地方案:项目负责人开展发布管理的制度设计案例解析

5. 工具落地:先建立信息关联,再追求自动化

在超过百人的组织中,常见难题是变更申请、缺陷、测试任务、版本记录和运维告警分别存在不同系统里。若每次发布都靠人工复制链接,遗漏和过期信息会随着团队数量上升。

使用 PingCode 等项目管理平台时,我会优先建立最小关联:一项发布对应清晰的版本范围;版本能关联需求与缺陷;测试结果能关联具体变更;发布记录保留决策人和时间点。平台里的状态应当来自明确的准入规则,而不是让用户自由选择一个最符合汇报预期的状态。

自动化应从低风险、规则明确的环节开始,例如发布窗口提醒、必填字段校验、状态变化通知和证据链接检查。不要一开始就让自动化系统代替高风险变更的专业判断。自动化擅长发现缺字段,不擅长替团队接受业务风险。

六、不同情况下的行动建议:让制度适应团队成熟度

1. 团队规模较小,角色经常兼任

小团队不需要照搬大型企业的委员会结构。可以由一名变更负责人组织准备,一名技术负责人复核,一名业务代表确认关键路径;低风险事项异步处理,高风险事项召开短会。

关键是保留可追溯的决策记录。哪怕只使用一份共享表格,也要记录版本范围、测试结论、回退判断、值守人和上线结果。团队小不代表可以依赖记忆,特别是人员轮换后,口头经验很难还原。

若发布频率不高,先把异常变更和高影响变更管好,再逐渐覆盖常规发布。不要为每月两次的发布流程建设复杂审批系统,却没有精力维护测试证据。

2. 组织超过百人,多个团队共享平台或服务

这类组织需要统一最低规则,同时允许不同业务线增加控制。统一的部分应包括风险分类、状态定义、责任角色、必填证据和紧急变更口径;差异化的部分可以包括窗口、观察周期、数据校验方式和业务验收标准。

我建议先建立中央治理模板,再让业务线通过扩展字段补充特殊约束。否则每个团队自定义一套流程,跨团队依赖时就要重新翻译;反过来,如果总部把每个细节都统一,也会让局部业务无法响应自身风险。

平台配置应按组织边界逐步推广。先选两个或三个代表性团队验证字段和权限,再扩展到更多团队。推广过程中重点检查数据口径是否一致,而不是单纯统计有多少人登录或创建了多少发布记录。

3. 发布涉及数据迁移、结算或权限变更

高影响变更必须把数据与权限风险单独评估。数据迁移应说明备份范围、校验方式、迁移耗时、失败处理及新旧版本兼容关系;权限变更应说明受影响角色、授权边界、测试账号和异常撤销方式。

若回退依赖数据恢复,必须提前测量恢复时间并验证备份可用。没有做过恢复演练的备份,只能证明文件曾经存在,不能证明业务能恢复。对于不可逆操作,应评估能否拆成多个兼容阶段,避免一次切换同时改变代码、数据和权限。

这类变更不应只用“测试通过”作为放行条件。至少需要技术复核、业务确认、数据核对方案和明确的最终停止权限。决策人需要知道最坏情况下的业务影响,而非只看到预估上线时长。

4. 紧急修复需要快速上线

紧急发布应有独立通道,而不是临时绕过制度。最小控制可以包括:问题等级和影响范围、最小变更集、独立复核、核心回归验证、执行人与指挥人、监控信号、回退或前向修复方案、事后复盘时限。

如果故障正在持续扩大,某些验证可以并行进行,但需要明确哪些验证被压缩、由谁接受残余风险。不能把“时间紧”当成无责任的豁免理由。紧急通道的目标是缩短决策链,不是取消证据和授权。

每月都频繁使用紧急通道,本身就是制度警报。应回头检查计划稳定性、测试环境、依赖治理和常规发布窗口是否失效。紧急通道不能变成团队默认的快速通道。

5. 业务连续性要求高,但团队自动化能力有限

先建立人工可执行的清单和电话树,再逐步自动化。发布记录要能让值守人员快速找到系统负责人、业务确认人、外部依赖联系方式和关键操作步骤。系统越关键,越不能把全部处置能力寄托在一个自动化平台或少数个人身上。

同时要控制手工步骤的数量。每增加一个人工确认点,都可能增加等待和遗漏。保留真正影响放行和恢复的检查项,将一般性通知与风险决策分开,才不会让关键提醒淹没在日常消息里。

七、不同情况下的取舍:制度设计没有无成本的最优解

1. 标准化与灵活性的取舍

标准化能够减少跨团队沟通成本,使责任和指标可比较;代价是对特殊业务的适应速度可能下降。完全灵活则能贴近局部场景,却容易造成规则碎片化,组织无法判断不同团队的“已批准”是否代表同样的控制水平。

我的建议是标准化底线,不标准化所有细节。统一最小准入条件、风险等级、责任定义和记录口径;将业务验证方式、观察时长和发布窗口留给业务线补充,并要求说明理由。

2. 发布速度与风险控制的取舍

每增加一道审批,都有时间成本;每减少一道检查,都可能增加遗漏风险。正确问题不是“审批要不要少”,而是“这个控制点能否改变决策”。如果某个审批人没有独立信息、没有否决权限,也不承担结果责任,这个节点很可能只是流程摩擦。

低风险变更可采用自动校验和授权放行;高风险变更应保留有依据的独立复核。团队可以通过小批量发布、分阶段放量和可观测性建设降低风险,而不必把所有风险都转化成上线前审批。

3. 统一发布窗口与团队自主安排的取舍

统一窗口便于集中值守、协调共享资源,也便于外部团队知道变更时间;缺点是容易形成排队和窗口拥堵。团队自主安排更灵活,但可能造成依赖冲突和支持资源分散。

共享关键系统、同一套数据平台或同一外部接口时,应设置协调窗口和变更冻结规则;互相隔离、影响面有限的低风险服务,可以授权团队自主发布。决定是否集中窗口的关键不是组织层级,而是依赖耦合程度。

4. 追求指标可比与尊重业务差异的取舍

统一指标有利于发现组织级趋势,但容易掩盖系统差异。一个面向内部的内容工具和一个承担交易结算的核心服务,不能仅凭同一故障率排名判断管理好坏。

保留统一的定义,例如失败发布、恢复时间和紧急变更的统计口径;同时按业务关键性、发布类型和风险等级分组分析。管理层应使用指标提出问题,而不是让单一数字替代专业判断。

5. 事前审批与事后治理的取舍

事前审批有助于拦截已知风险,但无法预见所有故障。事后复盘能发现制度盲区,却无法挽回已经造成的业务损失。成熟的治理需要两者配合:高风险事项强化事前准入,所有发布都保留可追溯记录,异常通过复盘改善流程和技术。

最不划算的做法,是把全部精力放在审批文件上,却不演练恢复、不检查上线后信号,也不复盘失败。发布安全不是在上线前签字完成的,它需要从计划一直延伸到业务恢复确认。

八、结尾:先让一次发布可解释,再追求全组织自动化

1. 发布制度的独特价值在于让风险变得可讨论

我对发布管理的核心判断是:制度不是消除风险,而是让风险在上线前被看见、在上线中被监测、在出问题时有人有权采取行动。流程越复杂不一定越安全,指标越多也不一定越可信。真正有效的制度,能让团队说清楚改了什么、影响谁、凭什么放行、怎样恢复、谁确认业务可继续。

2. 下一步从一条链路、一次复盘开始

如果你准备建立或重做发布制度,我建议先选一条真实业务链路,回看最近十次发布记录,标出等待、补验、紧急修复和责任不清的位置。然后只修改最影响决策的几个环节,试运行一个发布周期,再根据证据扩展。

不要先追求一套看起来完整的制度文件。先确保下一次上线前,团队能在同一份记录里找到变更范围、风险级别、验证证据、回退条件、决策人和值守安排。能解释的一次发布,才是可治理的开始;能复盘的连续发布,才会逐步形成组织能力。

常见问题解答(FAQ)

1. 项目上线制度应该从哪些环节开始设计?

我负责的项目以前把“上线管理”理解成发布当天安排人值班,结果版本到了生产环境才发现验收人没确认、回滚包也不完整。我想知道制度到底要覆盖哪些环节,才能避免把所有风险都留到上线当天?

先按一次发布的实际路径划分控制点,而不是先写一份很长的审批制度。一个可执行的最小闭环通常包括:需求范围冻结、上线准入检查、发布审批、执行与验证、异常回退、上线后复盘。每个环节都要明确负责人、输入材料和通过条件。例如,准入检查要求测试结论、数据库变更说明、监控告警方案和回滚步骤齐备;

少一项就不能进入审批。制度设计时,建议先选一个中等风险项目试运行两到三次,再根据实际卡点调整。判断制度是否有效,不看审批表有多少字段,而看它能否在发布前暴露缺项,并让执行人员知道谁有权暂停发布。

2. 如何设定发布审批权限,避免审批流变成走形式?

我遇到过负责人、测试和运维都点了同意,但上线后出问题时没人能拍板暂停的情况。审批人到底应该按职级设置,还是按风险和职责设置?我也担心审批层级太多会拖慢发布。

审批权应按风险和责任边界配置,不宜简单按职级逐级加签。可以把发布分为低、中、高三档:常规小改动由项目负责人确认范围、测试负责人确认质量,值班运维确认执行条件;涉及数据迁移、核心交易链路或不可快速回退的变更,再增加业务负责人和技术负责人审批。

关键不是人数,而是每个签字对应明确判断,例如测试负责人确认阻断级缺陷为零,运维确认备份和回退路径可用。还应设置明确的暂停权:任何责任人发现准入条件不满足,都可以要求延期,而不是必须等到最终审批人表态。试运行时统计审批耗时和延期原因;若多数等待来自重复确认,合并重复节点,而不是取消风险把关。

3. 上线前检查清单怎样设计,才能真的减少生产事故?

我用过几份发布清单,条目很多,但大家常常只勾选完成,真正需要的配置差异、数据备份和回退验证反而没有写清楚。清单应该放多少项,哪些内容必须成为上线门槛?

清单应围绕“出错后果”和“能否验证”设计,不要把所有日常操作都列成门槛。可将项目按发布包、配置、数据、验证、回退五类检查,并为每项写明证据:例如配置变更附差异记录,数据变更说明影响范围和备份时间,回退项写明执行人、预计耗时及验证方式。

一个实用做法是先控制在十至十五项关键门槛内,细节操作另放执行手册,避免清单过长导致机械打勾。对高风险变更,要求在预发布环境演练回退;如果回退依赖人工临时查找脚本,就不能视为“回退已准备”。清单的质量可以看抽查结果:随机核对已勾选项目是否有对应证据,而不是只统计完成率。

4. 上线后如何判断发布成功,并形成可改进的复盘?

我以前把服务恢复、页面能打开当成发布成功,但有次上线后关键业务数据延迟了很久,直到用户反馈才发现。我想知道发布后的观察期要看什么,以及复盘怎样做才不只是追责或写总结。

成功标准应在发布前约定,并覆盖技术状态和业务结果。技术侧可观察错误率、响应时间、资源使用和关键告警;业务侧选择与本次变更直接相关的指标,例如订单处理完成率或数据同步延迟。对关键链路,可设定连续观察窗口,比如发布后观察三十至六十分钟,并规定指标越过阈值时由谁暂停后续批次或启动回退。

复盘聚焦事实链:预期是什么、实际发生什么、哪个信号最早出现、当时为何未触发动作、下一次如何提前发现。每项改进要有责任人和截止时间。若同类问题连续两次出现,应优先检查制度或自动化控制是否缺失,而不是再次要求个人“更加仔细”。

核心关键词

读者评论

汪
汪宇轩

我们以前也把部署完成当作上线结束,后来发现业务数据核对没人明确负责。把业务确认单独设成放行条件有用,不过最好写清楚抽查范围和异常阈值,否则“业务确认”也容易变成勾选项。

魏
魏宇轩

数据迁移场景里,回退方案确实不能只写恢复旧版本。实际演练时还要验证新旧版本对数据的读写兼容,文中提到的分阶段迁移思路比较实用;只是小团队可能需要控制演练频率和成本。

汪
汪思妍

按风险分级能避免低风险改动也走长审批,但风险等级谁来定、变更范围临时扩大后如何重新评估,落地时往往更难。建议在流程里明确复核触发条件,不然分级本身也可能流于形式。

文章包含AI辅助创作:上线落地方案:项目负责人开展发布管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603473

赞 (0)
飞飞飞飞
发布流程与规范:项目负责人发布管理制度设计关键指标
上一篇 1小时前
发布管理上线计划教程:项目负责人制度设计,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
