发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

发布记录看起来只是“这次上线改了什么”的清单,真正出问题时,它却要回答更难的三个问题:谁批准了这次变更、哪些系统和用户受影响、出了问题怎样在最短时间内回退。我在梳理发布流程时反复看到一种情况:团队在群里宣布上线成功,却要花半天拼凑版本、工单、测试结果和回滚步骤。发布管理的优化重点不是多写一份文档,而是让发布记录成为可验证、可追溯、能指导行动的决策依据。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

一、先讲核心结论:发布记录不是上线后的纪要

1. 发布记录要支撑决策,而不只是留档

我判断一份发布记录有没有价值,不先看它写得是否完整,而看三种场景能不能用它做事:发布前,负责人能否据此判断是否具备放行条件;发布中,执行人员能否按记录确认步骤和结果;发布后,遇到异常时值班人员能否迅速定位影响范围并执行回退。

如果一份记录只写了“修复若干问题、优化用户体验、已完成上线”,它更像公告,不是管理工具。它没有明确变更对象、风险等级、验证证据、责任人和回退条件,发生问题时仍然要临时找人、翻聊天记录、追问“当时谁确认过”。

我把发布记录定义为一份有责任人、有证据、有状态的变更凭证。它连接需求、代码或配置变更、测试、审批、部署、监控和复盘。记录的目标不是让每个环节都多填一张表,而是减少关键决策对个人记忆和即时沟通的依赖。

2. 先统一最小记录单元

团队对“一个发布”的理解不同,记录就会失去比较基础。有人把一次部署算一个发布,有人把一个版本号算一个发布,还有人把跨多个系统的业务能力整体称为一个发布。我建议先确定口径,再谈模板。

对大多数产品团队,我通常建议把“发布批次”作为主记录单元:一次有明确目标、时间窗口、放行判断和验证结果的生产变更。一个批次可以包含多个服务、需求或缺陷,但必须能够整体回答“这次发布是什么、谁负责、成功标准是什么、如何止损”。如果子系统有独立上线窗口或独立回退方式,则应拆成子发布,而不是为了少填记录强行合并。

记录对象 适用场景 常见混淆 建议口径
需求或缺陷 描述业务目标和待交付内容 把需求列表直接当作发布记录 作为发布批次的关联项,不替代放行信息
构建或制品 确认实际部署的版本与包 认为版本号就是发布全部信息 记录制品标识、环境及校验结果
发布批次 组织某一窗口内的生产变更 跨系统事项被塞进一个不可回退的“大包” 按共同窗口、共同审批与共同回退边界划分
部署事件 记录具体执行动作及结果 部署成功被等同于业务验证成功 与发布批次关联,单独记录执行和验证状态

3. 优先补齐四类关键证据

若资源有限,不必一开始就追求字段齐全。我会先检查四类信息:变更范围、放行依据、执行结果、止损方案。它们分别回答“改了什么”“为什么能上”“实际上了什么”“不符合预期怎么办”。缺少其中任何一类,记录在关键时刻都可能不够用。

  • 变更范围:关联需求、缺陷、服务、配置项、数据库变更和受影响用户。
  • 放行依据:测试结果、风险评估、审批意见、未解决问题及其接受人。
  • 执行结果:实际开始与结束时间、执行人员、制品版本、步骤结果和异常记录。
  • 止损方案:回退或关闭开关的条件、操作人、预计耗时、数据兼容限制和验证方式。

发布记录不是字段越多越专业。一个字段如果没有明确用途、责任人和填写时点,最后通常会变成“默认填已完成”。我更愿意保留少而关键的字段,并明确谁在什么时候提供什么证据。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

二、背景和真实场景:记录为什么会在忙碌时失效

1. 发布越频繁,靠群消息串联越容易丢上下文

我接触过的团队场景里,发布信息往往分散在需求平台、代码仓库、测试报告、审批消息、值班群和监控面板中。单独看每个系统都能找到信息,真正耗时的是把它们按时间和责任人重新拼起来。发布负责人可能知道版本号,却不知道最后哪个测试结论对应当前构建;测试人员可能通过了回归,却不知道发布范围随后又增加了配置调整。

尤其在中大型组织中,一次业务上线可能依赖多个服务、多个团队和不同变更窗口。只要一个接口变更、数据库脚本或第三方依赖没有被纳入同一条变更链,发布记录就会出现“版本是完整的,影响面是不完整的”。这不是文档格式问题,而是跨团队关系没有被显式管理。

我会把发布信息的分散程度视为流程风险信号,而不是单纯的协作体验问题。值班人员每次都要问同一批问题,说明关键上下文没有稳定地沉淀;管理者每次都要逐条追问审批依据,说明放行机制还停留在口头承诺。

2. 一次上线成功,不代表发布流程可靠

很多团队以“有没有回滚”评价发布质量,这个指标容易误导。没有发生事故,可能因为变更风险低,也可能只是问题还没有显现;发生回滚也不必然代表流程失败,如果回退及时、影响可控,反而说明止损机制有效。只盯上线成功率,会鼓励团队隐藏风险和异常。

我更关心两组问题:一是发布前能否识别风险,二是发布后能否在预先约定的时间内发现偏差并处置。因此,记录中应该写明观察窗口、关键业务指标、告警阈值、业务验收人和回退触发条件,而不是仅写“上线后观察”。

若团队尚无成熟监控,也应把人工检查写清楚。例如由谁在什么时间登录哪个业务入口,完成哪条关键路径,记录何种结果。人工检查并不完美,但比“已验证”这种无法复核的结论更可靠。

3. 负责人真正面对的是协调成本和决策时延

发布负责人通常不是每一步的执行者,而是让跨角色信息在正确时点汇合的人。开发知道实现细节,测试知道覆盖边界,运维或平台人员知道部署约束,业务方知道用户影响。负责人要做的是让这些信息共同进入放行决策,避免任何一个角色只看到局部成功。

一个实用的判断方法是观察上线前的“信息追问量”:要经过多少轮消息才能确认范围、风险、测试结论和回退准备。如果发布前每次都需要负责人手动催问,说明流程依赖个人推进;如果字段已填写但没人核验,说明流程只是把口头沟通搬进了表单。

下表中的数值是便于讨论的情景模拟,不是行业统计。它展示的是为什么要把“信息齐备度”和“决策等待”分开观察,不能把减少会议时间误认为风险已经下降。

观察项 临时拼信息的流程 有固定发布记录的流程 怎样解读
确认发布范围 平均追问6轮 平均追问2轮 衡量上下文是否集中,不代表范围本身更安全
找到当前制品 约15分钟 约4分钟 需要版本标识与部署环境明确关联
核实测试结论 约20分钟 约7分钟 测试证据应对应本次变更,而不是旧报告
确认回退责任人 上线前临时询问 计划阶段明确 关注责任是否提前落实,不只是字段是否存在

三、常见误区:表单变多,发布管理却没有变好

1. 把发布记录写成变更清单

常见模板会列出需求编号、缺陷编号和版本说明,但没有说明这些变更怎样影响业务,也没有将它们映射到验证和回退步骤。清单能回答“涉及哪些事项”,却不能自动回答“这些事项是否都已验证”。

例如一个批次包含支付页改版、订单状态逻辑调整和埋点变更。只列三项需求,不足以说明支付链路是否回归、历史订单是否兼容、埋点异常是否会影响运营判断。发布记录应从“变更项列表”扩展到“变更项,风险,验证,回退”的对应关系。

我的做法是要求高风险变更至少有一个可核验的验收点。验收点不必写成长篇测试用例,但必须具体到对象和结果,例如“存量订单查询返回状态与数据库状态一致”,而不是“订单功能正常”。

2. 把审批等同于风险评估

审批是明确决策责任,不等于审批人已经获得足够信息。若审批页面只有版本名称和计划时间,审批人即使点击通过,也无法判断影响范围、失败概率和止损准备。审批流完成,只能证明有人做了决定,不能证明这个决定有充分依据。

我建议把审批拆成两层:日常的标准变更依照规则自动放行或由固定角色快速确认;高风险变更则必须提供专项证据、影响分析和明确回退责任。重点不是让所有发布都开会,而是让决策强度与风险相匹配。

3. 用“上线成功”掩盖部署与业务效果的差异

部署工具显示任务成功,只能说明执行步骤符合工具的成功条件。服务启动不代表核心接口正常,健康检查通过也不代表业务流程没有异常。对用户而言,判断标准是关键操作能否完成;对负责人而言,应把技术状态和业务验收分别记录。

我通常把状态至少区分为“待部署、部署中、部署完成待验证、验证通过、观察中、关闭、回退中、已回退”。若只有“成功”和“失败”两个值,团队很容易在部署完成后提前关闭发布,导致观察窗口和业务验证无处可记。

4. 一味追求发布记录完整,反而制造虚假确定性

字段很多不代表事实更完整。如果执行者必须为几十个与当前发布无关的字段填入默认值,记录看似工整,关键风险反而淹没在噪声中。更严重的是,团队会把“表单已填”当成“风险已控制”。

我会把字段按必要性分为三类:所有发布都必须有的基础字段、达到特定风险条件才出现的字段、仅供复盘或分析使用的字段。对条件字段,应明确触发规则;对分析字段,应说明由谁采集,避免把数据收集任务推给每次发布的执行人员。

5. 把回退写成一句“必要时回滚”

“必要时回滚”没有回答谁判断、按什么阈值判断、回滚哪个版本、是否涉及数据库兼容、回退后怎样确认恢复。真正的回退计划是一条可执行路径,而不是一项态度表述。

如果业务变更不能直接回退,例如数据库结构已经被新版本写入,方案可能是先关闭功能开关、切换流量、恢复兼容版本,再处理数据补偿。记录应写出限制条件与预估步骤,不能为了模板整齐把不可逆变更描述成“一键回滚”。

误区 表面做法 暴露出的缺口 纠正方向
只记录变更项 列需求编号和版本说明 没有验收与风险映射 关联变更、验证证据和影响范围
审批即安全 以流程通过作为放行依据 审批人缺少决策信息 提供与风险等级对应的证据包
部署成功即完成 部署任务结束后关闭记录 业务验证和观察缺失 分开记录部署、验收和观察状态
回滚一句话 填写“异常时回退” 条件、责任和数据影响不清 写明触发条件、操作步骤和恢复验证
字段越多越好 所有发布填写同一大表单 高价值信息被低价值字段稀释 按风险配置必填项和条件项

四、专业判断逻辑:把发布流程设计成风险控制链

1. 先按风险分层,再决定审批与证据强度

我不建议把“发布频次”直接当成风险等级。一个改动只影响内部文案,可能一天发布多次;一次身份验证逻辑变更,可能发布频率很低,却影响所有用户。风险判断至少要考虑影响范围、失败后果、可逆性、依赖复杂度和可观测性。

可以采用低、中、高三级作为起点,但等级名称不重要,触发规则必须能被团队理解。低风险事项可走标准流程;中风险事项补充专项验证与负责人确认;高风险事项则需要跨角色评审、明确观察方案,并提前确认止损路径。

风险分层不是给团队贴标签,而是为不同发布配置不同管理成本。若所有发布都按最高等级处理,流程会被绕开;若所有发布都按最低等级处理,审批就失去意义。

判断维度 较低风险的信号 需要提高控制强度的信号 记录中要留下的证据
影响范围 单一内部工具或小范围用户 核心交易、全量用户、多服务联动 受影响服务、用户群或业务链路
可逆性 可关闭开关或恢复前一制品 涉及不可逆数据迁移或外部状态 回退限制、补偿方案及数据兼容性
依赖复杂度 单服务、依赖稳定 跨服务、第三方接口或多团队协同 依赖方确认、顺序约束与窗口安排
可观测性 有明确健康指标和业务验收 异常难以检测或指标延迟明显 观察指标、人工检查及异常通知路径

2. 让每个发布阶段有明确的进入条件和退出条件

流程图画得再漂亮,如果没有状态转换条件,实际执行仍然靠人解释。我会把发布管理拆成计划、准备、放行、执行、验证、关闭六个阶段,并为每个阶段规定进入条件和退出条件。阶段的作用不是增加审批节点,而是减少状态含糊。

  1. 计划:定义目标、范围、窗口、负责人、依赖关系和初始风险等级。
  2. 准备:确认变更已冻结,测试证据与当前制品一致,部署步骤和回退方案可用。
  3. 放行:由授权角色基于风险和证据作出继续、延期或拒绝决定。
  4. 执行:按步骤记录操作人、时间、结果与偏差,不以“已开始”代替逐步确认。
  5. 验证:完成技术检查和业务验收,并按计划观察关键指标。
  6. 关闭:确认异常已处理、记录已关联、遗留事项有负责人和期限。

阶段转换最好以具体条件为依据。比如“准备完成”不是负责人主观勾选,而是测试结果已关联本次制品、配置清单已确认、回退责任人已明确。对小型团队,这些条件可以简化;但若跨部门变更仍只写“已准备”,则记录没有真正减少风险。

3. 将放行判断写成可审查的规则

发布负责人最难处理的不是“有没有审批人”,而是审批人说不清自己依据什么放行。为此,我建议将放行判断写成一张简明检查表,关注证据的有效性、完整性与时效性。

  • 本次制品是否与已完成测试的版本一致?
  • 新增或变化的配置是否经过核对,是否有环境差异?
  • 高风险路径是否有测试或业务验证结果?
  • 已知问题是否被明确接受,接受人和影响范围是否记录?
  • 部署、监控和回退所需人员是否在窗口内可联系?
  • 如果指标异常,是否有明确的暂停、关闭开关或回退触发条件?

检查表不是机械打勾。若关键证据缺失,负责人应能选择延期或接受风险,并记录理由、批准人和补救措施。让“延期”成为被允许的决策,通常比要求每次都按期上线更有助于形成真实风险沟通。

4. 设计字段时,确保一项信息只有一个可信来源

同一条版本信息如果需要在需求系统、发布记录和聊天公告中重复手输,就会出现三种不同结果。发布管理应尽可能建立关联,而不是复制文本。需求编号、代码变更、构建制品、审批和问题单应有可点击的关联关系,人工填写的内容则集中在系统无法自动获得的判断与说明上。

项目负责人可以把字段分为“自动带入”“由责任人确认”“由负责人决策”三种。自动带入版本、提交或构建信息;由责任人确认测试和配置结果;由负责人记录风险接受、放行意见和观察结论。这样做的价值是降低重复劳动,同时保留必要的人工判断。

字段类型 示例 建议来源 主要责任角色
可关联事实 需求、缺陷、构建号、部署环境 关联系统或自动同步 开发与发布协调人核对
验证证据 测试结果、验收记录、监控链接 对应测试或监控记录 测试、业务验收人
风险判断 影响范围、未解决问题、风险等级 发布评估 项目负责人及相关决策人
执行结果 步骤状态、偏差、起止时间 执行过程记录 部署执行人
止损与复盘 触发条件、回退结果、改进事项 发布后记录 负责人、技术与业务代表

五、具体案例:把“上线群接力”改造成可追溯发布流程

1. 案例背景与问题边界

以下案例为匿名化的情景模拟,数据用于说明流程设计方法,不代表某家企业的实际经营统计。场景是一支约百人以上的产品研发组织,业务由多个服务共同支撑,产品、研发、测试和运维团队都参与发布。项目负责人经常需要在发布窗口前收集分散信息,临近上线才发现测试结论、配置调整和部署包不完全对应。

团队最初的发布方式并非完全没有管理:有版本公告,有测试报告,有群内审批,也能联系到值班人员。但这些材料之间缺少稳定关联。某次发布包含三个需求和两个缺陷,部署过程中调整了一项配置,群里有人确认“已修复”,却没有说明修复是否进入当前制品、是否重新验证。

这类问题的关键并不是团队成员不负责,而是缺少可核对的发布边界。负责人无法仅凭记录判断当前部署包究竟包含哪些变更,测试人员也无法确定最后一次配置修改是否属于已验证范围。流程改造因此先解决“一次发布到底是什么”,而不是先增加审批层级。

2. 改造前后:减少的是信息来回确认,不是必要控制

改造前,发布负责人把事项发到群里,开发、测试和运维分别回复状态。发布结束后,再由负责人整理公告。这个方式在团队小、变更少时比较灵活;随着跨团队依赖增加,群消息的顺序不等于变更的依赖顺序,补充信息也容易覆盖原结论。

改造后,团队以发布批次为中心关联需求、缺陷、构建制品、测试结果和执行步骤。发布前设置冻结时间,冻结后新增变更必须重新评估范围;无法纳入原计划的事项单独处理,不默认混入已经批准的批次。

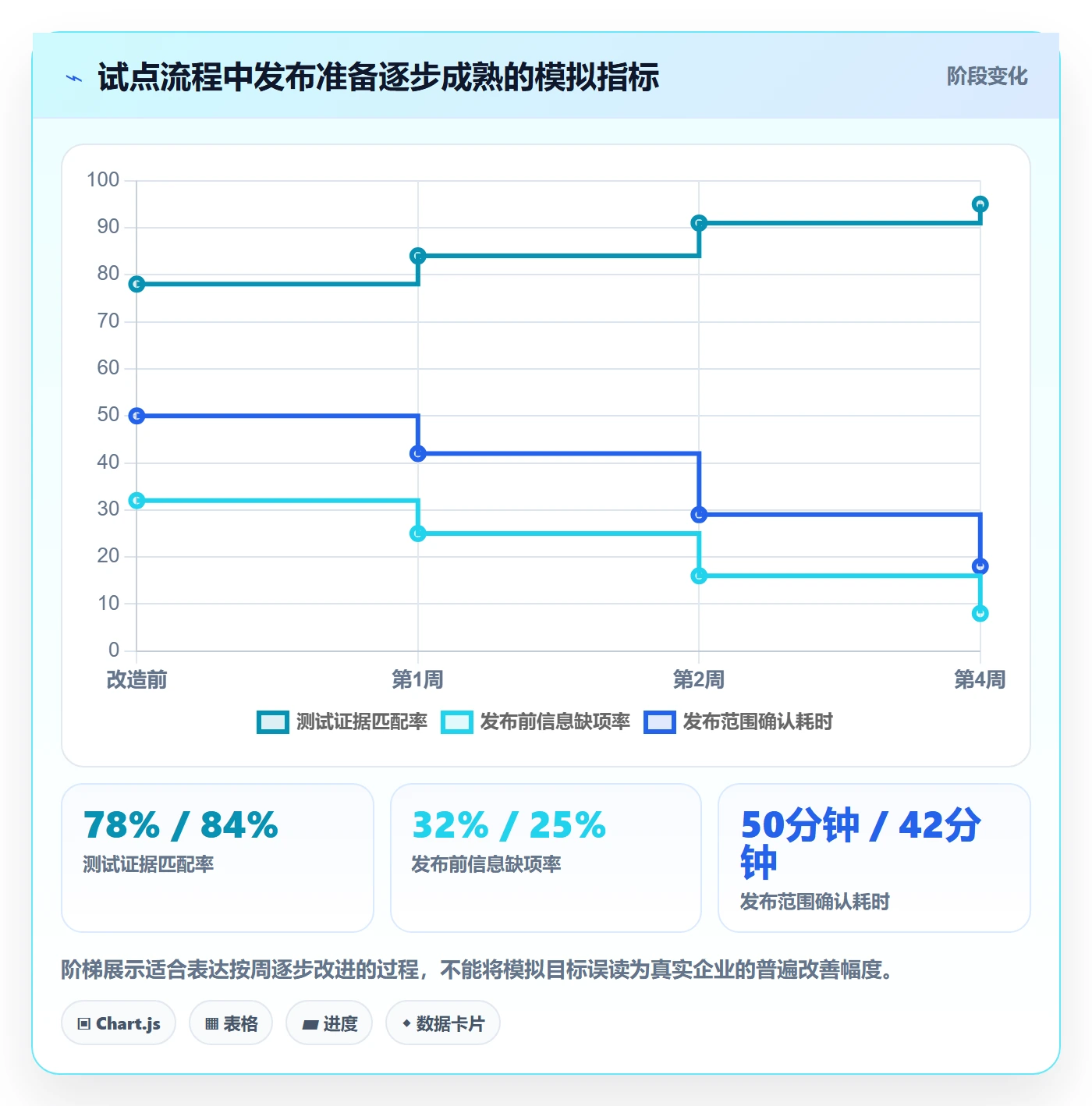

下列数值均为该案例的情景模拟基线与目标值,用于演示如何设定改造前后观察口径。它们不是普遍适用的行业标准,实际团队应先采集自己的基线,再判断改善幅度。

观察指标 改造前模拟基线 改造后模拟目标 统计口径
发布范围确认耗时 平均50分钟 平均20分钟以内 从负责人开始核对到范围确认
测试证据匹配率 约78% 不低于95% 测试结论能关联到当前制品的批次占比
发布前信息缺项率 约32% 低于10% 发布前检查中至少缺一项必需证据的批次占比
异常定位耗时 约40分钟 平均15分钟以内 从确认异常到定位责任服务或变更项
发布后公告整理时间 约30分钟 约10分钟 从部署完成到形成可对外同步的结果摘要

3. 第一周先建立边界,不急着上线复杂自动化

改造的第一步是统一发布批次的定义,并在一个代表性项目中试运行。试点不选最简单的纯文案发布,也不选依赖最多的重大架构变更,而选择团队常见、涉及多个角色但风险可控的业务版本。这样更容易暴露真实协作问题,又不会把流程试错成本放大。

项目负责人召集开发、测试、运维和业务代表,逐项确认哪些信息已经存在于现有系统,哪些必须在发布记录里补充。会议的重点不是设计完美模板,而是解决三个争议:哪些变更必须拆分、谁对测试结论负责、什么情况下允许延期或回退。

试运行期间先保留必要的手工关联,不急着做复杂自动化。若团队还没有统一制品标识,先把制品号和部署环境填准确;若还没有稳定的业务验收指标,先定义人工检查路径。自动化应建立在规则稳定之后,避免把不清楚的流程快速复制到系统里。

4. 第二周把发布前检查改成证据核验

原本的发布检查清单可能写着“测试完成、配置完成、运维已知”。改造后,每一项都要求关联证据或指出责任人和完成时间。测试完成应对应当前制品或明确的版本范围;配置完成应能核对环境差异;运维已知应落实到具体值班人员和联系方式,而不是笼统的“已通知”。

对未完成事项,团队不再统一填写“待确认”,而是要求标出风险和决策:是阻断发布、允许带风险上线,还是拆出该变更。风险接受必须由有权限的人作出,且说明影响范围。否则“待确认”会成为把问题推迟到上线窗口的缓冲词。

这一步通常会暴露流程中的隐性依赖。例如某个业务验收人只在固定时段在线,或某项配置无法在部署前验证。发现这些情况并不说明记录失败;恰恰相反,记录让团队在上线前看到等待成本,而不是在窗口内临时发现。

5. 第三周把执行状态与业务状态分开

执行时,部署人员按步骤更新结果,负责人关注是否偏离计划。若出现临时操作、重试或配置修订,应记录变更原因和影响,并判断原有测试结论是否仍然有效。部署流程结束后,发布状态进入“待验证”,而不是直接关闭。

验证阶段同时观察技术指标与关键业务路径。技术指标可以包括错误率、延迟、资源使用和服务健康;业务指标则应由实际产品场景决定,例如下单完成、工单创建、文件上传或用户登录。指标选择不宜贪多,重点是能及时发现本次变更可能造成的异常。

如果监控数据存在延迟,应在记录中写清楚观察窗口。比如某项异步任务需要较长时间才能体现结果,不能在部署后几分钟就宣布完全成功。负责人应根据风险确定观察时长,并把“观察中”的责任交接给值班人员。

6. 第四周复盘异常与流程成本,而非只统计事故

试点结束后,团队不只复盘发生故障的发布,也复盘险些出错的批次。例如发布前才发现测试报告对应旧制品,最终通过延期避免问题;这类“被提前发现的缺口”同样有价值。若只统计事故,团队会低估前置检查的作用,也可能产生隐瞒未遂事件的动机。

项目负责人应分别观察记录填写时间、发布前追问量、临时变更次数、异常定位耗时和回退演练情况。若填写时间增加,但追问和定位时间明显下降,整体流程可能仍是净收益;若表单耗时增加、风险识别没有改善,则需要删字段或优化信息来源。

团队还应区分因发布流程本身带来的延期与因业务决策变化造成的延期。把所有延期都归咎于审批,会掩盖需求不稳定、依赖未准备和测试周期不足等根因。记录的作用是呈现事实,让改进针对真正的瓶颈。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

7. 如何选管理载体:工具应承接流程,不应替流程做决定

当团队处于几十人规模、发布不频繁、系统关系简单时,共享文档加明确责任人可以先解决问题。但当组织超过百人、跨团队依赖多、版本和审批分散时,单靠文档很容易出现字段不一致、关联丢失和权限不清。此时可以评估能够把需求、测试、变更、发布和责任人关联起来的项目管理平台。

例如在评估 PingCode 这类面向中大型企业及百人以上组织的项目管理平台时,我会把重点放在流程配置与信息关联能力,而不是只看界面是否能建发布表单。需要确认它能否支持不同项目使用不同流程、能否关联需求与缺陷、能否记录责任和状态、权限是否匹配组织结构,以及关键数据是否便于导出或审计。

工具选型时,我会用一条真实发布链做演示:从需求进入计划,到测试证据关联、审批决策、部署状态更新,再到异常复盘。若演示只能展示表单,却需要人员在多个系统重复录入,工具没有消除核心摩擦;若自动化能力很强但无法解释状态变化和权限边界,也不适合直接承担关键放行。

团队状态 合适的记录载体 优先解决的问题 转向更系统化方案的信号
小团队、低频发布 共享模板与固定发布负责人 统一字段、明确责任和回退办法 版本信息开始重复维护,记录难以检索
多项目、跨角色协作 项目管理平台或流程系统 关联需求、测试、审批和执行状态 负责人长期依赖群消息拼信息
多服务、高风险业务 项目流程与部署、监控系统协同 制品追溯、权限控制、观察与止损 回退依赖人工问询,影响范围难以界定
流程尚未稳定 轻量试点,不宜先做复杂定制 验证字段、阶段和责任是否合理 规则稳定且重复劳动已被量化

六、落地模板与行动步骤:从一场发布开始验证

1. 发布记录的最小模板

下面的模板不追求覆盖所有组织场景,重点是让负责人快速检查记录是否能支撑决策。团队可以按业务风险增加条件字段,但不建议删除变更边界、验证证据、执行结果和止损方案这四类信息。

模块 建议填写内容 填写时点 主要责任人
基本信息 发布编号、目标、计划窗口、环境、负责人 计划阶段 发布负责人
变更范围 需求、缺陷、服务、配置、数据库和依赖 计划及冻结前 项目负责人、开发负责人
风险评估 影响面、风险等级、不可逆项、未解决问题 准备阶段 项目负责人及相关角色
验证证据 测试结论、验收路径、制品标识、未覆盖边界 放行前 测试负责人、业务验收人
执行方案 步骤、顺序、人员、时间、依赖和暂停条件 放行前 部署执行人
回退方案 触发条件、动作、预计耗时、数据限制、恢复检查 放行前 技术负责人、值班人员
发布结果 实际时间、制品版本、步骤结果、异常与偏差 执行期间 部署执行人
观察与关闭 指标结果、业务验收、遗留事项、复盘链接 发布后 发布负责人、值班人员

2. 项目负责人可以按十个工作日启动试点

改造不必等到组织选定新工具或完成系统集成才开始。负责人可以先选一条常见发布路径,在十个工作日内完成基线采集、模板试用和第一次复盘。这里的时间是建议节奏,组织规模、审批周期和业务窗口不同,实际可以调整。

  1. 第1至2天:采集基线。抽取近期若干次发布,记录范围确认耗时、缺项类型、临时变更和异常定位过程。
  2. 第3天:确定口径。与开发、测试、运维和业务角色统一“发布批次”、冻结点及拆分条件。
  3. 第4至5天:精简模板。只保留必须字段和风险触发字段,明确每项的责任人及更新时间。
  4. 第6至8天:试运行。选择一个风险可控的真实发布,按计划记录放行、执行、验证和关闭。
  5. 第9天:复盘摩擦。找出重复填报、信息缺失、责任不清和无效审批,决定保留或删除。
  6. 第10天:调整下一轮。确定新口径、更新模板,并决定是否需要系统关联或自动同步。

不要把“十天内上线新流程”理解成所有问题都要解决。试点目标是验证记录是否帮助团队更快发现问题、更准确判断是否放行,并减少信息拼接成本。若试点数据还不足以说明效果,应继续采样,而不是为了汇报成果提前宣布成功。

3. 指标要兼顾速度、质量和风险暴露

一套发布管理指标如果只看速度,会鼓励跳过检查;如果只看故障数量,会鼓励隐藏未遂问题;如果只看表单完整率,又会导致形式主义。因此我建议至少同时看流程效率、证据质量、异常发现和止损能力。

  • 流程效率:发布准备耗时、放行等待时间、发布后归档时间。
  • 证据质量:制品与测试结论匹配率、关键字段缺项率、变更关联覆盖率。
  • 风险暴露:发布前发现的问题数量、临时新增变更比例、延期原因分布。
  • 处置能力:异常发现时间、影响范围确认时间、回退或关闭开关所需时间。
  • 用户结果:关键业务路径是否完成、支持请求变化、发布后实际影响。

指标必须有清楚的分母和观察窗口。例如“测试匹配率”应说明按发布批次还是变更项计算;“异常定位时间”应说明起点是告警产生、人工发现还是用户报告。口径不清的数字看起来精确,实际无法比较。

对于模拟场景,下面的目标范围只作建议基准,不应直接套用为绩效考核标准。团队应先观察至少一个完整周期,确认数据采集稳定,再决定哪些指标用于改进、哪些指标仅用于诊断。

指标 建议观察方法 可能误读 改进用途
测试证据匹配率 当前制品能否关联有效测试结论 报告数量多就代表覆盖充分 识别制品、测试和变更之间的断链
发布前缺项率 按必需证据统计缺项批次 通过删除字段让数字变好 找出准备阶段的责任和流程缺口
发布准备耗时 分解等待与实际填写时间 所有缩短都等于效率提升 识别信息等待、审批排队和重复录入
异常发现时间 记录异常出现至首次有效识别的时间 把人工发现延迟归咎于执行人 评估监控和观察方案是否适配风险
止损耗时 从触发决策到恢复目标状态 回退次数少就说明止损能力强 检查预案、权限、数据限制和演练情况

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

4. 将一次发布拆成可复用的复盘问题

复盘不应只有“本次整体顺利”或“下次注意”。我建议负责人围绕事实提出固定问题:计划范围是否稳定?测试证据是否覆盖最终制品?哪个决策发生得太晚?发布窗口内发生了哪些未预期动作?监控或人工验收是否及时发现问题?回退方案是否与实际系统状态匹配?

每个改进项都应有负责人、完成期限和验证方式。比如“完善回退预案”太宽泛,可以改为“为配置变更增加关闭开关的负责人和验证步骤,并在下次发布前演练”。复盘不是补写历史,而是把经验转化为下一次发布可检查的条件。

对没有发生故障的发布,也要记录实际偏差和险情。某个步骤依赖临时联系到的工程师,某项业务验收靠口头确认,某个监控指标要手工刷新才能看到,这些都可能成为下一次事故的前置信号。团队如果只在故障后复盘,就会错过成本更低的改进机会。

七、不同情况下的行动建议:按组织成熟度逐步推进

1. 小团队或低频发布:先统一底线,不要先建重流程

如果团队人数较少、系统关系简单,发布负责人可以先用一页式模板管理变更范围、测试结论、执行记录和回退办法。重点是统一版本口径,并让每次发布都能找到责任人和制品信息。此阶段不需要为每个低风险发布设置多层审批。

但小团队也不应省略回退和观察。团队成员彼此熟悉,短期内似乎能够口头协作;一旦关键人员休假或故障发生在非工作时间,隐性知识就会变成恢复障碍。最小模板的价值,是让别人能接手,而不是让管理者多一份台账。

2. 百人以上、多项目组织:先治理关联关系和责任边界

当组织中有多个项目、多个服务团队和不同发布窗口时,负责人应优先建立统一的批次编号、风险分层、关联字段和状态口径。不同项目可以保留自己的执行细节,但至少要能回答共同的管理问题:范围是什么、证据在哪里、谁决定放行、异常由谁处理。

此时可评估项目管理平台、流程系统与研发交付系统的集成能力。PingCode 可作为项目管理平台评估案例之一,尤其是组织需要支持多个项目流程和跨角色协作时,重点要验证需求、缺陷、测试、发布和责任信息能否形成可追溯关联。平台选型的最终依据仍应是业务流程适配、权限治理、数据可迁移性和实际使用成本,而不是品牌名称或功能清单长度。

对大型组织来说,不宜为了统一而要求所有团队使用完全相同的流程。更实际的做法是统一底层字段和风险控制原则,再为不同业务类型配置差异化阶段。核心交易、内部工具、数据迁移和配置发布的控制强度不应被一张通用表单拉平。

3. 高风险业务:把发布窗口、止损和观察放在同一计划里

涉及资金、身份、权限、关键数据或大规模用户的变更,应在计划阶段就考虑流量策略、灰度范围、数据兼容、对外依赖和回退窗口。发布记录要能说明各个环节的先后关系,以及在什么条件下停止扩大影响。

如果业务支持灰度,应记录灰度人群或流量范围、扩量条件、观察指标和责任人。若无法灰度,则要说明原因,并采用更严格的放行证据、明确的值守安排和快速止损方式。灰度不是自动的安全保证;如果异常指标不敏感或反馈太慢,逐步扩量也可能只是延后发现问题。

涉及数据迁移时,重点不是模板中出现“数据库变更”几个字,而是写清向前兼容、回退限制、数据修复和备份验证。若新旧版本在一段时间内共存,项目负责人应确认应用版本与数据结构的兼容窗口,并明确哪些步骤不能逆向执行。

4. 自动化较成熟的团队:把自动化用于核验,不替代判断

当构建、测试、部署和监控已经具备稳定接口,可以自动带入制品、测试流水线结果、部署时间和环境状态。自动化最适合减少重复录入、发现不一致和提醒未满足条件。例如,当前制品与测试报告不匹配时阻止记录进入放行状态。

但自动化不应替负责人判断所有业务风险。系统可以发现测试未通过,却未必知道某个未解决问题是否可以接受;系统可以读取服务健康状态,却未必知道业务端是否出现了难以察觉的用户体验问题。自动化适合处理稳定规则,人工负责上下文判断与风险接受。

项目负责人还应关注自动化规则的维护责任。如果规则变更无人审核,旧门槛可能在业务变化后失效。每条自动校验都应有解释、责任人和例外处理方式,避免出现“系统绿灯所以一定安全”的错误推断。

5. 多供应商或外部依赖场景:把等待和接口条件写进记录

当发布依赖外部服务、合作方窗口或供应商确认时,团队容易把延期归咎于沟通不顺。记录应明确外部依赖、确认时间、对方责任人、接口兼容范围和异常通知路径,并在计划阶段预留等待缓冲。

如果外部依赖方不能提供充分测试环境,应提高本方的验证和观测强度,并记录无法验证的边界。不能因为供应商没有条件,就把未知项在记录中删掉。负责人需要向决策人说明剩余风险,并由有权限的人明确接受或调整发布计划。

6. 旧系统或手工部署场景:先把操作步骤变成可复核记录

不是所有团队都能立即实现流水线部署。手工部署时,发布记录更要写清楚操作顺序、执行人员、检查点、配置备份和错误处理方法。关键动作由执行者逐步确认,另一位同事复核高风险步骤,可以降低单人记忆和误操作带来的风险。

如果同一手工步骤长期重复,负责人应把它列为自动化候选项,但先记录重复频次、执行耗时和出错影响。自动化不是为了追求技术先进,而是当重复操作造成可见成本或风险时,用稳定工具替代易错的手工环节。

八、不同情况下的取舍:哪些要统一,哪些不必统一

1. 统一发布定义,但允许发布路径不同

企业需要统一发布批次、变更范围和关键状态的含义,否则管理层无法横向理解数据。但这不意味着每个团队必须经过相同数量的节点。低风险内部变更可快速处理,高风险业务变更则应增加测试、审批和观察条件。

合理的统一,是统一底线和数据口径;不合理的统一,是把每种业务都塞进同一条最长流程。项目负责人应解释每个流程差异背后的风险依据,避免流程差异演变成“某团队总是例外”。

2. 统一关键证据,不要复制全部业务上下文

发布记录应集中保存对放行和追溯有用的信息,但不必把需求说明、完整测试用例、全部技术方案再复制一遍。复制会带来内容过时和多处冲突。更好的方式是保留简要结论,并链接到权威来源。

有些信息不适合放在所有人都可见的发布记录中,例如敏感配置或个人数据。记录只需说明变更类别、审批状态和安全检查结果,不应为了完整而扩大敏感信息传播范围。权限设计也是发布治理的一部分。

3. 自动审批与人工审批之间,按可解释性取舍

自动审批适合规则明确、历史稳定、影响边界清晰的标准变更;人工审批适合高影响、低频、不可逆或外部依赖复杂的事项。若自动审批规则无法向执行团队解释,团队会把它当作不可理解的黑箱,遇到例外时也不知道怎样处理。

人工审批同样有成本。如果审批只是形式确认,没有新增判断,就应考虑简化。有效审批应留下决策理由、风险接受人和必要条件,而不是只留下一个“通过”状态。

4. 一次发布还是分批发布,取决于共同回退边界

把多个变更放进同一批次,能够减少管理开销,但如果其中一个变更出问题后无法单独撤回,整体风险会提高。拆分发布能缩小影响范围,却可能增加执行窗口、回归测试和跨团队协调成本。

我会先问:这些变更是否共享同一个部署窗口、同一组放行证据和同一条回退路径?若答案是否定的,通常应该拆分或建立清晰的子批次。如果变更相互依赖且不能分开验证,则可以合并,但必须说明依赖关系和整体回退边界。

取舍问题 倾向合并的条件 倾向拆分的条件 项目负责人应记录
是否共享窗口 必须同步生效,停机或协调成本高 可独立排期且延期影响较小 时间依赖与窗口约束
是否共享验证 只有整体业务路径才能验证 各变更可独立验收 验证对象及结果边界
是否共享回退 整体恢复是唯一安全路径 单项可单独关闭或恢复 回退范围、顺序和兼容限制
影响范围是否一致 面向同一用户群和业务链路 影响面和风险等级差异明显 用户范围与风险分层依据

5. 发布速度与发布安全,不是简单的二选一

流程优化的目标不是无限加检查,而是把必要信息尽量提前准备,让低风险事项走得更快,让高风险事项得到更充分的判断。若发布前的追问和等待减少,同时关键证据没有下降,流程才是真正变轻;若速度提高只是因为少测、少看或少记录,那不是优化。

团队可以设定一条原则:加一道流程控制前,必须说清它针对什么风险;删除一道控制前,必须说明现有证据如何覆盖同一风险。这样能避免流程不断堆积,也避免为了短期交付压力撤掉关键保障。

6. 信息集中与工具复杂度之间,要衡量总成本

把所有记录放在一套系统中,可能提升关联和检索效率,也可能引入迁移、培训、权限治理和系统维护成本。工具采购或配置之前,应先核算当前信息拼接的实际耗时、重复填报次数、漏项后果和审计要求,再对比方案成本。

若当前流程只在少数人之间运行,轻量工具可能更合适;若跨多个项目、角色和系统,持续依赖人工协调的成本会逐渐上升。项目管理平台只有在减少重复操作、提升追溯能力和支持流程演进时才产生价值,不能把“上线了工具”作为管理改善的证据。

九、结尾:发布记录的价值,体现在问题发生之前

发布记录落地的关键,不是让每一次上线都变成审批项目,而是让重要变更在正确的时间被正确的人看见。它需要把变更范围、放行依据、执行结果和止损路径连成一条证据链,并允许不同风险采用不同控制强度。

我最看重的不是记录有多少字段,而是它能否暴露真实的不确定性。一个明确写着“当前无法验证、由谁接受风险、出现什么信号就停止”的记录,往往比一份所有栏都打勾的表格更专业。发布管理的成熟,不是证明每次都能按计划上线,而是让团队更早发现偏差、更快限制影响,并能从每次发布中改进下一次决策。

下一步可以从最近一次发布开始:用十分钟检查它是否能回答“改了什么、凭什么放行、实际上做了什么、异常时怎样止损”。如果答案需要翻多个群、问多个同事,先选一个项目试行最小模板,再用范围确认耗时、证据匹配率和异常定位时间验证改造效果。先让记录在真实发布中有用,再决定要不要增加字段、自动化或更复杂的平台能力。

常见问题解答(FAQ)

1. 发布记录应该包含哪些信息,才能真正支持项目发布管理?

我负责的项目每次上线后都会补写发布记录,但内容经常只有版本号和上线日期。遇到故障时,我还是得翻聊天记录找变更范围、负责人和回滚方法;到底哪些信息值得固定下来?

发布记录的目标不是复述过程,而是让相关人员能快速回答四个问题:这次改了什么、影响谁、由谁确认、出问题怎么处理。建议至少记录版本号、计划与实际发布时间、变更项及对应需求或缺陷、影响范围、发布负责人、测试与业务验收结论、依赖项、回滚条件和回滚步骤。

以一次包含三个功能和两个缺陷修复的发布为例,若只写“版本 2.4 已上线”,故障时无法判断问题对应哪个改动;若每项变更都关联任务编号,并注明负责人和验证状态,排查路径会清楚得多。判断记录是否合格,可以让未参与发布的人用它在几分钟内说清影响范围和回退办法;做不到,就说明字段或关联关系还不够。

2. 如何优化发布管理流程,避免发布记录变成上线后的补材料?

我发现团队通常在发布前忙着开发和测试,发布记录却拖到上线后才整理,最后只能靠负责人回忆补全。想把流程改得更可靠,又担心增加审批和填表负担,应该从哪里调整?

与其要求上线后补齐整张记录,不如把信息采集拆到已有工作节点中:需求进入迭代时标记预期版本,测试完成时记录验证结果,发布评审时确认影响范围与回滚条件,上线后只补实际时间和结果。一个实用的试行方式是先选连续两个发布周期,统计记录完整率、发布前补录数量和因信息缺失造成的确认耗时,再决定是否增加流程节点。

判断优化是否有效,不能只看字段填得更全,还要看补录是否减少、发布协调是否更快;如果团队只是多填一张表,却仍要在群聊里反复确认同一件事,流程并没有真正改善。

3. 项目负责人怎样设计发布审批,既控制风险又不拖慢上线?

我所在的团队有时小改动也要经过多人逐级确认,发布窗口经常因此错过;但减少审批后,又担心高风险变更无人把关。发布管理中,审批到底应该按什么标准分层?

审批应与变更风险匹配,而不是所有发布套用同一条长链路。可以按影响范围、数据变更、外部依赖和回退难度分级:低风险且可快速回退的变更,由负责人核对清单并留痕;涉及关键业务、数据迁移或跨系统依赖的变更,再要求测试、业务代表和运维等相关角色确认。比如静态文案调整与数据库结构变更不应使用相同审批路径。

先明确谁对发布窗口、质量结论和业务验收负责,再规定各角色的确认条件;同时为超时确认设置升级机制,避免流程无限等待。上线后复盘审批耗时与问题类型,若高风险变更仍频繁漏检,应调整风险规则,而不是简单增加所有人的签字。

4. 发布记录用表格、文档还是项目管理工具维护更合适?

我试过用共享表格登记版本,也用过文档写发布说明,但任务信息、测试结果和上线记录还是分散在不同地方。团队规模不大时,应该怎么选择维护方式,才能方便追踪又不增加重复录入?

选择方式的关键不是工具形式,而是能否把发布与需求、缺陷、测试结果建立稳定关联。团队人数少、发布频率低、变更简单时,共享表格通常足够,但要统一字段、版本命名和编辑责任;当多人并行协作、发布频繁或需要追溯责任时,可使用某项目管理工具或某项目管理平台,把发布记录关联到任务和缺陷,避免复制粘贴。

落地前可抽查最近三次发布:若查找一次变更的来源、验证结论和负责人需要跨多个文档反复搜索,说明应优先改善关联和检索;若主要问题只是字段不统一,先规范模板往往比迁移工具更划算。

核心关键词

读者评论

卢
卢依诺

我们之前也把部署成功当作发布完成,后来发现接口正常不等于关键业务路径可用。把部署、验收和观察分开记录确实更清楚,不过观察窗口多长,还是得按业务指标和异常发现延迟来定。

廖
廖梦琪

回退方案最容易在数据库变更上写得过于简单。遇到不可逆迁移时,恢复旧制品未必能解决问题,文中提到兼容限制和补偿步骤,这部分比单写“必要时回滚”更贴近实际。

顾
顾若宁

风险分层有帮助,但落地时要避免每个团队各自解释高、中、低。我们曾经字段齐全却没人核对证据,最后只是增加填表负担;最好明确触发条件,并定期抽查记录是否与实际执行一致。

文章包含AI辅助创作:发布记录落地方案:项目负责人开展发布管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603426

赞 (0)
飞飞飞飞
发布管理发布教程:项目负责人流程优化,避坑指南
上一篇 1小时前
上线管理方法大全:项目负责人发布管理流程优化落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
