发布审批最佳实践:项目负责人发布管理流程优化,常见问题

发布审批最常见的失败,不是审批人太少,而是所有人都被要求对所有事情点头:一个低风险文案改动等了三天,一次数据库变更却只在上线前十分钟被拉进群里。发布审批最佳实践,不是多加几道签字,而是让风险在正确的节点被正确的人看见,并且确保每项批准都能追溯到具体证据。

我判断一套发布管理流程是否有效,通常不先看审批层级,而是看三个结果:发布前是否知道变更影响什么,发布中是否有人能决定继续或回滚,发布后是否能证明实际结果符合预期。下文围绕项目负责人的实际决策展开。涉及数字的案例均为情景模拟,用来说明计算方法和判断逻辑,不代表行业统计或特定企业的真实绩效。

一、先讲核心结论:审批要管风险,不要管形式

1. 审批不是签字流程,而是风险控制点

发布审批的价值,不在于把“同意”记录得更完整,而在于让潜在损失在发生之前被识别、评估和降低。审批人如果看不到变更范围、测试结果、回滚条件和责任人,即使点了通过,也没有真正完成风险判断。

所以我会先把审批拆成两个问题:第一,这次变更是否具备发布条件;第二,如果发布后出现异常,谁能在多长时间内做出什么动作。前者是准入判断,后者是应急能力。只记录“已审批”,却没有答案,流程就只留下了手续,没有形成控制。

项目负责人要优化的不是审批次数,而是每次审批的信息质量、责任边界和等待时间。若审批没有增加风险识别能力,也没有提升决策速度,就要审视它是否只是重复确认。

2. 把审批对象分级,而不是把所有变更一视同仁

一个小范围、可即时回退的界面修复,和一次涉及账务计算、数据迁移、权限模型或核心基础设施的变更,不应该走同一条审批路径。风险不同,所需证据和参与角色也不同。统一流程看起来公平,实际上往往让低风险事项被拖慢,让高风险事项被低估。

我的默认做法是先按影响范围、可逆性、数据敏感度、业务连续性和外部依赖评估风险,再决定审批深度。低风险变更可以依靠自动化检查和发布记录快速通过;高风险变更则需要明确的业务确认、技术复核、运行保障和回滚演练。

3. 项目负责人要守住三个决策边界

  • 准入边界:关键测试、依赖确认、发布窗口、通知对象等条件是否齐备。条件不齐,不要把“预计没问题”当成证据。

  • 授权边界:谁负责业务结果,谁负责技术实施,谁有权叫停,谁能批准风险例外。职责重叠或无人承担,都是隐患。

  • 停止边界:达到何种错误率、延迟、失败数或业务影响,就暂停、回滚或切换方案。没有预先约定的停止条件,现场容易陷入争论。

这三个边界要在发布之前明确。到了执行窗口,项目负责人不应再靠临场猜测来判断谁能拍板,也不应等故障发生后才临时讨论什么叫“不可接受”。

4. 用决策质量而不是审批数量衡量流程

审批人数量增加,不必然意味着安全性增加。更多签字可能带来更多责任稀释、等待和信息转述。更适合管理的指标是:审批等待时间、一次通过率、因资料不全退回率、发布后异常率、回滚耗时,以及发布审批意见对决策的实际影响。

其中,审批意见的有效性尤其容易被忽略。如果所有申请都获得同样的“同意发布”,却没有指出条件、风险或限制,那么需要检查的是审批机制是否提供了决策价值,而不是再追加一位审批人。

观察维度 建议记录的口径 项目负责人要追问的问题
审批效率 从提交完整材料到最终决定的中位时长 等待发生在哪个角色或哪个环节?
资料质量 申请首次提交后被退回补充的比例 缺项是否集中在同一类证据?
发布质量 发布后约定观察窗口内的异常率 异常是否与审批前已知风险有关?
恢复能力 从达到停止条件到完成回滚或缓解的时长 执行权限、步骤和备份是否真实可用?

二、背景和真实场景:为什么项目负责人总在发布窗口前失去掌控

1. 审批最容易失控的时刻,往往不是发布当天

很多团队把发布审批看成上线前的一个动作,直到窗口临近才汇总工单、测试结果、依赖项和负责人。此时若发现测试记录缺失、业务方没有确认、外部服务尚未就绪,项目负责人面对的就不是一个正常的审批问题,而是“推迟发布会不会影响承诺”的压力题。

这类问题的根源通常在于流程把审批放在了末端,却没有把风险评估、变更登记和发布准备前移。审批会因此承受本不应该由它承担的工作:补资料、追依赖、讨论范围、重新确认谁负责。表面看是审批慢,实际上是前置管理不完整。

2. 一个典型场景:小改动被卡住,大变更挤进窗口

下面用一个情景模拟说明。某中型产品团队每两周发布一次,发布清单中既有文案修正,也有接口调整和数据结构变更。团队没有统一的风险分层,所有事项都要求项目负责人、研发负责人和业务负责人逐项确认。

低风险事项因为负责人日程不一致,经常要等到下一次集中审批;复杂事项则常常在接近窗口时才暴露依赖和回滚准备不足。审批表面上很严谨,但审批人收到的材料粒度不一,且没有统一的“可以上线”标准。结果不是风险被消除,而是风险以更紧迫的形式堆到了窗口边缘。

我会先绘出从变更提出到发布观察结束的时间线,而不是只统计“审批花了几小时”。如果需求、开发、测试和发布各环节的等待混在一起,就会误把项目整体延迟归因于审批。拆出每段耗时,才能判断应该改审批规则、补自动化,还是提前协调依赖。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

3. 审批会暴露组织协作中的信息断点

某个审批人迟迟不回应,不一定是态度问题。可能是申请没有说清变更影响,也可能审批人只负责某个局部,却被要求对整个版本负责。还可能是同一项风险在需求、测试和发布材料中使用不同名称,导致接收者无法快速判断它们是否指向同一对象。

因此,我会把审批记录当作协作接口来审视:信息从提出者传到审批人时是否损失,审批人能否理解对自己角色有意义的部分,批准或拒绝后结果能否回到执行者手上。一个流程若依赖口头解释才能运作,就很难在团队扩大、跨部门协作或人员轮换后保持稳定。

4. 中大型团队要处理的不只是审批流转

在超过百人的组织里,发布往往跨越多个团队、环境和责任域。项目负责人不仅要知道申请是否通过,还要知道它关联哪个需求、代码或交付项,是否依赖另一个团队的服务,是否影响不同客户或区域,以及相关证据是否处于同一版本。

使用 PingCode 等项目管理平台时,重点不应停留在“能不能配置审批节点”,而应验证变更、缺陷、测试、发布任务和责任人的信息是否能够关联起来。若审批状态与实际发布状态脱节,平台只是把表单电子化;若关键证据可沿变更链路追溯,审批才有可能成为治理的一部分。

三、常见误区:看起来更严格,实际上可能更脆弱

1. 误区一:每个版本都让更多人签字

增加审批人是一种直观但昂贵的控制手段。它可能提高覆盖率,也可能让每个人都以为其他人会认真检查。项目负责人需要明确每个角色审的是什么,而不是只看审批链条有多长。

如果业务负责人只确认业务窗口,测试负责人确认测试证据,运维或平台责任人确认运行准备,那么角色之间存在互补。如果三个人都被要求笼统地确认“可以发布”,却没有差异化责任,审批数量多半只增加等待,不增加判断质量。

表面做法 潜在问题 更好的调整
所有角色审批全部变更 低风险事项堆积,高风险事项重点不足 按风险等级设置不同审批深度
出现问题就新增一位审批人 把系统性缺陷转嫁给更多个人 追查问题源头,补充自动校验或证据要求
审批人仅选择“同意” 无法识别附条件批准和未解决风险 记录依据、限制条件和未决事项

2. 误区二:资料越多,审批越可靠

资料堆叠不等于证据充分。把几十张截图、数十页测试报告和多个群聊链接塞进申请,可能让审批人更难找到真正需要看的结论。高质量材料应该围绕决策问题组织,而不是围绕“我们做过很多工作”来展示。

我通常要求申请人用简短摘要说清:改了什么、影响谁、验证了什么、还存在哪些风险、出问题怎么恢复。详细日志或报告作为可追溯证据链接附上。这样既避免表格过长,也不牺牲审计需要。

审批材料的目标是降低判断成本,不是证明材料作者很忙。如果某条信息不能改变批准、拒绝、延期或附条件批准的决策,就应考虑是否移到附件或其他记录中。

3. 误区三:测试通过就等于可以发布

测试通过只是证据的一部分。它可能覆盖了功能逻辑,却没有验证真实负载、数据兼容、权限边界、外部依赖或降级路径。测试环境也可能与生产环境存在关键差异。项目负责人要问的不只是“测了吗”,还要问“按什么范围测、结果如何、未覆盖什么”。

尤其对于数据变更、权限调整和跨系统接口,测试通过不能替代变更影响分析。若出现失败,是否能恢复到原状态?如果恢复数据会覆盖新增记录,是否有可执行的数据补偿方案?这些问题不能仅由一张“测试通过”截图回答。

4. 误区四:只要有回滚按钮,就有回滚能力

回滚方案经常写成一句“如有异常立即回滚”,但实际操作可能需要另一个团队授权、人工恢复数据、重新部署旧配置,或者在业务高峰期承担更大的副作用。回滚不是一个词,而是一段需要验证的操作链。

对项目负责人来说,至少要确认触发条件、执行人、执行权限、预计耗时、数据恢复方式、依赖方协作和回滚后的验证动作。若某项变更不可逆,就应诚实地标注,并考虑分阶段迁移、双写校验、灰度放量或补偿策略,而不是把不可逆风险藏在“支持回滚”的措辞里。

5. 误区五:发布成功就是流程成功

版本部署完成不代表业务目标实现,也不代表没有潜在影响。比如错误率暂时正常,但某类关键用户无法完成流程;又或者新版本对数据写入产生了延迟,问题要到夜间批处理后才会出现。

发布审批应定义观察窗口和成功信号,并与变更风险相匹配。观察什么指标、谁负责查看、多久复核一次、出现异常如何处理,都要在发布前写清楚。只统计部署成功率,会把风险从审批阶段转移到生产环境,而不会让风险消失。

6. 误区六:用平均审批时间证明流程变快

平均值容易被少数长期未处理申请拉高,也容易掩盖大多数申请很快、少数高风险申请极慢的结构。建议同时查看中位数、较高分位数和按风险等级拆分后的等待时长。

更重要的是明确计时起点。若申请材料不全,计时应否暂停?审批人等待外部证据的时间是否与内部等待分开?如果统计规则频繁变化,指标可能只反映记账方式,而非真实效率。

四、专业判断逻辑:把风险、证据和授权放到同一套框架里

1. 用风险维度决定审批深度

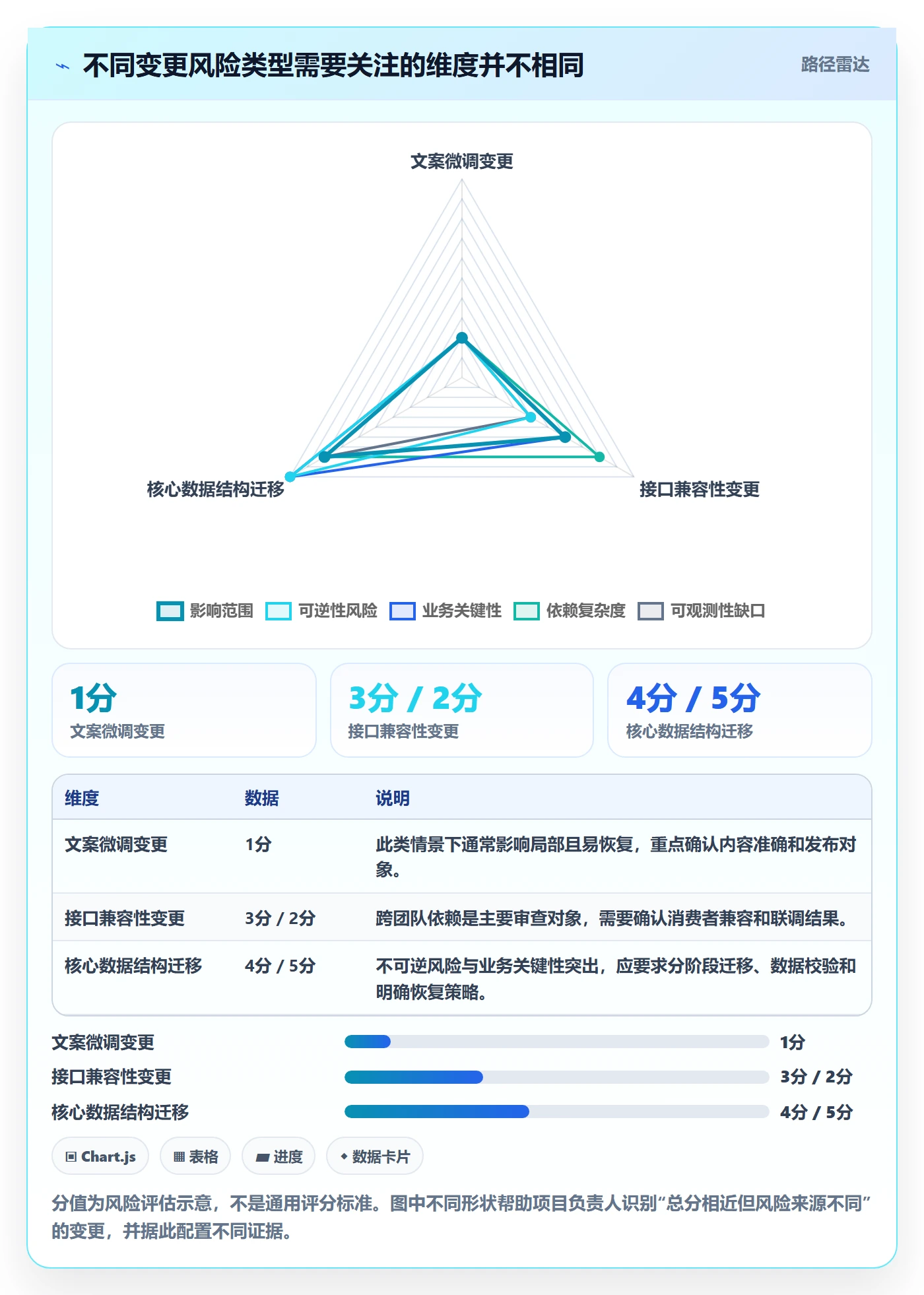

我不建议只按“变更大小”分级。代码行数少不代表影响小,配置项调整可能影响所有用户;改动范围大,也可能因为隔离良好、可快速回退而风险可控。更有用的做法是评估多个维度,并记录判断依据。

  • 影响范围:涉及多少用户、团队、服务、区域或业务环节?影响面是否可以限定?

  • 业务关键性:变更是否影响收入、交易、合规义务、关键客户或核心运营流程?

  • 可逆性:失败后能否恢复原状态?是否存在不可逆的数据写入或外部副作用?

  • 复杂性与依赖:是否跨多个系统、供应方或责任团队?依赖方是否完成验证?

  • 可观测性:异常能否及时被检测?是否有可靠日志、告警和业务层指标?

  • 变更新颖度:是否使用新技术、新架构、新流程,或者缺乏相似发布经验?

可以将这些维度分为低、中、高三个级别,但不要机械地把分数相加后就自动批准。评分的作用是提醒团队识别风险,而不是替代专业判断。两个总分相同的变更,可能一个影响范围广但容易回退,另一个范围小却涉及不可逆数据,审批要求应该不同。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

2. 以“风险,证据,决策”三列建立审批逻辑

审批材料可以围绕三列组织。风险列写明可能的失效方式及影响;证据列展示测试、评审、监控或演练结果;决策列记录批准、拒绝、延期或附条件批准,以及对应责任人。

风险问题 需要的证据 可采用的决策
新旧数据结构是否兼容 迁移演练记录、抽样校验结果、回退或补偿步骤 通过;或要求先灰度迁移再扩大范围
高峰期负载是否超出容量 压测条件、关键资源曲线、预估容量余量 调整窗口;限制放量;或补充容量保护
外部依赖是否就绪 依赖方确认、联调记录、降级路径 等待依赖;或先关闭关联功能
异常是否能及时发现 告警验证、业务指标看板、责任人值守安排 补充监控后准入,或暂缓发布

“附条件批准”应是正式选项,而不是口头默许。条件需要可检查、有负责人、有截止时间。比如“发布前确认依赖方联调完成”是可验证条件;“上线时注意观察”则太含糊,无法判断是否满足。

3. 先定停止条件,再讨论发布窗口

团队经常认真讨论几点上线,却很少认真讨论何时停止。我的顺序相反:先明确放量期间观察哪些信号、什么情况暂停、谁有权触发,再决定发布窗口和人员安排。

停止条件要贴近变更可能造成的损害。涉及交易链路时,不能只看服务器运行正常,还要看业务完成率和失败分布;涉及数据迁移时,要看校验差异、处理积压和关键字段一致性。阈值可依据历史基线、服务目标和风险容忍度制定,不能照搬其他系统的数字。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

4. 将自动化用于确定性检查,把判断留给人

自动化适合检查格式、必填字段、关联关系、测试状态、变更窗口冲突和部署流水线结果等可重复规则。它能减少人为漏项,但不能独立判断某项业务风险是否可接受,也不能替代有责任的决策者。

如果自动化规则过于宽松,团队会把“流水线绿灯”误解成“发布无风险”;如果规则过于僵硬,规则例外会转移到线下聊天,反而失去审计信息。项目负责人应关注规则覆盖了什么、没覆盖什么,以及例外如何被记录和复核。

5. 让审批意见可以复盘,而不仅是留痕

审批记录至少应该包含决策时间、审批角色、结论、依据、条件和相关证据。对高风险变更,还要记录不同意见以及如何解决。这样做不是为了事后追责,而是为了识别判断过程中的盲区。

发布结束后,可将原有预测与实际结果对照:预估影响是否准确,哪项测试最有价值,回滚时间是否符合预期,哪些角色提供了关键判断。复盘结果应更新风险清单和准入模板,否则每一次事故都只能靠记忆吸收教训。

五、案例与数据观察:一个情景模拟如何找出流程瓶颈

1. 先建立基线,不急着更换工具

假设一个有 120 名成员、多个产品和服务团队的组织,每月处理 40 次发布申请。初步抽样发现,一部分申请在首次提交后因材料缺项被退回;另一些申请停留在等待业务确认或依赖团队响应;真正的技术审批耗时反而不占主要比例。

这只是用于演示诊断方法的模拟样本。项目负责人在真实团队里,应从自己的发布记录中抽取连续数周或数月的数据,区分不同风险级别、业务线和发布类型。样本若只挑选成功案例,结论会偏乐观;若只回看事故发布,也会夸大流程缺陷。

我会把每个申请拆成几个时间戳:提交、材料补齐、各角色开始处理、决策完成、开始发布、观察结束。再标记退回原因和最终决策。这样可以区分“排队等待”和“实际评审”,也能看到哪些材料缺项反复出现。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

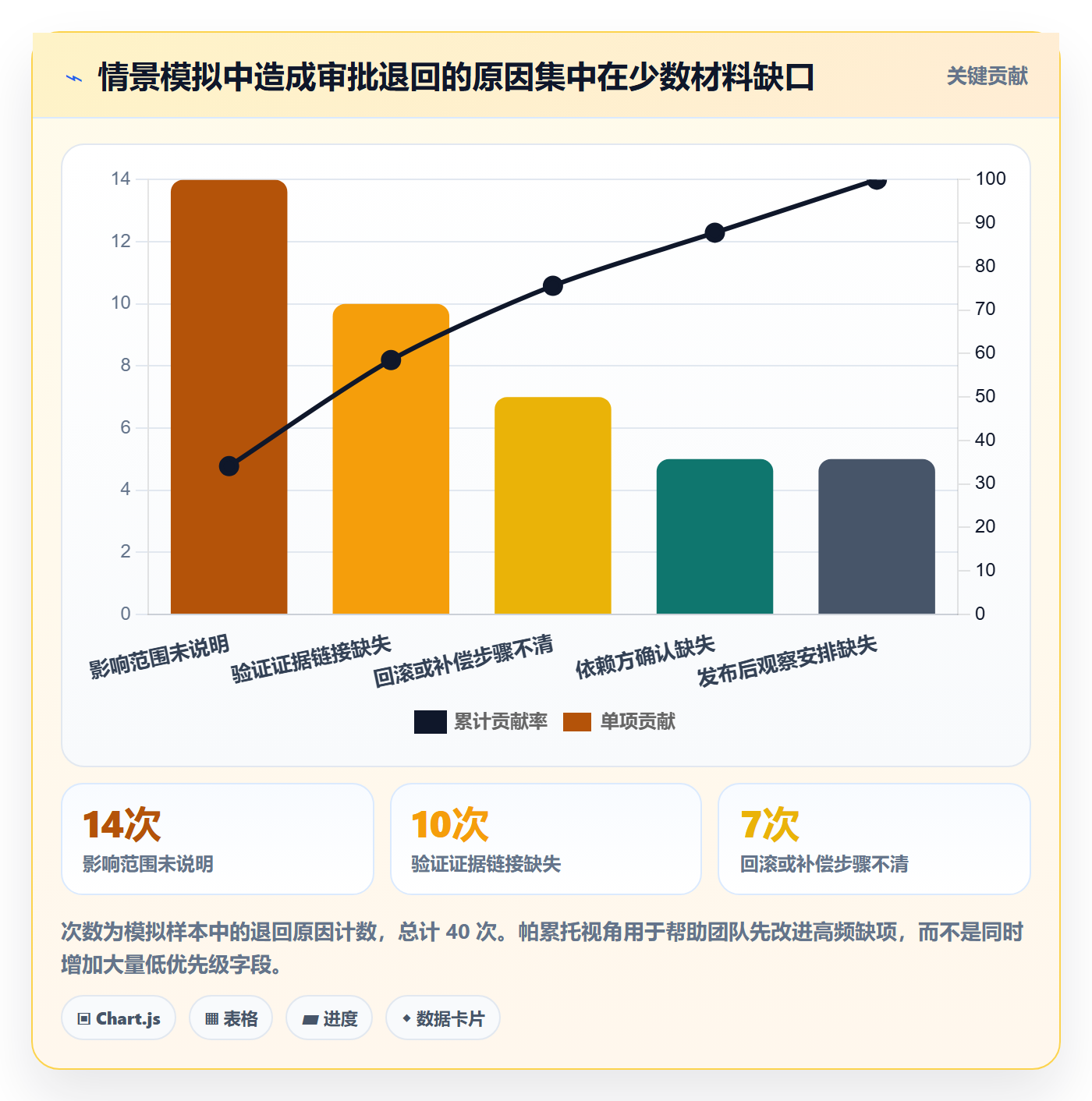

2. 把退回原因转成可执行改进

如果影响范围经常不清楚,单纯要求审批人“仔细看”不会解决问题。应在申请模板中要求列出受影响服务、用户群或业务环节,并提供无法确认时的处理方式。

如果测试证据链接经常缺失,重点可能是交付系统之间没有关联,或者申请人不知道哪种记录可作为证据。可以明确允许的证据类型,并在交付记录、测试结果和发布申请之间建立可追踪关系。

如果恢复方案常写得模糊,应按风险级别要求不同深度:低风险变更可以说明配置回退方式;高风险数据操作需要提供演练记录或经过评审的补偿步骤。不是所有事项都要提交同样长的恢复文档。

3. 比较优化前后的指标时,口径必须一致

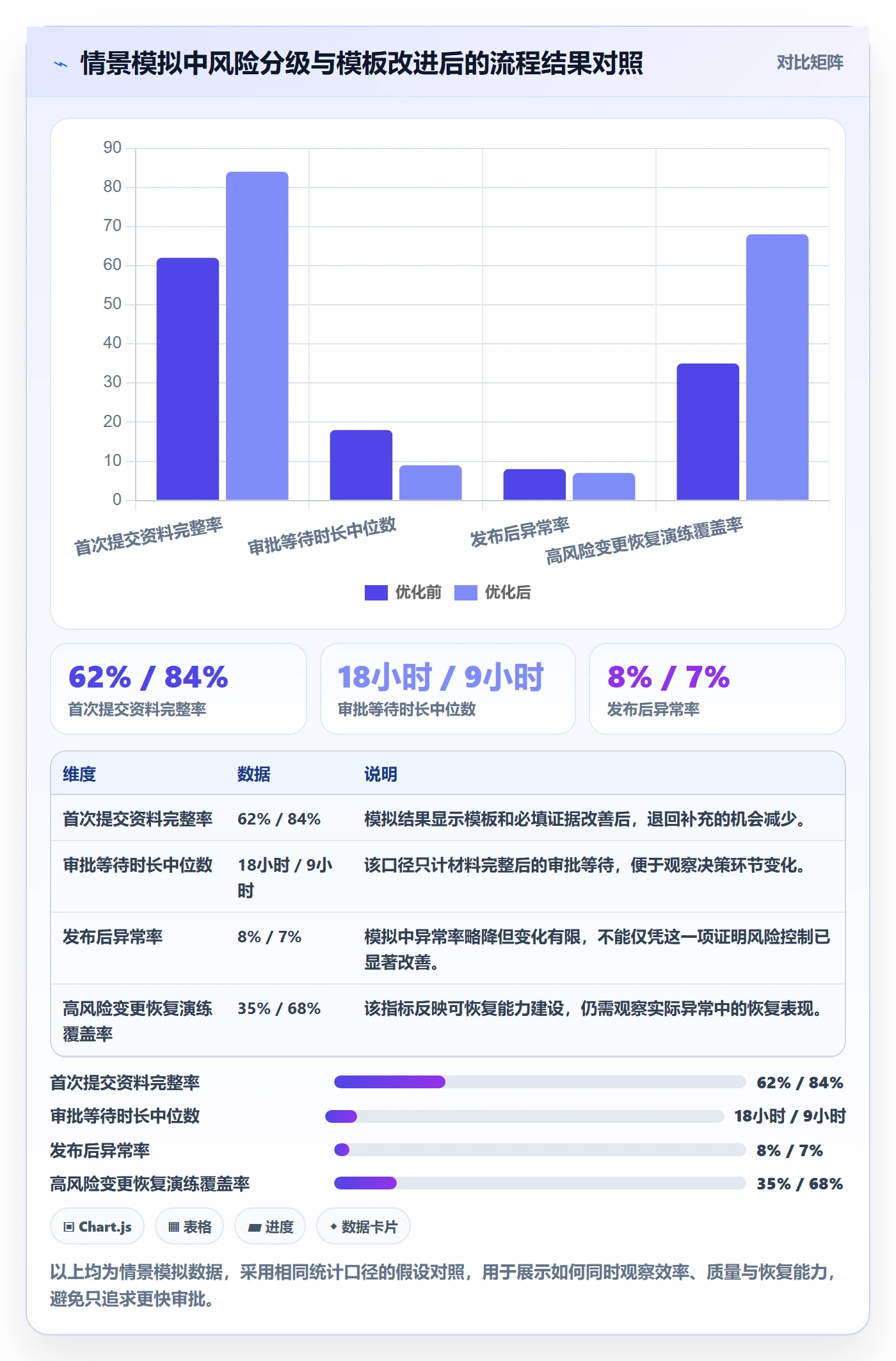

假设团队调整模板、增加风险分级,并将跨团队依赖确认前移。两个月后发现首次提交完整率提高,等待时长中位数下降,发布后异常率没有恶化。这可以作为流程改善的信号,但不能直接归因于某个表单字段,因为版本结构、发布频次、团队规模等也可能发生变化。

更稳妥的办法是按低、中、高风险分别比较,保持统计窗口相近,并检查是否存在大量延期、取消或绕开流程的申请。如果低风险事项显著变快,但高风险变更的证据质量下降,就不能说整体优化成功。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

4. 样本量不足时,不要把百分比当成结论

如果每月只有几次高风险发布,一个月内从一次异常变成零次,百分比变化会非常大,却可能只是随机波动。项目负责人应同时报告分子和分母,例如“连续 20 次发布中发生 1 次异常”,而不是只写“异常率 5%”。

对于低频、高损失事件,历史事故次数不足以证明风险已经受控。可以补充桌面演练、故障注入、恢复演习和依赖故障推演,验证流程在未发生真实事故时是否可执行。模拟演练不能替代实际生产表现,但能发现权限、联系方式和步骤中的明显断点。

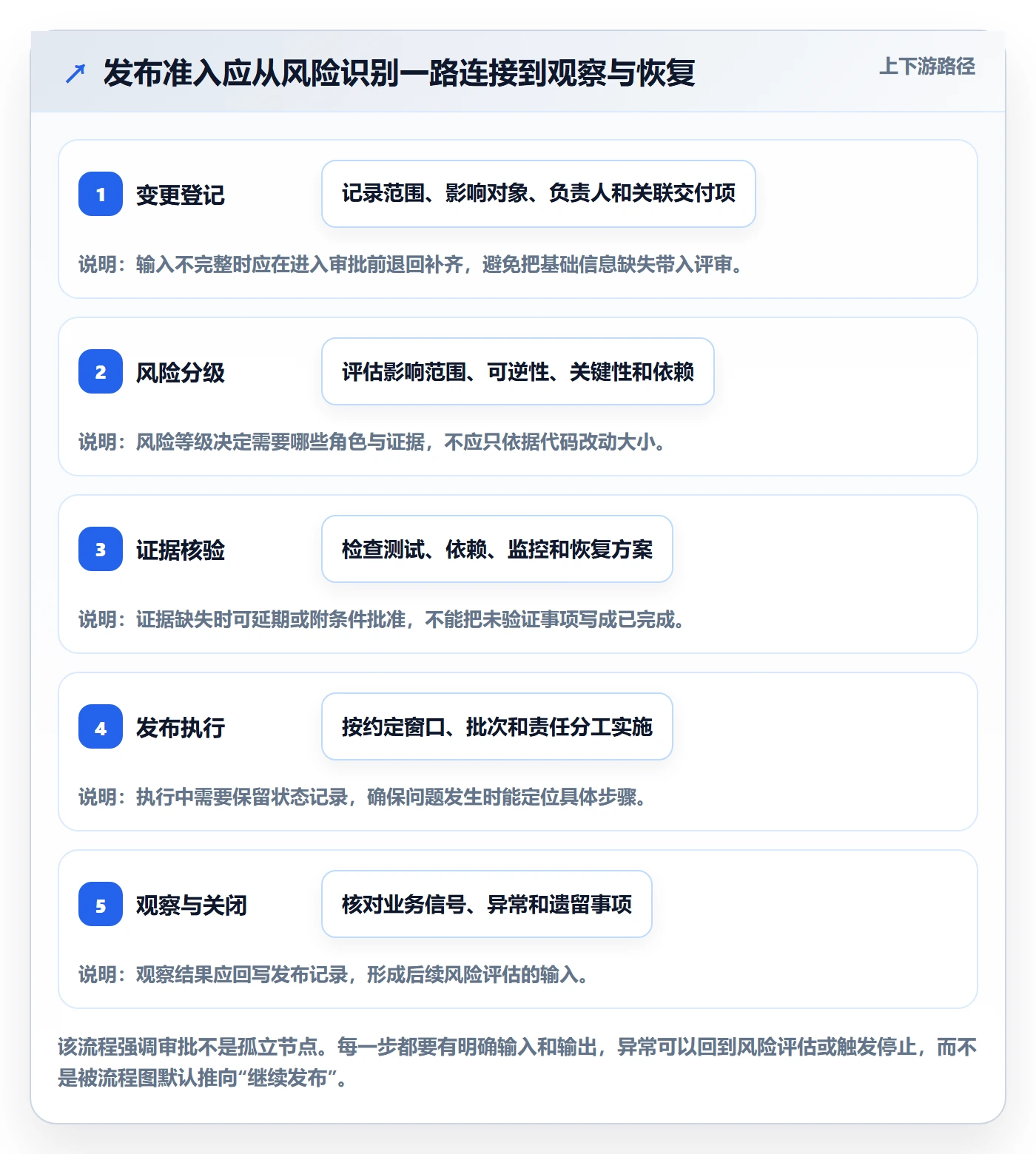

六、项目负责人可执行的发布审批流程

1. 变更提出:先统一事实,再进入审批

申请人应提交足以识别变更的基本事实,不要一开始就要求项目负责人判断是否安全。项目负责人先检查信息能否回答“改了什么、为什么改、影响什么、由谁负责”。缺少事实信息的申请,应退回补齐,而不是在审批群里逐条追问。

  • 变更目的和范围,包括明确不在本次发布范围内的内容。

  • 相关需求、缺陷、代码、测试和依赖记录的关联信息。

  • 受影响的服务、用户、业务流程、数据类型和发布环境。

  • 提出者、执行者、技术责任人、业务确认人和现场联系人。

2. 风险评估:将不确定性显式化

项目负责人不一定要亲自完成所有技术风险评估,但要确保风险有人负责、结论有依据。评估时应记录已知限制,例如某个外部依赖未能在生产相同条件下验证,或某类用户无法纳入灰度范围。

风险说明尽量写成“什么条件下会发生什么影响”,而不是“可能有风险”。例如,“新接口超时可能导致结算任务积压”比“接口风险较高”更能指导测试、监控和回滚策略。

3. 证据准备:按风险等级索取相称材料

风险等级 常见变更示例 建议最低证据 审批关注重点
低 局部文案、可快速恢复的轻微配置调整 变更范围、基础验证结果、负责人 是否影响目标用户,是否能快速撤回
中 接口行为调整、多个模块协同、功能分阶段放量 测试范围、依赖确认、监控计划、恢复步骤 兼容性、影响面、观察信号和放量节奏
高 关键数据迁移、权限模型变化、核心服务架构调整 专项评审、演练结果、业务确认、应急和恢复方案 不可逆风险、业务连续性、停止条件和授权范围

表格是起点,不是免思考的审批清单。真正的要求应根据行业法规、组织安全政策、系统服务等级和自身风险容忍度调整。特别是涉及个人信息、财务、医疗或关键基础设施时,应遵循适用的法律、监管和内部控制要求。

4. 决策确认:明确通过、拒绝、延期或附条件通过

审批结论不应只有“同意”和“不同意”。至少可以区分四类结果:通过,表示当前条件满足;拒绝,表示方案不可接受或需要重新设计;延期,表示关键证据或依赖尚未就绪;附条件通过,表示只有在可验证条件完成后才能执行。

附条件通过必须有人检查条件是否完成。如果只是把条件写在评论里,却没有负责人和完成时间,就等于没有设置条件。对于高风险事项,可以要求第二角色复核条件,并在执行前留下满足条件的证据。

5. 发布执行:遵守窗口,也允许停止

执行期间,项目负责人应掌握当前阶段、实际执行人与关键观察信号,不必逐条指挥技术操作。发布状态更新要简洁明确,例如当前批次、已完成检查、仍未验证项和下一决策时间。

如果达到预定停止条件,应立即暂停扩展影响范围。暂停不等于失败,而是控制损失。团队若把“按计划完成”看得高于“及时止损”,再严密的审批也会被现场压力抵消。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

6. 发布后观察:验证业务结果,而不只看服务存活

观察指标要与变更目的和失效方式对应。性能变化关注延迟、超时和资源使用;交易功能关注完成率、失败类型和数据一致性;权限变更关注拒绝与越权行为;用户体验改进则要检查目标流程是否真的变得更顺畅。

最好在发布前记录观察人、检查频率、观察时长和异常升级路径。若没有统一的历史基线,可以先建立有限但可靠的指标集合,再逐步扩展。一次性增加几十个指标,可能让值守人员淹没在噪声里。

7. 关闭与复盘:把批准时的假设拿回来对照

关闭发布记录前,确认实际发布范围、执行时间、观察结果、遗留问题和临时例外。审批时写下的风险假设,也应与实际结果对照。如果预估某个依赖风险很低,但上线后它成为主要故障来源,就需要修订评估标准,而不是只在复盘纪要里记录一句“加强关注”。

复盘聚焦系统改进:哪些信息缺失、哪个检查未能发现问题、停止条件是否合理、回滚是否可用、哪些团队协作成本过高。责任分析也要区分故意绕过控制、合理判断失误和流程设计缺陷,避免把所有问题都归咎于某个执行者。

七、不同情况下的行动建议:不要让一张流程图适配所有团队

1. 小团队、发布频繁:优先减少低价值等待

小团队可能没有专职发布经理,负责人需要兼顾多个角色。此时不宜设计复杂审批委员会,更适合把低风险变更纳入自动化准入,把有限的人力留给影响大、难恢复、跨团队的事项。

  • 先统一变更记录字段,要求范围、负责人、验证结果和恢复方式齐备。

  • 为可重复、低风险的发布建立标准路径,减少逐项人工确认。

  • 保留少量高风险升级条件,例如不可逆数据变更、关键业务窗口和依赖未确认。

  • 每月抽查几次低风险快速通过的申请,确认自动化规则没有放任风险流入。

小团队的主要取舍是:轻流程能提升速度,但对个人经验依赖较高。人员变动、产品复杂度上升或事故频次增加时,应及时补上可追溯记录和角色备份。

2. 中大型组织、多团队协作:先治理依赖和授权

团队规模扩大后,审批变慢不一定是节点设计导致,也可能是服务边界、责任归属和跨团队依赖没有清晰约定。项目负责人需要先建立谁能对什么负责的规则,再把工作流配置到项目管理平台中。

以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,评估时可以检查需求、缺陷、测试、发布任务、审批意见和责任人的关联能力,以及权限、通知、审计记录和跨团队视图是否符合组织实际。是否采用某个平台,不应由审批页面是否好看决定,而应看关键交付证据能否顺着变更关系被找到。

中大型组织的主要取舍是:统一标准有助于审计和横向协作,但过度统一会让不同风险和业务线被迫套用同一套字段。适合采取“核心字段统一、领域证据按需扩展”的方式,并设置流程治理负责人定期清理规则。

3. 受监管或高可用系统:牺牲部分速度换取可证实控制

涉及合规、重大财务影响或高可用目标的系统,审批要求往往更严格。这并不意味着审批人越多越好,而是需要可验证的职责分离、审计轨迹、变更评估、测试证据和恢复能力。

这类团队应在组织政策和适用法规基础上设置最低控制要求,例如紧急变更的补充审查、权限分离、证据保留期限和例外批准责任。紧急通道不应成为常规捷径;若紧急发布持续增加,应该回头排查计划管理、缺陷治理和发布节奏。

4. SaaS 与多租户产品:把客户影响纳入审批对象

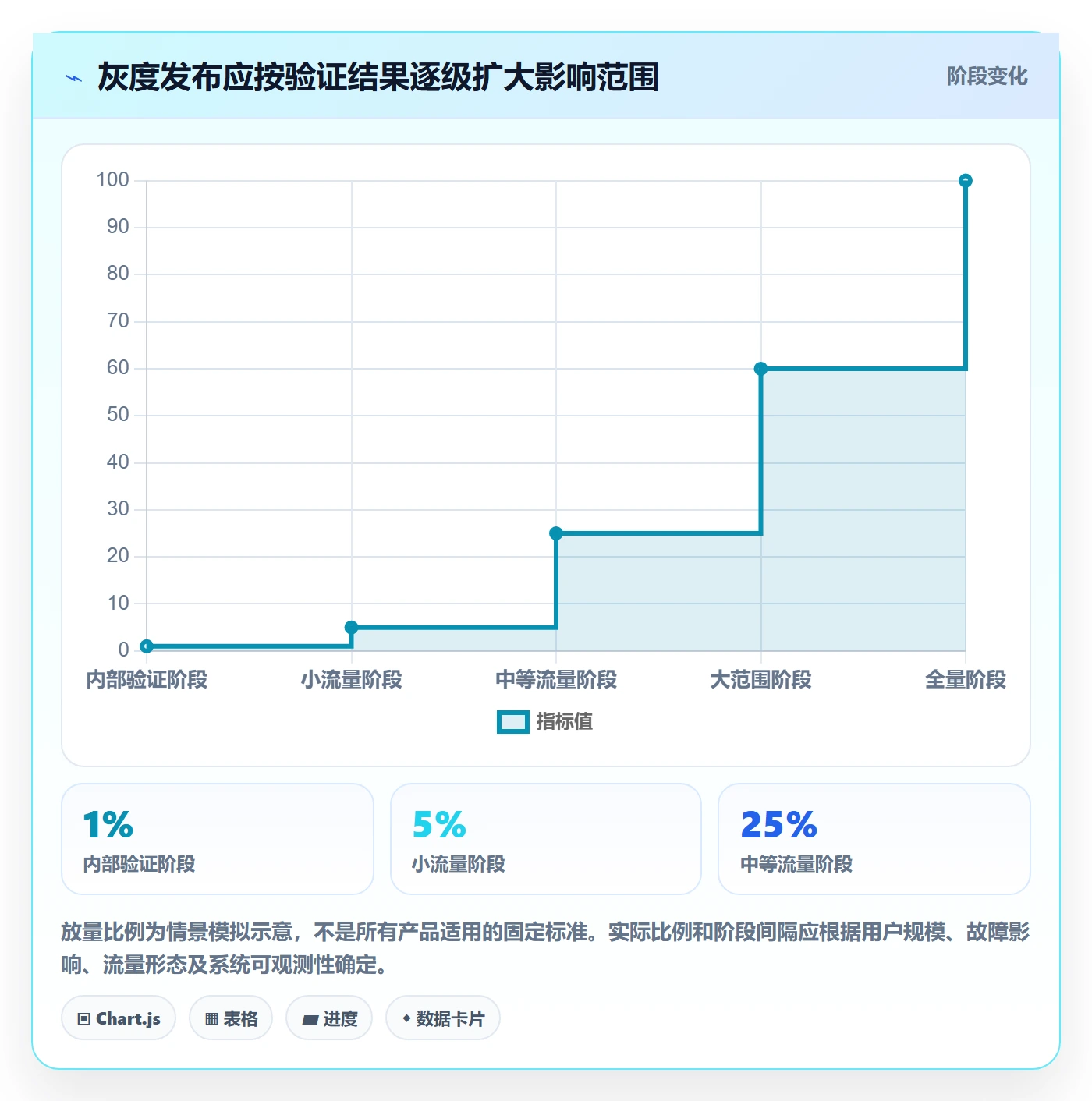

多租户环境的一个特点是同一项变更可能影响不同客户群,且问题不一定同时显现。项目负责人需要看租户范围、功能开关、版本兼容、客户沟通和数据隔离验证,而不是只看系统级部署结果。

如果采用灰度,应明确灰度对象是否具有代表性。仅选择内部用户,可能无法覆盖客户配置差异;若按地区、业务类型或租户特征分组,必须同时确认分组规则不会遗漏高风险用户。必要时保留单租户停用或分批回退能力。

5. 跨时区或外部依赖较多:将等待风险前移

跨时区团队常见问题是审批人不在线,外部服务商也无法在窗口内及时响应。项目负责人应在发布计划阶段明确响应时限、替代联系人和依赖确认截止时间,而不是到了上线夜间才发现关键人员不可用。

如果外部依赖无法按时确认,可以选择延期、缩小发布范围、关闭关联功能或设置降级路径。每个选项都有成本:延期可能影响业务承诺,缩小范围可能减少收益,降级可能影响体验。重点是让组织在有信息时作出选择,而不是把决定拖到故障发生之后。

八、不同情况下的取舍:速度、控制与责任不能同时无限最大化

1. 追求速度时,哪些控制可以自动化,哪些不能省略

可以优先自动化格式检查、必填字段、测试状态、部署条件、窗口冲突和权限校验等重复性工作。对业务影响、不可逆性、客户沟通、风险接受和异常停止等判断,仍需由明确的责任人承担。

如果团队要求极快发布,就要接受更多依靠监控和快速恢复来控制风险;但前提是系统确实具备足够的可观测性和回退能力。没有这些基础时,压缩审批只会让风险更快到达生产环境。

2. 追求统一治理时,哪些标准必须统一,哪些可以因业务变化

变更身份、责任人、风险等级、决策结果、证据链接和发布结果通常值得统一,因为它们支撑跨团队追溯和管理报表。特定业务的测试策略、客户影响分类、观察指标和恢复流程则可能需要领域化配置。

统一过少,组织难以比较和审计;统一过多,一线团队会把复杂事项压缩成不适用的选项,随后转向线下流程。一个可靠的治理体系要允许差异存在,同时要求差异有理由、可追踪并定期复核。

3. 追求严格审批时,要避免将责任转移给审批人

审批人批准风险,不代表实施责任自动转移。申请团队仍要对变更事实、验证质量和执行负责;业务负责人对业务影响判断负责;发布协调人对流程完整性负责。项目负责人要确保这些责任不会被“已审批”三个字覆盖。

严格控制应让责任更清晰,而不是让每个人都觉得只要获得签字就可以免责。若审批人承担超出其专业范围的笼统责任,他们可能选择延迟或要求更多签字来保护自己,流程就会越来越慢。

4. 追求完整数据时,要平衡填写成本和决策价值

每增加一项字段,都应回答它支持什么决策、谁来维护、是否可以从其他系统自动获得。若字段很少被阅读、难以验证或只为填报而存在,就应考虑删除、合并或自动带入。

项目负责人可以每季度抽查审批记录,比较不同字段的使用情况:哪些字段直接影响决策,哪些只在事故后才有用,哪些长期为空。流程不是越长越成熟,而是能用最少的必要信息支持恰当决策。

发布审批最佳实践:项目负责人发布管理流程优化,常见问题

九、如何落地优化:从流程诊断到稳定运行

1. 第一步:收集连续样本,先看事实

选取连续的发布申请记录,覆盖不同风险级别、业务线和结果类型。不要只选最近一次事故,也不要只选按时完成的发布。记录提交质量、等待时间、退回原因、决策类型、异常和恢复情况。

在样本数量较少时,先以案例复盘为主;样本逐渐积累后,再比较趋势。记录统计口径和缺失数据,不要把没有记录解释为没有问题。对紧急发布和流程外发布单独标注,因为它们可能揭示常规路径未能满足业务需要。

2. 第二步:绘制现状流程,找出重复与断点

把实际发生的流程画出来,而不是直接照制度文档。访谈申请人、审批人、测试人员、运维人员和业务代表,确认每个环节的输入、输出、等待对象和返工原因。

特别留意同一信息被重复填写、审批结果靠聊天转述、测试证据散落在多个位置、发布状态无人更新,以及异常时找不到有权限决策的人。这些断点通常比审批节点数量更值得优先改进。

3. 第三步:定义最小必要标准

为每个风险级别定义最小准入条件,并把“必须完成”和“推荐提供”分开。必须条件不满足,就不能执行;推荐材料可根据风险判断是否需要。避免所有项目都被要求提供成本高、决策价值低的证据。

同时定义不符合标准时的处理方式:补充材料、降低发布范围、延期、关闭相关功能或转入紧急流程。没有替代选项的标准,容易把审批变成简单的通过与阻塞之争。

4. 第四步:试运行,再逐步固化

先在一个产品线或一个发布类型试运行,观察材料完整度、等待时间和异常处理。试运行中要允许一线人员指出不适用字段和隐藏成本,但每个例外都应记录原因,避免试点阶段变成无规则特例。

调整后,再将稳定规则配置到工作流或项目管理平台。上线工具配置之前,先明确业务规则;否则只是把旧问题固化为新的系统字段和自动通知。

5. 第五步:建立治理节奏,防止流程再次膨胀

每月或每季度回看少量关键指标与典型案例,检查审批链是否增长、紧急变更是否增多、退回原因是否重复、例外是否长期存在。发生重大异常后可以专项复核,但不要每次出现问题都立即永久增加审批节点。

规则变化应有版本记录和责任人,并说明为什么改、预期改善什么、何时复查。若一个新控制在观察期内没有带来可识别的风险降低或决策收益,就应考虑调整或撤销。

十、常见问题:项目负责人最容易遇到的发布审批疑问

1. 发布审批必须有多少层?

没有适用于所有团队的固定层数。低风险事项可以通过自动检查和责任人确认完成准入;高风险事项则需要增加互补角色和更强证据。每增加一个审批角色,都应说明其检查的独有风险,否则容易重复签字。

2. 审批人一直不回复,项目负责人该怎么办?

先确认申请材料完整、审批对象正确、提醒渠道有效,再按预先约定的响应时间升级。若审批人缺席,应使用已授权的替补责任人,不应默认为沉默即通过,除非组织政策明确规定某类低风险事项可采用这种机制并有审计记录。

3. 测试已通过,但业务负责人没有确认,可以发布吗?

取决于变更是否需要业务确认以及授权规则。技术测试无法替代业务验收。若业务确认是准入条件,就应延期、缩小范围或按正式例外流程处理,而不是把测试通过当作替代证据。

4. 紧急修复能否先发布再补审批?

紧急通道可以在事前控制不充分时优先恢复服务,但仍应有明确授权、最小变更范围、执行记录、后续审查和补充证据。事后补审不是常规路径的替代品。若紧急发布频繁,应分析其背后的计划、测试和架构问题。

5. 发布前必须做完整回滚演练吗?

不必所有变更都采用同样演练深度。低风险、可逆的简单调整可以通过步骤评审和快速验证;高风险、数据不可逆或恢复时间要求严格的变更,应有更强验证,必要时进行演练。判断依据是失败损失与恢复难度,而不是统一要求所有项目做同一套演习。

6. 如何判断审批流程确实变好了?

不要只看平均审批时间或审批通过率。至少同时检查材料完整性、按风险等级拆分的等待时长、发布后异常、停止条件触发情况、恢复耗时和流程外发布比例。效率提高但风险证据减少,不算真正改善;风险下降但等待无差别增长,也需要评估是否过度控制。

7. 采用项目管理平台后,审批就会自动规范吗?

不会。平台可以帮助关联任务、测试、发布记录、责任人、审批意见和通知,但不能替组织定义风险容忍度、授权边界和业务判断标准。先梳理流程,再配置工具;上线后还要检查数据是否真实、链接是否完整、线下例外是否减少。

8. 如何处理审批人意见不一致?

先区分分歧来自事实、风险偏好还是职责边界。事实不一致时补充证据;风险偏好不一致时由有权角色依据组织标准做选择;职责不清时先确定谁对最终风险接受负责。不能用“多数人同意”自动解决高风险争议。

十一、结语:真正成熟的审批,能够有理由地放行,也能够有依据地停止

发布审批的目标不是让每次上线都没有不确定性,而是让团队知道不确定性在哪里、谁接受它、如何发现它,以及损失出现时怎样控制。项目负责人真正要优化的,是从变更提出、风险识别、证据核验、决策授权到发布观察的整条链路。

我最看重的不是审批表有多少字段,而是三个问题能不能被清楚回答:这次变更为什么可以发布,什么情况必须停止,出现异常后谁能在多长时间内恢复或缓解。若这三件事说不清,增加审批人通常无济于事;若它们有证据、有责任人、有复核记录,流程才真正开始具备治理能力。

下一步可以先抽取最近一段时间的发布记录,按风险等级统计材料退回原因、审批等待、发布异常和恢复时间。找出最常见的两个信息断点,先在一个团队试行风险分级和停止条件,再用同一统计口径复查结果。好的发布管理不是让每个变更都走得一样慢,而是让低风险变更少等,让高风险变更值得等。

常见问题解答(FAQ)

1. 发布审批流程应该设置几级,才能兼顾风险和效率?

我负责的项目每次发布都要经过好几个人确认,低风险的小改动也得等负责人、测试和业务方逐个回复。有时审批链很长,却没人说清每一关到底在检查什么,我想知道怎么判断该保留几级审批。

审批层级应按发布风险设置,而不是按组织职位数量设置。可以先把发布分成低、中、高三档:低风险、可快速回滚的改动由项目负责人核对检查清单并留痕;涉及多个模块或关键用户流程的发布增加测试负责人确认;影响数据、安全、资金或核心服务的发布,再增加业务责任人或变更负责人审批。

审批人必须对应明确的判断责任,例如测试负责人确认验证范围,业务负责人确认业务窗口,而不是重复点击同一个“同意”。一个可试行的做法是统计连续两周的审批等待时间和退回原因:如果多数等待发生在低风险发布,优先精简这类发布的审批链;如果高风险发布经常因遗漏检查而返工,则应补足对应的风险把关。

2. 项目负责人如何让发布申请一次提交完整,减少反复补材料?

我遇到过发布单已经提交,却因为缺少影响范围、测试结果或回滚方案被退回的情况。每个人要求补充的内容还不一样,我想知道申请表到底应该包含哪些信息,才能既不漏关键项,也不变成填表负担。

把发布申请设计成一份决策材料,而不是信息堆积表。建议至少包含版本或变更范围、目标与影响对象、计划窗口、验证结果、依赖项、风险等级、回滚触发条件和责任人;对不适用的项目允许填写“不适用及原因”,避免为了通过表单而随意填数。

项目负责人可以先抽查最近10次被退回的申请,把重复缺失项设为必填,把只在特定风险下需要的信息设置为条件字段。例如,涉及数据库结构变更时要求说明备份与恢复方式,纯文案调整则不必提交同等复杂的回滚说明。衡量是否优化成功,不只看表单是否完整,还要看首次提交通过率和补材料往返次数是否改善。

3. 发布审批一直卡在等待回复,项目负责人可以怎么处理?

我最头疼的不是审批被拒,而是申请提交后一直没有回应,发布窗口眼看就要错过。我想催办,又担心越过审批责任;如果设置超时自动通过,似乎又可能把高风险变更放过去。

不要把“没人回复”默认解释为批准,尤其是影响数据、安全或核心业务的发布。更稳妥的做法是为每类审批明确责任人、备份审批人和响应时限,例如团队可先试行工作时段内4小时响应,并根据历史等待时间调整;到期后自动提醒责任人和项目负责人,再按预先约定的升级路径转交备份审批人。

低风险发布可以在风险评估通过、必需验证完成且相关负责人已事先授权的情况下采用简化流程,但授权范围、有效期和例外情形要留痕。复盘时区分“无人处理”“信息不全”和“意见冲突”,因为这三种卡点分别需要排班、改表单和提前协调,单纯加催办消息通常解决不了根因。

4. 怎样判断发布审批优化后是真的变快了,而不是把风险转移到发布之后?

我看到团队把审批步骤减少了,发布速度确实快了一些,但上线后偶尔还要紧急回滚。我不确定这算流程优化的正常代价,还是说明审批删得太多,想找一套能同时看效率和质量的判断方法。

至少同时观察效率、质量和控制执行三类指标,不要只用平均审批时长下结论。可以按月记录审批等待时间的中位数、首次提交通过率、发布后缺陷或回滚次数,以及必需检查项的完成率;同时按风险等级分组,避免低风险发布数量较多把整体数据“冲好看”。

例如,试运行前后各取一个月作为对照,若审批中位等待时间下降,但高风险发布的回滚率上升,就不应把它判为成功;应进一步查看新增问题是否与被取消的检查项相关。样本较小时也要标明数量和观察周期,不能把少数几次顺利发布当成流程有效的证据。

优化的目标不是审批越少越好,而是让每一道审批都对应明确风险,并能用事后结果验证它是否值得保留。

核心关键词

读者评论

金
金可欣

我们之前也遇到过低风险改动等审批、高风险变更临近上线才补材料的情况。按风险分层有帮助,不过分级标准最好定期复盘,不然团队容易把“低风险”当成快速通过的标签。

朱
朱清越

回滚方案这一点很实际。我们有过旧版本能重新部署、但数据无法恢复的情况,后来才把数据补偿和回滚后的校验也纳入准备清单。

张
张亦辰

指标除了审批耗时,我觉得还要区分材料等待和审批人等待。否则统计上看流程变慢,实际可能是申请信息不完整,优化方向会完全不同。

文章包含AI辅助创作:发布审批最佳实践:项目负责人发布管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603401
