发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

一次版本发布是否顺利,往往不是由最后一次点击“上线”决定的,而是由更早的几个问题决定:需求范围有没有冻结,测试环境是否可信,数据迁移是否演练过,业务负责人是否知道回退条件。跨部门团队最常见的低效,不是没人做检查,而是每个部门都做了自己的检查,关键依赖却落在部门之间。本文给出一套可执行的发布检查方法、决策逻辑与模板,并用明确标注的情景模拟数据说明如何判断改进是否有效。

一、先讲结论:发布检查不是“多一张清单”,而是把决策前移

1. 发布检查的目标是降低不确定性,不是证明每项都打了勾

我判断一套发布检查是否有效,首先不看清单有多少行,而看团队能否在发布窗口之前回答四个问题:本次到底发布什么;哪些条件尚未满足;发生问题由谁作决定;什么时候必须停止并回退。

如果这些问题只能在上线会议里临时讨论,清单再长也只是记录工具。反过来,即使检查项不多,只要每项都有明确责任人、证据、截止时间和不通过时的动作,就能帮助团队提前发现真正影响发布的风险。

核心结论:发布检查应当是一套带有门槛、证据和例外机制的决策系统。清单是它的载体,跨部门依赖管理是它的重点,发布后验证和复盘则决定它能否持续改进。

2. 把检查项分成“必须通过”“有条件通过”和“可观察”

实操中,我不建议把所有检查项都处理成非黑即白的阻断条件。否则,团队容易陷入两种极端:要么一处低风险问题就冻结整个版本,要么遇到真正的高风险问题也因为“以前都这样”而放行。

更有用的做法,是把检查项分为三类。必须通过项涉及数据安全、核心链路、不可逆操作或法定要求;有条件通过项允许带着已知问题发布,但必须有补偿措施和批准人;可观察项不阻断发布,但需要明确监控指标、观察时长和升级阈值。

检查类别 典型例子 放行条件 不满足时的处理
必须通过 核心交易测试、权限校验、备份与回退验证 证据完整,责任人确认 阻断发布,修复后重新评估
有条件通过 低影响已知缺陷、部分非关键文档未完成 风险接受人、补偿措施、到期时间明确 登记例外,设定追踪与关闭期限
可观察 非核心页面性能波动、低频功能使用异常 监控、告警和升级路径已就绪 持续观察,超过阈值时触发止损

这套分类的价值不只是节省会议时间,更重要的是让“放行”从个人感觉变成可审计的判断。一个被批准的例外,应该比一项被遗漏的检查更容易被理解、追踪和复盘。

3. 发布效率看周期和返工,不看会议压缩了几分钟

只统计发布会议时长,很容易把效率改善做成表面文章。会议少了,但返工增加、发布后故障变多、临时通知次数上升,整体效率其实是在下降。

我建议至少同时观察四类结果:从候选版本准备就绪到正式放行的时间;发布前被发现并解决的问题数量;发布后需要热修复或回退的比例;每个发布周期投入的跨部门人时。任何单一指标都可能带来偏差,组合观察才更接近真实情况。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

二、背景与真实场景:问题常常发生在部门交界处

1. 一次发布至少经过六类角色的交接

跨部门发布往往涉及产品、研发、测试、运维或平台、业务运营、客服与安全等角色。每一方都有自己的工作目标:产品关心范围与体验,研发关心代码和依赖,测试关心覆盖与缺陷,运维关心容量和可恢复性,业务关心可用时间和运营安排,客服关心用户沟通。

风险集中在这些目标交叉的地方。例如,研发认为功能已经完成,但测试环境中的数据配置与生产不一致;运营已经准备公告,却不知道灰度范围临时调整;值班人员知道如何重启服务,却不清楚谁有权决定回退。

所以发布检查的第一条原则不是“每个部门多填几项”,而是把跨部门接口变成有负责人、有输入、有输出的交接。一项检查必须能回答:谁提供证据,谁确认结果,谁对不通过后的决定负责。

2. 模拟案例:中大型组织一次跨团队功能发布

以下案例是用于说明方法的情景模拟,并非某家企业的真实生产数据。假设一家拥有 100 人以上产品与技术团队的企业,要发布一项涉及账号权限、订单流程和客服后台的改动。项目由产品、研发、测试、平台、业务运营和客服六个团队参与。

团队原先把“发布准备”放在上线前一天集中确认。研发确认代码已合并,测试报告仍在补充,平台团队尚未完成生产配置核对,运营已经排好通知时间。会议上每个部门都能说“本部门没问题”,但没人能确认完整链路已经满足发布条件。

这类情景在组织变大后更容易出现,不一定是团队不负责任,而是信息分散在不同工具、不同项目和不同工作节奏里。引入某项目管理平台或统一发布工作台,可以帮助集中关联需求、缺陷、任务和审批记录;但工具不能替代发布规则本身。比如,采用 PingCode 的中大型团队,仍需要先约定状态定义、责任边界和阻断条件,才能避免把流程数字化成一张更难维护的表。

3. 用依赖图而不是部门列表识别断点

部门列表只告诉我们“谁参与了”,依赖图才说明“谁等谁的输入”。比如测试放行依赖代码冻结与测试数据就绪;业务通知依赖灰度范围确认;回退方案依赖数据库变更是否可逆;最终放行依赖监控和当班人员到位。

我通常先画出从需求变更到上线观察的最短链路,再标注每个节点的输入和输出。若某项任务没有明确上游输入,容易出现重复劳动;若某个节点只有输出、没有确认人,容易出现“发了消息就当交付”。

交接节点 上游提供 下游确认 常见断点
范围冻结 需求列表、变更记录、影响模块 研发、测试、业务 临近发布新增需求未重新评估
测试放行 候选版本、环境说明、测试数据 测试负责人、产品负责人 报告通过但测试环境与生产配置不一致
生产准备 部署步骤、配置差异、回退方案 平台或运维负责人 回退步骤写了,但未验证执行权限和耗时
业务就绪 灰度计划、公告内容、客服口径 运营、客服负责人 通知已发出,实际发布范围尚未锁定
上线验收 监控面板、验证账号、观察窗口 发布负责人、业务代表 服务启动成功,却没有验证真实业务结果

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

4. 发布窗口只是执行时段,不是风险评审的起点

许多团队把“发布窗口”理解为计划开始操作的时间,随后把风险评审、缺陷分级、数据迁移方案也挤进窗口前的最后一小时。这样安排看似集中,实际会让决定被时间压力绑架。

我建议至少把发布活动拆成三个时间层次:准备期收集证据并处理依赖;决策期判断是否满足放行条件;执行期按既定步骤操作并监控。若执行期才开始讨论范围、审批例外或寻找责任人,说明准备阶段没有完成。

三、常见误区:为什么检查表越长,发布反而越乱

1. 把检查项数量当作成熟度

清单从二十项扩展到一百项,不代表风险控制能力提升。新增项目如果没有明确的失败后果、证据来源和责任人,只会增加阅读成本。更严重的是,重要检查项被埋进重复的低价值条目里,填表的人开始凭惯性勾选。

识别“清单膨胀”的办法很直接:抽查最近几次发布,问每一项是否曾经发现问题、改变过决策、触发过补救动作。如果一项长期无人认真查看,也没有明确风险价值,就应合并、自动采集或移出发布门槛。

2. 把“有人负责”误认为“责任清楚”

任务里写了“研发负责”并不够。研发可能包括开发负责人、服务负责人和值班工程师;他们的权限、知识范围和可用时间不同。跨部门任务还可能出现共同负责,最后变成没人对最终结果负责。

我更偏好“一项检查,一个确认责任人;必要时可以有多个协作人”。责任人负责给出结论或升级风险,协作人提供证据和执行支持。对放行、例外批准、回退等关键决策,还要说明由哪个角色作最终决定。

3. 把审批通过当作风险已经消失

审批只是表达风险接受,不会改变风险本身。一个带着未解决缺陷的版本,即使通过评审,缺陷仍然可能影响用户。有效的例外记录应包括影响范围、可能性判断、补偿措施、接受人、到期时间和退出条件。

例如,低频报表页面的已知问题可以在灰度发布时持续观察,但必须明确哪些用户会受影响、如何识别异常、需要多久关闭。若例外没有关闭期限,它就不是临时例外,而是在流程里长期积累的隐性风险。

4. 只看“测试通过”,不确认测试覆盖了什么

“测试通过”是结论,不是证据。团队还需要知道本次版本的核心场景是什么,哪些场景没有覆盖,哪些覆盖依赖模拟数据,自动化测试覆盖到哪一层,以及未覆盖项是否构成上线阻断。

测试结论最好与发布范围绑定。若测试完成后又改动了权限逻辑、数据库脚本或关键配置,原有测试结果不能自动沿用。变更影响评估应明确哪些用例需要重跑,而不是只看代码合并时间。

5. 把上线成功等同于发布成功

服务进程启动、部署脚本执行成功,只能证明技术操作完成。发布是否成功,还要看关键业务链路是否可用、错误率是否异常、核心数据是否正确、客服与运营是否能处理用户问题。

如果没有定义“上线后验证完成”,团队会在部署结束时就解散,真正的异常反而无人接手。因此,检查表必须包括观察窗口、验证人、监控项、升级阈值和关闭条件。

6. 把所有发布套进同一套重流程

小型文案修订和涉及核心交易、权限或数据结构的变更,风险并不相同。若每次发布都要求完整评审,低风险变更会被流程拖慢;若所有变更都走快速通道,高风险工作又容易缺少必要审查。

正确方向不是在“统一流程”和“完全自由”之间二选一,而是设置风险分级:基础检查保持一致,额外门槛根据影响范围、可逆性、用户数量和依赖复杂度增加。

四、专业判断逻辑:如何决定检查什么、谁来确认、何时阻断

1. 先判断影响范围,再判断变更复杂度

我建议用四个维度评估发布风险:影响范围、失败后果、变更可逆性、依赖复杂度。它们不需要伪装成精确的科学模型,重点是帮助团队用一致语言讨论风险。

影响范围看有多少用户、系统或流程可能受影响;失败后果看是否涉及资金、权限、重要数据或关键业务;可逆性看能否快速恢复到已知稳定状态;依赖复杂度看是否牵涉多个服务、供应商、批处理或跨时区团队。

维度 低风险倾向 高风险倾向 对应检查重点
影响范围 内部用户、单一非关键功能 全量用户、核心流程或多系统 灰度边界、用户通知、业务验收
失败后果 可延迟处理,不影响关键业务 数据错误、服务中断、权限暴露 专项测试、安全审查、应急响应
可逆性 功能开关可关闭,变更可回滚 数据迁移不可逆,回退成本高 备份、恢复演练、前向修复方案
依赖复杂度 单一服务、依赖稳定 多服务、多团队、外部依赖 依赖确认、联调证据、协调人到位

当某个维度显著偏高时,不要用其他维度的低分抵消它。例如,一个影响用户范围有限的数据库变更,仍可能因为不可逆而需要严格演练。风险分级适合用于确定检查深度,不适合用来把复杂风险压成一个看似精确的总分。

2. 采用分级门槛,而不是给风险打一个神秘总分

团队可以定义低、中、高三个发布等级,但要把等级对应到实际动作。低风险变更采用快速检查和自动化验证;中风险变更增加业务验收、监控确认和负责人评审;高风险变更需要明确回退演练、值守安排、灰度策略和独立放行决定。

分级的目的不是给项目贴标签,而是让所有人知道“这个级别意味着什么”。如果高风险发布只是多开一次会,却没有增加证据和保障,就没有实现分级管理。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

3. 明确发布放行的四道门

对于多数跨部门发布,我会把放行判断拆成四道门。第一道是范围门:发布内容、依赖和变更窗口已确认。第二道是质量门:核心场景完成验证,剩余缺陷已分级。第三道是运行门:部署、监控、回退和值守安排就绪。第四道是业务门:业务验收人、客服口径和用户沟通准备完成。

四道门并非要求每个组织都建立四次会议。它们是四类必须被回答的问题,可以通过异步工作流、评审会议或系统状态来完成。低风险发布可以合并确认,高风险发布则需要留下更充分的证据。

4. 区分“证据缺失”和“证据不通过”

证据缺失意味着团队不知道结果,例如测试报告没有上传、监控面板没有准备;证据不通过则意味着已经发现问题,例如核心用例失败、回退演练超时。两种情况都可能阻断发布,但处理方式不同。

证据缺失时,责任人应补齐验证;证据不通过时,团队需要修复、缩小范围、增加保护措施或取消发布。把这两种状态混为一谈,会让问题长期停留在“待确认”,也会让管理者误以为只是文档没填。

5. 设定清晰的停止条件与回退阈值

发布前应约定什么信号会触发暂停、回退或升级处理。阈值应基于业务场景,而不是为了填表随意设定。可能的信号包括核心交易失败率超过既定基线、关键接口延迟持续升高、数据一致性校验失败或客服相关投诉异常增加。

阈值还需要配套观察时间和判定人。例如,短暂波动是否立即回退,连续多少个采样窗口异常才触发决策,是否允许先关闭功能开关再继续排查,都应在发布之前商定。否则,现场人员面对指标时仍要临时争论标准。

6. 把可逆性纳入发布设计,而不是留给事故处理

发布失败后的恢复能力,常常取决于设计阶段是否留有退路。功能开关、分批放量、向前兼容的数据结构、可重复执行的部署脚本,都会影响回退的速度和风险。

需要注意的是,“有回退脚本”不等于“可以回退”。团队还要确认脚本是否在相似环境跑过、执行权限是否可用、数据变化是否支持恢复、回退耗时是否在业务可接受范围内。如果数据库变化不能安全逆转,应明确采用前向修复还是其他止损方式。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

五、具体案例与数据观察:怎样用发布前置检查减少临时返工

1. 设定一个可计算的情景基线

继续使用前文的情景模拟。假设一个六部门团队每月进行 8 次发布,每次约有 9 人参与准备和协调。改革前,每次平均产生 5 次临时确认,单次确认平均耗时 20 分钟;每月约有 2 次因准备遗漏调整窗口。以上数字是为演示计算方法设置的模拟值,不代表行业平均或任何公司的实际表现。

要判断是否改进,不能只问团队“感觉有没有更顺”。可以从工单记录、会议纪要、审批时间戳、缺陷系统和发布值班记录中提取一致口径的数据。关键是先定义统计边界:一次临时确认如何计数,发布窗口调整是否包括业务主动改期,重复提醒算不算沟通成本。

2. 先找到返工来源,再决定要不要增加检查项

假设复盘发现,返工主要来自三类情况:发布范围临近窗口变更;测试环境和生产配置差异未提前核对;回退步骤只有文字说明,没有明确执行人和权限。此时最直接的改进不是把所有条目都加一遍,而是针对这三类断点补上范围冻结时间、配置差异确认和回退演练证据。

这体现了一条重要判断:检查项应该针对已经出现的失效路径,不能只因为其他团队的模板里有,就机械照搬。行业建议可以作为起点,最终仍应由本团队的故障记录、返工原因和业务影响来决定。

3. 对比改进前后的过程指标,而非只报成功率

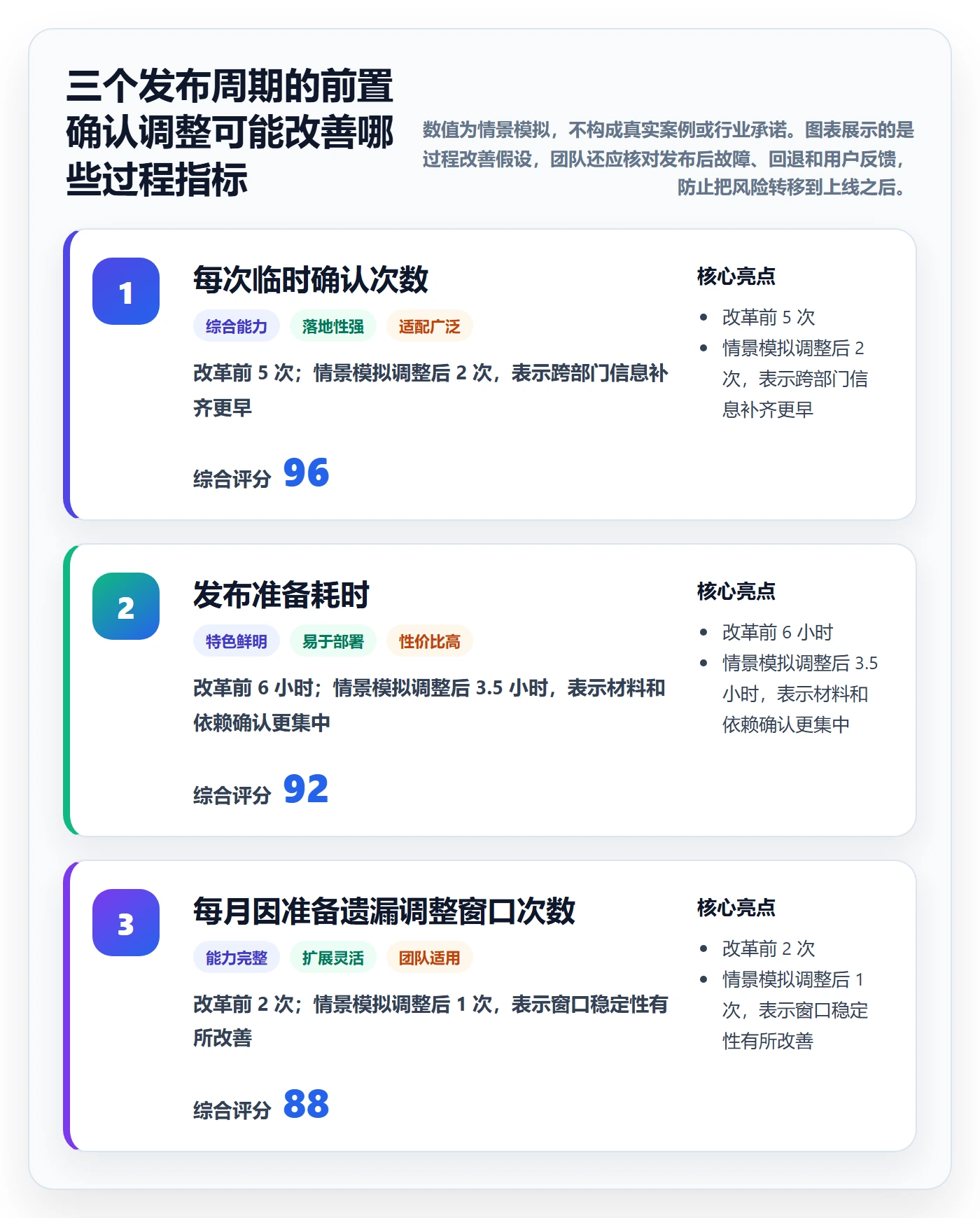

假设团队运行三个发布周期后,临时确认从每次 5 次降到 2 次,准备耗时从 6 小时降到 3.5 小时,因准备遗漏调整窗口从每月 2 次降到 1 次。与此同时,发布后紧急修复比例没有恶化,说明改进可能确实减少了等待与返工,而不是把问题推到上线之后。

这组数字仍然是示意数据。真正落地时,应同时检查样本量和版本差异。若三个月只有两次发布,单次故障就可能显著改变比例;如果新流程刚好遇到低风险版本,不能据此断言所有类型发布都得到改善。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

4. 估算协调成本时,区分等待、沟通和返工

跨部门发布的成本,不只是参与会议的人时。至少要分成三类:等待成本,即一个团队因缺少上游输入而停工;沟通成本,即反复确认同一信息所用时间;返工成本,即因范围、配置或环境不一致而重复执行的工作。

用模拟值估算:每次发布减少 3 次临时确认,每次确认涉及 3 人、耗时 20 分钟,那么每次约减少 3 小时人时;每月 8 次发布,约节省 24 小时人时。这个估算没有计入窗口改期、业务等待和事故风险成本,因此只能用于建立初步基线,不能被当成精确收益承诺。

5. 在记录中保留“为什么放行”,而不只保留结果

若发布状态只记录“已批准”,未来很难知道团队当时依据什么判断。建议至少关联本次范围、测试结果、未关闭缺陷、风险接受记录、回退方案、监控链接、最终决定人和观察结束时间。

当后续出现故障时,这些信息可以帮助区分:风险当时已知但控制不足,还是风险根本没有被识别;发布决定有合理依据但事后发生罕见事件,还是流程缺少必要证据。复盘的目的不是追责式地找一个名字,而是修正系统中可重复出现的薄弱点。

六、发布检查实操流程:从申请到关闭的八个步骤

1. 建立发布记录并限定范围

每次发布建立一个唯一记录,说明版本、目标环境、计划窗口、涉及服务、业务影响和负责人。将本次发布纳入的需求、缺陷、配置变更、数据脚本和依赖项关联起来。

如果一个版本涉及多个独立功能,可以考虑拆分为多个可单独控制的发布单元。范围越大,故障定位和回退越困难。拆分并非越细越好,应结合依赖关系、验证成本和业务窗口决定。

2. 完成变更影响评估

由产品或变更发起人说明用户影响和业务重要性,研发说明技术依赖与数据变化,测试说明验证范围,平台或运维说明部署和恢复影响,业务代表说明运营、客服和外部沟通要求。

评估结束后,明确风险等级与需要增加的检查项。若范围变化,必须重新判断等级,而不是沿用最初的低风险结论。

3. 冻结范围并标记例外

设定范围冻结时间。冻结之后如需新增内容,必须说明变更原因、影响分析和对测试、回退及窗口的影响。紧急变更可以走例外流程,但不能无记录地塞进原发布。

已知缺陷单独登记,明确影响、补偿措施、接受人和关闭期限。不要把缺陷藏在发布备注里,也不要用“后续优化”替代风险说明。

4. 汇集测试与质量证据

测试记录至少要关联版本、环境、测试范围、结果、未覆盖项和缺陷状态。关键场景应按业务影响确定,而不是简单依赖历史用例数量。涉及权限、资金、数据处理或核心链路的变化,应明确是否需要专项验证。

若自动化测试覆盖不全,应解释人工验证的范围和执行人。若测试过程中版本发生变动,应确认受影响的用例是否重跑,避免拿旧版本的结果证明新版本就绪。

5. 核实生产准备与恢复路径

发布前确认部署步骤、配置差异、访问权限、容量条件、监控告警、备份情况和恢复策略。恢复策略要落到操作层面:谁执行、在哪里执行、需要哪些权限、预计多久、何时停止并转入前向修复。

对于高风险变更,优先在与生产相近的环境验证操作路径。无法做完整演练时,至少核对脚本、权限、依赖和数据恢复策略,并把演练缺口作为明确风险提交决策人。

6. 组织放行评审,聚焦例外和未决项

评审会不应逐字朗读检查表。材料可以提前异步提交,会议只讨论高风险项、未满足条件、例外申请和需要跨部门决定的事项。

每个未决项都要有结论:补齐后继续、缩小范围、带条件放行、延期或取消。不能以“大家都没有反对”作为放行依据,尤其当参与者未看到关键证据或不具备对应决策权时。

7. 按步骤执行并验证真实业务结果

执行时由发布负责人按预定顺序推进,每一步记录开始时间、结果和异常。需要分批放量时,明确每一批的范围、观察时间和扩量条件。

技术验证通过后,还要由业务代表验证关键用户路径。比如服务状态正常,并不代表订单、权限、报表或客服后台的业务结果符合预期。发布验收应覆盖技术信号和业务信号。

8. 观察、关闭并复盘

发布完成不是关闭条件。团队应在预先约定的观察窗口内查看错误率、延迟、关键业务指标、告警和用户反馈。若指标正常且业务验收完成,再关闭发布记录。

复盘重点放在可行动的改进:哪个检查点没能提前发现问题,哪个交接责任不清,哪个证据难以获取,哪些低价值项目可以自动化。把复盘结论转成负责人、截止时间和验证方式,避免复盘只留下会议纪要。

9. 可直接复制的发布检查模板

以下模板适合作为表单、工作项字段或项目管理平台中的发布记录。实际使用时,应根据风险等级增减字段,避免低风险任务承担高风险流程的全部成本。

字段 填写要求 责任角色 状态示例
发布标识与版本 唯一编号、版本号、环境、窗口 发布负责人 待填写、已确认
发布范围 需求、缺陷、服务、配置、数据变更 产品与研发负责人 草拟、冻结、变更中
影响评估 用户范围、业务影响、依赖、可逆性 变更发起人及相关团队 低、中、高风险
测试证据 环境、覆盖场景、结果、未覆盖项 测试负责人 通过、带例外、不通过
已知缺陷与例外 影响、补偿措施、接受人、到期时间 缺陷责任人与风险接受人 待评估、已接受、已关闭
部署与恢复 执行步骤、权限、回退或前向修复方案 平台或运维负责人 待验证、已验证、存在风险
监控与止损条件 观察指标、阈值、时间窗、升级人 服务负责人 未配置、已配置、观察中
业务验收与沟通 验收人、用户通知、客服口径、支持安排 业务运营负责人 待准备、已确认
放行决策 结论、决策人、时间、附加条件 发布授权角色 放行、条件放行、延期、取消
发布后关闭 观察结果、异常、复盘项、跟进责任人 发布负责人 观察中、已关闭、需复盘

七、不同情况下的行动建议:流程必须适应风险,而不是反过来

1. 小团队、低频发布:先建立最小闭环

如果团队规模较小、发布频率不高,不必一开始就建设复杂审批链。先确保每次发布都有明确范围、测试结论、执行人、恢复方案和发布后观察人。

可以用一页表单或轻量工作流,但要避免关键决定只留在聊天记录里。小团队最大的优势是沟通链短,最大的风险则是知识集中在少数人身上。至少要让第二个人能找到部署步骤和恢复办法。

2. 中大型组织、多团队依赖:优先治理交接与信息关联

对于 100 人以上、多个产品线或共享平台团队的组织,最值得优先改善的通常不是增加审批人,而是减少信息孤岛。发布记录应能关联需求、任务、缺陷、测试、变更审批和运行指标。

当团队使用某项目管理平台时,应统一关键状态的定义,并避免不同部门各自创造同义字段。平台只负责承载信息与流转;是否放行、例外由谁批准、哪些证据算有效,仍需组织明确约定。

例如,PingCode 面向中大型企业及 100 人以上组织,能作为跨团队项目与工作协同的载体之一。评估其适配性时,应检查它能否承接现有发布链路、权限边界和数据关联,而不是只看是否有发布模板或仪表盘。若团队的核心问题是责任不清,单纯迁移到新工具不会自动解决问题。

3. 高风险变更:增加独立验证和回退准备

涉及核心交易、身份权限、关键数据结构或大范围用户的变更,应把独立验证放在优先位置。让执行变更的人之外,至少有一名具备相关业务或技术判断能力的人确认关键证据。

高风险发布还应更重视灰度、止损条件和值守安排。如果无法安全回退,必须明确前向修复方案、用户影响沟通和决策权限。不能用“上线后密切关注”代替具体的监控指标和行动阈值。

4. 紧急修复:缩短等待,但保留关键证据

紧急发布不等于不检查。流程可以压缩,但至少要确认变更范围、最小必要测试、执行与恢复方案、决策人和发布后观察责任。紧急是流程时限缩短,不是责任和记录消失。

建议在修复后补做必要的复核,记录为什么需要紧急发布、常规流程为何来不及、哪些检查被简化、简化后由什么措施补偿。反复发生的“紧急”变更,应该回头审视需求计划、发布节奏或系统稳定性,而不是持续扩大例外通道。

5. 供应商或外部系统参与:把外部响应纳入依赖管理

外部团队参与时,不能把“对方已经确认”当成依赖就绪。要确认对方提供什么证据、响应窗口是什么、故障时联系谁、是否有替代方案,以及外部变更是否会影响己方回退。

对于无法控制的外部依赖,可以采用降级、限流、功能关闭或分批开放等方式减少耦合。把外部不确定性写进风险记录,比在发布当天临时等待对方回复更有价值。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

八、不同情况下的取舍:效率、控制力与适应性如何平衡

1. 每次都评审,还是按风险分层

每次完整评审的优点是规则直观、证据容易留痕;缺点是低风险发布也要等待相同的决策链,容易形成形式主义。风险分层可以减少不必要等待,但前提是分类标准清晰、例外可追踪、团队不会为了省事故意低报风险。

如果组织刚开始治理发布,可以先用统一的基础检查,再根据复盘数据逐步增加分级。不要在缺少经验时设计十几个复杂级别。级别越多,边界争议越多,维护成本也越高。

2. 自动化检查与人工判断如何分工

重复、规则明确且结果可机器读取的检查,适合自动化,例如必填字段完整性、测试任务状态、部署脚本执行结果或监控链接是否存在。自动化能减少漏项,但不能替代对影响范围、业务权衡和风险接受的判断。

人工评审应集中处理自动化难以判断的事项:变更是否会造成用户流程变化,已知缺陷是否可接受,回退路径是否符合业务约束,是否需要缩小灰度范围。若会议在逐项核对机器可以验证的字段,说明流程分工还不合理。

3. 统一模板与团队定制如何平衡

完全统一有利于跨团队统计和审计,但可能忽略不同业务的风险差异;完全定制适应性强,却会让组织难以比较发布表现、共享经验和追踪共同依赖。

更实际的做法是统一核心字段与状态,再允许团队增加领域特有检查。例如,全组织统一记录发布范围、风险级别、放行结论和关闭状态;金融、医疗或数据平台团队再增加各自必须的专项验证。

4. 快速发布与充分验证如何平衡

发布更快并不意味着验证更少。通过缩小单次变更范围、分批放量、功能开关和自动化测试,可以减少每次发布需要承担的风险,同时提高恢复能力。

如果发布流程很慢,先区分耗时来自哪里:等待审批、手工验证、跨时区协作、环境不稳定,还是反复改变范围。不同原因需要不同措施。砍掉审批可能对等待有效,却无法解决环境不稳定;增加测试人手也不能解决范围反复变化。

5. 设定固定发布窗口还是按需发布

固定窗口便于业务安排、值守调度和跨部门准备,适合依赖多、变更集中或恢复成本高的系统。按需发布能缩短等待,适合变更小、自动化成熟、部署可逆的服务。

两者之间不必二选一。组织可以让低风险变更按需发布,高风险变更使用预约窗口;也可以对关键业务设定不宜操作的时段。窗口制度应服务于风险控制,不能变成所有团队必须遵守却无人解释的日历惯例。

九、如何持续改进:让每次发布成为下一次发布的输入

1. 选择少量指标,固定口径后持续观察

建议先从少量指标开始:发布准备周期、发布窗口变更次数、发布后紧急修复比例、回退或前向修复次数、未关闭例外数量、发布后故障影响时长。指标不宜越多越好,重点是团队能稳定采集并据此采取行动。

每个指标都要定义计算方法。例如,准备周期是从申请创建到放行,还是从材料齐备到放行;紧急修复是否包括常规热更新;影响时长按服务不可用时间还是用户受影响时间计算。定义不一致时,趋势图看起来精确,结论却没有可比性。

2. 同时查看中位数和长尾,不让平均值掩盖阻塞

发布准备耗时经常呈长尾分布:大多数版本很快,少数涉及多部门或数据迁移的版本特别慢。只看平均值,团队可能无法判断问题集中在哪类发布。

可以按风险等级、系统类型和变更规模分组,观察中位数与高分位耗时。若总体耗时下降但高风险发布的等待时间上升,说明改进可能只帮助了简单任务,没有解决关键阻塞。

发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板

3. 把复盘结论转成具体的流程变更

复盘结束时,每个改进项都应写明负责人、完成期限、预期证据和验证方式。例如,“改进回退流程”太宽泛;“由平台负责人在下次高风险发布前验证数据库恢复脚本,并记录在相似环境中的执行时长”才具备可执行性。

改进项也需要关闭条件。若目标是减少配置差异导致的返工,可以要求连续若干次发布都完成配置核对,并检查是否仍发生同类问题。没有验证的改进,只能算提出了想法,不能算流程已经变好。

4. 用问题分类识别系统性原因

将问题分为范围变化、测试覆盖、环境差异、部署操作、外部依赖、权限与审批、监控缺口、业务准备等类别。连续几个周期后,如果某一类反复出现,就应处理上游原因,而非每次增加一条提醒。

例如,多个版本都因为环境差异导致测试返工,可能需要环境配置管理和数据准备改进;多个发布都找不到决策人,可能需要建立授权规则;反复出现未及时通知客服,可能说明发布流程没有把运营准备纳入依赖链。

十、结尾:真正高效的发布,是让坏消息更早出现

发布检查的独特价值,不是让团队在上线前获得一种“已经万无一失”的错觉,而是让不确定性更早暴露,让每个未决风险都有明确去向。没有任何清单能保证绝不出错,但好的检查体系能减少意外、缩小影响范围,并让团队知道出了问题该由谁采取什么行动。

我建议从下一次发布开始,不要急着重做整套流程。先选一项近期发布,画出从范围冻结到业务验收的依赖链,找出三处最容易断开的交接;再为每处定义责任人、证据、截止时间和失败后的动作。跑完三次发布后,比较准备耗时、临时确认、窗口调整和发布后修复情况,再决定要不要增加检查或引入自动化。

最值得追求的不是“检查项全部打勾”,而是每一次放行都能解释为什么可以发布,每一次例外都能说明由谁接受风险,每一次复盘都能让下一次少一次重复犯错。

常见问题解答(FAQ)

1. 发布检查清单应该包含哪些内容?

我所在的团队每次发布都要拉产品、研发、测试和运维一起确认,但清单越加越长,最后大家只勾选、不判断。我想知道哪些项目是发布前真正不能漏的,怎样设计才不会变成形式主义?

先按“发布前必须满足、发布时执行、发布后验证”分层,而不是把所有注意事项塞进一张表。必须满足项通常包括:需求范围和变更记录已确认、关键测试通过、已知缺陷有明确影响评估、数据备份及回滚方案可用、负责人和通知对象明确;执行项记录发布时间、操作人和步骤;验证项检查核心业务链路、错误率及用户反馈。

每条都应写清判定标准、证据位置和责任人,例如“测试通过”改为“本次范围内的阻断级缺陷为零,回归结果链接已附”。清单可先控制在十几项高风险检查点,运行数次后再依据漏检事件和无效勾选项调整。

2. 跨部门发布检查由谁负责,才能避免互相等待?

我遇到过发布会上每个部门都说自己已经完成,但没有人确认整体是否具备上线条件。出了问题以后,大家又各自解释职责边界,我想知道怎样分工才既不增加层级,也能明确最终责任?

将“执行责任”和“放行责任”分开:研发、测试、运维等岗位分别对自己提交的证据负责;指定一名发布负责人汇总状态、处理未完成项,并依据约定的放行规则作出继续、延期或回滚建议。不要把所有责任都交给会议主持人,也不要默认“没人反对就是通过”。

例如,测试负责人确认测试范围与结果,运维负责人确认监控和回滚条件,业务负责人确认影响窗口及用户沟通,发布负责人检查所有必需项是否闭环。小团队可以一人兼任多个角色,但每项检查仍要能追溯到明确的责任人和确认时间。

3. 如何判断发布检查流程是否真的提升了效率?

我想给发布流程增加检查项,但担心审批和会议变多,发布反而更慢。除了统计发布次数,我还应该看哪些数据,才能分清流程是在减少风险,还是只增加了等待?

至少同时观察交付速度、发布质量和流程负担,并用同一口径比较改动前后的数据。可以记录从申请到放行的中位时长、因检查项缺失导致的延期次数、发布后需要紧急修复的比例,以及每次发布花在等待确认上的时间。比如连续四周记录基线,再试行四周;若紧急修复减少而放行中位时长基本稳定,说明检查可能有效;

若延期集中在某个审批环节,就应检查该项是否重复、标准是否模糊,或能否改为自动校验。样本较少时不要仅凭一两次发布下结论,也要注明发布复杂度和变更规模,避免把低风险小改动与重大版本直接比较。

4. 发布出现异常时,检查清单里怎样设计回滚决策?

我以前遇到过上线后告警持续出现,团队一边排查一边争论要不要回滚,结果错过了处置窗口。我想在发布前把判断依据定下来,但不同系统的风险又不一样,阈值该怎么设?

回滚规则应围绕用户影响和可恢复性设定,不能只写“异常时回滚”。发布前明确观察时长、监控指标、触发阈值、决策人以及回滚后验证方式;例如,对关键交易链路,可约定错误率超过团队基线的特定倍数并持续数分钟,或出现无法接受的数据一致性问题时立即暂停扩量并启动预案。

具体阈值要根据历史基线、业务峰谷和告警噪声校准,不能把示例数字直接套用。还要提前验证数据库变更、配置切换和外部依赖是否支持回退;如果数据迁移不可逆,就应准备前向修复或分阶段放量方案,并在发布记录中写明由谁宣布停止继续发布。

核心关键词

读者评论

石
石文博

我们之前也遇到过测试通过、生产配置却没核对的情况。把配置确认单独设成交接项有帮助,不过最好能自动比对,完全靠人工填表还是容易漏。

胡
胡文博

例外项设置到期时间这点很实用。实际执行时,最难的是谁来持续追踪关闭;如果没有明确接手人,批准记录很容易留在表里没人管。

宋
宋妍

风险分级比所有变更走同一套流程更合理。但低风险快速通道也应保留基本的回退和上线后验证,避免为了提速把检查一并省掉。

文章包含AI辅助创作:发布检查实操方法:跨部门团队提升发布管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/603165

赞 (0)
飞飞飞飞
灰度发布管理指南:跨部门团队如何做好发布管理,最佳实践全流程
上一篇 1小时前
发布管理发布审批全流程:跨部门团队最佳实践与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
