上线计划怎么做?跨部门团队风险控制:发布管理从0到1

上线计划最容易失控的地方,往往不是开发进度,而是“所有人都以为别的部门已经确认了”。我见过不少项目在代码完成后才发现:客服话术还没审核,数据口径没有冻结,回滚方案只写了“必要时回滚”,业务负责人也没说清楚什么情况算上线失败。上线计划因此不能只是排期表,而应是一套跨部门共同签字、能发现风险、能暂停发布、能验证结果的控制机制。

一、先讲结论:上线计划不是日期表,而是决策机制

1. 好的上线计划必须回答五个问题

我判断一份上线计划是否可执行,不先看它排了多少任务,而是看它能不能让团队快速回答五个问题:这次为什么上线;谁对业务结果负责;上线前哪些条件必须满足;出现什么信号要暂停或回滚;上线后如何判断成功。

如果计划只有“开发周三完成、测试周五完成、周一发布”,它描述的是时间,不是控制。跨部门发布的复杂性在于,各团队交付物之间存在依赖:技术发布完成,不代表客服已经能处理用户咨询;数据看板上线,不代表埋点数据足以支撑决策;合同或合规确认,也不能用“开发已完成”代替。

我的核心判断是:发布管理的最小单位不是任务,而是带有负责人、验收证据和失败动作的风险控制点。每个控制点都要明确“谁确认、凭什么确认、没通过怎么办”。否则,项目看上去有计划,实际上只有愿望。

2. 把“完成”拆成可验证的发布条件

“测试完成”“运营准备好”“业务确认”都不是足够明确的状态。它们需要被翻译成可检查的条件。例如,测试完成可以具体为:关键业务链路通过率达到约定阈值、阻断级缺陷为零、已知问题有明确接受人;运营准备好可以具体为:公告经审核、帮助文档可访问、客服已收到版本差异和升级路径。

模糊说法 可验证的条件 未满足时的处理
测试完成 核心链路通过;阻断级缺陷为零;高优先级遗留问题均有业务负责人书面接受 阻断发布,或缩小发布范围
业务确认 指定业务负责人在发布单中确认验收范围、关键指标和异常阈值 升级至发布决策人,不以默认同意处理
客服准备好 客服知识库更新;一线人员收到差异说明;升级联系人和工单分类已明确 先灰度或延后面向用户开放
可以回滚 回滚步骤已演练;数据兼容性已验证;回滚责任人和最长恢复时间已确定 不能将“有脚本”视为具备回滚能力

上表中的阈值不是通用标准,而是计划设计方法:把形容词换成证据,把证据关联到决策。不同业务的容错水平不同,金融交易、医疗服务和内部协作系统不能使用同一套上线门槛。

3. 发布计划要同时管控风险与决策权

风险清单只负责暴露问题,发布机制还必须规定谁能做决定。若所有人都能提风险,却没有人有权暂停发布,风险登记表就只是会议纪要。反过来,如果只有高层能决策,现场负责人又没有明确的紧急止损权限,团队可能在异常扩大时仍等待审批。

我建议把决策权拆成两层:计划性决策由发布负责人组织评审,例如是否进入灰度;紧急止损由预先授权的值班负责人执行,例如错误率达到阈值时立即关闭功能开关。事后再由跨部门负责人复盘,而不是要求一线人员先证明自己“有权暂停”。

二、背景与真实场景:跨部门发布为什么比开发排期难

1. 一次发布通常包含多条并行交付链

以一个面向客户的订阅功能改版为例,研发需要完成接口和前端,测试需要覆盖新旧套餐组合,产品需要冻结价格和权益规则,财务需要确认账单口径,法务或合规需要审阅说明,运营要安排公告,客服要准备答疑,数据团队要核对埋点与指标口径。

这些工作不是简单地排在开发之后。价格规则若未冻结,测试用例就不能稳定;埋点定义若拖到发布前,发布后的转化数据就可能无法解释;客服培训若只在上线当天进行,用户咨询已经先于内部准备到达。发布风险因此常常来自“依赖关系没有被看见”,而不只是某个团队做得慢。

跨部门计划需要画出交付链,而非按部门堆任务。每个环节至少标明输入、输出、接收人和最晚决策时间。例如,产品交付权益规则,财务确认账单边界,研发据此实现,测试按冻结版本验证。只写“产品、财务、研发协同”不能让任何人知道协同的具体对象是什么。

2. 计划里的“按时完成”容易掩盖关键路径风险

假设某发布有四个工作流:代码开发、数据埋点、合规审核和客服准备。表面上,四组任务都能在周五前结束。但如果合规审核必须基于最终产品文案,文案又依赖价格规则确认,那么合规与客服工作实际上都受同一项上游决策制约。并行排期并不等于并行可交付。

我会把关键依赖从甘特图里单独提取出来,检查哪些任务一旦延迟会改变上线日期,哪些任务可以通过缩小范围、功能开关或分批开放来解耦。计划的价值不是把每个人排满,而是尽早识别“哪一项没完成,其他人的工作就会变成返工”。

上线计划怎么做?跨部门团队风险控制:发布管理从0到1

3. 发布风险会在“交接处”集中暴露

研发交付给测试、产品交付给运营、数据交付给业务,这些交接处是信息损耗最容易发生的地方。常见情况是:开发认为需求描述已包含边界条件,测试只按主流程验收;业务认为看板会展示实时数据,数据团队实际提供的是次日汇总;客服拿到功能介绍,却不知道旧用户是否自动迁移。

因此我会重点检查交接物是否能被接收方独立使用,而不只是检查发送方是否“发过”。一个好交接物应包含版本、适用范围、已知限制、验证方式、联系人和异常升级路径。接收人需要有确认权;没有确认,就不能把交接状态标为完成。

4. 用工具建立共同事实,而不是制造更多状态

对于跨团队、多个项目并行的组织,使用统一的项目管理平台有助于沉淀任务、依赖、缺陷和决策记录。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,适合把需求、迭代、测试和发布过程放在可追踪的协作链条中。工具能帮助团队减少状态分散,但不能代替明确责任和发布判断。

我更关注工具里是否能看见“风险到决策”的链路,而不只是任务完成率:风险是否关联到具体发布;阻塞项是否有负责人和截止时间;发布结论是否能追溯到验收证据;上线后异常是否回到问题和改进项。若这些信息仍藏在聊天记录和个人表格里,换平台也不会自动解决协同问题。

三、常见误区:看起来有流程,实际没有控制力

1. 把发布日期当作计划的起点

业务先定一个对外日期,再要求所有团队倒排,是常见做法,但它容易把日期变成不可质疑的承诺。团队随后会把风险写成“关注事项”,却不敢将其转化为延期条件。正确做法不是拒绝日期,而是同时设定发布日期和进入发布的条件:日期是目标,门槛是决策依据。

如果日期已对外承诺,计划应明确可调整的范围,例如先向内部用户开放、先发布不依赖某项高风险能力的部分,或使用功能开关控制暴露面。把“日期不能改”误解为“范围不能改”,会让团队失去最重要的风险缓冲工具。

2. 把任务完成率当作发布准备度

项目任务完成率达到 95%,并不代表上线安全。剩下的 5% 可能恰好是数据迁移、账单校验或回滚验证;相反,未完成项也可能只是低风险文档整理。完成率是进度指标,不是风险指标。

发布准备度至少需要结合关键路径状态、阻断级缺陷、未接受风险、验证覆盖、回滚能力和运营准备度。只看一个百分比,管理者会得到一种精确却误导的安全感。

3. 把“测试通过”当作系统可以上线

测试通过只说明在已定义的环境、数据和用例范围内,测试结果符合标准。它不自动证明生产配置正确,也不证明容量足够、数据迁移可逆、客服能处理真实问题。测试结论必须注明覆盖范围和残余风险。

对于关键业务,我会要求测试报告至少区分:主流程、异常流程、权限边界、兼容性、性能或容量、数据迁移与回滚。并非每次发布都要做全套专项测试,但省略项必须说明原因和接受人。

4. 把回滚写成一句话

“异常时回滚”不是回滚方案。若新版本已写入新格式数据,旧版本未必能读取;若外部通知已经发送,代码回滚也无法撤回用户认知;若数据库迁移不可逆,所谓回滚可能只是让界面恢复旧样式,而数据仍处于不一致状态。

我会要求回滚方案逐项说明触发条件、操作步骤、执行人、预计耗时、数据处理方式、用户影响和恢复后的验证。特别要区分“关闭功能”“回退应用版本”“恢复数据”和“停止外部流量”,这些动作不等价。

5. 用会议替代异步证据

发布评审开得再充分,如果结论只在会议里口头通过,过两天也可能出现“我以为那只是讨论”的争议。会议的职责是处理分歧和决策,不是保存所有事实。

每次评审至少留下决策记录:结论、依据、接受的残余风险、责任人、有效范围和复核时间。没有异议不代表同意;对于高风险事项,必须主动确认,而不是依赖沉默默许。

四、专业判断逻辑:从风险识别到发布决策

1. 先定义发布边界,再讨论计划细节

发布边界包括目标用户、功能范围、系统范围、数据范围、地域或租户范围,以及是否涉及迁移、计费、权限和对外承诺。边界不清,风险评估就没有分母:同一句“影响很小”,可能指用户人数少,也可能指影响金额小,二者完全不同。

我通常先写一段可核对的范围声明:本次变更影响谁、改变什么、明确不改变什么。尤其要写“不包含”的部分,避免临近上线时不断塞入看似微小的需求,令测试范围和客服口径同步漂移。

2. 用影响、发生可能性和可探测性筛风险

风险优先级可以用简单的评估模型辅助讨论:影响程度、发生可能性、发现难度分别按 1 至 5 分评分,形成相对排序。它不是精确概率,也不应被包装成科学预测;它的用途是迫使团队解释为什么某项风险值得优先处理。

我特别关注“发现难度”。某个错误发生概率不高,但若只能等客户投诉才发现,可能比容易在监控中暴露的错误更危险。风险评分因此不应只看发生概率,还要看团队能否在影响扩大前察觉并采取行动。

评分维度 低分示例 高分示例 计划中的用途
影响程度 内部页面显示异常,有替代流程 计费错误、数据丢失或关键服务不可用 决定是否设为阻断项
发生可能性 历史上少见且已有验证 近期改动频繁、依赖未稳定或缺少验证 决定是否增加测试或灰度观察
发现难度 监控可实时发现并告警 只能通过用户反馈或月底对账发现 决定是否补监控、抽检或人工核验

评分之后要做定性审查。低概率、高影响的灾难性风险不能因为乘积不高就被忽略;高评分也不必然意味着延期,如果可以通过切分范围、限流或人工兜底把影响压低,发布仍可能可控。

3. 将风险改写为“信号,动作,负责人”

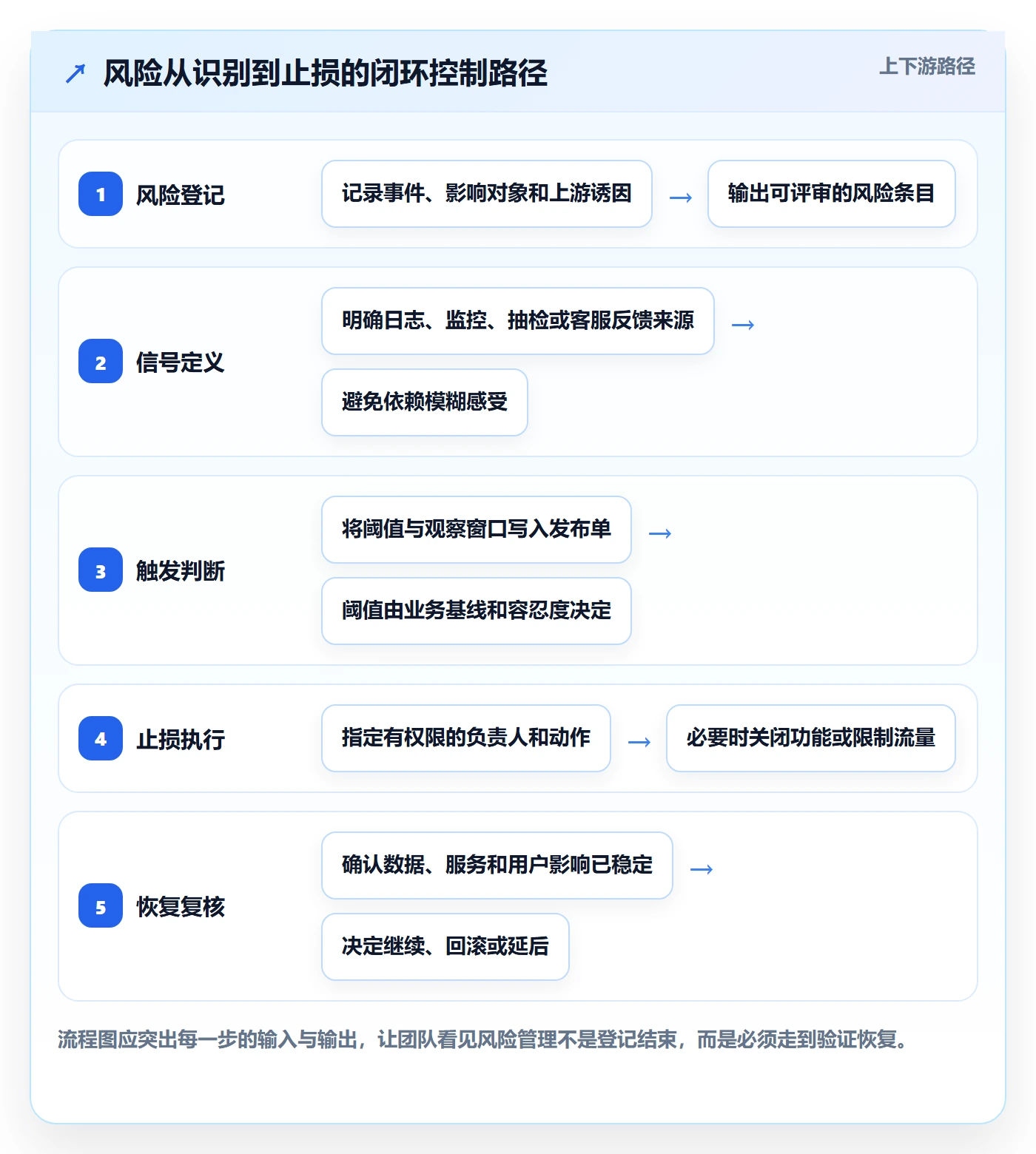

一条可操作的风险记录应包含:风险事件、可观察信号、触发阈值、应急动作、负责人和恢复条件。例如,不写“关注接口异常”,而写“发布后 15 分钟内支付接口失败率连续两个监测窗口超过预设阈值,由值班负责人关闭新支付路径,业务负责人确认订单补偿范围”。阈值需要依照业务基线设定,不能照搬示例。

这个格式迫使团队把“担心什么”转化为“看到什么就做什么”。若风险无法给出可观察信号,可能意味着监控不足;若有信号却没有动作,说明团队还没有形成处置方案;若有动作但没有负责人,方案仍无法执行。

上线计划怎么做?跨部门团队风险控制:发布管理从0到1

4. 用发布门禁决定“继续、缩小、暂停”

发布决策不应只有“上线”与“延期”两档。第三种选择通常更实用:缩小发布范围。比如先内部试用、按租户逐步开放、只开放低风险功能,或将高风险功能置于默认关闭的开关后。

我建议门禁分为三类。硬门禁是未满足就不能发布,例如严重数据一致性问题;软门禁是可以在明确接受风险后发布,例如低影响的已知缺陷;观察项是上线后持续监控但不阻断发布,例如体验指标的小幅波动。门禁分类需要事先约定,避免评审现场临时改变标准。

5. 发布后观察时间要匹配风险暴露速度

观察期不是固定的“上线后看一天”。如果核心交易每分钟都在发生,发布后几十分钟就能观察到关键错误;若问题只在月末结算或低频权限场景中出现,短期无异常并不能证明安全。观察时间应基于业务周期、风险暴露速度和数据延迟设定。

发布后至少要有一张观察清单:技术健康指标、核心业务指标、数据质量指标、用户反馈指标和人工兜底量。指标需要有发布前基线、目标区间、告警阈值和责任人。没有基线的“保持稳定”,通常无法形成可靠判断。

五、案例与数据观察:一场订阅改版如何避免把风险带给用户

1. 案例边界与数据口径

下面是用于说明方法的情景模拟,不代表任何企业的公开业绩或行业统计。一家提供线上订阅服务的团队计划调整套餐权益、价格展示和自动续费说明,涉及产品、研发、测试、财务、运营、客服与数据团队。发布目标是减少套餐理解成本,同时确保账单和续费口径一致。

团队最初按周五上线倒排,直到发布评审才发现:自动续费说明尚未完成审核,旧用户的权益迁移规则没有冻结,数据看板将“页面点击”误当作“有效订阅”。如果照原计划全部开放,技术上可能发布成功,业务上却无法判断转化变化是来自体验改善还是统计口径错误。

2. 先拆分问题,而不是争论要不要延期

评审没有把所有未完成项都归为“延期理由”,而是拆成三类:会造成用户权益或计费错误的风险;会让发布效果无法衡量的风险;可以在明确提示后接受的低影响体验问题。随后团队把旧用户迁移和计费核对设为硬门禁,把转化看板口径设为灰度期间的观察门槛,并将一个非关键展示优化移出本次范围。

这个拆分让讨论从“周五能不能上线”转向“哪些用户可以安全地先用、哪些证据还缺”。最后采用小范围灰度,先验证新用户路径,再逐步扩大范围;旧用户迁移则等财务和产品确认规则后单独开放。计划并没有因为追求整齐而要求所有团队同时完成所有事项。

3. 用基线和分阶段放量降低误判

团队将发布前一周的业务数据作为对照基线,预先定义页面异常率、支付失败率、订阅完成率、客服咨询量和数据事件完整率。为避免把日常波动误判为发布影响,观察时同时看绝对值、相对基线变化和样本量;当样本不足时,不把短期转化率差异当成结论。

以下数据是示意性的情景模拟,展示如何把发布控制结果与执行过程关联。它不是实测业绩承诺,也不意味着所有团队都能达到同样结果。实际阈值应根据历史波动、业务规模、风险承受能力和统计口径确定。

控制项 改进前的计划缺口 调整后的控制方式 示意结果
用户范围 一次性面向全部用户 内部验证后分批开放,保留关闭开关 异常影响范围可逐步扩大而非立即覆盖全部用户
账单验证 只验证页面展示 抽查新旧套餐、续费和退款组合 上线前发现一项规则差异并阻断旧用户迁移
数据验收 看板上线后再核对事件 发布前验证事件定义、去重和归因窗口 避免将页面点击误计为有效订阅
客服准备 上线当天发产品说明 提前演练常见问题和升级流程 异常咨询能更快转交到产品与技术负责人

4. 真正有价值的不是“没有事故”,而是能解释结果

一次平稳发布并不一定说明流程优秀,也可能只是风险恰好没有发生。相反,发布中出现问题也不必然证明计划失败;如果团队及时发现、限制影响、按预案恢复,并能追溯决策,控制体系可能正在发挥作用。

我会复盘三个层次:第一,是否在发布前识别到了主要风险;第二,信号是否在影响扩大前出现并触发动作;第三,止损后是否恢复到预期状态。只复盘“有没有事故”,团队容易追求零报告;复盘发现机制和恢复能力,才更可能改进系统。

上线计划怎么做?跨部门团队风险控制:发布管理从0到1

六、从0到1搭建发布管理:一份可以执行的步骤

1. 第一步:建立发布单和范围说明

每次发布建立唯一记录,避免需求、缺陷、验收结论和应急方案分散在多个文档。发布单不必很复杂,但要能回答:版本是什么、目标是什么、影响什么、负责人是谁、计划窗口是什么、当前状态是什么。

范围说明要明确本次包含和不包含的功能、用户、系统和数据变化。若发布同时含多个彼此独立的功能,应考虑拆成多个可单独控制的发布项。把一批不同风险的变更绑在同一个“版本”里,会让团队无法针对性地暂停其中一项。

2. 第二步:建立跨部门责任矩阵

责任矩阵的重点不是给每个部门贴标签,而是确保关键工作只有一个最终负责人,同时有明确执行人和协作者。一个任务若有三位“共同负责人”,遇到冲突时通常就没有负责人。

工作项 最终负责角色 主要协作角色 完成证据
范围冻结与验收标准 产品负责人 业务、研发、测试 批准的范围说明与验收条目
技术变更与部署方案 技术负责人 运维、测试、安全 部署记录、监控项、恢复步骤
账单或数据口径核对 业务数据负责人 财务、产品、研发 核对样本、口径定义和差异结论
对外沟通与客服准备 运营或客服负责人 产品、法务、业务 审核版本、知识库和升级联系人
继续、缩小或暂停决策 发布决策人 各工作流负责人 带时间和依据的发布结论

3. 第三步:把交付物放到依赖顺序里

按实际依赖绘制工作链,标记前置条件和截止时间。不要为了图表美观,把所有任务都排成整齐的周计划。比如,数据事件定义必须先于测试验收,最终文案必须先于合规确认,客服培训材料必须基于冻结后的规则。

对每个关键依赖设置提前预警时间,而不是只记录最终截止日。若某项工作延迟一天就会影响整个发布,团队应在它真正到期之前获得预警,并有备用方案,如减少范围、暂时关闭功能或把变更拆分到下一批。

4. 第四步:建立风险登记表和门禁

风险登记表不宜只写“概率、影响、应对措施”。我建议至少包含:风险事件、诱因、受影响对象、发生可能性、影响程度、发现方式、触发条件、预防动作、应急动作、责任人、接受人和关闭证据。

  • 硬门禁:出现后不能继续当前发布,例如高严重度安全问题、关键数据不一致、无法确认核心业务交易结果。
  • 软门禁:可在授权人接受残余风险后继续,例如影响面有限且有可用替代路径的低优先级缺陷。
  • 观察项:允许发布,但必须监控,例如某项体验指标可能短期波动,且已有明确阈值和止损动作。

5. 第五步:验证部署、监控和恢复能力

发布方案要包含部署前检查、执行顺序、版本校验、功能开关、数据变更、监控面板、回退步骤和执行权限。对于涉及数据变更的发布,还要明确兼容窗口:新旧版本是否会并存、旧版本能否读取新数据、回退后如何处理已经产生的记录。

不要只问“有没有回滚脚本”,要做桌面演练或实际演练。演练记录恢复耗时、步骤遗漏、权限问题和数据损失风险。若恢复时间长于业务可接受窗口,团队就要考虑更细粒度的灰度、冗余方案或更严格的发布限制。

6. 第六步:设置发布观察与复盘闭环

发布后指定观察负责人和观察窗口,至少覆盖一个能代表业务行为的周期。观察结果应同时记录正常指标和异常信号,避免只截取“服务正常”的截图,却没有检查业务是否真正完成。

复盘需把发现转化为行动项,并为行动项指定负责人、截止日期和验证方式。若每次复盘都重复出现“加强沟通”“提高重视”,说明改进项没有落到机制上。更有效的改进通常是补充自动检查、变更门禁、交接模板或监控告警。

七、不同情况下的行动建议与取舍

1. 小团队、低风险、变更范围清晰

小团队不需要照搬大型发布委员会。可以用一页发布单、一次短评审和一份异常联系人清单,但不能省略责任人、验收标准和恢复动作。流程轻不等于没有流程,而是把管理成本集中在真正会改变决策的环节。

如果变更可逆、用户影响小、监控充分,可以采用较短观察期和快速发布;若涉及权限、计费或数据删除,即使团队人数少,也应提高门槛。组织规模不是风险等级的替代指标。

2. 中大型组织、多人并行、依赖较多

中大型组织最需要的是统一的状态定义和跨项目风险视图。不同团队如果对“开发完成”“验收通过”“可发布”各有解释,汇总看板就会制造虚假一致。建议定义共同状态、必填证据和升级时限,并让例外情况能够被追踪。

可使用项目管理平台管理需求、任务、测试、缺陷与发布关系。像 PingCode 这类面向中大型企业及 100 人以上组织的产品,可以作为流程承载方式之一;选型时应重点验证权限模型、跨项目视图、审计记录、集成能力和数据治理,而不是只看界面是否方便创建任务。

3. 高风险、不可逆或影响外部用户的发布

对于不可逆迁移、账单规则、身份权限、关键交易或合规相关变更,应优先做分阶段发布、双写或影子验证、抽样对账和人工兜底。若没有办法缩小影响范围,就必须更谨慎地验证恢复路径,必要时安排业务、技术和运营负责人共同值守。

这类发布的取舍不是“慢一点还是快一点”,而是提前投入更多验证成本,换取故障时更小的损失。若上线窗口很短,不能因此压缩必要的恢复验证;应优先减少本次范围或调整发布顺序。

4. 对外承诺日期已经确定

当市场活动、合同或公告已经绑定日期时,团队仍有控制空间:拆分功能、调整适用人群、先开放低风险路径、用人工流程承接少量异常,或把尚未验证的能力明确排除。外部日期不应成为隐瞒风险的理由。

需要避免的是用“先上再说”替代方案。若必须带风险上线,应记录风险接受者、影响范围、补救资源和退出条件。谁接受风险,谁就应知道自己接受的不是抽象的不确定性,而是具体可能影响哪些用户和业务。

5. 频繁发布、持续交付的团队

高频发布不意味着每次都开大型评审。成熟团队可以把低风险变更纳入自动化门禁,把人工评审留给高影响变更和例外情况。关键是让风险分类、自动验证和回退能力足够可靠,而不是把“发布次数多”当作流程成熟的证据。

频繁发布团队应持续观察变更失败率、平均恢复时间、发布后紧急修复量和高风险变更占比等指标。这些指标用于发现机制趋势,不宜作为简单的个人绩效排名;否则团队可能通过少报故障或推迟记录来美化数字。

上线计划怎么做?跨部门团队风险控制:发布管理从0到1

八、发布计划模板:把原则变成团队可复用的记录

1. 发布基本信息

  • 发布名称与版本:使用可唯一识别的名称,关联需求、缺陷和变更记录。
  • 业务目标:说明要改变的用户行为或业务结果,避免只写“完成某功能”。
  • 影响范围:列明用户、系统、数据、地域、租户和外部依赖。
  • 计划窗口:记录目标时间、可调整范围及关键时间约束。
  • 决策人和执行人:分别写明谁决定继续、谁负责部署、谁负责紧急止损。

2. 发布前检查清单

  • 需求范围是否冻结,未纳入事项是否明确。
  • 验收标准是否可验证,测试范围和未覆盖项是否记录。
  • 关键缺陷是否已清零,遗留问题是否有接受人和影响说明。
  • 数据、权限、配置、容量和兼容性是否按风险完成验证。
  • 部署步骤、监控面板、告警阈值和恢复路径是否可用。
  • 业务、财务、合规、运营和客服等必要角色是否完成各自确认。
  • 发布后观察人员、观察时长和异常升级路径是否已排定。

3. 发布当天决策记录

发布当天不要只记录“已发布”。应记录实际执行时间、版本校验结果、功能开放范围、关键指标初值、异常情况、决策人和后续动作。若暂停或回滚,也要记录触发信号和执行时间,避免事后依赖记忆重建过程。

建议发布结束时明确状态:继续观察、扩大范围、保持当前范围、关闭功能、回滚或结束观察。每种状态都应有进入条件和下一次复核时间。没有下一步动作的状态,通常只是未完成的讨论。

4. 复盘问题

  • 哪些风险在发布前已识别,哪些风险是事后才发现?
  • 风险信号是否足够早、足够可信?监控是否漏报或误报?
  • 止损动作是否由正确的人在合适时间执行?
  • 恢复过程是否符合预案,数据和用户影响是否可核验?
  • 哪些沟通依赖个人记忆,应该改为固定交付物或自动检查?
  • 哪些门禁过严或过松,需要基于证据调整?

九、结语:把上线计划做成一套可验证的承诺

上线计划真正的价值,不是保证永远不出问题,而是让团队在问题发生前知道风险在哪里,在问题发生时知道谁能采取行动,在问题之后知道怎样恢复并验证。发布日期只是计划的一条线;范围、门禁、监控、恢复和决策记录共同构成发布管理的控制面。

我更愿意用一个朴素标准判断计划是否从0到1搭起来了:任何跨部门成员都能看懂本次发布的边界、自己要交付什么、什么证据算完成,以及出现异常时下一步做什么。如果还需要临时翻聊天记录才能回答这些问题,流程就尚未真正建立。

下一步可以从最近一次发布开始,不必先采购工具或重画复杂流程:选出三个最容易出问题的交接点,为每个交接点补上负责人、验收证据和失败动作;再选一个高风险变更,演练一次暂停或回滚。团队能稳定执行这两件事,发布管理才真正开始从“靠经验上线”转向“靠机制控制风险”。

常见问题解答(FAQ)

1. 跨部门上线计划从0到1,第一步应该做什么?

我第一次牵头跨部门上线时,产品、研发、测试和运营都各自有排期,但没人能说清谁在什么条件下做最终决策。上线前几天才发现依赖项没闭环,我想知道计划应该从哪里起步,才能避免变成一张只有日期的表?

先定义上线目标、范围和成功条件,再拆任务,不要先填日期。比如把“新功能上线”拆成代码冻结、测试通过、数据迁移校验、客服话术准备、发布审批和上线后监控,并为每项写清负责人、截止时间、前置依赖和验收证据。跨部门计划的起点不是会议,而是让所有人对“什么算上线成功、什么情况必须暂停”达成一致。

2. 跨部门上线计划怎样设置风险和回滚条件?

我担心上线计划里写了风险,却没有人真正知道何时该停。比如接口错误率升高时,研发觉得还能观察,业务团队却担心用户已经受影响;我想把回滚条件写得既可执行,又不至于一有波动就误触发。

把风险描述改成可观测的触发条件,并提前指定决策人和动作。例如,发布后连续10分钟关键接口错误率超过基线两倍,或核心交易成功率低于预设阈值,就暂停扩大流量并由值班负责人决定回滚。阈值应结合历史基线、业务影响和监控延迟设定,不能直接照搬别的团队的数字。还要明确回滚是否涉及数据库变更、用户数据或外部依赖;

无法安全回退时,应准备降级开关或前向修复方案。

3. 发布当天如何协调多个部门,避免信息不同步?

我遇到过发布群里消息很多,却没人确认关键步骤是否完成的情况。运营以为研发已经开放功能,研发则在等测试给结论;我想知道发布当天怎样安排沟通,才能让团队及时发现卡点,而不是靠反复追问。

发布当天应使用单一的执行清单和明确的状态口径,例如“未开始、进行中、已验证、阻塞”,每个步骤由一名负责人更新,并附上验证结果。按时间顺序安排检查点:发布前确认审批、备份和监控;发布中确认版本、流量和关键链路;发布后确认业务指标与用户反馈。

遇到阻塞时,先报告影响、当前状态和需要谁决策,不要只发“有问题”。同步频率按风险调整,高风险阶段可以每15至30分钟核对一次,稳定后再降低频率。

4. 上线后多久可以宣布发布完成,复盘应该看什么?

我以前把“部署成功”当成上线完成,结果第二天才发现用户路径有异常,监控也没有覆盖到业务结果。现在我想知道,应该观察多久才能关闭发布事项,以及复盘怎样才能找出真正值得改进的问题。

部署完成不等于业务验证完成。应事先定义观察窗口和指标,例如核心流程成功率、错误率、响应时间、工单量及关键业务转化;观察时长取决于流量周期和风险,低流量功能可能需要覆盖一个完整业务高峰。只有指标处于可接受范围、关键场景通过验证且没有未处理的高优先级问题,才适合宣布完成。

复盘重点不是追责,而是核对计划中的假设与实际差异:哪个依赖暴露太晚、哪个告警没有触发、哪个决策缺少负责人,并把改进项落实到责任人和期限。

核心关键词

读者评论

郭
郭俊杰

我们之前也把客服准备列进计划,但验收只看文档有没有发,没确认一线是否看过。后来还是上线当天才发现答疑口径有缺口。文章提到交接要由接收方确认,这点很实际。

曾
曾文博

风险评分适合拿来讨论优先级,但团队容易把分数当结论。像低概率但影响很大的数据问题,还是得单独设门槛,不能只看评分乘积。

毛
毛梓萱

小团队未必需要完整的发布评审流程,不过触发条件、止损负责人和回滚验证最好提前写清楚。想请教一下,灰度期间观察多久,通常依据哪些业务信号来定?

文章包含AI辅助创作:上线计划怎么做?跨部门团队风险控制:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602872
