发布检查最容易失效的时刻,往往不是团队忘了检查,而是每个部门都完成了自己的检查,却没有人确认这些检查是否拼成了一次完整、可回退、可验证的发布。开发说代码已合并,测试说用例已通过,运维说窗口已预约,业务却可能还没确认公告和客服口径。要提高发布效率,关键不是增加审批人,而是把“发布是否就绪”拆成有责任人、有证据、有截止时间的条件,并在发布后验证这些条件是否真的成立。
一、先讲结论:发布检查不是签字,而是风险决策
1. 发布检查要回答三个问题
我判断一份发布检查是否有效,先看它能不能清楚回答三个问题:现在能不能发,出问题时能不能止损,发布后怎么确认业务真的恢复或生效。若检查表只有“已完成”复选框,却没有完成证据、异常处理方式和决策人,它更像任务清单,不足以支持发布决策。
因此,检查的目标不是让所有人都说“我看过了”,而是让发布负责人在特定时间点依据事实作出选择:继续、延迟、缩小范围,或者回退。检查项要能改变决策;如果一项信息无论结果如何都不会影响发布,它通常不值得占据发布窗口内的注意力。
2. 用四道门代替一张大清单
跨部门发布可以拆成四道门:发布前置条件、执行准备、上线验证、观察与收尾。前两道门判断能否开始,第三道门判断变更是否按预期工作,第四道门判断是否可以结束观察并恢复常规运营。每道门都要有明确的通过条件和未通过时的动作。
| 检查阶段 | 核心问题 | 必要证据 | 未通过时的处理 |
|---|---|---|---|
| 发布前置 | 需求、范围、风险是否冻结并获认可 | 版本范围、风险评估、业务确认 | 补齐信息或调整版本范围 |
| 执行准备 | 人员、环境、数据、回退手段是否可用 | 值守表、部署步骤、回退演练记录 | 延期或改为小流量发布 |
| 上线验证 | 关键功能和关键链路是否符合预期 | 监控指标、冒烟结果、业务验收记录 | 暂停扩量、修复或回退 |
| 观察收尾 | 异常是否稳定,责任是否移交 | 观察窗口记录、问题单、复盘结论 | 延长观察或维持应急状态 |
把“通过”定义成可观察结果,是效率提升的起点。比如“性能已确认”太模糊,“核心接口在目标流量下,错误率低于约定阈值且持续观察十五分钟”才可以被不同角色复核。阈值应根据系统基线和业务容忍度设定,不宜为了套用模板凭空规定。

3. 先分级,再决定检查深度
不是每次发布都需要同一套会议、审批和验证。影响范围小、可独立回退的文案调整,不应被高风险核心交易变更拖进同一条审批链;反过来,涉及数据迁移、权限模型、支付链路或多系统依赖的发布,也不能只用“测试通过”作为通行证。

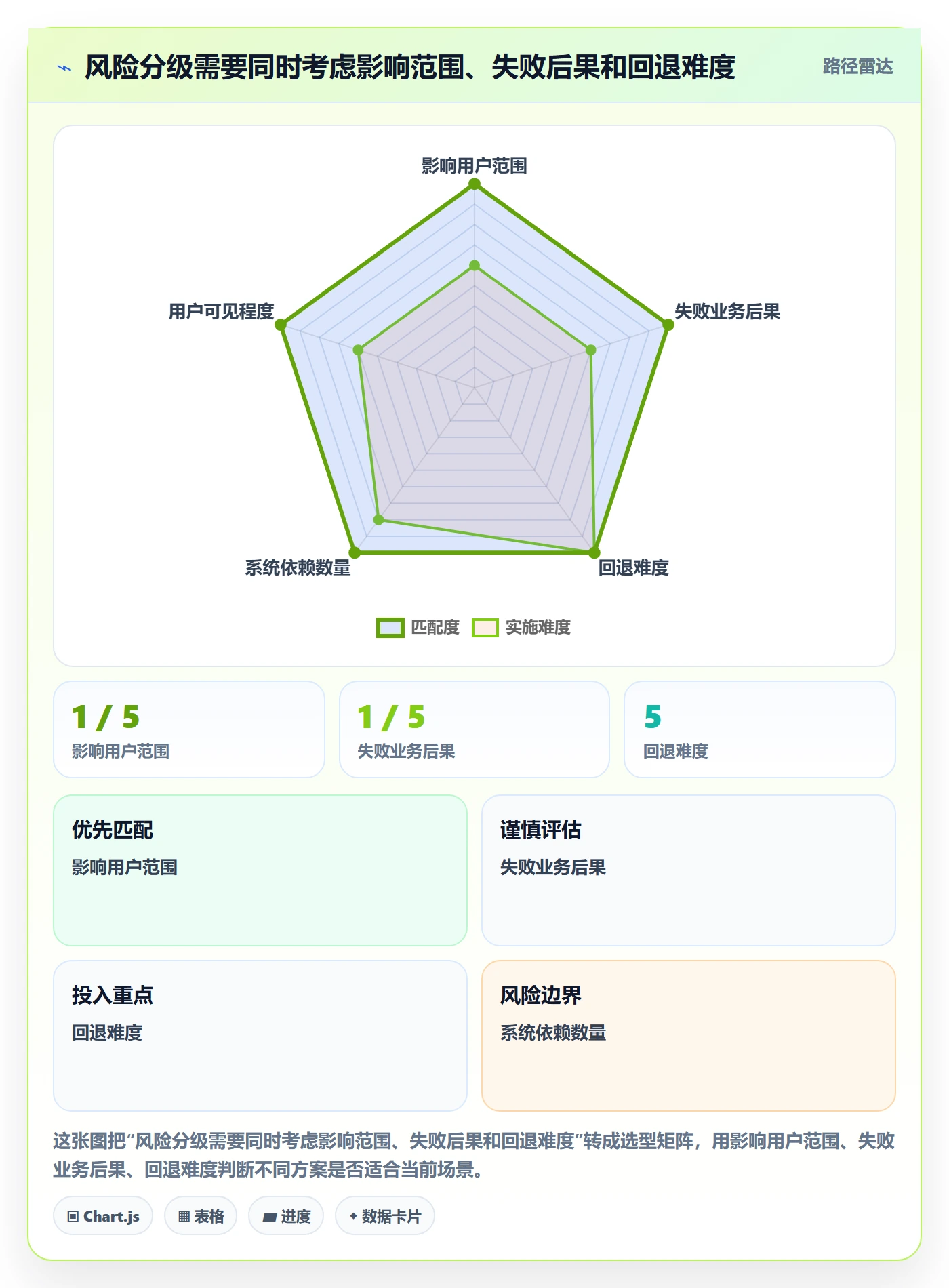

我建议按影响面、失败后果、可回退性、依赖数量和用户可见程度划分风险级别。分级不是贴标签,而是决定谁参加决策、验证哪些链路、观察多久,以及是否允许分批放量。分级标准应由组织结合事故经验校准,不能把示例阈值当成行业统一规则。

二、背景和真实场景:跨部门卡住的往往是交接,不是能力
1. 一次发布至少有四套“完成”标准
研发的完成,通常意味着代码进入候选版本;测试的完成,意味着约定范围内的用例有结论;运维的完成,意味着环境和变更窗口具备执行条件;业务的完成,则可能是公告、客服话术、权限配置或运营活动已准备好。它们各自合理,却未必指向同一个版本、同一个时间点和同一组用户。
这也是发布管理容易产生错觉的原因:群里信息很多,任务状态也都显示完成,但关键依赖并未真正闭合。比如测试通过的是候选版本甲,待上线包却包含了后来合并的配置变更;或者运维已经预留窗口,业务方还没有确认数据口径。问题不一定在某个团队“不负责”,而在于跨部门交接缺少共同的对象和共同的完成定义。
2. 用一张发布单把信息收拢到同一上下文
发布单不必做成复杂表单,但应具备足够信息,让没有参加日常讨论的人也能快速理解本次变更。至少包括:版本或变更标识、影响系统与用户、变更范围、依赖项、负责人、计划窗口、验证方式、回退方案、风险等级和沟通安排。
我会特别检查“版本标识”和“变更范围”。只写“本周功能上线”无法用于核对;版本号、构建号、变更单号或提交范围至少要有一种可追溯的标识。范围之外的临时改动必须重新评估,因为它可能使原有测试结论和回退方案失效。
3. 工具负责显性化,不替团队做判断
对于百人以上、存在多产品线和多层依赖的组织,发布信息常分散在需求、缺陷、测试、运维变更和沟通记录中。某项目管理平台可以把这些事项关联到同一发布对象,自动提醒逾期项、保留审批记录,并让不同角色看到各自需要完成的动作。以 PingCode 为例,适合把需求、测试与发布过程的关联信息放到统一协作上下文中;具体落地仍取决于团队流程、权限配置和现有系统集成情况。
但工具不会自动判断“这个失败率是否可接受”,也不会替业务负责人承担放行责任。若团队把所有状态都设成绿色,只为让发布单看起来完整,工具只会让错误更容易被规模化复制。信息集中解决的是可见性,风险判断仍需要有业务上下文的人作出。
三、常见误区:检查项越多,发布不一定越安全
1. 把审批节点当成风险控制
审批人数多,不等于风险被更充分地识别。一个审批人如果只能看到标题和“已完成”状态,增加他并不会增加新的证据;反而可能让责任分散,让每个人都以为别人已经核过关键细节。
更有效的做法是把审批改为针对具体风险的确认。例如,业务负责人确认影响范围和运营准备,技术负责人确认架构依赖与回退条件,发布负责人确认窗口、值守与决策机制。审批角色应该与要判断的风险匹配,而不是按组织层级堆叠。
2. 用“测试通过”替代上线风险判断
测试通过只说明被验证的内容在特定环境、数据和版本条件下达到了预期。它不能自动证明生产配置一致、外部依赖稳定、数据迁移可逆,也不能证明用户操作链路在真实流量下没有问题。
检查表应说明测试范围、版本标识、未覆盖风险和上线后的补充验证。对暂时无法在测试环境复现的风险,可以设计生产环境只读核验、灰度观察或限量验证,而不是简单写成“测试已通过”。
3. 把“有回退方案”写成一句口号
“必要时回退”不是回退方案。真正能执行的方案要写清触发条件、执行人、所需权限、操作步骤、数据处理方式、预计耗时,以及回退后如何确认系统恢复。对于不可逆数据变更,更需要提前设计向前修复、兼容窗口或恢复点,不能默认代码回滚就能恢复数据。
如果回退步骤从未演练,团队至少要识别它的未知部分,并准备替代止损手段。比如先关闭功能开关、停止新流量、保留旧逻辑并行一段时间,可能比直接回滚整个版本更可控。选择哪种方式,应由系统架构和业务后果决定。
4. 用会议代替异步证据
会议适合处理存在分歧、需要权衡的决策,不适合重复播报每张任务卡状态。若每次发布都靠长会逐条念检查项,团队会把会议当成形式,真正有风险的问题反而被埋在汇报里。
可以让责任人提前更新检查结果和证据,会议只讨论未通过项、跨部门依赖和需要授权的取舍。低风险发布采用异步确认,高风险发布才安排短会集中决策。这样减少等待的同时,也让会议时间聚焦在决策,而不是信息搬运。
5. 把上线成功等同于发布结束
部署完成只是技术动作结束,不代表业务结果已经稳定。新功能可能在低流量时看起来正常,随着真实用户增加才暴露错误;数据任务可能已完成,但下游报表尚未刷新;客服可能还在收到旧流程相关的问题。
发布收尾应包含观察期、指标核验、遗留问题负责人和运营移交。没有这些安排,团队会在系统恢复正常后迅速解散,异常出现时又要重新找人、恢复上下文,造成响应时间延长。
四、专业判断逻辑:检查项要能影响“发不发、怎么发”
1. 用风险而不是部门划分检查项
按部门罗列“研发检查、测试检查、运维检查”,容易形成局部清单:每组只确认自己做过什么,却没有确认整体结果。更好的组织方式是围绕风险问题展开,比如变更是否准确、用户是否受影响、依赖是否就绪、故障是否可控、结果是否可验证。
部门仍然需要明确责任,但责任映射在风险问题之下。这样能把同一个风险涉及的开发、测试、运维和业务人员放在一个检查上下文里,避免重要事项因为“看起来属于别的部门”而无人负责。
2. 每个检查项都写出五个要素
一条可执行的检查项通常要包含:检查对象、通过条件、证据位置、责任人、失败后的动作。必要时再增加截止时间和复核人。缺少通过条件,完成状态无法比较;缺少证据位置,发布负责人只能依赖口头承诺;缺少失败动作,团队即使发现风险也不知道下一步该做什么。
| 字段 | 不够有效的写法 | 更可执行的写法 |
|---|---|---|
| 检查对象 | 测试完成 | 候选版本及指定业务主链路 |
| 通过条件 | 没有问题 | 约定用例有结论,阻断级缺陷为零 |
| 证据位置 | 已确认 | 测试报告链接及版本标识 |
| 责任人 | 测试团队 | 具体负责人及可联系渠道 |
| 失败动作 | 后续关注 | 暂停放量,评估修复或回退 |
上述示例中的“阻断级缺陷为零”也需要组织先定义缺陷分级。若严重程度和影响范围没有统一口径,团队会在发布当天争论“这个算不算阻断”,把时间耗在解释词语上。标准应提前约定,并允许特殊情况由指定决策人记录例外理由。
3. 设定“停止线”,而不仅是“完成线”
完成线告诉团队什么时候具备发布条件;停止线告诉团队哪些变化出现时必须暂停。典型停止线包括:关键指标超过约定阈值、数据完整性异常、关键依赖不可用、灰度用户出现集中失败,或回退路径无法执行。停止线应明确由谁监测、谁有权暂停,以及暂停后如何通知各方。
不同系统的阈值差异很大。核心交易服务关注成功率、延迟和资金一致性;内部管理页面可能更关注访问异常、权限正确性和业务操作是否可继续。阈值应参考历史基线、业务约束和报警能力。没有可靠基线时,可以先通过观察期收集数据,再逐步形成阈值,不宜假装已有精确标准。
4. 将风险变成验证路径
风险清单本身不能证明风险已受控。每项重要风险都应对应验证动作:配置变更用差异核对,数据迁移做数量和抽样校验,依赖变更做接口与超时验证,用户体验变化做代表性场景走查,回退风险则通过演练、开关验证或兼容性检查降低不确定性。
一个实用问题是:“如果这个风险在发布后一小时内发生,我们能不能从监控或用户反馈中及时发现?”如果答案是否定的,就需要补充可观测性、日志、业务核验或人工巡检。发现得太晚,往往比问题本身更昂贵。
5. 把依赖图和责任矩阵一起看
发布对象之间常存在先后关系:数据结构先兼容,服务端再发布,客户端最后开放入口;业务公告也可能要等功能开关确认后才能发出。只看任务完成状态,不看依赖关系,可能出现每项都完成但顺序错误。
我会同时追问两件事:谁负责这一项,谁依赖这一项。责任矩阵避免无人认领,依赖图避免错误顺序。对于一个检查项涉及多个团队的情况,最好指定一个最终闭环人,负责确认结果被下游接收,而不是假设“我发出去就算交接完成”。

五、具体案例与数据观察:把发布会从状态播报改为风险决策
1. 一个跨部门版本的情景复盘
以下是为说明方法而构造的情景案例,不代表某家企业的真实统计。某个中大型业务团队准备发布一项涉及接口调整、权限规则和运营活动的版本。参与方包括产品、研发、测试、运维、客服与业务运营;发布窗口固定,且部分用户依赖旧版操作流程。
第一次检查时,各团队都报告“已准备”。进一步核对后发现三处断点:测试报告对应的是较早的构建;客服话术尚未覆盖权限不足时的提示;数据迁移脚本没有明确失败后的恢复方式。若只看状态,这次发布似乎可以继续;若看证据,团队其实没有形成可靠的放行依据。
2. 修正动作不是加更多审批,而是闭合三个断点
团队先冻结候选版本,要求测试报告关联到最终构建标识;客服补充权限失败场景与升级路径;研发和运维共同确认迁移前备份、校验结果及失败处理。与此同时,把本次发布拆成小范围灰度与后续扩量两个决策点,避免一次性让所有用户承担未知风险。
这类处置的关键不是“等到所有风险都消失”,因为复杂系统很难做到零风险,而是把未知风险转成可观察、可隔离、可暂停的条件。若无法验证某个关键条件,就要么降低发布范围,要么延迟发布,要么由有权负责人接受并记录风险,不能让默认继续成为隐性的决策。
3. 用样本推演估算检查收益,不伪装成行业基准

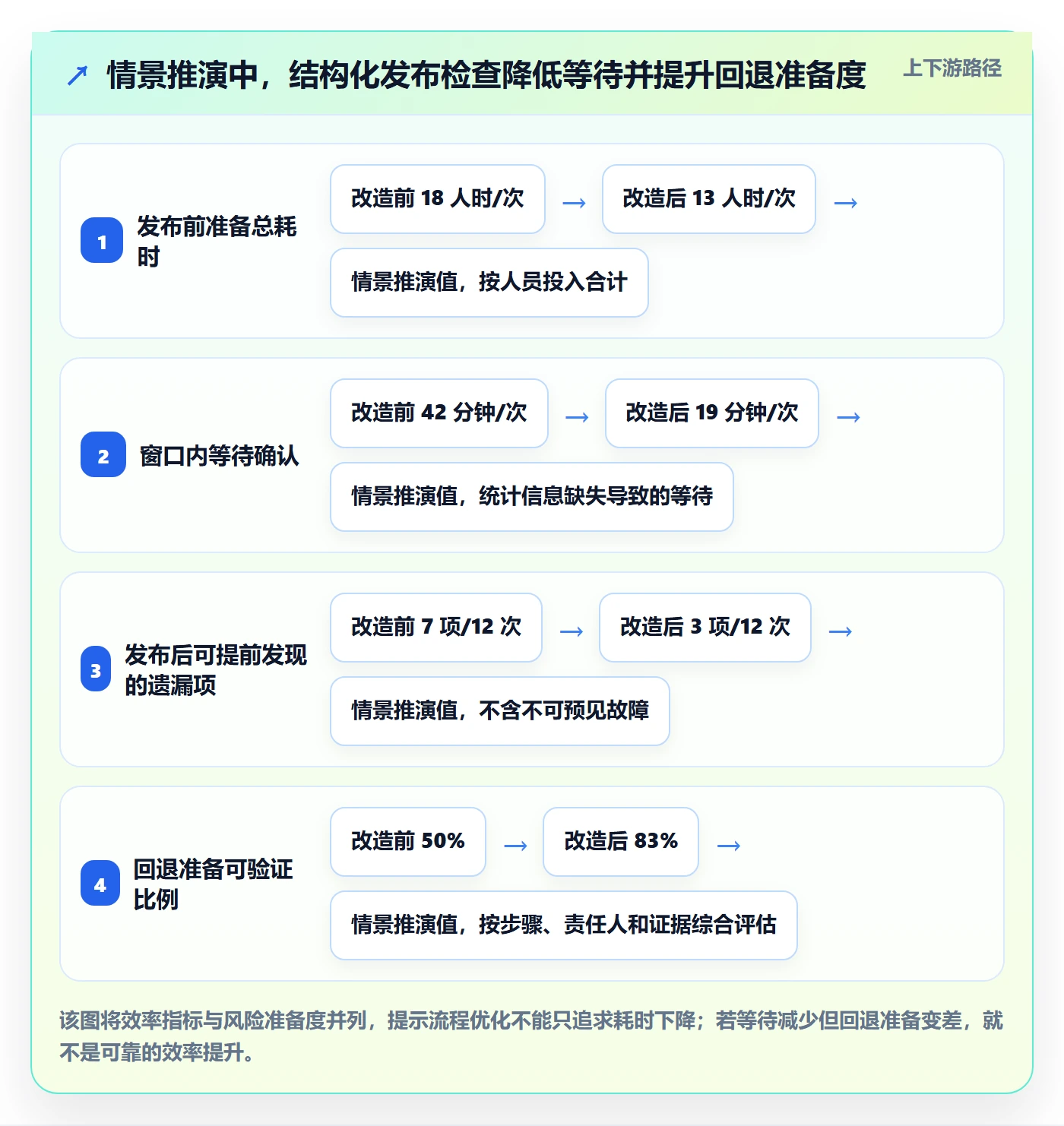

为了判断流程是否值得改造,可以用团队自己的历史记录做前后对比。若尚无完整数据,也可以先做情景模拟,帮助讨论测量口径,但要清楚标注它不是实测结果。以下数字是样本推演:假设一个团队连续观察十二次发布,改造前后统计发布准备耗时、发布窗口内等待、上线后发现的遗漏项和回退准备情况。
| 观察项 | 改造前情景值 | 改造后情景值 | 解释口径 |
|---|---|---|---|
| 发布前准备总耗时 | 每次约 18 人时 | 每次约 13 人时 | 统计参与准备人员投入,不含实际开发时间 |
| 窗口内等待确认 | 每次约 42 分钟 | 每次约 19 分钟 | 统计因信息缺失或责任人未到位产生的等待 |
| 发布后发现的遗漏项 | 十二次中 7 项 | 十二次中 3 项 | 只计入检查流程本可提前识别的遗漏 |
| 回退准备可验证比例 | 约 50% | 约 83% | 按是否有责任人、步骤和验证证据综合判断 |
这组情景数值的价值在于说明应测什么,而不是证明改造一定能带来相同结果。实际效果可能受发布复杂度、团队规模、自动化程度和系统架构影响。团队应保留原始记录,按风险级别分组比较,避免把一个简单版本和一个复杂迁移直接放在一起得出结论。

4. 选择能驱动改进的指标
建议观察准备耗时、窗口内等待、发布后遗漏、回退准备度、灰度阶段异常发现时间和发布后业务指标。每个指标都要有口径。例如,“发布失败率”是指部署失败、用户功能不可用,还是发布后需要回退?不同定义会改变结论。
不建议只盯“按期发布率”。团队可能通过降低发布范围、延后暴露问题或把异常记为后续优化来维持表面准时。更完整的观察方式是同时衡量速度、质量和风险暴露:发得是否及时,问题是否变少,异常是否更早被发现,恢复是否更快。

六、操作步骤:从发布申请到观察收尾逐步执行
1. 第一步:建立发布对象并冻结范围
由发布负责人创建唯一的发布记录,关联需求、缺陷、变更单、代码或构建标识,并写明影响系统和用户。变更范围应包含“本次不包含什么”,减少临近窗口时把未评估内容顺手塞进来的情况。
范围冻结不等于禁止调整,而是要求调整有成本意识。若确有必要加入新变更,应重新确认测试覆盖、依赖、回退和业务沟通是否仍然有效。变更越靠近窗口,越应避免仅凭口头同意跳过重新评估。
2. 第二步:做风险分级与依赖梳理
发布负责人邀请相关角色评估影响面、失败后果、回退难度、依赖数量和用户可见程度。评分可以采用简单的低、中、高,不必一开始就设计复杂公式。重点是让不同风险级别对应不同检查深度和决策权限。
随后列出顺序依赖、外部依赖和并行准备事项。对每个依赖标出提供方、接收方、确认时间和替代方案。若关键依赖只有单一联系人或无法在窗口内确认,就应将其作为发布阻断项,而不是备注中的“关注事项”。
3. 第三步:明确检查项、证据与责任人
把风险逐项转成可核验检查项,明确责任人和截止时间。证据可以是测试报告、监控面板、配置差异、演练记录、业务确认或带版本信息的验证结果。证据不必全部复制进发布单,但链接应能让决策人快速找到,且权限应允许相关角色查看。
对于责任人不清或证据尚未产生的事项,不要提前标记为完成。可以使用“待验证”“有条件通过”“阻断”之类的状态,并写明条件和下一次复核时间,避免把不确定性包装成绿色状态。
4. 第四步:确认执行方案、值守与通信
执行方案应说明操作顺序、预计时长、检查节点和中止条件。值守表要覆盖真正需要响应的时段,而不只是列出姓名;联系人应知道自己何时待命、遇到什么情况需要介入,以及无法联系时的升级路径。
沟通计划也应提前准备:谁通知内部团队,谁通知用户或客户,通知何时发出,发生延期或回退时使用什么渠道。对用户可见的变更,客服、销售或运营需要知道影响范围、已知限制和处理话术,不能在故障出现后才临时拼凑口径。
5. 第五步:发布前进行最终门禁检查
最终检查不必把全部工作重做一遍,而是确认关键状态仍然有效:候选版本未变化,关键证据对应当前版本,风险没有新增,值守人员到位,监控和回退手段可用,业务方确认窗口与影响范围。任何一项重要条件变化,都应重新判断是否继续。
最终门禁建议由发布负责人主持,决策人根据风险等级确定。检查结论要留痕,包括通过、延期、缩小范围或附条件发布,以及决策理由。留痕不是为了追责,而是为了下次发布能识别哪些判断有效、哪些条件曾经被低估。
6. 第六步:按阶段执行并设置暂停点
执行时按预先约定的顺序逐步推进,每个关键动作后验证结果,而不是连续操作到最后才检查。对高风险变更,可以采用小范围灰度、分批放量、功能开关或双轨运行。暂停点应设在仍能低成本止损的位置,而不是等到所有用户都受影响后才判断。
若监控触发停止线,执行人应知道谁能暂停扩量、谁决定回退、谁对外通知。出现争议时,按事先确定的权限升级,不应让现场人员在没有授权的情况下独自承担业务风险。
7. 第七步:验证业务结果并结束观察
上线后按照检查单验证技术指标和关键业务链路。技术验证关注服务是否健康、错误是否增加、依赖是否稳定;业务验证关注用户是否能完成关键操作、数据是否正确、运营流程是否衔接。两类验证都通过,才有条件进入常规观察。
观察期应根据风险和流量确定。低风险内部变更可能只需短时核验,高风险交易或数据迁移则可能需要跨越业务高峰或完成对账后再收尾。观察结束时确认遗留问题的负责人、处理时限和升级路径,并把经验补回模板。
8. 第八步:复盘流程,而不只复盘事故
即使没有事故,也值得复盘一次发布检查:哪些项反复等待,哪些证据难以获得,哪些审批没有产生新的判断,哪些风险在上线后才被发现。只在发生事故后才复盘,团队会错过大量低成本纠偏机会。
复盘的输出应是具体改动,例如减少重复字段、调整风险阈值、增加某类监控、改变通知时点或重新分配责任,而不是“加强沟通”。有明确负责人和期限的流程改进才算闭环。

七、不同情况下的行动建议:一套机制,分级执行
1. 小团队、发布频率高、变更影响有限
小团队不需要复制大型企业的审批层级。可以保留一张轻量发布单,列出变更范围、责任人、验证方式、回退或止损手段和观察信号。高频小改动尽量自动化检查,将人工精力留给影响范围大的变更。
如果发布窗口频繁、风险可控,允许合并多个小变更,但必须确保它们能够追溯并能定位影响。若多个变更共用同一个回退动作,或者发生问题时无法区分责任范围,就不宜为了减少发布次数而过度打包。
2. 中大型组织、多团队并行、依赖链较长
这类组织的难点通常不是缺少清单,而是信息分散、权限复杂、状态口径不一致。应建立统一发布对象和共同字段,规定哪些信息必须关联需求、测试、变更与运维记录,哪些角色可以放行,哪些风险必须升级到业务负责人。
可以借助项目管理平台整合流程状态和证据链接,但要先统一字段含义、状态规则和责任边界。若不同团队对“已测试”“已就绪”各有解释,工具导入只会把不一致固化下来。适合先挑选一条业务链做试点,跑通模板和权限,再逐步扩展到更多团队。
3. 涉及核心交易、个人信息或监管要求的发布
高后果场景需要加强变更审计、访问控制、数据保护、业务连续性和证据留存。除了常规功能验证,还应确认授权、数据处理、日志审计、备份恢复和应急联系人是否符合组织及适用法规要求。具体义务取决于业务性质和辖区要求,不能只靠一份通用发布模板判断合规。
此类发布的时间成本应纳入计划,不应把必要的风险控制视为“流程拖慢”。但也不意味着所有工作都要线性排队:可提前并行完成审查和演练,把真正需要等版本冻结的事项留到最终门禁集中核验。
4. 紧急修复或安全事件响应
紧急发布确实需要压缩流程,但压缩不等于取消判断。至少要明确紧急原因、影响范围、最小变更、执行人、验证方式、止损动作和事后补录责任。若安全事件或服务故障正在扩大,审批方式可以按应急预案执行,但决策应留痕,并在事后补齐审计材料。
紧急情况下优先追求最小有效修复,而不是顺带清理多个历史问题。范围越小,越容易验证和回退。若修复需要不可逆数据操作,应在应急决策中明确数据风险,并配置更高等级的复核。
5. 涉及数据迁移或多系统切换
先确认迁移前后的数据口径、校验方式、失败处理和恢复点,再谈部署顺序。应考虑兼容窗口:新旧逻辑能否并行,写入由谁控制,重复执行是否安全,迁移过程是否可观测。若无法安全回退,必须设计向前修复方案并明确业务可接受的恢复时间。
多系统切换要分别验证接口契约、认证授权、超时与降级机制。单个服务测试通过,不等于端到端流程通过。建议在代表性数据和接近真实的依赖条件下验证关键链路,并明确下游系统的确认责任。
八、取舍与落地:效率、风险和治理成本要一起算
1. 自动化还是人工检查
适合自动化的通常是规则明确、重复频繁、结果可机器判断的事项,例如构建标识校验、必填字段、测试报告链接、审批状态、部署后健康检查。需要理解业务影响、权衡风险和接受例外的事项,仍然需要人作判断。
自动化的成本包括开发、维护、误报处理和系统集成。若发布频率很低、规则变化很快,复杂自动化可能得不偿失。可以先从重复率高、错误代价大的检查入手,并用实际节省的人力和减少的遗漏验证投入是否合理。
2. 集中审批还是团队自治
集中审批便于统一风险口径、积累审计记录,但可能形成瓶颈;团队自治响应快,更贴近系统上下文,却容易出现标准不一。可以采用分级授权:低风险由团队按规则放行,高风险或跨系统变更由更高层级决策,紧急发布走预先定义的应急路径。
授权必须配套边界和可追溯记录。仅把审批按钮下放而不说明哪些情形需要升级,不是真正的自治;要求所有团队一律等待中央审批,也可能让低风险发布承担不必要的等待成本。
3. 统一模板还是按业务定制
统一模板便于跨团队理解和审计,但字段过多会诱发无意义填表;过度定制则导致指标无法比较、角色难以轮转。较稳妥的方式是统一核心字段,再按风险类别增加条件字段。核心字段保持稳定,附加模块只在确实适用时启用。
每隔一段时间清理没人使用、不会影响决策、也不满足合规要求的字段。模板变短不一定更好,但每个字段都应该有用途:支撑放行决策、保障执行、验证结果或满足追溯要求。
4. 发布速度还是风险冗余
放宽检查可能让单次发布更快,却把问题成本推迟到线上;检查过重则会使低风险变更积压,削弱团队反馈速度。取舍的依据应是故障后果和控制能力,而非“越快越先进”或“越严越安全”的口号。
当系统具备稳定监控、可靠灰度、快速关闭和可逆变更时,可以用较轻的前置审批换取更快反馈;当影响面大、数据不可逆、恢复链路不成熟时,应把更多工作放在发布前验证。真正的速度,是从提出变更到安全获得结果的总时长,而不只是部署命令执行得快。
5. 如何判断这套机制有没有变好
每个季度或每轮发布周期,可以从少量指标开始复核:准备投入、窗口等待、异常发现时间、回退可执行度、发布后缺陷和业务影响。指标不要为了排名而采集,最好能对应明确的流程改进问题。
同时检查副作用:是否出现为了达标而缩小问题定义、推迟登记异常、把会议转移到其他渠道,或让某一角色承担更多隐性劳动。效率改进若把工作从一个团队转移到另一个团队,并没有真正减少组织成本。
九、结尾:把检查表变成团队共同的风险语言
发布管理的核心,不是把所有部门的任务都勾成绿色,而是让团队对同一版本、同一风险和同一放行条件形成共同理解。检查项只有在能够提供证据、改变决策或触发止损时,才真正有价值;否则它只是表单中的装饰。
我的建议是从最近一次发布开始复盘:找出三个最常见的等待或遗漏,分别补上明确责任人、可验证证据和未通过后的动作;再挑一条发布链试行四道门,记录准备耗时、窗口等待、异常发现和回退准备。先用真实数据校准规则,再扩展模板和工具。
下一步不必先采购系统或重写流程:选一个即将发布的版本,冻结范围,列出跨部门依赖,逐项回答“谁负责、什么算通过、证据在哪里、失败怎么办”。如果这四个问题能在发布前得到明确答案,检查就不再是上线前的签字仪式,而会成为团队控制风险、减少等待并持续交付的操作机制。
常见问题解答(FAQ)
1. 发布检查应该从什么时候开始,具体检查哪些内容?
我以前总觉得发布检查就是上线前对一下清单,结果到发布窗口才发现测试环境和生产环境的配置不一致,临时回滚还要等多个部门确认。想知道检查究竟应该提前到哪个阶段,才能既不漏项,也不把流程变成形式主义?
发布检查不应等到上线前才开始。更稳妥的做法是在需求进入发布范围时建立检查项,提测时核对测试证据,发布前再确认最终状态。检查至少覆盖四类:范围与版本号是否一致、测试和缺陷是否达到约定门槛、生产配置与依赖是否准备好、发布及回滚责任人是否明确。
比如约定“阻塞级缺陷为零、关键业务流程通过、回滚包已验证”,比笼统写“测试通过”更可执行。检查项应有负责人、证据链接和结论;没有证据就标记为待确认,而不是默认通过。
2. 跨部门发布检查怎样分工,才能避免每个人都以为别人会负责?
我参与过需要研发、测试、运维和业务一起配合的上线,会议上大家都说没问题,但真正执行时才发现配置确认和用户通知没人认领。想问怎样拆分职责,既能让各部门参与,又不让检查表变成互相推责任的工具?
按交付物分工,不要只按部门列名字。研发负责版本包、数据库变更和技术回滚方案;测试负责测试范围、关键用例结果及遗留缺陷影响;运维负责资源、监控、权限和发布窗口;业务负责人确认验收标准、数据口径与用户通知。每项检查只设一名最终责任人,可有协作人,但不能写“研发/测试共同负责”。
例如“数据库脚本已在预发布环境验证”应由具体责任人提交执行记录或结果截图。跨部门检查的目标不是让所有人都签字,而是让每个风险都有明确的确认者和证据。
3. 发布前检查发现问题时,应该继续发布、延期还是回滚?
我最纠结的是上线窗口已经约好,临门一脚发现一个问题:有时业务说影响不大,有时技术团队担心后果,但大家缺少统一判断标准。想知道怎样区分必须延期的问题和可以带风险发布的问题,避免靠职位高低拍板?
先按影响范围和可恢复性分级,而不是按发现时间或提出者级别决定。涉及数据丢失、权限越界、核心交易不可用、回滚路径未验证的问题,通常应暂停发布;影响有限、已有监控和明确缓解方案的问题,才考虑带风险发布,并记录接受风险的业务责任人。
可以用一个简单判断:影响是否触及核心流程、是否可能扩大、能否在约定时间内恢复、是否有可观测信号。比如非核心页面文案偏差且可独立修复,可能不必阻断;支付结果不一致则不应以“先上线看看”处理。决定延期或继续后,都要记录问题、依据、责任人和复核时间。
4. 如何判断发布检查流程真的提升了效率,而不是增加审批负担?
我所在团队加了检查表和发布审批后,漏项好像少了,但每次上线也多了不少确认消息,大家开始复制上次的结论。想知道应该看哪些指标来判断流程是否有效,以及怎样减少重复填报和无意义等待?
不要只统计检查表完成率,它很容易变成打勾游戏。建议同时观察发布准备时长、发布窗口延期次数、上线后紧急修复或回滚次数、检查项临时补录比例,以及各部门等待确认的时间。先连续记录几个发布周期作为基线,再看变化;例如检查项完成率很高,但临时补录和回滚没有下降,说明清单可能没有覆盖真实风险。
减少负担的关键是让信息只录一次:版本、负责人、测试证据和变更记录尽量从现有协作系统关联;稳定且低风险的常规发布可采用抽查,高风险变更再增加人工复核。每次复盘只调整反复漏掉或无法判断的检查项。
核心关键词
文章包含AI辅助创作:发布管理如何做好发布检查?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602841
读者评论
我们以前也有发布检查表,但常把“已完成”当成结论。后来要求附上版本号和验证记录,确实少了不少临时核对;不过维护证据链接也增加了工作量,低风险改动最好别套用全量流程。
文章提到回退演练很重要。实际遇到数据结构变更时,代码回滚不一定能恢复数据,向前修复往往更现实。想请教一下,团队通常怎么判断这类发布该设哪些停止线?
跨部门发布最容易漏的是业务验收和客服准备。把负责人、截止时间、未通过后的动作写清楚有帮助,但如果最终放行人没有明确授权,检查项齐全了也可能还是没人敢拍板。
