跨部门发布最常见的失误,不是某个人忘了点“完成”,而是每个人都完成了自己的工作,却没有人确认这些工作能否一起安全上线:研发说代码已合并,测试说核心用例通过,运营还没拿到变更说明,客服不知道新功能何时开放。发布检查的价值,不是多一张表,而是把“各自完成”变成“共同具备上线条件”。本文给出一套可直接改造的检查方法、责任划分逻辑和模板,并说明哪些检查值得自动化、哪些必须由人判断。
一、先讲结论:发布检查不是勾选清单,而是上线决策机制
1. 检查项的目标不是“做完”,而是“证明可控”
我建议先把发布检查定义为一组可验证的条件:每项都有负责人、完成证据、最晚确认时间和未通过时的处理动作。只写“测试完成”“通知相关人员”还不够,因为它们无法回答谁来确认、依据是什么、失败后怎么办。
例如,“测试完成”可以改成:“发布负责人确认本次版本的阻断级缺陷为 0;高优先级遗留问题已记录影响范围、临时规避方案和业务接受人;回归报告链接已附在发布记录中。”这项检查不是更复杂,而是减少了上线前的解释成本。
发布检查的核心产物不是一串绿色勾选,而是一份可以复盘的决策记录。清单告诉团队哪些条件还没满足;决策记录则说明谁在什么信息基础上选择继续、延期或缩小发布范围。
2. 把发布判断拆成四个问题
一个可用的发布机制,至少要让团队能够快速回答四个问题:要发布什么、谁确认关键条件、出了问题如何止损、上线后如何证明结果正常。若清单只能回答“做了哪些事”,它就缺了风险判断和结果验证。
- 范围:本次代码、配置、数据变更和功能开关分别是什么?有没有未经评估的变更混入?
- 就绪:测试、运维、安全、业务、客服等必要角色是否提供了对应证据?
- 止损:出现什么信号时暂停放量、回滚或关闭功能?谁有权限执行?
- 验证:发布后看哪些指标,观察多久,谁负责确认并关闭发布事件?
3. 效率提升来自减少等待和返工,而不是删掉检查项
很多团队以“清单缩短了多少项”衡量效率,容易把风险控制误当成流程负担。我的判断是,检查项只有在它能改变决策、减少信息缺口或留下可追溯证据时才值得保留;反之,即使它长期被勾选,也可能只是形式动作。
更值得追踪的是:发布前等待确认的时间、临近上线新增的阻断问题、因信息不完整而返工的次数、上线后发现的遗漏,以及回滚或热修复所需时间。某项检查如果连续多个发布周期没有发现风险,也没有影响决策,可以考虑降级为抽样、自动校验或取消,而不是默认永久保留。

二、背景和真实场景:跨部门发布为什么总在最后一公里卡住
1. 部门目标不同,发布信息却常常只有一份“完成状态”
研发关心代码是否合并、构建是否成功;测试关心需求覆盖和缺陷状态;运维关心容量、配置、监控和回退;业务部门关心功能是否满足承诺;客服和运营关心用户会遇到什么变化。每个视角都合理,但若共享记录里只有“已完成”,这些差异就会在发布窗口集中暴露。

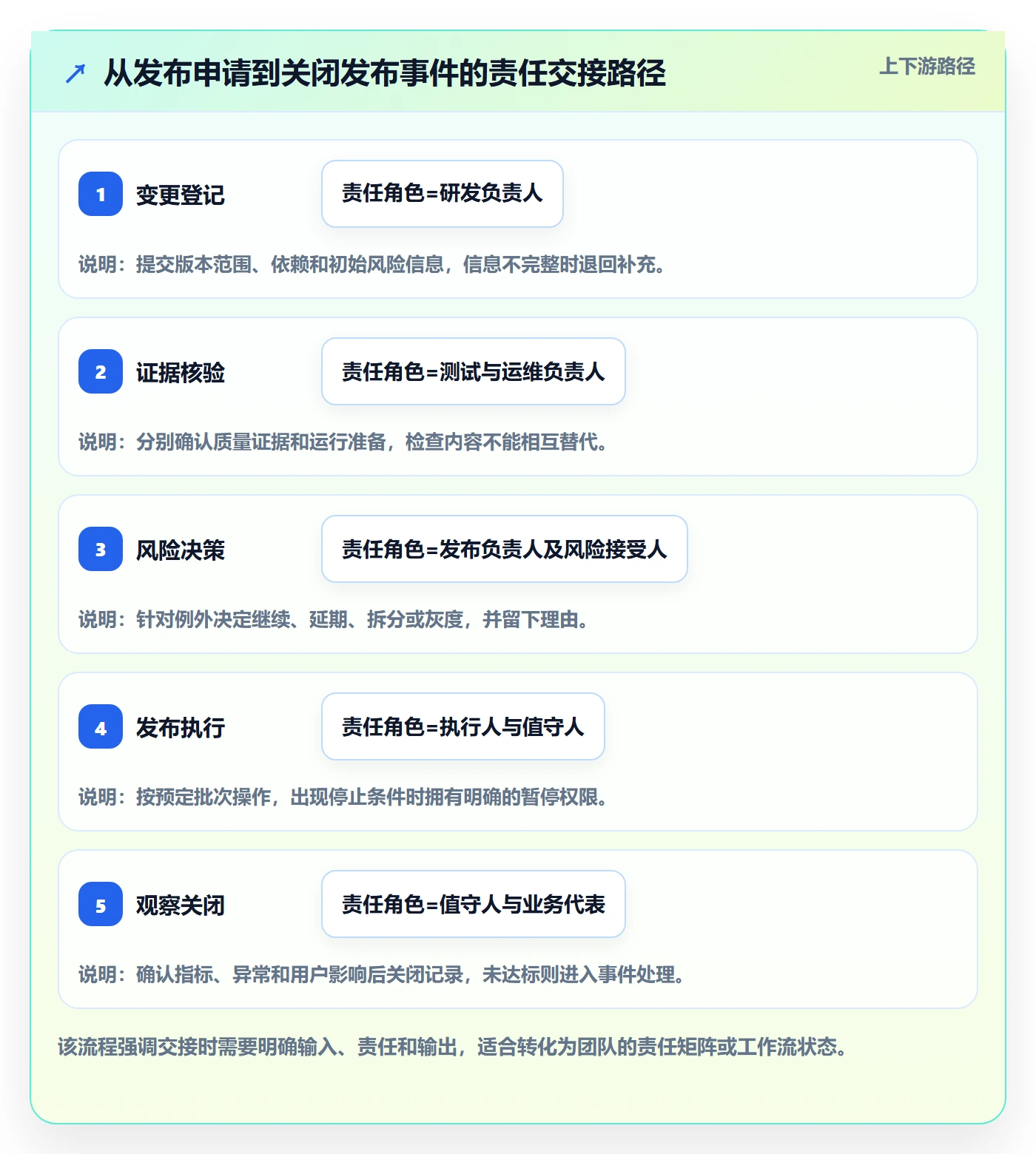

我在梳理发布流程时,通常会先找三类断点:责任在团队之间交接时有没有明确接收人;一个状态有没有对应的证据;风险出现时有没有明确的决策权限。只要其中一类断点存在,发布会就可能演变为现场补信息。
2. 典型场景:版本准备好了,发布条件却没有准备好
下面的案例是情景模拟,用于说明问题结构,不代表某家企业的真实生产数据。一家跨部门产品团队计划周四 20:00 发布订单流程改造,版本涉及前端、支付服务、数据库字段和客服话术。研发在周三下午确认代码冻结,测试在周四中午完成主流程回归,表面上看进度正常。
直到发布前两小时,运维发现新字段的回填脚本没有在预发布环境验证;客服发现帮助中心仍在描述旧流程;业务负责人则认为灰度范围应先限制在内部账户。三个问题并非同一类问题:一个是技术执行条件,一个是用户沟通准备,一个是发布策略。但它们此前都没有出现在同一张可查看、可追踪的记录里。
在这种情况下,开会不能替代流程设计。团队需要明确哪些事项是发布门槛,哪些是观察项,哪些可在发布后补齐;并且在发布前就指定谁能接受剩余风险。否则,大家只是临时协商,下一次仍会重复。
3. 中大型组织更需要统一视图,但不应强迫所有团队使用同一套细则
对于 100 人以上的组织,发布通常横跨多个产品线、服务团队和治理角色。一个团队每周发布多次,另一个团队可能每月发布一次;一个服务可以独立回滚,另一个涉及共享数据结构。统一流程的重点应是统一最低信息标准和升级机制,而不是让不同风险的发布承担完全一样的审批负担。
例如,PingCode 可作为中大型企业团队管理需求、研发任务、缺陷和发布协作信息的一个平台示例。实际使用时,应先确认团队需要把哪些对象关联起来、权限如何分层、现有流水线是否能提供状态数据,再决定如何配置;不能把“上了平台”当作流程已经打通。工具承载的是流程,不能替负责人做风险判断。
4. 先建立基线,再判断改进是否有效
发布流程优化前,我建议抽取最近 8 至 12 次发布记录,至少观察四类信息:计划与实际发布时间差、临时新增阻断项、发布后需要紧急处理的问题、从发现异常到采取行动的时间。样本不必一开始就很大,但要覆盖不同发布类型,而不是只挑顺利的一次。
如果团队没有历史数据,第一阶段不要急着宣布“效率提升了 30%”。先把数据口径定下来,再收集 4 至 6 周基线。用小样本做流程试点可以,但应标注样本范围、发布频率和特殊事件,避免把一次偶然顺利误读为机制有效。

三、常见误区:清单越长,不等于发布越安全
1. 把“有清单”误当成“有人负责”
一份表格可以列出测试、安全、数据、运维和客服检查项,但若每行都没有明确责任人,清单只会让所有人以为别人会处理。责任人应是能提交证据或明确说明未完成原因的人,审批人则是拥有接受风险或阻止发布权限的人,两者不必相同。
特别要避免“研发负责上线”这种过宽的归属。研发可能负责构建和部署,却未必有权接受业务风险,也未必能代表运维确认监控准备。将执行责任、证据确认和风险接受分开写,能减少责任模糊。
2. 把所有检查都放在发布当天
发布当天适合做最终状态确认,不适合发现依赖关系、补写回退方案或临时讨论数据迁移策略。这些工作需要时间验证,越晚暴露,修复成本越高。应把检查按时间前移:需求阶段识别风险,开发阶段完成技术方案评审,测试阶段准备证据,发布窗口只确认变化和例外。
团队可以设置“发布前 72 小时”“发布前 24 小时”“发布前 30 分钟”三个检查点,但时间不是硬性通用标准。低风险的小型更新可能只需数小时准备;涉及数据库迁移、支付链路或监管要求的变更,应留出更长的验证窗口。
3. 用审批层级代替风险分级
为每个发布增加更多签字,不必然降低风险。低风险文案调整若要经过多级审批,可能只是延长等待;高风险数据迁移若只有一个简单勾选,又可能缺少必要复核。检查深度应跟风险和可逆性匹配,而不是跟组织层级匹配。
我常用的判断维度包括:影响用户规模、故障影响范围、变更可逆性、数据一致性要求、外部依赖数量、监控可见性。无法快速回滚、影响共享数据、或故障难以被及时发现的变更,应提高验证和复核要求。
4. 只记录“通过”,不记录例外与接受人
真实发布很少做到所有条件百分之百无例外。重点不是假装没有风险,而是把剩余风险显性化:问题是什么、影响谁、发生概率如何判断、有哪些缓解措施、谁接受、何时复核。没有这些信息的“通过”,在复盘时无法区分合理取舍和遗漏。
例外应有期限或退出条件。例如,某个非核心监控暂时没有自动化告警,可以由服务负责人批准本次小范围灰度,并要求在下一次扩大流量前补齐。没有截止时间的临时例外,通常会变成永久缺口。
5. 把自动化理解成“机器替人做决定”
自动化适合检查格式明确、重复发生、数据可获取的条件,例如构建产物是否存在、测试是否完成、变更单是否绑定版本、监控链接是否填写。它不适合独自判断用户影响是否可接受、回滚是否会造成数据损失、当前业务窗口是否适合发布。
更稳妥的设计是:机器自动收集证据和发现缺项,人负责评估风险和接受例外。这样既减少手工抄录,也保留必要的业务判断。

四、专业判断逻辑:先分级,再决定检查深度
1. 用“影响、可逆、可观测”评估发布风险
我不建议一开始设计十几档复杂风险矩阵。团队可以先用三个维度做初筛:影响范围有多大;异常发生后能否安全回退;异常能否在扩大损失前被发现。每个维度按低、中、高打分,得到低、中、高三档发布风险即可。
| 判断维度 | 低风险特征 | 高风险特征 | 对检查的影响 |
|---|---|---|---|
| 影响范围 | 内部用户或小比例流量 | 全量用户、核心交易或多个服务 | 范围越大,越需要分阶段放量和业务确认 |
| 可逆性 | 可通过开关或回滚快速恢复 | 涉及不可逆数据写入或复杂迁移 | 越难回退,越需要预演、备份和双人复核 |
| 可观测性 | 关键指标、日志和告警齐全 | 异常难以识别或发现滞后 | 越难观察,越要增加人工核对与延长观察期 |
这不是精确的故障概率模型,而是让团队把关键风险说清楚的讨论工具。如果三个维度中出现一个“高”,就不应仅凭总分把发布压成低风险;某些单点高风险足以改变方案,例如不可逆迁移即使只影响少量用户,也需要单独设计保护措施。
2. 建立低、中、高三档发布路径
低风险发布通常是范围有限、容易回滚、监控清晰的变更。可以采用轻量清单,自动收集构建与测试证据,由发布负责人确认时间窗口和回退入口。
中风险发布可能涉及多个服务、重要用户流程或一定程度的数据变更。应要求依赖方确认、明确灰度策略、指定发布观察人,并在扩大流量前完成阶段性检查。
高风险发布可能影响核心交易、共享数据、合规要求或难以回滚的流程。需要提前评审方案,验证备份与恢复路径,设定停止门槛,安排必要的值守角色,并明确谁有权中止发布。
3. 把检查拆成“门槛、提示、观察项”
将所有检查项都设为阻断项,会让流程变得僵硬;将所有事项都设为建议项,又无法保护关键风险。可将检查分成三类:门槛项不满足就不能按原方案发布;提示项需要负责人确认是否接受;观察项则在上线后持续跟踪。
- 门槛项:关键测试未通过、版本与发布记录不一致、无回退方案且变更不可逆、关键依赖未确认。
- 提示项:非关键文档待更新、低影响问题暂未修复、部分自动化证据缺失但已有替代核验。
- 观察项:错误率、延迟、交易成功率、客服反馈等发布后的运行信号。
具体哪些事项属于门槛,应由组织结合业务风险制定,不能照抄模板。支付、安全、数据合规等场景往往需要更严格的约束;内部工具的小型体验优化则可能适合轻量路径。
4. 检查证据必须有“版本关联”
一份测试报告如果无法说明对应哪个构建版本,就不能充分证明当前待发布版本通过了测试。发布记录至少应关联版本号或提交范围、构建产物、测试结果、配置变更、部署批次和发布窗口。发生紧急修复时,还要确认修复后的版本是否重新经过必要验证。
不少流程问题看起来像“某部门没做事”,实际是证据指向不同版本。发布检查应优先解决证据的关联性,再考虑增加审批步骤。
5. 设定清晰的停止与升级条件
“发现异常及时处理”不是可执行的止损规则。团队应在发布前明确什么现象触发暂停、回滚或停止扩大流量。例如,关键交易失败率超过预设阈值且持续若干分钟,或某类错误在灰度组显著高于对照组。阈值必须根据业务基线、告警能力和风险容忍度设定,不宜照搬示例数字。
停止条件还要配责任人:谁接收告警,谁决定停止放量,谁执行回退,谁向业务方同步。若权限设计过于含糊,团队即使看到异常,也可能在等待批准期间扩大影响。
五、发布检查模板:让每一项都有责任、证据和处置动作
1. 一页式发布记录应包含哪些字段
模板的目标是把必要信息放在一个可检索入口,而不是把所有材料复制到同一页面。测试报告、变更单、监控面板和操作手册可以保留在原系统中,发布记录负责建立关联并展示当前判断。
| 字段 | 填写要求 | 检查目的 |
|---|---|---|
| 发布标识与窗口 | 版本、计划时间、实际时间、环境 | 保证测试证据和部署对象对应 |
| 变更范围 | 功能、服务、配置、数据脚本和依赖 | 防止未评估变更混入 |
| 风险等级与理由 | 低、中、高,并注明影响、可逆性、可观测性 | 解释检查深度为何与风险匹配 |
| 检查项与负责人 | 责任人、状态、证据链接、完成时间 | 减少交接中的责任空白 |
| 遗留问题与接受人 | 影响、缓解办法、批准人、到期条件 | 让例外透明且可追踪 |
| 灰度与止损方案 | 分批策略、暂停阈值、回退动作、权限 | 把异常处理从临场讨论变成预先约定 |
| 上线后观察 | 指标、观察时长、值守人、关闭条件 | 避免“部署成功”被误认为“发布成功” |
2. 可直接改造的跨部门检查清单
下面的模板按责任类型组织。团队可以删除不适用项,但不建议为了“看起来简洁”而删除必要的例外记录和发布后验证。
| 阶段 | 检查项 | 责任角色 | 证据或完成标准 | 未通过时的动作 |
|---|---|---|---|---|
| 范围确认 | 变更内容、版本和依赖已锁定 | 研发负责人 | 版本号、变更列表、依赖方确认记录 | 补齐影响评估;必要时拆分发布 |
| 质量验证 | 关键场景及回归测试通过 | 测试负责人 | 绑定版本的测试报告和未关闭缺陷列表 | 阻断、降范围或由有权角色接受风险 |
| 运行准备 | 容量、配置、告警与回退方式确认 | 运维或服务负责人 | 部署步骤、监控链接、回退演练结果 | 暂停发布或采用可验证的替代方案 |
| 数据保护 | 迁移、备份、兼容和恢复路径验证 | 数据与研发负责人 | 脚本检查、备份记录、恢复验证说明 | 不得执行不可逆步骤,先完成验证 |
| 用户准备 | 公告、帮助内容、客服口径已准备 | 产品、运营或客服 | 材料链接、发布时间、咨询升级路径 | 缩小范围、延后对外开放或安排人工支持 |
| 发布决策 | 未关闭风险已被记录并接受 | 发布负责人及风险接受人 | 决策结论、接受人、有效期限 | 延期、拆分发布或选择受控灰度 |
| 上线观察 | 关键指标与告警正常,观察期结束 | 值守人与业务代表 | 监控变化、异常记录、关闭时间 | 暂停放量、回滚或触发事件响应 |
3. 发布前会议只讨论例外,不逐项朗读清单
如果所有参与者都已在线上更新状态,发布会议不必把每一行从头念到尾。更有效的议程是:确认版本和范围是否变化;只讨论未通过项和新风险;核对发布、回退与沟通负责人;明确继续、延期、拆分或灰度的决策。
会前应设一个状态冻结时间,例如会议前 30 分钟完成证据更新。冻结不代表禁止修正,而是让变化显性化:如果版本、风险或依赖在会后改变,应重新评估受影响的检查项。
4. 模板中应保留的三个“空白”
模板应允许填写“不适用”,但必须说明理由。若没有数据迁移,就不应为了形式填写“数据迁移已完成”;若没有对外用户影响,也应注明范围判断依据。这样可以区分真正不适用和被遗忘。
同时保留“证据链接”和“风险接受人”两个字段。很多发布表格只留状态列,无法复核状态来源;还有些表格记录了问题,却没有记录谁接受。两者都是事后难以还原决策的常见原因。

六、案例与数据观察:一次模拟发布如何从“临时救火”改为分段决策
1. 案例设定:订单流程改造,三个发布风险同时存在
以下是情景模拟,用于演示如何把检查方法落到具体决策,不是企业真实案例或行业统计。假设团队准备发布订单流程改造,涉及前端交互、支付服务、数据库新增字段和客服帮助内容,共有研发、测试、运维、产品、客服五类角色参与。
团队先按影响、可逆、可观测三个维度判断:支付链路影响高;数据库字段变更部分可逆;监控可以观察订单成功率,但客服反馈可能滞后。因此团队把发布定为中高风险,决定拆成兼容部署、内部验证、小比例灰度和逐步放量四步,而不是一次全量发布。
2. 检查顺序:把不可逆风险移到发布窗口之前处理
研发先将数据库变更设计为兼容旧版本的新增字段,并验证旧逻辑仍可运行;测试补充新旧路径的回归用例;运维检查监控面板、告警接收人和回退步骤;产品明确灰度用户范围和停止条件;客服准备新流程说明,并确认问题升级入口。
发布当天不再讨论“字段是否兼容”或“谁来通知客服”,而只核对实际版本是否与计划一致、证据是否齐全、是否出现新风险。发布后先观察内部账号,再开放小比例用户,达到预设稳定条件后才扩大范围。
3. 数据观察:看分布和例外,比只看平均速度更有用
为便于演示,设定 6 次发布的情景模拟数据:改造前平均发布前准备耗时 14 小时,中位数 11 小时;改造后平均 10 小时,中位数 8 小时。单看平均数,似乎准备时间下降了;但仍有一次高风险发布耗时 23 小时,原因是外部依赖未提前确认。
这说明平均数掩盖了尾部等待。团队应同时看中位数、最长等待、临时阻断项和延期原因。若平均时间下降,但高风险发布仍反复在最后一刻等待依赖确认,说明流程只改善了常规路径,尚未解决高影响问题。
模拟观察中,团队将“临近发布新增阻断项”从每次平均 3.2 项降至 1.1 项,将发布后 24 小时内的紧急修复从 6 次发布中 3 次降至 6 次中 1 次。这些数字只用于示范团队可追踪的指标,不能解释为工具或模板必然带来的成效。真实改进应记录发布类型、风险等级和观察周期。

4. 把结果拆成过程指标和结果指标
过程指标用于判断流程是否按设计运行,例如检查项按时完成率、证据关联率、发布前新增阻断项数量、风险接受记录完整率。结果指标用于判断用户和系统是否受到影响,例如回滚次数、严重故障数、关键业务成功率、异常发现时间。
不要把“清单完成率”当成质量指标的替代品。完成率达到 100%,可能只是大家按时勾选;若发布后故障仍然增加,应回头检查门槛是否合理、证据是否有效、异常是否被及时发现,而不是继续追求更高的勾选率。
七、如何量化发布管理效率:指标必须能改变行动
1. 先统一口径,避免不同团队各算各的
“发布周期”可能指从代码合并到生产部署,也可能指从发布申请到观察结束;“延期”可能指偏离计划几分钟,也可能指跨过一个业务窗口。指标定义不一致时,横向比较会制造误判。
我建议为每个指标写清楚起点、终点、排除项、统计频率和责任人。比如“发布准备耗时”可以定义为发布申请提交至最终决策的工作小时数,并单独统计因外部窗口、监管批准或计划变更造成的等待。
| 指标 | 建议口径 | 能回答的问题 | 容易误用的方式 |
|---|---|---|---|
| 发布准备耗时 | 发布申请提交至决策完成的时间 | 等待主要发生在哪个准备环节 | 把外部窗口等待也全部归因给流程 |
| 临近发布阻断项 | 发布窗口前固定时段内新增的阻断项数 | 风险是否被过晚发现 | 为降低数量而不登记真实问题 |
| 证据关联率 | 有版本对应证据的检查项占比 | 状态是否可核验 | 把有链接误认为内容有效 |
| 发布后紧急修复率 | 一定观察期内需紧急修复的发布占比 | 质量与风险识别是否改善 | 忽略发布复杂度和用户影响范围 |
| 异常发现至处置时间 | 首次可确认异常至暂停、回退或缓解的时间 | 监控、权限和响应链路是否有效 | 只统计技术响应,不记录决策等待 |
2. 结合外部框架,但不机械套用行业基准
Google Cloud 的 DORA 研究长期关注软件交付与运行表现,常见交付表现指标包括变更前置时间、部署频率、变更失败率和失败部署恢复时间。它们适合帮助团队建立交付表现的观察视角,但并不能直接给出适用于每家企业的发布检查阈值。
原因很简单:不同业务的服务边界、发布粒度、合规要求和故障成本差别很大。对某些团队而言,部署频率高可能代表交付能力;对另一些受限于批量设备升级或监管窗口的团队而言,频率本身并不适合作为目标。应先以自身基线和用户影响为参照,再判断趋势是否改善。
3. 建议使用“指标组合”,不要单点追责
若只考核发布速度,团队可能压缩测试和观察时间;只考核故障率,团队可能减少发布频率或隐瞒问题;只考核检查完成率,则可能出现机械勾选。更稳妥的做法是把速度、质量、风险透明度和恢复能力放在一起看。
例如,准备耗时下降,同时临近发布阻断项减少、紧急修复率稳定或下降、异常处置时间缩短,才更有理由认为流程改善。若速度变快但恢复时间拉长,就要检查是否牺牲了可回退能力。

八、自动化与协作工具:先统一事实来源,再自动推进状态
1. 适合自动化的检查,通常有明确规则和稳定数据源
以下检查通常适合自动化:构建是否成功、必要测试是否执行、缺陷是否达到阻断条件、版本是否绑定发布记录、变更审批是否完成、监控和回退文档链接是否存在。自动化的收益不仅是省时间,也在于减少人工抄录造成的状态不一致。
但“链接存在”不等于“方案有效”,“测试通过”也不等于“业务风险可接受”。自动化结果应成为决策证据,而不是决策本身。对例外项应明确人工复核人,并记录复核依据。
2. 不要先买工具,再定义跨部门状态
若研发用一个系统记录版本,测试用表格管理报告,运维用工单审批配置,客服在群聊里确认材料,单纯增加另一套管理软件可能只会多一份需要维护的状态。实施前先画出信息流:变更从哪里提出,证据在哪里产生,发布决策在哪里记录,完成状态由谁更新。
对于已经采用 PingCode 等协作平台的组织,可评估是否能将需求、研发任务、缺陷、版本和发布记录建立关联,并按角色配置查看与更新权限。落地前应通过小范围试点验证:数据是否能从现有工具同步、状态是否有明确责任、跨团队是否愿意在同一处查看信息。平台能力和实际流程效果需要分别验收。
3. 选择工具时,检查五个落地条件
- 信息关联:能否把需求、缺陷、版本、测试证据和发布记录连起来,而不是仅提供独立表单。
- 权限边界:是否支持不同团队查看、编辑和批准相应信息,避免所有人都能修改关键状态。
- 自动采集:能否接入构建、测试、部署或监控状态,减少重复录入。
- 例外处理:是否能记录风险接受人、理由、期限和后续动作。
- 可追溯性:能否还原状态变化、审批时间和决策记录,支持复盘而非只看当前状态。
4. 小团队与大型组织的配置重点不同
小团队的主要成本常是维护过度复杂的流程。可从一个发布模板、一个责任人和少量高价值检查项开始,优先自动化重复的数据搬运。不要因为平台支持很多字段,就把每个字段都设为必填。
中大型组织的主要难点往往是多团队边界、权限和不同风险等级。可以先统一发布标识、风险分类、例外记录和基础指标,再允许各产品线扩展专属检查项。统一的是可追溯性和最低门槛,不是每个团队的全部操作细节。
九、不同情况下的行动建议与取舍
1. 如果团队每周发布多次,优先消除重复手工和长等待
高频发布团队应先检查哪些步骤重复输入、哪些审批没有改变决策、哪些证据可以由系统自动获取。可将低风险发布设置为轻量路径,避免每次都开会;对高风险发布保留人工评估和受控放量。
取舍在于:流程越轻,越依赖自动化质量和风险分级准确度。若团队对变更范围、测试覆盖和回退能力还没有稳定数据,不宜过早把所有发布都改成自动放行。
2. 如果每次发布都跨多个部门,优先确定接收责任和状态冻结时间
跨部门协作最该优先解决的通常不是多加一场会议,而是每项检查谁提供证据、谁核验、谁接受风险。再设定状态冻结时间,让各方在会前完成更新;发布会只处理未完成项、风险变化和决策分歧。
取舍在于:责任划分会增加一定的前期沟通成本,但能减少发布窗口内反复找人。对刚组建的团队,可先用试点项目梳理责任矩阵,再逐步扩展,不必一次性覆盖所有产品线。
3. 如果涉及数据迁移或不可逆操作,优先验证回退和兼容方案
这类发布不要把“有备份”当成“能够恢复”。应验证备份可用性、恢复耗时、旧版本兼容情况,以及迁移中断后如何继续或撤销。必要时采取扩展,迁移,收缩的渐进方式,让新旧逻辑有一段兼容窗口。
取舍在于:渐进迁移可能延长工程周期、增加一段时间的代码复杂度,但通常比一次性切换更容易控制风险。若短期内必须一次性迁移,应提高演练和复核强度,并明确不可逆点之前的停止条件。
4. 如果业务窗口严格,优先前置验证而不是临时加速审批
节假日、促销活动或监管窗口可能不允许随时发布。此时应提前确认冻结期、变更范围、支持人员和异常响应方式。若最后一刻仍缺少关键证据,强行压缩审核时间并不会消除风险,只会减少识别和应对风险的时间。
取舍在于:提前锁定范围会降低临时插入需求的灵活性。团队需要设置紧急变更路径,但紧急路径应要求清晰理由、最小变更范围、必要的快速验证和事后复盘,不能成为绕过常规流程的默认入口。
5. 如果目前没有可靠数据,先做轻量试点再扩大
选择一条发布频率稳定、影响范围可控的业务线,连续记录 4 至 6 周的准备耗时、临近阻断项、发布后紧急修复和异常处置时间。试点期间不要同时改动工具、审批层级、测试策略和发布频率,否则难以判断变化来自哪里。
取舍在于:试点改善的速度可能比全组织推行慢,但更容易发现模板中的无效字段和不适用门槛。若业务风险高,试点不代表降低必要控制,而是把改造范围限定在可管理的边界内。

十、30 天落地计划:先改决策质量,再逐步扩大自动化
1. 第 1 周:回看最近发布,找出最贵的三个断点
抽取最近 8 至 12 次发布,记录延期原因、临近新增阻断项、发布后紧急处理和等待时间。将问题按信息缺失、责任交接、技术风险、业务准备、工具重复录入分类。不要一开始就追求字段齐全,先找到造成最多返工或最大风险的断点。
这一周的产物应是一页基线说明:样本范围、指标口径、主要问题、已知偏差和准备优先改善的两个到三个环节。即使数据不完整,也应明确哪些字段尚未稳定采集。
2. 第 2 周:试用最小模板并明确风险接受机制
选一个发布团队试用一页式记录,强制保留版本范围、责任人、证据链接、风险等级、止损方案和发布后观察项。把检查项分成门槛、提示和观察三类,并明确哪些角色有权批准例外。
模板第一周不必追求自动化。若某字段经常没人填写,应先问它是否有用、填写责任是否明确、信息是否能从现有系统取得,而不是简单把它标红并继续催填。
3. 第 3 周:针对重复且规则明确的项做自动化
从重复录入最多、规则最清楚的一两项开始,例如自动带入版本号、构建状态或测试报告链接。上线自动化后检查两件事:数据是否真实对应待发布版本;失败状态能否被负责人发现并处理。自动化本身也需要维护责任人。
4. 第 4 周:复盘结果,决定扩大、调整还是撤销
比较试点前后的等待时间、临近阻断项和发布后问题,同时记录发布风险等级和例外数量。若只有完成率改善,其他指标没有变化,应判断是流程信息质量不足还是模板没有改变实际行为。
在复盘会上逐项作出决定:保留有效门槛;将低价值手工检查改为自动采集或抽样;调整导致等待却未降低风险的审批步骤;对高风险但低频的发布补充演练。试点流程只有经过复盘后,才适合向其他团队推广。
5. 让发布复盘产生流程变化
发布后复盘不应只问“谁做错了”,更应问:风险何时首次可见;清单是否有对应检查;证据是否准确;哪个交接点延误了响应;停止条件是否足够清楚。若同类问题重复发生,说明机制需要改,而不是每次都靠提醒个人。
复盘动作应有负责人和到期时间,并在后续发布中验证是否有效。例如,增加一项检查后,要观察它是否提前发现问题、是否引入过多等待;否则新检查可能只是把风险记录得更整齐,并未降低风险。
十一、结语:成熟的发布检查,允许团队在证据充分时快速放行
发布管理的目标不是让所有人都在每次上线前签字,也不是把风险包装成整齐的绿色状态。真正有效的检查机制,能够让低风险变更少等待,让高风险变更早暴露,让不可接受的例外有明确的停止路径,并让每次上线后的结果反馈回下一次决策。
我更看重一条原则:检查项必须改变某个行动,否则它很可能只是表格负担。它可以改变发布范围、补充验证、触发回退、延长观察,或明确由谁接受风险。若它不能影响任何决策,就应重新评估它的价值。
下一步可以从最近一次延期或紧急修复开始,追溯“问题最早什么时候能被发现、当时缺少什么证据、谁有权采取行动”,然后只改最关键的两三个断点。先用小范围试点验证,再决定是否扩大模板和自动化,比一次性设计一套看似完美的流程更可靠。
文中数据说明:除明确提及的 DORA 指标框架外,案例数字均标注为情景模拟或示意基准,用于展示分析方法,不代表真实企业结果或行业平均水平。采用外部指标时,应结合自身业务定义、发布风险和样本范围解释。
常见问题解答(FAQ)
1. 跨部门团队发布前检查应该怎么做,才能避免遗漏?
我负责的发布经常要研发、测试、产品和运维一起配合,会上大家都说“没问题”,上线后却发现配置或通知没跟上。我想要一套能落到责任人和证据的检查方法,而不是再多开一次会。
把发布检查拆成“发布内容、质量验证、上线准备、回退与沟通”四类,并为每项写清负责人、截止时间和可核验的证据。例如,“测试通过”应关联测试结论或缺陷清单,“配置已核对”应由实际操作人确认目标环境与变更值。发布前一天完成逐项检查,发布当日只复核变化项;任何未完成事项都标注风险、决策人和处理时间。
这样做的关键不是追求全员口头确认,而是让每个结论都能被追溯。
2. 发布检查清单模板需要包含哪些字段?
我准备把团队现在散落在聊天记录和文档里的检查事项整理成模板,但担心字段太多,大家填两次就不愿意用了。哪些信息是发布决策必须具备的,哪些可以按项目情况选填?
建议基础模板只保留发布批次、检查项、责任人、截止时间、状态、证据链接、风险说明和最终确认人。状态可统一为“未开始、进行中、已完成、阻塞、不适用”,其中“不适用”要求填写理由,避免空白被误认为已检查。高风险变更再增加影响范围、回退条件和回退负责人等字段。
模板的判断标准是:发布负责人能否在几分钟内看出谁还没完成、证据在哪里、阻塞是否影响上线;不能帮助做出这三项判断的字段,通常不必强制填写。
3. 跨部门发布时,如何判断问题应该阻断上线还是接受风险?
我遇到过两种情况:一类是小问题被反复讨论,发布窗口错过了;另一类是大家觉得问题不大,结果上线后影响了用户。我希望有一套相对客观的判断规则,避免最后变成谁声音大谁说了算。
先按用户影响、数据风险、可逆性和替代方案评估,而不是按问题数量投票。涉及数据丢失、权限越界、核心流程不可用,或无法验证回退路径的问题,原则上应阻断;影响范围有限、已有临时规避办法且可以快速回退的问题,可由明确的业务责任人和技术责任人共同接受风险,并记录监控指标与停止条件。
比如把“错误率连续十分钟超过约定阈值”写成暂停或回退触发条件,比写“上线后密切关注”更可执行。阈值应依据系统基线设定,不宜直接套用统一数字。
4. 怎样衡量发布检查是否真的提升了发布管理效率?
我不想只用“清单填写率”证明流程有效,因为团队完全可能把每一项都勾成完成,但发布仍然延期或频繁回退。我应该关注哪些指标,观察多久,才能区分流程变好了还是只是记录变多了?
至少同时观察准时发布率、发布导致的回退或紧急修复次数、发布前阻塞项数量,以及检查项逾期率,并按发布类型或风险等级分组比较。建议先记录连续四到八周的基线,再试行新清单四到八周;若高风险发布的回退减少、阻塞更早暴露,而低风险发布耗时没有明显增加,才说明流程可能在改善。
每次事故还应回看检查项是否缺失、证据是否失真或责任边界不清,再调整模板;单看“清单完成率”容易诱导团队追求打勾,而不是降低真实风险。
核心关键词
文章包含AI辅助创作:发布检查实操方法:跨部门团队提升发布管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602611
读者评论
我们过去也把“测试完成”当作发布条件,后来要求附上对应版本的回归报告,才发现报告和实际构建偶尔对不上。证据绑定版本这点很实用。
风险分级比所有发布走同一套审批更合理。不过低、中、高怎么划,最好结合团队的故障记录定期调整,不能只靠最初那张表。
文中提到自动收集证据、由人判断风险,我比较认同。想补充的是,发布后的观察指标也要提前约定阈值,否则出了波动,值守人员还是得临时讨论是否回滚。
