一、先讲核心结论:上线计划不是日期表,而是一套控制风险的机制
1. 一份可执行的上线计划,至少要回答六个问题
我判断一份上线计划是否能落地,不先看排版,也不先看任务数量,而是先检查六个问题:这次发布解决什么问题;哪些内容会发生变化;谁对每个关键动作负责;如何证明上线条件已经满足;出现异常时由谁决定暂停或回退;上线后用什么数据判断发布成功。
这六个问题分别对应目标、范围、责任、准入、应急和验证。缺少其中任何一个,计划都可能看起来完整,执行时却要靠临场沟通补洞。尤其要注意,“按时上线”只能证明日历上的日期兑现,不能证明系统稳定、用户能完成任务,也不能证明团队已经具备收尾能力。
- 目标:说明发布要带来的用户或业务变化,而不只是“完成某版本”。
- 范围:列出本次包含、不包含以及存在依赖的变更。
- 责任:每个关键动作有一位最终负责者,协作人可以有多个。
- 准入:规定测试、数据、权限、监控和业务验收的通过条件。
- 应急:预先定义停止放量、回滚、降级和通知路径。
- 验证:明确观察窗口、指标口径、复盘时间和遗留问题处理方式。
2. 把“发布成功”拆成四个层次
团队经常把发布成功理解为部署命令执行完毕,但我更建议分成四层判断。第一层是技术可用,服务能启动、关键接口能响应;第二层是业务正确,关键用户流程没有被破坏;第三层是运营可承接,客服、销售、运营和内部支持知道变化内容;第四层是结果可验证,团队能在约定时间内判断新功能是否改善目标指标。
这四层是递进关系,不是互相替代。接口返回成功,并不代表用户完成了付款;付款完成,也不代表客服知道如何处理退款咨询;上线后一切正常,也不代表目标用户真的发现并使用了新功能。计划中应把每层都写成可检查的条件,而不是一句“上线后观察”。
3. 先确定发布等级,再决定计划有多重
不是所有变更都需要同一套发布流程。一个只影响内部文案的改动,与涉及账务、权限、核心交易链路的变更,风险暴露面完全不同。把所有发布都塞进同一张复杂审批表,会让低风险变更变慢;反过来,把高风险变更当成普通迭代处理,则容易让关键依赖在最后一刻才暴露。
| 发布等级 | 典型范围 | 建议控制方式 | 决策重点 |
|---|---|---|---|
| 低风险 | 非关键页面文案、内部工具小调整 | 常规测试、发布记录、基础监控 | 变更是否可快速撤销 |
| 中风险 | 新业务流程、多个系统间的数据交互 | 跨部门验收、分批发布、明确观察窗口 | 依赖与用户影响范围 |
| 高风险 | 核心交易、权限模型、账务或大规模数据迁移 | 专项评审、演练、灰度或分区放量、值守 | 故障边界、回退可行性及业务止损 |
表格中的等级不是行业统一标准,而是团队应根据影响面建立的内部分类。分类时不要只按代码改动量判断:改动很小但能影响所有用户,风险可能很高;改动很多但只在隔离环境中使用,风险也可能较低。

二、为什么跨部门上线常常失控:问题通常藏在交接处
1. 每个部门优化的目标不同
研发关心变更可控、依赖清楚、值守安排合理;产品关心范围和用户体验;测试关注覆盖率与缺陷风险;运营关注触达时间、活动物料和用户反馈;客服关心问题解释口径和升级路径;业务负责人则关心收益、成本与发布窗口。每个部门的局部判断都可能合理,但如果没有统一的发布目标,团队容易把“我的部分完成了”误当成“整体可以上线”。
因此,发布负责人不只是会议召集人。更重要的工作是让局部完成条件能够拼成端到端的业务结果。例如,运营材料已审核但功能入口尚未开放,不能算宣传准备完成;测试报告通过但业务数据尚未核对,也不能算用户路径验收完成。
2. 计划断在“交付物”与“接收人”之间
常见的交接问题是:研发把版本交给测试,却没有说明高风险改动;产品把验收事项发给运营,却没有说清楚功能面向哪些用户;运营准备好活动页面,却不知道发布延迟后如何处置;客服拿到功能介绍,却缺少故障升级联系人。表面上任务都有人做,实际上没有人负责确认接收方已经具备行动条件。
我会把交接写成“交付物、接收人、确认动作、最晚时间”四项。例如,“发布说明”不是一个足够具体的任务;更可执行的写法是“产品负责人在周三16:00前向客服主管交付变更说明和三类常见问答,客服主管在周四12:00前完成抽样确认”。
3. 计划被当成承诺日期,而不是动态假设
上线日期通常由多个条件共同支撑:需求冻结、接口联调、测试环境稳定、数据迁移验证、外部审批、运营准备、窗口可用。只要其中一项发生变化,原日期就可能不再成立。若计划只写“某日上线”,团队会倾向于保护日期,而不是及时暴露风险。
更成熟的做法是同时记录目标日期、日期依据、关键假设和触发重新评估的条件。这并非鼓励随意延期,而是让团队知道什么时候必须重新做决定。日期是决策结果,不是压住风险信息的工具。
4. 模拟案例:上线前一天才发现客服路径没有准备
下面用一个情景模拟说明交接遗漏如何放大。某中型业务团队准备上线一项面向部分用户的新申请流程。研发、测试和产品都按期完成了各自任务,但客服没有收到新流程的异常处理说明。上线后,用户在资料补充环节遇到问题,客服无法判断是用户操作错误还是系统状态异常,只能逐条转交研发。
这类问题的直接损失不一定表现为系统宕机,却会造成排队、重复沟通和工程团队被打断。它提醒我:发布风险不只有技术故障,还有业务处理能力跟不上产品变化。因此,客服培训、运营公告、内部知识库和升级路径都应该被视为发布依赖,而不是发布后的“善后工作”。
下表中的时间和处理量是为了展示计算方法而构造的情景模拟,并非行业统计。团队可将自己的工单量、平均处理时长和升级比例代入,估算一线未准备时的影响。
| 观察项 | 准备不足情景 | 完成承接准备的情景 | 解读 |
|---|---|---|---|
| 首周新增咨询 | 模拟为 120 件 | 模拟为 120 件 | 咨询量相同,差异来自处理机制而非需求规模 |
| 需要升级到研发的比例 | 模拟为 35% | 模拟为 10% | 话术、判断规则和已知问题说明可减少无效升级 |
| 单件平均处理时长 | 模拟为 18 分钟 | 模拟为 9 分钟 | 一线有明确处置路径时,信息往返通常更少 |
| 研发被动处理工时 | 模拟为 12.6 小时 | 模拟为 1.8 小时 | 按升级件数乘以单件处理时间估算,具体结果需用实际数据校准 |
三、先拆误区:哪些看起来像管理,实际上没有降低风险
1. 误区一:任务列得越细,计划就越完整
任务拆分有价值,但任务数量不等于管理质量。把“准备发布”拆成十几个动作,如果没有负责人、完成证据和依赖关系,依然无法判断是否能上线。相反,一份短计划如果能清楚说明关键路径、阻塞条件和决策人,往往比一份堆满动词的清单更可靠。
我会检查任务是否具备可验证的完成定义。比如,“测试完成”应明确测试范围、阻断级缺陷处理结果和未覆盖风险;“数据准备完成”应明确数据来源、核对方式和失败处理;“通知完成”应明确接收对象、发布时间和变更渠道。
2. 误区二:测试通过就等于可以上线
测试通过只能证明在既定范围和环境下,测试团队没有发现超过约定阈值的问题。它不能自动证明生产配置正确、第三方依赖可用、迁移数据无误、业务人员理解变化、监控能及时发现异常。
因此,测试结论应作为发布准入的一部分,而不是最终发布决定本身。高风险发布至少要补充生产前检查、业务验收、监控告警验证和回退预案评估。若新功能只能通过特定开关启用,也要验证开关本身的权限、默认值和紧急关闭方式。
3. 误区三:上线当天开会盯着,就能做到风险控制
上线会议可以加快沟通,但无法代替预案。没有明确的指标阈值、观察窗口和决策权,参会人越多,有时越容易出现“大家都看到了异常,却没人敢叫停”的情况。会上临时争论是否回滚,通常比预先约定停止条件更慢。
发布前应明确谁负责监测、谁有权暂停放量、谁判断是否回滚、谁通知业务和客户支持。出现分歧时,默认动作也要有约定。对于高影响变更,我通常建议把“先止住新增影响,再调查原因”作为预先确认的原则,而不是等故障已经扩散后再讨论责任。
4. 误区四:有回滚按钮就代表可以回滚
回滚不是一句“出问题就退回去”。如果发布包含数据库结构变更、已写入的新格式数据、外部系统调用或用户已经完成的业务操作,代码退回旧版本未必能恢复原状。回滚计划必须说明回退对象、执行顺序、数据兼容性和无法逆转的部分。
对无法完全回退的变更,可以设计降级或止损动作,例如关闭入口、暂停新用户进入、限制某类操作、切回人工流程、只回退服务而保留兼容数据。关键是不要把“撤销部署”当成唯一的恢复方案。
5. 误区五:发布后没有投诉,就说明发布成功
没有投诉可能意味着用户还没触达功能,可能意味着问题没有被发现,也可能意味着反馈入口不明显。对新功能而言,应该同时观察使用、成功、失败和支持信号。比如入口曝光量、流程启动数、完成率、错误率、相关咨询量以及关键业务结果。
也要区分指标的时间尺度。服务错误率适合分钟级或小时级观察;用户采用率可能需要数天;留存或收入影响则可能需要更长时间。用一小时数据判断长期业务价值,或者用一周后的总量掩盖上线瞬间的故障,都容易得出错误结论。
四、专业判断逻辑:用风险、依赖和证据决定计划深度
1. 先判断影响面,不要只看代码改动量
发布风险可以先按四个维度粗分:影响用户范围、影响业务重要性、失败可逆程度、外部依赖数量。每项可采用低、中、高三级评估,目的是帮助团队提出正确问题,而不是制造一个看似精确的分数。
例如,影响全体用户、涉及资金或权限、难以回退、依赖多个外部服务的变更,即便代码量很小,也应被视为高风险。相反,一个代码改动很多但只在隔离的内部试验环境运行的功能,影响面可能有限。
| 判断维度 | 低风险信号 | 高风险信号 | 计划上的回应 |
|---|---|---|---|
| 用户影响范围 | 内部少量用户或可控试点 | 默认面向大多数用户 | 高影响时采用分批放量和明确止损条件 |
| 业务重要性 | 非核心路径,有替代方式 | 交易、权限、账务或关键操作 | 高重要性时增加业务验收与值守角色 |
| 失败可逆程度 | 可关闭功能或快速恢复旧行为 | 数据写入或外部动作难以撤销 | 低可逆时先做兼容设计、备份和恢复演练 |
| 外部依赖数量 | 依赖少、状态可观测 | 跨系统、第三方或异步链路较多 | 依赖多时增加联调、超时和降级验证 |

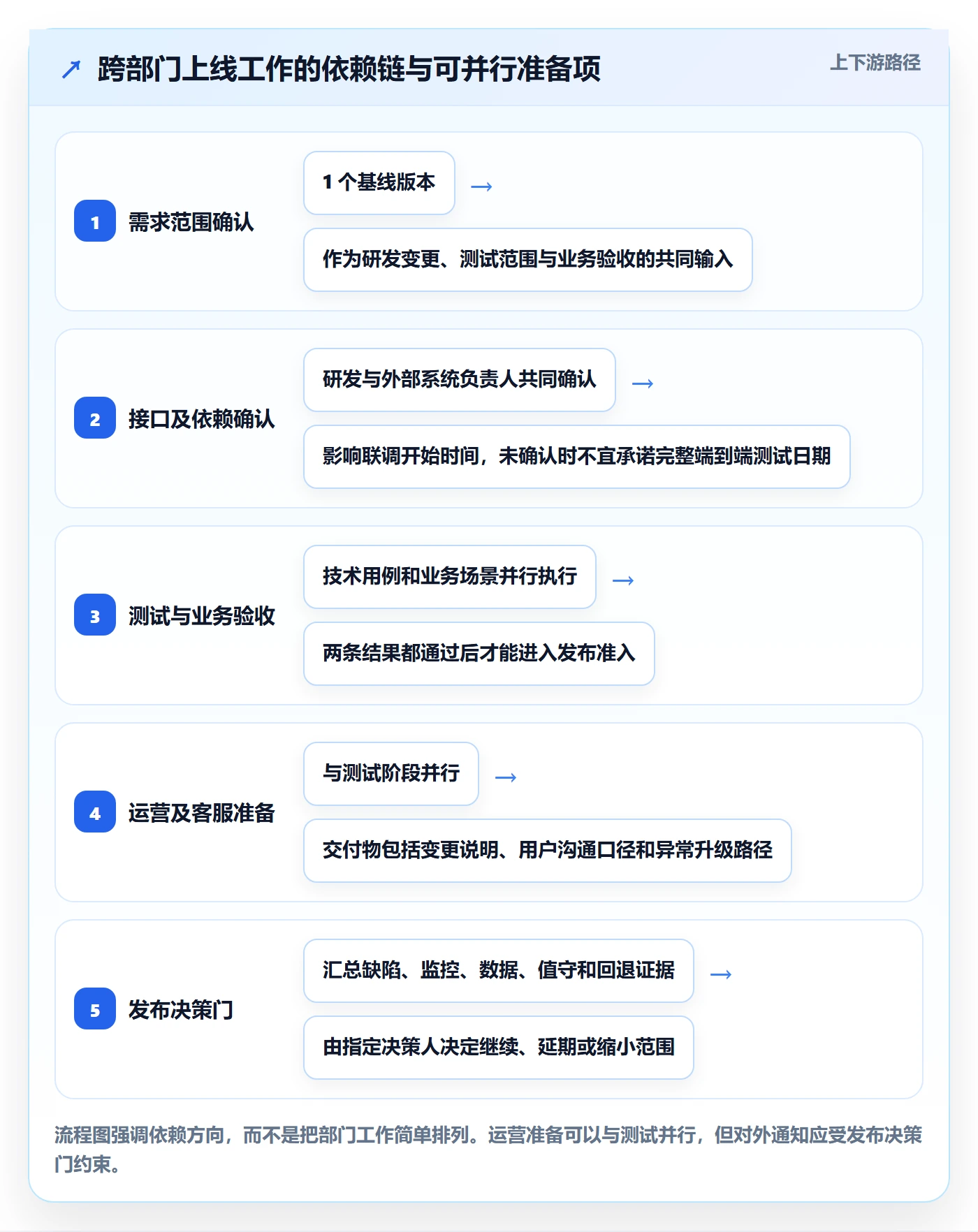

2. 再画出关键路径与不可并行的工作
跨部门计划的关键不是把所有工作排进日历,而是找出哪些工作必须依次完成。需求范围确认之后,接口约定才能稳定;测试环境准备之后,端到端验证才能开始;迁移演练完成之后,才能确认正式窗口;客服完成知识准备之后,运营才适合对外通知。
我会把任务区分为三类:可并行的准备工作、存在明确前置条件的依赖工作、需要负责人当场决策的门槛工作。若所有事项都标成“进行中”,团队看不出真正阻塞点;若所有任务都被按顺序排列,又会无谓拉长周期。

3. 为每个门槛定义“证据”,而不是只留状态词
“已完成”是状态,不是证据。证据可以是测试报告、验收记录、监控面板截图、迁移核对结果、回滚演练记录、培训确认或已审批的用户通知。记录证据不是为了留痕本身,而是让决策人能在有限时间内判断风险是否可接受。
建议为重要门槛设置三个元素:通过条件、证据位置、例外审批人。比如,“高优先级缺陷为零”不是所有团队都能机械采用,某些低影响问题可能经风险评估后接受;但接受的人、接受理由、影响范围和后续修复期限必须明确。
4. 设定停止条件,比多写几个检查项更重要
发布计划不仅要写“什么情况下可以继续”,还要写“什么情况下必须停”。停止条件可以是服务错误率超过阈值、关键流程成功率明显下滑、数据校验不一致、外部依赖不可用、支持请求异常增加,或者值守人员无法确认故障影响范围。
阈值不宜照搬其他公司的数字。新功能基线、历史波动、业务容忍度和采样量都会影响判断。样本很少时,单个失败可能产生很高的错误率;流量很大时,低比例的错误也可能影响大量用户。团队应同时看比例和绝对数量,并约定最小观察样本。
5. 计划中必须有变更控制和范围冻结
需求在上线前变化并不罕见,但每个新增要求都会改变测试范围、材料准备、风险评估或上线窗口。发布冻结不是“任何人都不能改”,而是要求在冻结后加入的变化经过影响评估,并明确由谁批准以及用什么方式验证。
可采用“必须上线、可延后、暂不纳入”三类范围管理。高风险发布接近窗口时,应优先保护已验证范围,不要为了赶进度临时加入未经充分验证的功能。必要时缩小本次发布范围,往往比把所有需求硬塞进同一窗口更稳妥。
五、从0到1搭建发布管理:一套可以直接照着执行的流程
1. 第一步:建立发布登记,先让所有变更可见
没有统一登记时,团队常常只在会议或聊天里讨论版本,直到上线前才发现另一个团队也计划修改同一服务。发布登记不需要一开始就做成复杂系统,但至少要有发布名称、负责人、目标时间、变更范围、影响对象、关联项目和风险等级。
对组织规模较大的团队,登记应支持跨项目检索、责任人变更记录、依赖关系和审批轨迹。以 PingCode 作为企业协作场景的例子,面向中大型企业及100人以上组织,发布信息可与需求、缺陷、测试和迭代任务关联,减少人工复制;但工具本身不能替代清晰的准入规则,字段配置过多也会增加维护负担。
如果团队刚起步,可以先用轻量表格或项目管理工具试运行两到三个发布周期。等大家确认哪些信息确实帮助决策,再把稳定字段固化到流程中。先验证流程是否有用,再决定是否投入更复杂的自动化。
2. 第二步:写清发布范围和不做清单
范围说明至少包括本次功能、涉及系统、受影响用户、数据变化、外部依赖、功能开关、明确不包含的内容。尤其要写“不做什么”,因为很多上线争议不是目标不清,而是不同人默认为某个边缘需求已经包含在本次发布里。
我建议每个发布范围都标注一个业务验证场景。例如,“支持申请材料补交”还不够具体;需要补充用户从哪里进入、什么条件下可以提交、重复提交如何处理、后台如何识别状态、客服如何查询。场景写得越清楚,测试和运营越容易准备。
3. 第三步:拉出责任矩阵,避免多人负责等于没人负责
责任矩阵的重点是每个决策和关键动作只有一位最终负责者。团队可以用“负责执行、最终负责、协商参与、知会对象”的方式标注角色。最终负责者不一定亲自完成任务,但要确保任务有结果,并在需要时推动决策。
| 工作事项 | 执行负责人 | 最终负责者 | 协商参与 | 完成证据 |
|---|---|---|---|---|
| 发布范围冻结 | 产品负责人 | 业务发布负责人 | 研发、测试、运营 | 已确认范围清单及变更记录 |
| 部署与技术检查 | 研发或运维负责人 | 技术发布负责人 | 测试、依赖系统团队 | 部署记录、健康检查和告警状态 |
| 业务验收 | 业务验收代表 | 产品或业务负责人 | 客服、运营、测试 | 关键用户场景验收结果 |
| 对外沟通准备 | 运营或客服负责人 | 业务沟通负责人 | 产品、法务或品牌团队 | 已批准的公告、话术及升级路径 |
| 继续、暂停或回滚决策 | 值守人员提供事实 | 指定发布决策人 | 技术、业务、产品负责人 | 决策时间、依据与后续动作记录 |
4. 第四步:建立按风险分层的测试与验收
测试计划要覆盖“改了什么”和“可能怎么坏”,而不仅是功能正常路径。最基本的覆盖面包括核心用户路径、权限边界、异常输入、重复操作、依赖超时、数据兼容和历史功能回归。高风险变更还需要考虑并发、容量、故障恢复和迁移校验。
业务验收则要由真正理解业务结果的人参与。测试人员可以验证流程是否符合规格,但不一定能判断一个例外状态是否符合业务政策。产品或业务代表应确认结果是否能被一线执行,客服或运营则可以从用户沟通和实际处置角度补充验收。
5. 第五步:选择适合的发布方式,不要默认一次全量
常见发布方式包括一次性全量、按用户或地区分批、灰度放量、功能开关控制、蓝绿切换以及分阶段迁移。选择时要考虑用户分组是否稳定、流量是否足够、指标是否可分组观察、开关是否可靠、回退是否会破坏数据。
灰度不是自动降低风险。如果灰度用户和目标用户差异很大,或样本量小到无法观察关键问题,灰度结果可能造成虚假安全感。若功能涉及不可逆的数据写入,就要先验证数据兼容和处理流程,不能只因为可以按比例开放就认为回滚容易。
| 发布方式 | 适合情况 | 主要优势 | 主要限制 |
|---|---|---|---|
| 一次性全量 | 影响面小、验证充分、容易恢复 | 操作简单、版本状态清楚 | 问题暴露时影响范围可能较大 |
| 分批放量 | 用户可分组、指标可观察、团队有值守能力 | 可在阶段之间评估并控制暴露面 | 需要维护分组逻辑和阶段决策 |
| 功能开关 | 功能可独立启停、需要快速止损 | 可将部署与用户开放拆开 | 开关本身可能配置错误,长期遗留会增加复杂度 |
| 蓝绿切换 | 基础设施支持双环境且切换边界清楚 | 切换路径直观,有条件快速恢复旧环境 | 成本较高,数据状态仍需兼容设计 |
6. 第六步:写好上线当天的运行手册
运行手册应能让没有参与前期讨论的值守人员按步骤执行。内容包括时间线、检查项、操作命令或入口、预期结果、异常处理、联系人和升级顺序。对于生产操作,不要只写“执行部署”,要说明执行前后的核对点和中断条件。
上线当天的沟通渠道也要提前约定。一个渠道用于发布状态和决策,另一个系统用于正式记录任务、缺陷和证据,避免聊天消息成为唯一事实来源。每次状态更新最好包含当前阶段、已完成检查、未解决风险、下一步动作和负责人。
7. 第七步:定义观察窗口和发布结束条件
发布结束不应只以“部署完成”作为标准。团队需要规定观察窗口,例如技术指标稳定一段时间、关键业务路径完成抽样、没有未处理的高优先级问题、客服和运营已切换到正常支持状态。窗口长短取决于流量周期、业务时段和风险类型。
如果用户行为具有明显的工作日、结算日或促销周期特征,仅观察发布当天可能不够。反之,对一个低风险内部工具改动,要求连续数周值守也不经济。结束条件要与风险等级相匹配,同时保留后续业务结果复盘时间。
六、案例推演:一个中型团队如何安排四周上线节奏
1. 情景与边界:先说明这是用于演示的样本方案
下面以一个虚构的企业服务团队为例:团队约120人,准备发布新的申请与审批流程,涉及产品、研发、测试、运营、客服和业务部门。变更会影响部分客户,且新旧数据需要兼容。这里的日期、人数和指标均为情景模拟,用于说明计划结构,不代表任何企业的实际发布数据或行业平均值。
这个场景不采用“最后一周集中赶工”的方式,而是把发布准备分成四周:第一周锁范围和依赖;第二周完成主流程开发与早期验证;第三周完成跨部门验收和故障演练;第四周小范围放量、观察并逐步扩大。实际项目可以按复杂度压缩或延长,但前置关系不宜被删掉。
2. 四周计划:用阶段门槛减少最后一刻才发现问题
| 阶段 | 关键动作 | 牵头角色 | 阶段出口条件 | 不通过时的处理 |
|---|---|---|---|---|
| 第一周:定义与准备 | 确认目标、范围、用户分组、依赖系统、风险等级和回退边界 | 产品与发布负责人 | 范围冻结,责任人明确,关键依赖有确认结果 | 缩小范围或调整目标日期,不进入盲目排期 |
| 第二周:开发与早期验证 | 完成主流程、接口联调、测试数据准备、监控方案设计 | 研发负责人 | 核心流程进入稳定验证,主要阻塞可见 | 先解决关键路径,不并入未评估的新需求 |
| 第三周:验收与演练 | 回归测试、业务验收、客服培训、迁移演练、回滚或降级演练 | 测试与业务负责人 | 准入证据齐全,停止条件和决策人确认 | 延期、降低放量比例或删除高风险范围 |
| 第四周:分批发布 | 小范围开放、观察指标、逐级扩大、汇总用户反馈 | 发布决策人 | 各阶段指标稳定,业务处理能力正常 | 暂停扩大、关闭入口、降级或执行回退方案 |
3. 指标设计:技术指标与业务指标要成对出现
情景中的团队不只监控服务错误率,还观察申请启动率、流程完成率、重复提交比例、平均处理时长和支持工单升级比例。原因是同一种异常可能只影响业务流程的一部分,技术层面看起来正常,但用户仍然无法完成任务。
每个指标都需要写清口径、数据来源、观察窗口和负责人。比如“流程完成率”应明确分母是进入流程的用户还是提交申请的用户;“重复提交比例”要说明按用户、申请单还是请求次数计算。口径不清时,不同团队会拿着同一个指标名称讨论不同数据。

4. 决策记录:把“继续还是暂停”变成可复盘的动作
假设首批用户放量后,服务整体可用,但申请页进入人数正常、提交成功率低于预期。团队不应只在群里问“是不是有问题”,而要查看异常集中在哪一步、是否只发生在特定浏览器或用户分组、是否与新增校验规则有关。若问题影响较窄且有明确绕行方案,可暂停扩大范围并修复;若核心提交路径普遍失败,则应关闭入口或回退到旧流程。
决策记录建议包括发生时间、观察到的事实、受影响范围、采用的动作、决策人、下次检查时间和关闭条件。这样即使团队成员轮班或后续复盘,也能还原当时依据,而不是只记得“后来好像恢复了”。

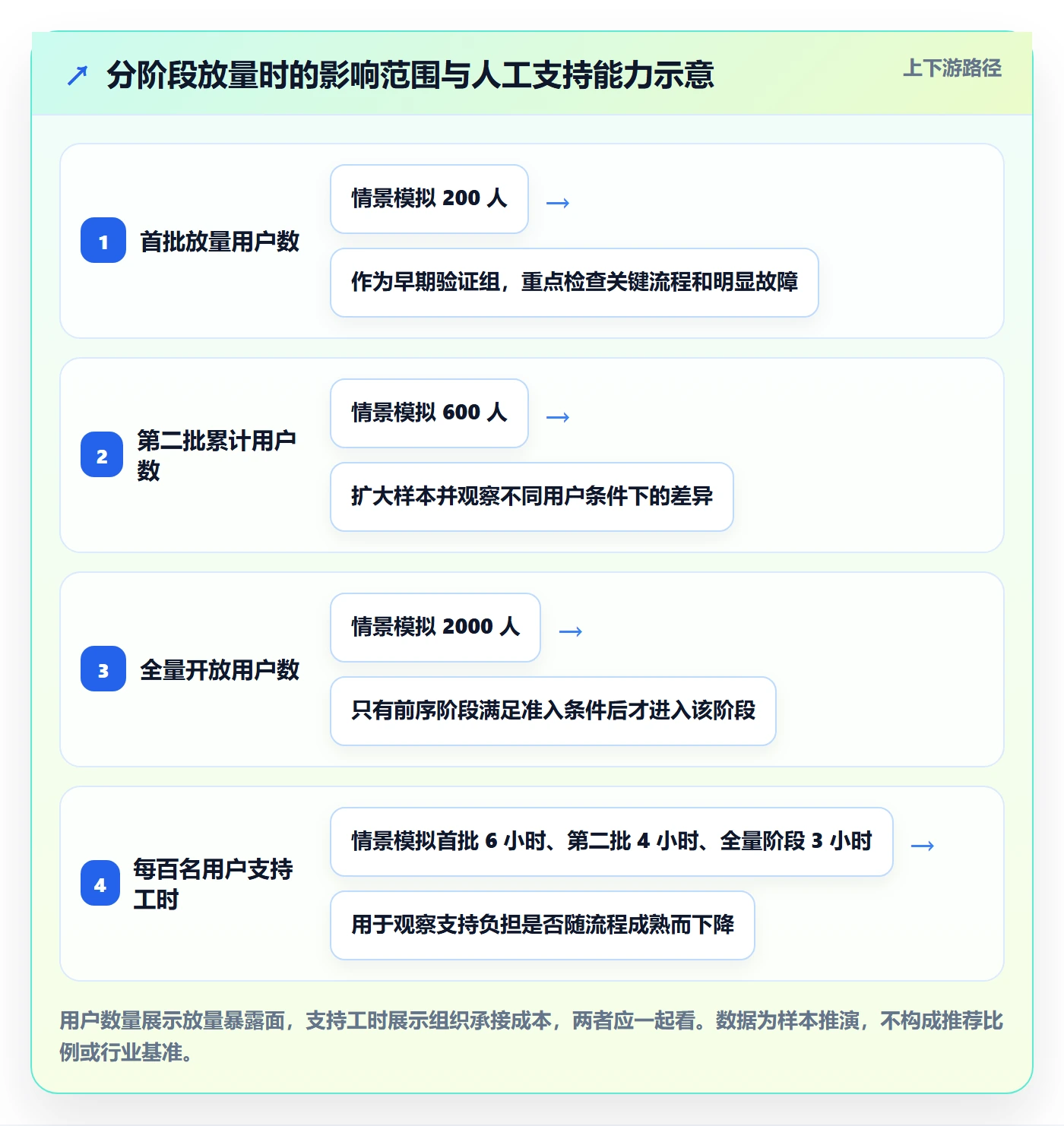

5. 情景数据怎样读:不要把示例数字当成目标值
假设团队给首批用户设置三档放量:10%、30%、100%。这不意味着所有项目都应该采用这些比例。放量步长应考虑用户数量、样本代表性、监控延迟、人工支持能力和故障影响。对流量很大的产品,较小比例可能已有足够样本;对用户规模很小的业务,10%可能只有几个账户,统计结论并不稳定。
更有用的问题是:到什么样本量才做下一步判断;观察多久才能看到目标行为;出现异常时能否在影响扩大前执行动作;业务团队是否有能力接住当前用户量。放量比例是执行参数,证据质量和恢复能力才是判断核心。

七、发布前、发布中、发布后:把计划变成现场可执行动作
1. 发布前检查:检查的是条件,不是打勾数量
发布前检查可以分为技术、业务、数据、组织和应急五类。每一项都要能够回答“谁确认、凭什么确认、失败后怎么做”。如果检查表只有勾选框,人员可能为了推进日期快速打勾,却没有留下可追溯的判断依据。
- 技术条件:构建版本、部署顺序、配置、权限、监控、告警和依赖状态符合计划。
- 业务条件:关键用户场景验收完成,规则边界和例外处理得到确认。
- 数据条件:备份、迁移、核对、数据兼容和异常修复路径明确。
- 组织条件:值守人、业务联系人、客服和运营负责人可联系且知道自己的职责。
- 应急条件:暂停放量、关闭功能、降级或回退路径已经评估,必要时完成演练。
2. 发布中观察:用同一张状态面板说话
发布中不宜同时打开十个互不关联的报表,让每个人各自挑选对自己有利的数据。团队需要一张最小状态面板,展示当前发布阶段、技术健康、关键业务路径、用户支持信号、未解决风险和下一决策时间。
技术健康可以包括错误率、延迟、资源使用和依赖状态;业务状态可以包括流程启动、完成和失败;支持状态可以包括相关咨询量、升级量和重复问题。指标不必越多越好。若一个指标没有明确负责人、解释方式和触发动作,它很可能只是面板装饰。
3. 发布后收尾:不要把遗留风险留在聊天记录里
发布结束后,团队应整理实际变更范围、最终发布版本、发生的异常、采取的决策、遗留缺陷、用户反馈和后续责任人。对于临时增加的开关、兼容代码、手工补数和临时权限,要登记清理条件和截止日期,否则短期应急措施可能长期留存。
复盘不必变成追责会议。应围绕三个问题展开:预先识别了什么风险,哪些风险仍然意外出现;哪些检查确实帮助团队做出决定,哪些检查只增加了等待;下一次要改变哪一个具体机制。每次复盘选少量可执行改进,比列出二十条“加强沟通”更有价值。
4. 区分故障复盘、流程复盘和业务效果复盘
故障复盘关注系统和恢复过程;流程复盘关注责任、依赖与决策延迟;业务效果复盘关注目标是否达成、用户是否采用以及投入产出是否合理。这三种复盘的观察对象不同,放在一场会议里容易让故障讨论挤占业务评估,也容易把产品效果不佳错误归结为发布执行问题。
如果发布过程平稳,但新功能使用率低,重点可能是目标用户、触达方式或产品价值假设;如果业务指标改善,却出现高昂的人工处理成本,则需要重新评估规模化路径。发布过程的“顺利”与业务结果的“有效”必须分别评价。
八、按团队成熟度和发布风险做取舍
1. 小团队:先保留最少但不可缺的控制点
小团队不必一开始复制大型企业的审批链。建议先固定四项:一个发布负责人、一份统一发布记录、一张准入与停止条件清单、一个明确的故障沟通渠道。若发布风险低,会议可以减少;但关键变更范围、责任人和回退方式仍应留档。
小团队最容易犯的错,是所有信息都在创始人或技术负责人脑中。人员少并不代表依赖少,一旦关键人不在线,临时决策就会失去上下文。最低限度的文档不是官僚流程,而是让团队能在人员变动或突发状况下继续工作。
2. 中大型团队:用标准化减少重复协调,但保留风险例外
人数超过百人的组织,项目和系统数量增加后,靠会议同步所有发布会迅速失效。此时需要统一字段、跨项目依赖视图、发布日历、审批记录、自动通知和指标关联。以 PingCode 这类项目管理平台为例,可以把需求、缺陷、测试任务与发布条目串联,方便不同团队查看依赖和状态;是否适合使用,要根据现有流程、权限、集成能力、数据治理要求和维护成本评估。
标准化的目的不是让所有发布都走同一条长流程,而是减少重复填报和口头确认,并让高风险事件更容易被识别。建议设置轻、中、重三种流程入口:低风险快速通道、中风险常规评审、高风险专项评估。流程复杂度应由风险驱动,而不是由组织层级驱动。
3. 低风险变更:追求快速反馈,不要过度审批
如果变更范围清楚、影响面小、回退简单、监控充分,可以采用自动化测试、自动部署和轻量审批。过多人工签字会让团队把注意力放在流程通过,而不是问题是否真的可控。
但低风险通道不等于免登记。至少保留版本、负责人、变更内容、自动化检查结果和发布状态。若同一类低风险变更频繁出现故障,应重新评估其分类规则,而不是继续依赖原来的“快速通道”标签。
4. 高风险变更:允许延期,减少不可逆操作
对于资金、权限、个人信息、核心交易或不可逆迁移相关的发布,延期可能比带着未知风险上线更便宜。发布前应确认数据备份与恢复可行、业务侧知晓影响、异常时有止损动作、关键联系人可到场。若条件不满足,可以缩小范围、分批开放或先做只读验证。
在这种场景下,团队尤其要警惕“计划已经对外宣布,所以不能改”的沉没成本逻辑。对外日期确实重要,但不能让它压过用户和业务安全。更好的处理是尽早更新沟通预期,并说明延期原因、受影响范围与新的决策条件。
5. 当发布目标冲突时,优先级要透明
上线计划经常面临速度、稳定性、范围和业务窗口的冲突。团队不可能同时把四项都推到最高。赶业务窗口时,可以缩小功能范围;必须全量开放时,可以增加演练和支持能力;需要快速验证时,可以先开放受控人群,但要承认样本有限。
| 首要目标 | 可以考虑的取舍 | 不应牺牲的底线 |
|---|---|---|
| 赶业务窗口 | 减少非核心范围,分阶段交付 | 关键链路验证、数据安全和明确的停止条件 |
| 降低故障风险 | 延长验证时间,采用小范围试点 | 保留清晰决策人和真实用户反馈路径 |
| 快速验证需求 | 限制用户范围,使用可关闭的功能入口 | 说明样本偏差,避免把小样本结果当成确定结论 |
| 控制组织成本 | 低风险变更走自动化快速通道 | 高风险变更仍要有适配其影响面的控制措施 |
九、常见问题:执行时最容易卡住的几个决定
1. 发布负责人应该由谁担任
发布负责人应具备跨部门推动能力,并能看到整体依赖和风险。小型项目可由产品负责人或项目负责人担任;涉及复杂技术切换时,可由技术发布负责人牵头执行,但业务负责人仍需对业务影响和范围取舍负责。关键不是职位名称,而是团队是否知道谁有权召集、升级和推动决策。
2. 是否必须召开上线评审会
不一定。低风险、流程稳定、证据可在线查看的变更,可以异步评审。高风险、跨系统、存在不可逆操作或多个部门意见不一致时,短会更有效。会议应围绕未决风险、准入证据、放量策略和应急决策展开,避免逐条朗读任务表。
3. 没有历史基线,怎么设定指标阈值
先用小范围发布建立基线,并结合用户影响和业务承受能力设置保守阈值。可以同时采用相对变化和绝对数量,例如错误率相对历史上升,同时超过最小失败数量才触发暂停。样本量不足时,不要声称已经证明稳定,应明确标注观察置信度有限,并采用更保守的放量方式。
4. 用户无法无感知时,发布公告应该提前还是上线后
要看公告会不会引发用户提前操作、造成误解或影响业务连续性。涉及用户操作变化、停机窗口或规则变化时,通常需要提前说明;容易临时调整且功能尚未确认开放的内容,应避免过早承诺确定时间。公告内容应与实际发布状态绑定,并准备延期或回退时的更新口径。
5. 计划要不要写到每个小时
发布当天的操作时间线可以按分钟或小时细化,尤其是部署、验证、放量和决策节点;跨周项目计划则不适合假装每项工作都能精确到小时。计划精度应与不确定性相匹配:越接近执行窗口,步骤越具体;越远离窗口,越应关注依赖、假设和决策条件。
十、最后的行动清单:今天就能开始搭第一版发布流程
1. 先选一个真实发布试跑,不要先追求流程完美
挑选一个风险中等、跨两个以上部门、范围相对清楚的发布作为试点。先明确目标、范围、负责人、关键依赖、准入条件、停止条件和回退路径。试点结束后访谈参与者:哪些信息缺失、哪些环节重复、哪些决策来得太晚,再调整模板。
2. 用最小模板把关键判断固定下来
- 发布名称、业务目标、目标用户和计划窗口。
- 本次范围、不包含范围、关联系统和外部依赖。
- 风险等级、影响面、可逆性和关键假设。
- 每个关键任务的负责人、截止时间和完成证据。
- 技术、业务、数据、运营和客服准入条件。
- 放量方式、观察指标、阈值、窗口和最小样本量。
- 暂停、降级、回退、通知和恢复的责任人与步骤。
- 发布后的遗留事项、复盘时间及最终业务验证日期。
3. 用三次复盘迭代,而不是一次性设计大流程
第一次试跑,重点验证信息是否齐全、关键责任是否明确;第二次试跑,重点优化依赖可视化、自动提醒和证据收集;第三次试跑,再判断哪些环节适合自动化,哪些发布可进入轻量通道。团队通过真实发布校准流程,比从一开始设计一套看似完美却无人使用的制度更可靠。
4. 独特但实用的判断:发布成熟度看“异常决策速度”,不只看按时率
按时率容易统计,却可能奖励团队隐瞒风险、压缩验证或把问题留给一线。更能体现发布管理成熟度的,是团队能否在异常扩大前发现信号,能否在规定时间内找到决策人,能否根据证据暂停、缩小范围或恢复服务。
因此,复盘时可以额外记录从异常出现到识别、从识别到决策、从决策到止损的时间,并观察重复故障是否下降。这里的数字不必拿来做部门排名,而应帮助团队发现流程瓶颈:是监控太慢、权限不清、数据口径不一致,还是值守人员没有预案。
5. 下一步怎么做
如果你正在准备下一次上线,先不要从“排一个日期”开始。先用一页纸写清楚目标、范围、影响面、最终负责人、准入证据、停止条件和恢复方式;再把研发、测试、业务、运营与客服各自的交付物连接起来。做完这一步,团队就已经从“靠经验临场救火”迈向可重复的发布管理。
上线计划真正的价值,不是保证所有事情都按原定日期发生,而是让团队知道什么时候可以继续、什么时候必须停、发生变化后如何做出下一步选择。发布管理从0到1,最重要的不是表格多完整,而是每个关键决定都能找到依据、责任人和行动路径。
常见问题解答(FAQ)
1. 上线计划从哪里开始?
我负责的功能已经开发完成,但产品、研发、测试和运维对“什么时候能上线”各有说法。我不确定应该先排发布日期,还是先把依赖和验收条件梳理清楚,怎样才能避免计划刚公布就被推翻?
先明确上线目标和范围,再定日期。把需求拆成可验收的发布项,逐项记录负责人、前置依赖、验收标准和当前状态;例如“支付流程优化”应细化为代码合并、测试通过、灰度验证和监控确认,而不是只写一个功能名称。随后标出不能压缩的环节,如安全评审、数据迁移和外部接口联调,再根据这些关键路径倒排计划。
日期应建立在依赖和风险已暴露的基础上;如果关键依赖尚无负责人或完成时间,先把发布日期标为待确认,比发布一个看似精确、实际无法兑现的日期更可靠。
2. 跨部门上线计划需要哪些角色参与?
我发现上线会议里经常只有项目负责人和研发在讨论,临近发布才发现测试、运维或客服还有未完成事项。我想知道哪些人必须提前进入计划,以及怎样避免会议变成逐人报进度?
至少让需求或产品负责人、研发负责人、测试负责人、运维或发布负责人参与;涉及客户沟通、数据合规、内容配置或外部供应商时,也要纳入相应责任人。计划中为每项任务指定唯一的最终负责人,并写明交付物和截止时间,协作人可以有多个,但不能让“大家负责”代替明确归属。
会议聚焦跨部门交接、阻塞项和决策,不逐条朗读任务清单。可用一个简单规则筛查遗漏:每个发布项都要回答谁验收、谁批准发布、谁观察上线结果、出现问题由谁决定回滚;任何一项没有明确答案,都不应视为准备就绪。
3. 怎样判断上线准备是否真正完成?
我遇到过测试显示通过,但上线后仍因配置、权限或数据问题临时暂停的情况。除了“开发完成”和“测试通过”,我还应该检查什么,才能减少上线当天才暴露的问题?
用发布就绪清单检查结果,而不是依赖口头确认。清单至少覆盖:需求验收和回归测试完成;配置、权限与数据变更经过复核;发布步骤已在相近环境演练;监控与告警可用;客服或相关业务团队知道变化;回滚条件、执行人和所需时间明确。对高风险变更,还应验证备份可恢复、关键指标有发布前基线,并安排发布后的观察窗口。
一个实用判断是:如果发布负责人无法在几分钟内说清发布顺序、停止条件和回退路径,计划仍不完整。清单不是为了增加签字,而是确保每项风险都有验证证据和责任人。
4. 上线当天如何安排发布、灰度和回滚?
我担心一次性全量发布会把小问题放大,但灰度又会增加协调成本。团队规模和系统条件有限时,怎样安排发布节奏,并决定什么情况下应该暂停或回滚?
先按影响范围选择节奏:低风险、易恢复的改动可以小批量发布后观察;涉及核心交易、权限或数据结构的改动,应优先采用可分批启用的方式,并在发布前验证回滚可行性。计划中写清每一步的执行人、预计时长、检查指标和继续条件,例如首批用户启用后观察错误率、关键业务成功率及告警;
阈值应依据系统历史基线和业务容忍度确定,不能临时凭感觉设定。若指标越过预设停止线、出现数据正确性问题,或团队无法确认影响范围,就暂停扩量并按预案处理。上线完成不等于任务结束,还要记录观察结论、遗留问题和复盘行动,避免同类风险在下一次发布中重复出现。
核心关键词
文章包含AI辅助创作:上线计划怎么做?跨部门团队实操方法:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602592
读者评论
我们之前也把客服培训放在上线后的收尾里,结果咨询都转到研发。现在会要求客服负责人确认知识库和升级路径,但怎么避免内容更新后旧话术仍被使用,文中还可以再展开。
分级发布的思路实用,不过小团队常常缺少专职发布负责人。实际操作中由谁兼任、怎样保证暂停或回滚的决定不会卡在多人确认上,是我比较关心的。
指标观察需要结合业务周期。分钟级错误率容易盯,采用率和业务结果往往要等几天;如果发布窗口很短,建议也写清楚哪些指标只用于止损,哪些用于后续评估。
