发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

跨部门发布最容易出错的地方,往往不是代码没写完,而是“每个团队都以为另一个团队会通知”。产品认为版本范围已经冻结,研发认为测试已验收,运维却不知道变更窗口,客服直到用户反馈后才拿到更新说明。发布记录的价值,不是把上线日期记下来,而是让一个版本从“准备发布”到“上线后验证”都有可追溯的责任人、证据和决策。本文以一个跨部门团队的情景案例,拆解一套适合从零开始、能逐步扩展的发布管理方案。

一、先讲核心结论:发布记录不是上线日志,而是决策链

1. 一条记录必须回答五个问题

我判断一条发布记录是否可用,不先看它有多少字段,而是看团队能不能用它回答五个问题:这次为什么发布、具体发布什么、谁确认可以发布、出现问题如何回退、上线后如何确认结果。缺少任何一项,记录都可能只剩下“某日上线了某版本”这类事后注释。

这五个问题分别对应发布管理的五类信息:目标与范围、变更与依赖、责任与审批、风险与回退、验证与复盘。它们不能靠一份会议纪要临时拼接,因为会议纪要通常按讨论顺序组织,而发布记录要按执行顺序组织。前者解释“聊过什么”,后者必须支持“下一步做什么”。

核心结论是:发布管理的最小有效单元,不是版本号,而是一次可判断、可执行、可回退、可验证的发布决策。版本号可以有很多个,一次发布也可能包含多个服务、配置项或移动端版本;管理对象应当是一次真实的变更窗口及其影响范围。

2. 先做单页记录,再决定是否上工具

刚开始搭建流程时,我不建议先购买复杂平台,也不建议先设计几十个必填字段。先用一张结构清晰的发布记录表,跑通两到四次发布,观察哪些信息总在临近上线时才被追问,哪些字段没人填写,哪些风险没有落到负责人。记录表要先帮团队暴露流程缺口,再决定哪些环节值得自动化。

如果团队已有研发协作平台,可以在其中建立发布对象,把需求、缺陷、测试结果和变更单关联起来。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,可以将需求、测试、迭代与发布信息纳入一套协作链路;但平台本身不会替团队定义“谁有权批准生产发布”,也不会自动判断一个回退方案是否真的可执行。工具负责减少信息搬运,制度负责明确决策边界。

3. 记录的质量比字段数量重要

团队常把“表格很全”误认为“管理很成熟”。实际评估时,我更看重三个结果:发布前能否在几分钟内找齐关键证据;出现阻断问题时能否定位决策人;上线后能否确定谁负责观察指标。字段多但无人维护,反而会制造一种虚假的安全感。

起步阶段建议把关键字段控制在十至十五项以内,其他内容根据风险等级扩展。比如低风险文案修正,不需要完整的跨部门演练;涉及资金、权限、数据迁移或大范围用户的版本,则要提高审批、验证和回退要求。统一的是判断逻辑,不是每次发布都填同一张巨型表单。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

二、背景和真实场景:发布为何会变成跨部门协作问题

1. 一个版本通常不只属于研发团队

以一个面向企业客户的业务系统为例,一次月度发布可能同时包含产品功能、后端服务、前端页面、数据字典、权限配置、帮助文档和客户支持口径。研发完成代码,只意味着其中一部分工作结束。测试需要确认功能与回归范围,运维需要确认部署顺序和监控,产品需要确认用户可见变化,客服需要准备答复,安全或数据团队可能还要确认权限与数据处理方式。

发布风险因而具有“接口性”:每个团队单独看起来都完成了自己的任务,但交接信息不完整,整体仍可能失败。比如数据库脚本在测试环境验证过,却没有明确生产执行人;新开关已经部署,却没有约定默认状态;功能上线了,帮助中心却仍展示旧操作路径。这些问题不是简单的开发缺陷,而是团队之间的约定没有进入同一个可见的决策链。

2. 典型失控现场:状态很多,事实很少

我在梳理发布流程时,最常见的一种场景是团队有多个“最终版本”:群里一份变更清单,缺陷系统里一份修复列表,测试同学维护另一张验收表,运维手里还有一份部署脚本清单。每份资料可能都正确,但更新时间不同,且没有明确说明以哪份为准。

这时,会议会变成逐条对账:某个缺陷是否进入本次发布、一个配置是否已经改好、回滚包是否可用、客服是否收到说明。真正耗时的不是发布决策本身,而是找资料、确认口径和重新建立上下文。若上线窗口有限,团队容易把“资料还没对齐”误判为“只差最后一点”,从而在不完整信息下做决定。

3. 发布记录的边界:它不替代专业系统

发布记录不是代码仓库,不替代自动化测试平台,也不是完整的运维手册。它的任务是把这些系统里的关键证据关联起来,让参与者知道证据在哪里、由谁确认、适用于哪个版本。若把全部日志、测试报告和部署脚本复制进一张表,记录很快就会失去可维护性。

我通常采用“主记录加证据链接”的方式:主记录保留变更摘要、风险判断、负责人、决策和结果;测试报告、监控面板、部署流水线、用户公告则保存在各自适合的位置。链接必须指向具体版本或具体执行记录,而不是一个需要再次搜索的文件夹首页。

4. 什么时候需要正式发布管理

不是所有团队都需要设置发布委员会。若团队规模小、服务单一、变更可随时回退,轻量流程可能更合适。但出现以下信号时,应该建立明确的发布记录:同一窗口涉及多个团队;线上变更影响客户或收入;频繁出现“谁批准的”争议;发布后难以还原变更范围;紧急回退依赖少数人的记忆;审计或合规要求追踪变更。

判断是否需要升级流程,可以看“协调成本”和“失败成本”是否持续上升。如果每次发布都要靠负责人私聊提醒,说明流程没有承载协作;如果一次失误会造成较大的业务损失,则应提高证据和审批门槛,而不是仅靠经验丰富的人盯群。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

三、常见误区:看似有记录,实际没有形成控制

1. 把发布日期当成发布管理

日历上写着“周四上线”,只解决了时间安排,没有说明发布范围、批准条件、执行顺序和验证责任。一个有日期但无边界的发布计划,容易让团队误以为所有待办都自动归入本次版本。

更稳妥的做法是给每次发布定义唯一标识,并明确冻结时间。冻结之后新增的变更,必须说明为什么加入、会影响哪些测试、是否需要重新审批。紧急修复可以走快速通道,但不能因为紧急就失去记录。

2. 把“测试通过”当成笼统结论

“测试通过”没有说明测试了什么、在哪个版本测试、哪些环境验证过、是否覆盖高风险路径。记录中至少要关联测试范围、执行结果、未覆盖项和遗留缺陷。若存在已知问题,应写清影响用户、临时规避方式以及是否接受带风险发布。

测试结论也不应被改写成绝对承诺。测试只能说明在特定范围和环境下观察到的结果,不能保证所有真实用户场景都没有问题。专业记录应让决策者理解证据边界,而不是只看到绿色状态。

3. 用审批人数制造安全感

审批人越多,不等于风险越低。如果所有人都只点“同意”,却没人拥有明确的否决权,流程只会拉长决策时间。审批角色应按风险和职责区分:产品确认业务范围,测试确认质量证据,运维确认执行与回退条件,业务负责人接受剩余风险。

对于低风险且可快速恢复的变更,可以用预先授权规则替代逐次多人审批;对于涉及数据结构、权限边界、资金或重大客户影响的变更,则需要明确的风险接受人。审批的核心不是收集签名,而是让一个具备相应责任的人明确接受已知风险。

4. 只有上线动作,没有上线验证

部署流水线显示成功,不等于用户侧功能正常。上线后应定义验证窗口和观察指标,例如错误率、关键接口延迟、支付成功率、任务积压量或核心流程转化。若指标触发阈值,应有明确的暂停、回滚或进一步排查动作。

验证也要设定结束条件。若没有结束时间,团队可能无人确认发布关闭;若过早关闭,延迟暴露的问题又会落入普通故障处理。可以按风险设定观察周期:低风险变更观察短窗口,高影响变更结合业务峰谷和数据处理周期延长观察。

5. 把回滚写成一句“必要时回滚”

这句话没有说明谁执行、回到哪个版本、数据如何处理、配置如何恢复,也没有说明回滚是否实际演练过。尤其是数据库变更和数据迁移,回滚未必等于重新部署旧代码;有时只能通过前向修复、开关关闭或数据补偿恢复。

我会把“可回退”拆成可验证的问题:回退触发条件是什么?执行步骤在哪里?预计多久恢复?数据是否会丢失或重复?哪些操作无法逆转?若答案不清楚,发布计划就不能把回滚当作已经具备的保障。

6. 把所有变更塞进一个版本

团队常为了减少发布次数,把多个无关需求集中上线。这确实可能降低发布准备的固定成本,却会扩大故障定位范围,也让回滚更复杂。尤其当一个版本同时包含功能开关、数据迁移和基础设施变更时,故障后很难判断哪个改动触发了问题。

是否合并,应看变更之间的依赖关系和共同验证条件,而不是只看日历。紧密耦合的变更可以作为一个发布单元;互不相关、风险等级差异明显的变更,则应考虑拆分或分批放量。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

四、专业判断逻辑:如何把风险变成可执行规则

1. 用影响范围、可恢复性和不确定性分级

发布风险不能只按需求大小判断。一个改动代码量很小,但若涉及权限校验,潜在影响可能很大;一个功能很复杂,但若只对内部少数用户开放、可随时关闭,真实风险可能更可控。我建议用三个维度判断:影响范围、恢复难度、证据不确定性。

影响范围看受影响用户、服务和业务链路;恢复难度看回退是否可操作、数据是否可逆、恢复需要多长时间;不确定性看测试覆盖、环境差异、依赖成熟度和历史故障情况。三个维度中任何一个很高,都应提高发布控制等级。

2. 把风险等级映射到控制措施

风险分级若没有对应动作,只是标签。团队应事先规定不同等级的审批、验证、放量和回退要求。比如低风险变更可由团队负责人按清单确认;中风险变更要求测试与运维共同检查;高风险变更需要业务责任人接受剩余风险,并明确观察与止损机制。

风险级别 常见特征 最低控制要求 适用发布方式
低 影响范围小,可快速关闭或恢复 负责人、测试结果、上线验证人明确 常规批次或自动化流水线
中 跨服务依赖,或影响部分客户流程 依赖核对、回退方案、业务指标观察 分批发布,设置暂停点
高 涉及数据、权限、资金、核心交易或广泛用户 专项评审、演练证据、明确风险接受人和应急指挥人 灰度、分阶段迁移或独立窗口

表格中的级别只是起点,不应成为机械打分。团队可以用历史故障复盘校准边界:如果某类变更多次导致影响扩大,就应提高控制要求;如果某项审批长期没有发现风险,应检查它是否只是形式动作。

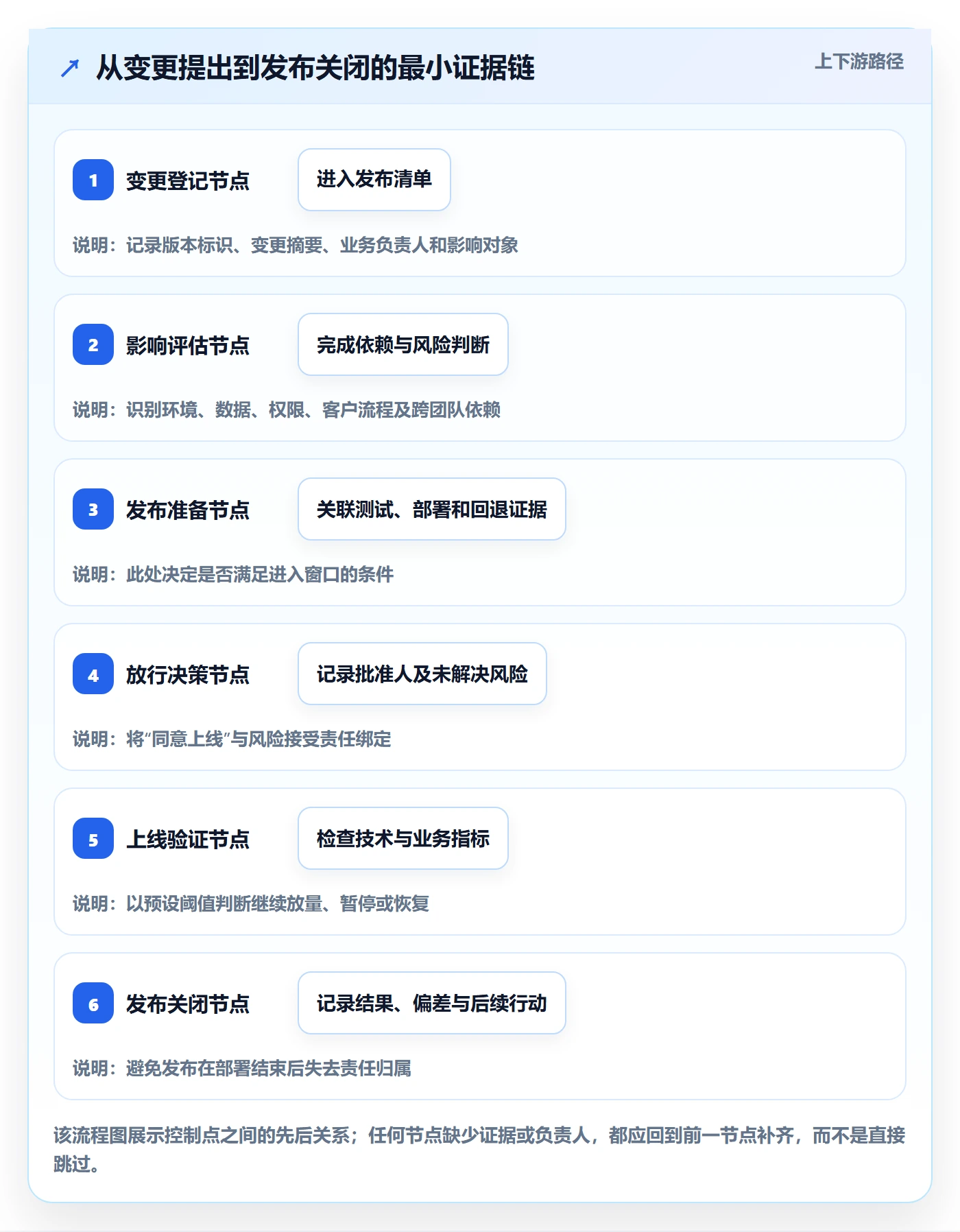

3. 把发布准备定义为“证据门”,不是“状态门”

常见流程会要求任务状态从“开发中”改成“已完成”,但状态变化不能证明条件已经满足。真正有效的发布门,应要求团队提供可核查的证据,例如已冻结的变更列表、通过的测试报告、部署执行计划、回退验证结果、监控面板链接和业务验收人。

这里的关键是减少口头确认。口头确认适合快速协作,却不适合承担长期追溯责任。记录不必保存所有过程聊天,但应把最终决策和证据链接留在一个稳定位置,并注明确认时间和责任人。

4. 决定是否放行时看风险余量,而非“还有没有缺陷”

复杂系统几乎总会存在已知缺陷。发布决策不应简化成“零缺陷才上线”或“只要测试通过就上线”,而要判断剩余风险是否可接受。一个低影响、已有规避方式的缺陷,可能不阻止发布;一个概率不高但可能造成不可逆数据损坏的问题,则可能必须阻止发布。

因此,遗留问题要写明严重程度、触发条件、用户影响、临时方案、责任人和修复期限。所谓风险接受,不是忽略缺陷,而是明确有人理解代价并承担后续处理责任。

5. 用发布后指标验证业务结果

技术指标和业务指标要配对。服务错误率正常,不代表关键业务路径完成;页面访问量上升,也不代表用户成功。每次发布至少选一个技术健康指标和一个业务结果指标,且要写清基线、观察窗口、预警阈值及数据来源。

例如新增申请流程,可以同时观察接口错误率与申请提交成功率;调整搜索排序,可以同时看服务延迟与有效点击率。若发布前没有基线,就不能在上线后轻易声称“效果提升”,只能描述观察到的变化,并说明同期流量、活动或其他改动可能造成混杂。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

五、情景案例:把一张发布表变成团队共同工作的入口

1. 案例背景与数据口径

下面的案例是为说明方法而构造的情景推演,不代表某家企业的真实经营数据。团队约有120人,产品、研发、测试、运维、客服和安全人员共同参与一套企业业务系统。此前每两周发布一次,发布信息分散在项目任务、群聊、测试表和运维文档中。

案例团队在连续六次发布中,抽样记录准备时间、临时新增变更、上线后两小时内发现的问题以及复盘耗时。数据是用于设计流程的模拟基线,不能外推为行业平均值。它的用途是示范如何建立可比较的前后口径,而不是证明某一工具能够自动带来相同结果。

2. 先识别真正的瓶颈

复盘发现,团队以为主要问题是测试周期长,实际消耗最大的是范围变动和资料核对。需求冻结后仍有新增项,测试环境中的版本与准备上线的版本偶尔不一致;运维需要重复确认配置变更,客服拿到的更新说明又比产品公告晚。

这类问题若只增加测试人手,效果有限。团队决定先建立唯一发布记录,明确范围冻结时间、证据链接和变更责任人;再将发布拆成“准备、放行、执行、验证、关闭”五个阶段。低风险事项不增加审批层级,高风险事项则增加专项评估。

3. 发布记录字段如何设计

案例团队的主记录保留以下字段:发布编号、计划窗口、版本范围、变更摘要、影响服务、业务负责人、技术负责人、测试结论、风险与遗留问题、部署顺序、回退或止损方式、放行决策、上线指标、验证结果、复盘行动。证据以链接关联,不复制大文件。

字段不是一次定死。团队发现“风险说明”经常写成“低风险”,于是将它改成结构化问题:最坏影响是什么、最可能影响谁、如何发现、如何止损。团队也发现“测试结论”过于宽泛,于是要求附上执行版本号和测试报告链接。

4. 经过六次模拟周期后的观察

按照统一口径,情景数据中发布准备时间从每次约9小时降至约5小时,冻结后新增变更从平均4项降到1项,复盘材料整理时间从约3小时降到1小时。上线后两小时内发现的问题没有完全消失,但团队更快区分了“部署操作异常”“业务指标偏移”和“已知问题复现”。

这组数据并不能说明发布更少出故障,更不能说明记录表本身造成了全部改善。变化还来自范围冻结、明确负责人和增加回退演练。正确的读法是:记录让问题更早暴露,流程规则让问题有了处理路径;两者共同降低了临时协调成本。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

5. 一次高风险变更如何进入流程

案例中的一项改动涉及权限模型调整。团队没有把它和普通页面优化混在同一个放行判断中,而是单独评估:哪些角色受到影响,历史权限数据是否迁移,旧权限能否恢复,是否需要客户通知,异常授权如何监控。测试结果显示主要流程通过,但有一类旧账号需要人工核对。

最终决策不是简单的“通过”,而是将该改动限定在小范围客户中,设置观察指标和暂停条件,并指定业务责任人接受剩余风险。若授权异常超过预设阈值,先关闭功能开关,再执行数据核查。这样做增加了准备工作,却把不可控的全面切换变成可分段停止的决策。

6. 如何解释效果而不夸大结论

发布管理改进常被包装成“上线效率提升百分之多少”,但单个团队的短期变化通常受发布类型、成员熟悉度和业务节奏影响。要判断改善是否稳定,至少应观察多个发布周期,并区分发布规模、风险等级和特殊事件。

团队可以同时记录领先指标和结果指标。领先指标包括冻结后变更数、证据完备率、回退演练覆盖率;结果指标包括发布失败比例、平均恢复时间、用户投诉量和业务流程异常。若领先指标改善而结果指标暂时没有变化,可能意味着观察周期不足,也可能意味着控制点没有覆盖真实风险,不能只挑有利数据汇报。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

六、落地步骤:从第一场发布会开始执行

1. 第一步:确定发布对象与唯一入口

先确定团队记录的是“版本”还是“发布事件”。如果一个版本可能分批发布到不同环境、客户群或区域,建议以发布事件作为执行对象,并关联版本号。一个对象只对应一个清晰的决策窗口,避免同一条记录同时描述计划发布、灰度发布和紧急修复。

随后指定唯一入口。它可以是项目协作平台中的发布页面,也可以是受控表格。关键是所有参与团队都知道从哪里查看当前范围,并且知道哪个字段是最终状态。不要把群聊公告当作唯一记录位置;群聊适合提醒,不适合承载完整决策链。

2. 第二步:定义最小必填字段和变更冻结点

首轮只要求最关键的信息:发布编号、窗口、版本范围、负责人、变更摘要、测试证据、风险说明、回退或止损方式、批准人、上线验证指标。对于不适用的内容,允许明确写“不适用”并说明原因,不要让空白字段被误解为已完成。

设定冻结时间,并规定冻结后的新增项如何处理。新增变更需要说明业务紧急性、影响范围、额外测试和审批变化。紧急变更可以走快速路径,但仍需保留执行人、操作时间、验证结果和事后复核,不能把“紧急”变成不记录的理由。

3. 第三步:建立分级清单,而非一个统一审批链

把日常变更按影响和可恢复性划分为不同等级,明确每级最低证据要求。清单应能回答“缺什么不能放行”,而不是只列出“谁需要签字”。低风险发布可由团队依规则快速确认;高风险发布需要明确接受风险的责任人,必要时安排专门评审。

团队规模较大时,可以让发布经理或值班负责人负责检查材料完整性,但不能把最终风险决策全交给协调角色。负责核对流程的人不一定具备业务授权,记录中应分别标明“材料核验人”和“风险批准人”。

4. 第四步:将上线窗口拆成可观察的动作

上线前列出执行顺序、操作人、检查点和停止条件。涉及多个服务时,要记录依赖顺序,明确哪些步骤可以并行、哪些步骤必须等待验证。发布窗口不是一段模糊时间,而是一串具有完成判据的动作。

如采用灰度发布,需写明放量比例或用户范围、每一阶段观察多久、何种信号允许继续、何种信号要求暂停。没有停止条件的灰度只是分批部署,不是风险控制。观察指标应来自现有监控或业务数据,并有人负责看板,而不是上线后临时寻找数据。

5. 第五步:上线后完成验证与关闭

部署完成后,逐项确认技术状态和业务状态。技术状态关注服务健康、日志、错误率和依赖可用性;业务状态关注用户是否能完成关键操作、订单或任务是否正常流转。验证结论应注明观察窗口,不能只写“目前正常”。

完成验证后关闭发布记录,并登记未解决问题、偏差和后续动作。若出现异常,要保留发现时间、影响范围、决策过程、恢复动作和数据结果。不要为了追求“发布成功率”而把紧急回退改记成普通发布;透明记录失败,才能形成有效的学习样本。

6. 第六步:每月做一次轻量复盘

复盘不必每次都召集所有人。每月抽取若干次发布,检查字段是否真实使用、证据链接是否有效、风险等级是否合理、异常是否有责任归属。关注那些反复发生的交接问题,而不是只统计流程完成率。

若某项控制长期没有发现问题,可评估它是否过度;若某类故障反复绕过流程,则应重新设计关口或提高自动化程度。流程成熟的标志不是审批越来越多,而是团队能用更少的临时沟通,做出更清晰、可追溯的判断。

七、不同情况下的行动建议:先解决最影响决策的断点

1. 团队人数少、系统简单

如果团队不足十人、服务数量少、变更可随时回退,可以先用一页发布模板和短会确认,不必设独立发布经理。模板保留范围、负责人、测试证据、回退方法和上线验证五项即可。每次发布后用十分钟记录偏差,观察是否出现重复问题。

这类团队最该避免的是过早复制大型组织的审批流程。多人会签、重复录入和长周期排期,可能比实际变更风险更伤效率。等到跨团队依赖、客户影响或追溯要求上升,再按痛点增加控制点。

2. 百人以上、团队边界多

当组织已有多个产品小组、共享服务和共同运维团队时,应把发布对象和责任边界标准化。重点不是强迫所有团队使用完全相同的工作方式,而是统一必要字段、风险语言、冻结规则和紧急变更的最低记录要求。

这类组织可以考虑借助研发管理平台建立关联关系,让需求、缺陷、测试、迭代和发布信息减少重复录入。以 PingCode 为例,它适合被纳入中大型研发协作的工具评估范围,但选型时仍应验证权限模型、数据关联、审计能力、部署形态和与现有系统的集成,不应仅凭功能列表做决定。

3. 业务影响高、恢复成本大

涉及交易、资金、核心身份权限、关键数据或大规模客户时,应优先做风险隔离,而非只增加审批。采用灰度、功能开关、分阶段迁移、影子验证或只读观察等方式,将一次大范围切换拆成多个可暂停节点。

同时要确保回退或止损经过演练。若数据库变更不可逆,就应设计备份、数据校验、补偿流程或前向修复方案;若开关能关闭功能,也要验证关闭后旧路径是否可用。高风险发布的重点是控制影响和恢复能力,不是把所有人都拉进会议。

4. 发布频繁、需要持续交付

高频发布不适合每次召开长会议。团队应把规则写进自动化检查,让流水线验证必需项,例如测试结果、代码审查、变更单关联和部署目标。只有触发特定风险条件时,才要求人工升级审批。

自动化不能替代风险评估本身。流水线可以判断测试是否执行、审批是否存在,却不一定理解某个数据变更对客户的业务含义。因此,自动化适合固化稳定规则,人工判断则应集中在低频、高影响和存在不确定性的决策。

5. 合规要求严格或需要审计

应明确记录保留期限、访问权限、审批身份、时间戳和证据完整性要求。重要记录需要避免发布后被无痕修改,至少要保留变更历史和责任人。测试报告、变更审批和执行日志应能通过发布编号相互追溯。

合规记录不应只服务检查。若记录结构让一线团队无法使用,员工会转向私下表格或聊天记录,最终出现两套事实。设计时应同时满足审计可追溯和执行可操作,必要字段由业务、研发、运维和合规共同确认。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

八、不同方案的取舍:流程、工具与自动化分别解决什么

1. 共享文档或表格:低成本试运行

共享文档的优势是上手快、修改自由、培训成本低,适合少量团队验证字段和流程。它的短板是权限、版本关联、证据校验和提醒机制通常较弱;随着发布数量增加,表格容易出现复制模板、状态不同步和字段含义漂移。

选择它时,应给模板设定负责人、版本号和使用说明,避免各团队自行复制后各改一套。每次发布结束后归档,不要长期复用同一张表覆盖历史记录。若开始依赖人工催填、汇总和核对,就说明需要评估更适合的协作方式。

2. 研发协作平台:适合建立跨系统关联

平台的主要价值是让需求、缺陷、测试、迭代和发布对象能够关联,减少重复录入,并提供权限、通知、历史记录和流程视图。对于人员较多、服务复杂、审计追溯要求较强的组织,这种结构往往比散落文档更容易维护。

但平台也有治理成本:字段如何定义、谁能修改状态、与现有流水线怎么连接、历史数据如何迁移,都需要规划。评估时可用一到两个真实发布场景做演练,而不是只看演示环境。关键问题是:能否迅速找到本次变更的实际证据,能否还原谁在何时做了什么决定。

3. 自动化流水线:适合重复且可判定的检查

自动化最适合执行标准明确、结果可机器判断的工作,例如测试是否通过、制品是否签名、部署目标是否正确、必要审批是否完成。它能减少人为遗漏,也能让高频发布不必靠会议逐次检查。

自动化不适合替代所有业务判断。比如一个已知缺陷是否能接受、客户通知是否充分、数据迁移的业务影响是否可接受,通常需要具备业务上下文的人做决定。把不可量化判断硬编码成一个“通过/失败”条件,可能只是把责任藏进配置中。

4. 决定何时升级工具的信号

当团队出现以下现象时,可以评估从文档向平台化迁移:同一信息需要反复录入;发布对象与测试报告难以关联;审批记录无法追溯;不同团队有互不兼容的模板;统计需要人工整理数小时;紧急发布经常绕过常规记录。

升级前先算总成本,不只算软件费用。还要考虑配置、培训、数据迁移、流程维护和集成投入。若发布频率很低且风险有限,简单工具可能更划算;若每周多团队协作、故障代价高,减少一次遗漏的价值可能远高于维护一套流程的成本。

5. 不要用工具迁移掩盖流程缺陷

把旧表格导入新平台,并不会自动解决“谁批准”“如何冻结范围”或“回退是否可执行”。迁移前应先删除无用字段、统一状态定义、明确责任边界,再迁移仍有价值的历史数据。否则新系统只会把旧混乱换一种界面呈现。

工具选型的测试题应来自真实痛点:能否识别某项需求进入了哪个发布;能否找到该版本对应的测试结果;能否把高风险变更路由给正确角色;能否在发布后查看异常和改进项。用这些任务验证,比功能清单打勾更能揭示适配程度。

九、衡量成效:不要只看发布次数和准时率

1. 建立指标树,而不是追逐单一数字

发布准时率容易统计,但可能鼓励团队在风险未处理完时按计划上线。发布次数也不代表交付效率:发布更多可能是交付粒度变小,也可能是团队把未完成工作频繁拆包。指标应覆盖流程质量、业务结果和恢复能力。

建议将指标分成三层。过程层观察证据完备率、冻结后变更数和回退演练覆盖率;结果层观察发布失败比例、关键业务异常和用户反馈;恢复层观察发现时间、决策时间和恢复时间。不同团队应选择少量与风险相符的指标,不必全部纳入绩效考核。

2. 指标必须有分母、窗口和定义

“失败率下降”首先要定义什么算失败:部署回滚、功能不可用、严重业务异常,还是任何发布后的缺陷?分母是全部发布事件、全部变更项,还是生产部署次数?若口径变化,趋势就不能直接比较。

上线后问题也要设定观察窗口。例如两小时内的问题与一周后出现的数据异常性质不同。团队可以按问题严重性和发现窗口分类,避免用单一指标掩盖延迟暴露问题。对比前后数据时,应标明样本数量、发布风险构成和是否排除紧急修复。

3. 既看效率,也看风险暴露是否提前

有效的流程改进可能让发布前发现的问题变多,因为过去被忽略的风险现在被记录出来。短期看,未解决事项数量上升未必是退步;如果风险更早暴露、责任更清晰,团队可能正在变得更诚实、更可控。

因此,指标解读要结合风险暴露时点。比较“发布前发现的高风险问题”“发布后才发现的高风险问题”比单看问题总数更有意义。目标不是让问题消失在表格里,而是让更严重的问题尽可能在不可逆影响发生前被发现。

4. 设置指标的防误用规则

指标一旦与奖励绑定,团队就可能优化数字而不是改善交付。例如为了提高准时率,缩短验证时间;为了降低失败数,不登记低级别故障;为了减少回滚次数,延迟执行回滚。衡量机制必须允许诚实报告异常,并关注问题严重度和影响范围。

我建议把指标用于趋势观察和流程诊断,而不是简单排名。每次复盘先问“变化可能由什么造成”,再决定是否调整流程。样本少时尤其要谨慎,不要把一次偶然改善写成普遍规律。

发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析

十、结尾:先让发布事实集中,再让控制措施变聪明

1. 发布记录的真正价值

我更愿意把发布记录看作团队的共同判断界面,而不是行政表格。它让产品知道什么进入本次范围,让研发知道依赖和执行顺序,让测试知道验证证据对应哪个版本,让运维知道何时停止,让业务负责人知道自己接受了什么风险。

一套好的方案不追求“没有异常”,而是让异常更早暴露、责任更清楚、影响更可控、复盘更有依据。流程是否有效,最终要看团队面对不确定性时能不能做出一致而有证据的决定。

2. 下一步可以从一次发布开始

如果你现在就要落地,不必先启动大型流程改造。选一场未来两周内的真实发布,指定唯一记录入口,写清版本范围、责任人、测试证据、风险、止损方式和上线验证指标。发布结束后,统计准备耗时、冻结后变更数和遗留问题,再请参与团队指出最浪费时间的一处交接。

先把事实放到同一处,再把高风险决策交给正确的人,最后才考虑自动化。发布管理不是增加一道手续,而是减少团队在关键时刻靠猜、靠找、靠记忆做决定。只要第一条记录能让下一次发布少一次无效对账、早一点发现一个真实风险,它就已经开始产生价值。

常见问题解答(FAQ)

1. 跨部门团队的发布记录应该从哪些字段开始?

我正在给研发、测试、产品和运维团队设计发布记录表,担心字段太少会漏信息,字段太多又没人愿意填。有没有一套能先跑起来、后续再扩展的最小字段清单?

建议先保留八项:版本号、计划发布时间、实际发布时间、变更摘要、关联需求或缺陷、负责人、验证结果、回滚方案。每项都要能回答一个实际问题:这次发了什么、谁确认、出了问题怎么退。比如“验证结果”不要只写“已测试”,而应记录测试环境、关键用例结论和未解决风险。

先连续记录三次发布,再根据复盘中反复出现的信息缺口增加字段;不要一开始就把审批人、构建号、影响范围等所有可能字段都设成必填。

2. 发布记录由谁维护,才能避免跨部门信息对不上?

我遇到过研发说已经合并、测试说还没验收、运维却拿到另一份发布清单的情况。现在我想明确记录责任人,但不确定应该让项目经理、研发负责人还是发布负责人来维护。

更稳妥的做法不是让一个人替所有部门补全信息,而是设一名发布协调人维护记录结构和状态,各环节负责人对自己提供的信息负责。研发负责人确认代码变更与构建版本,测试负责人填写验证结论,运维负责人确认部署时间和回滚条件,产品或业务负责人确认用户可见变化。发布协调人负责检查缺项并冻结最终版本。

这样既避免信息都堆给项目经理,也能在记录出现分歧时找到明确的确认来源。

3. 如何让发布记录同时适用于紧急修复和常规版本?

我担心所有发布都套用同一套审批流程,会让线上故障修复等得太久;但如果紧急发布可以随意跳过步骤,事后又很难追溯。怎样设计流程,才能兼顾速度和风险控制?

可以采用同一份记录、两种路径,而不是维护两套完全不同的表。常规发布在上线前完成变更确认、测试结论、影响范围和回滚检查;紧急修复允许先由授权负责人确认上线必要性与回退办法,事后在约定时限内补齐原因、验证证据和审批记录。

举例来说,低风险文案调整可以走轻量确认,高风险数据库变更则不应因为“紧急”而省略备份与回退验证。分流依据应是影响范围和失败代价,而不是团队对发布速度的主观感受。

4. 发布记录怎样帮助团队复盘,而不只是存档?

我见过发布表格填得很完整,但几个月后没人知道它解决了什么问题,也没有据此改进流程。我希望记录能支持复盘和决策,应该重点观察哪些信息,又如何避免把复盘变成追责?

把发布记录与复盘问题连接起来,重点看计划与实际发布时间差异、上线后缺陷数、回滚次数、未关闭风险以及问题发现环节。连续观察一段时间后,如果多次出现测试完成但部署后仍发生同类故障,应检查验证环境、用例覆盖或交接机制,而不是只要求个人“更仔细”。

复盘时可以按事实顺序记录预期、实际情况、影响和后续措施,并为每项措施指定负责人和期限。记录的价值不在于字段齐全,而在于能否让团队据此改变下一次发布的准备方式。

核心关键词

读者评论

段
段文博

我们试过用一张表追发布,最有用的不是字段齐全,而是每项都有人维护。否则链接过期、状态没更新,临上线还是得在群里重新对口径。

叶
叶云舟

回滚部分说得比较实际,尤其数据迁移不一定能直接恢复旧版本。想请教一下,无法回退时,前向修复方案通常由谁来评估并确认可接受?

邹
邹梓萱

低风险变更走快速通道确实能减轻审批负担,但风险等级最好有明确标准,定期复核也很重要。否则团队容易把熟悉的变更一概当成低风险。

文章包含AI辅助创作:发布记录落地方案:跨部门团队开展发布管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602580

赞 (0)
飞飞飞飞
上线管理方法大全:跨部门团队发布管理入门指南落地清单
上一篇 39分钟前
发布管理发布教程:跨部门团队入门指南,避坑指南
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
