发布审批最容易失控的时刻,往往不是有人忘了点“同意”,而是所有人都以为“别人已经看过了”。产品认为研发测过,研发认为测试已验收,测试认为安全团队会拦截风险,运营直到发布当天才发现公告和客服话术还没准备好。跨部门发布管理的关键因此不是增加审批人,而是让每个角色在正确的时间,对自己负责的风险作出可追溯的判断。
一、先讲结论:审批不是签字接力,而是风险决策
1. 发布审批要回答三个问题
我设计发布审批时,不先问“谁必须点同意”,而先问三个问题:这次发布改变了什么;什么条件下可以放行;出现什么信号必须暂停或回滚。回答不清楚,再多审批节点也只是把不确定性推迟到上线窗口。
一套可执行的审批机制至少要把发布对象、责任人、证据、决策门槛和异常处置连起来。对象可以是代码版本、配置变更、功能开关、移动应用版本、数据迁移或对外公告;责任人应对具体风险负责,而不是笼统地“参与评审”。
我的核心判断是:审批应当围绕风险分层,证据应当围绕责任收集,放行应当围绕可观测条件。流程越复杂,不代表控制越强;如果审批人不知道自己要看什么,流程只会制造排队和责任稀释。
2. 先区分“批准发布”和“确认已完成”
“批准发布”意味着在已知信息和明确约束下,授权团队进入下一阶段;“确认已完成”意味着某项工作已经执行并留下证据。两者常被混在一起。例如,安全负责人可以确认安全检查已完成,但并不一定有权决定业务功能是否值得上线。
我建议把工作分成三类:决策、验证和知会。决策人对是否接受剩余风险负责;验证人提供专业检查结果;知会对象需要同步信息,但不应默认拥有否决权。把这三类身份写清楚,是缩短审批时间、减少“等所有人回复”的第一步。
3. 用风险决定审批深度,而不是用部门数量决定
一个低风险的文案修正,不应走与支付链路改造相同的流程;一次影响账户权限、资金、隐私或核心数据的变更,也不应因为“只是改了几行代码”而被当作小事。发布影响范围、失败后果、可逆性和外部约束,比参与部门数更能决定审批强度。
下表中的时限是流程设计的建议基准,不是行业统一标准。组织可以先用它作为试运行假设,再根据实际等待时间、事故情况和业务节奏校准。
| 风险级别 | 典型变更 | 建议审批方式 | 建议准备时间 | 放行重点 |
|---|---|---|---|---|
| 低 | 内部文案、小范围样式调整、可快速撤回的非核心功能 | 负责人确认,相关团队知会 | 数小时至 1 个工作日 | 变更范围、基础验证、撤回方式 |
| 中 | 面向部分用户的功能、普通业务流程调整、非核心服务升级 | 产品、研发、测试及必要的运营或支持角色共同评审 | 1 至 3 个工作日 | 验收标准、监控、用户影响、回滚条件 |
| 高 | 权限、支付、隐私、关键数据迁移、核心基础设施变更 | 指定风险负责人逐项签核,必要时设置发布负责人统一放行 | 至少预留完整评审周期 | 影响面、独立验证、恢复方案、合规证据 |
如果团队尚无历史数据,先不要把建议时限变成考核指标。初期记录真实等待时间、补材料次数和紧急发布比例,比一开始宣布“必须在两小时内批完”更有价值。

二、背景和真实场景:跨部门发布为什么会卡住
1. 发布是一条交接链,不是一个审批按钮
跨部门发布至少包含四类交接:产品把业务意图交给研发,研发把变更和技术风险交给测试,测试把验证结论交给发布负责人,发布负责人再把上线状态交给运营、客服和业务负责人。链路上的每次交接都可能丢失范围、时间、责任或证据。
例如,测试报告写着“核心流程通过”,但没有说明测试环境与生产环境的差异;发布计划标注“周三上线”,却没有时区、批次或灰度比例;回滚方案写着“必要时回滚”,却没有指明谁能触发、需要多长时间、数据是否可逆。这些不是审批人不认真,而是决策所需信息没有被结构化。
在中大型组织,团队通常使用工单、文档、即时通信和监控系统分别保存信息。工具可以帮助集中工作项、记录责任与状态,但任何某项目管理平台都不能替团队定义风险边界。流程设计应先把判断规则说清,再决定哪些步骤适合自动化。
2. 典型场景:功能按时开发,发布仍然延期
下面是我用于说明流程问题的匿名化情景案例,不代表某家企业的真实项目或统计结果。一个面向企业客户的团队计划发布新的权限配置能力,研发按计划完成,测试报告也显示主要路径通过。发布前一天,业务团队提出客户管理员需要提前收到操作说明;安全团队则发现审计日志的保留策略没有在申请中说明。
如果流程只关注“产品、研发、测试是否签字”,团队可能按时发布,却让客服面对没有准备好的客户问题,也可能在权限争议发生后无法追溯关键操作。若把所有部门一律拉进每次评审,低风险变更又会被高风险事项拖慢。
这个案例的重点不是要求每个发布都增加客服和安全审批,而是要求团队在申请阶段根据变更类型触发相应角色。涉及权限、个人信息或对外行为变化时,相关专业角色应进入判断链;纯内部样式调整则不必机械复制整套流程。

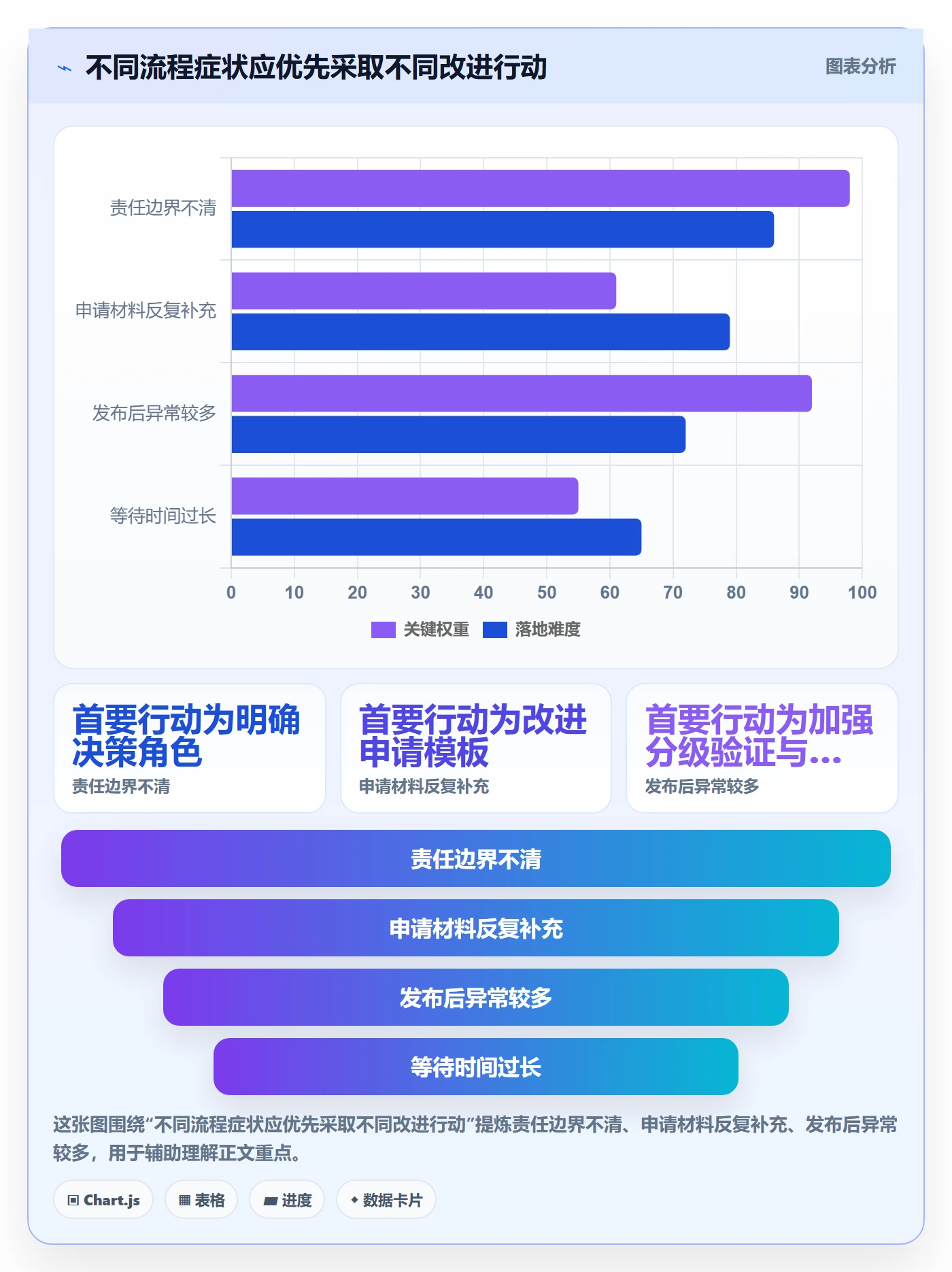

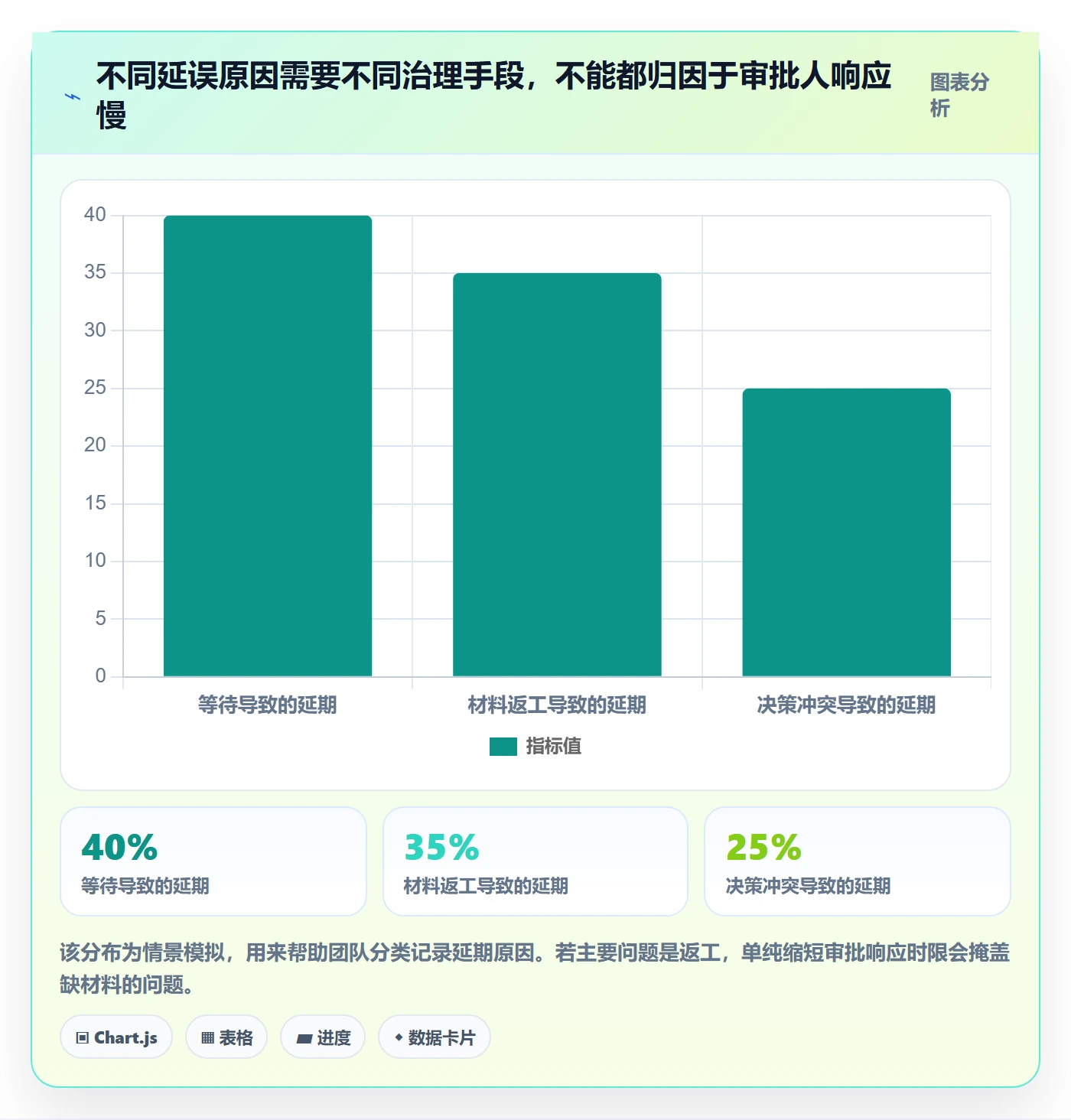

3. 先把延误分成三种,才能找到对策
发布延误通常被统称为“审批慢”,但原因至少有三类:第一类是等待,审批人没有可用时间或责任边界不清;第二类是返工,材料缺失、证据不充分或范围反复变化;第三类是决策冲突,角色对风险容忍度、用户影响或发布日期有不同判断。
三类问题不能用同一种办法解决。等待问题适合明确代理人和响应时限;返工问题适合前置检查和标准材料;决策冲突则需要明确谁承担最终风险,以及什么条件下必须升级。只催审批人,既解决不了材料返工,也不能替代风险决策。

4. 规模越大,越要减少隐性依赖
小团队可以通过口头沟通迅速补齐信息,但当产品、研发、测试、安全、法务、运营和客户支持跨越多个时区或业务线,口头约定就容易变成隐性依赖:某个关键人记得风险,其他人却不知道;某位负责人休假,审批链就停在原地。
因此,流程成熟度不应以“有多少审批节点”衡量,而应看关键决策是否可复用、可追溯、可替代。对规模较大的组织,角色矩阵、证据模板、版本记录和紧急发布复盘,比增加一层泛化的管理审批更能降低系统性风险。
三、常见误区:看似严格,实际削弱控制
1. 误区一:所有发布都走同一套审批
统一流程容易管理,却可能让低风险变更承担不必要的等待,也可能让高风险变更被普通流程“稀释”。更可靠的做法是设置最低共同要求,再按风险等级增加检查项。所有发布都应有负责人、变更范围和状态记录;高风险发布额外要求独立验证、恢复演练或专项评审。
例如,文字拼写修正可能只需要内容负责人确认和基础页面检查;身份验证逻辑变更则需要测试、安全和服务监控证据。流程的差异应来自风险差异,而不是某个团队的习惯。
2. 误区二:审批人数越多,责任越清楚
审批人增加后,常见结果是每个人都以为其他人会看细节,最终没人真正对关键风险负责。审批名单还可能出现“只要不同意就能阻止、但同意不承担后果”的结构,这会诱导保守性拖延。
我更倾向于为每个风险域指定一个明确的判断责任人,同时区分最终放行人和专业验证人。专业人员可以提出阻断条件,但要写清楚阻断依据;发布负责人负责确认所有必需条件已满足,而不是替各专业角色重新做一遍测试。
3. 误区三:审批通过就等于安全
审批只能基于当时可见的信息作出判断,不会消除未知风险。即使测试通过,生产流量、数据规模、依赖服务和用户行为仍可能暴露新问题。把“已批准”当成“不会出错”,会让团队忽视发布后的观测和回退准备。
因此,批准记录应明确批准的范围和有效条件。例如,只允许先对 5% 用户开放;如果错误率超过约定阈值,立即停止扩量;若核心指标持续偏离,发布负责人有权回滚。这里的阈值需要根据系统基线设定,不能把一个通用百分比照搬到所有服务。
4. 误区四:回滚方案写了就算准备完成
“必要时回滚”不是方案,而是一个未完成的动作描述。实际执行时,团队需要知道回滚负责人、触发条件、操作步骤、预计耗时、数据兼容性和验证方式。数据库迁移、不可逆数据处理与客户端升级,尤其不能简单假设能一键恢复。
我会检查回滚方案是否回答四个问题:谁决定触发;谁执行;回到哪个已知稳定状态;如何证明恢复有效。若不能安全回滚,就应设计向前修复、功能关闭、流量切换或分阶段迁移等替代措施,并在审批前说明限制。
5. 误区五:自动化审批可以替代专业判断
自动化适合检查格式、必填字段、测试结果是否关联、变更是否超过冻结窗口等明确规则;它不应假装理解业务风险、用户影响或合规解释。规则写得不清楚时,自动化只是更快地把错误结论传递到更多人。
正确顺序是先用人工流程观察高频判断,再把稳定、可验证的规则自动化。对例外情况,应保留明确的人工升级路径,而不是让系统把所有边界案例都挡在队列里。
| 表面做法 | 常见副作用 | 更稳妥的替代 |
|---|---|---|
| 所有人逐级会签 | 等待累积,责任边界模糊 | 按风险指定必需判断角色,其他人知会 |
| 只看审批状态 | 看不到审批依据和材料缺口 | 把结论与证据、范围、有效条件关联 |
| 固定一个审批时限 | 容易诱导草率批准或形式化催办 | 区分响应时限、处理时限和补件耗时 |
| 以是否回滚判断成功 | 忽略未造成事故但已出现的风险信号 | 同时观察用户影响、指标偏差和处置成本 |
四、专业判断逻辑:把风险、证据与权限对齐

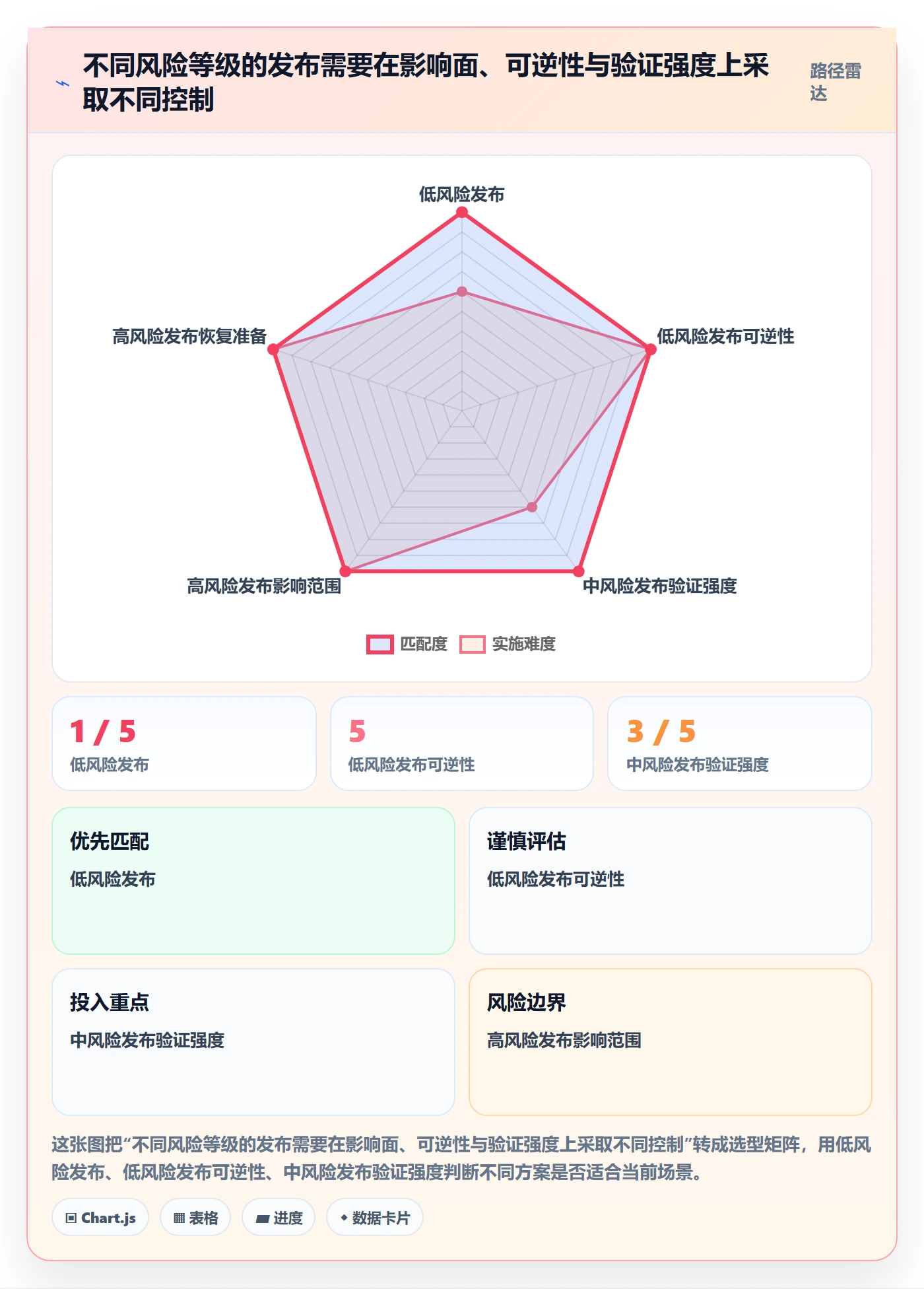

1. 用四个维度判断发布风险
我通常从影响范围、失败后果、可逆性和暴露程度判断风险。影响范围看会触及多少用户、业务线和下游系统;失败后果看是否影响资金、隐私、安全、关键业务连续性;可逆性看是否能够恢复到已知状态;暴露程度则看变更是否立即对所有用户生效,还是可灰度、可限流。
这些维度不必一开始就做成复杂评分模型。团队可以先采用低、中、高三级,再记录每次分级理由。重要的是:分级必须能解释为什么某项发布需要某种检查,而不是靠“负责人感觉风险高”作结论。
| 判断维度 | 低风险信号 | 高风险信号 | 对应的控制重点 |
|---|---|---|---|
| 影响范围 | 内部小范围或可定向开放 | 全量用户、多业务线或关键依赖 | 灰度计划、影响面清单、客户沟通 |
| 失败后果 | 体验瑕疵,可快速修复 | 资金、权限、隐私、业务连续性受损 | 专项验证、风险责任人、升级路径 |
| 可逆性 | 可关闭开关或恢复旧版本 | 涉及不可逆数据处理或外部承诺 | 备份、演练、向前修复方案 |
| 暴露程度 | 分批开放,影响可观测 | 立即全量生效,问题发现滞后 | 扩量门槛、实时告警、停止条件 |
2. 审批材料要能支持决策,不要变成文档堆积
发布申请的目标不是收集尽可能多的附件,而是让决策者能在有限时间内看懂变更及其边界。最小材料通常包括:目的与用户影响、变更范围、版本或变更标识、测试证据、监控指标、发布计划、回滚或替代恢复方案、相关责任人。
对高风险发布,还应补充依赖关系、数据兼容性、安全与隐私检查、业务连续性安排,以及发布后观察窗口。材料应链接到真实证据,而不是复制一段“测试通过”的文字。证据可以是测试报告、变更记录、监控面板、演练记录或经批准的业务说明。
(1)范围和目的
写清楚这次发布解决什么问题、影响哪些用户或系统、明确不包含什么。边界越清晰,审批人越容易发现遗漏,也越容易在发布过程中识别未经批准的范围漂移。
(2)验证证据
验证结论要对应验收标准。若某条关键路径没有测试,应说明原因、剩余风险和补偿措施。测试证据不是追求“所有场景都覆盖”,而是揭示团队知道哪些场景已验证、哪些仍有不确定性。
(3)运行与恢复计划
写清楚监控指标、阈值、观察时长和处置责任。恢复计划应说明技术操作之外的影响,例如数据如何处理、客服如何响应、客户是否需要通知。对不可逆变更,要在批准前讨论“无法回滚时如何止损”。
3. 用决策矩阵消除“谁都能卡、没人能放”的局面
角色设计可以采用一个简单原则:一项风险由一个明确角色负责判断,但需要的专业证据由相应角色提供。研发负责技术变更说明,测试负责验证结论,安全负责安全控制判断,业务负责人承担业务影响判断,发布负责人负责检查放行条件是否齐备。
这不意味着所有组织都必须设置独立发布经理。小团队可以由技术负责人兼任,但应避免同一人既定义风险、又独自验证、再批准自己执行的高风险变更。对关键控制,独立复核比多层泛化会签更有意义。
| 角色 | 核心职责 | 不应被默认承担的职责 |
|---|---|---|
| 变更负责人 | 描述范围、计划、依赖与恢复方案 | 替所有专业角色证明风险已消除 |
| 测试负责人 | 提供验证范围、结果和未覆盖项 | 单独决定业务是否接受剩余风险 |
| 安全或合规角色 | 评估其职责范围内的控制与证据 | 为所有技术和业务风险背书 |
| 业务负责人 | 判断用户影响、业务价值和业务准备度 | 替代技术验证或运行监控 |
| 发布负责人 | 核对放行条件、协调窗口、记录最终决策 | 在证据缺失时用个人判断掩盖缺口 |

4. 放行条件要写成可观察的门槛
“质量符合要求”无法被现场判断;“核心路径测试通过,错误率未超过基线约定范围,客服说明已发布,首批灰度观察完成后再扩量”才是可执行条件。每个门槛最好说明证据来源、检查人和不满足时的动作。
门槛不必追求精确到小数点。若现有监控基线不稳定,先明确“出现何种异常由谁暂停”,再通过几轮发布积累基线。错误的精确值会制造虚假确定性,尤其是在新服务、新功能或流量结构突变时。
五、案例和数据观察:用一轮发布检验流程是否有效
1. 情景模拟:权限功能如何从申请走到全量
以下案例为便于说明流程而构造的情景模拟,不是某家企业的真实发布记录。假设一个中大型团队计划上线新的角色权限配置功能,涉及产品、研发、测试、安全、客户支持和业务运营。该功能先向少量企业客户开放,确认关键指标正常后逐步扩量。
- 提出申请:产品负责人写明用户需求、适用客户、非目标范围和计划窗口;研发负责人关联代码变更与服务依赖。
- 确定风险等级:由于功能影响权限边界,至少按高于普通文案调整的风险处理;具体是否列为高风险,取决于权限范围、用户规模和故障后果。
- 补齐验证证据:测试提供权限组合、越权尝试、兼容性和核心流程验证结果,并列出未覆盖场景。
- 评估安全与业务影响:安全角色确认权限校验、审计记录和相关控制;业务负责人确认目标客户、支持话术和沟通节奏。
- 制定放行条件:先对限定客户开放,观察约定时长;若出现越权、审计缺失或核心服务异常,停止扩量并按预案处置。
- 上线后复核:发布负责人记录实际扩量时间、指标变化、异常处置及最终状态,避免审批记录在上线后失去上下文。
这个流程的价值不在于所有角色都必须逐级签字,而在于权限风险由专业角色判断,业务准备度由业务角色确认,最终放行有明确责任人。若客服不受此功能影响,可以只接收知会;若功能将改变客户管理员操作方式,客服准备就应成为放行条件。
2. 观察四类指标,不要只看审批耗时
审批效率通常被压缩为“从提交到批准用了多久”,但这个数字可能误导团队。若申请在等待期间多次补件,单纯看最终耗时无法区分审批排队和材料质量;若高风险事项被快速批准,也不必然说明流程高效。
我建议把指标分为效率、质量、风险和协作四类。效率看等待与处理;质量看申请完整度和返工;风险看发布后异常和恢复情况;协作看跨团队交接是否顺畅。指标应同时观察趋势和分组结果,避免全局平均值掩盖高风险发布的变化。
| 指标 | 建议口径 | 它能回答什么 | 使用时的限制 |
|---|---|---|---|
| 审批等待时间 | 提交到首位必需审批人开始处理的时间 | 队列是否拥堵、角色是否缺位 | 应与实际评审耗时分开 |
| 审批处理时间 | 开始评审到得出结论的时间 | 判断标准是否清楚、证据是否充分 | 需排除等待补件造成的停顿 |
| 首次提交完整率 | 无需因关键字段缺失而退回的申请占比 | 模板和申请人指导是否有效 | “完整”须有明确判定规则 |
| 发布后异常率 | 发生约定级别异常的发布批次占比 | 放行判断和发布控制是否可靠 | 按风险等级分组,避免低风险冲淡高风险 |
| 恢复耗时 | 从触发处置到恢复目标服务的时间 | 回滚或止损准备是否有效 | 区分技术恢复和业务恢复 |
| 紧急发布比例 | 紧急流程发布数占总发布数的比例 | 计划能力、冻结规则或常规流程是否失配 | 不能通过压低申报数量掩盖真实紧急需求 |
3. 示例数据应服务于诊断,而不是伪装成行业基准

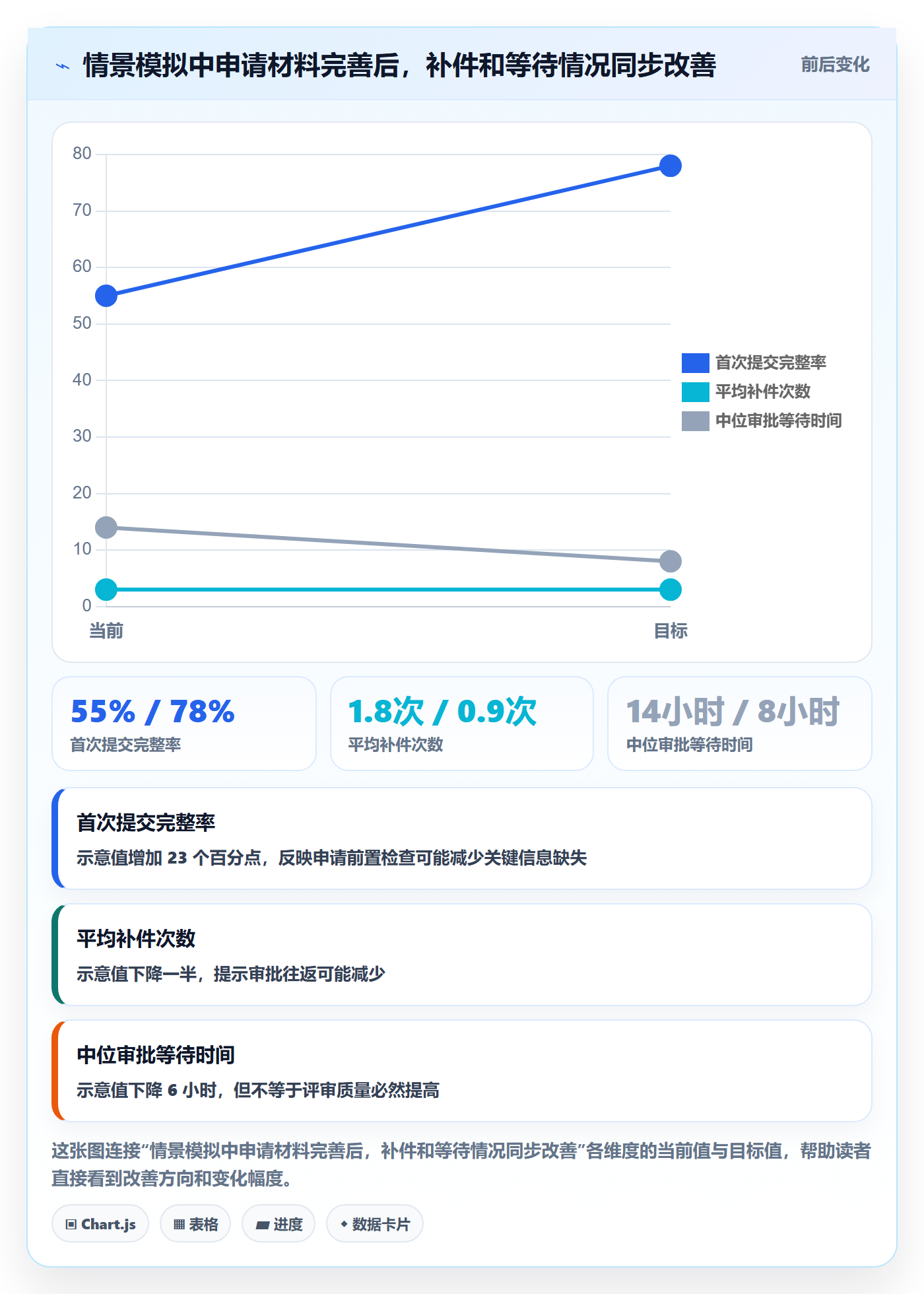

下面的数据是情景模拟,用来演示如何评估流程改造,不代表公开行业统计。假设团队在试运行前后记录 40 个发布申请,重点关注首次提交完整率、补件次数和审批等待时间。即使改善看起来明显,也应检查发布风险分布是否相似,不能直接把变化全部归因于新流程。
| 观察项 | 试运行前情景值 | 试运行后情景值 | 解释边界 |
|---|---|---|---|
| 首次提交完整率 | 55% | 78% | 可能受模板和申请人熟悉度共同影响 |
| 平均补件次数 | 1.8 次/申请 | 0.9 次/申请 | 应同时看补件内容是否变得更轻微 |
| 中位审批等待时间 | 14 小时 | 8 小时 | 中位数减少极端长尾的影响,但仍需看高风险组 |
| 因材料缺失退回率 | 32% | 16% | 退回定义要保持一致,避免口径变化造成假改善 |

4. 复盘要追问信号,而不是只追责最后执行人
发生问题后,复盘不应只问“谁批准的”。还要问:申请材料当时是否披露了风险;验证覆盖是否与风险等级匹配;监控是否能及时发现偏差;停止条件是否可执行;为何异常没有在灰度阶段暴露。这样做不是取消责任,而是把个人履职与系统条件分开检查。
如果审批人收到的信息不完整,首先要修正输入质量和流程门槛;如果证据充分但判断规则不清,应明确风险接受权限;如果预案写得很好却无法执行,应检查权限、工具和演练。只有把问题定位到具体环节,复盘结果才会减少下一次风险,而不是增加更多签字。
六、不同情况下的行动建议:从轻量机制逐步建立
1. 团队规模小、发布频率低
小团队不需要一开始就建立复杂委员会。先让每次发布有一个负责人、一份简洁申请和一个清晰的放行判断。由最接近风险的专业角色提供检查意见,避免把“所有人都看过”当成控制手段。
建议申请只保留必要字段:改什么、影响谁、如何验证、如何观察、如何停止。每月抽查少量发布,看看哪些字段总是空白、哪些检查从未改变决策,再决定是否增加流程。先让流程被稳定执行,再考虑自动化。
2. 多团队并行、发布频率较高
团队开始并行发布后,问题通常从“有没有审批”转向“谁负责哪类变更、冲突如何协调、信息如何跨团队复用”。此时可以建立风险分类、统一术语、责任矩阵和共用模板,同时保留各业务线补充条件的空间。
如果使用某项目管理工具或某项目管理平台,可先把变更记录、责任人、状态、证据链接和发布时间集中关联,减少信息散落在多个渠道的情况。工具配置应服务于已确定的决策规则,不要先造大量自定义字段,再要求团队猜测字段含义。
3. 中大型企业或 100 人以上组织
中大型组织的重点不是把所有发布集中到一个审批中心,而是定义可复用的治理边界:什么事项必须由安全或法务介入,哪些风险可以由业务线自行承担,哪些跨系统变更需要统一发布窗口,紧急情况由谁授权。PingCode 主要服务中大型企业及 100 人以上组织;在评估这类管理工具时,我会重点看其是否能支持团队责任、工作项关联、状态追踪和跨团队协作,而不是只比较表单字段数量。
无论采用什么工具,关键决策仍应由组织自己制定。平台可以帮助呈现申请、任务、负责人和审批记录,却不能替代对权限风险、数据影响、用户沟通或合规责任的专业判断。工具选型时应验证实际流程能否落地,尤其要检查权限控制、历史记录、异常升级和跨团队可见性。
在治理上,可以采用“组织级底线、团队级补充”的方式。组织级规定高风险门槛、紧急发布权限、证据留存和复盘要求;团队级根据产品形态、客户类型和运行环境补充具体验证标准。这样既避免每条业务线各自发明控制规则,也避免所有团队被同一张过度细化的流程表束缚。
4. 受监管或涉及敏感数据的发布
涉及个人信息、金融交易、医疗数据、关键基础设施或合同约束时,应把适用法规、合同条款和组织政策作为流程边界。本文提供的是管理实践框架,不替代法律、监管或专业安全意见。组织应由有资质的内部或外部专业人员确认适用义务,并将义务转成可核验的控制要求。
此类发布要特别关注证据留存、权限隔离、数据处理范围、供应商依赖、审计轨迹和事件上报机制。不要只保存最终“通过”状态;应保留决策依据、相关版本、验证记录和例外批准,使后续审计或事件调查能够还原当时信息。
5. 业务紧急、必须快速发布
紧急发布不等于跳过控制,而是把控制收缩到不可省略的最低集合。先确定紧急原因和授权人,再说明最小变更范围、核心验证、监控方式和停止条件。若无法完成完整测试,应明确未完成项、剩余风险和补偿措施,避免把“时间紧”写成没有边界的豁免。
紧急流程还应设置事后补记和复盘期限。上线后补齐记录并不能替代上线前的风险判断,但可以帮助组织恢复证据链。若紧急发布频繁发生,应调查根因:是否计划窗口不合理、需求变更过晚、常规审批队列拥堵,或某些关键服务长期缺少发布能力。
6. 不同情形下的行动优先级
| 组织现状 | 先做什么 | 暂时不要做什么 |
|---|---|---|
| 发布责任不清 | 指定变更负责人、专业判断人和最终放行人 | 先增加审批层级 |
| 频繁补材料 | 整理最小申请字段和证据示例 | 只对审批人设更短时限 |
| 发布后问题较多 | 检查风险分级、监控与恢复演练 | 仅以减少发布次数作为改进 |
| 流程排队严重 | 识别必需审批、代理机制和风险分流 | 把所有审批都改成自动通过 |
| 紧急发布比例偏高 | 复盘需求、排期、窗口和依赖瓶颈 | 通过修改统计口径隐藏紧急事项 |

七、不同情况下的取舍:效率、控制与可追溯性如何平衡
1. 速度与风险控制之间
更快的流程不一定更有效,流程更慢也不一定更安全。关键是等待时间是否换来更好的判断。对于高风险发布,预留评审时间可能显著降低遗漏;对于低风险、可快速撤回的变更,过多人工等待可能反而削弱团队遵循流程的意愿。
我的取舍原则是:可逆、可观测、影响面小的变更,优先降低排队;不可逆、影响广、失败代价高的变更,优先提高证据质量和独立复核。这不是让所有低风险事项自动通过,而是减少不必要的人工等待,同时保留责任和记录。
2. 集中治理与团队自治之间
集中治理有利于统一底线、复用经验和审计;团队自治有利于贴合产品特性、快速决策。完全集中容易形成瓶颈,完全自治则可能出现风险标准不一致。比较稳妥的方式是集中制定红线和最低要求,把具体实施方式交给最了解系统的团队。
如果组织处于快速扩张期,应优先统一风险分类、关键角色和异常升级规则;如果业务差异很大,则允许各团队按场景补充测试和监控要求。统一的是“如何判断”,不一定是“每个人都使用完全相同的步骤”。
3. 自动化与人工判断之间
自动化的优势是稳定、可重复、便于留痕;人工判断的优势是能处理新情境、权衡业务影响和识别规则盲点。两者不是二选一。适合自动化的是明确的格式检查、状态同步、必需证据校验和规则触发;需要人工判断的是风险接受、例外批准和超出历史经验的影响评估。
自动化规则上线前,应测试错误放行和错误阻断两种风险。若错误阻断会让紧急修复无法进行,就必须有带授权记录的例外路径;若错误放行可能造成严重后果,就应采用独立验证或人工复核。规则设计要考虑失败模式,而不只是平均效率。
4. 完整记录与团队负担之间
留下记录有助于复盘和审计,但重复录入会让团队绕过流程、把信息写得越来越空。应尽量让发布申请引用现有变更记录、测试报告和监控面板,而不是把同一段内容复制到多个系统。需要独立保存的,应明确保存目的和责任。
判断一个字段是否值得保留,可以问两个问题:它是否影响放行判断;它是否在事故复盘、审计或客户沟通时提供必要证据。如果两个答案都是否定的,优先考虑删除或改成自动关联。字段越少,申请不一定越好;但每个字段都应有明确用途。
八、落地步骤:用短周期试运行,而不是一次性重建流程
1. 先抽样回看最近一批发布
选择最近 20 至 40 个发布申请作为初始样本,数量是便于团队开展诊断的建议范围,不是统计学上的通用要求。记录风险类型、等待时间、补件次数、审批角色、发布后异常和恢复情况。不要只挑成功案例,否则无法发现流程失灵的位置。
把异常原因按等待、返工、决策冲突、验证不足和运行处置分类。若记录不足以判断原因,就把“缺少证据”本身列为问题。这个步骤的目的不是评比个人,而是确认流程最主要的摩擦发生在哪里。
2. 设计最小可用流程
根据样本先设计低、中、高风险三类路径,并为每类写清楚最少角色、最少证据和放行条件。第一版不要追求覆盖所有罕见场景;应先保证常见发布能走通,遇到例外时知道向谁升级。
同时写清楚流程暂停条件:关键负责人缺席时的代理机制、材料不完整时的处理方式、发现新风险时如何重新分级、发布窗口变化后谁更新记录。流程的可靠性不仅在正常情况下能运行,也在异常情况下不靠临时猜测。
3. 试运行后按证据调整
试运行可以先覆盖一个业务线或一类发布,观察一个完整周期,再扩大范围。每轮只调整少数关键规则,避免同时改变模板、审批角色、时限和工具配置,导致无法判断哪项变化产生影响。
复盘时关注三个信号:材料缺失是否减少;高风险检查是否更早触发;审批等待是否下降且没有增加发布后异常。如果效率改善但异常增加,不能简单宣布流程成功;如果等待下降、质量稳定,应进一步判断是否可以扩大自动化范围。
4. 让流程与工具配置保持一致
流程规则稳定后,再决定如何在系统中表达。某项目管理工具可以承载发布任务、负责人、状态和证据链接;若组织需要跨项目追踪,也可使用某项目管理平台建立统一视图。具体产品能力应通过实际试用和需求验证确认,不应仅凭功能清单推断流程适配度。
配置时先做最小闭环:申请、评审、放行、执行、观察、复盘。验证每个状态是否有明确责任人、进入条件和退出条件,再考虑提醒、报表和自动化。若团队无法说清楚“为什么必须进入这个状态”,就不应急着把它固化到系统里。
九、常见问题解答
1. 发布审批必须由主管领导批准吗?
不一定。主管批准适用于其确实需要承担业务风险、资源冲突或例外授权的情况;如果只是每次都机械签字,可能增加等待,却没有增加专业判断。应根据风险类型明确授权层级,让主管关注需要其承担的决策,而不是替代技术、测试或安全检查。
2. 低风险发布可以不审批吗?
可以降低人工审批强度,但不建议没有责任人、没有记录、没有验证。低风险发布通常仍需要变更登记、基础检查和可追踪状态。若组织允许自动放行,应说明适用范围、必需条件、例外规则和抽查方式,并确保分类错误不会带来不可接受的风险。
3. 测试通过后,还需要业务审批吗?
测试通过说明特定范围内的验证结果,不自动证明业务准备就绪。是否需要业务审批,取决于是否涉及用户体验、业务规则、客户沟通、运营安排或收入影响。对于业务影响很小且已经明确授权的变更,可以由业务角色知会;对客户承诺或经营规则有实质影响的变更,应由业务负责人判断。
4. 谁应该拥有最终放行权?
最终放行权应授予能够确认所有必需条件已满足、且有权协调发布窗口的人。高风险场景可能需要业务、技术或安全角色共同完成判断,但仍应指定一位发布负责人统一记录结论。最终放行人不应替代各专业角色,也不应在关键证据缺失时用个人承诺覆盖缺口。
5. 发布审批的时限应该设多长?
没有适用于所有团队的统一时限。应先统计不同风险等级的等待时间与处理时间,再设定目标。响应时限是审批人何时开始看,处理时限是评审本身需要多久,补件时间则是申请人补齐信息花费的时间。把三者拆开,才知道该改善排班、材料质量还是判断效率。
6. 回滚不可行时,还能不能发布?
可以,但要在批准前说明不可回滚的原因,并设计替代止损手段,例如分阶段迁移、只读切换、功能开关、向前修复、备份恢复或限制影响范围。对数据迁移等不可逆操作,应重点验证兼容性、备份有效性和恢复目标,不能把“业务需要”当作省略讨论的理由。
7. 是否应该把所有审批都搬到同一个系统?
系统集中有助于查找责任、状态和历史记录,但并不要求所有证据都复制到同一个地方。更重要的是建立稳定关联:审批记录能找到对应版本、测试报告、监控和处置结果。若跨团队视图不足,再考虑平台化;若只是表单体验不佳,先简化流程和字段,未必需要更换工具。
8. 怎样判断流程改造确实有效?
至少同时检查效率和质量。审批等待下降、首次提交完整率上升、补件减少是效率信号;发布后异常、恢复耗时和紧急发布原因则反映风险与运行质量。应按风险等级分组比较,并确认统计口径没有变化。仅凭“大家觉得快了”或“审批通过率提高了”,不足以证明控制有效。
十、结语:流程的价值,是让正确的人在正确的节点看见正确的证据
跨部门发布管理最值得避免的,是把审批做成一种仪式:所有人点过同意,没人能说清楚自己批准了什么。审批真正要解决的是决策责任、风险证据和异常处置之间的断点。把这三者连起来,流程即使轻量,也能有约束力;三者缺一,流程再复杂也可能只是在制造等待。
我的建议是从最近一批发布记录开始,先找出最常见的一种延误或风险,再设计一个小范围试运行:明确风险等级、指定责任角色、补齐最小证据、写清放行和停止条件。用数据检验变化,再决定是否增加自动化或扩大治理范围。不要先追求一张看起来完整的审批流程图;先让每次发布都能回答“谁承担哪项判断、依据是什么、条件变化后怎么办”。
常见问题解答(FAQ)
1. 跨部门发布审批应该由谁最终拍板?
我们团队的发布经常涉及研发、测试、产品和运营,每个部门都说自己已经确认,但临近上线时还是会有人提出阻塞问题。我想知道,审批人应该按职能设置,还是指定一个最终负责人?
建议把“专业确认”和“发布决策”分开:研发负责人确认部署方案及回滚能力,测试负责人确认质量风险,产品或业务负责人确认功能范围与用户影响,运维或安全负责人按需确认基础设施和合规事项;再指定一位发布负责人汇总意见并作最终的继续、延期或回滚决策。
这样既不让单个人替所有专业角色背书,也避免多人共同审批却无人负责。对于高风险发布,可要求所有关键角色明确通过;低风险常规变更则采用预先授权的标准流程。
2. 怎样设置审批门槛,才能避免流程太慢或风险失控?
我担心审批人设得太多,会让一个小改动也要等好几天;但如果审批人太少,出问题时又可能没人及时发现。有没有一种能按发布风险调整流程的方法?
不要让所有发布走同一条审批链。可以先按影响范围、回滚难度和数据风险划分等级:例如仅影响内部使用、可快速回滚的低风险变更,由发布负责人和测试负责人确认;影响核心交易、涉及数据迁移或回滚困难的变更,再增加业务、运维或安全审批。
一个实用的检查标准是:每新增一位审批人,都要说明其能识别哪类其他人无法覆盖的风险。若审批意见长期重复,通常应合并检查项,而不是继续加人。
3. 发布审批单里必须记录哪些信息,才能在出问题时追溯?
我们现在的审批记录只有版本号和几个“通过”标记,发布后出现问题时,大家很难还原当时到底改了什么、谁评估过影响。我想把记录做完整,但又不希望审批单变成没人愿意填写的长表格。
优先记录能支持决策和复盘的信息:变更范围与版本、目标发布时间、受影响系统或用户、测试结果及未解决缺陷、部署步骤、监控指标、回滚触发条件、责任人与审批意见。对回滚方案尤其要写成可执行动作,例如“错误率连续10分钟超过基线两倍,由值班负责人停止放量并切回上一版本”,而不是只写“必要时回滚”。
先用少量必填项覆盖高风险决策,再按发布类型增加条件字段,通常比所有项目一律填写几十项更容易落地。
4. 遇到紧急修复时,能不能先发布再补审批?
线上故障发生后,团队往往需要尽快修复,但正常审批流程可能要等多个部门确认。我不确定先处理问题、之后补记录算不算绕过流程,也担心紧急发布造成更大影响。
可以设置紧急发布通道,但不能把“紧急”变成免审批理由。建议要求至少一名有授权的发布负责人和一名技术或值班负责人在发布前确认影响范围、最小修复方案及回滚方式;如果故障性质不允许等待完整评审,则记录采用紧急路径的原因、风险接受人和当前验证结果。发布后在约定时限内补齐测试证据、完整审批记录及复盘结论。
若紧急发布频繁发生,应检查常规审批时长、值班授权和预案是否有缺口,而不是单纯要求团队更快补表。
核心关键词
文章包含AI辅助创作:发布审批最佳实践:跨部门团队发布管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602543
读者评论
我们之前也把所有部门都设成必签,结果低风险变更经常卡在排队上。按影响范围区分必需角色后,速度确实快了些;但风险分级由谁定、如何复核,文中还可以再展开。
回滚部分很实用,尤其是区分数据迁移和普通版本回退。实际执行中,回滚耗时往往受依赖服务和数据兼容性影响,建议把演练结果也作为审批证据,而不只写操作步骤。
把延期分成等待、返工和决策冲突,比笼统催审批更有帮助。不过示例比例是情景模拟,落地时最好先连续记录一段时间,再按本团队数据调整流程。
