一次上线延期,往往不是因为工程师少写了几行代码,而是因为产品、研发、测试、运维、客服和业务部门对“已经准备好”的理解并不相同:研发说功能完成,测试还在等环境,客服没有话术,业务却已对外承诺日期。发布管理要解决的,正是这种跨团队的准备度错位。我的核心判断是:上线不是一个时间点,而是一组可验证的条件;只有把条件、责任人、证据和回退办法对齐,发布才算真正受控。
一、先讲核心结论:发布管理管的是准备度,不只是发布日期
1. 上线成功不等于代码部署成功
团队常把“发布”理解为代码合并、构建通过、服务部署完成。但对用户而言,真正的上线还包括功能可用、权限正确、数据兼容、客服能答疑、业务知道变化、监控能发现异常,以及发生问题时能够止损。
因此,我会把发布成功拆成三个层次:技术上可交付,业务上可使用,运营上可承接。任何一层缺失,都可能出现“系统已上线,但用户无法完成任务”的尴尬局面。部署成功只是必要条件,不是充分条件。
一个可执行的发布定义应该能回答四个问题:这次要改变什么,谁会受到影响,怎么判断它正常,出了问题如何恢复。若团队只能回答“周五晚上发布”,说明管理对象仍是日期,而不是风险。
2. 建立发布的最小闭环
对于多数跨部门团队,发布管理至少要形成以下闭环:需求和范围确认、依赖识别、测试与验收、发布决策、执行监控、问题处置、结果复盘。每个环节都要有明确的输入和输出,而不是只靠群消息提醒。
- 定义范围:列出本次变更、涉及系统、目标用户、暂不包含事项。
- 识别依赖:确认接口、数据、权限、基础设施、外部供应商和业务准备事项。
- 验证质量:用测试结果、验收记录和风险清单说明是否达到上线条件。
- 作出决策:由有授权的人依据证据决定继续、延期、缩小范围或取消。
- 执行与观察:按计划部署,关注业务指标、技术指标和用户反馈。
- 收尾复盘:记录实际结果,把发现的问题转成流程或产品改进。
我建议团队把“发布准备度”与“发布结果”分开追踪。准备度回答“是否具备上线条件”,结果回答“上线后是否达到预期”。把两者混为一谈,会让团队在上线前只顾打勾,忽略上线后真正发生了什么。
| 管理对象 | 需要回答的问题 | 常见证据 |
|---|---|---|
| 范围 | 到底发布哪些变更 | 变更清单、版本说明、影响面 |
| 质量 | 变更是否满足验收标准 | 测试结果、缺陷状态、验收记录 |
| 运营准备 | 用户和一线团队能否承接 | 培训材料、客服话术、公告计划 |
| 恢复能力 | 异常时能否快速止损 | 回滚步骤、开关策略、值班安排 |
| 发布效果 | 上线是否带来预期结果 | 业务指标、错误率、反馈和工单 |
下图是一个情景模拟,用于说明发布条件之间的关系,不代表行业统计。它强调的是:某些条件不应被其他高分抵消,例如回退方案缺失时,测试覆盖率再高也不能直接推导出风险可接受。

3. 先建立共同语言,再引入工具
很多团队一开始就讨论用什么系统、开多少审批节点,却还没有统一“阻塞”“风险”“验收通过”和“回滚完成”的定义。工具可以让信息集中,却不会自动消除歧义。先统一状态含义和责任边界,再用工具承载流程,通常比先搭一张复杂看板更有效。
如果组织已有项目管理平台,可以把发布关联到需求、缺陷、测试任务和变更记录,减少人工复制。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,团队可根据自身流程评估是否将版本、任务、测试与协作信息关联起来。重点不是购买某个工具,而是确认它能否让负责人看清依赖、证据和决策记录。
二、背景和真实场景:跨部门发布为什么容易失控
1. 不同部门看到的是同一发布的不同切面
研发通常关注代码变更、服务依赖和技术风险;测试关注覆盖范围、环境一致性和缺陷状态;运维关注容量、告警、变更窗口和恢复路径;产品关注用户体验和需求边界;业务关注承诺日期、流程变化和客户影响;客服关注问题解释与处理路径。
这些关注点并不冲突,但如果没有共同的发布对象,它们很容易变成彼此独立的清单。一个部门认为已经完成,另一个部门却不知道验收标准是什么。结果是风险被留到最后几天才暴露,延期看起来像突然发生,实际上只是此前没有被看见。
2. 一个常见的发布场景
下面用一个情景模拟说明发布管理的断点。某企业计划上线新的订单审批流程,目标是在月底前让两个业务部门试用。产品完成需求说明,研发按期交付,测试发现接口在少数边界条件下存在重复提交风险。与此同时,业务培训材料尚未更新,客服仍沿用旧流程说明。
若团队只追踪开发完成率,项目可能显示“进度正常”;若追踪完整发布条件,则会发现质量、培训和服务准备尚未闭环。问题不是谁不努力,而是“发布完成”被定义得太窄。我的判断是,跨部门项目中最需要提前暴露的,往往不是单个任务的延期,而是任务之间的等待和交接。
| 参与角色 | 常见关注点 | 容易遗漏的交接 | 适合提供的证据 |
|---|---|---|---|
| 产品 | 范围、验收、用户影响 | 变更说明没有同步给一线 | 验收标准、用户公告、范围清单 |
| 研发 | 代码、接口、配置和依赖 | 部署顺序或数据兼容性未说明 | 变更记录、依赖图、回退步骤 |
| 测试 | 用例、缺陷、环境和回归 | 高风险路径没有明确验收人 | 测试报告、缺陷列表、覆盖说明 |
| 运维 | 容量、告警、窗口和恢复 | 业务指标没有纳入观察 | 监控面板、值班安排、操作记录 |
| 业务与客服 | 流程变化、客户沟通和问题处理 | 培训、话术和升级机制缺失 | 培训记录、问答材料、升级联系人 |
3. 发布复杂度来自依赖数量,不只来自团队人数
两个团队、一个系统、一次低风险配置调整,可能只需要简洁的变更确认;五个团队、多个服务、涉及数据迁移和客户沟通的发布,则需要更严格的决策机制。复杂度的关键不是参会人数,而是依赖关系、影响范围、不可逆操作和恢复难度。
因此,我不建议所有发布都走同一套重流程。统一的是最低安全底线,变化的是审批深度、验证范围和观察时长。发布流程如果对小改动过重,团队会绕流程;如果对高风险改动过轻,组织就会把运气当成能力。

三、拆解常见误区:看板变绿,不代表发布安全
1. 误区一:发布日期定了,其他工作自然会围绕它完成
日期可以帮助协调资源,但它不能替代验收条件。若发布日期先于范围冻结、依赖确认和风险评估,团队容易把所有问题都压到临近上线时解决。最后的选择通常变成“带风险发布”或“临时延期”,而不是基于证据的决策。
更好的做法是把日期拆成计划窗口和决策门槛。计划窗口用于安排资源;决策门槛用于判断条件是否具备。发布日期可以调整,但必须说明变更原因、影响对象和新的验证安排。日期不是承诺的唯一形式,稳定透明的沟通同样是承诺的一部分。
2. 误区二:测试通过就说明可以上线
测试通过只能说明,在给定范围、环境和数据条件下,执行过的验证达到预期。它不能自动证明生产环境配置正确、业务人员会操作、权限边界符合实际、客服能应对新问题,也不能证明异常时可以恢复。
我会要求团队明确测试结论的边界:测了哪些路径,哪些没测,使用了什么环境,仍有哪些已知风险。没有边界说明的“测试通过”,容易被误读成没有风险。这不是要求测试承担所有责任,而是让每个决策者知道证据覆盖到哪里。
3. 误区三:审批越多,风险越低
审批节点增加,可能只让等待时间变长,并未增加决策质量。如果审批人没有明确职责、看不到证据,也没有授权作出延期或缩小范围的决定,审批就会变成流程留痕。真正有效的审核,需要做到责任清楚、输入明确、结论可追溯。
小范围、可回退、影响低的变更,可以由授权负责人按标准流程快速处理;高影响、跨系统或难以恢复的变更,则应进行更充分的风险审查。流程强度应匹配潜在损失,而不是匹配组织层级。
4. 误区四:回滚按钮存在,就等于有回退方案
有些变更无法简单通过重新部署旧版本恢复,例如数据结构已经变化、外部消息已经发出、业务记录已被新逻辑处理,或者新旧版本无法同时读写。即使技术上可以回滚,也要确认回滚对数据、用户操作和第三方系统的影响。
可执行的恢复方案应写清触发条件、决策人、操作步骤、预计耗时、数据处理方式和验证方法。若无法回滚,要预先设计替代止损办法,例如关闭功能开关、停止流量、限制新用户、暂停某一业务环节,或进行向前修复。
5. 误区五:发布会开完了,大家就已经对齐
会议本身不会自动形成共识。参与人可能听到了不同的信息,也可能没有权限代表所在团队承诺。会后如果没有结论、负责人、截止时间和证据链接,会议只是交换意见,不是发布控制。
发布评审要留下可复用的决策记录:结论是什么,未解决风险有哪些,谁接受这些风险,什么条件会导致暂停。这样的记录不仅用于追责,更用于减少重复讨论,让值班人员在夜间异常时不必重新猜测当时的决定。
四、专业判断逻辑:如何决定发布、延期、缩小范围或停止
1. 先按影响和可恢复性分级
我通常先问两个问题:出问题时会影响多少用户或业务,团队能否在可接受时间内恢复。再补充考虑变更复杂度、数据可逆性、外部依赖和观察能力。风险不是“感觉很危险”,而是对影响、发生可能性和恢复难度的结构化判断。
团队可用低、中、高三级作为起点,但不要只靠颜色。每个等级都要对应实际动作,例如是否需要灰度、是否要求业务验收、是否安排专人值守、观察多久,以及由谁批准继续扩大范围。
| 风险级别 | 典型特征 | 建议验证方式 | 决策与观察要求 |
|---|---|---|---|
| 低 | 范围窄、可快速恢复、无关键数据变化 | 基础回归、配置复核、部署后冒烟测试 | 授权负责人确认,短时监控 |
| 中 | 涉及多个团队或接口,影响有限但依赖较多 | 关键链路端到端验证、依赖方确认、回退演练 | 跨部门评审,明确观察窗口和值班人 |
| 高 | 全量用户、数据迁移、财务或合规影响、恢复困难 | 分阶段验证、业务验收、故障演练、数据核对 | 授权决策组审批,设定暂停阈值和应急指挥人 |
2. 把发布门槛写成可验证条件
“测试基本完成”“业务差不多准备好了”“风险可控”都不是可验证的门槛。可执行的门槛应该明确对象、阈值、证据和责任人。例如,关键路径用例全部通过;遗留缺陷均有风险评估和负责人;生产监控已部署并经过验证;业务验收人已确认流程;回退步骤由执行人走查。
不是所有门槛都要量化成百分比。有些条件适合用明确状态,例如“数据核对完成并由财务负责人确认”。关键在于避免把结论留给临场解释。若不同人可能对同一句话作出不同理解,这句话就还不适合作为发布门槛。

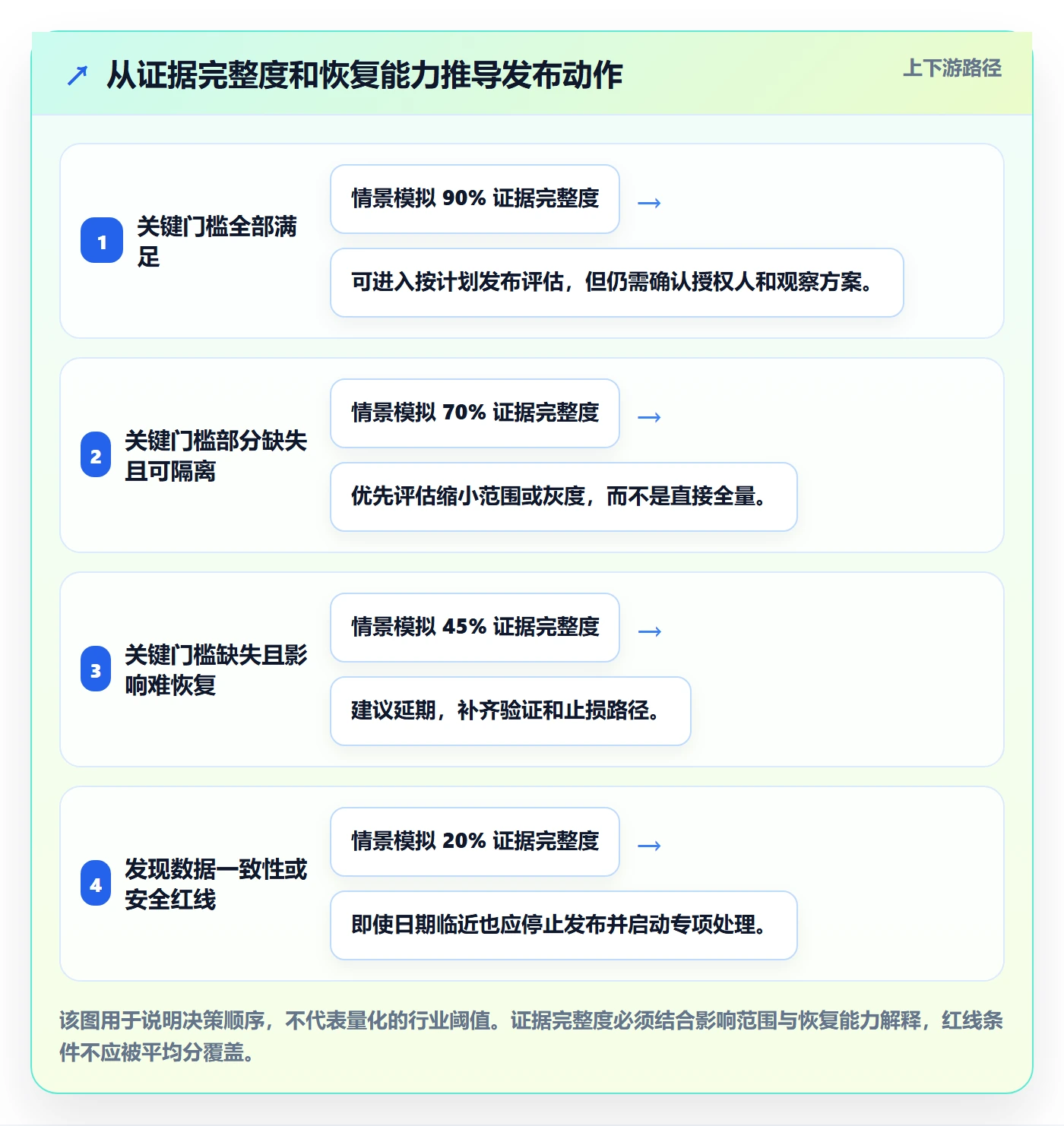

3. 使用发布决策矩阵,而不是只看总分
综合评分可以帮助团队比较风险,但不应允许低风险项抵消关键红线。比如用户影响面很大、回退方案未验证,即使其他准备项都齐全,也不应因为总分较高就自动放行。对于不可逆操作,采用“门槛制”比单纯平均分更稳妥。
| 决策结果 | 适用情形 | 必须满足的条件 | 后续动作 |
|---|---|---|---|
| 按计划发布 | 关键门槛全部满足,剩余风险在授权范围内 | 证据完整、责任人到位、观察与恢复措施明确 | 按步骤执行并持续监控 |
| 缩小范围 | 核心能力已准备好,但部分功能或用户群风险偏高 | 可通过开关、灰度或权限控制限制影响面 | 限定对象试运行,设置扩量条件 |
| 延期 | 关键证据缺失,或重要依赖尚未确认 | 延期原因和补齐计划明确 | 重排验证、沟通受影响方 |
| 停止发布 | 存在不可接受风险,或前置条件失效 | 由有授权的人作出停止决定 | 保护现网、关闭变更窗口并复盘 |

4. 让每个风险都有负责人和处理策略
风险清单如果只有描述,没有负责人和动作,就只是问题列表。每项风险至少要标明影响、发生条件、监测信号、缓解措施、接受人和触发后的处置方式。对于已知但暂时无法消除的风险,应明确由谁接受,以及接受的范围和有效期限。
我会特别关注“模糊责任风险”:每个部门都认为自己做了该做的事,却没有任何人负责跨部门结果。发布负责人不必亲自完成每项任务,但应对依赖是否关闭、结论是否形成和升级是否及时负总责。
五、全流程操作:从提出发布到复盘关闭
1. 提出发布:建立唯一的变更视图
发布启动时,先创建一个可以被所有相关角色共同查看的发布记录。它不一定是复杂系统中的专属对象,也可以是团队现有项目管理平台中的版本条目、发布看板或变更单。关键是避免信息散落在聊天记录、个人文档和邮件附件中。
发布记录至少包含:发布目标、范围、计划窗口、负责人、受影响系统、目标用户、关联需求和缺陷、依赖团队、风险等级、验证方式、通知对象,以及回退或止损方案。范围变更时,更新记录并通知受影响角色,而不是只在会议中口头说明。
(1)启动时先确认边界
把“这次做什么”和“这次不做什么”同时写出来。后者尤其重要,因为临近上线时常出现“顺便加一个小改动”的请求。小改动可能引入新依赖、扩大测试范围,或改变原本已经验证过的结果。
(2)检查依赖与交付顺序
对每项依赖确认提供方、接收方、交付物、截止时间和验收方式。若 A 必须先于 B 完成,发布计划应表达这个顺序,而不是给两个任务相同的结束日期。团队要管理的是依赖闭环,不是任务数量。
2. 计划阶段:把风险拆成可以验证的工作
计划阶段的产出,不应只有一张发布日期表。至少还要有依赖图、测试策略、业务准备事项、数据处理方案、监控计划和应急联系人。每一项准备工作都应落到具体负责人,避免“研发负责上线、其他部门配合”这种无法执行的表述。
跨部门排期要考虑缓冲时间,但缓冲不是给所有人留一段模糊空档。更实用的方法是识别关键路径和高不确定任务,把缓冲放在可能影响决策的环节,例如外部联调、数据核对、生产环境验证和业务验收。
3. 验证阶段:用证据说明风险被控制到哪里
测试计划要覆盖用户关键路径、失败路径、权限边界、兼容性、性能和数据一致性。并不是每个发布都需要同等深度的所有测试,但团队必须说明为何某项验证适用或不适用。高风险变更还应验证监控告警是否能被触发、回退操作是否可行。
测试证据最好直接关联需求、变更或缺陷,减少通过人工汇总造成的信息差。使用项目管理平台时,可将需求、测试用例、缺陷和发布记录建立关联,让评审者从发布对象追溯到验证结果。工具的价值是减少追问和遗漏,不是把关联数量当作质量证明。
4. 发布评审:讨论差异,不逐项朗读状态
评审会议不宜变成所有人轮流汇报“已完成”。会前先查看状态和证据,会上重点讨论未完成事项、重大风险、范围变化、决策冲突和应急安排。每个未完成项都要明确:是否阻塞、是否可接受、谁承担风险、下一步何时完成。
评审结论要简明且可执行:批准、附条件批准、缩小范围、延期或停止。附条件批准尤其要写明条件、验证人和截止时间;若条件未满足,默认动作是什么也要讲清楚,不能等到上线当晚再协商。
5. 发布执行:按步骤操作,保留关键时间线
发布当天要使用经过确认的操作步骤,避免现场临时凭记忆执行。步骤应注明操作人、复核人、预期结果和失败后的下一步。涉及多系统的发布,需要明确顺序及每一步的继续条件,不能只写“部署全部服务”。
执行过程中记录关键时间点:开始变更、流量切换、功能开启、首轮验证、业务确认和观察结束。时间线有助于定位问题,也能让不同团队基于同一事实讨论。若出现异常,先判断是否触发停止或回退条件,再决定是否继续,不要为了赶计划忽视信号。
6. 观察阶段:监控技术健康,也监控业务结果
技术指标通常包括错误率、延迟、资源使用、队列积压和服务可用性;业务指标则可能包括提交成功率、审批耗时、交易完成率、用户放弃率和工单变化。只看服务器正常,并不能证明用户流程正常。
观察时长要与风险和业务周期匹配。一个低风险后台配置变更,可能短时观察即可;涉及日结、账务、批量处理或周期性高峰的变化,则需要覆盖真实业务周期。观察结束不应凭“没收到投诉”判断,而要核对预先设定的信号和指标。
7. 复盘与关闭:把偶然成功变成可重复能力
复盘不只是事故后才做。顺利发布也值得检查:哪些准备有效,哪些流程只是形式,哪些风险判断偏保守或偏乐观,哪些等待可以提前消除。重点不是给团队打分,而是找到系统性原因。
复盘结论应进入后续工作:更新检查表、改进监控、调整发布等级、补齐自动化验证、明确新的责任边界。若每次复盘都写出相似问题,却没有具体改进项和负责人,那么团队完成的是会议,不是学习。

六、具体案例与数据观察:把一次发布拆成可复盘的过程
1. 情景模拟:订单审批流程分阶段上线
以下案例是根据常见企业发布场景构造的情景模拟,不代表某家企业的实际项目数据。某企业准备把旧订单审批流程升级为新流程,涉及产品、研发、测试、运维、业务运营和客服六个角色,计划先在一个业务部门试用,再决定是否扩大范围。
如果按“功能开发完成”作为发布标准,团队可能会在计划日直接全量上线。改用准备度管理后,团队发现三项不同性质的问题:少数重复提交边界尚未验证;业务培训材料仍引用旧页面;回退后新旧审批数据的处理方式没有确认。

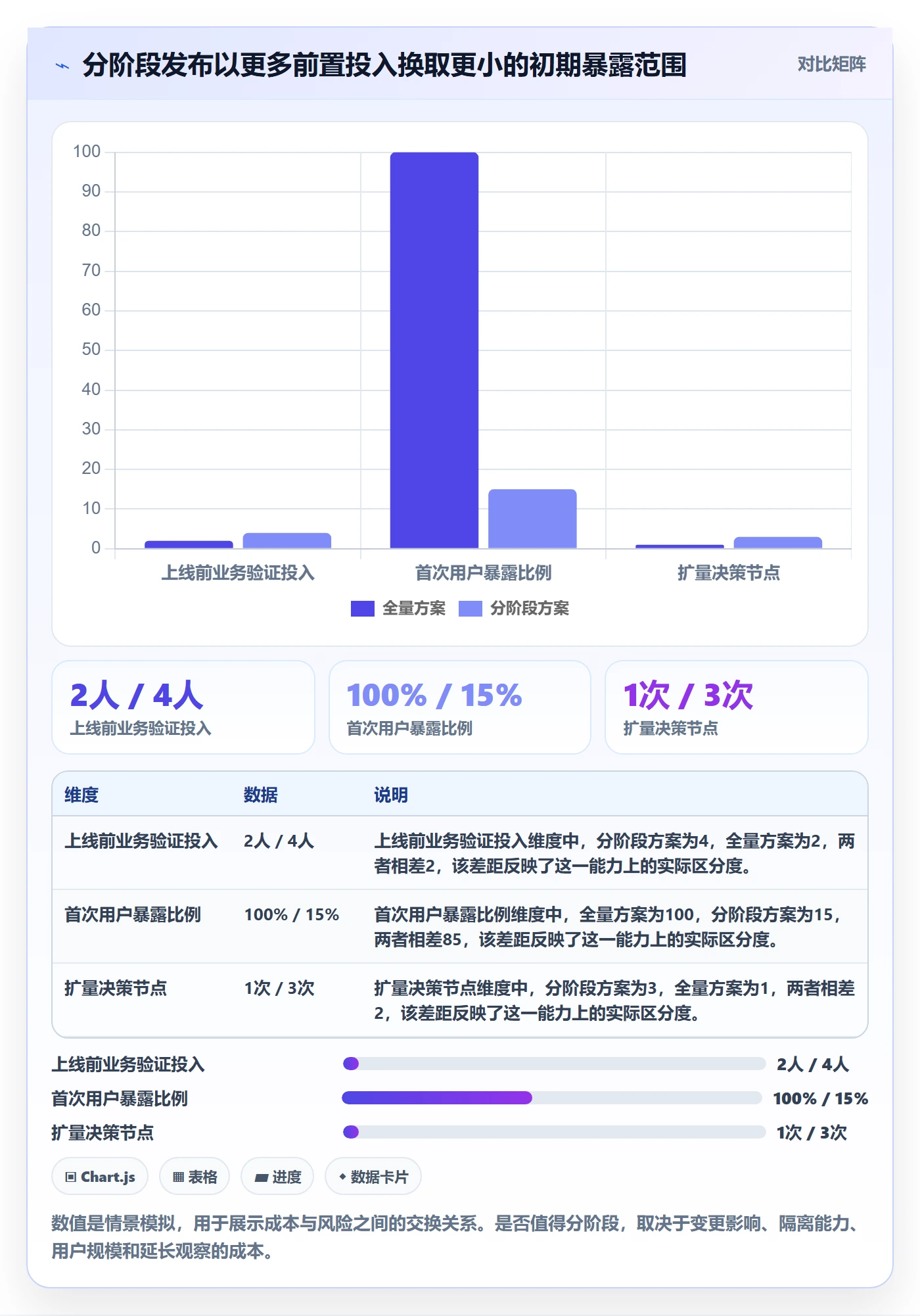

2. 用分阶段发布降低不确定性
团队将原计划调整为四步:先在测试环境完成端到端验证;再由内部业务代表试用;之后对有限用户开放功能开关;最后根据运行情况扩大范围。每一步都有继续条件,不满足时保留在当前阶段,而不是默认自动扩量。
- 测试环境验证:覆盖正常提交、重复提交、撤回、权限不足和异常重试路径。
- 内部试用:由熟悉业务的代表完成真实流程,确认页面、通知和审批记录一致。
- 有限用户试运行:使用功能开关限制开放范围,监测提交成功、重复记录和人工求助情况。
- 逐步扩大:确认指标稳定、客服材料可用、遗留问题有处置方案后再扩展用户范围。
这个做法的关键不是“灰度一定比全量好”,而是团队用阶段门槛购买了更多观察和纠错机会。若功能无法按用户群控制、数据无法区分,灰度的价值可能有限;此时应考虑其他隔离方式,或在全量发布前投入更多验证。
3. 发布数据要同时观察投入和结果
团队可以记录每次发布的准备耗时、等待耗时、临近上线新增风险、发布后缺陷、恢复耗时和业务指标变化。单独看“按期发布率”很容易诱导团队不愿延期;单独看“缺陷数”也可能因为统计口径变化而误判。指标必须放在组合中解释。
下面的数值仅为该情景模拟中的示意数据,目的是说明如何观察分阶段发布的代价与收益,不应作为其他团队的直接承诺。正式使用时,应以自身历史记录建立基线,并保持统计口径一致。
| 观察项 | 单次全量发布方案:情景模拟 | 分阶段发布方案:情景模拟 | 解读 |
|---|---|---|---|
| 上线前业务验证投入 | 约 2 人天 | 约 4 人天 | 分阶段方案增加验证和协调投入。 |
| 首次用户暴露范围 | 约 100%目标用户 | 约 15%目标用户 | 有限试运行把初期问题限制在较小范围。 |
| 发现问题后的预计影响面 | 较大,涉及多数目标用户 | 较小,可暂停扩量 | 影响面取决于功能开关和用户识别是否有效。 |
| 发布后观察时间 | 约 2 小时 | 约 1 个业务日 | 更长观察增加运营成本,但覆盖更多实际操作。 |
| 扩量前业务确认 | 无独立阶段 | 由业务代表签字确认 | 将用户反馈纳入扩量决策,而非只看技术健康。 |

4. 不要把示意数据当成承诺值
发布管理中的数据最容易被误用的地方,是把一个团队的模拟结果改写成普遍规律。比如,某团队通过分阶段发布减少影响范围,并不代表所有团队都能把用户影响降低到同一比例。隔离能力、系统架构、业务周期和反馈速度都会改变结果。
我建议团队从三类数据开始积累:过程数据用于发现等待,例如依赖确认耗时;风险数据用于判断暴露,例如上线后缺陷和回退次数;业务数据用于评估价值,例如流程完成率和用户投诉。定义清楚分母、统计周期和排除规则,比追求漂亮的单一数字更重要。
七、不同情况下的行动建议:流程要跟着风险走
1. 小团队、低频发布:先做轻量但完整的记录
人少并不意味着不需要发布管理。小团队可以使用一页发布记录和简短检查清单,避免复杂审批。最低要求是记录范围、负责人、测试结论、发布窗口、观察方式和恢复路径。让同一份记录供开发、测试和业务查看,通常比多张表格更容易维护。
低频发布尤其要避免依赖个人记忆。团队可能几个月才做一次重要变更,值班人员未必参与过上次操作。把步骤和应急联系人写下来,能减少临场寻找信息的时间。
2. 高频发布、持续交付:用自动化守住重复性底线
高频团队不适合让每次小变更都召开完整评审会。更合理的方式是通过自动化测试、静态检查、依赖验证、变更记录和部署策略保障基础质量,再把人工审查集中到高风险、跨系统和不可逆的变更上。
自动化不能替代风险判断。测试覆盖不了的业务规则、外部依赖和用户沟通,仍需要责任人确认。团队应定期抽样检查自动化门槛是否有效,避免管道全绿却长期没有覆盖真实故障类型。
3. 多系统协同发布:先管依赖顺序,再排统一日期
多系统发布容易出现“各自都按计划,整体却无法运行”。需要先梳理接口契约、兼容版本、数据迁移、调用顺序和外部团队窗口。若新旧版本需要并行,应明确并行期间的兼容规则,以及结束兼容的条件。
统一发布日期有利于协调,但不应掩盖依赖差异。可以把一次大范围变更拆成多批次,先发布兼容能力,再切换流量或业务流程,最后清理旧逻辑。每一步都要有独立验证和停止条件。
4. 涉及客户、合规或财务影响:提高证据和授权要求
对客户权益、财务数据、安全权限或合规要求影响较大的发布,不能只依据研发和测试的技术结论。需要让相应业务负责人、风险负责人或合规角色参与评估,并保留授权依据、影响分析和数据核对记录。
这类发布的成本更高,但延期成本也可能更高。决策时要把用户影响、潜在损失、恢复能力和外部承诺放在一起,而不是只比较“按期上线”与“多做几天测试”。
5. 外部供应商参与:把不可控时间变成明确接口
供应商交付、第三方接口或外部平台窗口,常使团队无法完全控制上线节奏。应确认对方联系人、响应时限、联调环境、兼容承诺、故障升级路径和替代方案。口头承诺要尽可能转为可追踪的记录。
如果关键依赖没有可靠替代方案,发布计划就应为外部不确定性留出决策窗口。把供应商问题留到上线当晚,通常不是执行不够努力,而是风险识别阶段没有把外部依赖纳入计划。

八、不同情况下的取舍:速度、控制与协作成本如何平衡
1. 取舍一:统一流程还是按风险分级
统一流程容易培训和审计,但若所有变更都需要相同数量的会议和签字,低风险任务会被拖慢。按风险分级更灵活,却要求风险分类标准清楚、授权边界稳定,否则团队可能为了赶进度给变更定低级别。
我的建议是统一最低要求,分级决定额外控制。每次发布都要有范围、责任人、验证证据、观察与恢复办法;高风险再增加独立评审、分批上线、业务验收或演练。分类规则需要定期用真实事件校准。
2. 取舍二:全量发布还是分阶段发布
全量发布流程简单、管理成本低,适合影响范围小、验证充分、恢复容易的变更。分阶段发布需要功能隔离、指标观察和多次决策,成本更高,但有机会限制问题范围并获取真实反馈。
当团队无法可靠地把用户或流量分组,灰度可能只增加复杂度而没有形成有效隔离。此时可以考虑按业务单元、地区、权限角色或时间窗口分批;如果这些方式也无法实施,就应通过更严格的上线前验证和应急准备补偿。
3. 取舍三:集中式发布管理还是团队自治
集中管理便于统一可视性和协调公共资源,适合系统依赖复杂、发布冲突频繁的组织;团队自治可以加快决策,适合边界清楚、自动化成熟、影响范围有限的团队。两种方式都可能失败:集中管理容易形成排队瓶颈,完全自治则可能忽视共享依赖和组织级风险。
可行的折中是平台或治理角色负责规则、公共日历、风险标准和跨团队升级,业务团队负责本团队变更和证据质量。只有涉及共享资源、重大影响或跨系统冲突时,才升级到集中决策层。
4. 取舍四:多指标看板还是少数关键指标
指标过少容易漏掉关键风险,指标过多则会增加维护成本并制造噪声。选择指标时要问:它能否帮助作出不同的决策?如果一个指标长期不影响放行、延期、扩量或复盘,可能不值得持续维护。
建议保留少量决策指标,并为每项指标定义口径。例如缺陷率要说明统计窗口和严重级别;恢复耗时要说明从什么事件开始计时;按期发布率则要区分主动延期与被动失约。没有口径的数据不能可靠地横向比较。
| 选择场景 | 优先考虑 | 可能代价 | 降低代价的方法 |
|---|---|---|---|
| 变更小、影响面窄 | 轻量流程和自动化检查 | 个别边界风险可能被遗漏 | 明确低风险定义并定期抽查 |
| 依赖多、跨团队协调复杂 | 统一发布视图和依赖评审 | 沟通与等待成本增加 | 提前确认依赖,异步审阅证据 |
| 用户影响大、恢复困难 | 分阶段验证和明确暂停门槛 | 发布周期延长,操作复杂度上升 | 优先建设隔离能力和自动化观测 |
| 发布频率很高 | 标准化流水线和团队自治 | 规则失效时问题可能快速扩散 | 保留高风险变更升级机制和抽样复核 |
九、落地清单:用四周建立可运行的发布管理机制
1. 第一周:统一定义和现状盘点
先盘点团队当前如何提出变更、如何确定范围、谁负责验收、怎样监控和如何恢复。不要急着新增审批。把过去几次延期、紧急修复和发布后问题放在一起看,找出反复出现的断点:信息缺失、依赖等待、证据不清,还是决策授权不足。
这一周的产出应包括发布范围定义、角色职责、低中高风险的初步分类,以及一份最小发布记录模板。模板字段尽量来自真实决策需要,而不是照抄复杂流程。
2. 第二周:挑选一个真实发布做试点
选一个跨部门但影响可控的发布,按新模板完整走一遍。重点观察谁不知道要提供什么、哪些字段无人维护、评审中重复询问什么、哪些结论无法落到责任人。试点的目的不是证明模板完美,而是尽快暴露设计缺陷。
试点中可使用现有协作或项目管理平台集中信息。以 PingCode 为例,若组织已使用这类平台,可以评估是否将发布条目与需求、测试、缺陷和负责人关联,减少多处更新。若现有工具已经能够做到信息清晰、责任可追踪,就没有必要为了换工具而中断流程建设。
3. 第三周:补齐门槛、观测与恢复能力
根据试点结果,明确不同风险级别的最低证据和决策人。挑出最关键的三个上线后信号,确认谁会看、多久看一次、达到什么条件需要暂停或恢复。检查恢复方案是否只是文档,还是已经由实际执行人走查过。
如果团队经常无法判断发布后是否正常,先补监控和业务指标;如果信息散落造成评审延迟,先整理发布记录和依赖关系;如果风险反复出在同一类操作,再考虑自动化。改进应针对真实瓶颈,而不是先追求流程完整的外观。
4. 第四周:复盘并设定最小治理节奏
回顾试点中计划与实际的差异,检查等待时间、临时风险、决策次数和发布后异常。若要比较前后变化,先确保统计口径相同,并记录样本数量。小样本只能帮助发现问题,不能轻易证明某项流程必然提升了效率。
之后确定固定但轻量的治理节奏,例如每月回顾高风险发布和重大异常,每季度复核分级标准与指标口径。流程要随着组织规模、系统架构和业务风险变化而调整,不能把第一次设计的规则永久冻结。
5. 可直接采用的发布检查清单
- 发布目标、范围和明确不包含的事项是否已记录?
- 涉及的系统、用户、业务流程和依赖团队是否已识别?
- 关键验收条件、测试范围和未覆盖风险是否清楚?
- 数据迁移、权限变化、兼容性和外部接口是否经过评估?
- 业务、客服、运营或客户沟通是否需要准备?
- 监控、告警、业务信号和值班人员是否已就绪?
- 回退或止损步骤是否可执行,触发人和操作人是否明确?
- 发布评审是否形成批准、附条件批准、缩小范围、延期或停止的结论?
- 上线后观察窗口、扩量条件和结束条件是否明确?
- 发布结果、异常和改进项是否会进入复盘记录?
十、结语:成熟的发布管理,是让坏消息更早出现
我对发布管理最重要的判断是:流程的价值不在于让每次发布都按计划发生,而在于让团队更早发现“不该按计划发生”的情况。能及时延期、缩小范围或停止,说明组织拥有真实的控制力;为了保持日历上的日期而忽略证据,反而是在把风险推到用户面前。
下一步不必先搭建一套庞大的发布治理体系。挑选一次近期的跨部门发布,建立唯一记录,写清范围、依赖、验证证据、责任人、观察信号和恢复路径;然后用一次真实复盘检查这些信息是否真的帮助团队作出决定。发布管理只有进入实际决策,才从表格变成能力。
常见问题解答(FAQ)
1. 跨部门团队上线前,发布管理流程应该包含哪些关键环节?
我负责的项目经常要协调研发、测试、产品和运营,大家都说自己准备好了,但上线当天还是会临时发现配置和文案没确认。我想知道,一套入门流程至少要覆盖哪些环节,才能减少这种互相等消息的情况?
可以按“范围确认,责任到人,上线前检查,发布执行,上线后观察,复盘”六个环节建立流程。先把本次发布的需求、修复项、影响用户和不包含的内容写清楚;再为每项任务指定唯一负责人和验收人。上线前至少核对测试结论、部署顺序、配置变更、数据备份、回滚条件、对外通知和监控指标。
发布时由一个发布负责人统一报进度,避免各部门同时发出不同指令。上线后明确观察时长、异常阈值和升级联系人。一个实用判断是:如果某项准备工作没有负责人、完成时间或验收依据,就不能算“已准备好”。
2. 如何判断一个版本是否具备上线条件,而不是只看测试是否通过?
我遇到过测试用例都显示通过,发布后却因为权限配置和第三方接口问题影响用户的情况。现在我不确定上线门槛应该怎么定,也担心条件列得太多会让发布流程变成形式主义。
测试通过是必要条件,不是充分条件。建议把上线门槛分成三类:质量门槛,例如关键流程测试通过、未关闭的高优先级缺陷为零;运营门槛,例如客服话术、用户通知和内部支持人员已就位;恢复门槛,例如备份可用、回滚步骤经过演练、关键监控有人值守。对高风险变更,还应验证依赖服务、权限、数据迁移和流量切换。
门槛不宜追求数量,而应对应真实损失:每一项检查都要能回答“漏掉它会造成什么影响、谁能发现、如何恢复”。若这些问题答不清,应延期或缩小发布范围。
3. 跨部门发布时,怎样划分职责并避免上线当天反复等待确认?
我发现项目群里每个人都在回复“我这边没问题”,但真要执行时,又没人敢确认是否可以继续。我想把责任分清楚,不过不希望额外增加很多会议和审批。
用一张精简的发布责任表通常比增加会议更有效。至少明确四类角色:发布负责人负责节奏与最终状态同步;研发负责人负责部署、配置和回滚;测试负责人提供验收结论及已知风险;业务或运营负责人确认用户影响、通知和支持准备。每项关键任务只设一名最终责任人,协作者可以多人。
把确认方式和截止时间写在同一处,例如“测试负责人在周四 16:00 前记录结论;未确认则按未完成处理”,不要把群聊里的模糊回复当作验收证据。发布当天只开短会核对阻塞项和继续条件;没有变化的状态异步更新,减少无效等待。
4. 上线后出现异常时,应该如何决定回滚、修复还是继续观察?
我最担心的不是发布失败,而是异常发生后大家意见不一:有人想立刻回滚,有人觉得再观察一会儿。我想知道怎样提前设定判断标准,既避免扩大影响,也不至于因为小问题频繁回退。
不要等故障发生后才临时讨论标准。发布前先为关键指标设定基线、观察窗口和触发条件,例如错误率连续两个采样周期超过发布前基线的两倍,或核心交易流程成功率低于约定阈值,就暂停后续扩量并由发布负责人召集处置。若影响范围扩大、数据正确性无法确认,或回滚已验证且风险更低,优先回滚;
若问题局部、影响可控且有明确修复方案,可以暂停扩量后修复,并安排独立复测。这里的倍数和窗口只是示例,应按业务流量与历史波动校准。复盘时记录发现时间、决策依据、影响范围和恢复耗时,用真实数据调整下一次门槛。
核心关键词
文章包含AI辅助创作:上线管理指南:跨部门团队如何做好发布管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602534
读者评论
我们之前也把测试通过当成上线信号,后来发现客服培训和权限核对经常被漏掉。把业务承接单独列出来确实有帮助,不过责任人和完成证据最好提前约定,不然最后还是靠群里确认。
风险分级的思路比较实用,尤其是数据迁移和难回退的变更。不过低中高怎么划分,最好结合团队自己的事故记录定期调整,照搬一套固定分值未必适合不同业务。
小团队未必需要完整审批流程,但发布后观察和异常处置不能省。我们试过只写回滚步骤,真正出问题时才发现数据无法直接恢复;提前演练一次,比文档里写得完整更有价值。
