发布审批流程与规范:项目成员发布管理最佳实践关键指标

发布审批最常见的失控,不是“没人审批”,而是审批记录显示通过,实际发布窗口里仍有人临时改包、跳过验证,甚至不知道谁有权按下上线按钮。判断一套发布管理规范是否有效,不能只看审批通过率;更应看未经授权发布率、审批等待时间、变更失败率、回滚耗时和证据完整率。下面从流程设计、成员权限、关键指标与不同风险场景出发,拆解如何把发布审批从“签字留痕”变成可验证的风险控制机制。

一、先讲核心结论:审批不是关卡,而是发布风险的控制面

1. 发布审批要回答四个问题

我评估发布流程时,通常不先看审批表有多少字段,而是先确认四件事:这次发布改了什么,谁对风险负责,哪些条件必须满足,出了问题由谁决定暂停或回退。四个问题中任何一个没有清晰答案,流程就容易退化成“把申请提交上去,等某个人点通过”。

审批流程的目标不是让所有变更都经过同样多的人,而是让风险相近的变更接受相近强度的控制。一个只改后台文案的小修复,与涉及数据库结构、身份权限或资金结算的发布,不该排相同的审批队伍,也不该承担相同的等待时间。

我更愿意把发布审批定义为一组可验证的决策:发布对象明确、风险分级合理、必要证据可查、审批人与执行人职责分离、上线后结果可追踪。流程的价值最终体现在风险是否被及时发现,而不是审批节点数量是否增加。

2. 先定底线,再定效率目标

发布制度至少要守住三条底线:未批准的高风险变更不得上线;执行人不能单独批准自己的高风险发布;每次发布都能关联到版本、变更内容、验证结果和回退方案。底线之外,再讨论自动化比例、审批时限和发布频率。

指标也应分层。安全类指标用来判断流程有没有失守,效率类指标用来判断是否拖慢交付,质量类指标用来判断审批有没有帮助减少故障,体验类指标用来观察流程是否促使成员绕开制度。把这些指标混成一个“审批效率分”,会掩盖重要风险。

指标层 要回答的问题 建议重点观察
控制有效性 是否发生未授权或证据缺失的发布 未经授权发布率、证据完整率、权限例外次数
交付效率 流程是否造成不必要等待 审批等待时间、发布准备耗时、按期发布率
发布质量 变更上线后是否稳定 变更失败率、回滚率、发布后缺陷率
组织可持续性 是否过度依赖少数人或口头协调 审批人集中度、加急发布占比、补录比例

这些指标没有脱离业务环境的通用合格线。监管要求、系统关键程度、团队规模、发布方式和数据口径都会改变阈值。初次建立制度时,我建议先采集一个完整周期的基线,再决定哪些指标需要改善,而不是先抄一组看起来漂亮的目标值。

3. 把“审批通过”与“允许执行”分开

一个常见设计错误,是把审批通过理解为执行许可。实际上,审批通常确认计划与风险评估合理;真正执行前,还要确认发布包、目标环境、变更窗口和验证条件没有发生实质变化。如果审批后版本替换、影响范围扩大或回退方案失效,就应该重新核验,而不能沿用旧审批结果。

因此,一条完整控制链至少包括“申请,评估,批准,发布前核验,执行,验证,关闭”。对于风险较低且证据自动采集的变更,多个环节可以由系统自动串联;对于高风险变更,必须保留明确的人工作出决策,并记录依据。

发布审批流程与规范:项目成员发布管理最佳实践关键指标

二、背景与真实场景:为什么“流程有了”仍然管不住发布

1. 三种常见发布场景,风险结构并不一样

在产品团队里,发布可能意味着移动应用上架、网站功能切换、服务端版本部署、数据修复脚本执行,也可能是配置或权限策略调整。它们都被叫作“发布”,但故障影响面、可回退能力和验证方式差异很大。若制度只定义一个统一审批模板,成员就会通过勾选“低风险”来减少等待,或者把复杂变更拆成几张看似简单的申请。

我会先按变更影响面和可逆性做分类。影响面看受影响用户、服务、数据和业务时段;可逆性看能否快速关闭功能、恢复旧版本或补偿数据。不可逆的数据变更即使修改代码很少,也可能比一次大范围前端界面发布更需要谨慎评估。

发布类型 主要风险 审批重点 适合的验证方式
常规小版本 功能缺陷、兼容性问题 范围、测试结论、回退方法 自动化测试、灰度观察
紧急修复 时间压力导致遗漏 紧急理由、最小变更、事后复核 关键路径验证、快速监控
数据结构或批量数据变更 数据损坏、恢复困难 影响范围、备份、演练、补偿方案 预演、抽样校验、分批执行
权限与安全策略变更 越权、账号中断、暴露风险 授权依据、双人复核、审计记录 权限回归、访问日志核验
基础设施调整 服务中断、容量不足、依赖失效 依赖图、窗口、降级与回退预案 分区切换、容量监测、故障演练

2. 中大型组织的难点是跨团队责任断层

对于 100 人以上的研发组织,发布通常跨越产品、研发、测试、运维、安全和业务负责人。申请人可能了解代码改动,却不了解业务高峰;运维人员掌握部署窗口,却未必能判断数据迁移的业务含义;业务负责人能评估影响,却不一定能判断技术回退是否真实可行。

这类组织容易出现一种“责任在流程里,决策在群聊里”的局面:系统记录了审批通过,关键风险其实是在会议或即时消息中讨论的。人员轮岗后,后来者只看到结论,不知道当时依据什么判断。应对方式不是把每条聊天复制进申请,而是把讨论收敛成结构化决策记录:争议是什么、谁承担判断、接受了什么风险、哪些条件触发停止。

以 PingCode 这类面向中大型企业、100 人以上组织的研发管理平台为例,项目、缺陷、版本、需求和发布信息可以通过关联关系集中管理。平台能帮助团队把审批证据串起来,但它不会自动替代风险分级、职责设计和发布后的复盘。工具负责降低信息查找与流程协作成本,风险判断仍需要组织明确责任人。

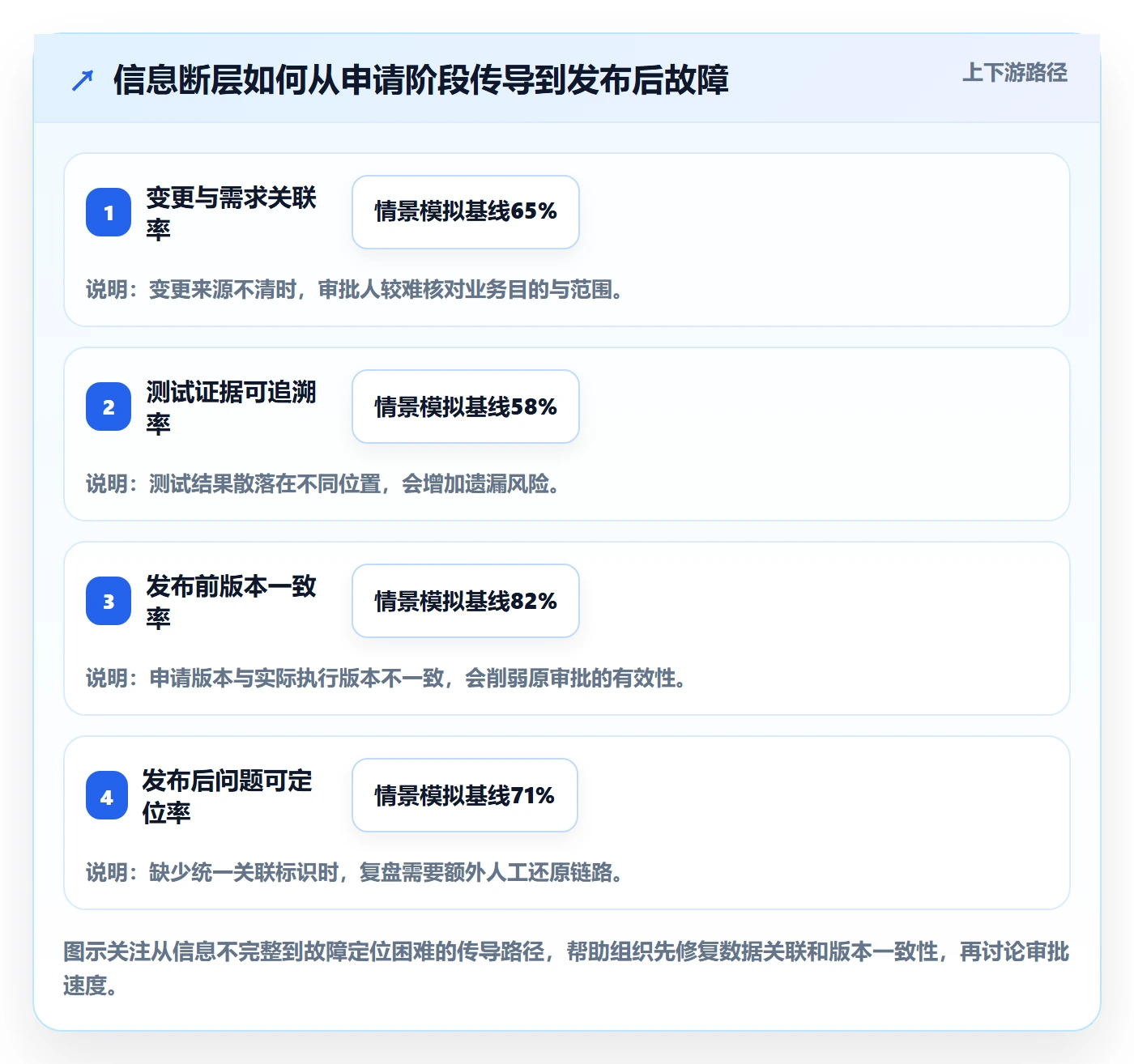

3. 故障往往不是“没人审批”,而是审批看不到关键事实

有审批记录,不等于有有效控制。审批人如果看不到本次发布与哪个需求、缺陷或版本对应,不知道是否经过测试,也无法确认回退步骤是否经过演练,那么批准动作就更像确认收到,而不是风险评估。

我在流程审查中会追问:审批人实际看到的材料是什么?材料是否来自可信系统,还是由申请人手工复制?审批后内容被修改时,系统是否提示重新审批?如果这三个问题没有明确答案,流程中的“通过”就很难作为审计证据。

发布审批流程与规范:项目成员发布管理最佳实践关键指标

三、常见误区:看似严格的流程,为什么反而容易被绕开

1. 误区一:审批人越多,安全性越高

多加一个审批节点,通常会增加等待时间,却未必增加新的判断信息。如果三个审批人都只看同一份不完整申请,审批意见又没有分工,团队得到的只是重复确认。反过来,一个有明确专业边界的安全评估者,可能比四个无明确职责的“会签人”更有价值。

更好的做法是让每个审批角色负责独立问题。技术负责人确认变更范围与技术可行性;测试负责人确认验证覆盖;业务负责人确认时间窗口与业务影响;安全或数据责任人按风险等级参与。低风险变更不必机械地召集所有角色,高风险变更也不能因为“大家都点过”就误认为有人承担了最终责任。

2. 误区二:审批通过率越高,流程越健康

通过率高可能表示申请质量好,也可能表示审批人没有认真检查,或申请人只提交容易通过的内容。通过率低也不一定意味着流程糟糕,可能是团队早期主动暴露了大量不完整申请,制度正在发挥纠偏作用。

因此,通过率必须与驳回原因、补充轮次、发布后故障和审批等待时间一起看。若通过率接近满分,但证据完整率低、上线后回滚频繁,就不能把高通过率当作流程成熟的证据。审批率是过程结果,不是风险结果。

3. 误区三:紧急发布可以先上再补审批

真正的紧急发布确实需要更短路径,但“紧急”不应成为无边界的豁免。若允许先上线、事后随意补录,紧急通道很快会成为常规捷径。流程必须写清楚谁可以发起紧急申请、哪些风险仍需双人确认、最迟何时补齐材料、什么条件下必须立即停止继续扩散。

紧急发布的核心不是删除控制,而是把控制压缩到最小可行集合:确认影响、确认执行人、确认关键验证、确认回退或止损手段,并明确事后复核时限。涉及不可逆数据处理或高敏感权限变更时,即使时间紧迫,也要保留相应的独立复核。

4. 误区四:表单字段齐全就等于证据可信

申请人可以在表单里勾选“已测试”“可回滚”,但如果没有链接到测试记录、部署版本和回退步骤,这些字段只证明有人填过字。对于高风险发布,证据应该能从源系统或日志中核验,而不是依靠无法追溯的口头承诺。

这不代表所有字段都必须自动化。早期团队可以先通过模板和人工链接建立最小记录;流程稳定后,再把版本号、构建结果、责任人和执行日志自动带入。优先自动化最容易出错、又能从系统可靠取得的数据,而不是为了“无纸化”把所有复杂判断强行变成下拉框。

5. 误区五:把审批等待时间算成审批人工作时间

从提交到通过的总时长,不等于审批人实际审核了多久。申请可能在等待补材料、等待窗口协调或等待负责人上线。若只看平均时长,就无法知道瓶颈发生在申请质量、审批容量还是发布排期。

我建议至少拆成申请准备时间、等待首次响应时间、补充材料时间、审批决策时间和等待发布窗口时间。不同阶段需要不同措施:申请准备慢,优先优化模板或信息复用;首次响应慢,检查审批人容量和代理机制;窗口等待长,则应审视排期与发布频率。

发布审批流程与规范:项目成员发布管理最佳实践关键指标

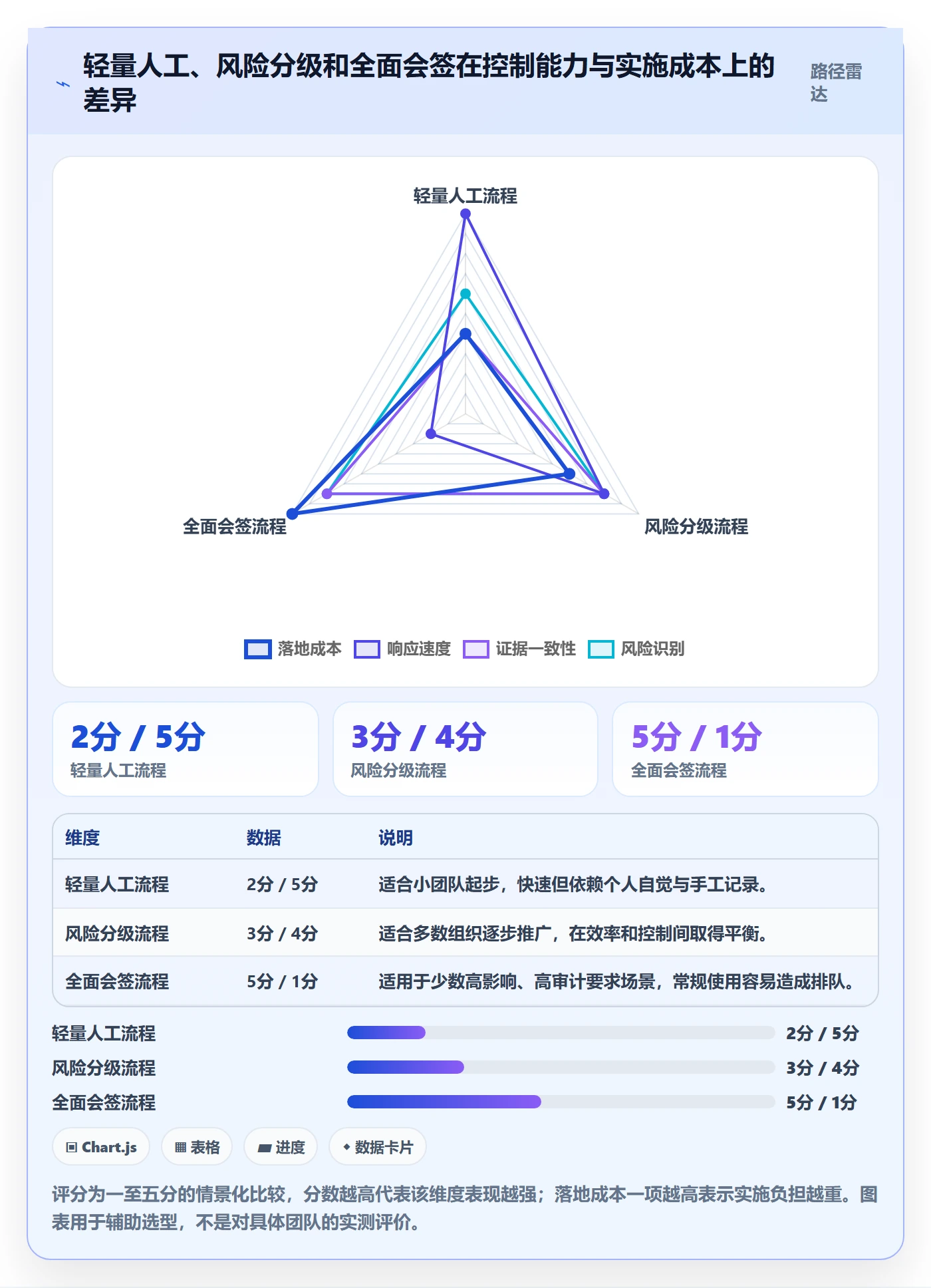

四、专业判断逻辑:把风险分级、职责分离和证据链设计成一套规则

1. 用影响面、可逆性和不确定性做风险分级

我不建议只按“代码改动大小”分级。小改动如果影响身份鉴权、核心账务或个人数据,风险可能很高;大范围界面更新如果有独立开关、灰度发布和可靠回退,实际风险未必更高。风险分级应关注可能造成的损害、影响扩散速度和恢复难度。

可把初始评估拆成三个维度:影响面(受影响用户、系统和业务流程)、可逆性(回退、关闭、补偿的可行性)、不确定性(测试覆盖、外部依赖和变更新颖度)。分级不必制造看似精确的复杂公式,关键是让同类变更在同一规则下得到相近处置。

级别 典型特征 审批与控制 是否适合自动放行
低风险 影响范围小、可立即回退、自动化验证成熟 责任人确认,系统检查必要证据 条件稳定时可以
中风险 涉及多个模块或用户群,回退可行但需协调 技术与质量角色评估,明确窗口和监控 满足规则后部分自动化
高风险 涉及关键业务、数据、权限或难以逆转操作 独立复核、业务确认、执行前检查与事后验证 不宜仅凭单一规则自动放行

2. 职责分离要针对利益冲突,而不是生硬拆分岗位

职责分离的重点,是避免同一个人独自完成高风险变更的提出、批准和执行,并在关键场景引入独立核验。小团队可能无法做到每个环节由不同岗位负责,但可以使用双人确认、自动化测试门禁、轮值审批或事后抽查来降低单点风险。

审批矩阵应明确谁对什么负责、谁可以代理、代理期限多长、发生冲突时由谁裁决。最容易被忽视的是代理规则:审批人休假时,如果没有授权代理,成员要么等待,要么绕行。代理人应具备相应权限与能力,且代理行为本身要留痕,不能把“账号借用”当作流程替代。

3. 每次审批都要有可核验的输入

发布申请不应追求字段数量,而应确保核心信息足以做决策。常见必要内容包括变更目的、影响对象、版本标识、关联需求或缺陷、测试证据、发布窗口、执行人与观察人、回退或止损方案、发布后验证标准。

不同风险级别可以采用不同字段集。低风险申请应尽量复用项目和版本中的既有信息,避免重复填写;高风险申请需要补充依赖关系、数据影响评估、演练记录和应急联系人。表单的好坏不由字段多少决定,而由它能否阻止关键事实缺失决定。

如果使用项目管理工具或研发管理平台,可以把需求、缺陷、测试、版本和发布单关联起来,减少复制粘贴造成的信息漂移。以 PingCode 为例,团队可以围绕项目与版本建立可追溯关系;落地时仍要根据本组织的审批职责、权限策略和审计要求配置,不能仅凭产品功能名称假设制度已经落实。

4. 把发布前门禁与发布后验证连起来

审批通过后,发布前还应确认实际执行对象与审批内容一致。版本摘要、目标环境、数据脚本校验值、发布窗口和关键依赖发生变化时,要判断是否需要重新审批。否则,审批证据对应的是计划版本,而线上执行的是另一份内容。

发布后应定义观察窗口和成功条件。例如,关键接口错误率不超过团队设定阈值,核心交易流程抽样成功,告警没有持续恶化,依赖服务正常。发布关闭不能仅靠“部署命令成功”;需要确认业务结果达到预期,或者明确进入观察状态。

发布审批流程与规范:项目成员发布管理最佳实践关键指标

五、具体案例与关键指标:从一张发布申请看流程是否真的有效

1. 情景案例:一次涉及数据迁移的服务发布

以下案例是基于常见研发协作问题构造的示意情景,不代表某一家企业的真实事故。某业务团队计划发布服务版本,包含新功能、数据库字段调整和一段历史数据转换脚本。申请单最初写了“兼容性测试通过”,但没有明确数据转换失败时如何恢复,也没有说明旧版本是否仍能读写新字段。

如果审批人只根据测试通过标记作判断,风险就可能被低估。团队补充验证后发现,回滚旧服务版本并不困难,但数据脚本部分操作无法直接逆向。于是方案调整为分批转换、先备份、先对影子数据演练,确认新旧版本兼容后再扩大范围,并由业务负责人确认数据抽样标准。

这个例子说明,高质量审批并不只是找到“谁还没点通过”,而是让原本隐含的技术假设显性化。审批发现风险后,团队需要调整执行计划、验证条件或回退策略;如果流程没有改变任何决策,却增加了几轮会签,它很可能只是在制造形式成本。

2. 关键指标一:未经授权发布率

计算口径可定义为:统计周期内,不满足规定审批条件或未按批准内容执行的发布次数,除以同一周期内发布总次数。团队还应区分故意绕行、紧急豁免和系统记录缺失,避免把合规的紧急处置与违规行为混为一谈。

目标应尽可能接近零,但发生例外时,重点不是隐藏数字,而是记录原因、影响和纠正措施。例外率上升可能说明紧急通道过宽、审批容量不足、发布窗口安排不合理,或者流程规则与实际业务冲突。

3. 关键指标二:审批等待时间与审批决策时间

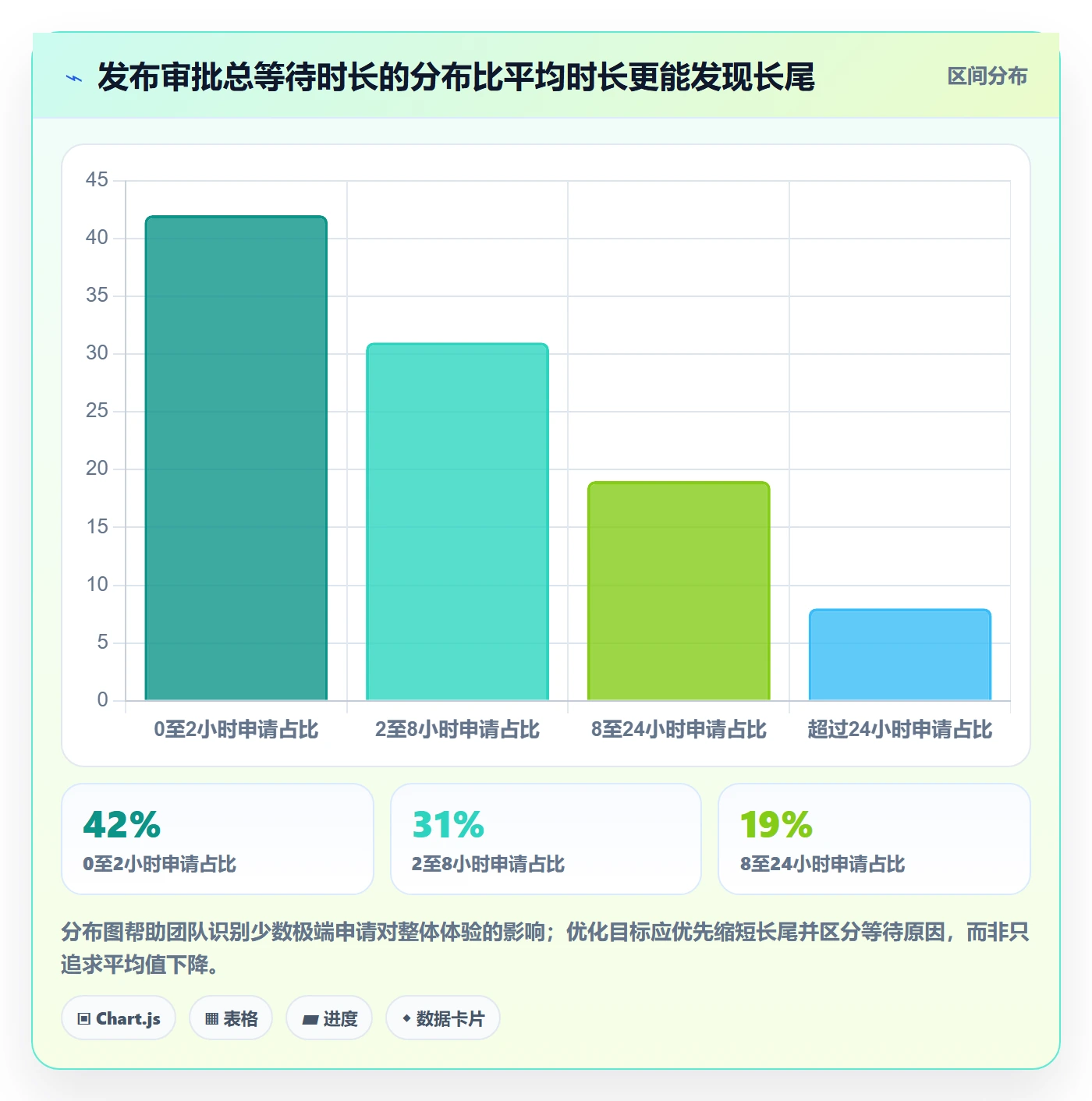

审批等待时间可以从提交完整申请到最终决策计算;决策时间则尽可能统计审批人实际处理时长。两者差异很重要:若等待时间长而决策时间短,可能是队列或通知问题;若决策时间长,则可能是风险信息不全、职责不清或审批人需要跨系统搜集证据。

建议同时看中位数和高分位数,而不是只报平均值。中位数说明典型申请的体验,高分位数能暴露长尾。按发布风险等级、团队和时间窗口分层后,才有可能分辨“高风险流程本就更慢”和“某个审批节点成为瓶颈”。

4. 关键指标三:变更失败率和回滚耗时

变更失败率的计算方式要在组织内统一。可以定义为发布后发生回滚、紧急修复、严重告警或达到预设失败条件的变更数,除以发布总数。需要说明纳入观察的时间窗,以及多个问题是否按一次变更还是多次事件统计。

回滚耗时应从确认需要回退的决策时点算到服务恢复到可接受状态,并区分发现问题、批准回滚、执行回滚和验证恢复几个阶段。只看命令执行时间会低估真实恢复成本,因为组织往往花更多时间判断是否回退、确认影响面和协调业务沟通。

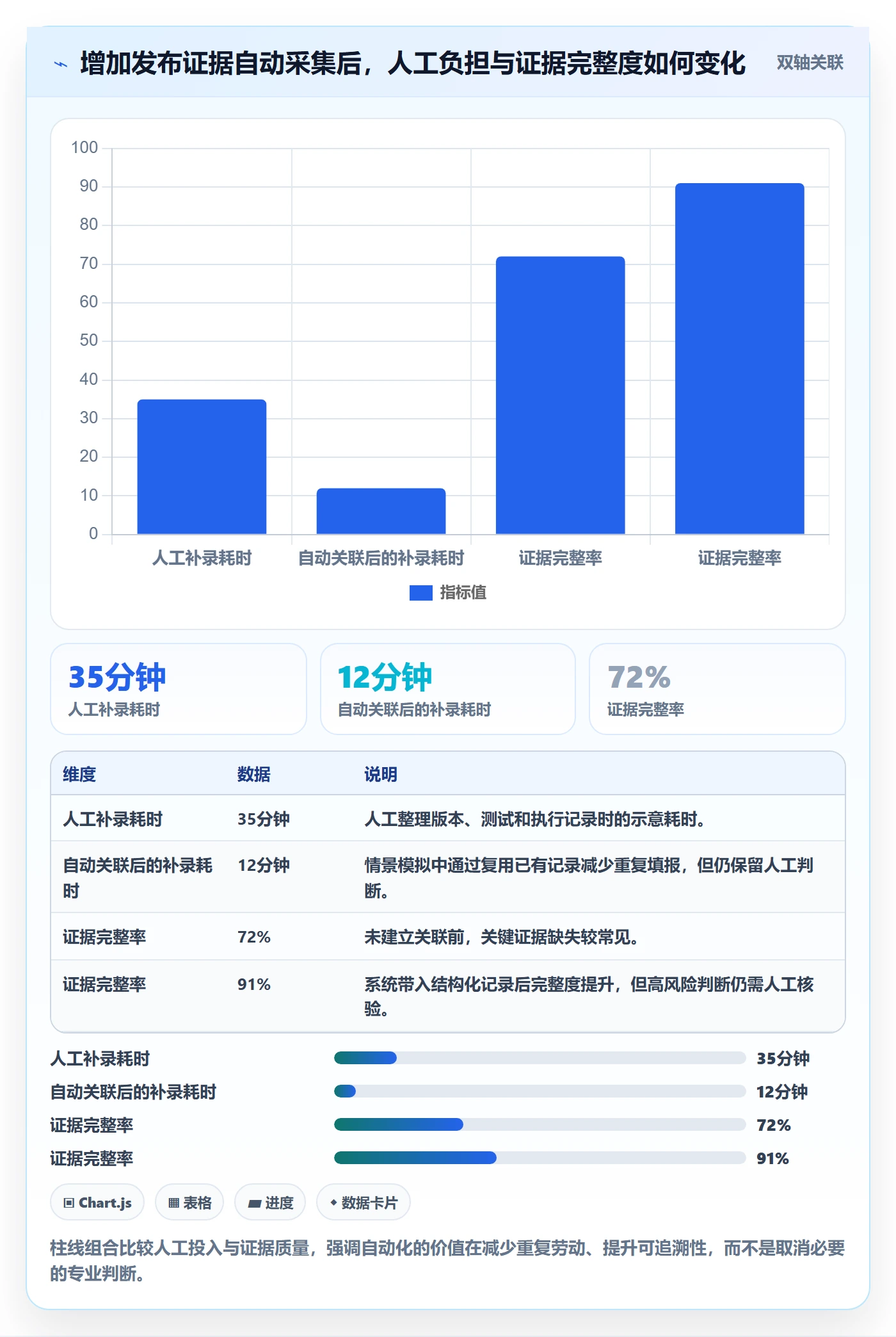

5. 关键指标四:证据完整率与审批人集中度

证据完整率可以定义为满足该风险等级必需证据要求的发布次数占比。不要把所有可选材料都算进分母,否则会鼓励团队堆材料;也不要只检查表单字段是否填写,要抽查关联记录是否可访问、版本是否一致、测试结果是否能复核。

审批人集中度用来识别流程是否过度依赖少数专家。集中不一定就是坏事,关键系统可能确实需要特定专业人员判断;但若大量发布只由一人能审批,休假、离职或高峰期就会形成单点故障。可观察审批占比、代理使用率和超时申请,提前培养备份能力。

指标 建议口径 容易误读的地方 对应行动
未经授权发布率 不符合审批规则的发布数÷发布总数 把已批准的紧急豁免误判为违规,或漏记线下发布 统一例外定义,核对部署日志与申请记录
审批等待时间 完整申请提交至决策的时长 把补材料时间与审批处理时间混为一谈 拆分等待节点,按风险与团队分析
变更失败率 观察窗内达到失败条件的变更数÷发布数 失败条件不一致,团队间数据不可比 统一事件定义,关联告警与故障记录
证据完整率 必需证据齐全且可追溯的发布数÷抽查发布数 只检查表单有无勾选 抽查来源、版本一致性与链接有效性
回滚耗时 决定回退至恢复验证完成的时间 只计部署执行时间 分阶段记录,并定期演练回退方案

发布审批流程与规范:项目成员发布管理最佳实践关键指标

六、分情况行动建议:从一张可运行的流程开始,而不是一次性造完美制度

1. 团队规模较小、发布频率不高

小团队不必照搬大型组织的多层审批矩阵。先建立一张轻量发布模板,覆盖变更范围、验证结果、责任人、发布窗口和回退方式;对关键系统增加第二人核验。重要的是每次发布都能追溯,而不是每次都开审批会议。

发布后可以做短周期抽查:选取高风险、紧急和出现问题的发布,检查审批信息与实际执行是否一致。发现重复填报、等待无意义或材料没人看的字段,就及时删减或自动带入。小团队的优势是反馈快,应把制度当作持续改进对象,不要把模板冻结成不可变规章。

2. 组织规模较大、多个部门共享发布能力

大型组织应统一关键定义,但允许不同业务域在控制强度上有所差异。需要统一的通常包括发布、回滚、紧急豁免、失败事件、证据完整的定义;可以按业务特点配置的则包括审批角色、观察窗口、灰度策略和发布时段。

建立跨团队的发布职责目录,说明每类系统的业务责任人、技术负责人、数据负责人、审批代理和应急联系人。再用抽样审计检查流程是否真正执行,而不是只统计系统里有多少审批单。对于组织协作,可以借助 PingCode 等研发管理平台关联需求、缺陷、版本与发布记录,减少信息散落,但要先确定数据归属、权限边界和哪些字段是审计必需。

3. 发布频繁、自动化程度高

高频团队如果每次都安排人工逐条审批,队列必然变成瓶颈。适合自动化的前提是风险条件可识别、验证证据可靠、失败时能够快速停止或恢复。可以把低风险、重复性强的变更纳入规则化放行,同时设定人工升级条件,例如影响范围扩大、关键测试失败、依赖异常或发布窗口特殊。

自动化审批不是把所有决策交给规则,而是把可重复、可核验的判断自动完成,把异常和高风险事项交给人。系统规则必须可解释、可审计,也要定期检查误放行与误拦截。若团队无法说明自动放行的条件和失效处理方式,就不应仅因为发布频率高而匆忙取消人工复核。

4. 有明确监管、审计或数据保护要求

这类组织需要在审批前确定证据保留期限、权限分离要求、电子记录可追溯性、例外授权边界和审计访问范围。制度制定时应由相关合规、信息安全、业务和技术角色共同确认,不能只让研发团队凭经验估计监管义务。

日常流程可以按要求留存审批依据、版本标识、操作身份、执行时间、验证结果和例外记录。敏感材料应控制访问权限,不要因为追求“全量留痕”而把个人信息、密钥或不必要的业务数据复制进审批单。合规记录既要完整,也要遵守最小必要原则。

5. 紧急修复与计划内发布并行

如果紧急发布长期占比偏高,问题往往不只是审批速度,而可能是缺陷发现太晚、发布窗口不匹配、容量规划不足或需求变更失控。应定期分析紧急原因,并把反复出现的类别转为计划内改进,而不是持续扩张紧急通道。

紧急路径要设定明确的入口和出口。入口需要说明何种影响构成紧急;执行时保留最低必要核验;出口要求完成事后复核、补齐证据、确认用户影响,并识别是否需要回补测试或开展复盘。对于同一团队反复使用紧急路径的情况,管理者应先找系统性原因,而非单纯要求成员“以后提前申请”。

发布审批流程与规范:项目成员发布管理最佳实践关键指标

七、不同情况下的取舍:效率、风险与可审计性不能同时无限最大化

1. 低风险变更:牺牲少量人工确认,换取稳定的交付节奏

低风险、重复性强、验证自动化成熟的变更,可以减少人工会签,采用规则门禁和发布后监测。代价是必须投入时间维护规则、自动化测试和版本关联;如果自动化结果经常失真,快速通道会把错误更快地带到生产环境。

适用边界是:影响范围可控、失败能快速发现、回退或关闭手段可靠、责任人明确。任何一项不成立,都不应因为“过去没出事”就默认风险很低。历史无事故可能代表流程有效,也可能只是尚未遇到边界情况。

2. 高风险变更:接受审批更慢,换取更强的独立核验

涉及关键业务、不可逆数据操作、权限边界或外部监管的发布,应接受更多专业角色参与。代价是准备时间更长、发布窗口更难协调,且需要维持备用审批人。团队可以通过提前评审、预演和分批执行减少临门等待,但不应把“业务很急”直接当成降低控制强度的理由。

高风险审批必须有明确的停止条件。例如关键测试未通过、备份校验失败、依赖服务状态异常或业务负责人未确认影响,就暂停发布。没有停止权的审批人只是名义上的参与者;有审批权但没有足够信息,也无法承担真正责任。

3. 小团队:让角色兼任,但保留关键环节的交叉验证

资源有限时,一个人可能兼任申请人与执行人,无法实现理想的岗位隔离。可以选择让另一位具备相应能力的成员核对关键证据,或者通过自动化门禁验证测试与部署对象,再对高风险操作实施双人确认。

取舍在于交叉验证会占用有限人力。优先把复核资源用在可能造成大范围损害、恢复困难或权限滥用的场景,而不是所有修改都实行双人签字。制度应记录哪些风险可以由自动化控制、哪些必须由独立人员判断。

4. 高发布频率:接受持续监控和规则维护成本

高频发布团队可以减少逐单审批,但需要承担更高的监控、自动化测试、灰度发布和规则治理投入。若这些基础能力不足,所谓“持续交付”可能只是把审批成本转移成故障响应成本。

要评估的不仅是审批省下多少小时,还包括告警处置、故障沟通、回滚演练和规则维护耗费。发布速度提升而故障恢复能力没有同步提升,团队可能只是更快地产生风险。

5. 严格审计要求:保留完整证据,但避免材料堆积

审计场景下,团队需要确保记录完整且可复核,但不意味着所有会议纪要、即时消息和截图都应堆进申请单。材料越多,查找成本越高,也更容易把敏感信息不必要地扩散。

建议定义必需证据、按风险等级增加的证据、可引用的外部记录,以及证据的保存期限和访问权限。审批记录要能回答“谁在什么时间基于什么信息作出什么决定”,但不需要重复保存能够从受控系统可靠获取的所有数据副本。

取舍维度 偏向效率 偏向控制 需要重点补偿的能力
审批角色 减少人工节点,使用规则放行 增加独立专业复核 明确自动放行边界与升级条件
证据要求 复用系统数据,减少重复填报 增加人工核验和留存 保证来源可信、权限受控、记录可查
紧急处理 压缩决策路径,快速止损 保留关键双人确认 明确事后复核时限与责任
发布频率 缩短批次、持续发布 集中窗口、统一评估 加强监控、灰度、回滚与容量管理

八、落地步骤与复盘机制:让制度在真实发布中逐步校准

1. 先盘点现状,不急着立刻换流程

第一步,收集近期发布记录、紧急发布、回滚事件和审批耗时。选择一个有代表性的时间窗口,先统一发布次数、失败事件和审批时长的计算口径。若不同团队对“发布失败”的定义不同,先解决定义,再比较数据。

盘点时不要只看系统记录。抽查实际部署日志、版本记录和工单关联,找出未进入正式流程的发布、事后补录和表单与实际版本不一致的情况。这些差异通常比审批表中的字段更能揭示制度真实执行状况。

2. 选择一个业务域试点风险分级

不要一开始就在所有团队推行复杂审批矩阵。挑选发布频率和风险类型相对清晰的业务域,定义低、中、高风险条件,再观察不同级别的等待时间、证据缺失、失败事件与成员反馈。

试点时要让成员看见制度为什么这样设计。每个风险条件都应对应一种需要控制的风险,避免出现“因为模板里有这个字段,所以大家必须填写”的形式主义。对试点期间的例外申请要建立记录,判断是个别特殊情况还是规则本身不适用。

3. 按问题优先级自动化,而不是追求全自动

最先适合自动化的,通常是重复采集且来源可靠的信息,例如版本标识、关联项目、构建结果、审批时间戳和部署状态。接下来可以自动检查必要条件,例如测试未通过时不能进入批准状态,版本变更后提示重新核验。

不适合简单自动化的,是缺乏明确客观标准的业务影响判断、复杂风险接受和例外审批。可以通过结构化问题帮助决策,但最终责任应落到有授权的人员。自动化的真正收益不是看起来先进,而是减少人为漏项,同时不制造新的盲区。

4. 每月看指标,每季度校准规则

月度复盘聚焦异常:未经授权发布、长时间审批、证据缺失、紧急申请、发布失败和回滚。先判断异常是否由口径错误引起,再分析根因。不要把指标排名直接用作团队绩效惩罚,否则成员可能倾向于少报问题、改写分类或把紧急发布移出系统。

季度校准则讨论制度本身:哪些审批角色没有增加有效判断,哪些风险条件频繁误拦截,哪些高风险变更缺少合适验证方式,哪些单点审批人需要培养备份。好的流程会随技术栈、组织规模和业务风险变化,而不是一次发布后多年不动。

5. 用复盘推动规则修订,而不是只追责申请人

发生故障后,复盘需要还原审批当时可见的信息、决策依据、发布执行与监控反馈。要区分个人操作失误、流程缺陷、自动化误判、组织容量不足和业务计划变化。若复盘只找到“某成员没按流程走”,却不解释为什么流程难以遵循,问题可能会在换一个人后再次出现。

复盘结论应落到可验证的行动:修改字段或门禁、增加自动检查、调整风险级别、安排演练、补充代理审批人,或明确某类变更的停止条件。每项行动都应有负责人和完成日期,并在后续发布数据中确认是否减少了原问题。

九、总结:好的发布规范,不是让每个人多等一次

1. 用结果衡量审批,而不是用表单和签字衡量

发布管理的关键指标,应该共同解释控制、效率、质量和组织韧性。未经授权发布率揭示底线是否失守;审批等待时间揭示流程是否拖慢交付;变更失败率和回滚耗时揭示发布后的实际质量;证据完整率与审批人集中度揭示流程能否复核、能否持续运行。

单个指标都可能误导。高通过率不自动代表审查认真,低审批时长不自动代表效率高,低回滚率也可能意味着团队没有清晰记录失败事件。只有统一口径、按风险分层、结合实际发布证据解释,指标才有助于决策。

2. 下一步从三件事做起

  1. 抽查近期一批发布,核对审批内容、实际版本、测试证据、执行记录和发布后验证是否一致。

  2. 用影响面、可逆性和不确定性,把常见发布分成低、中、高风险,并写明每一级最低审批与证据要求。

  3. 先建立指标基线,重点观察未经授权发布率、审批等待时间、变更失败率、回滚耗时和证据完整率,再决定改善目标。

我最看重的判断是:审批是否改变了团队的决策质量。如果审批让风险假设变得可见、让责任边界明确、让回退条件提前准备,它就创造了价值;如果它只让成员多等几个人点击通过,就应该重新设计。下一步不必先购买工具或铺开复杂制度,先用一次真实发布验证规则,再用数据和复盘逐步扩大。

常见问题解答(FAQ)

1. 发布审批流程应设置哪些关卡?

我想把发布流程规范起来,但担心审批环节太多,最后大家只是在系统里逐个点通过。我应该怎样设置关卡,才能既控制风险,又不拖慢正常发布?

建议按风险设置关卡,而不是给每次发布都套同一条长流程。一个可执行的基础流程是:提交发布申请,核对需求与变更范围,完成测试验收,确认部署及回滚方案,再由发布负责人批准。涉及数据迁移、权限变更或核心业务的高风险发布,可增加业务负责人或安全人员审核;低风险文案修正则可采用简化审批。

每个关卡都应有明确的通过条件、责任人和记录,避免“已审批”却说不清审批依据。试运行时可抽查最近20次发布:若审批等待时间明显高于实际处理时间,优先合并重复检查,而不是直接删除风险控制环节。

2. 发布审批的关键指标应该看哪些?

我现在能统计审批单数量和通过率,但这些数字似乎不能说明发布管理是否真的有效。我应该关注哪些指标,才能发现流程是在降低风险,还是只增加了等待?

至少同时观察效率、质量和流程执行三类指标。效率可看审批中位耗时及超时率;质量可看发布失败率、回滚率和发布后约定观察期内的严重缺陷数;执行情况可看材料完整率、未经审批发布占比。比如连续4周统计时,若审批耗时下降而回滚率上升,不能简单判定流程优化成功,应检查是否跳过了测试或风险评估。

指标要统一口径:明确“审批耗时”从提交到最终批准,还是包含补材料等待;发布失败也要事先定义,避免团队间数据不可比。

3. 怎样避免审批流变成形式主义?

我遇到过申请单字段都填满了,真正需要确认的测试结果和回滚条件却没人细看。有没有办法让审批人更容易发现关键风险,而不是把审批做成机械签字?

把审批重点从“字段齐不齐”转成“证据是否支持放行”。申请材料至少应能对应变更内容、测试结果、影响范围、部署窗口、责任人和回滚触发条件;审批人则依据风险等级检查不同证据。可以在审批记录中要求写明放行依据或未通过原因,并抽查每月约10%的已批准申请,核对记录与实际发布结果是否一致。

若同一类问题反复出现,例如缺少回滚验证,应修改模板或补充自动校验,而不是只要求成员“下次注意”。

4. 项目成员发布管理规范应如何制定并落地?

我负责协调多个项目组,各组对发布申请、测试证明和紧急变更的理解都不一样,导致复盘时很难横向比较。我应该先统一哪些规则,又怎样避免规范写出来后没人执行?

先统一最小必需规则:谁能提交、谁负责审批、申请必须包含哪些信息、何种情况可以走紧急流程,以及发布后由谁确认结果。再按项目风险补充差异化要求,不必强求所有项目使用完全相同的审批层级。落地时可选一个项目试行两到四周,记录材料退回原因、审批等待时间和发布后问题,再据此删掉无效字段、补足缺失检查。

紧急发布也要保留事后补审和复盘时限,例如下一个工作日完成记录核验;否则“紧急”容易变成绕过流程的常规入口。

核心关键词

读者评论

蒋
蒋梦琪

我们之前也遇到审批通过后临时换包的情况,后来把构建版本和实际部署版本自动关联,确实比单纯增加审批人更有用。想问下审批后若只改了不影响风险的配置,是否也需要重新走完整流程?

陆
陆子涵

把审批等待拆成首次响应、补材料和排期等待很实用。实际统计时还要注意工作时间和非工作时间的口径,否则跨周末的申请会显得特别慢,容易误判瓶颈。

宋
宋梓萱

紧急发布事后复核很容易变成补表。我觉得除了规定时限,还应定期抽查紧急申请的触发原因;如果同类问题频繁出现,说明常规发布路径或排期本身需要调整。

文章包含AI辅助创作:发布审批流程与规范:项目成员发布管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602507

赞 (0)
飞飞飞飞
发布管理如何做好灰度发布?项目成员最佳实践与操作步骤
上一篇 1天前
发布检查落地方案:项目成员开展发布管理的最佳实践案例解析
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
