发布检查最容易失效的时刻,往往不是有人忘了点“完成”,而是所有人都以为别人已经确认过:测试以为运维看过回滚方案,产品以为客服收到公告,项目负责人以为数据库变更已经审批。发布管理的核心不是把检查项堆得更长,而是让每个风险都有明确责任人、可验证证据和停止发布的条件。本文从发布前、发布中、发布后拆解一套可执行流程,并说明不同团队规模下怎样取舍。
一、先讲核心结论:发布检查不是清单,而是一套决策机制
1. 发布完成不等于发布成功
我判断一次发布是否管理到位,不看“清单勾了多少项”,而看团队能否在关键节点回答四个问题:现在发布什么、谁对结果负责、哪些证据证明可以继续、出现异常时如何停止并恢复。四个问题都能在发布现场快速回答,流程才算真正可执行。
清单只是承载信息的载体。没有负责人、证据要求和决策规则的清单,最后会变成一排绿色勾选框;一旦上线出事,团队仍然要临时翻聊天记录,判断谁说过什么、哪个版本做过什么。
2. 把发布拆成三个决定,而不是一个动作
发布管理至少有三个不同的决定:是否具备发布条件、是否继续扩大流量或范围、是否宣布发布完成。把它们混为一个“上线了”的动作,容易让团队在异常出现后继续推进,或者在技术部署结束后误以为业务已经验收。
- 准入决定:风险、依赖、测试、审批和回退准备是否满足发布门槛。
- 推进决定:小流量验证后,关键指标是否支持继续扩大范围。
- 完成决定:业务结果、监控状态、用户影响和遗留问题是否经过确认。
3. 每个检查项都要能回答“如何证明”
“已测试”“已通知”“已准备”都不是证据。有效证据可以是测试报告链接、监控面板地址、审批记录、公告版本、备份校验结果或演练记录。检查项写得越具体,参与者越不需要猜测验收标准。
例如,“回滚方案已准备”可以改成:“明确回滚触发指标、执行人、预计恢复时间,最近一次演练结果在本次发布窗口内仍适用。”后者能够支持决策,也能在事故复盘时说明团队当时依据什么行动。
| 检查项写法 | 实际判断方式 | 改进方向 |
|---|---|---|
| 测试完成 | 无法判断覆盖范围和遗留风险 | 附测试范围、结果、未解决缺陷及影响评估 |
| 回滚已准备 | 可能只有文档,没有执行验证 | 写明触发阈值、执行人、耗时和最近演练日期 |
| 业务已通知 | 无法确认通知对象和内容是否正确 | 记录受众、渠道、公告版本和确认人 |
| 发布正常 | 缺少观察时间和指标依据 | 明确观察窗口、核心指标及异常处置条件 |
4. 用“证据,责任,门槛”设计检查项
我建议把每项检查写成一个最小决策单元:责任人负责提交证据,审核人确认是否满足门槛。如果某项失败,必须能看出它会阻断发布、限制发布范围,还是允许带风险上线。
这一区分非常重要。不是所有缺陷都必须阻止上线,也不是所有风险都能通过“大家已知情”放行。必须在发布前定义哪些问题不可接受,避免会议现场临时降低标准。

二、背景和真实场景:为什么发布当天总有人临时补课
1. 发布窗口是跨团队依赖的集中暴露点
一个常见的业务发布可能涉及产品、研发、测试、运维、安全、数据、客服和业务运营。每个团队平时有自己的工作节奏,但发布窗口会把依赖压缩到同一段时间:接口要先部署,数据迁移要在特定步骤执行,公告必须和功能开放时间一致,客服还要知道用户遇到问题时怎样解释。
单看每个团队的任务,都可能显示“已完成”。问题出在任务之间的先后关系、版本一致性和通知闭环没有被管理。例如,公告已经发出,但灰度开关尚未打开;数据库迁移成功,但旧版本实例仍在读取旧字段。

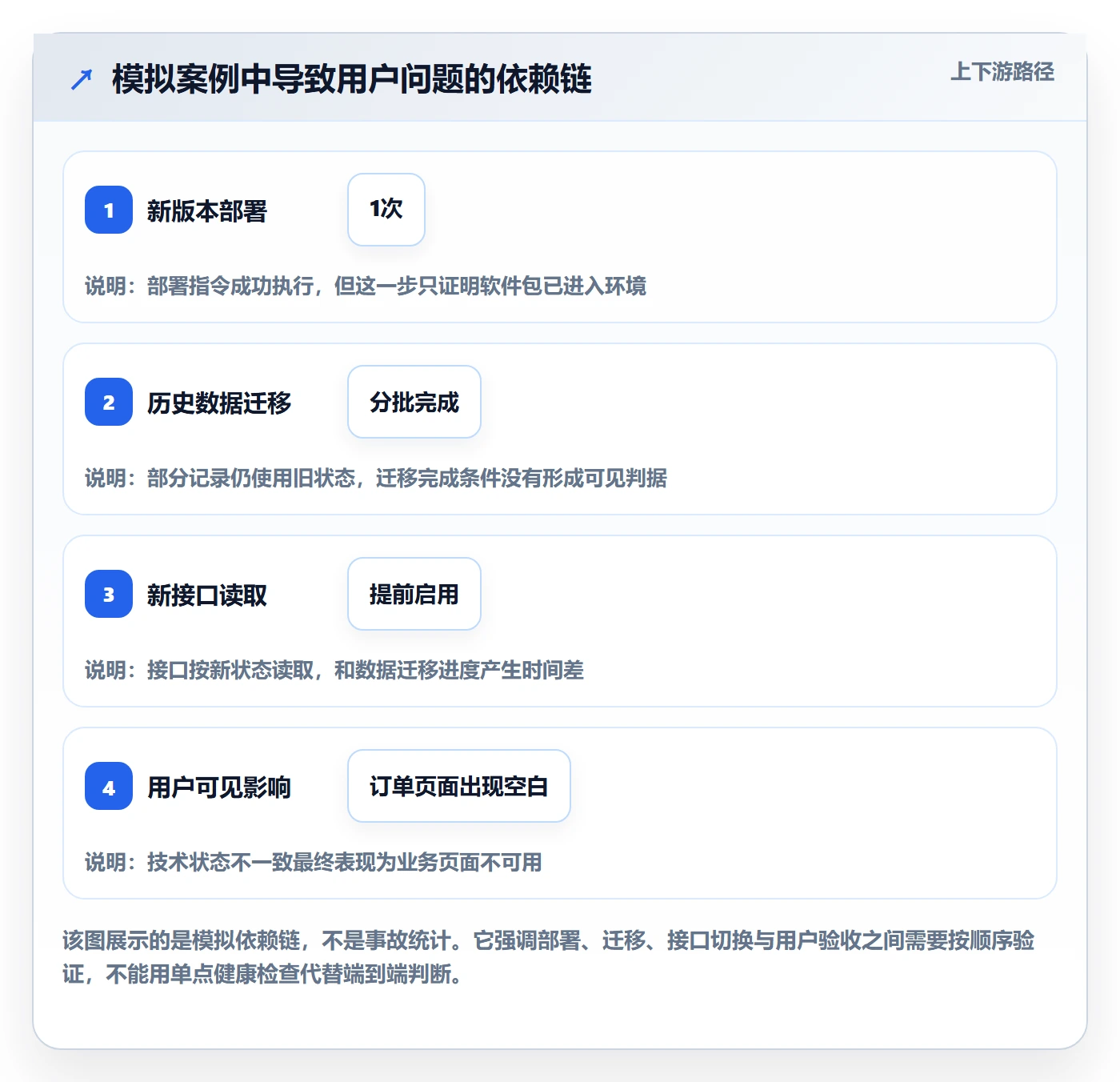

2. 一个典型失误:操作成功,业务状态却不一致
下面是一个经过简化的模拟案例,不代表特定企业事故。某团队在周五晚发布订单流程改造,部署命令执行成功,接口健康检查也通过。然而,数据迁移采用分批处理,部分历史订单仍保留旧状态;新接口默认按新状态读取,客服页面因此出现空白订单。
当晚团队迅速关闭了新入口,但没有立即回退数据库变更。原因是回退脚本没有经过本次版本验证,直接执行可能覆盖新写入的数据。最后,团队选择保持旧入口、限制新订单流量,并由业务人员核对受影响记录。
复盘时,问题不是“团队没有发布清单”,而是检查项没有覆盖兼容窗口、迁移完成判据和回退数据安全。部署成功只证明软件包进入了目标环境,并不证明上下游数据、用户路径和运营支持都准备就绪。
3. 发布风险通常藏在接口和交接处
发布管理里最容易被低估的风险,通常不是单个任务的失败,而是团队之间对同一状态有不同理解。研发认为“功能已部署”就是完成;产品认为“用户可以使用”才算完成;运维则可能只确认服务进程正常。
我会优先检查交接处:版本号是否一致、数据是否兼容、开关由谁控制、值班人员是否收到信息、异常升级路径是否可用。发布检查应当围绕这些交接点建立证据,而不是只按部门罗列工作。

三、常见误区:为什么清单越长,现场反而越乱
1. 把清单数量当成管理成熟度
检查项越多,不必然意味着风险控制越强。大量重复项会让执行人形成机械勾选;关键检查项如果埋在几十条例行任务中,发布负责人反而更难发现真正的阻断风险。
我会区分“必需门槛”和“辅助提醒”。必需门槛决定能否发布,辅助提醒帮助团队减少遗漏。两者混在同一优先级里,会造成每项都像红线、最终没有真正的红线。
2. 把审批通过当成风险消失
审批能说明某个角色看过信息并作出判断,但不能替代测试、监控和回退验证。审批人可能没有看到最新版本,也可能只确认业务影响,没有核查操作步骤。
因此,审批记录需要绑定具体发布版本和材料版本。材料更新后,哪些批准需要重新确认,也应事先约定;否则就会出现“审批通过的是旧方案,现场执行的是新方案”。
3. 只检查正向路径,不演练失败路径
团队通常花很多时间检查部署步骤,却很少核实失败时的动作。发布失败并不只有“回滚”一种结果:可以暂停扩大范围、关闭功能开关、恢复旧服务、修复数据、切换依赖或进入人工处理。
如果回退有数据破坏风险,机械要求“出问题就回滚”可能比继续运行更危险。发布前要确认回退是否可执行、是否会丢失新数据,以及在不能回退时的替代方案。
4. 把监控接入当成有人在看
监控图表存在,不代表发布期间有人会收到告警并采取行动。必须确认告警阈值、通知渠道、值班责任人、升级路径和响应时限。无人认领的告警只是装饰。
也要防止阈值设得过于敏感,导致发布期间告警噪声淹没真正故障。关键指标应与业务影响相关,例如支付成功率、订单创建成功率或关键页面错误率,而不仅是主机资源使用情况。
5. 把公告发出当成用户准备完成
通知需要考虑受众、时点和内容版本。内部客服收到“今晚有更新”,不等于他们知道哪些用户会受影响、遇到问题如何判断、应该转给谁。
面向用户的通知还要避免承诺超过实际能力。若发布采用分批开放,不应在全部用户可用之前写成“所有用户现已支持”。发布信息与功能状态不一致,会把技术风险扩大成信任问题。
| 常见误区 | 表面上看似合理 | 实际风险 | 改进方式 |
|---|---|---|---|
| 清单越长越安全 | 覆盖面更广 | 重点淹没、机械勾选 | 分级并突出阻断门槛 |
| 审批通过即可上线 | 责任人已经确认 | 缺少版本绑定和验证证据 | 审批关联材料版本及风险项 |
| 有监控就能发现问题 | 指标已有看板 | 告警无人响应或阈值失真 | 明确值守人、阈值和升级路径 |
| 异常时一律回滚 | 动作简单明确 | 可能破坏新数据或扩大影响 | 预先设计回退与降级分支 |
四、专业判断逻辑:如何决定发布、暂停、降级还是回退
1. 先按影响范围和可恢复性评估风险

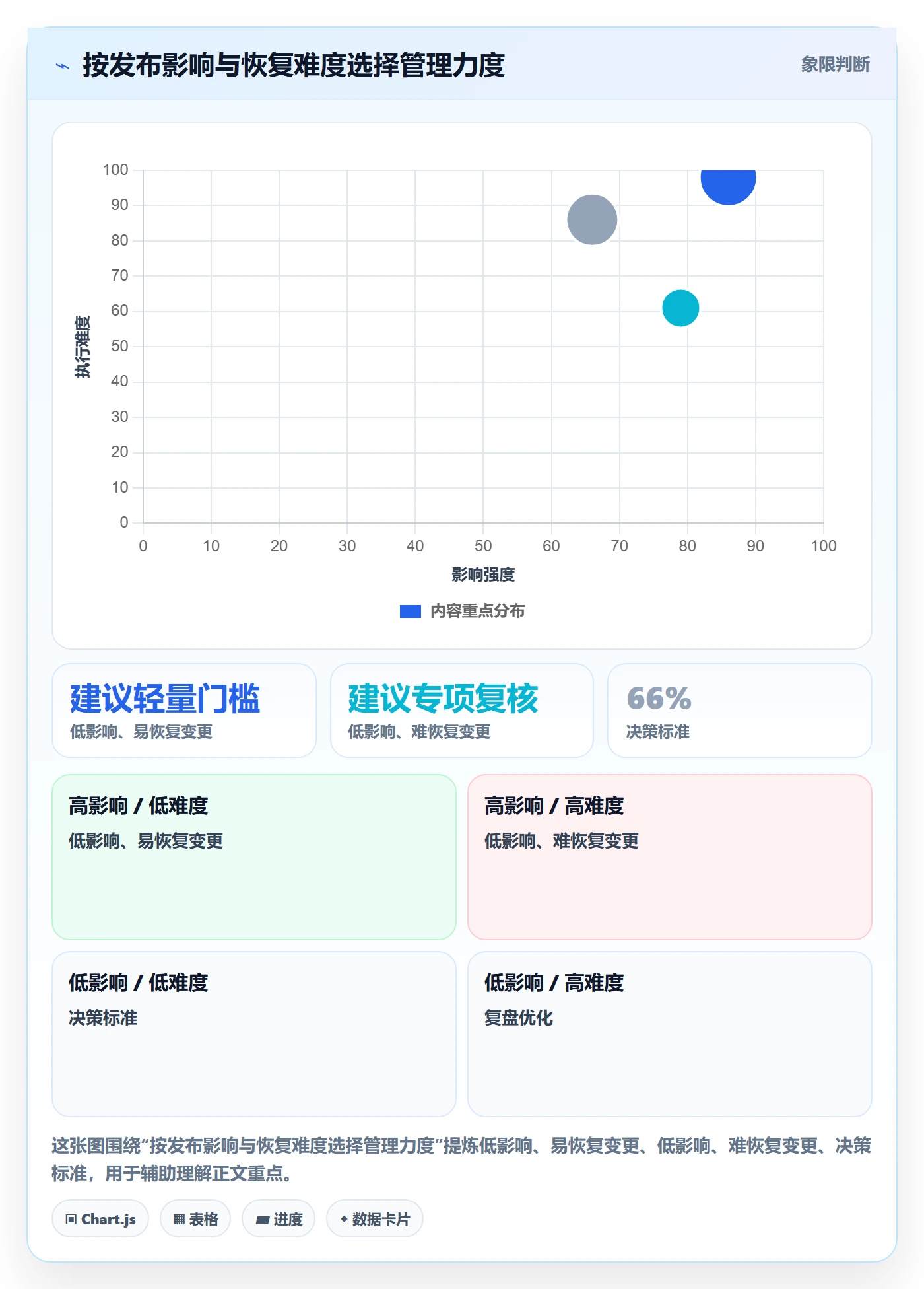

我不会只按缺陷严重程度排序。判断发布风险时,至少看四个维度:可能影响多少用户、影响是否涉及资金或数据、发现问题后能否快速恢复、错误是否会持续扩大。
一个影响范围小但不可逆的数据错误,可能比短暂的页面异常更需要阻断;一个影响范围大但能通过开关快速关闭的体验问题,处理方式也可能是限量灰度,而不是直接放弃整个发布。

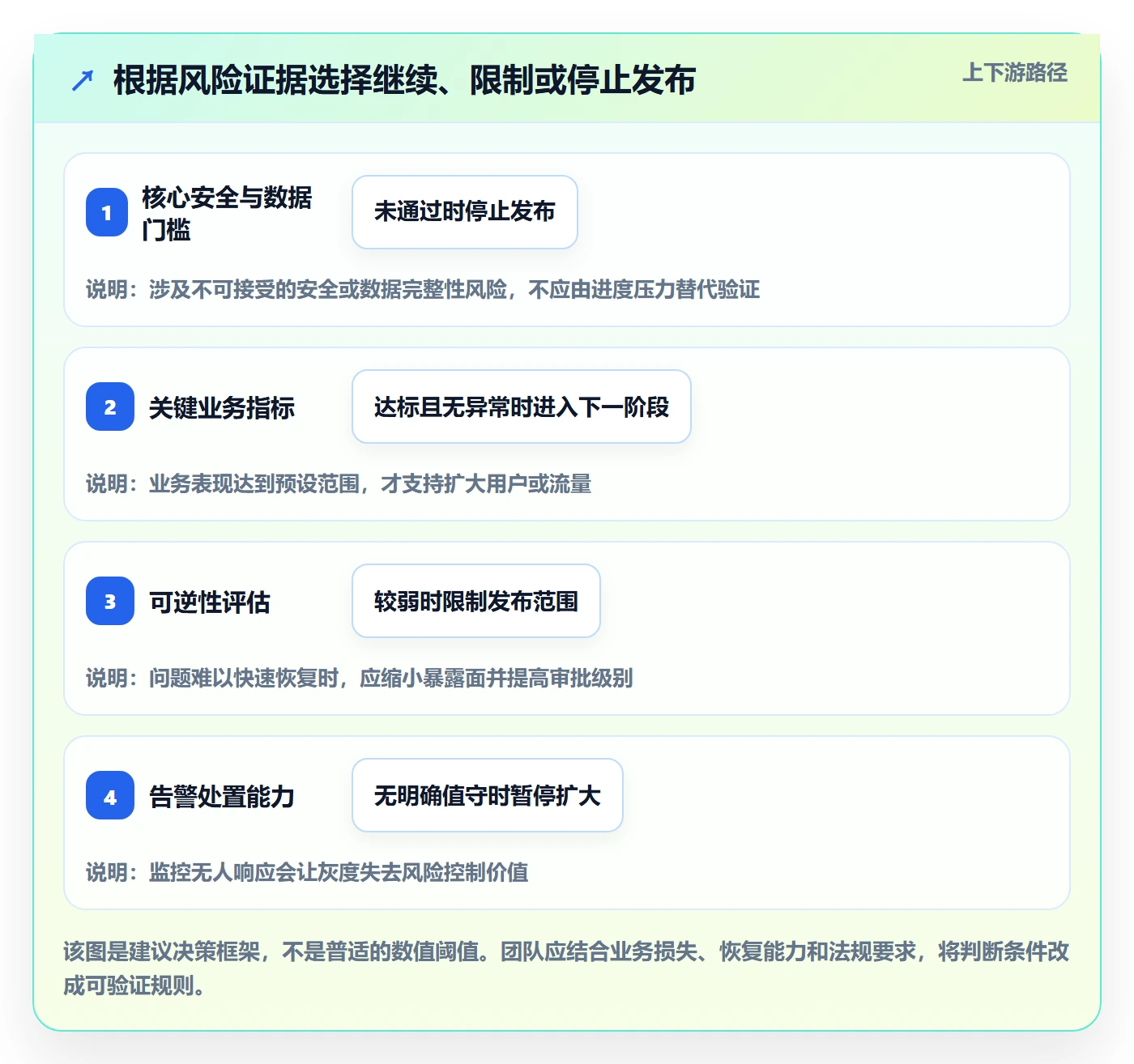

2. 把风险分成阻断项、限制项和观察项
- 阻断项:可能造成重大数据损坏、资金错误、安全事件,或核心业务不可用;必须在发布前解决或由规定级别负责人作出正式例外决策。
- 限制项:问题可控,但要求缩小用户范围、关闭部分功能、增加人工监测或调整发布时间。
- 观察项:影响较低且已有补救措施,可以上线观察,但必须设定负责人、期限和关闭条件。
“带风险发布”不是一句口头许可。至少要记录风险描述、受影响对象、缓解措施、接受人、复查时间和停止条件。否则风险接受就无法审计,也无法在后来判断当时是否有合理依据。
3. 设置阶段门槛,避免一次性押注
对于可以分批开放的功能,我倾向于把发布分成内部验证、小范围试用、扩大范围和全面开放。每一步都有独立观察窗口与继续条件。这样做的价值不是把流程拖长,而是把错误的最大影响面限制在较小范围内。
若技术架构不支持灰度,也可以用其他方式降低暴露:分批部署、限制操作权限、先迁移低风险数据、在低流量时段启用,或把功能开关与部署解耦。重要的是明确每一步的停止条件,不要把“分阶段”变成没有门槛的形式主义。
4. 用可观测业务指标决定继续还是停止
发布后的观察指标应当覆盖用户结果、系统状态和处理负担。系统错误率下降,并不一定代表用户体验正常;客服工单短时间增加,也可能是公告带来的咨询而非功能故障。指标必须结合基线、对照时段和业务背景解释。
我建议为每个关键指标写明比较口径,例如“发布后15分钟内的订单提交成功率,与同星期、同时间段的基线相比”。若没有可比基线,可先设定保守的建议阈值,再在后续发布中用真实数据校准。

五、发布全流程落地:从排期到复盘的八个步骤
1. 创建唯一的发布记录
每次发布应有一个可追踪的记录,至少包括版本范围、发布时间、环境、负责人、涉及系统、目标用户、业务目标和关联需求。多个团队若各自维护一份表格,却没有稳定的唯一入口,迟早会出现版本信息不一致。
发布记录不等于把所有材料塞进一个页面。它更像索引:让参与者找到需求、测试结果、变更说明、审批、监控、值班信息和复盘记录。重要材料要标出版本或更新时间。
2. 明确范围与依赖
范围要写清“包含什么”和“不包含什么”。例如,本次只开放新流程给内部用户,不代表所有旧订单都会迁移;某个接口已经部署,不代表所有调用方都已切换。
依赖项要标明前置条件、提供方、最晚完成时间和失败后的替代方案。对关键依赖进行一次反向确认:由依赖提供方回复其准备状态,而不是由发布负责人单方面推测。
3. 进行变更影响分析
影响分析不必写成长篇报告,但应覆盖用户路径、数据变化、权限、安全、外部接口、运营流程和监控变化。数据库结构调整还要验证新旧版本共存期间的兼容性,特别是滚动部署时新旧实例同时工作的场景。
对高影响变更,可以用“失败模式”方式提问:如果某一步只完成一半,系统会是什么状态?如果任务重跑会不会重复写入?如果告警延迟到达,最晚何时仍能控制影响?这些问题通常比再加一条“确认无风险”更有价值。
4. 完成测试与遗留问题评估
测试结果应说明范围、环境、数据条件、执行时间、失败项和未覆盖部分。测试通过不是绝对安全证明,而是对已覆盖范围提供证据。环境与生产差异越大,测试结论越需要谨慎解释。
遗留缺陷按影响评估,而不是按数量决定是否放行。一个影响极低的文案错字可以接受,一个低概率但可能造成错误扣款的问题则不能因为“只有一个缺陷”就轻易放行。
5. 准备发布、验证和回退方案
操作方案要包含步骤顺序、执行人、预计耗时、每一步的验证点和中止条件。对不可逆操作,应明确备份、校验、补偿或人工修复路径,不能只写“如有问题联系技术支持”。
回退方案也要经过适用性检查:应用是否能回到旧版本、数据结构是否向后兼容、已写入的新数据怎样处理、关闭开关是否会影响其他功能。若无法安全回退,团队就必须把这一限制纳入发布决策,提高保护措施。
6. 完成沟通和现场准备
发布沟通分为执行沟通和用户沟通。执行沟通让参与者知道时间、角色、渠道、升级路径和会议节奏;用户沟通说明功能变化、影响范围、可用时间及支持入口。
发布现场不需要所有人一直在线,但关键岗位必须可联系。发布负责人、执行人、业务验收人、监控值守人和决策人应当明确,尤其要确认决策人是否能在约定时间内响应。
7. 按步骤执行并记录证据
执行时由指定人员操作,另一人核对关键步骤。每个阶段结束后记录时间、版本、结果和异常。口头沟通可以帮助协作,但不能替代关键操作记录。
如果实际执行偏离计划,应先判断偏离是否改变风险。如果改动只是无影响的时间调整,可以记录后继续;如果涉及范围、数据处理、配置或回退路径变化,应重新评估是否需要暂停和重新审批。
8. 观察、验收、关闭并复盘
发布后的观察窗口应与业务风险相匹配。低风险内部工具可能观察短时间即可;涉及交易、账务或关键数据的变更,需要覆盖主要业务周期和相关批处理任务。
关闭发布时要确认业务验收、异常处理、监控恢复、临时权限回收和遗留事项负责人。复盘不要只写“发布成功”或“沟通不足”,而要指出具体控制点:哪个信号提前出现、哪项检查没发现、哪个决策门槛不清,以及下一次怎样验证改进有效。
| 阶段 | 主要产物 | 放行依据 | 常见遗漏 |
|---|---|---|---|
| 排期与范围 | 发布记录、版本范围、依赖清单 | 范围和责任人可追踪 | 遗漏下游调用方或数据任务 |
| 准备与验证 | 测试结果、变更评估、回退方案 | 阻断项关闭,限制项有缓解措施 | 只验证部署,不验证业务流程 |
| 执行与观察 | 操作记录、监控结果、异常处置 | 阶段门槛达标且值守有效 | 告警无人响应,扩大范围过快 |
| 关闭与复盘 | 业务验收、遗留事项、改进项 | 影响已确认,后续责任落实 | 只确认服务在线,未确认用户结果 |

六、案例与数据观察:一次模拟发布如何减少临场判断
1. 案例背景与观察口径
下面用一组模拟数据说明检查机制如何影响发布过程。假设一个拥有多个业务系统的中大型组织,准备发布订单状态改造,涉及研发、测试、运维、产品和客服。数字用于流程推演,不是行业基准,也不代表任何特定企业的真实结果。
首次演练中,团队把检查项分成阻断、限制和观察三类,并要求每项附责任人、证据与门槛。检查后发现两项阻断风险:历史数据迁移结果无法自动核对;回退脚本尚未验证新写入数据的处理方式。团队因此推迟了全面开放,但仍允许内部账户进行受限验证。
2. 用阶段门槛代替“按计划上线”
演练设定的业务门槛是:订单创建成功率不低于发布前基线的99.5%,关键接口错误率不高于预设警戒线,客服受影响反馈没有连续增加。上述数字是本案例的情景假设,实际阈值需要按历史基线、损失容忍度和数据稳定性制定。
内部验证阶段没有出现数据不一致后,团队才扩大到小范围用户。观察期间,监控显示技术指标稳定,但客服反馈集中在旧订单展示方式变化。团队暂停扩大范围,补充了页面提示与客服说明,再次开放。
3. 过程数据比“最终是否成功”更有诊断价值
在这个模拟流程里,发布从原定一晚完成变为分两个窗口执行,日历耗时增加约两天;但现场未发生未授权的范围变更,所有阻断项都有责任人和关闭证据。若只看发布时间,流程似乎变慢;若看风险暴露和返工,暂停决策可能反而减少了后续恢复成本。
这类案例不应得出“发布越慢越安全”的结论。真正值得观察的是:新增准备时间是否换来了关键风险的可验证关闭,阶段门槛是否减少了不必要的全面停摆,以及复盘改进能否降低下一次相同问题的准备成本。

4. 复盘应该关注控制质量,而不只看事故数量
如果一次发布没有发生事故,不能直接说明管理成熟。也可能只是变更简单、流量较小或问题未被发现。更有价值的复盘指标包括阻断项按时关闭率、回退演练覆盖率、发布后发现的遗漏依赖数、告警响应时间、用户影响持续时间和重复问题比例。
这些指标要避免变成团队绩效排名。若团队担心报告问题会被惩罚,就会倾向于少报风险、少记异常。指标应帮助组织识别系统性薄弱点,而不是把复杂事故简化成某个人的执行过失。

七、工具与组织落地:从表格到平台,关键是责任闭环
1. 小团队可以先用共享模板,但要守住数据结构
规模较小、发布频率低的团队,不一定需要先购买复杂系统。共享表格或文档也能起步,前提是字段稳定、负责人唯一、材料链接可用,并有明确的版本记录和归档规则。
模板至少包含发布编号、版本、范围、风险等级、检查项、责任人、证据链接、状态、审批人、观察指标、回退方式和复盘结论。表格若允许多人随意改列、覆盖历史记录或删除未关闭问题,后续追溯会很困难。
2. 多团队并行时,关注跨项目可视性与流程复用
当组织有多个项目、多个系统和持续发布需求时,人工维护容易遇到三个问题:发布记录分散、关联任务和缺陷难追踪、负责人难以查看跨团队的冲突窗口。此时可评估项目管理平台或发布管理能力,重点不是界面是否漂亮,而是能否把发布、需求、测试、缺陷、风险和审批关联起来。
对于服务中大型企业、适用于100人以上组织的管理场景,可以将PingCode作为某项目管理平台的示例进行评估。评估时不应只看功能演示,而应拿本组织一条真实发布链路验证:发布记录能否关联具体需求和缺陷,权限与审批是否符合组织要求,状态变更能否保留历史,以及团队是否能快速得到统一视图。
不同企业的产品配置、部署方式和实际能力可能随版本及合同而异。我不会仅凭名称推断工具一定支持某项能力,建议以实际演示、试用结果、技术方案和采购条款为准,尤其核验数据隔离、审计记录、集成方式与运维责任。
3. 工具选型要从失败模式反推需求
工具评估应从真实痛点出发,而不是先列功能清单。若问题是材料散落,优先验证统一记录与关联能力;若问题是审批延迟,验证提醒、升级和例外流程;若问题是跨项目冲突,验证多团队视图与时间窗口;若问题是事故追溯困难,核验历史记录和操作审计。
| 组织情形 | 优先解决的问题 | 推荐起步方式 | 需要避免的投入 |
|---|---|---|---|
| 单一小团队,低频发布 | 责任人和发布证据容易遗漏 | 统一模板、每次复盘、固定检查门槛 | 过早建立多层审批和复杂自动化 |
| 多个团队共享系统 | 接口依赖、审批交接和状态不一致 | 统一发布记录、依赖确认、阶段门槛 | 让每个团队维护互不关联的清单 |
| 中大型组织,多项目并行 | 跨项目冲突、可追溯性和流程治理 | 评估平台化管理、权限、审计与集成 | 只看单个部门演示,不做真实链路验证 |
| 强合规或高风险业务 | 审批依据、记录保留和例外管理 | 明确审计要求、风险分级和正式授权 | 用口头批准替代制度要求 |
4. 自动化优先处理重复确认,不替代风险判断
适合自动化的事情包括:必填字段校验、材料缺失提醒、依赖状态汇总、发布窗口冲突提示、审批记录关联、监控链接检查和复盘任务生成。自动化可以减少漏项,却不能替代人对业务影响、数据风险和例外条件的判断。
尤其要谨慎使用“全部检查通过自动放行”。如果某个检查状态由人工随手勾选,自动化只会更快地放大错误。更稳妥的方式是先自动阻止明显缺项,再由指定角色对高风险条件作出明确决策。

八、不同情况下的行动建议与取舍
1. 如果发布频率低,先把失败路径补齐
低频团队最容易依赖个人记忆,尤其是关键人员休假或岗位轮换时。与其先追求复杂工具,不如先固定最小流程:发布记录、风险分类、责任人、回退评估、业务验收和复盘。
取舍是增加少量准备时间,换取人员变化时仍可执行。若每次发布都高度独特,模板不应强行统一所有细节,而应统一关键字段,允许业务特有检查项作为扩展。
2. 如果发布频率高,先减少等待和重复录入
高频团队最需要识别流程中的重复审批、重复抄写和无效等待。把常规低风险变更与高风险变更分开,建立不同的门槛和审核路径,避免所有发布都走最重流程。
取舍是提升效率的同时,必须保留例外升级机制。所谓轻量流程不能变成没有责任人;自动化检查也不能因为速度快,就跳过重要的业务确认。
3. 如果涉及数据迁移,优先保证可验证和可恢复
数据变更需要关注迁移完成判据、重复执行安全、数据校验、读写兼容和回退后的数据处理。大批量迁移可考虑分批推进,先处理低风险范围,再扩大到高价值数据;每批都要能核对输入、输出和异常记录。
取舍在于发布周期可能变长,但数据问题通常比界面问题更难补救。若迁移无法逆转,团队必须明确补偿方案和业务授权,不能将“备份存在”误认为“恢复已验证”。
4. 如果涉及安全、合规或资金,先明确不可妥协的门槛
高风险业务不宜只用普通项目进度管理逻辑。应根据法规、内部控制要求和风险承受能力,明确谁有权批准例外、材料保留多久、哪些变更必须独立复核,以及在证据不足时怎样停止发布。
取舍是审批链可能更长,但长链条并不自动等于更安全。要避免多人重复签字却无人真正核查,重点在于每个审核角色的责任边界和审核证据明确。
5. 如果团队分布式协作,先解决信息时差
跨时区或远程团队应避免把关键决策依赖于某场临时会议。发布材料需要提前可读,状态变更应可追踪,异步审批要有截止时间和未响应的升级路径。现场会议只讨论真正需要决策的问题。
取舍是更多依赖书面记录。书面材料不能替代高风险事项的实时沟通,但能让无法参会的人理解决策背景,减少“我没有看到消息”的交接失误。
6. 如果团队总在临近发布时发现问题,先缩小发布承诺
反复临时补课通常不是执行人不够努力,而是准备工作开始得太晚,或范围在冻结后仍不断变化。应设置范围冻结点、依赖确认时间和变更审批规则,对新增内容说明它会影响哪些测试、审批和上线窗口。
取舍是更早暴露排期压力。与其靠压缩测试时间保住原日期,不如在发布前明确调整范围、拆分版本或延期的代价,让决策建立在风险和业务收益上。

九、把发布管理做成持续改进,而不是一次性制度
1. 复盘时追问控制点为何失效
复盘要从“发生了什么”继续追问“为什么当时的控制没有阻止或尽早发现”。例如,若监控没有报警,问题可能是指标缺失、阈值不合理、告警未路由,或发布人员没有观察对应面板。不同原因需要不同改进动作。
改进事项必须有负责人、完成时间和验证方式。把“加强沟通”“提高重视”写进复盘,通常无法验证。可以改成“下次发布前由调用方确认接口兼容范围,并在演练环境验证新旧版本并存”,这样才能检查是否完成。
2. 用少数指标识别流程是否在变好
不要为了建立仪表盘而收集所有数字。建议先选能解释决策质量的指标:发布后高优先级缺陷数、重大问题影响时长、回退演练覆盖率、阻断项逾期数量、发布准备阶段发现的依赖遗漏数、复盘行动按期关闭率。
指标需要固定口径并保留上下文。例如,发布后问题数量可以按影响等级区分,避免一个低影响体验反馈和一次数据错误被当成同等事件。比较趋势时也要区分发布规模和风险类型。
3. 让标准随着风险与证据迭代
流程不应一成不变。某类发布连续多次稳定,且有充分自动化证据,可以简化低价值步骤;某类变更反复出现问题,就应增加针对性的验证和更明确的门槛。减步骤和加步骤都应该有依据,而不是出事后无限加表格。
一个实用的做法是每季度回看高频风险、未关闭事项和流程耗时,识别哪些检查长期没有发现问题、哪些检查经常阻塞发布但价值不清。对低价值检查做小范围试验,再决定是否移除。
十、总结:发布管理真正要管理的是不确定性
发布检查的价值,不在于证明团队做完了多少动作,而在于让团队在风险仍可控时看见问题、作出明确决定,并限制错误扩大。把发布记录、责任人、证据、门槛和异常路径连接起来,比复制一份更长的通用清单有效得多。
我建议下一步从最近一次真实发布开始,先挑出五个问题:有哪些交接依赖没有明确确认?哪些检查项没有证据?哪些风险没有放行门槛?回退或降级路径是否经过验证?发布后由谁确认业务结果?把答案写进一份可追踪的发布记录,再用下一次发布验证它是否真的减少了临场猜测。
一套好的发布流程,不是让所有人都觉得“没有风险”,而是让团队知道风险在哪里、谁接受它、怎样发现它,以及什么时候必须停下来。
常见问题解答(FAQ)
1. 发布前检查清单应该包含哪些内容?
我第一次接手版本发布时,以为把代码合并、测试通过就算准备好了,结果上线后才发现配置项和回滚包都没人确认。现在我想知道,检查清单到底要覆盖哪些环节,才能避免“测试通过但发布仍出问题”?
清单不要只写“代码已完成”或“测试通过”,而要覆盖发布条件、执行动作和验收结果。建议按四类组织:一是发布范围,包括版本号、需求与缺陷清单、明确不发布的内容;二是质量证据,包括测试结论、遗留问题及其影响、关键链路验收结果;三是上线准备,包括配置差异、数据库变更、依赖服务、权限和发布包校验;
四是保障措施,包括负责人、执行窗口、监控指标、回滚条件和用户通知。每项最好写成可核验的句子,例如“数据库脚本已在预发布环境执行,耗时低于3分钟,执行人和复核人已记录”。发布检查的判断标准不是表格填满,而是任何关键步骤都能回答谁来做、如何验证、失败后怎么办。
2. 项目成员如何划分发布管理中的职责?
我们团队发布时常出现测试人员以为运维会通知用户,运维又以为项目负责人已经审批的情况。我不确定发布负责人是否应该一个人包办所有事情,还是要把决策、操作和验证拆开。
不建议让一个人既审批风险、又执行操作、还独自判断结果;职责拆开能减少遗漏,也便于事后复盘。一个规模不大的团队可以明确四个角色:项目负责人确认范围、窗口和风险接受;开发负责人确认代码、配置与数据库变更;测试负责人给出质量结论和未解决问题影响;发布执行人按步骤操作并记录时间与结果。
上线后的业务验收可由需求方或实际使用方承担。人手有限时角色可以兼任,但关键变更至少要有另一人复核,尤其是数据库迁移、权限调整和不可逆操作。发布单里写清姓名、替补人和确认时间,比只写部门名称更有执行价值。
3. 发布方案中的回滚条件应该怎么设定?
我见过团队把“发现问题就回滚”写进方案,但真正上线后,大家争论了二十分钟也没人能判断问题算不算严重。我想知道怎样把回滚条件写得足够具体,又不至于一有小告警就中止发布。
回滚条件应对应用户影响和可观测信号,而不是写成“出现异常”。例如,可约定核心下单链路连续5分钟错误率超过2%,或登录成功率低于发布前基线10个百分点,经值班负责人确认后停止后续放量并执行回滚。阈值要结合业务基线设定,不能照搬其他项目的数据;
低流量系统还应使用失败笔数、人工抽样和关键操作验证,避免百分比失真。方案还要区分“停止继续发布”“切换流量”和“恢复旧版本”,并注明预计耗时、数据兼容性及回滚后的验证步骤。如果新版本已经写入旧版本无法读取的数据,单纯恢复程序可能不够,发布前就应设计向前修复或数据补偿方案。
4. 如何把发布管理流程真正落地,而不是只维护一张清单?
我负责推动团队使用发布检查表,但大家常在上线前临时补填,发布后也没人回看,清单很快变成形式。我想知道,怎样让流程既能执行,又不会给每次发布增加太多负担?
把清单嵌入现有工作流,比额外要求成员记住一套流程更有效。可以先试运行两到三个发布周期:发布申请时自动关联需求和缺陷;测试完成后由测试负责人提交结论;进入发布窗口前由负责人检查高风险项;上线后记录监控结果和验收结论。
将项目按风险分级:文案或低风险配置可走简化审批,涉及数据库、权限、支付或核心接口的变更则要求双人复核和明确回滚方案。每次发布后用15分钟复盘未命中、临时补项和耗时最长的步骤,删掉不能影响决策的字段,补上实际发生过的遗漏。
衡量落地效果时,不只看清单完成率,还要看临时变更次数、发布后故障数和平均恢复时间;这些指标持续改善,才说明流程真正发挥了作用。
核心关键词
文章包含AI辅助创作:发布检查管理指南:项目成员如何做好发布管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602405
读者评论
我们之前也遇到过部署检查都通过、客服却没拿到处理口径的情况。把通知对象和公告版本写进发布记录确实有帮助,不过还得明确谁来确认客服已收到。
灰度并不总能解决问题,数据迁移和回退可能互相影响。文中强调先评估可恢复性比较实际;如果无法安全回退,最好也提前写明暂停后的业务处理办法。
指标设门槛时,基线选取挺关键。同一时段的订单量也可能受促销或节假日影响,单看发布前后成功率容易误判,最好结合流量变化和用户反馈一起判断。
