项目上线当天,最容易让团队误以为“一切正常”的,不是没有告警,而是每个人都在忙:研发在盯监控,测试在补回归,运维在等变更单,产品却还不知道业务方是否完成验收。发布管理真正要解决的,不是把发布日期写进日历,而是让每个成员知道何时做什么、依据什么判断、出现偏差由谁决策。本文以一个中大型企业的业务系统上线场景为例,拆解项目成员如何协同制定上线落地方案,并说明哪些数据是案例推演、哪些可以成为团队自己的验收口径。
一、核心结论:上线不是一个时间点,而是一组可验证的协同承诺
1. 发布管理要管理的是依赖关系,不是日历提醒
我判断一份上线方案是否可执行,首先不看它写了多少页,而看三个问题能否被直接回答:上线前还有哪些条件必须成立?每个条件由谁确认?如果条件不成立,谁有权暂停或回滚?如果这三件事只存在于几个人的聊天记录里,方案就还没有真正落地。
发布日期只是计划中的一个节点。它背后连接着代码冻结、测试完成、数据迁移、权限核验、业务验收、运维窗口、客服准备和回退决策。任何一个前置条件变化,都可能改变后续工作的可行性。因此,我更愿意把发布管理理解为一条带有责任人、证据和决策边界的依赖链。
一个可执行的发布承诺至少包含四项:交付内容、完成条件、责任角色和时间窗口。比如“完成接口联调”不足以成为验收条件;“订单创建、支付回调和退款查询三个关键接口在预发环境通过约定用例,测试负责人附上结果,研发负责人确认遗留缺陷不阻断发布”才是能够进入放行判断的描述。
2. 成功标准要同时覆盖交付、风险和业务接管
上线不等于代码部署成功。技术侧确认服务启动,只能说明部署动作完成;业务侧确认关键流程可用,才说明用户能够使用;运营和客服掌握异常处理路径,才说明组织具备接管能力。三者缺一,发布都可能在“看起来完成”之后继续暴露问题。
我通常将发布成功拆成三个层面:技术可用、业务可用、组织可接管。技术可用关注错误率、延迟、资源和依赖服务;业务可用关注关键流程能否完成;组织可接管则关注值守、告警、客服话术、权限和回退授权是否到位。如果只用部署完成率衡量发布,团队会把“动作完成”误当成“风险解除”。
3. 发布方案的最小闭环是“条件,证据,决策,动作”
对每个关键检查项,我会要求团队把四件事连起来:需要满足的条件是什么,证明条件满足的证据在哪里,谁做出继续或暂停的决定,决定之后谁执行下一步。缺少证据,状态就容易靠口头确认;缺少决策人,异常时就会重复等待;缺少动作责任人,结论再清楚也不会自动变成执行。
例如,“数据库迁移完成”应进一步说明:迁移脚本已在预发环境演练;核对记录由数据负责人提交;业务负责人确认关键字段抽样结果;发布负责人根据结果决定是否进入生产切换;若核对失败,由谁停止后续步骤并执行恢复。这样写的价值,不在于增加表格,而在于提前暴露含糊的交接点。
| 管理对象 | 常见模糊写法 | 可执行写法 |
|---|---|---|
| 测试完成 | 测试基本通过 | 关键业务路径通过约定用例,阻断级缺陷为零,遗留缺陷逐项说明影响和接受人 |
| 数据准备 | 数据已经处理 | 迁移脚本已演练,记录数与关键字段核对完成,差异有处置结论和责任人 |
| 上线授权 | 大家都同意上线 | 发布负责人汇总证据,业务负责人确认业务风险,技术负责人确认系统风险,授权人作出放行决定 |
这张表体现的不是文档格式偏好,而是判断成熟度的方式:一句状态描述如果无法指向证据、责任人和下一步动作,就还不能作为发布闸口。
二、背景与真实场景:协同问题通常藏在交接处
1. 典型场景:功能开发完成,发布准备却没有同步完成
以一个包含订单、会员和结算模块的企业业务系统为例。团队约有一百二十名成员,项目涉及产品、研发、测试、数据、基础设施、安全、客服和业务运营。新版本计划在月末切换,既包含新功能,也包含数据库结构调整和历史数据补齐。
开发团队认为主要功能已经完成,测试团队仍在等待一组稳定的预发数据;数据团队发现迁移脚本需要业务方确认历史字段含义;运维团队需要提前申请生产变更窗口;客服团队则尚未拿到新流程的异常处理说明。每个团队都完成了自己理解中的任务,但关键依赖没有被共同看见。
这类场景里,项目并非缺少努力,而是缺少对“下一环节需要什么输入”的管理。开发交付的是代码,不一定包含可测试的数据;测试报告证明的是测试范围内的结果,不一定意味着业务方已接受剩余风险;运维执行的是变更步骤,也不应替代业务负责人承担业务放行责任。
2. 发布协同的难点在于多种时钟同时运行
项目成员常常面对不同节奏:研发按迭代计划推进,测试按环境和版本稳定性安排,运维按变更窗口组织资源,业务按经营周期决定切换时机,客服按培训和排班准备接管。单独看每个节奏都合理,放在一起却可能互相冲突。
例如,业务方要求周五晚间上线,以减少工作时段影响;运维窗口也安排在周五,但关键负责人次日无法值守;测试环境周四才完成数据刷新,留给完整回归的时间不足。若计划只记录“周五发布”,冲突会在最后时刻以加班、压缩验证或临时改期的形式出现。
我会把上线准备视为一组时间约束,而不是一条单线进度。关键任务不仅要有开始和结束时间,还要标明依赖、可并行条件、缓冲时间和最晚决策点。如果一个环节只能在前一环节结束后才开始,发布日就必须吸收所有前序波动;如果能提前验证或并行准备,风险才有机会被消化。
3. 中大型组织需要明确“谁参与”与“谁负责”不是一回事
发布会上有很多人,不代表责任已经分清。参与讨论的人可以提出意见、补充风险,但承担最终判断的人必须明确。尤其在跨部门项目中,产品负责人、研发负责人、测试负责人和运维负责人可能都能指出问题,却没有人知道谁可以决定延期,或者谁能接受非阻断缺陷。
我建议每个发布事项都至少标出执行人、确认人和决策人。执行人负责把任务做完并提供证据;确认人负责检查证据是否满足标准;决策人负责在风险和业务收益之间作出取舍。小团队可以由一人承担多个角色,但角色本身不能消失。
对于百人以上、多个团队并行交付的组织,使用 PingCode 这类项目管理平台承载需求、缺陷、版本、负责人和状态,通常比依赖分散表格更容易追踪跨团队依赖。关键不在于平台名称,而在于团队是否把“任务更新”与“发布证据”关联起来,并能从同一处看到变更影响。
三、常见误区:看似流程完整,实际把风险推迟到发布窗口
1. 误区一:把发布清单当作发布管理
清单可以防止遗忘,却不能自动解决依赖和判断。若清单里只有“测试完成、备份完成、通知完成”,成员仍需要追问完成标准、证据位置、异常处理和确认人。这样的清单在执行顺利时看起来有效,一旦发生分歧,就会退化为状态对账。
我会把清单项写成可验证的闸口。例如,“备份完成”要能够回答备份范围、恢复验证、保留策略和责任人;“业务验收完成”要指向验收场景、结果记录和未通过项处理结论。清单的价值不在条目数量,而在每一项是否能引发明确决策。
2. 误区二:把会议上的口头同意当成授权
会议里常见“问题不大”“应该可以”“先上再观察”这类表达。这些话能缓和讨论,却不能说明风险由谁接受、观察什么指标、出现何种情况采取什么动作。尤其当参会者来自不同部门时,沉默可能只是没有充分信息,而不是同意承担风险。
我的做法是把口头结论转成结构化记录:决定内容、依据、未解决风险、风险接受人、有效时间和撤销条件。若风险后来变化,原有授权也应重新评估。授权不是一句永久有效的“可以上线”,而是在已知条件下、针对特定版本和时间窗口作出的决策。
3. 误区三:把回滚方案写成一句“必要时回滚”
回滚并不总是按一个按钮就能恢复。应用版本可以回退,数据结构未必能逆向;外部系统可能已经收到消息;用户可能已经提交不可逆业务操作;缓存和异步队列也可能保留新版本产生的状态。没有验证过的回滚路径,只是希望问题发生后仍有退路。
发布方案应写明回滚触发条件、执行权限、数据处理边界、预计恢复时间和验证方式。对于不可逆的数据变更,更适合考虑前向修复、兼容性设计或分阶段切换,而不是假定“恢复旧代码”就能回到原状。
4. 误区四:把“没有阻断级缺陷”理解为没有风险
缺陷等级只是团队分类的一种工具,并不完整表达业务影响。一个低频问题如果影响结算、权限或合规记录,可能比高频界面瑕疵更值得阻止发布。相反,某些不影响核心路径、已有明确规避方式的问题,也可能在充分告知后被接受。
我更关注缺陷的业务后果、发生概率、可检测性、影响范围和修复代价。等级可以帮助排队,但不能替代风险评估。缺陷是否阻断发布,应该由具备相应责任的人根据证据作出决定,并记录接受理由和后续期限。
5. 误区五:上线后无人接手,监控告警却被误当成运营保障
监控只能发现团队设置过的信号。它不会自动说明谁接到告警、谁判断严重程度、谁联系业务、谁向用户解释,也不会自动决定是否停止流量。上线后若没有明确的值守安排,告警可能只是被看到,却没有人能够推动处置。
因此,发布准备要覆盖上线后的观察期。观察期内要明确技术值守、业务联系人、客服升级路径、信息同步渠道和结束条件。只有当关键指标稳定、已知风险得到处理、业务方确认正常接管后,临时发布指挥机制才适合退出。
四、专业判断逻辑:用风险和证据决定能否放行
1. 先判断发布影响面,再决定控制强度
不是每个版本都需要同样厚重的流程。一个内部文案修正和涉及支付、身份、数据迁移的版本,风险暴露完全不同。流程过轻,会遗漏关键保护;流程过重,则会让成员把审批当成形式,真正的风险反而被淹没。
我会从四个维度估算发布影响:受影响用户和业务范围、变更是否涉及数据或权限、依赖系统数量、故障后恢复难度。影响范围越大、恢复越困难,越需要提前演练、分批放量、双人确认和明确的回退条件。
| 影响特征 | 建议控制方式 | 适合的放行依据 |
|---|---|---|
| 小范围、可快速恢复、无数据结构变化 | 常规检查,明确负责人和快速回退步骤 | 关键用例通过,部署验证完成 |
| 多团队依赖、影响核心业务流程 | 跨团队评审,设定业务验收和观察窗口 | 依赖确认、业务场景验收、值守安排齐备 |
| 涉及核心数据、权限或不可逆操作 | 演练迁移与恢复,分阶段切换,设置专项授权 | 数据核对、恢复策略验证、风险接受记录完整 |
2. 把发布闸口分为准备、放行、观察三个阶段
准备阶段的目标是发现不能留到发布窗口解决的问题,包括版本范围是否冻结、依赖是否满足、环境是否可用、数据是否准备、业务验收是否安排。放行阶段关注证据是否齐全、风险是否接受、执行窗口是否具备。观察阶段则验证线上表现和业务结果,并决定结束临时管控还是继续处置。
这三个阶段不能被一次发布会议取代。准备阶段应尽早暴露阻塞;放行阶段应集中核对决策条件;观察阶段应有持续反馈和退出标准。若团队把所有检查都压到上线前一小时,得到的不是更高效率,而是更少的纠错时间。
3. 用硬闸口和软观察区分“不能继续”与“需要关注”
硬闸口是任何情况下都不应绕过的条件,例如关键安全检查未通过、核心数据无法核对、生产访问权限未审批。软观察项则是需要持续关注的风险,例如低影响缺陷、局部性能波动或待完善的操作说明。把两类事项混在一起,会导致团队对所有问题一视同仁,既可能过度阻断,也可能轻率放行。
我建议每个硬闸口明确判定人和失败动作;每个软观察项明确监测指标、接受人和复查时间。软风险不能因为进入“观察”而消失,它必须有责任人、处置期限和升级条件。
4. 设定最晚决策点,避免发布窗口成为临时谈判现场
如果某项关键验收要到发布当晚才完成,团队应提前决定:最晚什么时候必须得到结果,过时未完成如何处理,谁有权调整窗口。否则所有成员会在投入大量准备后产生沉没成本心理,更倾向于“先上再说”。
最晚决策点不是催促某个团队,而是给风险决策留出空间。例如,数据核对若在计划窗口前六小时仍无结论,自动触发发布负责人召集评估;如果核心差异没有解释,默认延期,而不是默认继续。默认动作应事先商定,减少临场压力对判断的影响。
5. 用证据成熟度判断状态,而不是看任务颜色
“绿色”只能说明某人在某个时刻选择了绿色,不能说明任务已经满足交付标准。我会把状态拆成未开始、执行中、待验证、已验证、存在例外等阶段,并要求“已验证”关联测试记录、审批记录、监控截图或数据核对结果。
证据不一定要复杂,也不必把所有截图塞进项目主页。关键是证据可追溯,能说明对应版本、环境、时间和责任人。这样复盘时才分得清:当时条件确实满足,还是状态更新过早。
五、案例与数据观察:把发布从“各自完成”改成“共同放行”
1. 案例说明:以下数据为情景模拟,用于展示管理方法
以下案例是根据常见企业发布流程构建的情景模拟,不是公开调查,也不代表某家企业的实测结果。某中大型企业准备上线订单与结算系统的新版本,团队约一百二十人,涉及六个职能团队。旧做法以共享表格和群消息跟踪任务,状态常在会后变化,发布前集中确认。
模拟中,旧流程的发布前准备周期为十二个工作日,最后三天临时新增或变更的关键事项有十七项;发布窗口内出现两次暂停等待确认,累计约九小时;回滚演练只有应用服务,未覆盖数据迁移后的核对步骤。这里的数字用于解释风险如何形成,不应被引用为行业平均值。
2. 先按发布依赖拆任务,而不是按部门列任务
项目组把发布目标拆为四条依赖链:版本交付与质量、数据迁移与核验、生产环境与变更执行、业务接管与用户沟通。每条链都定义输入、产出、责任人和确认人。比如数据迁移链的输入是字段映射确认和冻结数据范围,产出是迁移结果及差异报告,业务负责人确认关键字段,发布负责人据此决定是否放行。
这一步改变了任务的组织方式。旧表格按“研发要做什么、测试要做什么、运维要做什么”排列,团队容易只关注部门内部完成度。新方案按“下一步需要什么”组织,跨部门交接会成为显式任务,而不再依赖个人临时催促。
3. 给发布事项加上证据和异常路径
项目组将关键项分为必须通过的硬闸口和可以带风险放行的观察项。硬闸口包括核心用例通过、数据差异解释完成、生产权限审批完成、回退路径验证完成;观察项包括低影响界面问题和非关键报表延迟。每项都绑定证据链接、责任人、确认人、最晚完成时间及失败后的默认动作。
当数据核对出现差异时,团队不再只标记“待处理”,而是区分差异类型:可接受的历史脏数据、迁移脚本缺陷、业务定义不一致、抽样方法不足。只有第一类在业务负责人确认后才可能作为观察项处理,其余情况按预设规则暂停放行。
4. 变化不是“文档变多”,而是异常更早暴露
情景模拟中,项目组将发布准备改为每周一次依赖检查,发布前设置两次正式决策点,并在发布后安排四小时重点观察。与旧做法相比,目标不是保证永不延期,而是让延期尽量发生在准备阶段,而不是业务高峰或生产切换中。

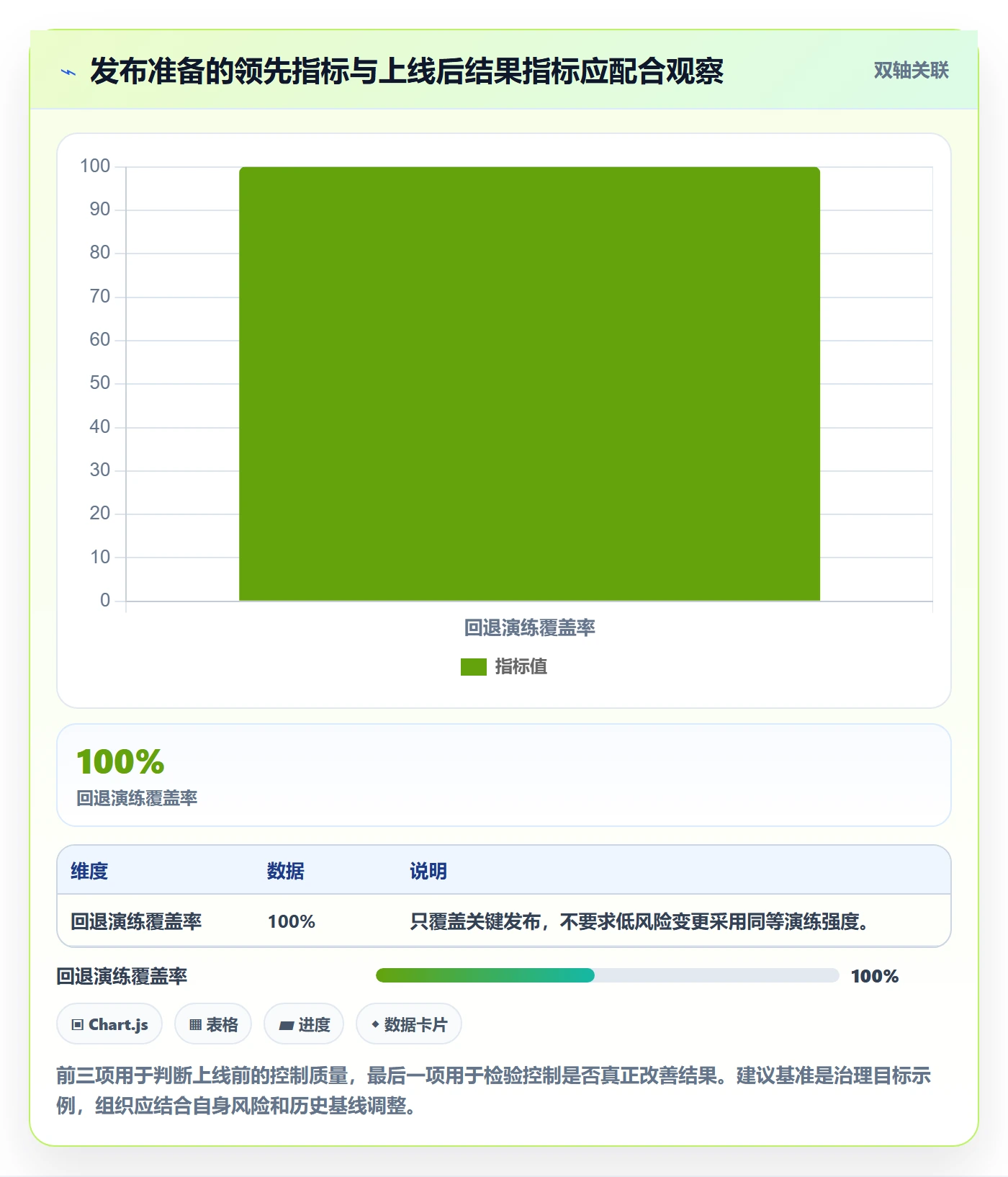

示意数据中,临时变更事项从十七项降至六项,发布窗口内等待确认从九小时降至三小时,关键任务证据关联率从约六成提升至九成以上。这里的数值是情景推演值,只能作为团队设计指标的参考,不能写成普遍效果承诺。

5. 用差异类型而不是单一总分定位改进点

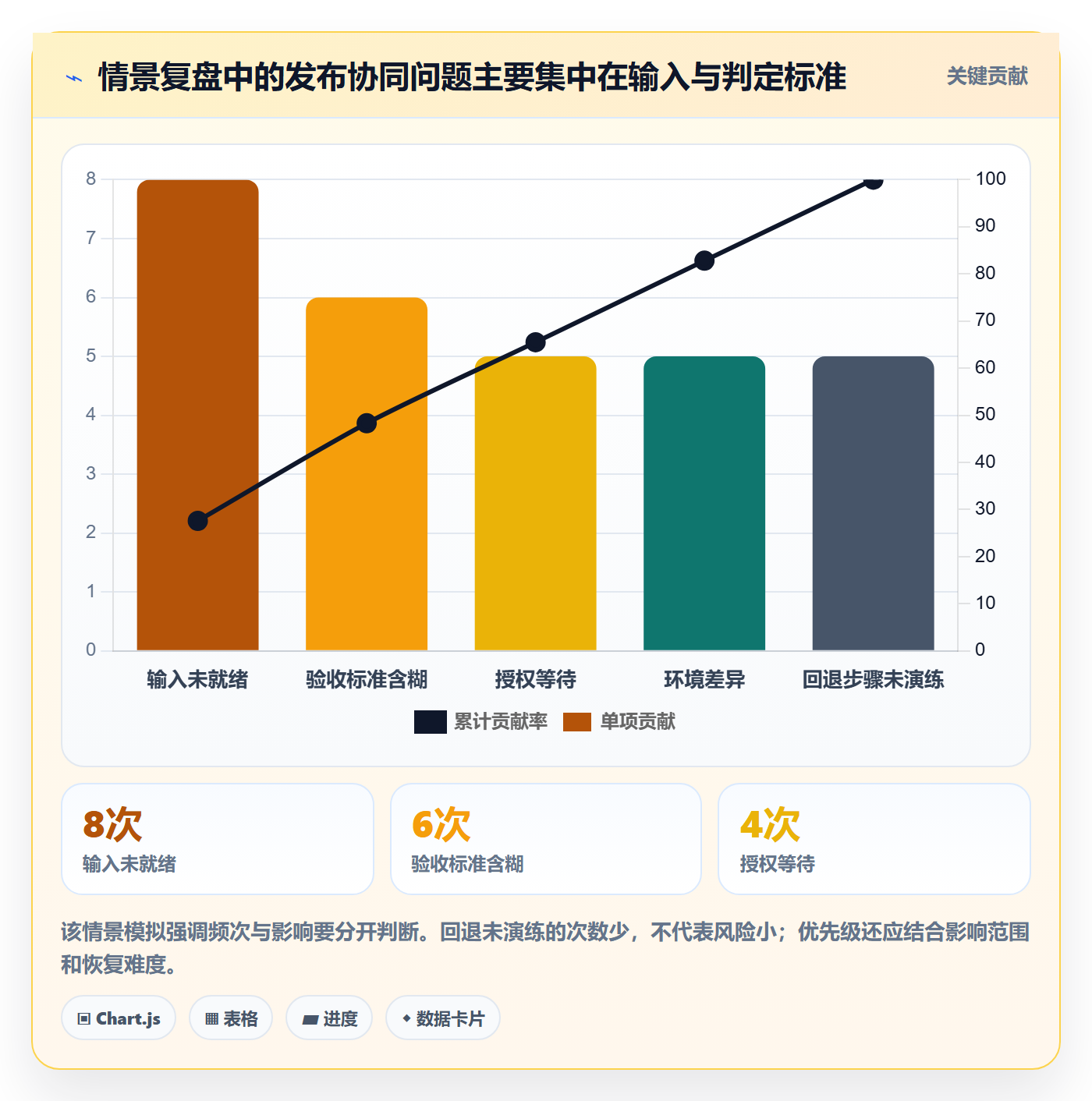

如果只看发布成功或失败,团队很难知道下一次该改哪里。项目组在复盘时按问题来源归类:计划遗漏、输入未就绪、环境差异、验收标准含糊、授权等待、监控盲区、回退不可执行。每个问题都追问“哪个前置条件没有被系统化”,而不是只追究“谁没有及时提醒”。
示意复盘中,发现最多的是输入未就绪和验收标准含糊,其次是授权等待。团队据此优先改善字段定义确认、测试数据准备和风险接受记录,而不是先增加更多审批节点。如果复盘只得出“加强沟通”,组织没有学到可重复使用的经验。

6. 项目管理平台的价值取决于信息是否形成闭环
在百人以上组织中,需求、缺陷、版本、测试结果和发布任务常分散在多个系统或文档里。PingCode 等项目管理平台可以用于关联需求与版本、分配任务、跟踪缺陷及沉淀发布状态;但如果只把原有表格搬进去,成员仍会面对同样的模糊任务和重复确认。
真正值得配置的不是一长串字段,而是少量能推动协同的关系:一个发布版本关联哪些需求和缺陷;一个放行项指向什么证据;阻塞事项影响哪些后续任务;变更后哪些人需要重新确认。平台要降低“问进度”和“找记录”的成本,而不是制造新的填报负担。
我的建议是先选一个发布范围清楚、跨团队依赖较多的版本做试点,不要一开始就把所有项目流程改成统一模板。观察成员是否更快找到责任人、风险是否更早暴露、发布后是否能复用复盘结论,再决定是否推广。
六、落地步骤:从发布目标到上线后接管
1. 明确版本边界和业务目标
先写清楚本次发布包含什么、不包含什么,服务哪些用户,改变哪些关键流程,业务期望解决什么问题。版本边界不清,测试范围、客服准备和回滚判断都会随讨论不断扩大。
同时记录发布的业务窗口约束,例如结算周期、促销活动、财务关账或外部合作方窗口。若发布目标无法说明业务价值与时间约束,团队就难以判断延期的代价,也无法和风险进行有根据的权衡。
2. 绘制依赖链并确认输入责任
把任务按交付依赖展开,优先标记跨团队交接。每个任务都回答四个问题:需要什么输入、由谁提供、产出什么、谁确认产出可用。对于外部依赖,要标明最晚到达时间和未到达时的替代方案。
可以使用下面的简化结构作为会议记录字段,重点是让每项任务能被跟踪,而非追求固定模板:
| 字段 | 要回答的问题 |
|---|---|
| 任务与版本 | 这项工作服务哪个版本,交付边界是什么? |
| 输入与输出 | 开始前需要什么,完成后提供什么可验证产物? |
| 执行与确认 | 谁执行,谁核验,谁作最终决策? |
| 截止与缓冲 | 最晚何时完成,延迟后会影响哪项工作? |
| 异常动作 | 未通过、无法按时完成或条件变化时,下一步是什么? |
3. 建立风险登记,而不是把风险藏在备注里
风险登记应包含风险描述、发生可能性、影响范围、当前控制、责任人、触发信号和处置策略。风险描述要具体到能观察,例如“历史订单状态映射存在歧义”,而不是“数据可能有问题”。
每个风险都需要明确处理状态:已消除、已降低、已接受、待验证或已触发。风险接受必须有适当级别的责任人,不能由执行人默认为业务负责人接受。高影响风险即使发生概率低,也应考虑预案和监测方式。
4. 设定发布前的决策会议节奏
发布准备会议应围绕例外和决策,而不是逐条念状态。会前由责任人更新状态和证据,会议上集中讨论未通过项、跨团队冲突、风险接受、窗口变更和资源缺口。无争议事项可以异步确认,避免把所有成员都拉进冗长会议。
决策记录至少写明结论、依据、责任人、待办和复查时间。若决定延期,要记录延期原因和恢复条件;若决定带风险上线,要记录风险接受人、监测办法和停止条件。这样,后续复盘才能区分合理取舍与管理疏漏。
5. 演练上线与回退,而不是只审核步骤
对高影响发布,至少演练一次关键部署步骤和恢复路径。演练要使用尽量接近生产的配置,并记录实际耗时、失败点、权限缺口和沟通延迟。只审阅一份流程文档,不能证明值班人员能在压力下完成操作。
对于数据库变更,优先评估兼容性策略:新旧版本能否在过渡期共存,迁移是否分阶段,回退时数据如何保持一致。若逆向回滚不可行,应明确采用前向修复还是分批切流,并将此限制纳入放行决策。
6. 上线时按步骤设定检查点
执行窗口要有单一发布协调人,负责控制节奏、汇总状态和宣布阶段转换。各专业负责人仍对自己的操作负责,协调人不替代技术判断。每完成一个关键步骤,就按事先约定的检查点确认结果,再决定是否继续。
- 窗口前检查:确认参与人员、授权、版本、备份、监控、沟通渠道和应急联系人。
- 部署与切换:按已验证步骤执行,记录开始时间、完成时间和异常。
- 技术验证:检查服务健康、关键依赖、错误率、延迟和资源变化。
- 业务验证:由业务代表完成核心场景抽查,确认结果符合预期。
- 阶段决策:根据硬闸口和观察项结果,决定继续放量、暂停、回退或进入观察。
7. 设定观察窗口和退出条件
观察窗口要根据业务风险而定,不宜一律规定固定时长。低风险变更可以较短观察;涉及结算、数据一致性或外部依赖的版本,可能需要覆盖完整业务周期或批次处理。关键是观察窗口内要有具体指标和负责人。
退出条件可以包括:核心流程通过、关键监控稳定、没有未处理的高等级告警、业务方确认运行正常、客服和运营已接管。若条件未满足,应延长观察或升级处置,而不是因为日历到点就宣布发布完成。
七、衡量与复盘:用指标看协同是否变好
1. 不要只统计是否按期上线
按期上线是结果之一,但如果团队通过压缩测试、推迟问题或长期加班实现按期,指标就会诱导错误行为。我建议至少同时观察计划可靠性、质量风险、发布过程成本和上线后稳定性。
计划可靠性可以看关键任务按承诺时间完成的比例;质量风险可以看发布后一定观察期内的回滚、严重缺陷和业务中断;过程成本可以看发布窗口等待、临时变更和跨团队升级次数;上线后稳定性则关注告警、恢复时间及业务流程异常。
2. 为每个指标规定口径和数据来源
同一指标如果没有口径,跨版本对比就可能失真。比如“发布后缺陷数”要说明统计窗口、缺陷等级、是否只统计与本次版本相关的问题;“按期完成率”要明确计划是否允许变更,变更后如何处理原承诺。
可从项目任务、缺陷系统、变更记录和监控平台取数。若数据暂时无法自动汇总,先用统一字段人工记录也可以,但要标注数据来源和统计范围。不完整但口径清楚的数据,通常比看似精确却无法解释的数据更有管理价值。
3. 用领先指标发现风险,用结果指标检验效果
结果指标告诉团队发生了什么,领先指标帮助团队在发生之前介入。证据关联率、关键依赖按期就绪率、风险逾期数和回退演练覆盖率属于准备过程的领先信号;回滚次数、严重故障、恢复时间和业务损失属于结果信号。
领先指标也可能被操纵。例如,为了提高证据关联率,成员可能上传无关文件;为了减少逾期风险,任务可能被改成容易完成的小项。指标要与抽样审核和实际结果一起看,不能成为新的形式主义目标。

4. 复盘要追问系统条件,而不是寻找替罪者
复盘应先恢复事实时间线:什么时候发现问题,谁掌握了什么信息,决策依据是什么,哪些条件当时不可见。然后追问流程、权限、工具、测试数据、监控和组织安排中,哪些因素让问题更可能发生或更难被发现。
个人责任当然需要讨论,但不能止步于“某人忘记了”。如果一次遗漏能让发布通过硬闸口,就要进一步检查闸口是否存在、证据是否可核验、替补责任人是否明确。把问题转化成流程修订、自动检查或培训任务,复盘才会留下可复用的组织知识。
八、不同情况下的行动建议:流程强度随风险调整
1. 小团队、低风险变更:保持轻量但保留责任闭环
成员较少、变更简单、回退容易时,不需要复制大型组织的多层审批。可以用一页发布说明记录版本范围、测试结果、发布人、回退步骤、观察指标和业务确认人。关键是不要因为团队熟悉,就省略对异常和恢复的约定。
如果是简单配置或文案变更,团队可以采用异步确认;只有存在风险差异或业务窗口冲突时才开会。轻量流程的目标是减少交接成本,不是取消证据和责任。
2. 多团队、多个系统联动:重点管理依赖和接口责任
涉及多个系统时,先画清楚上下游关系,明确接口契约、调用顺序、兼容窗口和失败时的降级策略。每个系统都应知道自己需要等待什么信号,不能把“对方已部署”当作“端到端业务已经可用”。
此类发布适合设立统一协调人,并要求各系统负责人在阶段检查点提供结果。若版本无法同时切换,应明确新旧版本兼容策略和拆分发布顺序。跨团队会议尽量围绕接口和决策点,而非重复各自进度。
3. 数据迁移或不可逆变更:先验证恢复边界
涉及历史数据、账务、权限或不可逆外部操作时,优先把数据正确性和恢复策略当作发布主线。要明确迁移范围、抽样或全量校验方法、差异容忍度、数据冻结时点、失败处置和业务确认人。
如果回退会破坏已经写入的新数据,就应在设计阶段考虑兼容迁移、双写、分批切换或前向修复。只有在恢复路径实际演练过、业务风险被授权接受后,才适合进入正式放行讨论。
4. 监管或高可用场景:提高审计和分阶段控制强度
高可用和受监管环境通常需要更完整的变更记录、权限分离、审计证据和复核机制。发布流程要能说明谁提出变更、谁审核、谁执行、谁验证,且关键操作记录可追溯。此时多一道复核可能是必要控制,而不是低效审批。
对于用户影响范围大的变化,可以采用灰度发布、分批放量或区域切换,并设置停止条件。逐步扩大流量的前提是每一阶段都有明确观察指标和决策人,而不是只按固定时间自动扩大。
5. 突发安全修复:压缩等待,不压缩关键证据
安全事件或严重故障修复可能要求快速发布。此时可以缩短会议和审批链路,但不应完全跳过影响评估、授权记录、回退或前向修复计划、验证方式和上线后监控。紧急流程要在平时定义,不能等事件发生后临时发明。
紧急发布结束后,应在合理时间内补齐变更记录并复盘。补记录不是为了追责,而是确保组织了解实际修改内容、风险范围和后续验证,避免临时修复变成无人知晓的长期差异。
九、不同情况下的取舍:流程不是越重越好
1. 集中发布与持续发布:控制一致性还是缩短反馈周期
集中发布便于统筹跨团队资源,也容易把风险和工作量堆到一个窗口;持续发布能更快获得反馈,但要求自动化验证、监控和回退能力更成熟。企业不必把两者看成非此即彼,可以按变更风险分层:低风险变更走高频通道,高风险变更保留正式评审。
如果自动化测试覆盖不足、依赖关系复杂,盲目提高发布频率可能只是更频繁地暴露问题。如果集中发布导致大批变更难以定位,团队应考虑缩小批次,而不是一味增加审批。
2. 严格冻结与允许临时变更:稳定性还是响应速度
冻结有助于稳定测试范围,但遇到关键缺陷、安全问题或业务法规变化时,拒绝任何变更也可能产生更大风险。团队可以规定冻结后变更必须说明紧急性、影响范围、额外验证和批准人,并重新评估相关任务。
若临时变更频繁,问题可能不在冻结规则,而在需求确认过晚或版本范围失控。此时应改进需求入口和版本规划,而不是不断提高例外审批的复杂度。
3. 全量切换与渐进放量:操作简单还是控制暴露面
全量切换步骤少,适合影响面小、回退直接、验证充分的发布;渐进放量能够限制初期故障范围,但需要流量控制、分群验证、数据一致性和更长的观察管理。若系统不具备可靠的分流机制,灰度本身可能引入新风险。
选择方式时要看故障影响半径、监控可区分程度、用户群体能否分层以及回退是否影响数据。渐进发布不是天然更安全,只有当每一阶段都能判断是否继续时,它才真正提供控制价值。
4. 统一模板与项目定制:提高可比较性还是避免形式化
统一模板方便跨项目比较和新人接手,但模板如果不区分风险,低风险变更会被迫填写大量无关内容。完全定制则可能导致每个团队都用不同语言描述状态,组织无法汇总风险。
较稳妥的做法是统一最小公共字段,再按风险等级增加控制项。版本范围、责任人、验证证据、风险、授权和观察安排应保持一致;数据迁移、安全审查、外部接口等专项内容则按适用条件扩展。
十、结尾:把发布变成组织能重复执行的能力
一份真正有效的上线落地方案,不靠“多开几次会”保证安全,也不靠“所有人都在群里”确保协同。它要让依赖提前显现,让完成状态有证据,让决策有责任人,让异常有预设动作,并让上线后的观察能够反馈到下一次计划。
我最看重的判断标准是:当关键成员临时缺席、某项任务延迟或一条数据出现差异时,团队是否仍能找到可靠的信息,并知道下一步该由谁决定。若答案是否定的,问题不是成员不够积极,而是发布机制过度依赖个人记忆和临场沟通。
下一步可以从最近一次跨团队发布开始,选出五项最容易引发等待的依赖,分别补齐责任人、证据、最晚决策点和失败动作;再用一个版本验证记录方式是否能减少临时追问。先把一条依赖链跑通,再扩展到完整发布流程,比先写一套没人愿意更新的大制度更有效。
上线管理的成熟,不是让每次发布都不出意外,而是让意外更早被发现、影响更小、决策更清楚,并且让组织从每一次发布中获得可复用的经验。
常见问题解答(FAQ)
1. 项目成员开展发布管理,第一步应该统一什么?
我们团队每次临近上线才发现,开发、测试和运维对“可以发布”的理解并不一致。有人认为代码合并就算完成,有人坚持等全部测试通过,我想知道应该先统一哪条规则?
先统一发布准入条件,而不是先选工具或排会议。可以把准入条件写成可核对的清单,例如:需求范围已冻结、代码已合并、关键用例通过率达到约定阈值、阻塞级缺陷为零、回滚方案经过确认。一个可参考的试运行口径是关键用例通过率不低于95%,且所有未关闭缺陷都标明影响、责任人和处理决定;具体阈值应按业务风险调整。
判断标准是:不同角色看同一份状态,能否得出相同的“可发布”结论。
2. 发布计划怎样拆分,才能避免上线当天才暴露依赖问题?
我参与过的项目里,功能本身按时完成了,却因为数据迁移、权限配置和外部接口没有安排负责人而延期。发布计划应该拆到什么粒度,才不会变成一张没人真正维护的任务清单?
按可验收的发布动作拆分,并给每项动作标出负责人、前置依赖、完成时间和验证方式。比如一次包含接口升级的发布,可拆成备份数据、执行迁移、部署服务、验证核心接口、观察错误率和确认回滚窗口等步骤;“完成部署”不能代替“验证业务可用”。
团队可以在上线前两天做一次依赖检查,重点找没有负责人、没有验证证据或依赖尚未确认的任务。拆得是否合适,不看任务数量,而看任一成员接手时能否明确下一步做什么、如何证明做完。
3. 跨部门发布协同中,怎样减少消息遗漏和重复确认?
我发现发布群里消息很多,但关键决定常被聊天记录淹没,最后还要逐个私聊确认。有没有一种协作方式,既保留快速沟通,也让范围变更、风险和决策有明确记录?
把聊天用于讨论,把单一发布记录用于确认结论。发布记录至少包含版本范围、当前状态、风险项、责任人、决策时间和变更原因;每次范围或时间调整,都更新记录并通知受影响角色,而不是只在群里发一句消息。
一个实用做法是上线前设定固定检查点,例如发布前一天确认范围和依赖,发布前一小时核对准入项,发布后按约定时间复查监控。若一条关键信息需要成员翻几十屏聊天才能找到,说明记录机制还没有发挥作用。
4. 怎样判断一次发布管理流程是否真的改善了上线质量?
我们以前只看是否按计划上线,结果有些版本虽然准时,发布后却频繁补丁,团队还要临时加班处理。我应该记录哪些数据,才能判断改进来自流程,而不是碰巧遇到简单版本?
不要只看准时率,至少同时观察发布延期率、上线后一定观察窗口内的回滚或紧急修复次数、准入项遗漏数,以及风险发现到责任人确认的耗时。可以先连续记录5至10次发布作为基线,再试行新流程,并按版本规模和风险等级分组比较;例如小版本与涉及数据迁移的版本不宜直接混算。
若准时率提高但紧急修复明显增加,流程可能只是把风险推到了上线之后。指标的作用是定位协作断点,复盘时还要追问具体是哪项依赖、验证或决策没有及时完成。
核心关键词
文章包含AI辅助创作:上线落地方案:项目成员开展发布管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602386
读者评论
我们之前也遇到过测试通过、业务验收却没跟上的情况。把证据和确认人写清楚确实有用,但最好别把所有事项都做成繁重审批,小改动和数据迁移的控制强度应当区分开。
回滚部分说得比较实际,应用回退不等于数据也能恢复。我们现在会在上线前演练恢复,但外部消息和已提交业务操作仍难完全逆转,这类情况可能更需要提前设计兼容和分阶段切换。
上线后的观察期容易被忽略。想请教一下,文中提到的结束条件通常怎么定?只看错误率和延迟稳定,还是也需要业务方确认关键流程和客服工单情况?
