发布记录做了半年,项目经理仍要在群聊、工单和部署平台之间来回核对:版本到底发了什么、谁批准的、哪个客户已经升级、出了问题能不能快速回退。真正的落地难点通常不是“缺一个发布页面”,而是没有把发布活动变成可分析、可追溯、可改进的业务过程。本文以一个明确标注为情景模拟的中大型软件团队为例,拆解发布记录的数据结构、分析方法、试点步骤和适用边界,帮助项目成员判断先采集什么、先看什么,以及什么情况下不值得继续增加字段。
一、先讲核心结论:发布记录不是发版日志,而是决策数据
1. 先解决三个问题,再讨论报表
我设计发布记录落地方案时,通常先问三个问题:这次发布包含哪些变更?发布过程由谁在什么条件下确认?发布之后,影响范围和结果如何验证?如果系统只能回答“某日上线了某版本”,它更像一条公告;如果能够从需求、缺陷、审批、部署、验证和回退串起责任与结果,它才是可用于管理的数据链。
发布记录的核心价值,不是把历史写得更完整,而是让团队在下次发布前能作出更好的决定。比如,某类变更是否频繁导致回退?某个发布窗口是否总是积压审批?哪些项目需要更长的验证时间?这些问题需要结构化记录和稳定口径,不能只靠事后翻聊天记录。
因此,我建议将发布管理拆成四层:发布对象、变更内容、执行过程、结果反馈。四层都不一定要一次建齐,但每个字段都应该能回答一个具体问题。无法解释字段用途的字段,很容易变成没人维护的填表负担。
2. 发布记录要同时服务执行和复盘
执行者需要看到“现在该做什么、谁来确认、失败怎么处理”;管理者需要看到“发布是否按计划完成、风险在哪里、问题是否重复发生”;支持与运营团队则更关心“哪些用户或环境受到影响”。如果一份记录只为管理层做统计,执行者会认为它是额外汇报;如果只服务当次部署,组织又无法从记录中沉淀规律。
我更倾向于把发布记录设计成一条业务对象,而不是一份长表单。对象有明确状态,例如草稿、待评估、待批准、执行中、验证中、已完成、已回退、已取消。状态变化应当有责任人、时间戳和必要的说明,否则“已完成”只能证明有人点过按钮,不能证明发布按预期落地。
3. 先定义可行动的指标,不要先追求指标数量
发布数据最常见的误区,是一开始就做几十个报表,最后没人知道数字变化后应该采取什么行动。我建议每个指标都配一条动作规则:如果指标变差,谁需要查看什么证据,下一步要做什么。比如“计划准时率下降”不是结论;进一步拆分后发现等待审批耗时上升,才可能引导团队调整审批窗口或授权范围。
| 指标 | 回答的问题 | 适合采取的动作 | 常见误读 |
|---|---|---|---|
| 计划准时率 | 发布是否按原计划窗口完成 | 分析延期阶段与延期原因 | 把所有延期都归因于执行效率 |
| 发布失败率 | 发布是否未达到预设完成条件 | 复核变更风险、验证条件和回退准备 | 将环境不可用与代码缺陷混为一类 |
| 回退率 | 发布后是否需要恢复到先前版本 | 定位回退原因、影响范围和发现时点 | 单看比例,不看发布类型与风险等级 |
| 发布周期 | 从进入发布准备到完成验证需要多久 | 拆分等待时间和实际作业时间 | 把等待审批、等待窗口都算成操作耗时 |
| 记录完整率 | 关键字段是否足以支持追溯与复盘 | 减少重复录入,明确字段责任人 | 以填满字段代替信息有效 |
这里的指标是设计框架,不是行业统一标准。团队应根据发布类型、系统风险和组织流程设定基线;没有明确统计口径时,不应拿不同团队的数字直接排名。
二、背景与真实场景:为什么“发了”不等于“管好了”
1. 一个常见的中大型团队场景
以下案例为情景模拟,用来说明方法,不代表某家企业的真实经营数据。假设一个约 180 人的软件组织,包含 7 个产品项目、3 个共享服务团队,分别维护测试、预发布和生产环境。过去每个项目都有自己的发布表格,部署通知则散落在协作群、邮件和运维工单里。
团队并非没有流程。多数项目都有负责人、版本号和上线计划,关键发布也会安排评审。问题在于信息没有形成共同的数据结构:项目甲用“发布日期”表示实际部署时间,项目乙用它表示计划时间;有的团队把回滚当作失败,有的团队会记录为一次新发布;审批完成时间也常被手工补录。
这种状态下,管理者看到的“准时率”看似精确,实则把不同口径混在一起。项目成员则要重复录入同一批变更内容,发布后仍需靠人工询问确认验证结果。团队感受到的不是数据缺乏,而是数据很多,却无法可靠地连接成决策依据。
2. 发布活动的边界需要先说清楚
“一次发布”究竟指一个版本、一次部署动作,还是一个面向用户的上线窗口?这不是术语洁癖,而是统计口径的起点。同一个版本可能先部署到灰度环境,再逐步扩大流量;同一窗口也可能包含多个服务。若不明确对象层级,发布次数、失败率和平均耗时都会失真。
在上述模拟场景中,我们把“发布计划”定义为一次有明确目标环境、窗口和责任人的业务活动;把“部署尝试”定义为执行动作;把“发布结果”定义为验证后对目标状态的确认。这样一次发布计划可以包含多次部署尝试,但统计准时率时仍按计划计算,分析执行失败时则按尝试计算。
这套区分尤其重要,因为“尝试次数增加”未必意味着计划变多,也可能是一次发布中出现了重试。管理层看计划,执行团队看尝试,支持团队看受影响的环境和用户范围,数据模型必须承认这些视角并不相同。
3. 从零散记录到可追溯链路
发布管理至少需要连接几个已有对象:需求或变更单、缺陷、代码或构建版本、审批记录、部署任务、验证结果和事件处置。并不是每个组织都要把这些数据全部放进同一个系统,但必须有稳定的关联键,例如发布编号、版本号、变更单编号或部署任务编号。
如果团队使用 PingCode 这类项目管理平台,且组织规模在 100 人以上,常见做法是把需求、缺陷、版本和发布流程建立关联,再根据现有开发与部署工具的能力补充执行记录。平台是否适合,关键不在品牌或页面数量,而在能否贴合既有工作流、明确数据归属,并避免项目成员在多个系统重复维护同一信息。
| 业务对象 | 最低必要关联 | 记录责任建议 | 失联后的典型后果 |
|---|---|---|---|
| 发布计划 | 版本、目标环境、计划窗口、负责人 | 发布负责人 | 无法判断发布范围与计划偏差 |
| 变更条目 | 需求、缺陷或技术变更编号 | 变更提出者或项目成员 | 无法评估影响范围和变更类型 |
| 审批记录 | 审批人、结论、时间、条件 | 审批流程责任方 | 无法区分审批等待与执行耗时 |
| 部署尝试 | 环境、构建标识、开始与结束时间 | 执行人员或自动化流程 | 无法定位重试、失败和操作窗口 |
| 验证结果 | 验证项、结果、证据链接、确认人 | 测试或业务验收责任人 | “部署成功”被误当成“业务可用” |
| 回退或事件 | 触发条件、影响范围、处置时间 | 事件负责人 | 无法复盘风险发现与恢复速度 |
4. 先找断点,再确定数据采集范围
我会先沿着一次发布实际走一遍,而不是先召集所有人讨论字段。找一笔最近的普通发布和一笔发生过异常的发布,分别追问:谁提出、谁评估、谁批准、谁执行、谁验证?每个答案能否找到可核验的记录?在哪一步需要重复询问或复制粘贴?
最值得优先治理的,通常不是字段最多的环节,而是影响决策的断点。例如,发布失败后无法判断涉及哪些变更;审批时间和执行时间混在一起;验证结果没有责任人;回退原因只有“有问题”三个字。把这些断点补上,往往比增加一张“发布总览”更能改善效率。

三、常见误区:表面上更规范,数据却可能更不可信
1. 误区一:把记录字段越多等同于管理越成熟
字段增加会带来维护成本。若一个发布表单有 35 个必填项,而其中 12 项在开发系统已有、8 项在部署系统已有,项目成员就会重复填写,随后出现复制错误、旧数据未更新和为了通过校验而填默认值的情况。记录变长了,真实信息反而更难辨认。
我的判断标准很直接:每个字段要么支撑决策、要么支撑追溯、要么支撑自动化;三者都不满足的字段,先不要设为必填。风险说明可以在高风险发布中要求填写,普通低风险发布则用简化模板。字段是否必填,应当和风险等级有关,而不是和管理者对“完整”的想象有关。
2. 误区二:把计划时间当成实际时间
“发布时间”经常混合了计划时间、审批时间、执行开始时间、部署完成时间和业务验证时间。只保留一个时间字段,团队就无法判断延期发生在准备、审批、执行还是验证阶段。
至少要区分计划窗口、实际开始、技术部署完成、业务验证完成四个时间点。对于审批等待较长的组织,还应记录进入审批队列和审批完成时间。不是每个团队都必须一开始全部采集,但要判断延期原因,必须保留足以分解阶段的时间戳。
3. 误区三:只看平均数,不看分布与尾部
平均发布周期可能会掩盖少量极慢的发布。举例说,10 次发布中有 8 次用 2 小时、2 次用 18 小时,平均值为 5.2 小时;但对团队排班、风险管理和客户沟通而言,2 次长尾发布更值得关注。只看均值,管理者容易认为流程稳定。
因此我会同时看中位数、较高分位数、最大值和样本量。发布周期还要按发布类型和风险等级分层,否则一次跨区域迁移会把常规小版本的统计结果拉偏。数据样本不足时,应显示“样本数不足”,不要用精确小数制造确定感。
4. 误区四:把回退当成唯一失败信号
回退是严重且重要的结果,但不是所有问题都会触发回退。发布后可能出现功能降级、局部用户受影响、需要紧急修复但不回滚,或业务方发现数据异常而技术部署状态仍显示成功。单看回退率,会低估没有触发回退的风险。
我建议将结果分类:按计划完成、延期完成、部分完成、发布失败、发布后出现事件、主动回退、取消。分类要互斥且定义清楚,同时允许事件标签描述问题性质。这样才能回答“是否完成”和“是否产生影响”两个不同问题。
5. 误区五:把记录完整率当作团队绩效
完整率可以衡量数据治理状况,但不适合直接变成个人排名。某项目记录完整率较低,可能是流程入口不合理、系统集成缺失或字段定义模糊,而非成员不负责。若将完整率绑定奖惩,常见结果是补填大量无法验证的内容,数字变好,决策质量不变。
更稳妥的做法是将完整率用于定位流程障碍:哪个字段最常缺失?由什么角色填写?填写发生在什么时候?系统能不能自动带出?只有把问题落到具体环节,完整率才是改进信号,而不是新的考核压力。
6. 误区六:把自动化成功等同于业务成功
自动化部署可以减少手工操作,但部署任务显示成功,只能说明自动化步骤达到预设条件,不一定说明业务功能正确、数据迁移完整或用户能够正常使用。技术状态、服务健康状态和业务验收状态应该分别记录,不能用一个“成功”标签覆盖。
建议至少保留三个结果层次:部署执行结果、技术健康检查结果、业务验证结果。具体检查内容因系统而异,例如健康探针、关键接口、核心交易流程或数据核对。对不适用某一层检查的发布,应说明原因,而不是用默认成功填充。
| 表面做法 | 隐藏风险 | 更可靠的替代方式 |
|---|---|---|
| 所有字段一律必填 | 默认值与无效文字增多 | 按风险等级配置必填字段 |
| 只保存一个发布时间 | 计划、执行、验证耗时无法区分 | 分别记录关键阶段时间戳 |
| 只看平均周期 | 长尾风险被平均值掩盖 | 并看中位数、分位数、样本量 |
| 以回退率代表全部质量 | 未回退的业务影响被漏掉 | 同时记录事件、影响范围和验证结果 |
| 按个人排名记录完整率 | 诱发补录和形式化填写 | 按流程节点诊断缺失原因 |
四、专业判断逻辑:怎样定义一套能分析、能执行的数据模型
1. 用“最小可分析记录”控制复杂度
落地初期,我会优先建立最小可分析记录,而不是追求字段全覆盖。一个基础记录通常包括:唯一发布编号、项目或服务、版本或构建标识、目标环境、计划窗口、责任人、变更关联、风险等级、审批结论、执行结果、验证结果以及异常说明。
如果某些字段已存在于其他系统,应优先通过关联或同步获取,而不是要求成员再填一次。数据的来源也要明确:哪些由项目成员填写,哪些由审批流程生成,哪些由部署流水线回传,哪些由验证人员确认。来源清楚,才能判断数据可信度和维护责任。
最小记录的目标不是字段少,而是让每个关键判断都有来源。例如,风险等级由谁评定、失败原因由谁归类、验证完成由谁确认,都应有明确责任。如果同一指标需要依赖三个人各自理解的自由文本,后续分析大概率会变成清洗工程。
2. 把发布、部署尝试和事件拆成不同实体
一张表塞下所有信息,前期看起来方便,后期会遇到重复记录和关系混乱。一个发布计划可能有多个部署尝试;一个部署尝试可能涉及多个服务;一个发布后事件也可能影响多个版本或环境。若把这些关系压成单行,团队只能反复复制发布信息,稍有变更就出现互相矛盾的记录。
可以按三个层次组织数据:发布计划记录目标和责任;部署尝试记录每次实际操作;结果或事件记录验证、回退和影响。规模较小的团队可以先在同一工具中用关联项表达,不必马上建设复杂数据仓库;但概念上要区分,避免以后迁移时无法还原历史。
3. 先统一口径,再做跨团队比较
跨项目比较需要共同定义“发布完成”“延期”“失败”和“回退”。例如,发布计划跨越多个环境时,是所有环境验证完成才算完成,还是生产环境完成就算?灰度发布是否按一个计划计算?紧急修复和常规版本能否放在同一组比较?这些问题没有通用答案,但必须在看板上线前有书面说明。
我建议建立一页指标字典,每项指标都写清楚业务定义、计算公式、排除规则、时间窗口、数据来源和负责人。首次对外展示时附样本数和口径版本。口径调整后保留版本记录,不要悄悄改公式后直接比较前后趋势。
| 指标 | 建议口径 | 需要注明的边界 |
|---|---|---|
| 计划准时率 | 在约定窗口内达到发布完成定义的计划数 ÷ 纳入统计的计划数 | 明确计划变更是否重置窗口,取消是否排除 |
| 部署尝试失败率 | 未达到部署步骤完成条件的尝试数 ÷ 部署尝试总数 | 区分基础设施故障、操作中断和变更问题 |
| 发布后事件率 | 观察窗口内发生关联事件的发布计划数 ÷ 已完成计划数 | 说明观察窗口和事件关联规则 |
| 回退率 | 发生主动回退的发布计划数 ÷ 已进入目标环境的发布计划数 | 区分全量回退、部分回退和紧急修复替代 |
| 端到端发布周期 | 验证完成时间减去发布准备起点时间 | 说明起点定义、暂停时间及高风险发布分层方式 |
4. 把状态机设计成可执行的检查清单
状态不是为了做颜色标签,而是让每个阶段的进入条件可检查。一个简单流程可以是:草稿、待评估、待批准、已批准、执行中、待验证、已完成。另设已取消、执行失败、已回退等终态。状态越多,不代表流程越成熟;只有当状态变化对应实际责任或动作时,它才值得存在。
例如,从“待批准”进入“已批准”,应有审批结论、审批人和时间;从“执行中”进入“待验证”,应记录部署结果和构建标识;从“待验证”进入“已完成”,应有验证责任人和结果。若只是因为系统流程需要而跳过检查,状态机反而会让错误更像合规。
5. 设计指标时把“可解释性”放在“可视化”前面
一张趋势图不能替代原因分析。看到失败率升高,下一步要能下钻到发布类型、环境、变更类别、执行阶段和责任角色。这里的“责任角色”用于流程定位,不应直接等于责任归咎。指标只有能追到可处理的业务环节,才对改进有价值。
我会把看板分成三层:管理层看趋势和风险暴露;项目负责人看当前发布计划和待处理事项;执行人员看具体步骤、检查项和阻塞原因。一个页面堆满所有数据,通常意味着没有为不同决策角色设计视图。
五、案例与数据观察:从一组模拟数据里找到真正的瓶颈
1. 试点口径与样本说明
以下数字均为情景模拟,用于演示分析方法,不是外部调查结果,也不是某企业实测数据。假设试点覆盖 3 个项目、共 12 周,记录 96 次发布计划、113 次部署尝试,其中包含 17 次计划内重试。团队按发布计划统计准时率,按部署尝试统计执行失败率,并观察完成后的 7 天内是否关联事件。
试点前先冻结指标定义:计划准时指在批准窗口内完成业务验证;部署尝试失败指部署步骤未达到预设成功条件;发布后事件指观察窗口内经责任人确认与该发布相关的事件。发布取消不纳入准时率分母,但保留取消原因;紧急发布单独标记,不与常规版本混算。

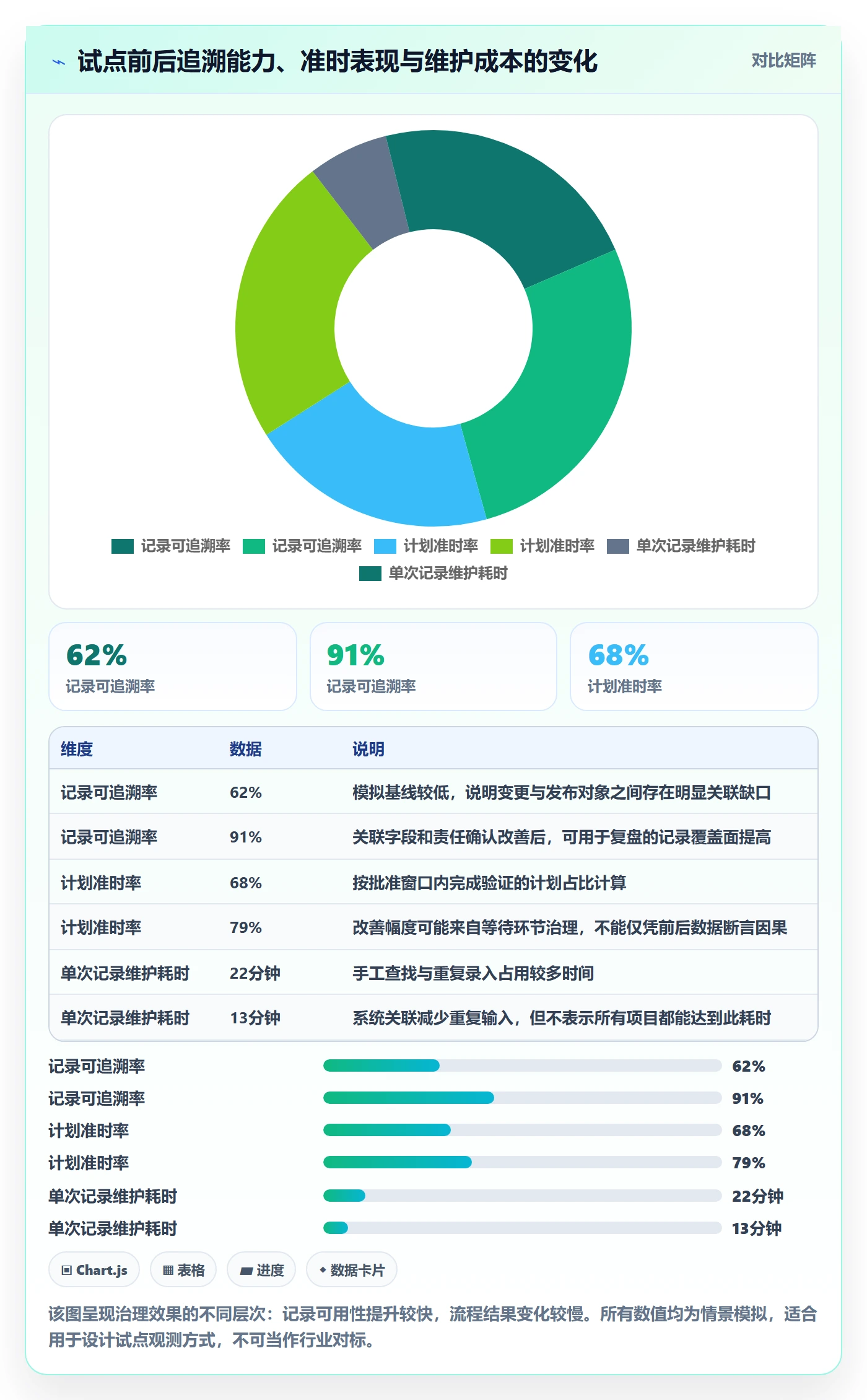

| 观察维度 | 试点前情景基线 | 试点期情景结果 | 解读边界 |
|---|---|---|---|
| 记录可追溯率 | 约 62% | 约 91% | 衡量关键关联是否可找到,不代表发布质量提高同等幅度 |
| 计划准时率 | 约 68% | 约 79% | 样本和窗口定义固定后才可比较 |
| 发布周期中位数 | 约 9.5 小时 | 约 7.2 小时 | 从进入准备到业务验证完成,包含等待时间 |
| 发布后事件率 | 约 8.3% | 约 7.3% | 事件观察期为 7 天,样本量较小,不应过度解读 |
| 单次记录维护耗时 | 约 22 分钟 | 约 13 分钟 | 依赖关联字段自动带出,包含提交与补全时间 |
这组模拟数据最值得注意的不是“所有指标都变好了”,而是追溯率和维护耗时改善更明显,发布后事件率变化很小。试点首先证明记录链路和录入方式可以改进,但不足以证明发布质量已经显著提升。发布后事件发生频率受发布类型、观察窗口和样本量影响,短期波动不能直接归因于流程改造。

2. 周期下降后,发现真正变化来自等待时间

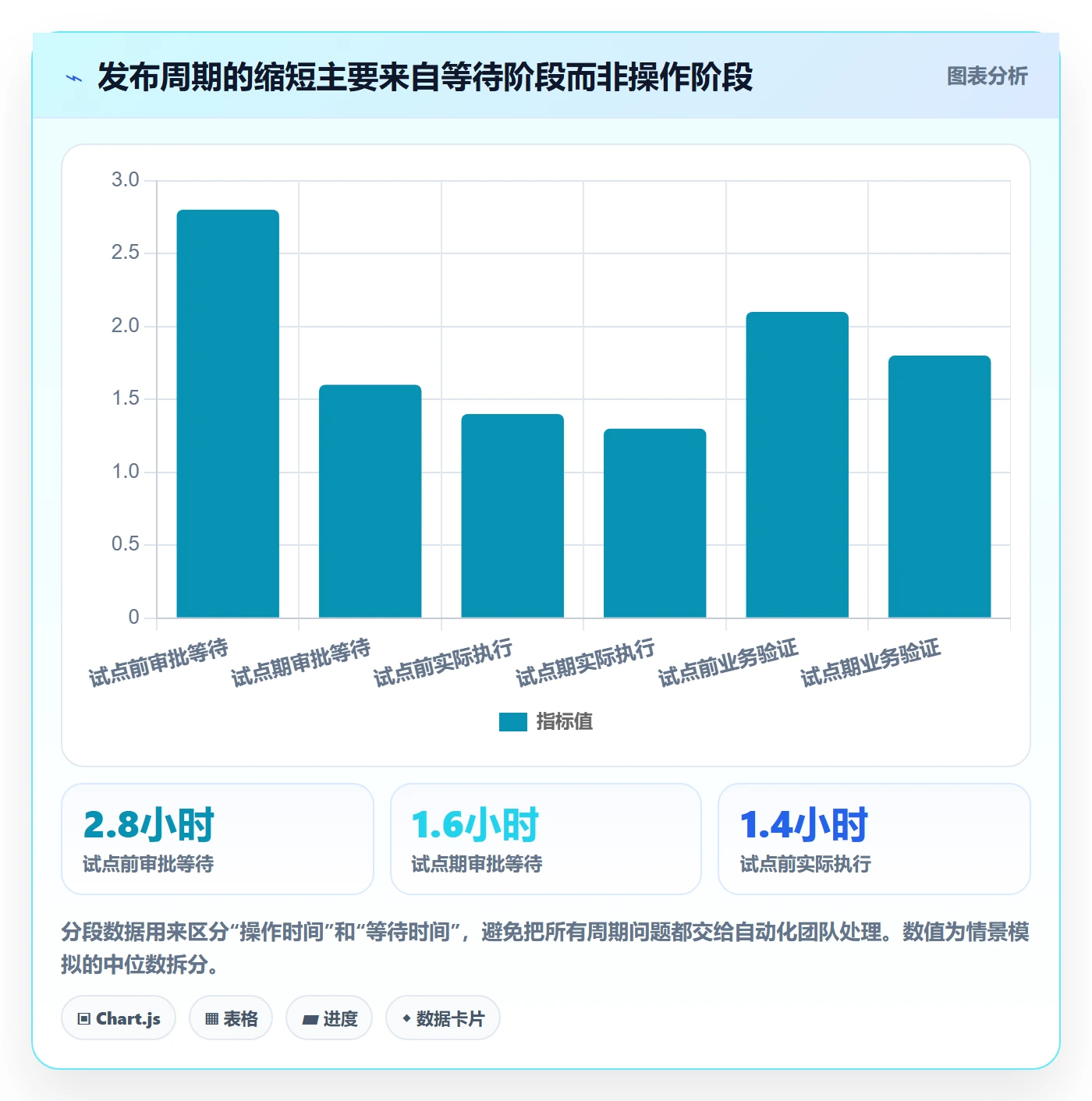

进一步把发布周期拆成等待审批、等待发布窗口、实际执行和业务验证四段。模拟数据中,试点前周期中位数约 9.5 小时,试点期约 7.2 小时。下降并非主要来自部署操作加速,而是审批等待中位数从 2.8 小时降到 1.6 小时,原因是团队提前设置审批截止时间,并明确非工作时段的升级路径。
这个发现改变了改进优先级。如果只盯着部署流水线,团队可能会投入时间优化已经很短的执行环节,却忽略审批排队。拆分过程后,团队可以把自动化建设留给重复操作,把授权和排班机制用于减少等待。对于经常跨时区协作的团队,审批窗口甚至可能比某个部署脚本的耗时更重要。

3. 失败率要按阶段拆开,才能决定改进对象
模拟试点的 113 次部署尝试中,假设有 9 次未达到部署成功条件。若只报出“失败率约 8%”,团队不知道要改什么。按原因分类后,其中 4 次是环境依赖未就绪,2 次是配置校验失败,2 次是部署后健康检查未通过,1 次是人工取消。真正与变更质量相关的失败,并不能直接由这 9 次推断出来。
因此我会要求失败原因尽量对应可验证的事件,而不是用“操作失误”“系统问题”这类宽泛标签。可以先使用少量标准原因,保留补充说明;当某一类原因反复出现,再讨论是否需要细化。分类过多会让执行人员难以选择,分类过少则无法找到改进方向。
- 环境依赖未就绪:检查依赖服务健康状态和环境准备责任。
- 配置校验失败:检查配置来源、版本一致性和发布前验证。
- 健康检查未通过:检查探针覆盖、阈值设置和发布后观察窗口。
- 人工取消:记录触发条件,区分谨慎止损与流程误操作。
- 未知或待确认:允许暂存,但应设定责任人和补充时限。
4. 数据完整率提升,不自动等于业务收益
情景模拟中,记录可追溯率从 62% 提升到 91%,但这只说明更多发布能够关联到必要对象。它并不能证明缺陷变少、用户满意度提升或生产风险降低。管理者如果把“关联完整”当成最终结果,就会在数据刚刚可用时过早宣布成功。
更合理的逻辑是:记录链路改善是能力建设的中间结果;等待时间、返工和定位耗时是过程结果;发布后事件、恢复时间和用户影响是业务结果。短期试点主要验证数据能不能采、流程能不能用;中期观察流程效率;长期才评估风险与业务影响。

5. 复盘要从“发生了什么”走到“下次改变什么”
复盘记录不必写成长篇报告,但应至少回答四件事:预期与实际有什么差异?差异在什么环节被发现?当时采取了什么处置?下一次要改变哪条检查或决策规则?如果记录只有“加强测试”“提高重视”,就没有形成可执行的改进项。
一个可用的改进项应当包含负责人、完成时间、验证方式和关联发布。例如,“下一次高风险发布需在执行前确认依赖服务健康状态,并将检查结果关联至发布计划”。它比“加强发布质量”更容易检查,也更容易在后续数据中验证是否减少了同类问题。
六、落地路径:从试点到日常运行,先做小闭环
1. 第一阶段:用两周盘点现有记录与职责
启动前不要立刻购买工具或重建流程。先选 1 至 2 个近期发布密集、又愿意参与试点的项目,收集最近 10 到 20 次发布记录,标记来源、缺失字段、重复录入和口径冲突。样本数不是为了做统计推断,而是为了找出常见断点和真实工作习惯。
盘点时请项目成员、测试、运维或平台工程代表共同走查一条记录。分别问“这个字段谁最清楚”“它在什么时候产生”“哪里已经有同一信息”“缺失会影响哪个判断”。这样的访谈比单独发一张字段征集表更有效,因为团队能看到字段与工作过程的关系。
2. 第二阶段:一周内冻结最小字段与指标定义
把字段分成必需、条件必需、自动获取和可选四类。必需字段只保留发布身份、负责人、目标环境和关键状态等基础信息;条件必需字段根据风险等级触发;自动获取字段由系统或流程同步;可选字段则留给特殊场景。先把口径写清楚,再让试点团队实际操作。
同时建立简短的指标字典,至少定义计划准时率、执行失败率、回退率、发布周期和记录完整率。试点期不要再增加一批新指标,除非团队已经明确某个决策无法用现有数据回答。指标少一点,但每个都能解释、能下钻,通常更有价值。
3. 第三阶段:四到六周试运行,并观察负担
试运行期间,除了看流程结果,也要测量维护成本:每次发布新增记录需要几分钟?补录比例是多少?哪些字段反复问人?一次异常发布的追溯时间有没有变化?如果管理者只盯着完整率,容易把更多填报成本当作治理进步。
我会设一个简单的试点退出条件:关键关联能够稳定建立;严重异常能在约定时间内定位到负责人和变更范围;项目成员没有明显重复录入;试点看板能够区分计划、执行和验证阶段。如果这些条件不满足,就先修流程和数据来源,不急着扩大范围。
4. 第四阶段:把复盘动作嵌入既有节奏
发布复盘不应成为一套独立的会议负担。普通发布可以只做状态确认与异常标注;高风险发布或发生事件的发布,再安排短复盘。会议关注事实、决策条件和改进动作,不把讨论变成追责环节。
建议每周或每两周由发布负责人查看未关闭的改进项,每月由项目管理或工程效率角色查看趋势与口径问题。涉及跨团队的改进项要有明确的协作责任,避免最后全部落到发布执行人身上。
5. 第五阶段:再决定是否扩大系统集成
当团队已经知道哪些信息值得采集,再评估项目管理平台、部署工具、工单系统和监控平台之间的集成。集成价值取决于重复录入是否显著、关联是否稳定、接口维护是否可承担。若一个自动同步每月节省几十小时,却需要长期维护脆弱脚本,未必是划算的方案。
评估时我会计算可见收益:节省的人工录入与核对时间、异常定位耗时的变化、因信息断裂造成的重复沟通次数;再估算建设与运维成本:字段映射、权限治理、接口异常处理、历史数据清洗和流程变更。不要只拿“能不能集成”作决策,要比较“集成后净减少了什么”。
- 画出发布过程和数据来源,标出重复录入与信息断点。
- 确定发布计划、部署尝试、验证结果和事件之间的关系。
- 为核心字段指定来源、填写角色和缺失处理方式。
- 建立少量指标及口径字典,保留样本量和统计窗口。
- 选择小范围试点,记录维护耗时、追溯耗时和异常结果。
- 根据试点证据修订流程,再决定是否扩大集成与覆盖面。
七、不同组织情况下的行动建议:不要照搬同一套流程
1. 小团队、发布量少:先把关联做好
如果团队只有少量项目,每月发布次数不多,暂时不必建立复杂审批矩阵或数据仓库。使用现有项目管理工具或一张结构清晰的记录表即可,但要确保发布编号、变更关联、执行结果和验证结果能彼此对应。
小团队最该避免的是过早流程化。每次发布都要求多个角色重复审批,可能比当前风险更昂贵。先记录真实的异常与等待,再决定哪些场景值得增加检查点。对于低风险、可快速恢复的变更,可以采用轻量确认;高风险改动再增加评估与回退准备。
2. 百人以上、多项目并行:统一口径,保留项目差异
中大型组织通常同时存在共享服务、项目差异、权限边界和审计需求。完全放任各团队自定义,会导致指标不可比;强制所有团队使用相同流程,又可能忽略服务风险和交付方式差异。较好的做法是统一核心对象、状态定义和关键指标,再允许项目按风险类型增加局部字段。
如果使用 PingCode 这类面向中大型团队的项目管理平台,可以先评估需求、缺陷、版本、发布审批和团队权限是否能形成一致关联。不要为了“统一平台”把部署、监控或代码工具中已经成熟的数据强行搬家;数据关联比系统物理集中更重要。也应提前核对权限、历史迁移、流程配置成本和管理员维护能力。
3. 高风险行业或关键业务:把恢复能力放在速度之前
涉及资金、交易、身份、医疗或关键基础设施的系统,发布记录不仅服务效率分析,也可能承担审计与应急追溯责任。此时需要明确审批证据、操作人、时间戳、环境、版本、验证结果和回退条件,并考虑记录不可随意覆盖、权限隔离和保留期限等要求。
但风险高不等于所有发布都要走最重流程。可以按影响范围、可逆性、数据变更程度、依赖数量和用户暴露面进行风险评估,再决定审批层级与验证深度。过度审批会产生绕行,真正的高风险操作反而更难被发现。
4. 自动化程度高:补齐业务验证与异常关联
部署自动化成熟的团队,往往已经掌握构建、执行和健康检查信息,下一步不一定是增加更多部署图表。更值得补齐的是需求或变更关联、业务验证、灰度范围、用户影响和事件回溯。技术系统显示成功之后,业务责任人是否确认关键流程正常,是另一类证据。
自动化结果还要能处理重试、取消和部分成功。若同一次发布中某个服务成功、另一个服务失败,单一的成功或失败状态会丢失重要细节。记录层应允许表达部分完成,并明确哪些服务已经进入目标环境、哪些还未完成。
5. 合规要求高:把证据保留与日常效率分开设计
需要满足审计要求的组织,应由合规、信息安全、运维和项目团队共同确定证据最小集。不要把审计字段全部塞进每个成员的手工表单;审批日志、身份信息、操作时间和系统结果尽量由平台生成,人工填写集中在原因、影响评估和业务确认等难以自动获取的部分。
记录保留策略应考虑数据敏感性、监管要求和内部制度。本文不提供法律结论,具体期限和留存方式应由企业合规团队确认。技术上则应保证关键记录的修改可追踪,并为权限变更、数据导出和历史更正保留审计痕迹。
八、不同情况下的取舍:完整、轻量、自动化和可控如何平衡
1. 字段完整度与填写负担之间的取舍
字段越多,理论上可分析的维度越丰富;实际中,维护负担和错误概率也会随之提高。对于业务决策必需的信息,应设置明确责任和校验;对未来“也许用得上”的字段,先通过试点验证价值,再决定是否进入标准流程。
可以使用“必要性、可获取性、可行动性”三个问题筛选字段:缺少它是否会影响风险判断?它能否从既有系统自动获取?数据变化后是否有明确动作?三个问题都回答不出来,就不应急着要求项目成员填写。
2. 统一流程与项目自治之间的取舍
统一流程有利于跨团队分析和审计,但可能不适合所有发布类型;项目自治能保留灵活性,却容易带来口径碎片化。实践中可以分成“组织底线”和“项目扩展”:组织统一发布对象、关键状态、责任定义和基础指标;项目在此基础上增加风险检查、服务验证或特殊审批。
若组织正处在系统整合期,不要要求一次性消灭所有历史差异。先明确哪些差异会影响风险和决策,哪些只是历史习惯;优先治理前者。过早追求完全一致,可能导致流程设计不断争论,却没有任何一组数据真正稳定下来。
3. 自动采集与人工确认之间的取舍
自动采集适合时间戳、构建号、部署状态、环境和流水线结果等客观信息;人工确认适合业务影响、风险接受、验证结论和异常原因。把主观判断伪装成自动化指标,会让数据看起来完整却缺少责任;把客观数据交给人工抄录,又会带来不必要的错误。
对自动数据也要设计异常处理。例如流水线中断后没有返回状态、系统时钟不一致、一个部署任务关联多个发布计划时,谁来确认记录?自动化不是零维护,它只是把维护工作从重复录入转移到了接口、映射和异常治理。
4. 详细复盘与快速交付之间的取舍
每次发布都做完整复盘,会消耗大量时间,也会让团队逐渐把复盘变成形式;完全不复盘,则很难识别重复问题。可以按风险和结果触发:高风险发布、出现回退、发生用户影响、超过预设周期或重复失败时,进入正式复盘;常规无异常发布保留简短结果确认即可。
复盘深度也要与事件严重程度相匹配。小范围、易恢复的配置问题,不必写几十页报告;影响广、恢复慢或涉及多团队协作的事件,则需要分析发现时点、决策依据、沟通路径和预防措施。目标是减少同类风险,而不是增加文档篇幅。
5. 看板可视化与数据解释之间的取舍
图表能够降低阅读成本,但过多图表会制造“指标很多、判断很少”的错觉。对管理层展示少数稳定趋势和风险分层,对项目成员展示当前阻塞和下一步动作。所有图表都应能看到口径、时间窗口和样本量,避免把不同业务对象放在同一坐标轴上比较。
在样本小或口径刚调整时,可以用表格和案例说明替代趋势图。图表适合呈现变化关系,不适合为不稳定数据制造权威感。若没有足够样本,明确标注“观察中”往往比展示精确到小数点的百分比更专业。
| 决策场景 | 优先选择 | 暂时避免 |
|---|---|---|
| 发布量少、流程简单 | 轻量记录、关键对象关联、异常复盘 | 复杂审批矩阵和大量必填字段 |
| 多个项目跨团队交付 | 统一指标口径、共享核心状态、项目扩展字段 | 各团队独立定义成功与失败 |
| 高风险业务 | 证据留存、分级审批、可验证回退条件 | 用平均周期压缩必要检查 |
| 自动化程度高 | 关联业务变更、补齐验证与影响数据 | 重复采集流水线已有信息 |
| 历史数据口径混乱 | 保留口径版本、先做小样本清洗 | 直接拼接旧数据并做跨年排名 |
九、下一步怎么做:用一周启动一个可验证的小闭环
1. 第一天:选一个真实问题,不先选工具
从最近发生过的发布延误、回退或追溯困难中,挑一个反复出现的问题。把它写成可验证的句子,例如“我们无法区分审批等待和执行耗时”,而不是“发布管理需要加强”。一个具体问题能帮助团队筛掉与目标无关的字段和报表。
2. 第二到三天:走查样本并写出最小数据结构
挑选几次普通发布和异常发布,追踪变更、审批、执行与验证记录。列出缺失的关联、重复录入和口径冲突,然后只设计解决当前问题所需的字段。把责任人、数据来源和填写时点同时写进定义,避免表单上线后才争论谁来补数据。
3. 第四到五天:确定指标口径和试点看板
选三到五个能支撑当前决策的指标,记录公式、时间窗口、排除规则和样本量。看板先展示流程状态、主要等待阶段和异常结果,不急着做复杂的跨项目排行榜。对尚无足够样本的指标,显示样本数和观察状态。
4. 第二周开始:试运行并每周复核维护负担
试点阶段每周检查三个方面:记录是否能够追溯、填写是否重复、异常是否能转化为具体改进项。若某字段缺失率高,先判断它是否难以获取、责任是否不清、填写时机是否不合理,而不是直接发通知要求“提高完整率”。
四到六周后,再决定扩大范围、调整流程或暂停某些采集。若追溯效率改善但维护时间明显增加,就应优先做数据自动带入或删减字段;若记录完整但异常原因仍无法判断,就应修订分类和验证要求;若流程指标变化不明显,则需要检查样本结构和改进动作是否真正触及瓶颈。
十、结语:发布记录真正落地,靠的是让数据改变下一次决策
1. 最值得记住的判断
发布管理不是把每次上线写成更长的说明,而是建立从变更意图到执行结果、从异常发现到后续改进的可追溯链。记录完整率只是入口,数据能否解释等待、风险和影响,才决定它有没有管理价值。
我更愿意用一个朴素标准判断方案是否成功:发生问题时,团队能否更快知道影响了什么、谁在处理、依据是什么;下一次发布前,成员能否据此调整检查、审批或回退安排。如果答案仍然是否定的,那么再漂亮的看板也只是信息展示。
2. 现在可以采取的行动
下一步不必从全组织改造开始。选一个发布密集的项目,抽查近期记录,找出最影响判断的一个断点;定义最小字段和一组统一口径;用四到六周做小范围试点,同时测量追溯时间、维护耗时和异常闭环情况。试点结果要允许推翻原先设想,而不是只证明方案已经上线。
发布记录的成熟度,不取决于记录了多少信息,而取决于团队能否用可信的信息作出更稳妥的发布决定。先让数据准确、可追溯、可行动,再扩大自动化和分析范围,通常比一次性建设“大而全”的发布管理体系更容易成功。
常见问题解答(FAQ)
1. 发布记录应该记录哪些信息,才能用于项目成员开展发布管理的数据分析?
我现在的发布记录只有版本号、发布日期和负责人,复盘时只能靠聊天记录补背景。我想知道,哪些字段是分析发布效率和风险的必要条件,哪些只是增加填写负担?
建议先记录能回答“发布了什么、何时发布、为何变化、结果如何”的字段:版本号、计划与实际发布时间、需求或缺陷关联、变更类型、负责人、审批状态、发布结果及回滚情况。字段不宜一开始铺得过多;可以先试运行两到三个迭代,检查每个字段是否被用于决策。
举例来说,若连续四次发布都无法判断延期来自需求变更还是测试阻塞,就应补充延期原因,而不是再增加一组与决策无关的描述字段。
2. 如何用发布记录判断项目发布是否越来越稳定?
我负责跟进一个多成员项目,最近几次都按时发版,但上线后仍有补丁和回滚。我不确定只看准时率是否足够,也想知道怎么避免把“按时发布”误当成“发布质量好”。
不要只看准时率,至少同时观察计划偏差、发布后缺陷率和回滚率。以一个示例项目为例,连续三个迭代的准时率都是100%,但每次发布后一周内分别出现6、4、7个缺陷,其中一次还回滚;这说明交付节奏稳定,不代表变更风险受控。分析时应固定统计窗口,例如发布后7天,并区分严重程度、环境和变更规模。
数据量较小时按版本逐条复盘,避免用少数发布计算出的比例做过度判断。
3. 项目成员如何填写发布记录,才能减少数据失真?
我们团队的发布信息分散在群聊、工单和个人表格里,最后常由项目负责人补录,时间和原因也容易写得不一致。我想建立统一记录方式,但担心流程太重,成员为了完成任务随便填。
把记录动作放在工作实际发生的位置,并明确谁负责哪个事实:需求负责人补充关联事项,测试负责人确认验证结果,发布负责人登记实际时间与回滚状态。时间字段应统一规则,例如记录实际部署完成时间,而不是通知发布时间;延期原因则用少量固定选项加补充说明。
若一条记录需要重复抄写多个系统的数据,应优先考虑关联或导入,而不是要求成员多填表。每周抽查几条记录,重点核对时间、关联事项和结果,通常比月底集中补录更能减少失真。
4. 发布管理数据分析后,项目团队应该如何根据结果调整流程?
我已经整理出几个月的发布数据,发现延期原因经常写成“测试问题”,但这个结论太笼统,无法指导改进。我不想只做一份看起来完整的报表,想知道怎样把数据转成能验证的行动。
先把笼统原因拆成可验证的类别,例如测试环境不可用、需求验收标准不清、缺陷修复未完成,再按版本、团队或变更类型比较发生频次。若示例数据表明近八次延期中有五次与环境等待有关,可先试行发布前环境检查,并比较后四次发布的等待时长,而不是立即全面改流程。每项改进都应指定负责人、观察周期和衡量指标;
如果指标没有变化,回到记录核查原因分类是否准确,再决定是否调整措施。
核心关键词
文章包含AI辅助创作:发布记录落地方案:项目成员开展发布管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602340
读者评论
我们之前也遇到审批时间和部署时间混在一起的问题,拆开后才发现主要卡在审批等待。文章强调先找流程断点,这比一上来铺一堆报表更实际。
把发布计划和部署尝试分开统计很有必要。同一版本重试几次不该被算成多次计划;不过跨服务的联合发布,关联键怎么定可能还得结合团队现有流程。
完整率不适合直接考核个人,这点比较认同。字段缺失有时是系统间无法同步,硬要求补填容易变成形式。试点时最好同时记录维护成本和数据是否真的被复盘使用。
